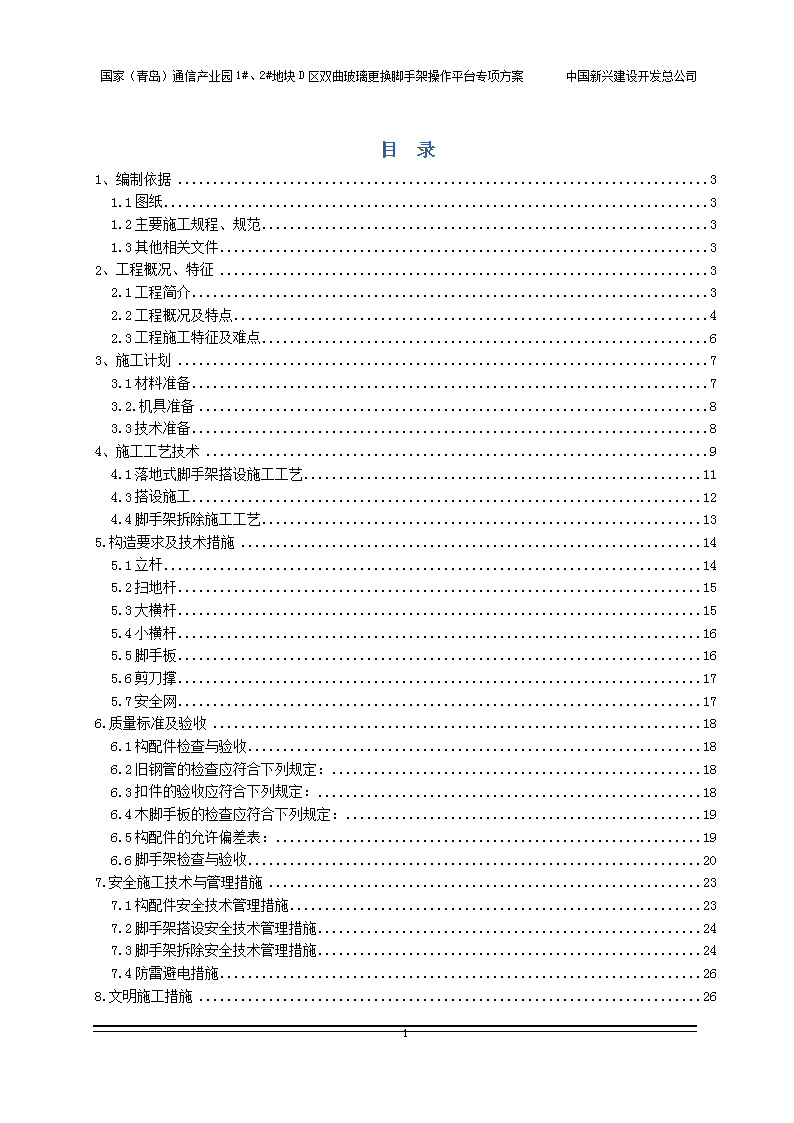

'国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司目录1、编制依据31.1图纸31.2主要施工规程、规范31.3其他相关文件32、工程概况、特征32.1工程简介32.2工程概况及特点42.3工程施工特征及难点63、施工计划73.1材料准备73.2.机具准备83.3技术准备84、施工工艺技术94.1落地式脚手架搭设施工工艺114.3搭设施工124.4脚手架拆除施工工艺135.构造要求及技术措施145.1立杆145.2扫地杆155.3大横杆155.4小横杆165.5脚手板165.6剪刀撑175.7安全网176.质量标准及验收186.1构配件检查与验收186.2旧钢管的检查应符合下列规定:186.3扣件的验收应符合下列规定:186.4木脚手板的检查应符合下列规定:196.5构配件的允许偏差表:196.6脚手架检查与验收207.安全施工技术与管理措施237.1构配件安全技术管理措施237.2脚手架搭设安全技术管理措施247.3脚手架拆除安全技术管理措施247.4防雷避电措施268.文明施工措施2629

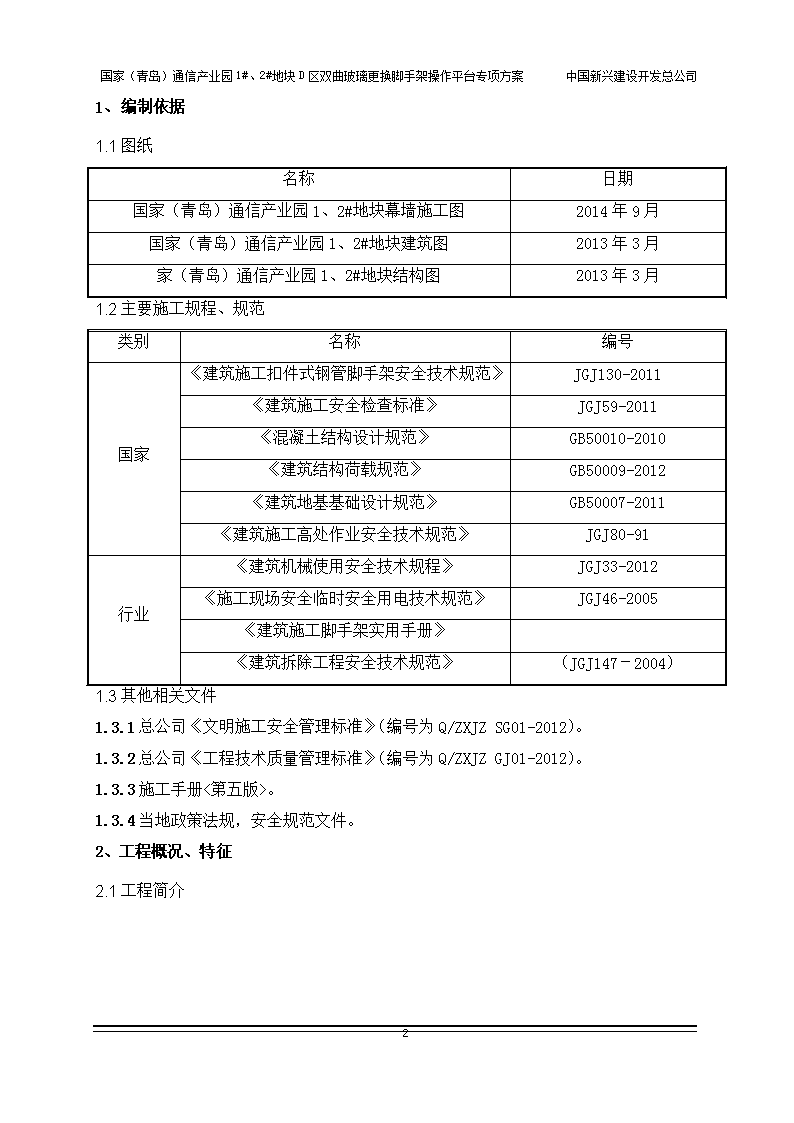

国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司1、编制依据1.1图纸名称日期国家(青岛)通信产业园1、2#地块幕墙施工图2014年9月国家(青岛)通信产业园1、2#地块建筑图2013年3月家(青岛)通信产业园1、2#地块结构图2013年3月1.2主要施工规程、规范类别名称编号国家《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011《建筑施工安全检查标准》JGJ59-2011《混凝土结构设计规范》GB50010-2010《建筑结构荷载规范》GB50009-2012《建筑地基基础设计规范》GB50007-2011《建筑施工高处作业安全技术规范》JGJ80-91行业《建筑机械使用安全技术规程》JGJ33-2012《施工现场安全临时安全用电技术规范》JGJ46-2005《建筑施工脚手架实用手册》《建筑拆除工程安全技术规范》(JGJ147-2004)1.3其他相关文件1.3.1总公司《文明施工安全管理标准》(编号为Q/ZXJZSG01-2012)。1.3.2总公司《工程技术质量管理标准》(编号为Q/ZXJZGJ01-2012)。1.3.3施工手册<第五版>。1.3.4当地政策法规,安全规范文件。2、工程概况、特征2.1工程简介29

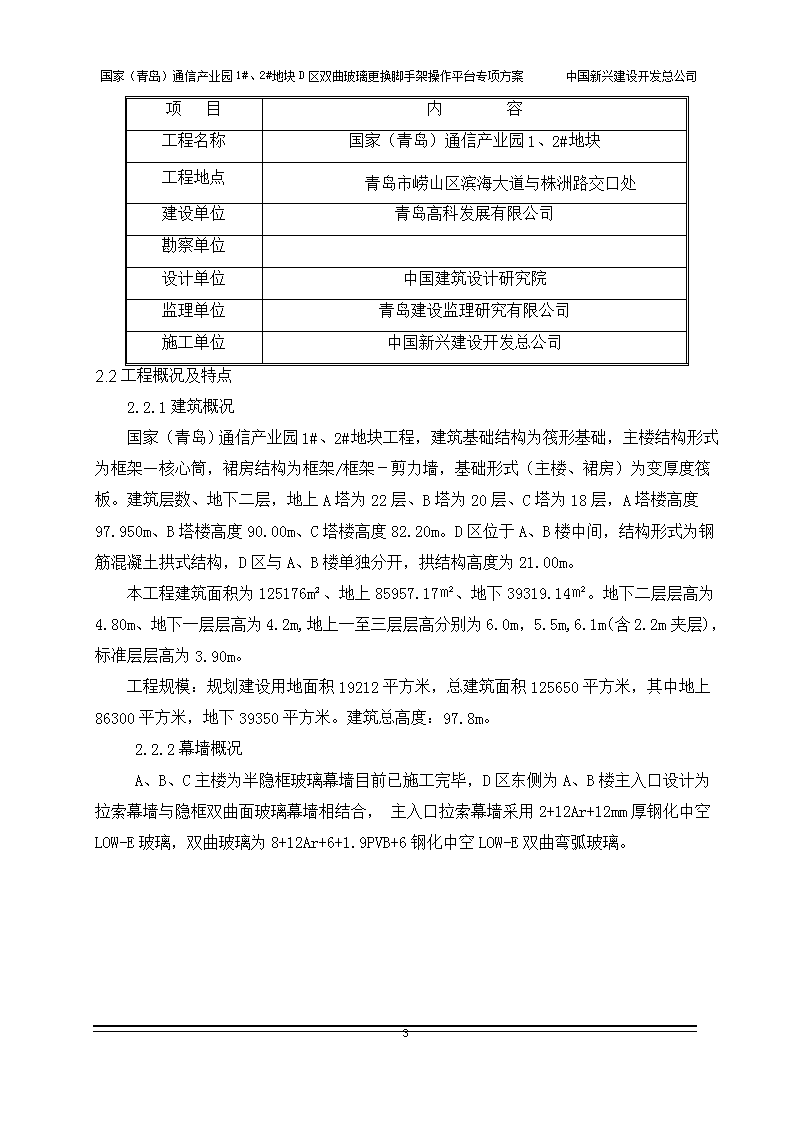

国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司项目内容工程名称国家(青岛)通信产业园1、2#地块工程地点青岛市崂山区滨海大道与株洲路交口处建设单位青岛高科发展有限公司勘察单位设计单位中国建筑设计研究院监理单位青岛建设监理研究有限公司施工单位中国新兴建设开发总公司2.2工程概况及特点2.2.1建筑概况国家(青岛)通信产业园1#、2#地块工程,建筑基础结构为筏形基础,主楼结构形式为框架—核心筒,裙房结构为框架/框架-剪力墙,基础形式(主楼、裙房)为变厚度筏板。建筑层数、地下二层,地上A塔为22层、B塔为20层、C塔为18层,A塔楼高度97.950m、B塔楼高度90.00m、C塔楼高度82.20m。D区位于A、B楼中间,结构形式为钢筋混凝土拱式结构,D区与A、B楼单独分开,拱结构高度为21.00m。本工程建筑面积为125176m²、地上85957.17㎡、地下39319.14㎡。地下二层层高为4.80m、地下一层层高为4.2m,地上一至三层层高分别为6.0m,5.5m,6.1m(含2.2m夹层),标准层层高为3.90m。工程规模:规划建设用地面积19212平方米,总建筑面积125650平方米,其中地上86300平方米,地下39350平方米。建筑总高度:97.8m。2.2.2幕墙概况A、B、C主楼为半隐框玻璃幕墙目前已施工完毕,D区东侧为A、B楼主入口设计为拉索幕墙与隐框双曲面玻璃幕墙相结合,主入口拉索幕墙采用2+12Ar+12mm厚钢化中空LOW-E玻璃,双曲玻璃为8+12Ar+6+1.9PVB+6钢化中空LOW-E双曲弯弧玻璃。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司需要更换玻璃部位及数量分布图2.3工程施工特征及难点2.3.1工程特征本工程幕墙工程已施工完毕,但在完工后一段时间内玻璃受到不同程度的自爆,为确保工程质量现进行双曲玻璃更换,D区东西侧主拱最高点距地面29m。玻璃单块面积最大约8.2m2,重量约300Kg,双曲玻璃主龙骨为钢管焊接而成。东侧场地比较宽阔,西侧受水幕墙影响场地较小,下图是西侧现场实际情况。2.3.2工程难点(1)本工程幕墙工程已完毕,采用落地式扣件式脚手架无法与主体进行拼拉接29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司,架体稳定性差,且脚手架搭设高度30m,高空作业风险大。(2)场地空间有限。(3)单块玻璃重量较大,且双曲玻璃位于拱形空间结构,玻璃吊装安装难度大。(4)青岛市风力较大,对架体稳定性要求高。(5)对成品玻璃保护难度大。(6)为确保架体安全,本工程脚手架不作为玻璃吊装使用,只可用作工人操作平台。3、施工计划3.1材料准备3.1.1材料要求(1)脚手架钢管宜采用Φ48×3.5无缝钢管。每根钢管的最大质量不应大于25.8kg。脚手架钢管应采用现行国家标准《直缝电焊钢管》GB/T13793或《低压流体输送用焊接钢管》GB/T3091中规定的Q235普通钢管,其质量应符合现行国家标准《碳素结构钢》GB/T700中Q235级钢的规定。钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。(2)扣件应采用可锻铸铁或铸钢制作,其质量和性能应符合现行国家标准《钢管脚手架扣件》GB15831的规定,采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。扣件在螺栓拧紧扭力矩应为40-65N·m,达到70N·m时,不得发生破坏。(3)脚手板可采用木材料制作,单块脚手板的质量不宜大于30kg。本工程采用木脚手板材质应符合现行国家标准《木结构设计规范》GB50005中IIa级材质的规定。脚手板厚度不应小于50mm,两端宜各设置直径不小于4mm的镀锌钢丝箍两道。(4)安全网采用密目式安全网,网目应满足2000目/100cm2,使用的安全网必须有产品生产许可证和质量合格证,以及由建筑安全监督管理部门发放的准用证。应采用阻燃制品,符合消防要求。(5)搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。底排立杆、扫地杆均漆红白相间色(6)连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T700)中Q235A钢的要求。3.1.2主要材料计划29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司名称及规格用途单位总需用量备注6m长管纵向水平杆根2300租赁6m长管立杆根2200租赁6m长管剪刀撑根500租赁3m长管调整节头位置根500租赁1.2m短管横向水平杆根300租赁1.5m短管连墙件柱箍根200租赁4000mm×200mm×50mm木脚手板脚手板与基础垫板根120采购直角扣件个3100租赁旋转扣件个6200租赁对接扣件个3500租赁安全网平米200采购3.2.机具准备3.2.1搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。3.2.2配备如下检查工具(可借用,但应符合要求)。名称数量用途扭力扳手1把检查扣件拧紧力度游标卡尺1把检查焊接钢管外径和壁厚、外表面锈蚀深度塞尺1把检查钢管两端面切斜偏差钢卷尺1把检查钢管弯曲程度和搭设中的距离或长度水平尺1把检查水平杆高差角尺1把检查剪刀撑与地面的倾角3.3技术准备根据现场实际情况提出脚手架的选用方案;按相关规范规定进行脚手架设计,完成相关图纸;编制详细的脚手架专项施工方案;29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司编制安全作业指导书,对操作工人进行技术交底与岗前培训、安全教育。若人员有变动,应重新交底。4、施工工艺技术4.1方案设计4.1.1东侧入口脚手架设计本工程脚手架根据入口处玻璃玻璃设计特征、结构布置、高度及外幕墙施工要求,选择独立扣件式钢管脚手架体,钢管类型为Φ48×3.5,因幕墙工程已施工完毕,脚手架拉结点无法与室内结构及架体进行拉结。这样对整个架体稳定性要求较高。从双曲玻璃块自爆的分布特点,可以先将架体搭设至玻璃需要更换部位,然后拆除需要更换的玻璃,利用拆除玻璃空间设置拉结点,并与原钢结构或混凝土结构进行拉结,但实际情况拉结点远满足不了实际需求。在统分考虑到安全的情况下本架体搭设按独立体考虑,其高宽比约为1.2。为减小立面面积降低风载对架体整体稳定影响,东西立面呈阶梯形设计。脚手架横杆与立杆连接方式为单扣件,立杆采用单立杆与双立杆组合形式使用,脚手架体设计高度最大为30.20m,最高架体处的四排钢管选择双立杆,其中纵距1.0m,横距1.5m,步距为1.50m。脚手架里立杆距拉索幕墙距离为0.350m。由里向外四排钢管为单立杆,纵距1.0m,横距1.5m,步距为1.50m,搭设高度约20m。双立杆向外四排为单立杆,搭设高度为21.00m,其纵距为1.5m,横距为1.5m,步距为1.50m。最外三排为单立杆,搭设高度为14.0m,纵横距及步距均为1.50m,立杆底部均设置50厚木板。为确保架体的整体性,在12~14m处、18~20m处分别设置增加强型短向斜撑。本架体只作为操作架使用,严禁吊装玻璃,作业层施工荷载可按3.0kn/m2,作业层小横杆在上,搭接在大横杆上的小横杆根数为2根。作业层设置栏杆、挡脚板,每道作业层脚手板下满挂安全网。脚手架外竖向及水平设置连续剪刀撑具体设置数量见下图,脚手架两侧敞开处要每一步增加两道栏杆并满挂安全网。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司1-14.1.2西侧幕墙玻璃更换脚手架设计29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司(1)水幕墙防护脚手架设计根据水幕墙平面布置特点,采用Φ48×3.5钢管进行搭设,立杆采用双排Φ48×3.5钢管,横距为500mm,立杆纵距1500mm,步距以1500mm为主,低于1500mm的以实际为主。立面外侧两端均设置剪刀撑,脚手架顶部采用双层水平钢管,竖起方向两道水平钢管距离为1000mm,竖向短钢管间距为1000mm,竖向短管用斜杆拉结形成桁架,脚手架顶部满铺木模板,并增加安全密目网及安全网。(详下图)说明:水平杆连接必须采用搭接方式,且连接扣件不小于3个,搭接长度不小于1000mm。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司(2)西侧双曲玻璃幕墙玻璃更换脚手架方案西侧脚手架体选择独立扣件式钢管脚手架体,钢管为Φ48×3.5,采用双立杆,水平杆与脚手架横杆与立杆连接方式为单扣件,立杆横距1.440m,纵距1.00m,步距1.50m,脚手架距地面高度5.700处延横脚手架向增加短向钢管斜撑(详见图),脚手架剪刀撑布置详见下图,脚手架作业平台满铺50厚木板并在端部增设180mm高挡脚板,并在底部满挂安全网,作业层第步增加两道水平防护杆,脚手架整体两端部满挂安全网,脚手架竖起方向每隔三步设置一道水平剪刀撑,并在下边满挂安全网。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司脚手架拉接点设置:距地面5.8m处钢结构天桥脚手架两端每道立杆均与钢天桥进行拉结。(详见下图拉结点详图)29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司钢天桥拉结点详图根据已自爆的玻璃分布情况,西侧脚手架在下例部位分别设置拉结点,具体操作时应在脚手架搭设至玻璃需要更换部位时,取下玻璃后与幕墙里侧钢结构或钢筋混凝土柱进行拉结,另外考虑到西侧架体的宽厚比较大,在双曲玻璃幕墙两侧A、B楼增设拉结点,设置方法为拆除原安装玻璃或百叶窗。拉结点分布图如下:4.2施工工艺落地脚手架搭设的工艺流程:在混凝土楼板上定位设置通长立杆垫板→排放纵向扫地杆→竖立杆→将纵向扫地杆与立杆扣接→安装横向扫地杆→安装纵向水平杆→29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司安装横向水平杆→安装剪刀撑→安装拉结点→扎安全网→作业层铺脚手板和挡脚板→验收→使用→拆除4.3搭设施工4.3.1钢管脚手架的杆件连接必须使用合格的钢扣件,不得使用铅丝和其他材料绑扎。脚手杆件不得钢木混搭。4.3.2在搭设之前,必须对进场的脚手架杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。4.3.3脚手架的搭设作业,必须在统一指挥下,严格按照以下规定程序进行:1)周边脚手架应从一个角部开始并向两边延伸交圈搭设;“一”字形脚手架应从一端开始并向另一端延伸搭设。2)脚手架各杆件相交伸出的端头均大于10cm,以防止杆件滑脱。4.3.4剪刀撑、斜杆等整体拉结杆件和连墙件应随搭升的架子一起及时设置。4.3.5脚手架处于顶层连墙点之上的自由高度不得大于6m。当作业层高出其下连墙件2步或4m以上、且其上尚无连墙件时,应采取适当的临时撑拉措施。4.3.6脚手板或其它作业层板铺板要求1)脚手板或其它铺板应铺平铺稳,应予绑扎固定。2)脚手板采用对接平铺时,在对接处,与其下两侧支承横杆的距离应控制在100~200mm之间。3)脚手板采用搭设铺放时,其搭接长度不得小于200mm,且在搭接段的中部应设有支承横杆。铺板严禁出现端头超出支承横杆150mm以上未作固定的探头板。4)长脚手板采用纵向铺设时,其下支承横杆的间距不得大于:冲压钢脚手板为1.5m。纵铺脚手板应按以下规定部位与其下支承横杆绑扎固定:脚手架的两端和拐角处;沿板长方向每隔15~20m;坡道的两端;其它可能发生滑动和翘起的部位。5)由于内排立杆距结构30cm,必须在此处的小横杆上满铺脚手板,并且将脚手板用14#铁丝绑扎牢固。脚手架的操作面必须满铺脚手板,不得有空隙、探头板和飞跳板。4.3.7装设连墙件或其它撑拉杆件时,应注意掌握撑拉的松紧程度,避免引起杆件和整架的显著变形。4.3.829
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司工人在架上进行搭设作业时,作业面上宜铺设必要数量的脚手板并予临时固定。工人必须戴安全帽和佩挂安全带。不得单人进行装设较重杆配件和其它易发生失衡、脱手、碰撞、滑跌等不安全的作业。4.3.9在搭设中不得随意改变构架设计、减少杆配件设置和对立杆纵距作≥100mm的构架尺寸放大。确有实际情况,需要对构架作调整和改变时,应提交技术主管人员解决。4.3.10脚手板操作面的端头处设1.2米高防护栏杆两道,建筑物顶部脚手架要高出顶层1.5m,高出部分要绑两道护身栏,并立挂安全网。4.4脚手架拆除施工工艺4.4.1拆架程序应遵守由上而下,先搭后拆的原则,一般的拆除顺序为:安全网→拦杆→脚手板→剪刀撑→横向水平杆→纵向水平杆→立杆。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除纵向水平杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架。4.4.2应保证拆除后架体的稳定性不被破坏,连墙杆被拆除前,应加设临时支撑防止变形、失稳。当脚手架拆至下部最后一根长钢管的高度(约6m)时,应先在适当位置搭临时抛撑加固后再拆连墙件。4.4.3脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。4.4.4立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。立杆的垂直偏差应控制在不大于架高的1/400。4.4.5大横杆、小横杆设置外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。搭接在大横杆上的小横杆根数为2根。横杆与立杆连接方式为单扣件。4.4.6剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应3个旋转扣件固定。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。4.4.7脚手板铺设要求29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,无探头板。2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。3)脚手片须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。4.4.8防护栏杆1)脚手架外侧使用建设主管部门认证的合格安全网封闭,且将安全网固定在脚手架外立杆里侧。2)选用18铅丝张挂安全网,要求严密、平整。3)脚手架外侧必须设1.2m高的防护栏杆和18cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。5.构造要求及技术措施5.1立杆立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。对接,搭接应符合下列规定。5.1.1立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3。5.1.2在顶部采用搭接接长时,搭接长度不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm。5.1.3立杆顶端栏杆高出屋面柱上顶标高1m。5.1.4每根立杆底部均设置底座与垫板。5.2扫地杆脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距钢管底端不大于200mm处的立杆上。横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm,如下图:29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司图5.2纵、横向扫地杆构造1、横向扫地杆2、纵向扫地杆5.3大横杆5.3.1纵向水平杆设置在立杆内侧,长度不小于3跨。5.3.2纵向水平杆接长宜采用对接扣件连接,也可采用搭接。对接,搭应符合下列规定:(1)纵向水平杆的对接扣件交错布置:两根相邻纵向水平杆的接头不要设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不小于500mm;各接头中心至最近主节点的距离不大于纵距的1/3。如下图:图5.3-1大横杆对接接头布置图接头不在同步内(立面);b.接头不在同跨内(平面)1.立杆2.大横杆3.小横杆(2)搭接长度不小于1m,等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm;5.4小横杆5.4.1主节点处必须设置一根小横杆杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm。5.4.2作业层上非主节点处的小横杆,最大间距不大于纵距1/2。5.4.3小横杆伸出外排大横杆边缘距离不小于100mm,伸出里排大横杆距离结构外边缘150mm。5.5脚手板5.5.1作业层脚手板应铺满,铺稳,离开墙面120~150mm;5.5.2脚手板应设置在三根横向水平杆上。当脚手板长度小于2m29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司时,可采用两根横向水平杆支承,但应将脚手板两端与其可靠固定,严防倾翻。此三种脚手板的铺设可采用对接平铺,亦可采用塔接铺设。脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm,如下图;脚手板搭接铺设时,接头必须支在横向水平杆上,搭接长度应大于200mm,其伸出横向水平杆的长度不应小于100mm,如下图:5.5.3作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。5.6剪刀撑剪刀撑斜杆的接长应采用搭接,搭接长度不应小于1m,并采用3个旋转扣件固定。端部扣件盖板的边缘至杆端距离不应小于100mm。剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不应大于150mm。每道剪刀撑跨越立杆的根数按下表规定确定,每道剪刀撑宽度不小于4跨,且不小于6米。斜杆与地面的夹角在45-60度之间。剪刀撑跨越立杆的最多根数剪刀撑斜杆与地面的倾角45度60度剪刀撑跨越立杆的最多根数75本工程外围双排脚手架在外侧全立面连续设置剪刀撑,建筑物拐角处设置横向斜撑,由底至顶层呈之字型连续布置。建筑物转角处连墙件应采用纵横相连。如下图。5.7安全网操作平台底部满挂安全网,侧面设不小于18cm高的挡脚板。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司6.质量标准及验收6.1构配件检查与验收6.1.1新钢管的检查应符合下列规定:(1)应有产品质量合格证;(2)应有质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》(GB/T228)的有关规定。脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。(3)钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;(4)钢管外径、壁厚、端面等的偏差,应分别符合规范允许偏差;(5)钢管必须涂有防锈漆。6.2旧钢管的检查应符合下列规定:6.2.1表面锈蚀深度应符合规范规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;6.2.2钢管弯曲变形应符合规范规定。6.3扣件的验收应符合下列规定:6.3.1新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》(GB15831)的规定抽样检测;6.3.2旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;6.3.3新、旧扣件均应进行防锈处理。6.4木脚手板的检查应符合下列规定:木脚手板的宽度不宜小于200mm,厚度不应小于50mm;其质量应符合本标准第4.4.3条第3项的规定;腐朽的脚手板不得使用;6.5构配件的允许偏差表:序号项目允许偏差Δ(mm)示意图检查工具29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司1焊接钢管尺寸(mm)外径Φ48壁厚3.5±0.5±0.36游标卡尺2钢管两端面切斜偏差1.70塞尺、拐角尺3钢管外表面锈蚀深度≤0.18游标卡尺4钢管弯曲a.各种杆件钢管的端部弯曲l≤1.5m≤5钢板尺b.立杆钢管弯曲3m4m≤12≤16钢板尺b.板面扭曲(任一角翘起)≤56可调托撑支托板变形1.0钢板尺塞尺29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司6.6脚手架检查与验收6.6.1脚手架及其地基基础应在下列阶段进行检查与验收:(1)基础完工后及脚手架搭设前;(2)作业层上施加荷载前;(3)每搭设完6~8m高度后;(4)达到设计高度后;(5)遇有六级大风与大雨后,寒冷地区开冻后;(6)停用超过一个月。6.6.2进行脚手架检查、验收时应根据下列技术文件:(1)第2.3~2.5条的相关规定;(2)施工组织设计及变更文件;(3)技术交底文件。6.6.3脚手架使用中,应定期检查下列项目:(1)杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;(2)地基是否积水,底座是否松动,立杆是否悬空;(3)扣件螺栓是否松动;(4)高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合规范规定;6.6.4安全防护措施是否符合要求,是否超载。6.6.5脚手架搭设的技术要求、允许偏差与检验方法,应符合下表规定:脚手架搭设的技术要求、允许偏差与检验方法项次项目技术要求允许偏差Δ(mm)示意图检查方法与工具1地基基础表面坚实平整————观察排水不积水垫板不晃动底座不滑动不沉降-102双排脚手架、满最后验收垂直度20~80m——±100用经纬仪或吊线和卷尺29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司堂脚手架立杆垂直度下列脚手架允许偏差(mm)搭设中检查偏差的高度(m)总高度50m40m20mH=2H=10H=20H=30H=40H=50±7±20±40±60±80±100±7±25±50±75±100±7±50±100中间档次用插人法。3间距步距纵距横距——±20±50±20——钢板尺4纵向水平杆高差一根杆的两端——±20水平仪或水平尺同跨内两根纵向水平杆高差——±105扣件安装主节点处各扣件中心点相互距离a≤150mm——钢板尺同步立杆上两个相隔对接扣件的高差a≥500mm——钢卷尺立杆上的对接扣件至主节点的距离a≤h/329
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司纵向水平杆上的对接扣件至主节点的距离a≤la/3——钢卷尺扣件螺栓杆拧紧扭力矩40~65N.m————扭力扳手6剪刀撑斜杆与地面的倾角450~600————角尺7脚手板外伸长度对接a=130~150mm≤300mm——卷尺搭接a≥100mm≥200mm——卷尺注:图中1-立杆;2-纵向水平杆;3-横向水平杆;4-剪刀撑。6.6.6安装后的扣件螺栓拧紧扭力矩应采用扭力板手检查,抽样方法应按随机分布原则进行。抽样检查数目与质量判定标准,应按下表规定。不合格的必须重新拧紧,直至合格为止。扣件拧紧抽样检查数目及质量判定标准检查项目安装扣件数量(个)抽检数量(个)允许的不合格数1连接立杆与纵(横)向水平杆或剪刀撑的扣件;结长立杆、纵向水平杆或剪刀撑的扣件51~9091~150151~280281~500501~12001201~3200581320325001123529
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司2连接横向水平杆与纵向水平杆的扣件(非主节点处)51~9091~150151~280281~500501~12001201~3200581320325012357107.安全施工技术与管理措施7.1构配件安全技术管理措施7.1.1钢管(1)脚手架钢管采用现行国家标准《直缝电焊钢管》(GB/T13793)中规定的3号普通钢管,其质量符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定;(2)钢管有严重锈蚀、压扁或裂纹的不得使用。脚手架钢管的尺寸、表面质量和外形应符合规范规定;(3)钢管上严禁打孔。7.1.2扣件(1)扣件式钢管脚手架采用可锻铸铁制作的扣件,其材质符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;(2)禁止使用有脆裂、变形、滑丝等现象的扣件。(3)扣件的紧固程度不应小于40N·m,且不应大于65N·m。在螺栓拧紧扭力矩达65N·m时,不得发生破坏。7.1.3脚手板木脚手板应采用杉木或松木制作,每块质量不大于30kg。其材质应符合现行国家标准《木结构设计规范》(GB50005-2003)中Ⅱ级材质的规定。脚手板厚度不小于50mm,两端应各设直径为4mm的镀锌钢丝箍两道。7.1.4连墙件连墙件采用钢管,其材质符合现行国家标准《碳素钢结构》(GB/T700)中Q235-A级钢的要求。7.2脚手架搭设安全技术管理措施7.2.1脚手架搭设与拆除人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗。7.2.2搭设脚手架人员必须戴安全帽,系安全带,穿防滑鞋。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司7.2.3作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。7.2.4当有六级及六级以上大风和雾、雨、雪天气时停止脚手架搭设与拆除作业。雨、雪后上架作业有防滑措施,并扫除积雪。7.2.5不得在脚手架基础及其邻近处进行挖掘作业,否则应采取安全措施,并报主管部门批准。7.2.6临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。7.2.7在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。7.2.8搭拆脚手架时,划出工作标志区,地面设围栏和警戒标志,并派专人看守,严禁非操作人员入内,统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。7.2.9脚手架的基础做到不积水、不沉陷,悬挑架楼层的混凝土必须达到设计强度的75%以上才能进行悬挑架施工。7.2.10脚手架及时与结构拉结或采取临时支顶,以保证搭设过程安全。未完成的脚手架在每日收工前,一定要确保架子稳定。7.2.11脚手架必须配合施工进度搭设,一次搭设的高度不得超过相邻连墙件以上两步。7.2.12当作业层高出其下连墙件3m以上,且其上尚无连墙件时应采取适当的临时抛拉措施。7.2.13定期检查脚手架,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。7.3脚手架拆除安全技术管理措施本工程该脚手架作为幕墙作业时安全防护作业平台,严禁将模板支架、揽风绳、脚手架严禁悬挂起重设备。脚手架的安全性是由架子的整体性和架子结构完整性来保证的,未经允许严禁他人破坏架子结构或在架子上擅自拆除与搭设脚手架各构件。其中在脚手架使用期间,下列杆件严禁拆除:主节点处横、纵向水平杆,连墙件。7.3.1在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆,纵、横向扫地杆,连墙件。7.3.2拆架前,全面检查待拆脚手架,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准备工作。29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司7.3.3架体拆除前,必须察看施工现场环境,包括外脚手架、地面的设施等各类障碍物、连墙杆及被拆除架体各附件、电器装置情况,凡能提前拆除的尽量拆除掉。7.3.4拆除时应划出作业区,周围设绳绑围栏或树立警示标志,地面设专人围护,禁止非作业人员进入。7.3.5拆除时统一指挥、上下呼应、动作协调,当解开与另一人有关的扣件时必须先告诉对方并得到允许,以防坠落伤人。7.3.6拆架时不得中途换人,如必须换人时,应将拆除情况交代清楚后方可离开。7.3.7每天拆架下班时,不应留下隐患部位。7.3.8连墙件应在位于其上的全部可拆杆件都拆除之后才能拆除。7.3.9在拆除过程中,凡松开连接的杆、配件应及时拆除运走,避免误扶、误靠已松脱的杆件。拆除的杆、配件严禁向下抛掷,应吊至地面,同时做好配合协调工作,禁止单人进行拆除较重杆件等危险性作业。7.3.10所有杆件和扣件在拆除时分离,不准在杆件上附着扣件或两杆连着送至地面。7.3.11所有的脚手板,应自外向里竖立搬运,以防止脚手板和垃圾物从高处坠落伤人。7.3.12拆除的零配件要装入容器内,用吊篮吊下;拆下的钢管要绑扎牢靠,双点起吊,严禁从高空抛掷。7.3.13上架子作业人员上下均应走人行梯道,不准攀爬架子。7.3.14脚手架验收合格后任何人不得擅自拆改,如需作局部拆改时,须经项目部技术人员同意后由架子工操作。7.3.15不准利用脚手架吊运重物;作业人员不准攀登架子上下作业面;不准推车在架子上跑动。7.4防雷避电措施本工程脚手架接地、避雷措施执行《施工现场临时用电安全技术规范》(JGJ46-2005)标准。工程采用避雷针与大横杆连通、接地线与整栋建筑物楼层内避雷系统连成一体的措施。架顶设置4根避雷针,避雷针采用φ12镀锌钢筋制作,高度1.5m,设置在脚手架四角立杆上,并将所有最上层的大横杆全部连通,形成避雷网络。接地线采用40×29
国家(青岛)通信产业园1#、2#地块D区双曲玻璃更换脚手架操作平台专项方案中国新兴建设开发总公司4的镀锌扁钢,将立杆分别与建筑物楼层内的避雷系统连成一体。接地线的连接牢靠,与立杆连接采用2道螺栓卡箍连接,螺钉加弹簧垫圈以防止松动,并保证接触面积不小于10mm2,并将表面的油漆及氧化层清除干净,露出金属光泽并涂以中性凡士林。接地线与建筑物楼层内避雷系统的设置按脚手架的长度不超过50m设置一个,位置尽量避免人员经常走动的地方,以避免跨步电压的危害,防止接地线遭机械破坏。两者的连接采用焊接,焊接长度大于2倍的扁钢宽度。焊完后再用接地电阻测试仪测定电阻,要求冲击电阻不大于10Ω,同时注意检查与其他金属物或埋地电缆之间的安全距离不小于3m,以避免发生击穿事故。8.文明施工措施8.1进入施工现场的人员要爱护场内的各种设施和标识牌。8.2严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。8.3脚手架堆放场做到整洁、摆放合理、专人保管,并建立严格领料手续。8.4施工人员做到活完料净脚下清,确保脚手架施工材料不浪费。8.5运至地面的材料应按指定地点随拆随运,分类堆放,当天拆当天清,拆下的扣件和钢丝要集中回收处理,应及时整理、检查,按品种、分规格堆放整齐,妥善保管。29'
