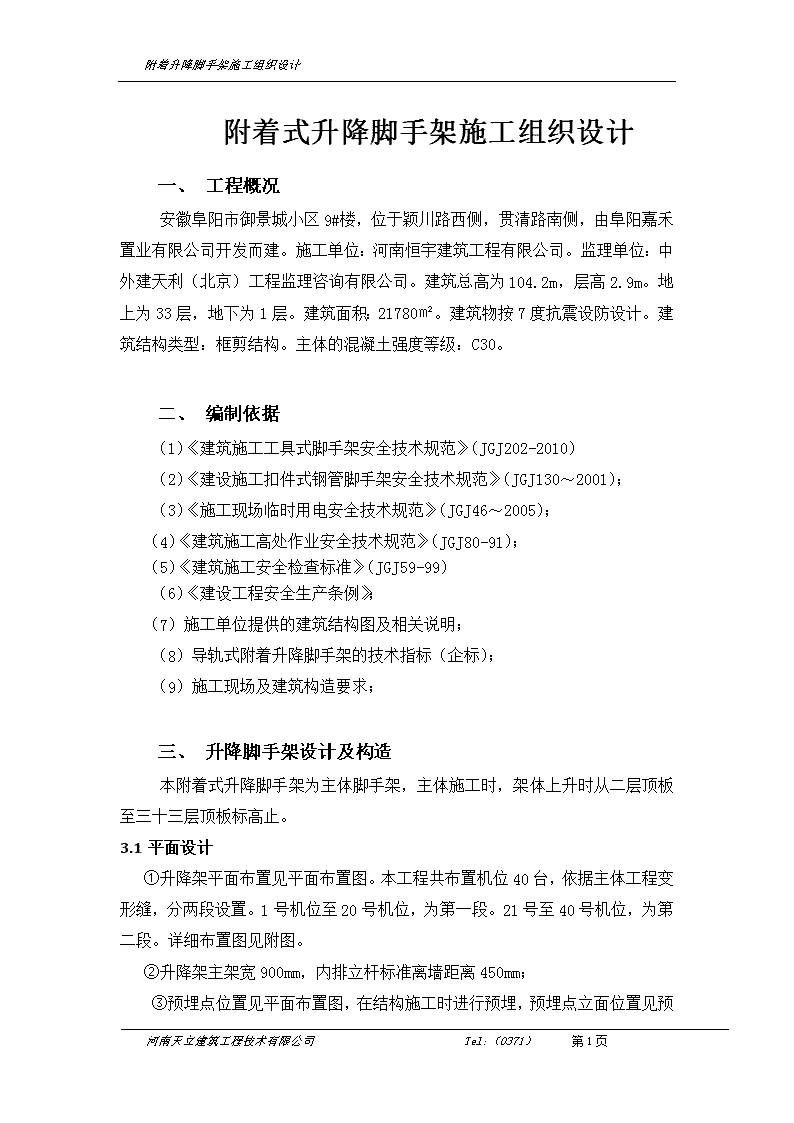

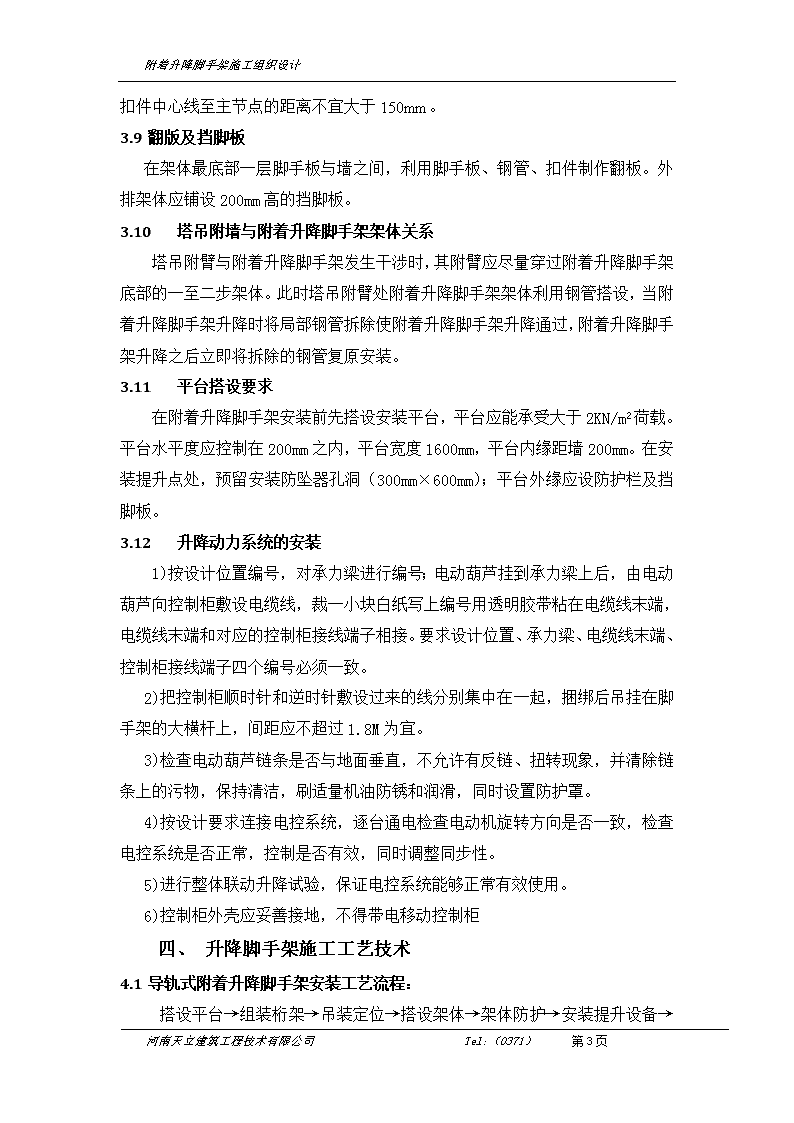

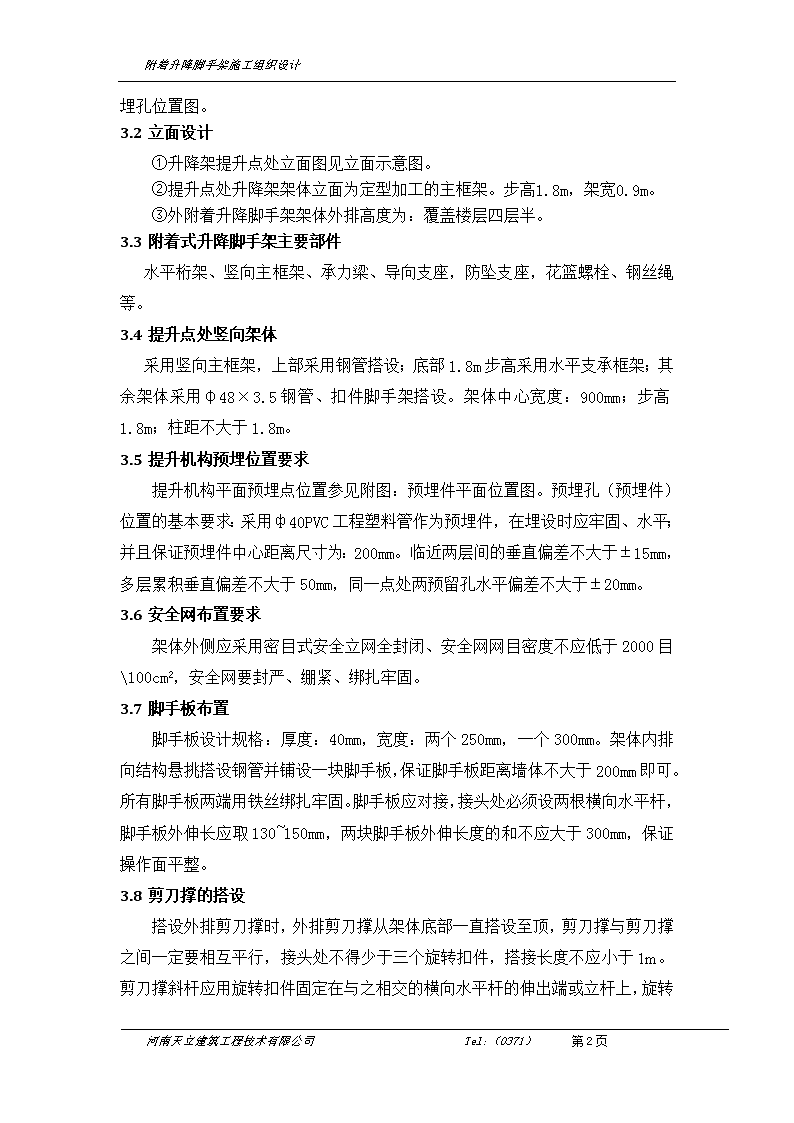

'附着升降脚手架施工组织设计附着式升降脚手架施工组织设计一、工程概况安徽阜阳市御景城小区9#楼,位于颖川路西侧,贯清路南侧,由阜阳嘉禾置业有限公司开发而建。施工单位:河南恒宇建筑工程有限公司。监理单位:中外建天利(北京)工程监理咨询有限公司。建筑总高为104.2m,层高2.9m。地上为33层,地下为1层。建筑面积:21780㎡。建筑物按7度抗震设防设计。建筑结构类型:框剪结构。主体的混凝土强度等级:C30。二、编制依据(1)《建筑施工工具式脚手架安全技术规范》(JGJ202-2010)(2)《建设施工扣件式钢管脚手架安全技术规范》(JGJ130~2001);(3)《施工现场临时用电安全技术规范》(JGJ46~2005);(4)《建筑施工高处作业安全技术规范》(JGJ80-91);(5)《建筑施工安全检查标准》(JGJ59-99)(6)《建设工程安全生产条例》;(7)施工单位提供的建筑结构图及相关说明;(8)导轨式附着升降脚手架的技术指标(企标);(9)施工现场及建筑构造要求;三、升降脚手架设计及构造本附着式升降脚手架为主体脚手架,主体施工时,架体上升时从二层顶板至三十三层顶板标高止。3.1平面设计①升降架平面布置见平面布置图。本工程共布置机位40台,依据主体工程变形缝,分两段设置。1号机位至20号机位,为第一段。21号至40号机位,为第二段。详细布置图见附图。②升降架主架宽900mm,内排立杆标准离墙距离450mm;③河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计预埋点位置见平面布置图,在结构施工时进行预埋,预埋点立面位置见预埋孔位置图。3.1立面设计①升降架提升点处立面图见立面示意图。②提升点处升降架架体立面为定型加工的主框架。步高1.8m,架宽0.9m。③外附着升降脚手架架体外排高度为:覆盖楼层四层半。3.2附着式升降脚手架主要部件水平桁架、竖向主框架、承力梁、导向支座,防坠支座,花篮螺栓、钢丝绳等。3.3提升点处竖向架体采用竖向主框架,上部采用钢管搭设;底部1.8m步高采用水平支承框架;其余架体采用φ48×3.5钢管、扣件脚手架搭设。架体中心宽度:900mm;步高1.8m;柱距不大于1.8m。3.4提升机构预埋位置要求提升机构平面预埋点位置参见附图:预埋件平面位置图。预埋孔(预埋件)位置的基本要求:采用ф40PVC工程塑料管作为预埋件,在埋设时应牢固、水平;并且保证预埋件中心距离尺寸为:200mm。临近两层间的垂直偏差不大于±15mm,多层累积垂直偏差不大于50mm,同一点处两预留孔水平偏差不大于±20mm。3.5安全网布置要求架体外侧应采用密目式安全立网全封闭、安全网网目密度不应低于2000目100cm2,安全网要封严、绷紧、绑扎牢固。3.6脚手板布置脚手板设计规格:厚度:40mm,宽度:两个250mm,一个300mm。架体内排向结构悬挑搭设钢管并铺设一块脚手板,保证脚手板距离墙体不大于200mm即可。所有脚手板两端用铁丝绑扎牢固。脚手板应对接,接头处必须设两根横向水平杆,脚手板外伸长应取130~150mm,两块脚手板外伸长度的和不应大于300mm,保证操作面平整。3.7剪刀撑的搭设搭设外排剪刀撑时,外排剪刀撑从架体底部一直搭设至顶,剪刀撑与剪刀撑之间一定要相互平行,接头处不得少于三个旋转扣件,搭接长度不应小于1m。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm。3.1翻版及挡脚板在架体最底部一层脚手板与墙之间,利用脚手板、钢管、扣件制作翻板。外排架体应铺设200mm高的挡脚板。3.2塔吊附墙与附着升降脚手架架体关系塔吊附臂与附着升降脚手架发生干涉时,其附臂应尽量穿过附着升降脚手架底部的一至二步架体。此时塔吊附臂处附着升降脚手架架体利用钢管搭设,当附着升降脚手架升降时将局部钢管拆除使附着升降脚手架升降通过,附着升降脚手架升降之后立即将拆除的钢管复原安装。3.3平台搭设要求在附着升降脚手架安装前先搭设安装平台,平台应能承受大于2KN/m2荷载。平台水平度应控制在200mm之内,平台宽度1600mm,平台内缘距墙200mm。在安装提升点处,预留安装防坠器孔洞(300mm×600mm);平台外缘应设防护栏及挡脚板。3.4升降动力系统的安装1)按设计位置编号,对承力梁进行编号;电动葫芦挂到承力梁上后,由电动葫芦向控制柜敷设电缆线,裁一小块白纸写上编号用透明胶带粘在电缆线末端,电缆线末端和对应的控制柜接线端子相接。要求设计位置、承力梁、电缆线末端、控制柜接线端子四个编号必须一致。2)把控制柜顺时针和逆时针敷设过来的线分别集中在一起,捆绑后吊挂在脚手架的大横杆上,间距应不超过1.8M为宜。3)检查电动葫芦链条是否与地面垂直,不允许有反链、扭转现象,并清除链条上的污物,保持清洁,刷适量机油防锈和润滑,同时设置防护罩。4)按设计要求连接电控系统,逐台通电检查电动机旋转方向是否一致,检查电控系统是否正常,控制是否有效,同时调整同步性。5)进行整体联动升降试验,保证电控系统能够正常有效使用。6)控制柜外壳应妥善接地,不得带电移动控制柜一、升降脚手架施工工艺技术4.1导轨式附着升降脚手架安装工艺流程:搭设平台→组装桁架→吊装定位→搭设架体→架体防护→安装提升设备→河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计电气布置→电动提升(下降)→加固使用河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计4.1施工方法4.2.1搭设平台平台在标准层底板的梁底高度,沿楼体连接一圈。在组装平台上组装脚手架。要求组装平台:①平台内排大横杆距建筑物外檐不大于200mm。②平台内外排大横杆距离不小于1200mm。③稳固且能承受2KN/m2的均布荷载。④平台的大横杆在小横杆下,大横杆水平度沿楼一圈不超过30mm,为确保平台的水平度,可采用软水管找平。4.2.2支架安装(1)按附着升降脚手架平面设计图将承力架部件摆放就位。承力架部件应与建筑物外墙切线方向平行,并且按平面尺寸要求控制立杆离墙距离;导轨中心应对准设计要求预留孔的中心,偏差不大于±15mm,离墙距离偏差不大于±10mm。(2)第一步水平桁架的安装是整套附着升降脚手架安装质量的关键一步,须严格控制水平度、垂直度和离墙距离。在安装后,应复核附墙点处结构尺寸和升降架平面布置图是否相符。主框架定位后,应与平台用扣件连接紧固,且与楼内支撑架或其它固定物拉结,防止移位。(3)第二步以上采用钢管、扣件式搭设,所用材料质量要符合有关脚手架材料质量规定。不允许使用明显弯曲、压扁、严重锈蚀等缺陷的钢管。(4)相邻立杆接头要错开,以保证支架整体刚度。。(5)不同横杆两端高差不允许超过5mm。(6)已安装的支架超过允许偏差时,应调整合格后才能安装下一步架。(7)支架安装应与结构施工保持同步,支架始终高出施工楼地面1.2-1.5m。(8)在安装完毕前,支架应与每层建筑物建立临时附墙卸荷。(9)在每个提升点处和转角处向两侧搭设剪刀撑,倾角45°-60°。剪刀撑水平投影应封闭。剪刀撑除两端用旋转扣件与脚手架立杆或横杆扣紧外,在其中部还必须有扣接点。搭接长度1米,搭接处须扣三个旋转扣件。(10)在支架搭设同时,按要求铺设脚手板、挡脚板、安全网。4.2.3爬升机构和动力的安装(1)提升机构主要术语A:主框架:承受竖向力的作用;B:穿墙螺栓(M30):适用于剪力墙、框架结构,附墙固结件。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计C:预埋件:用于形成安装穿墙螺栓用的预留孔或固接连墙件的结点。确保预留孔位置准确十分重要!可参照预留孔位置图。①预留孔水平绝对偏差应小于15mm(相对于定位轴线);②留孔垂直偏差应小于15mm(相对于梁底)。D:导轨:是导向防倾承力构件,与主框架焊接在一起E:导向支座:是导向构件,其一端固定在建筑物上;另一端卡住导轨,是支架防倾覆导向装置。F:提升吊梁:是提升架体的承力构件,它的承力点与建筑物连接。通过它将附着升降脚手架荷载传递到建筑物上。G:防坠支座:前端悬吊防坠吊杆与防坠装置相连,后端与建筑物单独连接。构成防坠系统。H:防坠装置:与主框架系统组成一体,当动力失效时防坠装置可自动抱紧防坠吊杆,产生制动,有效防止架体坠落。J:斜拉钢丝绳:规格为(Φ15.56×19)每个提升点斜拉两根,通过斜拉钢丝绳将支架荷载卸到建筑物上。K:电动葫芦:附着升降脚手架提升的动力设备,4.2.1导轨式附着升降脚手架的升降(1)提升操作导轨式附着升降脚手架提升操作总要求是:责任到人,人员到位,各尽其职,各负其责。(2)参加提升操作的施工人员必须经过培训,进行安全、技术交底。(3)进行提升操作前的检查A:检查所有扣件联结点是否紧固。B:检查所有螺丝连接处螺母是否拧紧。C:检查所有障碍物是否拆除,约束是否解除。D:检查导轨是否垂直。E:检查防坠吊杆与防坠装置安装到位。(4)预紧电动葫芦,以葫芦链条吃力为准。检查防坠装置是否开启。葫芦不允许有链条扭曲、翻链现象。(5)确认系统正常、障碍物清除后,操作人员按分工就位,在现场指挥人员的统一指挥下进行提升操作。(6河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计)加强提升过程中的检查:不断检查架子高度变化,保持升降同步性,当行程高差大于50mm时,应停止爬升,通过点控对架子进行调平。A:检查支架是否有明显变形。B:检查葫芦运转是否正常,链条有无翻链、扭曲现象。C:检查支架与爬升机构相对运动中,是否有刮、碰现象。(7)架子提升到位后,挂好斜拉钢丝绳,调节花蓝螺栓,使钢丝绳收紧吃力。(8)附着升降脚手架爬升加固完毕后,投入使用前,应进行下列检查:A:检查斜拉钢丝绳能否有效传力。B:所有扣件是否紧固。C:所有螺纹连接处螺母是否紧固。D:检查临边防护是否妥当。(9)葫芦安装位置不变,为下一次提升做好准备。4.2.1导轨式附着升降脚手架的验收及要求架体搭设完毕,公司进行自检,合格后报项目部验收,项目部会同监理公司等有关单位进行联合验收,提升一层全面检查合格后报市安检站进行验收。4.2.2导轨式附着升降脚手架的使用(1)管理人员必须按照规定严格检查后方能投入使用。(2)主体施工时,允许有2层作业层同时施工,每层最大允许施工载荷为3kN/m2;外装修施工时,允许有3层作业层施工,每层最大允许施工荷载为2kN/m2。(3)出料平台的设置应与架体脱开,保证其有独立的受力体系,每个拉结点或支承点必须可靠地与建筑物连接,出料平台周围的架体应有加固措施。对出料平台周围的内外排架加设斜撑式剪刀撑,出料平台应标明额定承载力,不得超载使用。(4)严禁利用脚手架吊运重物、在脚手架上推车、在脚手架上拉结吊装缆绳。(5)严禁任意拆除脚手架部件和穿墙螺栓,起吊构件时严禁碰撞或扯动脚手架。(6)架体分段处的间距为300mm,架体升降时拆开临时连结的安全网及铺设的架板,升降到位后立即封闭外面立网,铺上水平架板并用铁丝绑扎牢固,端部应用立网封闭。4.2.3导轨式附着升降脚手架的维修保养(1)施工现场湿度大,混凝土污染严重,若维修保养不良,将影响导轨式附着升降脚手架使用寿命,严重者影响附着升降脚手架正常使用。因此,必须加强使用过程中的维修保养。(2)花蓝螺纹表面必须定期润滑,外露的螺纹表面必须用布套或塑料布包封,以免杂物落在其上。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计(3)施工期间,每次浇注完混凝土后,必须将导向支座前轮杂物及时清理,以便导轮顺利运行。(4)葫芦的表面要用帆布或塑料布包封,以免杂物掉入,同时葫芦的链条要定期涂润滑油,以免链条生锈。(5)防坠装置滑动配合部分要保持清洁,并定期加油润滑。一、施工安全保障措施5.1.组织机构和施工准备5.1.1施工项目部应设专门技术人员负责协调附着升降脚手架安装、使用过程中与相关各方的协作;协调解决附着升降脚手架所用工地的材料;掌握工程进度并以书面形式通知公司做好升降架体准备。施工项目部应保证公司附着升降脚手架所有材料不得丢失,并提供附着升降脚手架材料进场的摆放场地和1间材料库房。5.1.2导轨式附着升降脚手架是在工地现场组装的安全施工设施。从事导轨式附着升降脚手架安装操作人员应持证上岗,应保持人员稳定。公司负责附着升降脚手架技术方案、现场技术指导及架体搭设和升降工作。5.1.3施工项目部及天立公司应建立系统完善的管理制度,岗位责任制度,安全检查制度,维修保养制度,组织好有关施工人员及安全技术交底。5.1.4人员配备表:职务姓名职责范围项目负责人负责施工现场同工地其他部门的总协调及全面工作。技术员负责施工方案设计,解决技术问题,和质量检查安全员负责安装、操作、安全检查。工长负责现场安装、操作、安全检查、现场人员的调度;架体的搭设、爬升机构安全防坠装置的安装、维修、保养。。架子工持证,并经过附着升降脚手架专业培训。负责架体搭设,爬升机构的安装、调整、附着升降脚手架的操作等。在升降中观察同步性及各部件工作情况。5.1.5施工安全保障体系河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计5.1.升降脚手架升降过程技术安全管理5.2.1项目负责人、技术员、安全员、工长必须全部到现场,各就各位。5.2.2升降过程中观察员应定位巡视观察每个电动葫芦的工作情况以及脚手架与建筑物之间的情况,发现不正常现象应立即发出停止指令,操作员听到后立即停止升降动作。5.2.3中途遇到不正常现象停止后,所有机位观察员立即排除故障,观察员不能排除时,报告总指挥,由专业人员排除;若需要更换电机,必须检查电机的运转方向;若不同步,采用“点动”的方法进行调整;出现故障后绝对不能凑合马虎,一切正常后方可由项目负责人发出再次起动的指令。升降过程中出现停电,及时通知项目部或电工进行修复,禁止升降不到位时,不采取任何加固措施,人员即下班。5.2.4升降到位后,由项目负责人发出停止升降命令。5.2.现场技术安全施工管理制度A、安全施工管理制度5.3.1为确保本脚手架工程安全进行,特制定以下安全管理制度,望全体员工认真执行。必须认真贯彻国家和上级劳动保护、安全生产主管部门颁布的有关安全生产、消防工作的方针,严格执行有关劳动保护法规、条例、规定。5.3.2施工前,工地管理人员应对全体员工进行安全生产及安全技术知识教育,增强法制观念,提高工人安全生产思想意识和自我保护能力,督促工人自觉遵守安全纪律、制度。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计5.3.3施工期间,全体职工除必须严格执行本公司制定的《脚手架施工操作工艺》、《脚手架升降操作规程》、《脚手架的技术要求》、《脚手架的维护保养》、《脚手架的拆除施工》等有关规定外,制度需报项目部备案,还必须严格遵守执行总承包方项目部制定的有关安全生产、防火管理制度,接受项目部的督促、检查和指导,对于提出的整改意见,必须立即整改不得延误。5.3.4搭拆脚手架时,必须戴好安全帽、配好安全带,工具及零配件要放在工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。5.3.5在升降操作过程中,必须戴好安全帽,扣好帽带,高空作业时必须系好安全带,不得酒后上架作业,不得在架子上吵闹闲逛,不得往架子下抛任何物体,养成良好的作业习惯。5.3.6在施工班组设安全员一名,协助施工班长负责施工现场的安全检查、管理,发现问题及时处理。若由此引发安全事故,视情节轻重追究安全员及当事人的责任。5.3.7公司作业队每月召开一次安全检查会议,听取各班组汇报本组安全施工情况,针对工地存在的安全问题,提出处理意见。5.3.8脚手架搭设完成后,责任工程师和施工班长汇同总承包方,按规定进行验收。验收合格后方能投入使用。B、安全技术要求5.3.9对施工人员的基本要求:施工人员必须经身体检查,符合高空作业条件;施工人员必须经过专门培训,做到应知应会;施工人员必须责任心强、工作严肃认真,方能上岗。5.3.10脚手架外侧必须用竹笆或安全网全封闭,脚手架底部和架体与主体空挡的地方使用竹胶板进行全封闭,靠墙侧剩余孔隙需设翻板,作业时翻板贴到墙面上,升降时离开墙面。5.3.11严禁在架体上堆放模板、钢筋、钢管等施工物品,更不能堆积建筑垃圾,以免坠落伤人。5.3.12架体载荷不得超过允许值,更不能有集中荷载。提升到位后,底架拉杆固定好,临时连墙点加设完毕后脚手架方可使用。5.3.13升降过程中,除操作人员外,任何人不得站在脚手架上,亦不得从事影响脚手架升降操作的作业活动。5.3.14升降过程中,脚手架下面15m范围内不得站人。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计5.3.15任何人不得随意拆卸脚手架及与其相关的杆件和连接件。5.3.16非专业操作人员,任何人不得触动电控和遥控系统。5.3.17雨天或六级以上风天气,光线不好,环境过分吵杂或者有影响升降操作的其它作业活动,不得升降脚手架。5.1.施工现场安全生产责任制度5.4.1施工现场管理班子的组成:施工现场由一名施工班长作为脚手架的搭设、升降作业的指挥、日常工作安排以及处理现场出现的问题;施工现场安全员负责现场安全工作的检查、落实、管理;公司流动检查员负责现场安全工作的检查、评比、评价、督促落实。5.4.2班长、安全员及公司流动检查员的安全生产职责1)组织现场施工人员学习施工组织设计方案,提出施工管理要求和安全技术要求。2)合理安排劳动力,确保施工质量和施工进度。3)严格按照施工组织设计所制定的工艺流程进行搭设、升降、拆卸。4)每搭好一步架体都要进行平整度、垂直度、间距检查,发现问题及时整改。5)填制升降安全检查表,明确分工,协调与项目部的配合并提出配合要求。6)施工作业前和作业过程中,教育、督促和检查工人正确使用劳动防护用品和安全注意事项,认真做好自身防护和施工安全工作。7)根据项目部或上级检查后提出的整改意见,及时组织进行整改。8)认真做好施工过程中的文字资料的归档工作。5.4.3现场施工人员的安全生产职责1)自觉遵守劳动纪律和安全生产规章制度,不违章作业,认真学习架子工安全操作规程和技术规范。2)服从班长的统一指挥,严格按照施工组织设计和安全生产管理制度进行施工作业。3)注意爱护保养设备、工具,自觉维护电动葫芦、爬机葫芦的清洁和架体的清洁。4)发生生产事故、工伤事故,在保证自身安全情况下,应立即进行抢救并向公司如实汇报,不得隐瞒。5.2.安全装置布置防坠装置的安装:防坠装置安装在主框架Ⅰ上,与架体形成一体。在升降过程中,当动力失效时防坠装置可自动抱紧防坠吊杆,产生制动,有效防止架体坠落。防倾装置的安装:使用导向支座前端导轮卡主导轨,导轨与架体为一体。使架体垂直固定在离墙一定距离。在架体升降作业时起导向作用,防止架体向外倾翻。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计附着升降脚手架同步措施:加强对机位观察员的技能培训,完善机位观察员的岗位职责,增强操作工人责任心。每次升降作业前保持升降吊点位置受力均衡。升降提升架时,提升架第二层(提升机所在楼层)保证一个机位观察员看护机位数不超过四个,并应安排一位观察员在提升架四层进行巡视。机位观察员如果发现架体和其他物体相碰,立即停止升降,相碰部位的观察员和相邻观察员立即进行整改。提升架每升降十分钟后暂时停止升降,所有机位观察员检查自己所看护的提升机链条松劲度,发现链条比较紧的提升机要通知升降总指挥进行单独调整,直到所有提升机受力均匀为止。5.1.导轨式附着升降脚手架安全注意事项5.6.1贯彻“安全第一,预防为主”的原则。5.6.2施工人员应遵守现行《建筑施工高处作业安全技术规范》(JGJ80)、《建筑安装工人安全技术操作规程》([80]建工劳字第24号)的有关规定。各工种人员应该固定,并持证上岗。5.6.3升降操作安全注意事项:A:要作到四不升降:下雨、五级以上大风不升降;视线不好时不升降;没进行升降前检查时不升降;分工、责任不明确时不升降。B:爬升作业要作好周密劳动组织。升降作业过程中,必需统一指挥,分工明确,指令规范,并配备必要巡视人员。C:在升降作业时应设警戒线,任何人员不得在警戒线内走动。D:施工现场较大时,应配置足够的步话机,加强通讯联系。E:在进行升降作业时,外架上不得进行施工作业,无关人员不得滞留在脚手架上。F:提升点升降操作人员应基本固定。G:在遇到六级以上大风天气时,应将支架及建筑结构加固。遇到暴雪极端恶劣天气时提前对架体进行加固,及时清理清理架体积雪。H:升降作业过程中,应防止电动葫芦发生翻链、绞链现象。I:升降到位后,脚手架必需及时固定,在没有完成固定工作并办交接手续前,脚手架操作人员不得下班或交班。5.6.4导轨式附着升降脚手架使用安全措施:A:遵守《导轨式附着升降脚手架的操作规程》,杜绝违章使用行为。B:支架外侧及密目安全网封闭,最底一步架用安全网封底,底层和作业层满铺脚手板,底层附着升降脚手架与建筑物之间空隙用翻板封闭。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计C:附着升降脚手架提升后,下面一根导轨已露在支架下面,拆卸时操作人员必须挂好安全带,防止坠落、坠物。D:支架结点每升降五层,全面检查一次,爬升机构和提升系统每次提升前检查一次。在拆装时要随时检查构件焊缝状况、穿墙螺栓是否有裂纹及变形。如有部件损伤应及时更换。D:在使用过程中,脚手架上的施工荷载需符合设计规定,严禁超载,严禁放置影响局部杆件安全的集中荷载。建筑垃圾应及时清理。E:升降架只能作为操作架,不能作为外模板的支模架。F:不得随意减少、移动、拆除升降架的零部件。G:物料平台应单独设置,不得与升降架共用传力杆。5.6.5附着升降脚手架的防雷措施根据建筑物的具体形状或位置要求,在建筑物的四个角用专用的避雷线将建筑物的避雷针及引下线与架体的顶部位置连接起来,使架体与建筑物形成一个封闭的避雷网带,升降作业时拆掉,升降到位后及时焊接,保证避雷措施的安全有效。5.6.6附着升降脚手架的用电要求电源、电缆及控制柜的设置应符合《施工现场临时用电安全技术规范》JGJ46的规定。附着升降脚手架应设计专用的供电线路,不得和任何施工机械或电器共用一个线路,以保证供电的安全性和专用性;在接线端标明附着升降脚手架“专用标志”。电缆线采用三相五线制、主线(3×10+2)、副线(3×1.5)。5.6.7附着升降脚手架的消防附着升降脚手架在使用期间,由于有易燃物和交叉作业(如电焊渣、电工作业及工人抽烟等)存在安全隐患,架体上和控制室应设置有效的灭火器材,保证突遇火灾时有应对措施。5.6.8架体提升时,应保证连墙点位置的混凝土强度不低于C10(由同条件养护的试块经试压后确定强度达到要求),否则不得提升。一、质量保证措施6.1穿墙螺栓预留孔埋件:确保穿墙螺栓预留孔埋件位置准确。6.1.1预留孔水平绝对偏差应15mm(相对于定位轴线);6.2.2预留孔垂直偏差应20mm(相对于梁底)。6.2导轨(竖向主框架)垂直偏差不应大于5‰,且不应大于60mm。6.3脚手架基本尺寸及注意事项:6.3.1立杆纵距≤1.50米,大横杆步距1.80米,架宽0.9米。6.3.2相邻大横杆接头应布置在不同立杆纵距内。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计6.3.3相邻立杆接头不得在同一步架内。一、操作规程7.1架子工安全操作规程7.1.1架子工应持证上岗操作,进入现场时应佩戴各种必须的劳动保护用品,并遵守现场的各种劳动安全管理制度。7.1.2架子工上岗应严格按《施工方案》及《施工验收规范》规定的指标搭、拆、升降脚手架,并服从项目现场负责人与机械操作工的安排及指挥,定员定岗工作,不得随意调换人员。7.1.3在搭设或拆卸脚手架期间,架子工应将脚手架拉结牢固并紧固扣件后才能登架工作,在高空安装、拆卸的材料应使用麻绳绑扎牢固,安装到位或吊放着地后才能松开扎绳,严禁乱抛材料及工具,防护竹笆与安全网应及时铺设,尽量避免站在钢管上操作。7.1.4在升降脚手架期间,架子工应配合机械操作工定员定岗观察脚手架、悬挂钢支架、电动葫芦、预警安全保护系统的工作状况,发现异常现象及时汇报给挂有对讲机的机械操作工,并迅速准确地排除故障。7.1.5脚手架升降到位后,架子工应严格按照《升降脚手架施工质量安全检查记录表》中“升降后”一栏的要求安装固定拉杆与顶墙撑杆,再安装上部安全钢丝绳,在安装工作中如发现异常现象应配合机械操作工予以排除纠正。7.1.6凡发现扣件松动应立即紧固,发现安全网与竹笆破损应立即修补。7.2电工安全操作规程按国家《电气安全操作规程》施工。具备电工资格才准许上岗。通电前必须对控制柜及各电机进行认真检查。确保各部位接线正确,接触良好。对电气设备做好正常检查和保养,确保无隐患。电机运转必须保证方向(相序)正确。认真做好电源线的保护,确保不漏电。严禁超负荷用电。严禁短接断路器等安全保护电路。每次用过或下班前必须切断电源。7.3使用人员安全操作规程7.3.1登架施工人员应佩戴各种必须的劳保用品(安全帽、安全带),足穿胶鞋。7.3.2河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计风力大于六级(风速20m/s)、大雨大雪、雷暴天气及能见度较差且无照明时,不得登架施工。7.3.3酒后、带伤病及行走不便人员不得登架施工。7.3.4凡在脚手架升、降运行期间、或拉结杆未安装、电动葫芦吊钩未吊挂期间,非脚手架施工人员不得登架施工。7.3.5凡脚手架升、降期间,脚手架下方投影区向外5m内不得有人施工。7.3.6施工人员应尽量避免晚上交叉作业。7.3.7脚手架上不得集中堆放施工材料机具,脚手架各步上的荷载不得大于200kg/m2,在同一断面上负载不得超过三步。7.3.8不得随意拆除脚手架上的钢管、扣件、螺栓、拉杆、电缆线、竹笆、安全网,尤其不得拆除连墙拉杆与顶墙杆,如上述构件防碍施工,可与脚手架施工人员及现场安全管理人员协商解决。7.3.9不得擅自操作电动葫芦、控制柜等机具。7.3.10凡在脚手架升降期间或施工使用期间发现脚手架产生变形、倾斜、下沉现象,或发现扣件松动,悬挂螺栓松动、结构件断裂、弯曲现象,以及竹笆、安全网、跳板破损现象,不得登架作业,且应立即向脚手架施工管理人员、现场安全员反映。一、安全生产事故应急救援预案首则:为有效防范重大事故的发生,加强事故救援,尽量降低和杜绝安全事故的发生及其危害,根据《安全生产法》、《建筑施工安全生产管理条例》以及相关部门的要求,依据本公司特点,遵守“安全第一,预防为主”上下统一,自主自救,一切为民的原则,制订该应急救援预案。8.1制订应急救援预案依据:《安全生产法》、《建筑施工安全生产管理条例》、《国务院关于特大事故行政责任追究的规定》、《企业职工伤亡事故报告和处理规定》、《职工健康安全管理方案》、《应急准备与响应程序》等。8.2公司生产安全事故应急救援组的职责:8.2.1制订公司应急救援预案,组建救援队伍,开展应急救援演练,结合公司安全大检查对事故隐患的整改,应急救援事故的准备。8.2.2组织开展重大事故的救援,使事故造成的损失降到最低。8.2.3组织好对重大事故的调查、处理、报告。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计8.2.4协调事故的救援工作各部门之间的关系。8.2.5妥善处理事故善后工作。8.2.6依照上级指示安排公司救援工作的服务。8.1应急救援的措施:8.3.1事故的现场自救:要明确事故发生地点、类别、形势,要尽快作求救传达,并及时做到自救处理。8.3.2事故报警:无论何人都可最近处向119火警、120急救、110出警等求救。同时应及时向公司的项目部,公司的主管等有关部门上报发生事故。8.3.3事故抢救现场一般安排:事故发生时,不要惊慌,要接受统一指挥,要留出消防急救通道,要物人分开抢救,抢救人员要各司其职,各尽其责。8.2不同类别事故抢救:8.4.1发生架体坍塌事故后,应先检查倒塌处有可能出现的危险,当确认无危害后,方可实施抢救,如还可能造成倒塌,则必须采取有效措施控制。8.4.2高空坠落物体事故:迅速移走周围可能继续产生危险的坠落物、障碍物。为急救医生留出通道,使其可以最快到达伤员处。高空坠落不仅产生外伤,还可产生内伤,不可急速移动或摇动伤员身体。应及时应多人平托住伤员身体,缓慢将其放于平坦的地面上。发现伤员呼吸障碍,应进行口对口人工呼吸。发现出血,应迅速采取止血措施,可在伤口近心端结扎,但应每小时松开一次,避免坏死。动脉血应用指压大腿根部股动脉止血。8.4.3触电抢救:使触电人员脱离带电体,抢救人员必须首先保证自己不被伤害。如在附近有电源开关,应首先采用切断电源的方法;如附近无电源开关,应寻找干燥木头、木板等绝缘材料,挑开带电体;如可以迅速呼唤到周围电工,电工可以利用本人绝缘手套、绝缘鞋齐全的条件,迅速使触电者摆脱带电部分。触电者摆脱带电体后,应立即就地对其进行急救,除非周围狭窄、潮湿,不具备抢救条件,可将其转移到另外的地方。河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计急救:使触电者仰面平躺,检查有无呼吸和心脏跳动;如触电者呼吸短促或微弱,胸部无明显呼吸起伏,立即给其做口对口人工呼吸。如触电者脉搏微弱,应立即对其进行人工心脏按摩,在心脏部位不断按压、松开,频率为60次/分钟,帮助触电者复苏心脏跳动;同时保证周围空气流通,由医生来决定是否需要进一步治疗。8.4.4机械伤害抢救:由相关在场人员迅速切断电源;将人员救出后,立即检查可能的伤害部位,进行止血。如有切断伤害,应寻找切断的部位,将其妥善保留。在急救中心医生到来期间,应尽最大努力,实行自救,以使伤害降低到最低点。在急救医生到来后,应将伤员受伤原因和已采取的救护措施详细告诉医生。8.4.5火灾抢救:火灾发生后,火灾现场的人员,应用衣服堵住口鼻,弯下腰,以最低的姿势迅速撤离失火地点。义务消防队员电工负责切断电源。义务消防队员迅速开启灭火器,用灭火器灭火。根据现场情况,使用消防桶提水、用铁锹铲土(砂子)灭火。抢救组长应立即询问最先发现火情人员有关失火地点情况,了解是否有人员伤害,当怀疑可能的人员伤害时,迅速拨打120急救电话,告知失火地点、周围醒目建筑物,并派接车员到路口接应。在急救车未到来之前,抢救下来的伤员,应使其平躺在地上,周围应通风良好,有呼吸窘迫,抢救小组成员对其进行人工呼吸。抢救组长应根据现场火灾严重情况,向临近有关单位及附近居民报告及保持联系,以便防止烟气污染。8.1事故现场保护与报告:8.5.1重大安全事故发生后,事故单位应当立即做到:(1)迅速采取有效措施,积极组织抢救,防止事故蔓延扩大;(2)严格保护事故现场;(3)立即拨打120或110报警电话,同时如实报告公司领导和公司质量安全部门和工程所在地的安全生产监督管理职责的部门。8.5.2河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计公司领导接到重大安全事故报告后,应当立即报告主管单位应急领导委员会。应急领导委员会应当立即组织力量对报告事故调查核实,采取必要的控制措施,并及时报告调查情况。并配合当地有关部门调查处理事故。8.5.3事故实行“首接责任制”,第一个接到事故报告电话的人员应立即向上级领导报告。任何单位和个人对重大安全事故,不得隐瞒、缓报、谎报或者授意他人隐瞒、缓报、谎报。8.5.4为抢救人员、防止事故扩大,需要移动现场物件的,事故发生单位及现场安全管理人员应当做好标志,采取拍照、摄像、绘图等方法详细记录事故现场原貌,妥善保存现场重要痕迹、物证。8.1事故善后及处理:8.6.1应急领导小组应根据现场实际情况,按照本预案组织抢救、抢险工作,统一调派所需的车辆、人员、物资,派人协助指挥交通、疏通人员,努力将事故造成的财产损失减少到最低限度。8.6.2应急领导小组派人协助重大安全事故调查组进行事故调查。8.6.3应急领导小组派人进行事故善后处理事宜,并将事故处理报告上报公司安全生产小组。8.6.4根据事故调查组认定的事故原因的分析,举一反三,采取积极有效的措施防止类似事故的发生。8.6.5应急救援小组成员名单:组长:联系电话:副组长:联系电话:组员:联系电话:8.7升降架突发安全事故应急流程表及升降脚手架重大危险因素附表河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计葫芦断链发现人立即向当班领导或管理人员报告当班领导或管理人员应立即:1.葫芦立即停机,安装该榀和它相邻的两榀升降定位扣件。2.更换断链的电动葫芦,调平升降架后方可进行下一步升降作业。1.保护现场,接受事故调查。2.填写事故报告,报安全管理部门。3.组织事故分析,提出实施改进措施序号作业活动危险因素类别可能导致的事故控制措施备注1架体组装、拆除高空坠物、人员坠落人员伤亡加强班前安全技术交底,做好安全防护,严格按升降架安全技术操作规程要求操作2架体提升、下降葫芦断链架体坠落加强葫芦使用前的检查、保养3架体提升、下降触电人员伤亡严格按《施工现场临时用电安全技术规范》安装、验收、使用。4架体提升、下降机械损伤人员伤亡提高安全操作意识5架体使用中升降架超载架体变形大,严重的造成升降架购配件破坏严格控制使用荷载河南天立建筑工程技术有限公司Tel:(0371)第20页 附着升降脚手架施工组织设计一、检查、验收一览安全技术交底(一)年月日工程名称分项工程附着式升降脚手架交底内容操作平台、主框架、底部桁架、导向架、导向轮导轨、预埋件,穿墙螺栓操作平台1、底座平台架顶面承力横杆间距不小于750mm,平台水平度应控制在200mm之内,平台宽度1600mm,平台内缘距墙200mm。在安装提升点处,预留安装防坠器孔洞(300mm×600mm);该平台的承载能力不小于2KN/m2的均布荷载。平台面需用水平尺调平,相邻平台须用水平管找平,其水平度应在3㎝之内。2.承力底座承力底座放到基础平台架的准确位置,以底座内边的中心线为基准,并设法固定。须严格控制水平度、垂直度和离墙距离。二、主框架主框架间连接部位,要对齐,不得有错位现象,螺丝要拧紧。三、底部桁架底部桁架是重要的承重构件之一;组对完毕后将其垂直、水平度调整合格后,拧紧所有连接螺栓。悬挑部位端头应以主框架为中心对称设置斜拉杆,其夹角≥45°。扣件拧紧力矩控制在40—60N.m。四、导向架导向架必须垂直于墙面,其中心线必须与轨道中心线在同一垂直面内,偏差≤50MM。五、导向轮、导轨架体升降过程中重要的构件之一,有效防止架体外倾。导向轮必须与轨道正确吻合,导轮轴支承板不得与导轨翼缘接触。转轴部位定期加油,以保证其灵活性。导轨必须垂直,其垂直度偏差不大于全长的1/500(且小于50mm)。轨道与架体连接点的间距不得超过2m,端部连接点与悬臂端距离不超过0.5m。六、预埋件预埋件采用内径40×2.0PVC硬塑料管,预埋件应与钢筋用铁丝绑牢,防止错位;合模前,要检查管的两端是否封严,有无错位,不合格须调整;3、预留孔水平绝对偏差应15mm(相对于定位轴线);4、预留孔垂直偏差应20mm(相对于梁底)。七、穿墙螺栓穿墙螺栓采用双螺母,拧紧后螺杆伸出螺母长度不少于3个丝扣。交底人:签字接收人:签字河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计安全技术交底(二)年月日工程名称分项工程附着式升降脚手架交底内容架体的搭设1、架体立杆与桁架立杆对接时,每隔一个需在架体立杆端头焊接立杆法兰板并用螺栓连接,架子管件保证需要横平竖直,不超过规范规定。2、大横杆设置在立杆内侧,其长度不少于3跨。3、立杆、大横杆对接扣件应交错布置,两根相邻立杆或大横杆的接头不能设置在同步或同跨内。4、剪刀撑、大横杆可以搭接,搭接长度≥1M,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至杆端≥100MM;立杆接长除顶层顶步外,其余接头均采用对接扣件连接。5、剪刀撑应用旋转扣件固定在与之相交的小横杆伸出端或立杆上。6、主节点处各扣件的中心点的相互距离≤150MM;扣件必须锁紧牢固,其紧固力矩保证在40-65N.M范围内。7、脚手架搭设过程中,随搭设高度的增加,应采取临时加固措施,将脚手架与建筑物或满堂架稳固连接,临时连接点最好与立杆相连。与此同时,还应随时设置脚踏板、安全网。交底人:签字接收人:签字河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计安全技术交底(三)年月日工程名称分项工程附着式升降脚手架交底内容爬架的升降导轨式爬架升降过程中,总的要求是:责任到人,人到位,尽其职,负其责。参加操作的人员必须经过培训,进行安全、技术交底。升降前、后要进行检查(具体项目详见爬架升降前、后检查记录)。将支座安装、定位,挂上电动葫芦、预紧电动葫芦,以链条吃力为准;链条不允须有扭曲、翻链现象。确认电控系统正常、所有障碍物清除后,操作人员按分工就位,同一指挥,进行架体升降。加强升降过程中的检查:检查架子高度变化,保持其同步性,当行程大于50mm时,停止爬升,通过点控架体调平;检查挂葫芦的支座有无明显变形;检查电动葫芦运转是否正常,链条有无扭曲、翻链现象;检查导轨与导向架有无刮、碰现象。升降完成后切断电源,恢复防护。装好拉杆、顶墙杆及临时拉接。填写升降后检查记录表爬架加固完毕、投入使用前,应检查下列项目:架体是否有内靠、外倾现象。所有连接螺栓的螺母是否紧固;临边防护是否妥当、下部拉杆拉紧、稳定、牢固。交底人:签字接收人:签字河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计安全技术交底(四)年月日工程名称分项工程附着式升降脚手架交底内容爬架的使用、保养架体无内外倾斜、下垂变形现象,各种杆件搭设应符合要求。架体之间连接可靠。支座背板要满贴结构,连接螺杆要拧紧。支座全部安装固定牢固。架体顶部和下部如有晃动,应与建筑物连接,架体底部全部密封。安全立网铺设严密并绷紧,脚手板应满铺无漏空,无松动现象。翻板与脚手板连接牢固,无松动,踢脚板高度一致,绑扎牢固。遇五级以上(包括五级)大风时还应事先对爬架采取必要的加固措施或其他应急措施(用钢管将架体同结构拉接或拆除部分安全网以卸风载),并撤离架体上的所有施工活荷载。使用工况下或;升降工况下,且不允许使用动荷载。不得使用体积较小而重量过重的集中荷载。禁止下列违章作业:任意拆除脚手架部件和穿墙螺栓;起吊构件时碰撞或扯动脚手架;在脚手架上拉结吊装缆绳,在脚手架上安装卸料平台;在脚手架上推车;利用脚手架吊重物;利用架体支撑模板。10、电动葫芦的表面要用帆布或塑料布包封,以免杂物掉入,链条要定期加油以免生锈(一般为每周加一次);搬运时要轻拿轻放,以免碰坏影响正常使用。11、防坠装置的转动部位要保持清洁,并定期检查保证制动灵敏。12、升降设备、控制柜、专用配电箱应有防雨、防尘等措施。控制柜应专人负责操作,并应有安全防护措施,禁止闲杂人员动用;电控柜与电葫芦之间连接的电缆线要经常检查,插头、插座有损坏要立即更换。交底人:签字接收人:签字河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计检查表附着式升降脚手架提升∕下降通知单(表一)工程项目部我工程处导轨式附着电动整体脚手架按照贵公司的施工进度安排第层至层的提升∕下降准备工作全部就绪可于年月日,时至时间内进行提升/下降,请贵部进行验收,并通知其他施工人员离开施工现场,同时请将架体上材料卸下(垃圾清除),将影响提升∕下降的障碍物及楼面临边1米范围内的材料清除干净,设置安全警戒区,确保提升/下降安全。多谢合作工程处:负责人:日期:工程项目部意见:负责人:日期:注:2.该表一式两联,一联交甲方存档,一联施工处存留。河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计附着式升降脚手架提升∕下降前检查表(表二)施工单位施工项目编号升/降进度层至层负责人序号检查内容检查记录检查人1每台提升机吊梁和拉杆均衡受力,吊点牢靠.2拉杆调至最紧并吃劲,不允许松动;丝扣润滑良好。3所有结点、穿墙螺杆和螺母紧固4螺栓、垫板数量齐全;螺杆无裂纹,无损伤;螺母紧固5电动葫芦链条和松紧度一致。葫芦无翻链,扭链现象。6断口处临时防护的拆除,机位临时防护的拆除7电控制台的操作是否正常,电压表数值是否正常8电源线和电保险,电器和电线接头是否安全9外围障碍物,及附墙拉杆或钢丝绳已经拆除10钢丝绳无断股现象;各点预紧程度一致。11防坠支座连接牢靠,防坠装置的传动系统灵敏。12脚手架所有材料清除,外架障碍物和临时拉杆的拆除13建筑物内临边1米范围内是否有障碍物施工单位负责人意见签名:项目安全负责人意见签名:提升∕下降日期注:1.该表在每次升(降)前由该工程施工负责人或班组长向施工人员交底。2.该表一式两联,一联交甲方安全员存档,一联施工处存留。河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计附着式升降脚手架提升/下降后复位验收表(表三)施工单位工程项目层至层序号检查内容检查记录检查人1螺栓、垫板数量齐全;螺杆无裂纹,无损伤;螺母紧固。2架体底部密封,翻板隔离网是否全部完成3断口处和机位临时防护的复原4临时拉杆的稳定及紧固5电控制台和电线的维修检查6保险及主电源是否断开7导向轮与框架连接牢靠,防坠装置的传动系统灵敏。8钢丝绳无断股现象;各点松紧程度一致。9绳卡、花蓝螺栓无损坏,销子安装到位10扣件无松动,滑移现象;脚手架与内支撑有效拉结。脚手架上端悬臂处与建筑物及时拉结。验收意见:工长:班长:安全员:年月日工程项目部复检:项目负责人:年月日注:1.每次升/降复位后施工处自检合格、递交项目部复检,。2.该表一式两联,一联交甲方、一联工程处存留。河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计附着式升降脚手架交付使用通知单(表四)工程项目部:我工程处根据施工进度计划于年月日已完成层至层的脚手架提升∕下降,并验收合格,可投入使用,按照脚手架使用规范的要求正确使用。多谢合作通知人:项目负责人:年月日一式两联河南天立建筑工程技术有限公司Tel:(0371)第29页 附着升降脚手架施工组织设计一、计算书附后二、附图1.整体机位平面图2..附着升降脚手架立面图3.附着升降脚手架剖面图4.预埋件平面位置图5.竖向主框架与水平支撑桁架示意图河南天立建筑工程技术有限公司Tel:(0371)第29页'
