- 28.00 KB
- 7页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

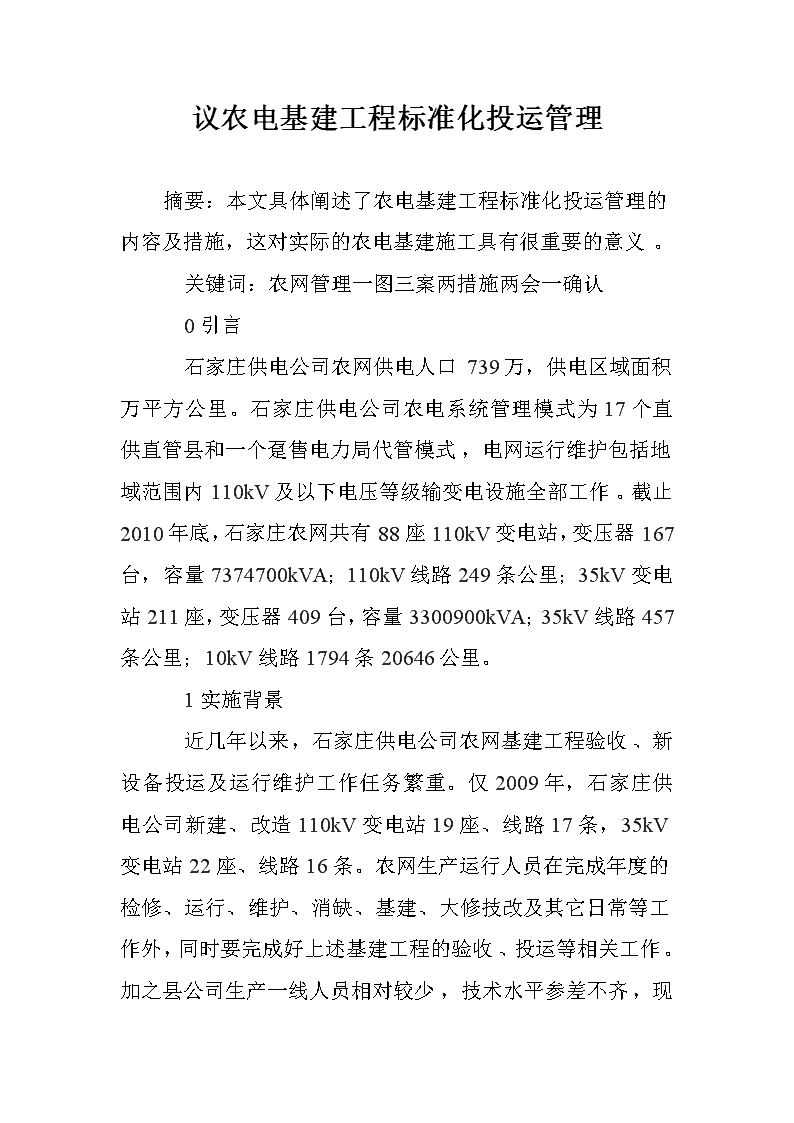

'议农电基建工程标准化投运管理
议农电基建工程标准化投运管理
议农电基建工程标准化投运管理
议农电基建工程标准化投运管理
议农电基建工程标准化投运管理

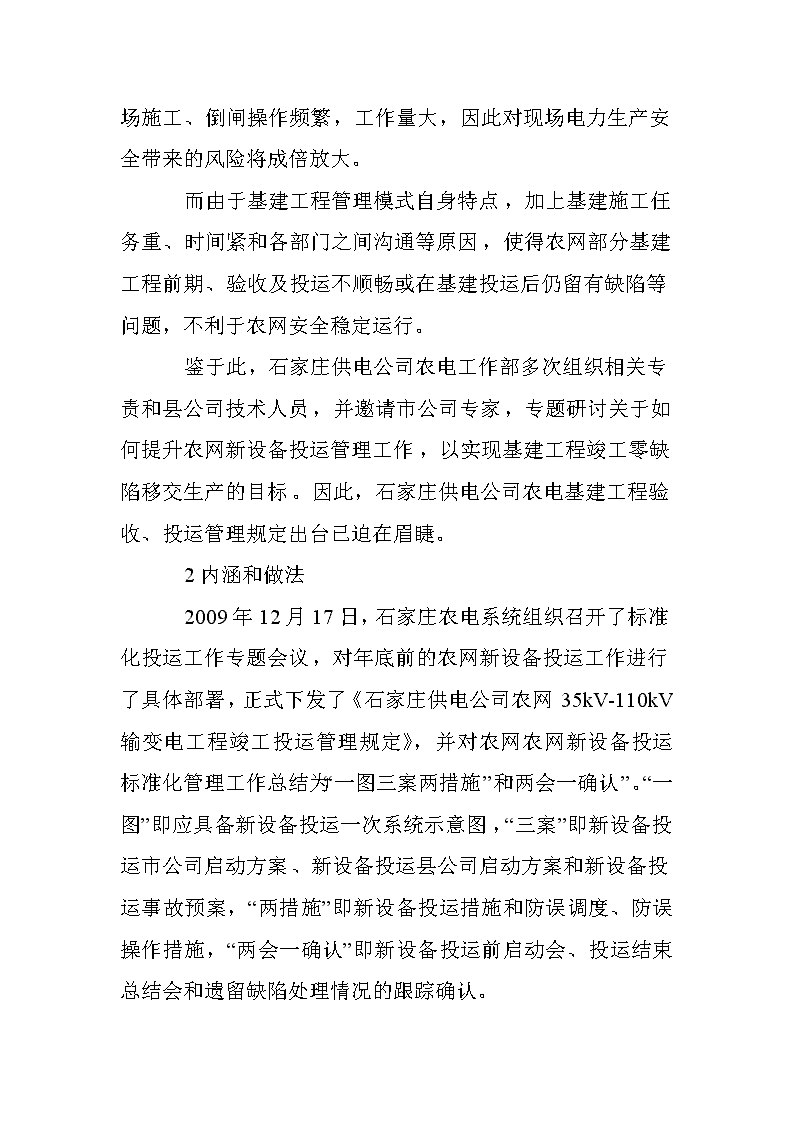

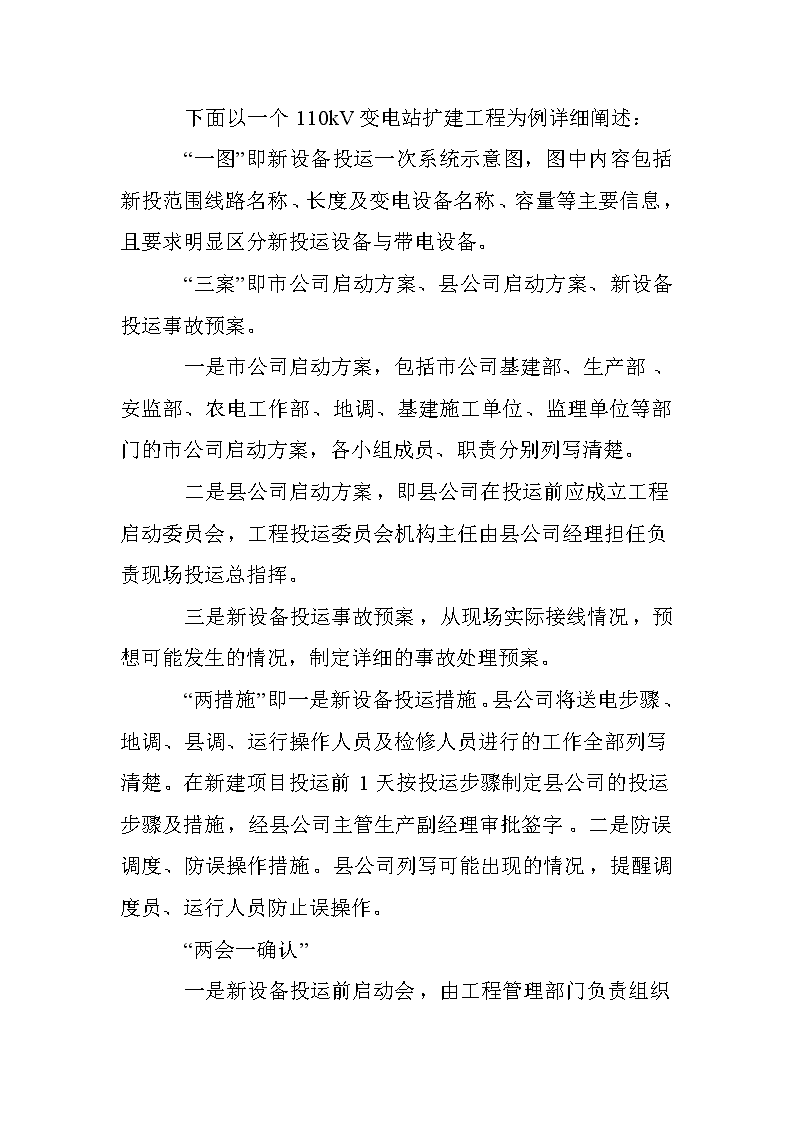

摘要:本文具体阐述了农电基建工程标准化投运管理的内容及措施,这对实际的农电基建施工具有很重要的意义。 关键词:农网管理一图三案两措施两会一确认 0引言 石家庄供电公司农网供电人口739万,供电区域面积万平方公里。石家庄供电公司农电系统管理模式为17个直供直管县和一个趸售电力局代管模式,电网运行维护包括地域范围内110kV及以下电压等级输变电设施全部工作。截止2010年底,石家庄农网共有88座110kV变电站,变压器167台,容量7374700kVA;110kV线路249条公里;35kV变电站211座,变压器409台,容量3300900kVA;35kV线路457条公里;10kV线路1794条20646公里。 1实施背景 近几年以来,石家庄供电公司农网基建工程验收、新设备投运及运行维护工作任务繁重。仅2009年,石家庄供电公司新建、改造110kV变电站19座、线路17条,35kV变电站22座、线路16条。农网生产运行人员在完成年度的检修、运行、维护、消缺、基建、大修技改及其它日常等工作外,同时要完成好上述基建工程的验收、投运等相关工作。加之县公司生产一线人员相对较少,技术水平参差不齐,现场施工、倒闸操作频繁,工作量大,因此对现场电力生产安全带来的风险将成倍放大。 而由于基建工程管理模式自身特点,加上基建施工任务重、时间紧和各部门之间沟通等原因,使得农网部分基建工程前期、验收及投运不顺畅或在基建投运后仍留有缺陷等问题,不利于农网安全稳定运行。 鉴于此,石家庄供电公司农电工作部多次组织相关专责和县公司技术人员,并邀请市公司专家,专题研讨关于如何提升农网新设备投运管理工作,以实现基建工程竣工零缺陷移交生产的目标。因此,石家庄供电公司农电基建工程验收、投运管理规定出台已迫在眉睫。 2内涵和做法 2009年12月17日,石家庄农电系统组织召开了标准化投运工作专题会议,对年底前的农网新设备投运工作进行了具体部署,正式下发了《石家庄供电公司农网35kV-110kV输变电工程竣工投运管理规定》,并对农网农网新设备投运标准化管理工作总结为“一图三案两措施”和“两会一确认”。“一图”即应具备新设备投运一次系统示意图,“三案”即新设备投运市公司启动方案、新设备投运县公司启动方案和新设备投运事故预案,“两措施”即新设备投运措施和防误调度、防误操作措施,“两会一确认”即新设备投运前启动会、投运结束总结会和遗留缺陷处理情况的跟踪确认。 下面以一个110kV变电站扩建工程为例详细阐述: “一图”即新设备投运一次系统示意图,图中内容包括新投范围线路名称、长度及变电设备名称、容量等主要信息,且要求明显区分新投运设备与带电设备。 “三案”即市公司启动方案、县公司启动方案、新设备投运事故预案。 一是市公司启动方案,包括市公司基建部、生产部、安监部、农电工作部、地调、基建施工单位、监理单位等部门的市公司启动方案,各小组成员、职责分别列写清楚。 二是县公司启动方案,即县公司在投运前应成立工程启动委员会,工程投运委员会机构主任由县公司经理担任负责现场投运总指挥。 三是新设备投运事故预案,从现场实际接线情况,预想可能发生的情况,制定详细的事故处理预案。 “两措施”即一是新设备投运措施。县公司将送电步骤、地调、县调、运行操作人员及检修人员进行的工作全部列写清楚。在新建项目投运前1天按投运步骤制定县公司的投运步骤及措施,经县公司主管生产副经理审批签字。二是防误调度、防误操作措施。县公司列写可能出现的情况,提醒调度员、运行人员防止误操作。 “两会一确认” 一是新设备投运前启动会,由工程管理部门负责组织相关部门召开工程竣工投运启动会,工程管理部门分别询问施工单位、运行维护单位、监理部门三方工程进展情况。农电工作部负责提问县公司投运组织机构各组执行情况。县公司汇报验收签本情况、缺陷处理情况和投运准备工作进展情况。在会议上由相关单位汇报工程进展情况,县公司的六个工作组,即安全监督组、电网调度组、技术支持组、投运操作组、工程配合组和后勤保障组按各自职能汇报工程投运前的现场实际
状况,内容包括现场安全工器具是否完备、现场投运所作安全措施是否完备符合实际、现场操作的危险点和预控措施、现场模拟图板是否与实际相符、操作票是否经过审核、现场开关等设备实际位置是否与报调度情况一致、调度下令情况、现场缺陷处理人员到位情况及备品备件准备情况、后勤服务保障情况等;在送电操作的全过程严格执行石家庄供电公司到岗到位和监护制度,遇有送电工作中出现的缺陷处理,严格执行工作许可制度和工作票制度;同时在投运中做好后勤保障工作,现场有热水和可口的热饭,体现了以人为本的工作理念;根据工程具体情况,由工程管理部门和农电工作部共同决定并宣布工程投运正式启动。 二是投运结束由农电工作部组织相关部门召开投运结束总结会,农电工作部询问县公司新设备投运的有关情况,及存在的问题、缺陷等,由县公司负责做好会议记录,对工程投运过程存在的问题、遗留缺陷以文字形式加盖公章报农电工作部,农电工作部负责起草会议纪要,经本工程的公司启委会主任或副主任签发后交相关部门,由农电工作部负责督办遗留缺陷处理工作启动委员会总指挥宣布投运工作结束。 三是工程遗留缺陷处理情况的跟踪确认。由农电工作部督促县公司配合基建施工部门做好缺陷消除的工作,由农电工作部负责督办确认缺陷处理结果,对不能在规定时间内完成缺陷处理工作的部门和单位,提出考核意见报公司启委会主任。 通过过程管理,2009年至2010年,石家庄供电公司农电系统加强输变电工程验收投运管理,制订了新设备验收投运标准化管理一系列规定,推行了工程投运现场“一图三案两措施”的标准化模版,大提高了基建工程投运质量,实现了投运现场安全、有序。 3应用效果 安全效益 通过推行农网新设备投运标准化管理规范,实现了生产环境的风险防控、人员责任防控、应急处理控制、监督管理控制,提升了人员素质惠萍,有效避免了现场人为因素对现场作业的影响,从而实现了全方位、全时段、全过程的“立体防控模式”,并初步形成了石家庄供电公司农网现场管理标准化管理文化。 管理效益 通过全面推行农网新设备投运标准化管理规范,农网新设备投运管理工作发生了“里程碑”式的转变,各县公司一致反映执行了这一系列制度后,新设备验收投运工作有章可循、有标准可依,明确了各级人员的职责和工作要求,工作变得有条不紊。 生产效益 通过推行农网标准化验收、投运模版,在验收环节上按石家庄供电公司下发的农网验收细则严格执行,做到了任务明确,责任落实到人,为基建等工程零缺陷移交生产打下了基础。新设备投运过程中落实投运现场“一图三案两措施”和“两会一确认”制度,统一规范操作票样式和审核签字制度,规范使用调度、运行、操作术语,规范使用安全工器具,严格执行送电过程中的工作票和工作许可制度,并做好送电过程中的后勤服务工作。这一系列的措施保证了2010年新设备投运零缺陷、顺利投入生产运行。 4结束语 随着2011年基建投资力度进一步加大,石家庄农网将新建改造110kV变电站14座、35kV变电站25座,基建工程投产规模空前,全面推行农网基建工程投运标准化工作,意义重大。我们将在省公司的正确领导下,全力以赴、扎实工作、创新管理,不断完善基建工程验收投运管理工作,确保高质量完成省公司交办的农网各项工作。'
您可能关注的文档
- 水运工程标准施工招标文件
- 高速铁路和普速铁路土建工程标准选择的差别
- 输变电工程标准工艺图册
- 220千伏及以上变电站优质工程标准评分表(2012版)
- 铁路建设工程标准施工招标文件施工总价承包资格预审
- 2010年版 房屋建筑和市政工程标准施工招标文件
- 水利水电工程标准施工招标文件2009
- 和《房屋建筑和市政工程标准施工招标文件》-衢州市公共资源监管网
- 水利水电工程标准施工招标文件2009
- 做一个无愧于党和人民的人——省优秀共产党员、省建筑工程标准定额站副站长孙惠民的“人生标准”
- 混凝土工程标准做法(20110212)
- 房屋建筑工程标准1
- 新疆房屋建筑和市政工程标准施工招标投标评标项目经理投标答辩题
- 诸暨水利工程标准化运营管理平台租赁采购项目采购要素
- dnv_海洋工程标准[1]
- 诸暨水利工程标准化运营管理平台租赁采购项目
- 现行公路工程标准及相关规范
- 现行公路工程标准及相关规范
