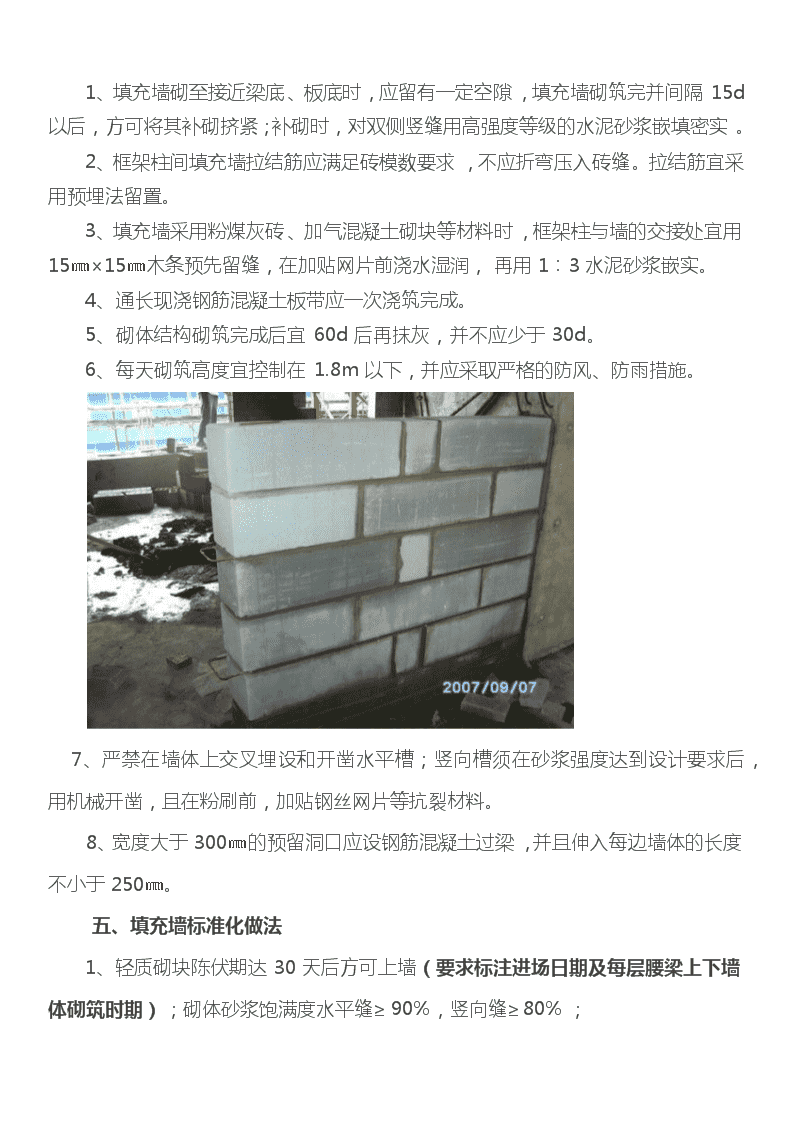

'砌筑工程及墙体抹灰工程标准化做法(附图参考) 一、砌筑说明:1、砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120㎜,纵向配筋不少于4φ10,箍筋φ6@200;其他层在窗台标高处,应设置通长现浇钢筋混凝土板带,板带的厚度不小于60mm,混凝土强度等级不应小于C20,纵向配筋不宜少于3φ8 ; 2、顶层门窗洞口过梁宜结合圈梁通长布置,若采用单独过梁时,过梁伸入两端墙内每边不少于600mm,且应在过梁上的水平灰缝内设置2~3道不小于2φ6@300通长焊接钢筋网片。3、顶层及女儿墙砌筑砂浆的强度等级不应小于M7.5。粉刷砂浆中宜掺入抗裂纤维或采用预拌砂浆。二、住宅工程质量通病控制标准混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,当墙长大于5m时,应增设间距不大于3m的构造柱;每层墙高的中部应增设高度为120mm,与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。当框架顶层填充墙采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料时,墙面粉刷应采取满铺镀锌钢丝网等措施。 屋面女儿墙不应采用轻质墙体材料砌筑。当采用砌体结构时,应设置间距不大于3m的构造柱和厚度不少于120mm的钢筋混凝土压顶。 洞口宽度大于2m时,两边应设置构造柱。墙体砌筑15天以上方可砌筑斜砖或塞缝;斜砖角度60度,留缝为40~50mm;三、砌体工程材料的控制1、砌筑砂浆应采用中、粗砂,严禁使用山砂和混合粉。 2、蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期不应小于28d,不宜小于45d;混凝土小型空心砌块的龄期不应小于28d。四、砌筑施工质量控制

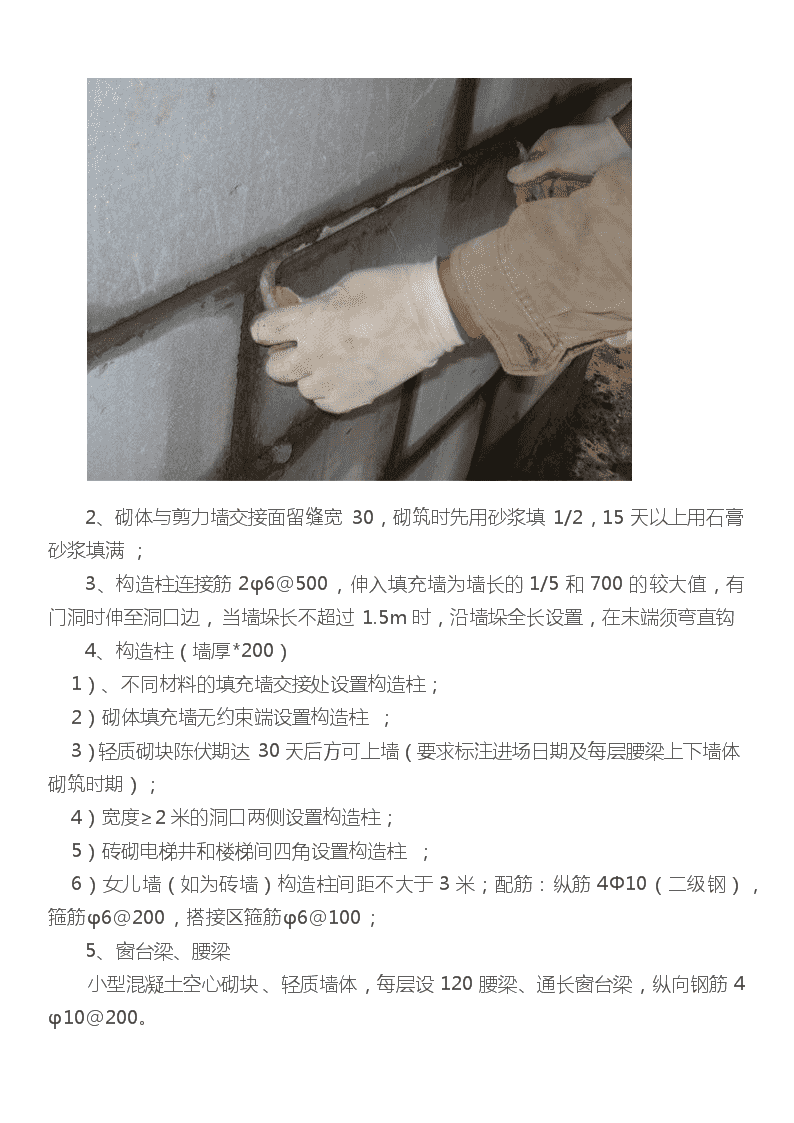

1、填充墙砌至接近梁底、板底时,应留有一定空隙,填充墙砌筑完并间隔15d以后,方可将其补砌挤紧;补砌时,对双侧竖缝用高强度等级的水泥砂浆嵌填密实。2、框架柱间填充墙拉结筋应满足砖模数要求,不应折弯压入砖缝。拉结筋宜采用预埋法留置。3、填充墙采用粉煤灰砖、加气混凝土砌块等材料时,框架柱与墙的交接处宜用15㎜×15㎜木条预先留缝,在加贴网片前浇水湿润,再用1︰3水泥砂浆嵌实。4、通长现浇钢筋混凝土板带应一次浇筑完成。5、砌体结构砌筑完成后宜60d后再抹灰,并不应少于30d。6、每天砌筑高度宜控制在1.8m以下,并应采取严格的防风、防雨措施。 7、严禁在墙体上交叉埋设和开凿水平槽;竖向槽须在砂浆强度达到设计要求后,用机械开凿,且在粉刷前,加贴钢丝网片等抗裂材料。8、宽度大于300㎜的预留洞口应设钢筋混凝土过梁,并且伸入每边墙体的长度不小于250㎜。 五、填充墙标准化做法1、轻质砌块陈伏期达30天后方可上墙(要求标注进场日期及每层腰梁上下墙体砌筑时期);砌体砂浆饱满度水平缝≥90%,竖向缝≥80% ;
2、砌体与剪力墙交接面留缝宽30,砌筑时先用砂浆填1/2,15天以上用石膏砂浆填满 ;3、构造柱连接筋2φ6@500,伸入填充墙为墙长的1/5和700的较大值,有门洞时伸至洞口边,当墙垛长不超过1.5m时,沿墙垛全长设置,在末端须弯直钩4、构造柱(墙厚*200) 1)、不同材料的填充墙交接处设置构造柱; 2)砌体填充墙无约束端设置构造柱 ; 3)轻质砌块陈伏期达30天后方可上墙(要求标注进场日期及每层腰梁上下墙体砌筑时期); 4)宽度≥2米的洞口两侧设置构造柱; 5)砖砌电梯井和楼梯间四角设置构造柱 ; 6)女儿墙(如为砖墙)构造柱间距不大于3米;配筋:纵筋4Φ10(二级钢),箍筋φ6@200,搭接区箍筋φ6@100;5、窗台梁、腰梁 小型混凝土空心砌块、轻质墙体,每层设120腰梁、通长窗台梁,纵向钢筋4φ10@200。
6、过梁1)门窗框柱及过梁 :轻质墙体门、窗洞口边设现浇C20钢筋混凝土门窗框,配筋2φ10,φ6@400闭口箍伸进墙体200;上端锚入过梁内15d;窗框柱纵筋锚入窗过梁和窗台梁15d;填充墙门窗洞口设置钢筋混凝土过梁,与门窗框柱一起浇筑,过梁搁置长度300(顶层600); 2)其他洞口设置过梁 :大于300洞口上设置过梁;另时施工洞上口设置过梁 。7、砖砌阳台栏板、女儿墙;阳台栏板砌体、女儿墙(如为砖墙)砌体沿墙高每300设置2φ6通长钢筋,锚入砼柱内不小于180mm ;
2)对外露的现浇钢筋混凝土挂板、栏板、檐口等构件,当其水平直线长度超过12米时,应设置诱导缝,间距≤12米,现浇女儿墙长度超过3m时,应设置间距3m的暗缝,暗缝在粉刷时贴塑料嵌条,粉平8、墙体防水措施 1)电缆管线井挡水槛,砖砌300高挡水槛 ; 2)剪力墙螺杆洞,用防水水泥砂浆分二次封堵 ; 3)外门窗套做成L形,窗台向外坡度不小于30 。9、屋面、露台门洞 1)露台处墙体设置高300混凝土防水导墙,侧向排水孔不小于100 ; 2)出露台门洞上设钢筋混凝土雨篷,雨篷底高出门洞上口200,两侧各大于门洞250 ; 3)屋面门洞上设钢筋混凝土雨篷,雨篷底高出门洞上口200,两侧各大于门洞250 。成都算友造价实战培训可以试听需要联系13666241193王老师 【如下是标准化做法图片】
'
您可能关注的文档
- 广东电网公司10kv配网工程标准设计(电缆线路部分)培训稿
- 高层住宅工程标准层非泵送混凝土施工措施论文
- 市政建设工程标准施工招标文件与标书编制及评标办法应用手册
- 铁路工程标准化作业
- 新建500kv常规变电站工程标准施工方案大学论文.doc
- 福建省建筑工程标准
- 诸暨水利工程标准化运营管理平台租赁采购项目采购要素
- 本科毕业设计论文--新建500kv常规变电站工程标准施工方案.doc
- 110千伏输变电工程标准工艺实施策划方案
- 诸暨水利工程标准化运营管理平台租赁采购项目采购要素
- 高速公路边坡锚固工程标准化施工指南
- 110kv架空线路工程标准施工方案_(5)
- 浙江省水运建设工程标准化工地管理规定
- 广东省建设工程标准施工合同2009年版
- 机械、电气及管道工程标准
- 一级建造师各专业大型工程标准一览表
- 水运工程标准体系
- 高效节水灌溉工程标准化、规范化(2011.5.2定稿)
