- 258.00 KB
- 61页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

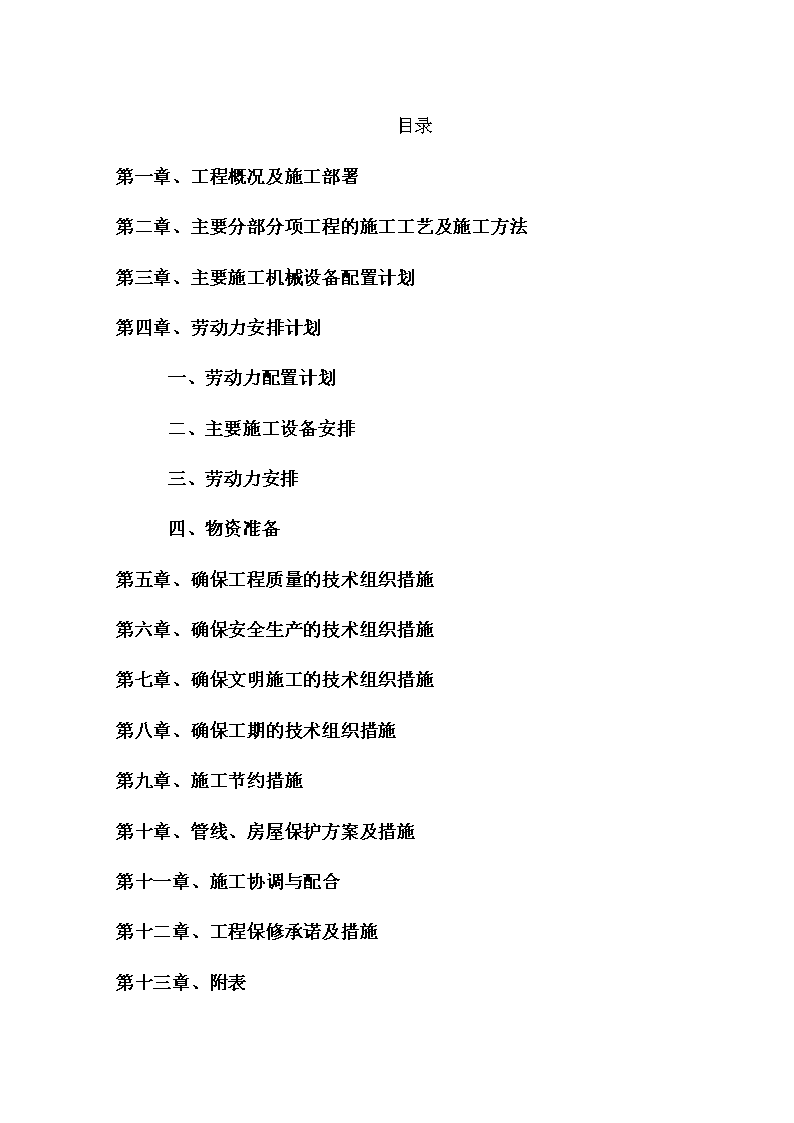

'目录第一章、工程概况及施工部署第二章、主要分部分项工程的施工工艺及施工方法第三章、主要施工机械设备配置计划第四章、劳动力安排计划一、劳动力配置计划二、主要施工设备安排三、劳动力安排四、物资准备第五章、确保工程质量的技术组织措施第六章、确保安全生产的技术组织措施第七章、确保文明施工的技术组织措施第八章、确保工期的技术组织措施第九章、施工节约措施第十章、管线、房屋保护方案及措施第十一章、施工协调与配合第十二章、工程保修承诺及措施第十三章、附表

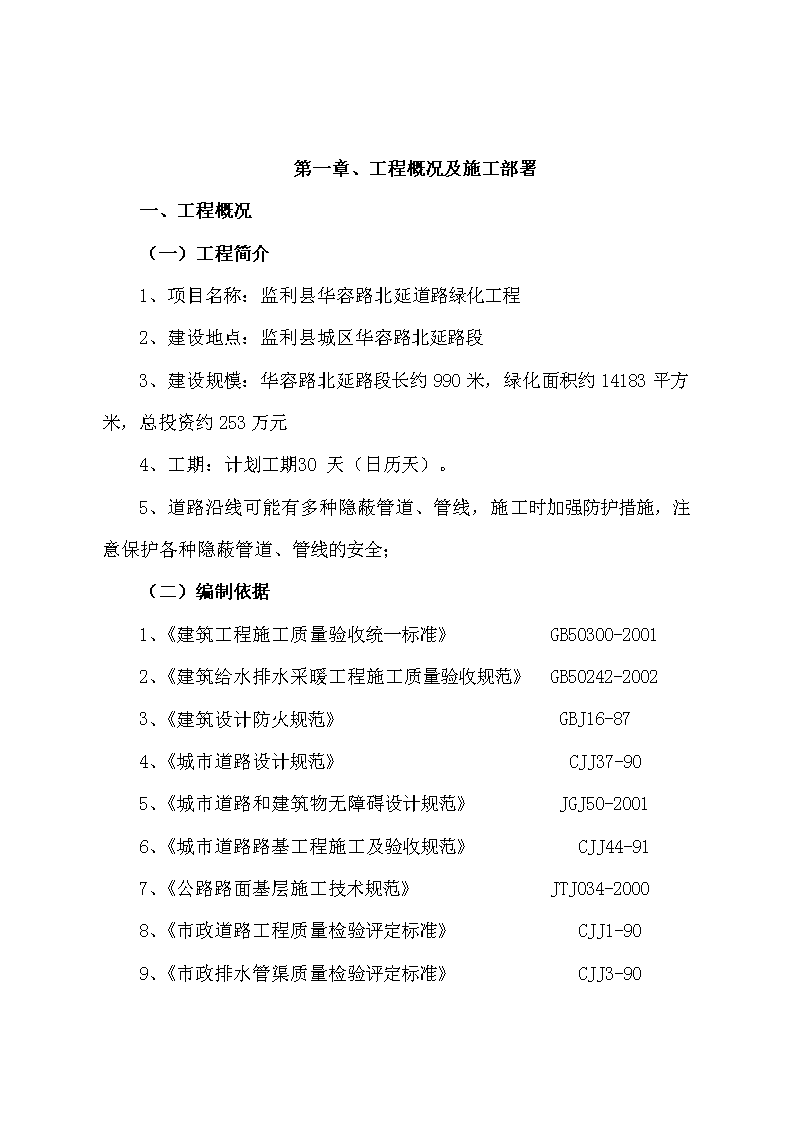

第一章、工程概况及施工部署一、工程概况(一)工程简介1、项目名称:监利县华容路北延道路绿化工程2、建设地点:监利县城区华容路北延路段3、建设规模:华容路北延路段长约990米,绿化面积约14183平方米,总投资约253万元4、工期:计划工期30天(日历天)。5、道路沿线可能有多种隐蔽管道、管线,施工时加强防护措施,注意保护各种隐蔽管道、管线的安全;(二)编制依据1、《建筑工程施工质量验收统一标准》GB50300-20012、《建筑给水排水采暖工程施工质量验收规范》GB50242-20023、《建筑设计防火规范》GBJ16-874、《城市道路设计规范》CJJ37-905、《城市道路和建筑物无障碍设计规范》JGJ50-20016、《城市道路路基工程施工及验收规范》CJJ44-917、《公路路面基层施工技术规范》JTJ034-20008、《市政道路工程质量检验评定标准》CJJ1-909、《市政排水管渠质量检验评定标准》CJJ3-90

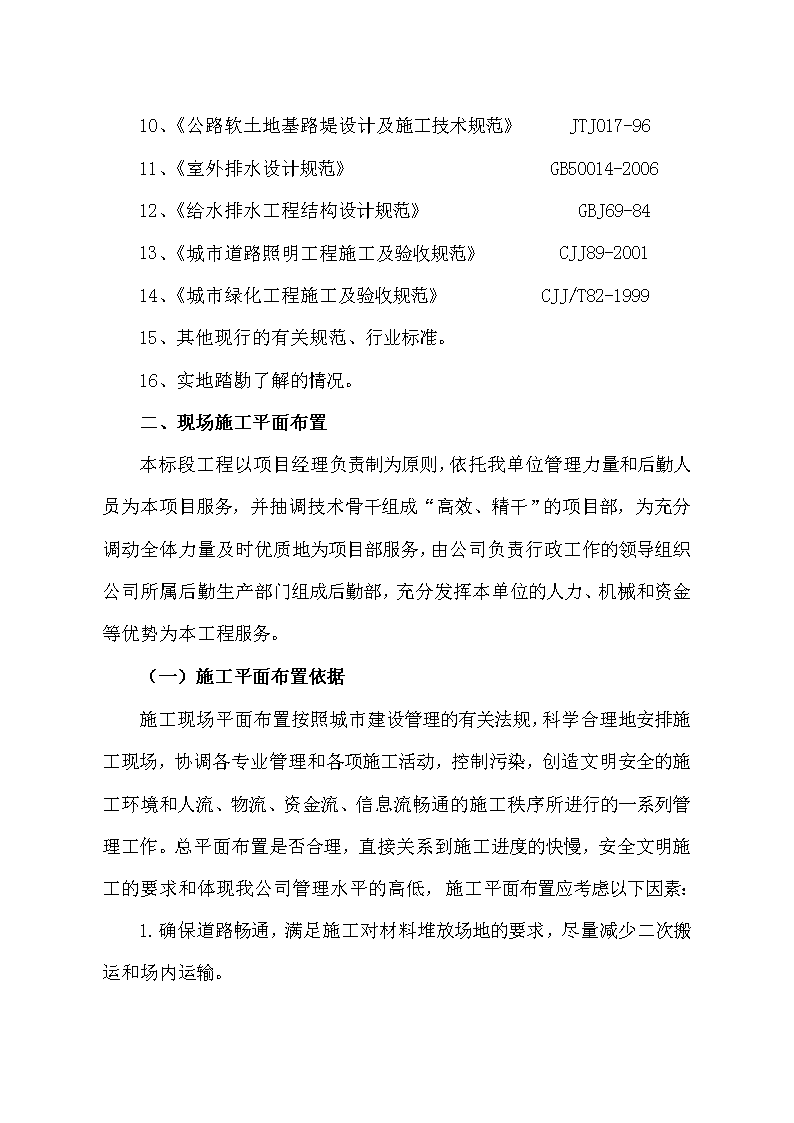

10、《公路软土地基路堤设计及施工技术规范》JTJ017-9611、《室外排水设计规范》GB50014-200612、《给水排水工程结构设计规范》GBJ69-8413、《城市道路照明工程施工及验收规范》CJJ89-200114、《城市绿化工程施工及验收规范》CJJ/T82-199915、其他现行的有关规范、行业标准。16、实地踏勘了解的情况。二、现场施工平面布置本标段工程以项目经理负责制为原则,依托我单位管理力量和后勤人员为本项目服务,并抽调技术骨干组成“高效、精干”的项目部,为充分调动全体力量及时优质地为项目部服务,由公司负责行政工作的领导组织公司所属后勤生产部门组成后勤部,充分发挥本单位的人力、机械和资金等优势为本工程服务。(一)施工平面布置依据施工现场平面布置按照城市建设管理的有关法规,科学合理地安排施工现场,协调各专业管理和各项施工活动,控制污染,创造文明安全的施工环境和人流、物流、资金流、信息流畅通的施工秩序所进行的一系列管理工作。总平面布置是否合理,直接关系到施工进度的快慢,安全文明施工的要求和体现我公司管理水平的高低,施工平面布置应考虑以下因素:1.确保道路畅通,满足施工对材料堆放场地的要求,尽量减少二次搬运和场内运输。
2.满足安全、文明施工对场地的要求,生活区和生产区要有明显的隔离。3.符合施工现场防火要求和环境卫生的要求。4.符合施工现场安全用电规范要求。5.场地布置还要满足甲方的有关要求。(二)施工现场总平面布置开工前,作好施工平面的布置,包括项目场地红线,施工测量放线点,施工场地等,本工程因工期较短,生活、办公场所就近租住,材料堆放点,成品、半成品仓库设场设置。1、为了减少各种材料的运距,避免无效劳动,有效地组织现场的平面交叉作业,更好地利用场地,确保做到文明施工,施工平面管理工作设有专业人员负责分段分项包干管理,未经项目经理同意,任何人不得任意改变。2、施工场地尽可能采用围档围住,既起到安全保护作用,也是保护环境的一种体现。3、施工场地的水准点及坐标点应有明显的标志,并加以妥善保护,任何人不得损坏。4、所有临时设施必须按照甲方的规划要求办,按质量要求办,不能马虎凑合降低标准,一定要保证运输道路畅通无阻。(三)施工平面布置图见附表五
第二章、主要分部分项工程的施工工艺及施工方法绿化工程施工工序:清理废土、整理地形→苗木栽植(放线、挖坑、修剪、运输、施肥、栽植)→整体养护。一、土方工程清废按道路标高为基准点,色带为基准点以下清30㎝,绿篱为基准点以下清50㎝,乔木为基准点以下清80㎝,花灌木为基准点以下清60㎝,回填土亦按此深度回填。土方开槽、清废及回填时尽量使用机械,局部因场地限制采用人工清废及回填,施工时注意保护各种地下管线及周围建筑物不被破坏。场地整理,根据设计要求,结合苗木、草坪的生态学特性及立地条件,对所有苗木种植面进行处理,清除种植面上的残枝、杂草、石头、碴土等杂物,保证种植土具有较好的通气、透水和保肥性能。场地平整,对不符合设计要求的种植面进行局部的土方调整,并进行更加细致的平整,使种植面满足设计和合同要求,场地整理完毕,报请监理工程师验收合格后转入下一工序施工。二、绿化栽植工程土壤施肥:土壤整理完毕后,乔木、灌木、绿篱、铺草坪前施肥根据甲方及设计要求进行,肥料应搅拌均匀。乔灌木的栽植施工方法:定点放线:树穴直径大于60㎝时,应标明中心点及树穴界限,同规格树穴的开挖直径一致。
刨栽植穴:本工程所用乔木为夏季栽植,栽植穴直径在80-100㎝之间,穴深70-90㎝之间,在新垫土方区,刨坑后应先水夯实后栽植,而且适当高栽,以防止沉降。树穴土层干燥时,应在栽植前2-3天内进行浸坑。苗木选择:苗木品种、规格、数量应按照图纸要求,所选苗木应生长势良好、树型丰满、植株健壮、无病虫害。基于我们的优势,我们将预留出20%优选系数。苗木的修剪可在挖掘前后进行,修剪时注意保持树势平衡,剪口平滑不劈裂,短截时应留外向芽,剪口应与芽距离1㎝左右;修剪2㎝以上的大枝,剪口应涂油漆,不的涂用矿物油脂。大规格树木,采取一定的技术措施,修剪时在保证树势平衡的前提下,尽量保持优美的树冠。苗木运输:在苗木运输时,应覆盖根部,阳光强烈时用遮荫网给树枝遮荫,装苗时应将根部向前顺码好,装卸和运输过程中应轻装轻放,不的摔扔或在地上拖拉。大树在车上要冠向车尾倾斜放置,在树与车帮接触处,用柔软材料衬垫,防止树皮被磨伤。运输尤其注意路线安排,以减少苗木水分的损失,提高成活率。
苗木栽植:苗木的栽植时间应与起苗运输的时间紧密结合。栽植前应核对苗木品种、规格、位置是否与设计相符。栽植树木应保持垂直,不得倾斜。树形好的一面迎着主要观赏方向。栽植时根据土壤沉降情况及苗木习性控制好栽植高度,每个独立树穴按设计要求施肥换土,在树坑底部及四周均匀拌合。种植坑应比常规大,将苗在坑中扶直,回填好土并捣实,再在树苗周围做出水堰。通过喷洒发芽抑制剂,及时支撑、遮荫。注意:苗木栽植要严格执行“四随”的原则,即随刨、随运、随载、随假植。浇水:栽植后应在树木四周用土筑10-15cm,水圈,新栽树木应在24小时内浇透第一遍水,72小时后浇地二遍水,以后根据不同树木和天气情况,宜10-15天浇一次水,第一次浇水下渗后,宜及时封坑。大规格树木应及时做支撑,防止风沙、雨造成的倾斜。三、地被等栽植施工方法定点放线:充分熟悉图纸,了解设计意图,放绿篱外缘线。选择苗木:根基图纸要求,严格选择树木,要求长势一致,株形丰满、健康无病虫害、枝叶新鲜的苗木。绿篱栽植:先按照所放出的外边缘做出水埂,并对埂内的土壤进行施肥、整平,要求土壤高度比埂外稍低一些,然后沿水埂内侧先载一圈,要求株距适中,枝叶有少许交错即可,对于内部栽植,要对每株苗木根部平整,并踩实。对于栽植后忌暴晒苗木,应及时支撑、遮荫。浇水:载完后及时浇水,并对倒伏苗木及时扶正稳固。修剪:第二次浇水完,待表水渗干以后,即可对绿篱进行修剪,切记未浇水就修剪。四、大树栽植施工4.1大树选择:根据设计图纸所要求的树种规格、树高、冠幅、胸径、树形、长势等,到郊区或苗圃进行调查,选树并编号。大树栽植一般选用本地树种,特殊情况例外。应选择生长在地形平坦,便于挖掘和包装运输地段的树木。
4.2大树移植前的准备工作大树的修剪:修剪是大树移植过程中对地上部分进行处理的主要措施。修剪枝叶是修剪的主要方式,凡病枯枝、过密交叉徒长枝、干扰枝均应剪去。修剪量与栽植季节、根系情况有关。除修剪枝叶的方法外,有时也采用摘叶、摘心、摘果、摘花、除芽、去蘖和刻伤、环状剥皮等措施。编号定向:编号是当移栽成批大树时,为使施工有计划地进行,可把栽植坑及要移栽的大树均编上一一对应的号码,使其移植时可对号入座,以减少现场混乱及事故。定向是在树干上标出南北方向,使其在移植时仍能保持它按原方位栽下,以满足它对蔽阴及阳光的要求。清理现场及安排运输路线:在起树前,应把树干周围2-3米以内的碎石、瓦砾堆、灌木丛及其它障碍物清除干净,并将地面大致整平,为顺利移植大树创造条件。然后按树木移植的先后次序,合理安排运输路线,以使每棵树都能顺利运出。支柱、捆扎:为了防止在挖掘时由于树身不稳、倒伏引起工伤及损坏树木,因而在挖掘前应对需栽植的大树进行支柱,一般用3根直径15厘米以上的大木杆,分立在树冠分枝点下方,然后用粗绳将3根木杆和树干一起捆紧,木杆底脚应牢固支持在地面,与地面成60度左右,支柱时应使3根木杆受力均匀,特别是避风向的一面。木杆的长度不定,底脚应立在挖掘范围以外,以免妨碍挖掘工作。工具材料的准备:采用草绳和蒲包混合包装材料.
4.3大树的挖取土球大小的确定:先根据图纸要求将树木选好,根据树木胸径的大小确定挖土球的直径和高度,一般来说,土球直径为树木胸径的8—10倍,土球过大,容易散球且会增加运输困难;土球过小,又会伤害过多的根系,影响成活。土球的挖掘:挖掘前,先用草绳将树冠围拢,其松紧程度以不折断树枝又不影响操作为宜,然后铲除树干周围的浮土,以树干为中心,比规定的土球大3—5厘米划一个圆,并顺着此圆圈往外挖沟,沟宽60—80厘米,深度以到土球所要求的高度为止。土球的修整:修整土球要用锋利的铁锨,遇到较粗的树根时,应用锯或剪将根切断,以防土球松散。当土球修整到1/2深度时,可逐步向里收底,直到缩小到土球直径的1/3为止,然后将土球表面修整平滑,下部修一小平底,土球就算挖好了。土球的包装:土球修好后,应立即用草绳打上腰箍,腰箍的宽度一般为20厘米左右,然后用蒲包或蒲包片将土球包严,并用草绳将腰部捆好,以防蒲包脱落,然后即可打花箍:将双股草绳一头拴在树干上,然后将草绳绕过土球底部,顺序拉紧捆牢,草绳的间隔在8—10厘米。花箍打好后,在土球外面结成网状,然后再在土球的腰部密捆10道左右的草绳,并在腰箍上打成花扣,以免草绳脱落。土球打好后,将树推倒,用蒲包将底堵严,用草绳捆好,土球的包装就完成了。
4.4大树的吊运:大树的吊运工作也是大树移植中的重要环节之一。吊运的成功与否,直接影响到树木的成活、施工的质量以及树形的美观等。吊运带土球的树木时,为了防止钢索损坏包装的材料,最好用粗麻绳。因为钢丝绳容易勒坏土球。先将双股绳的一头留出1米多长结扣固定,再将双股绳分开,捆在土球的由上向下3/5的位置上绑紧,然后将大绳的两头扣在吊钩上,在绳与土球接触处用木块垫起;轻轻起吊后,再用脖绳套在树干下部,也扣在吊钩上即可起吊。这些工作做好后,再开动起重机就可将树木吊起装车。4.5大树运输:树木装进汽车时,使树冠向着汽车尾部,土块靠近司机室,树干包上柔软材料放在木架或竹架上,用软绳扎紧,土块下垫一块木衬垫,然后用木板将土球夹住或用绳子将土球缚紧于车厢两侧。在运输前,应先进行行车道路的调查,以免中途遇故障无法通过,行车路线一般都应了解其路面宽度、路面质量、人流量等,以免发生危险。4.6大树的定植:大树的栽植应力争在其栽植的最佳时期进行,在地势低洼、易积水之地,栽植大树以“堆土法”移栽,成活率高、效果好。采用“挖穴法”应降低地下水位,预留排水沟。堆土法的具体做法是:大树卸车后,在粗草绳密匝的树干上洒水,然后拥有均匀孔洞的塑料薄膜带再在其处包扎一层。形成双层粗草绳密匝护干。在栽植定点上挖20cm浅坑,再挖20cm
松土(范围比土球稍大),捡去石块等杂物。将用薄膜包扎好的大树,按标明的树体南北向,顺向置于松土中央。用支柱从四面八方支撑树体的中部固定,使之稳固不倒。用一定浓度的生根粉溶液浇洒裸根及附近地面,然后勇干土(勿用湿土)栽培在树兜四周,踏实,使之与根部密接,土围直径1.3米左右,高度0.6米左右,而带土球者的土围半径应是土球的半径,高度以超过土球高度10-20cm即可。在堆土的四周用砖块或石块,自然式的搭叠成挡土砖围,以固定堆土,防止泥土大量流失。堆护的泥土一旦流失严重,应及时回填护兜;浇透水。挖穴法的洞穴规格应大于大树的土球,再按挖穴法栽植大树的规范要求进行,确保成活率。将大树轻轻地斜吊放置到早已准备好的种植穴;初步支撑。树木立起后,要仔细审视树形和环境的关系,转动和调整树冠的方向,使树姿和周围环境相配合,并应尽量地符合原来的朝向。然后,撤除土球外包扎的绳包,分层填土分层筑实,把土球全埋入地下。在树干周围的地面上做出拦水围堰。最后要灌一次透水。4.7大树定植后的养护:定植大树以后必须进行养护工作,应采取以下措施:支撑树干、防止倒伏:刚栽上的大树特别容易歪倒,要设立支架,把树牢固地支撑起来,确保大树不会歪斜。浇水:养护期中,要注意浇水。在夏天要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。施肥:移植后第一年秋天,就应当施一次追肥。第二年早春和秋季,也至少要施肥2-3次。生长素处理:为了促进根系生长,可在浇灌的水中加入0.02%的生长素,使根系提早生长健全。
安全越夏:为了保持树干的湿度,减少树皮蒸腾的水分,要对树干进行包裹。盛夏,为降低蒸腾量,也可在树冠周围搭荫棚或挂草帘。裹干时可用浸湿的草绳从树基往上密密地缠绕树干,一直缠裹到主干顶部。接着,再将调制的粘土泥浆厚厚地糊满草绳子裹着的树干。以后,可经常用喷雾器为树干喷水保湿。防冻保暖:冬季来临,进行反季节栽植的大树应注意及时采取防冻保暖措施。如严寒冰冻前对栽植的大树及时浇次透水,在新栽大树的树根周围撒层草灰或稻草,或直接用薄膜覆盖,均可达到防冻保暖的作用。及时解除树干绑扎物:新栽植的大树经过精心养护管理,成活稳定后,即可解除树干绑扎物,使之适应自然环境。解除树干绑扎物后仍须加强养护管理,确保新栽植的大树成活,并进入自然生长状态。五、苗木栽植过程中及养护期内保活率措施5.1苗木栽植前后措施:(1)选苗:起苗前要选择生长健状,株形丰满无病虫害的植株,并在苗木向阳面喷漆做好标记。(2)苗木出圃土球或根系的一般要求如下(正常季节)原则上,乔木类:根系或土球直径为胸径的8-10倍,非适宜季节加大到12倍。灌木类:根系或土球直径可按树高的1/3,非适宜季节加大到1/3-1/2。特殊树种或不易成活的树种,可在此基础上上调30%。(3)起苗过程中对直径超过2cm
的根一定要用锋利的枝剪或手锯锯断,伤口要平滑,以保证裸根苗木的根系完整,带土球苗木土球不松不裂。(4)苗木包装、运输及栽植:裸根苗木尽量带护心土,可不进行包装,但一定要对根系遮荫保湿,也可沾泥浆。带土球苗木包装时,若土质较结实,可起苗后将苗木移出坑外进行馐,用蒲包或草绳峰土球裹紧绑结实,不便草绳或蒲包松动;若土质较松散,可在坑内边挖边用草绳将土球密密绑紧,先打腰绳,再缠纵向草绳,草绳缠好将苗木移出树坑,准备装车运输。装车前,应按所需树种、规格、质量认真核查记录,不合格苗木一律不准出圃,装车时一定要轻拿轻放,保护好苗木的根系、树皮、枝条不受损伤。运输距离较远时,应对苗木进行保湿处理,在苗木顶部用草苫子或遮阳网适度覆盖,经常喷水保潮,一定要掌握喷水量潮而不湿。苗木运到工地,马上卸车,并注意轻拿轻放,不损伤苗木。并报请监理工程师到现场对苗木进行验收。苗木要求随到随栽,保证成活,特殊情况不能及时栽植的苗木一定要进行假植保护,防止火灾发生。苗木栽植过程中,要做到按规定要求提前挖好土坑,做到苗木随到随栽,保证成活率,并且及时浇水,保证苗木得到充足的水源,并且派专业技术人员现场管理施工,指挥。5.2苗木栽植过程中措施:
苗木栽植前,必须经过监理人员,设计人员,质检人员,及建设单位本工程的负责人对栽植树木的树穴尺寸,苗木规格,苗木质量认可后方可施工。苗木栽植过程中,要做到按规定要求提前挖好土坑,做到苗木随到随栽,保证成活率,并且及时浇水,保证苗木得到充足的水源,并且派专业技术人员现场管理施工,指挥。将苗木的根系或土球放入树穴内,使其居中再将树木立起,保证垂直,然后分层回填种植土。一般每层20—30cm,先填较肥沃的表土,填土后将树根稍向上一提,市根系舒展,涌锨把将土捣实,直至填满穴坑。土痕应略平稍高于坑口,防止栽植后出现陷落、下沉,导致树干基部积水腐烂。坑土填平后,用余土环树,筑起拦水围堰并拍实以利浇水。苗木浇灌:新植苗木的浇灌应以天然水为佳,之后48小时之内必须浇上一遍水,第二遍水随后进行,第三遍水在第二遍水后5—10天内进行。注意浇水必须浇足浇透,浇完第三遍后,应及时封堰,并栽树干基部周围堆成20—30cm高的土堆,以保持土壤内水分。在苗木栽植时应根据季节,天气不同采取相应的措施,并且栽植后一定要跟上浇水,最好提前采取疏枝,修剪,加大土球体积。夏季搭棚遮阴、树冠喷雾、树干保湿,保持空气湿润;冬季防风防寒。并且随时预防病虫害。5.3养护期内采取以下措施。养护管理:安排养护工作人员20—30名,全年进行养护管理,园林绿化养护管理工作需要一年四季不间断地进行。其内容有:浇水排水、施肥、中耕除草、整形与修剪、病虫害防治、防寒等。
浇水排水:新栽苗木由于蒸腾量大,为了保持地上地下水分平衡,促其生根,必须经常浇水,使土壤处于湿润状态。在天气干旱时,还须向树冠和枝干进行喷水。特别是根据植物生长需要,在不同的时间浇灌保活水、生长水、冬水,以保证植株正常的生长需要。对新栽苗木,应在4、5、6、9、10和11月对新植苗木进行至少每月一次浇水。如给植株施肥,施肥后应立即浇水,促使肥料渗透至土壤内成水溶液状态为根系吸收,同时使肥料浓度降低而不致烧根。冬季在封冻前浇一次冬水。另外每年的7月和8月份,排水主要集中在这一季节。当绿地出现积水时,应及时排水。施肥:由于花卉苗木的生长需求,需要不断的补充养分,给苗木施肥可以有效的解决苗木养分不足的问题。氮肥应在春季发芽、生长旺盛之际施入;花芽分化时期应多施磷肥;秋季应加施磷肥、钾肥,停施氮肥。施肥之后要立即浇水。一般施肥随下雨或浇水时进行。中耕除草:公园绿地行人多,土壤受践踏会板结,因此需要及时对绿地进行中耕,以利于根系生长。杂草消耗大量的水分和养分,影响植物生长,同时传播各种病虫害。对园林绿地内的杂草要经常灭楚。除草本着“除早、除小、除了”的原则。春夏季要除草2—3次,切勿让杂草结籽。除草经常结合中耕进行。也可用除草剂进行灭草。中耕除草应在晴天进行。整形与修剪:园林树木的整形修剪可常年进行,如抹芽、摘心、除蘖、剪枝等,但大规模的整形修剪在休眠期进行为好,以免伤流过多,影响树势。病虫害防治:
绿化植物在生长过程中,经常遭到各种病虫危害,影响植株的正常生长和观赏效果。百菌清、代森锰锌每半月一次至10月中旬,在6—9月的高温季节用粉锈宁每半月一次,锌硫磷、呋喃丹交错使用每半月一次,用来杀死地下害虫。防寒:采取加强栽培管理,增强植株的抗寒能力。早春及时浇水,降低土温,推迟植株的活动期,使植株免受冻害,用稻草或草绳将树干包裹起来,涂白,打风障。第三章、主要施工机械设备配置计划1.机械设备的准备:为保证工程进度和工程质量,一旦接到中标通知书,随即根据工程施工要求等特点,确定所用机械。对自有机械进行维修,使其处于可使用状态;对新购机械及早购置;对于租赁的机械及早签订书面协议,办好租赁手续。做到心中有数,万无一失。2.机械设备的维护与保护:现场设立设备库,并有专人对其维护保养,使所有进场设备均处于最佳状态。大型机械专业操作和维修。3.机械进场计划:根据所用机械施工阶段指定机械使用计划,大型机械根据施工进度要求组织进场,中、小型机具将按进场计划分批进场。第四章、劳动力安排计划一、劳动力配置计划1、人员数量、专业将施工人员分为测量、土方、绿化工程3个施工队,每个施工队分若干组,分片交叉作业。主要工种有:土方、绿化、测量等。2、人员素质,来源
根据本工程质量标高要求的特点,技术性较强的工程采用素质好有经验的本公司合同工,进场前进行入场安全知识教育,认真组织技术交底,主要技术工种持证上岗。普通的则一般采用民工,施工准备时和劳动部门联系,招募足量民工并签订劳动合同,并保持施工队伍的相对稳定性。3、人员落实及进场劳动力要比计划进场日期提前7天落实,在接到中标通知书3天内项目部班子成员及相关人员立即进场,做好前期施工准备。开工前1天,所有施工管理人员将全部就位,而施工人员根据施工进度计划分批进场,按照总工期安排的要求,在劳动力资源上必须给予充分保证。所有劳动力按专业分班组管理。4、劳动力配置计划见附表三二、主要施工设备安排⑴、做好施工机械设备进出场计划。⑵、前期施工的部分机械设备于开工前3日内组织进场,进场前做好维修、保养及调试等工作。⑶、后续施工机械随施工进度陆续组织进场。三、劳动力安排
本工程工期紧、任务重、施工难度较大,为了顺利完成该项施工任务,我公司设立现场施工项目部,协调各个部门的工作。本项目的施工队伍均由本公司具有丰富土建技术、绿化种植、苗木养护经验的职工带班。依工程要求,成立各施工班组。依据各分项工程的工程量及施工进度要求,再组建若干个小班组。⑴、为全面落实施工安排的组织保障,更好地组织施工,切实加强技术管理、质量控制,我单位拟派技术、质量、材料、政工、安全、经营等方面有较强能力的人员组成本项目的管理机构。⑵、进场前对全体施工人员进行入场教育,对重点工序、新工艺、新方法进行专业技术培训,召开动员会,做好特殊工种的准备工作。⑶、对职工进行安全,防火和文明施工等方面的教育,并安排好职工生活。⑷、向施工班组、工人进行施工组织设计进度计划、质量等方面的技术交底。⑸、建立健全各项管理规章制度,规范职工行为。主要包括工程质量检查与验收制度;工程技术档案管理制度;建筑材料以及植物材料的检查验收制度;技术责任制度;施工图纸学习与会审制度;技术交底制度;职工考勤、考核制度;材料出入库制度;安全操作制度;机具使用保养制度。四、物资准备该工程植物材料、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在工程开工之前完成。根据各种物资的需要计划,分别落实货源,安排运输和储备,使其满足连续施工的要求。⑴、植物材料的准备①
按种植设计所要求的苗木种类、规格、数量编制苗木需量计划。对于需购买的苗木,应提前选好苗木,签订供购合同,安排好运输、栽植方案。②种植材料准备:包括种植土、肥料、农药及生长剂等辅助材料,根据工程内容确定需用量,确定好货源,签订购买合同,据进度要求制订进场计划,组织好运输。③开工前落实各项施工用料的计划,签订供货合同,并分期分批组织材料进场,确保材料优质,供应及时。⑵、施工机具准备:根据施工工艺的需要,编制施工机械使用计划,确定进退场时间,对公司自有的机械设备,提前检修,保养好,按时组织进场;对于需租赁的设备,提前签好租赁合同。⑶、安全防护用品的准备主要安全防护用品需开工前提供好。第五章、确保工程质量的技术组织措施工程质量必须符合设计及国家有关施工验收规范,按国家、省和当地有关质量检验评定标准进行施工验收,围绕确保招标文件中提出优良工程要求。1、政策上落实:我们对该工程从人、材、物上全力支持,实行质量否决制,真正做到奖优罚劣。
2、从组织上落实:实行质量岗位责任制,建立项目经理与技术、生产、物资后勤等各部门的确保质量相互制约关系。3、从人员上落实:抓工程质量,管理人员和操作人员的素质是关键的因素。(1)抓思想工作。首先,从思想认识上,从项目经理、管理人员到各个工程班组操作人员,都必须有一个思想认识,即不折不扣地抓好质量,确保质量达到优良。(2)抓好人员素质:施工及管理人员素质高低,将直接影响工程摄质量。因此,必须要组织经验丰富、工作能力强、认真负责相应配套的管理人员,选择具有丰富经验、素质好的分项工程操作班组和人员,宁优质高价,不劣质低价。(3)抓人员数量:现场配备足够的技术人员,专门负责各个工种的技术指导和质量监督工作,并操作各种技术工作,确保每项工程质量。各工种操作班组应配备足够的操作技工工、普工,遇加班加点时,配备足够的劳动力,坚决杜绝疲劳作业,确保每一分面的质量达标。4、责、权、利相结合:明确项目班子管理骨干、各个有关职能部门、各个工种操作班和操作人员在保证质量中所承担的任务、职责和权限。做到职责上墙、权限明晰,使管理人员各尽其职,保证整个管理机构层次分明,有条不紊,确保质量管理工作的顺利开展。5、做好成品保护工作:
(1)合理安排施工顺序,不得颠倒施工工序,防止后道工序损坏或污染前道工序。(2)采取行之有效的保护措施,如提前保护、覆盖保护、局部封闭等,避免二次返工。对各个工程操作班组实行经济与质量挂钩制度,真正做到奖优罚劣,以经济手段来保证工程质量。(二)质量保证技术措施序号施工工序确保工程质量措施1建筑垃圾清理,回填种植土,土方造型。(1)对施工现场的建筑垃圾必需清理干净,不能见到影响播种苗木的垃圾;(2)回填种植土要选用表层土,不含影响苗木生长的物质;(3)土方造型测量要准确,填土分层夯实,避免虚土下沉。2土壤改良、地形整理。(1)地形、坡度顺畅;(2)不允许有大块土粒,达到播种要求。3苗木挖掘(1)苗木尽量带土球,挖掘前须提前断根、树冠修剪;(2)泥球必须用草袋包扎;(3)大树用木箱包扎泥球;(4)大球起吊要轻上轻放;(5)裸根苗尽量放大根盘,保全较完整的根系。4苗木补植(1)运来苗木原则上不过夜,当天种完;(2)放样:严格按设计要求定点放样;(3)挖穴:树穴比根盘或土球大30-40cm,穴深应深于土球厚度20-30cm,树穴应穴壁垂直,穴底平坦;(4)栽植:树穴底按苗的大小撒一定量的基肥,其上覆一层表土后再种植。栽植时将苗木轻放入穴,分层捣实;栽植完毕后,在苗木四周培土围堰,一次浇足水份。5苗木固定高大树木用三角撑,中等规格用扁担桩。
(三)质量管理要点:1、严格过程管理,重抓质量预控实现质量目标的最有效、最经济的途径是预先控制。本工程质量管理的指导思想是变“事后把关”为“事先预防”,变“管结果”为“管因素”。因此,在施工过程中,不仅要加强质量检验,更重要的是通过质量管理体系开展质量职能活动,把五大因素(人员、机械、材料、方法、环境)切实有效地控制起来,使各施工工序处于稳定状态。在开前逐级进行质量教育,进一步增各级管理人员和职工的质量意识,牢固树立“质量第一”的思想,精心组织,精心施工。采用项目领导、技术人员、班组工人“三结合”的方法,进一步优化施工方案,积极采用先进可靠的施工工艺,对施工中可能会遇到的重点、难点,预先制订应付措施,对材料、操作工艺、工序、机具、产品保护均事先制订预计计划,确定控制点,施工中明确专人进行检查落实。2、把好质量教育关开工前抓好项目部人员的质量意识教育,认真学习有关规范、规程、工艺标准和质量验评标准,学习本各项技术、质量管理制度,制订现场施工质量管理岗位责任和奖惩措施,使全体施工人员明了质量目标和质量要求,懂得操作标准和工作标准,熟悉创优达标的工作和施工方法,知道达不到质量目标和要求的后果,充分发挥大家的积极性,以全员工作质量来保证本工程的施工质量。3、把好质量交底关
施工管理人员和操作工人必须熟悉图纸和技术文件,掌握各分项工程的技术要点。开工前由公司总工程师和技术部向项目部交底,施工过程中项目技术负责人及时向施工员、班组长交底,分项工程施工前由施工员、班组长向操作工人交底,使大家熟悉工程特点、设计意图、技术要求,施工措施等,做到心中有底,各级技术交底都应有文字记录,建立交底都应有尽有记录,建立交底台帐。4、要按施工组织设计的要求精心测定本工程的施工控制网,水准基点、主要轴线均要设置牢固可靠的基准点,以便在施工过程中复核校对。测量仪器在使用前应经过核验,观测采用高精度DSI水准仪和铟钢尺,由专职测量人员操作,并认真做好观测记录,发现特别情况及时通报,及时进行解决。5、把好工序质量检验关严格实行“三检”制度,上道工序未验收合格不得进行下道工序的施工。不合格分项工程流入下道工序不仅要返工重做,而且要追究班组长的责任。各道隐蔽工程必须先自检通过,再请业主和监理人员验收。6、加强工程资料管理工作施工员、资料员要认真填写各类检查验收、技术复核等技术资料,办好有关部门的签证,及时检查收集各种质保单、化验单等工程资料。保证技术资料与工程施工同步,资料完整正确。竣工后及时将工程资料整理完毕,提供给业主和有关部门。
第六章、确保安全生产的技术组织措施根据国家及我司的有关安全生产政策、法规、规范和标准,结合本工程项目的实际情况,制定安全生产措施。1、建立和健全安全生产责任制和安全保障体系,成立安全生产领导机构和三防机构,配备专职安全员。2、加强全员安全意识教育,贯彻“安全第一,预防为主”的方针,定期组织职工进行安全学习,定期进行安全大检查。3、各分项工程开工前或特殊、关键工序开始前,进行详细的安全技术交底。3.1施工现场(1)施工便道布置畅通,排水良好。(2)按施工平面布置图规定位置安放施工机械和堆放材料。(3)施工区域与高压电线等的距离要符合安全距离要求。(4)各危险部位、项目的警告标志齐全。(5)安全守则、安全管理规定、安全生产责任及文明施工宣传标语、张贴、张挂于显眼或人员集中处。(6)设置齐全的安全宣传标语牌、操作规程牌。(7)吊装、起重作业起重安装作业前须严格检查起重设备各部件的可靠性和安全性,并进行试运行;钢丝绳的安全系数应符合规定。
起吊作业时指派专人统一指挥,参加起重安全的起重工要掌握作业的安全要求,其余人员应分工明确。汽车吊作业地面应坚实平整,支脚支垫牢靠。作业时严禁回转半径范围内的吊臂下站人,严禁起吊的重物自由下落。3.2夜间作业3.2.1注意安排好工作计划,劳逸结合,昼避免夜间作业。3.2.2夜间施工时,施工现场必须有足够的照明。施工住地要设置路灯。3.2.3用于上下攀登的通道必须设有足够的照明灯具。3.3雨季施工安全3.3.1雨季施工时,应排除施工现场积水。脚手架、斜道板上应采取防滑措施。加强脚手架的检查,防止倾倒。3.3.2长时间在雨季中作业的项目,根据条件设置挡雨棚。施工中遇暴风雨暂停施工。3.4防火安全3.4.1设专职消防员,成立消防突击队,并不定期进行消防学习和培训。3.4.2建立定期防火检查制度,对生活区及工地现场进行防火检查,消除火灾隐患。3.4.3生活区配备充足的灭火器材以备急用。3.4.4施工现场周围都是民居,施工时采取有效的防火、防雷措施,防止火灾的发生。
3.5防暴雨3.5.1暴雨期施工应注意收集气象预报,做好防暴雨工作。3.5.2处于暴雨可能浸没地带的机械设备、材料做好防范措施。3.5.3检查工地临设的牢固情况,对认为在暴雨袭击中有危险的脚手架、高空设施等要做好加固措施。3.6安全用电3.6.1严格遵守建设部《施工现场临时用电安全技术规范》(JTJ46-88)的规定,搞好本合同段工程的用电安全工作。3.6.2工地供电采用TN--S系统三相五线制系统。电线采用高架或埋地铺设,原则上不准明确。场内架设电线应绝缘良好,悬挂高度及线间距应符合电业部门的安全规定。3.6.3各种电器设备,符合一机一箱、一闸一保的用电要求。3.6.4现场接灯照明时,凡危险场所及潮湿环境应使用安全电压;灯安装在工作时触碰不着的地方;保持一灯一开关且有防雨装置。3.6.5各种电气设备的检查维修,一般应停电维修,并挂上警示牌。严禁在施工现场使用金属体代替保险丝。3.6.6移动式电气机具设备应用橡胶电缆供电。3.6.7施工现场,应有自备电源,以免因电网停电造成工程损失和出现事故。自备使用的发电机组的排烟管道必须伸出室外。室内不应存贮油桶及其它易燃物体,发电机组电源和电网之间要有联锁保护,严禁并列运行。
3.6.8电工人员应持证上岗。3.7其它3.7.1搞好易燃、易爆物品的管理,设立专库储存,库房设计符合安全技术规范。有专人负责发放和监督使用。3.7.2临时设施符合有关安全技术规范的要求,重要临时设施的通道、供水、供电、排水都应有相应的方案设计。第七章、确保文明施工的技术组织措施通过我公司在以往工程施工中的实践及经验,充分认识到文明施工在项目管理中的重要作用。在本工程施工中,我们将严格贯彻执行国家有关文明施工、环境保护的标准、规范,接受业主及监理工程师的指导、监督,切实把建设项目的文明施工、环境保护与主体工程建设紧密结合,把文明施工和环境保护措施落到实处。一、文明施工我公司将成立以项目经理为组长和一名付组长的文明施工领导小组,组织进行本项目文明施工和环保工作,负责落实环保政策和规章制度,并将各项文明施工及环保工作落实到责任人。对于环境保护工作,将和当地环保部门保持密切联系,搞好施工环境保护。
本工程施工过程中,应切实做好绿化保护、路况维护、路面卫生等方面的工作,严格按照市政园林有关规定执行。在制定安全,质量管理文件时,一并考虑文明施工的要求,将文明施工的精神融会于安全、质量的管理工作中去。项目施工前,认真编制施工组织设计、施工方案,施工组织设计必须包含现场文明施工内容。施工现场必须按照施工组织设计或施工方案的施工平面布置图进行现场平面管理。项目经理作为文明施工的组织者,文明施工的第一责任人,全面负责整个施工现场的文明施工管理工作;对现场文明施工的状态负全权责任,对现场文明施工的直接管理由项目经理部负责,质量安全保证部负责监督检查。工区负责人、车间主任、班组长等负责本单位的文明施工管理;施工现场其他人员,按照职责分工,实行个人岗位责任制。施工用的风、水、电管线路布置要求做到平、直、顺、整齐有序。在开挖阶段,严格按自上而下的顺序组织施工。各作业队使用的材料和半成品要堆放整齐,布局合理,并挂牌管理。主要施工干道,应经常保养维护,为文明施工创造必要的条件,施工设备严禁沿道停放,必须在指定地点有序停放,经常冲洗察拭,确保设备的车容车貌和完好率。组织专业服务队,对施工场地内的路面、排水沟、工业垃圾、生活垃圾等进行定期清扫、清除。制定文明施工的管理实施细则,每周由监督小组把文明施工检查情况在生产调度会上向各有关单位汇报,提出进一步的整改措施。施工现场办公室或会议室必须布设下列图表:①施工平面总布置图;②施工工期控制总进度计划(横道图、网络图);③施工实际进度形象图;④单位工程负责人、安全生产责任人、防火负责人等及负责人的职责范围;⑤管理机构及主管人员的分工图表;⑥睛雨图表。
施工现场场区道路要平整、坚实、畅通,场地平整、边坡整齐,无大面积积水,场内要设置连续畅通的排水系统,排水良好。施工现场入口处的适当位置应设置醒目、整洁的施工标牌,标明建设工程的名称、规模,建设设计、监理、施工单位的名称、建设单位工地总代表,施工单位项目经理和总工程师的姓名,开、竣工日期,施工许可证批准文号等内容。现场材料的堆放及设备的停放,按照施工组织设计指定的区域范围分类堆放,整齐放稳,规格成形,不散不乱。堆放场地必须平整、坚实,并有良好的排水设施。各种材料堆放位置应有标牌或标志线显示。材料转运、堆放、使用要专人(兼职)管理,保持场内整洁。进入工地,必须戴安全帽,遵守现场的各项规章制度,非施工人员不准擅自进入施工现场。在施工现场选择适当位置设置宣传栏和巨幅标语,进行文明施工管理、安全生产、质量保证等方面的宣传教育。二、文明施工措施在施工过程中,我司一定做到不扰民,最大限度减少对周围环境的污染,严格遵守监理市人民政府的要求及市政园林等主管部门的有关规定,成立本项目部文明施工领导小组,制订文明施工的实施方案,具体措施如下:一、加强精神文明建设,提高职工思想政治素质和业务素质,共创良好企业形象。
二、做好现场文明施工宣传工作,宣传党的方针政策和企业精神,增强文明施工意识,自觉文明施工。三、项目经理部设立一名专职文明施工员,由一名兼职文明施工主管领导,负责现场文明施工的监督和指导。四、施工现场的淤泥及时清运,淤泥外运不得雇佣无余泥排放证的车辆运送余泥,不乱倒余泥、垃圾。五、坚持文明施工检查制度,各施工队每周不少于一次自检,公司每月不少于一次检查评比。此外,根据工程实际情况,随时组织检查。六、施工现场的管理1.施工现场与周围场地等实行隔离管理,采用门式架或钢管子作支柱、编织布围蔽,其下砌筑四皮砖,以防止污水流出场地外。1)施工范围沿线除预留人员、车辆的出入路口外,全部采用如下图所示施工围蔽,以降低施工作业对周围环境的干扰与影响。围墙位置详见《施工平面布置图》。2)工地内设置的施工临时设施如各种材料堆放场地、机具停放场地等,应设置施工围栏和张挂明显标志。临时设施布置详见《施工平面布置图》。3)施工围蔽栏上设立施工警示牌,夜间挂红灯,并保证施工沿线在夜间有足够的照明设施。各交通路口设置明显的导向标志并设专人值班,维持交通畅顺。
4)施工期间,根据监理工程师、业主或当地政府要求,在要求的时间和地点,提供和维持所有的照明灯光、护板、围墙、栅栏、警示信号标志和值班人员,对工程进行保护和为公众提供安全和方便。5)施工期间采取有力措施保证沿线单位、居民的出入及道路的畅通:进行原有路口范围的路面施工时,先设置临时便道,以确保出入口和道路的畅通和安全。2.在施工作业通道出口设置洗车槽(洗车槽按市建委工程文明施工标准规定执行),驶出现场的机动车辆必须在工地洗车槽内冲洗干净才上路行驶,保证运输过程不污染市容环境。3.安排一部洒水车进行洒水工作,保持周围环境不受泥尘污染。4.现场办公室及工棚设施要合理、方便、整齐划一,工程一开工,文明施工的宣传标语就要同时悬挂。5.为方便公众监督,施工现场入口处必须悬挂城监部门颁发的施工标牌,标明工程名称、施工单位、现场负责人、施工许可证号、文明施工负责人、投诉电话等。6.严格控制施工占用范围、搭设临设、停放机具及材料堆放等不得占用施工范围外的道路。7.施工场地两侧沿线设置排水沟,场内设置横向排水系统,将现场内的积水排至沉淀池,保证施工现场道路畅通、场地平整,无大面积积水。污水未经处理,绝对不允许排入排水系统。8.机具、材料管理:
1)材料仓库采用砖砌结构,并将外墙批荡刷白,保证明亮整洁。材料进场后进行分类堆放,并按照ISO9002文件有关要求进行标识。工地一切材料和设施不得堆放在围栏外,在场内离开围栏分类堆放整齐,保证施工现场道路畅通,场地整洁。2)施工机具统一在确定场所内摆放,并用标识牌标明每一类施工机具摆放地点。3)所有施工机具都必须保持整洁机容,每天进行例行保养。4)在运输和储存施工材料时,采取可靠措施防止漏失。9.文明施工的宣传和监督:1)学习文明施工管理规定,在每周安全学习例会中穿插文明施工管理规定的学习内容,务使每个职工明白文明施工的重要性。2)做好施工现场的宣传工作。大力开展“青年文明号”活动和积极开展劳动竞赛。3)注意搞好与沿线单位、居民的协调工作,以使工程顺利开展。4)施工现场主门右侧悬挂施工标牌,标明工程名称、工程负责人、工地文明施工负责人、施工许可证和投诉电话等内容,接受广大市民的监督。10.施工现场防火、用电安全、施工机械及余泥外运,散体物料运输,使用预搅拌砼等,严格执行国家或地方有关规范、规程和规定,禁止违章行为。11.工程竣工后,及时拆除工地及周围的安全防护设施及其他临时设施,并将工地四周环境清理整洁。12.散体物料的管理:
1)所有运输散体物料的运输车辆均符合XXX市对散体运输车的规定,不污染城市道路。2)在工地出口处设清洗槽和沉淀过滤池,清洁进出工地的车辆,清洁后的污水经过沉淀后才排入城市排水管网。3)自行办理余泥排放许可证,将余泥运至指定地点堆放。所有余泥运输车都保证车容整洁。13.文明施工方面的承诺:1)所有投诉问题保证在8小时内予以整改、答复。2)文明施工检查中发现的问题,保证在8小时内予以整改,并以书面形式答复。3)保证文明施工管理措施落实,责任到人,有奖有罚。4)工程完工后,在道路工程通车半个月内拆除工地围栏、安全防护设施和其他临时设施,并将工地及周围环境清理整洁,做到工完料净场清。5)无条件接受甲方和监理工程师有关文明施工的指示。七、环境卫生管理1.施工单位应保持施工场容、场貌整洁,搞好施工现场及周围的环境卫生。2.在施工过程中,确保路面排水系统畅通,如有部分堵塞或损坏,应立即组织疏导或修复。3.施工过程中,若发现有文物迹象,必须立即采取有效的封闭保护措施,通知文物管理部门处理。
4.临时建筑采用砖砌墙体或集装箱式临时设施,临设要符合安全、通风,明亮、卫生的要求。5.生活区内派专人定时清扫,并确保生活区沟渠畅通,生活污水要经过处理才排入沟渠。6.生活区落实安全、防火综合治理及计生责任人制度及文书清除的专责轮值制度。7.宿舍内严禁赌博和其他违法行为,严禁男女混住及家属留宿。8.在生活区内显眼处张挂防火、安全警示牌。9.工地应设置保健员,负责工地员工的医疗保健,做好防病治病,负责监督检查食堂、食品卫生,防止事物中毒,并检查生活区现场的卫生情况,发现情况及时通知整改。八、工程防护措施结合本工程特点,做好工程防护措施。1、交付使用前,组织有关部门检查下列工作是否完成。(1)工程按设计文件规定的内容全部完成。(2)工程质量达到了有关施工及验收规范的标准和设计文件的要求。(3)规定的竣工资料和文件齐全,并经检查合格。(4)在施工范围内清除与工程无关的杂物,现场整洁干净。2、工程竣工后有条件进行封闭,必须设置围栏,防止车辆及行人通行。3、若无法封闭,必须经常派人清扫路面,发现有碰损、凹凸不平的及时进行修补处理。九、综合治理方面
1.工地实行综合治理责任制,落实分工责任,搞好综合治理工作。2.进场人员按公安及有关部门规定,办理手续、岗前培训及安全、纪律法制教育。3.现场保卫工作应安排专人负责,做好防盗防窃,杜绝发生群殴群斗事件。4.加强民工宿舍的治安巡查,制定突发事件的控制及疏散路线图,培训民工学会使用防火设施。5.工程施工的同时,应与附近居民、单位等搞好关系,积极与当地各级行政及公安、交通部门合作,共创文明工地。三、环境保护措施我公司标段合同工程施工中,将坚持“保护和改善环境”的方针,坚决执行国家环境保护的三大基本政策:“预防为主”“谁污染水治理”“强化环境管理”。实施“三同时”制度,注重“预防为主”的原则,推行清洁生产技术和清洁生产,成立环境保护领导与实施机构,并建立环保专项资金。一、环境保护制度保证1、为保证本项目的施工环保,项目经理部由项目经理组织编制《环境保护管理条例及实施细则》并严格执行。2、坚持监督、检查制度项目部环保小组专职人员,对各工区的环保设施、措施执行情况,每日进行巡视、检查,并做好巡视日记,发现问题,及时初具“环保通知书”
,提醒注意或责令整改;每月进行一次大检查,严格按照《管理条例》进行处理。3、严格“三同时制度”在工程施工过程中,将防治环境污染和生态破坏的设施,与主体工程同时设计、同时施工、同时投产和使用的环境保护管理制度。4、加强开工前教育,通过专题会议和生产例会,对全体职工进行环保教育,提高环保意识,做到动工前明确化,施工过程中管理制度化、标准化,环境保护实施具体化。二、环境保护措施1、原有管线保护方案及措施为避免在施工过程中破坏原有地下管线,我司将采取如下保护方案及措施:(1)首先利用地质雷达探测出地下原有管线的位置和高程,在现场用木桩或灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持。(2)在沟槽开挖至地下管线附近时,则停止机械开挖,采用人工开挖,并对开挖出的管线及时进行支护和保护。(3)由于部分排水管正处于沟槽开挖区域,对此部分管道,我司将先予以拆除,并进行妥善保管,待管道安装完毕和回填至管基底时,再按照原设计要求进行恢复。
(4)其他管线等,我司将根据管线具体情况采取包裹、悬吊或顶托的方法进行支撑保护。所有管线位置,都将设立管线保护警示标牌,确保管线不被破坏。(5)定期开展管线保护专项教育,增强职工管线保护意识,并建立起管线保护责任制,对破坏管线,尤其是破坏原有管线的责任人进行处罚。(6)管线均按照原样、原貌进行恢复。2、花木保护方案及措施在职工中开展“花草有生命,人人应爱护”为主题的专项教育,并把此项工作贯穿于整个施工过程中,坚决杜绝乱砍、乱拆和乱踩等破坏花木行为。在施工过程中需要移开的花木应夹有原植被土,制订花木移植措施并报绿化委员会审批,派专人对花木进行浇灌培植。对不需迁移但可能影响施工的花木,采用竹围栏、包裹或网兜进行保护。施工完毕后,均按照原样原貌原则进行恢复。3、成品保护措施A、道路成品保护措施1)路侧石、施工完毕后,要设置防撞标志,禁止大力碰撞。2)人行道块铺砌完毕后,禁止施工机械、机动车辆在上面碾压、行驶。3)砼路面浇筑完毕后,必须进行养护。养护期间禁止机动车辆行驶。B、污水管、井成品保护措施1)污水管井施工完毕后,在井口盖上盖板,防止砂土进入,造成管道阻塞。另外还要设置明显标志,防止机械碾压造成井口损坏。
2)管沟回填时,必须分层回填,防止管道两侧回填土高差过大造成管道移位。3)用机械回填土方时,要小心操作,防止机械碰撞管道或管井,造成破坏。4、施工场地围蔽⑴施工现场全场采用市政标准围蔽进行围蔽,施工围蔽按市政园林有关规定。⑵场内路线施工区设施工围栏,围栏增设警示标志、反光标志及警示红灯。⑶项目部大门两侧要设置醒目、整洁的施工标牌。标明工程名称、施工单位、建设单位、监理单位、设计单位、施工工期等。⑷施工现场项目部汽车出入口处设洗车槽(洗车槽按市建委工程文明施工标准规定执行),将出场车辆在工地内冲洗干净才能上路行驶。⑸施工现场道路畅通,场地平整,无大面积积水,场内设置连续畅顺的排水系统,派专人清理好施工道路,选择对外影响较小的出土口和运输时间。⑹施工现场适当位置设置沉砂井,施工排水及洗车废水必须排入沉砂井沉砂后,方能排入施工现场外的排水系统,沉砂井派专人定期清理。⑺工地现做流动侧所,设有化粪池和公用水龙头。⑻选用合理的散体物料运输车,运土、石方,外弃土运输车装载量适当留余量,防止散落。
⑼施工现场产生的泥浆或施工产生的废浆和渣土,未经沉淀处理不准排入下水道,废浆和渣土外运必须采用封闭式运输工具运到指定地点排放,严禁污染城市道路和环境。(10)现场建筑材料要分类堆放,高度不超过1.6m,每类材料要挂上标牌,写好材质、规格、数量,并设专人管理、发放、保管。(11)现场施工人员一律要配戴工作胸卡和安全帽,遵守现场的各种规章制度,非施工人员一律不准擅自进入施工现场。(12)施工现场防火、用电、安全、散体物料外运等要严格执行国家及地方的有关法规,按规定配备齐全各种消防用具,并使职工掌握其使用方法,绝对禁止违章行为。5、噪音控制及振动控制(1)工程施工过程中难免会产生噪音及振动,我单位将尽力采取有力措施减轻噪音及振动,最大限度减少对周围环境的不良影响。(2)加强施工机械驾驶及操作人员管理,挑选熟练操作工人,加强教育,杜绝野蛮作业,避免产生人为的施工噪音及振动。(3)选用性能优良的机械、安装消声器,加强对施工机械的维护,减少噪音对居民的影响,加强对较近建筑物的监测,对可能造成的危害采取有效的预防措施。(4)工地的施工机械要加强维护保养,保持良好的运行情况,降低噪音,减少振动。
(5)严格控制各种施工机具的噪音,对不符合噪音及振动标准的汽车、机械严禁使用。(6)对本工程中产生的振动、噪音的压路机、挖掘机搅拌桩机等施工机械,为避免产生过大的振动造成损害,因此挖掘及压路机尽量安排在白天施工,以减少影响。(7)发电机、空气压缩机等噪音、振动源设备的设置要远离民居,在使用过程中,严格采取有效的隔音措施,并将噪音源作单独的围闭隔离。(8)施工车辆行使中禁止按喇叭,挖土机装卸车时,要轻装慢卸,减少声响。(9)产生施工噪音、振动的工序,尽量安排在白天进行。(10)需夜间施工,先申请报批,待批准后,严格按照夜间施工的有关规定进行施工,要考虑不影响居民夜间休息。(11)严格执行监理市夜间施工规定,尽量减少夜间施工,若为加快施工进度或其它原因必须安排夜间施工的,必须先到城管大队办理“夜间施工许可证,禁止夜间使用高噪音、高震动的设备,减少对附近居民的影响。(12)禁止工人夜间施工时大声喧哗吵闹。6、空气污染(防尘)的控制施工前制定的预防措施,防止空气污染、尘埃对附近居民区的影响。(1)、施工中对容易起尘的细集料和松散材料,予以覆盖或适当的洒水喷湿,这些材料在运输期间,用帆布或类似的覆盖物覆盖。(2)、易产生粉尘、扬尘的作业面、装卸、运输过程,派专人洒水降尘,出场运输车必要时要加盖篷布。
(3)、每天专人负责给施工现场交通通道淋水,以减少工地的尘土保护邻近居民、行人的正常生产和生活。(4)、现场禁止焚烧垃圾、固体废弃物和产生有毒有害烟尘气体的物质,熔融沥青等有毒物质使用封闭和带烟处理装置的设备。(5)、机动机械多使用电动工具,减少内燃机的使用。(6)、施工内燃机使用遵照国家要求进行年审,废气合格后才可以投入使用,不允许使用超标车辆投入,最大限度减少废气排放。(7)、工地的施工机械要加强维护保养,保持良好的运行情况,降低噪音,减少振动和减少废气的排放。(8)、使用清洁能源,定期维护机械降低废气排放量。(9)、合理调配施工机械,避免集中大量使用施工机械,造成局部环境污染。(10)、另外须按劳动管理条例,为工地操作人员装备各种尘埃防护措施。7、水质污染的控制我们要避免施工所带来各种二次污染,制定并完善控制污染的管理办法,责任落实到人,真正起到环境保护作用。(1)洗车槽设置三级沉淀池,泥水经澄清后排放。(2)工地设置的厨房、厕所、公用水龙头等生活卫生污水排入化粪池、沉砂井处理后排入城市下水道。
(3)土方开挖后沟坑四周设置截水沟,防止泥水和雨水污染环境,要有组织排水。(4)设置污水沉淀池,生活污水必须经沉淀池处理后才能排入附近的市政污水管,施工污水由坑内集水沟集合后,集中排放至附近的市政排水系统。(5)施工现场适当位置设置沉砂井,施工排水及洗车废水必须排入沉砂井沉砂后,方能排入施工现场外的排水系统,沉砂井派专人定期清理。(6)现场布置垃圾桶,教育工人养成良好的卫生习惯,不乱丢垃圾、杂物,污染地表水。8、路面卫生及路况维护措施(1)施工现场汽车进出口处设置洗车槽,将出场车辆在工地内冲洗干净才能上路行驶。(2)要派专人对道路进行巡察,如有污染及时派人清洁干净,确保道路不被污染,每天派人清扫施工周围人行道路,保证路面清洁。(3)施工中确定城市公共设施安全,如在施工中造成路面、设施、下水道及其它管线堵塞或损坏的,应立即疏浚或修复。9、施工剩余物处理(1)在施工期间,作好土方调配芳案,将不可利用的建筑垃圾及多余的土方及时清运。(2)在工程竣工后,及时拆除施工临时建筑,清退施工机械,将施工范围内场地清理干净,早日交付使用。
第八章、确保工期的技术组织措施一、施工总进度计划安排的原则1、满足招标文件对总工期的要求。2、加强现场施工管理,抓住关键工序,兼顾一般工序,促进施工快速有序地进行。3、依据工程特点,采用先进、成熟的施工工艺,实行样板引路,实验先行,全过程监控,信息化施工。二、施工工期根据招标文件要求,我公司就上述工期节点要求,结合施工现场实际情况,对本工程施工计划进行了科学合理的安排,根据我公司以往施工经验,我们完全有能力在招标文件要求的工期内顺利完成本工程。(一)工期保证措施1、做好充分准备,缩短准备工作时间,确保按时进场开工。我公司对工程的性质、内容及现场已经作充分的踏勘和研究,确定最佳施工方案细则。并从资金人员、设备、组织上做好充分的准备工作。2、采取分块实施方案,以利于合理安排流水作业,提高生产效率。3、严格按施工组织设计组织生产建设,制定施工总体计划,并按期制定月计划和周计划,用各阶段计划指导施工,做好宏观调控。4、积极采用先进设备和合理方案,加大机械化施工力度,加快施工进度。5、
做好工序衔接,确保紧凑有序施工。制定质量进度考核指标,落实奖罚制度,提高职工积极性。6、在材料组织上尽量提前,预备一定机械设备、劳动力,一旦阶段进度滞后,及时增加设备、人员投入,确保总工期目标实现。(二)组织保证措施建立施工组织管理机构,推行以工程项目为对象,以核算为依据,以合同工期为目标的工程项目施工管理。工程项目经理对工程进度负直接责任,主要管理措施如下:1、各管理班子组成人员在项目经理的领导下分工协作,确保工程进度、质量目标的实现。2、项目部建立由施工职能部门负责人参加的日常施工碰头会议制度,总结一天的工作情况,布置第二天的工作任务,将进度计划落实到每一天。3、项目部提议召开定期的协调会议,有甲方、设计方、监理单位和施工单位参加,将工程情况反映到各个部门,解决有关急需解决的问题,协调各横向单位间的关系。4、加强施工准备,这是保证施工顺利进行的前提,包括组织准备、技术准备、物资准备异已作业条件的准备等。认真熟悉建设文件、施工图纸掌握设计要求、工艺流程、适用规范和工期要求,编制出切实可行的确保总工期的施工进度计划,关键节点要准时到位。5、在监理公司及甲方驻现场代表的统一指挥下,和各有关施工单位密切协作,统筹兼顾,合理组织施工工序的交叉,为其它施工单位创造施工条件,以确保整个工程能按期竣工。
6、注重现场管理,施工现场是出产品的地方,建筑产品是否如期建成,质量好坏,在很大限度上决定于现场管理水平,管理的标准是保证连续均衡的施工,严格按设计要求和技术标准施工,对进场的人、机、料、方法、环境进行合理有效的使用,充分利用空间、时间、建立文明的施工秩序,完善计划正常进行。7、掌握和控制施工进度,及时进行人力、物力的平衡调度。保证施工按计划正常进行。8、必要时组织加班或夜间施工。(三)材料供应保证1、各种材料及时安排供应。2、苗木主要由公司苗圃供应,提前落实计划。三、施工进度计划图见后附表四第九章、施工节约措施针对本工程的特点,在不影响质量和施工进度、安全、环境的前提下,对本工程施工中工程量大,降低成本潜力大的工程项目,从施工管理、技术措施、资源组织方面制定相应的节约措施,以达到降低成本、提高质量和缩短工期的目的。1.不返工就是最大的节约,本项目在施工管理过程中,严格按照我公司ISO9001程序文件及质量手册进行管理,将技术事故和质量事故消灭在萌芽状态,避免工程返工,从而节约资源和时间。
2.对本项目的总施工组织和施工阶段各分项工程的详细施工方案从各方面进行全面论证,并利用计算机进行计算优化,选择最优的施工方案。3.工程材料分类集中堆放,并设专职人员进行管理,对材料进行标识,严格执行材料的领发登记制度,对材料的用量及部位进行跟踪制度,减少材料的浪费。4.工程施工中积极为机械化施工创造条件,各分项工程尽量利用现有的机械进行施工,增加机械施工的比例,提高效率,减少用工。5.工程施工所用的工具,尽量可多次周转及利用,减少工具的摊销费用,在保证工程质量的前提下,在适当部位,使用小块人行道碎块,提高人行道块的利用律6.项目财务组、工程组定期对各分项分部工程进行成本核算,分析影响成本的关键因素,并提交项目经理部制定详细的节约措施或采用新技术、改进施工方法,从而在保证质量、安全的前提下合理降低各分项分部工程的成本。7.根据现场的实际情况合理安排劳动力和施工设备,做好现场调度及协作配合,加快施工进度,缩短施工工期,降低工程成本。第十章、管线、房屋保护方案及措施
本工程施工过程中可能遇单位民居建筑物以及原有排水管道和管线等地下障碍物,施工前必须对附近地下情况做好充分的调查,如遇有障碍物,及时上报监理、业主和设计单位,采取适当的处理措施。施工前加强与有关管线部门联系,掌握各种管线的位置和走向,开挖施工过程派专人监控。本工程施工沿线原布置种植的树木长成一定规模的,施工过程中要坚持“保护为主,迁移恢复为辅”的原则切实保护好花木。第一节原有管线保护方案及措施1、在施工准备阶段,根据管线会议了解的管线特征和情况,应走访当地群众和有关机构,核对管线分布图,了解是否还有其他管线,并组织人员将各种管线的功能、平面位置、埋深、管线走向等管线特征绘制于施工平面图上,形成管线分布图,详细记录各管线的产权单位、联系人、联系电话、意外处理措施,并会知参加施工的有关人员。2、工程开工前安排专业人员对施工范围内原有地下管线及其它障碍物作全面探查,了解地下原有市政排水管道、供水供电、电力电信等管线的走向和位置,以及附近建筑物基础的位置和埋深,对应设计图纸,如地下管线或其它障碍物与设计污水管道相碰,则及时知会现场监理、业主和设计单位,决定合理的方案后才进行开挖施工。3、动工前,项目经理应组织工程施工人员进行技术安全交底会,将各种管线的详细情况对施工班组人员、机械作业人员做详细说明,并针对管线的保护措施进行交底。施工工人、机械作业人员应服从工地管理人员的安排,有责任向有关人员详细了解地下管线的情况。4、施工准备阶段工程施工期间,还应根据了解到的各种管线的特征结合本部分的施工范围进行。(1)首先利用地质雷达探测出地下原有管线的位置和高程,在现场用木桩或灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持。
(2)在沟槽开挖至地下管线附近时,则停止机械开挖,采用人工开挖探坑,详细、彻底的印证和明确各种管线的特性特征,在管线分布图上进行标注,同时采取可行措施在施工现场予以标注明示。特别是在机械挖土前,必须将可能预见的在动工范围内的各种管线用人工挖坑探明,否则不得使用机械作业。沟槽开挖前必须做好原有管道(管线)得探测和迁移工作,进行所施工部位的管线调查。查清有无地下管线通过,先用管线探测仪进行探测,对仪器探测出有管线的部位或根据调查资料显示可能有管线的位置再利用人工开挖探槽进一步证明,槽坑应比沟槽深0.5m。在开挖探槽时,由人工用铁楸开挖,以免损伤管线。如有异常需书面报告监理工程师,经处理方案批准后方可施工,以确保不损坏管线。(3)由于部分排水管正处于沟槽开挖区域,对此部分管道,我司将根据实际情况进行导流,或予以拆除,并进行妥善保管,待管道安装完毕和回填至管基底时,再按照原设计要求进行恢复。(4)对于开挖出的通信电缆和高压电缆,我司将采用如下方法进行保护:在管沟槽顶部架立槽钢,电缆下方垫木板,用绳将电缆悬挂保护。(5)对其他管线等,我司将根据管线具体情况采取包裹、悬吊或顶托的方法进行支撑保护。所有管线位置,都将设立管线保护警示标牌,确保管线不被破坏。(6)定期开展管线保护专项教育,增强职工管线保护意识,并建立起管线保护责任制,对破坏管线,尤其是破坏原有管线的责任人进行处罚。(7)管线均按照原样、原貌进行恢复。
5、施工管理人员是现场管线保护的直接责任人,发生事故应按照有关规定及时上报,同时应采取有力措施协助有关单位做好保护和抢救工作,防止发生人员伤亡和制止事故的扩大。事故的处理应按照“三不放过”的原则和公司《程序文件》的要求进行。6、在已探明各种管线结构的上下、左右分别50cm、50cm、100cm、100cm、范围禁止采用机械作业。7、积极配合业主、监理工程师和管线单位做好管线的迁移工作(如需迁移),为其提供必要的服务。8、凡违反上述规定而造成施工的,将按情况的轻重追究有关责任人员的责任。9、在开挖过程中,如发现管线及时报告管线有关部门,会同他们一起进行管线迁改或管线悬吊,不得自行处理。对一些特种管线应保守秘密,不得泄漏。第二节房屋保护方案及措施本路段对公路周边建筑物,我司将采取如下方法及措施对已有建筑物进行保护。1、施工前,了解清楚施工管线的走向及与周围房屋的距离,搜集有关房屋的资料(包括基础类型、深度、房屋结构、地台的结构等),对较深基坑的开挖,应结合周围房屋、地质、地下水等情况对开挖时的防护做受力分析,应充分考虑到房屋的安全,形成方案。
2、测放出管沟槽开挖边线后,量测附近建筑物至开挖边线的最小距离,若小于规范规定,则及时报告业主、设计及监理单位,协商、调整管线走向或建筑物位置。3、设置沉降观测点,在基坑开挖较深的地段和距离建筑物较近的地段,没5m左右和在建筑物重要特征点设置沉降观测点。在打钢板桩和基坑开挖期间,每2小时对施工附近的观测点观测一次,开挖后,每天进行观测,加强对周边建筑物的位移沉降观测,做好监测工作,分析是否出现下沉,对周围房屋是否会造成影响,并作好记录。施工过程中,,如发现情况异常,则及时报告并采取保护措施。4、对需保护的周边建筑物,我司拟在建筑物的基础周围施打钢板桩,进行支护,并设立围栏,禁止车辆和行人通行。如果建筑物基础沉降较大,可以在基础周围灌注地下混凝土,防止基础继续沉降。5、施工时,派专人负责观察开挖周围的道路、房屋是否出现裂缝,如出现裂缝应立即停止施工,认真分析产生原因,并就此原因采取措施,如:减少地下水的流失,加强对基坑的支护等,对已稳定的裂缝,应用砂浆灌满,并在上面铺一层水泥砂浆,做一条排水道,防止地表水流入造成塌方。6、施工时,严格按照施工方案进行,作好基坑开挖的防护措施,同时留意土质和地下水情况是否与受力分析一致。考虑开挖后是否对房屋造成影响,如有影响,应重新作受力分析,加强防护,确保安全后再施工。7、施工期间出现附近建筑物明显沉降或位移时,立即停止施工,用钢木结构支撑牢固及采取适当的措施后,才继续进行施工。8、禁止振动机械在房屋周围近距离(1.5m)进行施工作业。
第十一章、施工协调与配合施工配合协调是工程管理的一个重要内容,是决定工程是否顺利进行和确保工期的关键因素之一,同时也是确保工程施工质量的重要环节。施工配合协调涉及到各方各面,重点要做好下面几项工作:一.加强与业主、监理的协调质量第一、用户至上是我们的施工宗旨,24小时随叫随到提供优质服务是我们的行动,理顺与业主、监理等各方面的关系。在严格遵守合同条款的前提下,在图纸深化、场地使用、临时电用量、施工进度、完成工期、工程质量、产品保护、整体协调等各方面处理好与业主代表、监理工程师的关系,也是保证土建工程顺利实施的关键之一;在工程施工过程中,密切配合业主代表和驻场监理的工作,并与其建立良好的工作关系,为业主、监理排忧解难,同心同德,确保大楼整体工程顺利完成。二.与设计单位密切联系施工图纸是工程施工的最原始依据,施工图纸的合理及完整与否直接关系到施工的正常进行。对设计而言,应尽早确定设计方案,明确各种设备选型、材料样板以及各个细部的做法。设计修改和变更,一定要快速出图,若我公司中标,将积极、主动地和设计单位沟通、配合,及时返馈施工信息到设计院,自己做好施工图的细化设计工作,保证施工图纸的修改和有关变更能及时顺畅送到,避免因设计与施工的配合不佳而拖延时间,从而影响整个工期。
三.取得有关政府部门支持配合本工程的施工将涉及公安消防、供电供水、技监质监、市政城管、劳动局等政府行政部门,我公司将积极、主动、协调好对外关系,调动各方面的积极因素,排除干扰,按有关规定及时办理水、电、消防以及环保等各方面的报装报建、竣工验收手续,进行程序化、规范化施工,确保工程施工顺利进行。四.工程各项目施工配合的程序根据本工程的特点,本工程分二个施工区进行施工,按工程性质又分为土方工程、道路工程、管道安装工程、绿化及路灯工程等,各分部工程设专业负责人一名,各施工区设一名总负责人,实行项目经理责任制来解决施工区内各项目的施工配合问题。具体阐述如下:1、由各分项工程负责人编制周作业计划、旬作业计划交项目部汇总,再由项目部统一编制工程进度计划(月度计划和旬计划),报送业主、监理工程师及上级主管部门。
2、建立定期工程例会制度。项目部每星期组织各分项工程负责人召开工程例会,主要检查计划完成情况,排除施工障碍、协调各分项工程施工过程中的产生矛盾、磨擦;每周召开一次工程会议,总结本周计划完成情况,部署下周计划;在工期控制方面,在月度进度计划部署时必须明确按期完成的关键工序和重点分项工程,每周由项目部组织周检查,对提前完成计划指标的给予奖励,未完成计划指标并由此影响其他项目施工的给予批评和处罚。3、每一分项工程施工完毕后,皆应及时通知质检员及后续分项工程的施工班组参加验收,移交施工作业场地及成品,确保后续分项工程施工能及时进行,避免延误工期。4、施工现场总平面布置,由项目经理部统一规划、分区管理、各负其责。各区不得随意改变,确实需要调整时应提前三天以书面形式上报项目经理部,经批准后方可改变。5、安全、消防、保卫、环保、文明施工的管理,按照谁负责施工谁负责安全、消防、保卫、成品保护的原则,实行区域负责制。区域采用不同颜色的出入证,设固定岗,施工人员只能进出本区。6、为防止各类重大事故发生,施工现场由项目部组织成立安全委员会、消防治安保卫委员会。由各区负责人和专业人员组成,主要任务为制订统一的现场管理制度,协调各项目之间的矛盾和联防,组织月检查季评比。第十二章、工程保修承诺及措施第一节竣工资料
竣工资料是反映、记载工程施工全过程的重要文件,同时也代表施工单位的综合管理水平,也是评定工程质量,进行工程验收的重要依据,我单位将按要求收集、整理竣工资料。并按照《中华人民共和国档案法》、执行。竣工资料的基本内容包括:总体施工组织设计及单位工程施工组织设计;开工报告;技术交底;原材料、成品、半成品及构配件检验合格证;施工实验记录;测量记录;隐蔽工程检查记录;工程质量检验评定资料;设计变更记录;施工大事记;竣工图;竣工验收单;工程照片;施工总结等。对于工程竣工资料,在文件收集、整理时应符合档案管理的要求,文件的封面、目录、封盒、装订规格要统一。在整理竣工资料时应尊重原始资料,对施工过程中形成的原始资料原则上不要改动,应保持原始资料的真实性、完整性。本工程按照质量体系文件中的产品标识和可追溯性程序执行。对工程施工过程的预制构件、材料、工序和单元项目要及时建立标识,标识可使用标牌、质量记录表等方法。一旦发生问题,根据记录可追溯材料质量、生产设备、检验设备、工序或单元项目质量、责任人员的记载等,根据追溯及时找出问题原因及解决问题,确保工程质量优良。第二节工程维修及回访我公司已经建立了较全面的项目管理部,在每一项工程竣工之后,统属公司项目管理部管理。由其定期对已建工程进行必要的工程维修及回访,反馈质量信息。以让业主放心地使用产品,建立永久的合作关系。
1、由公司项目管理部根据本工程特点编制年度服务计划,按国家和地方规定和合同文件要求,明确我公司责任而提供保证的服务。2、由项目管理部负责对竣工工程质量进行调查回访,听取用户对施工质量的意见和建议,并请顾客填写《竣工工程回访录》,对顾客意见和要求按公司服务控制程序进行处理。3、做好信息的收集与整理,认真对待顾客投诉与意见,作为调查和分析的依据。对施工原因造成的质量问题,公司负责按规定保修,顾客使用不当造成的质量问题,公司协助修理,设计或其他原因造成的质量问题,公司积极配合,确保用户利益。4、公司对每次服务的实施和有效性进行跟踪验证,如发现服务措施达不到预期目的和要求,重新采取措施,确保服务满足预期要求并得到顾客满意的证实。以上为我公司参加本工程投标的施工组织设计,如一旦我公司能中标施工,一定会编制出更详尽更合理的施工组织设计,并相信中标后一定能发扬xx企业精神,“精心组织、精心施工、精心管理、接一项工程、创一项名牌、树一片信誉、占一方市场”,使该工程早日树起她的雄姿,为创建一项品牌、世纪品质的标志性建筑而出一份力。第十三章、附表附表一:拟投入本标段的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1挖掘机KATE2中国201260良好土方
2自卸汽车14T3山东201020良好运输3载重汽车东风2四川200975良好运输4业务车东风1十堰2013110良好差旅5起重机25T1中国201085良好大型树6发电机博彩2中国20095良好整个工程附表二:拟配备本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1全站仪三鼎1中国20160测量2经纬仪苏一光1中国20150测量
3水准仪博飞1上海20153测量附表三:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况土方工程绿化工程养护期机械工220
绿化工0305水电工361普工15202测量员230
附表四:计划开、竣工日期和施工进度网络图进度计划工序时间10天20天30天施工准备 土方工程 乔木种植 灌木种植 草坪种植养护
附表五:施工总平面图
附表六:临时用地表用途面积(平方米)位置需用时间苗木存放处350路边15储水设施250便道30临时住房200就近租30临时办公室200就近租40材料厂300路边30'
您可能关注的文档
- 城市道路绿化建设与园林绿化保护及施工探析
- 城市道路绿化植物造景探讨
- 苏州城市道路绿化树种利用现状分析及发展对策探讨
- 城市道路绿化植物景观配置
- 城市道路绿化工程施工设计方案模板
- 城市道路绿化和其生态意义探究
- 浅谈城市道路绿化的作用及现状分析
- 浅谈城市道路绿化景观设计_secret
- 太原市园林局文件-城市道路绿化养护管理标准
- 浅谈城市道路绿化的植物配置
- 浅谈城市道路绿化景观设计
- 浅析花境在城市道路绿化设计中运用--
- 乡土植物在乌鲁木齐城市道路绿化中的应用
- 太原市园林局文件城市道路绿化养护管理标准
- 合肥城市道路绿化中彩叶植物应用现状的调查研究
- 基于交通安全的城市道路绿化景观设计方法——以乌鲁木齐市道路绿化为例
- 城市道路绿化树种调查与研究
- 城市道路绿化施工组织方案
