• 17.07 KB
  • 10页

临时土石围堰填筑施工方案

  • 10页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

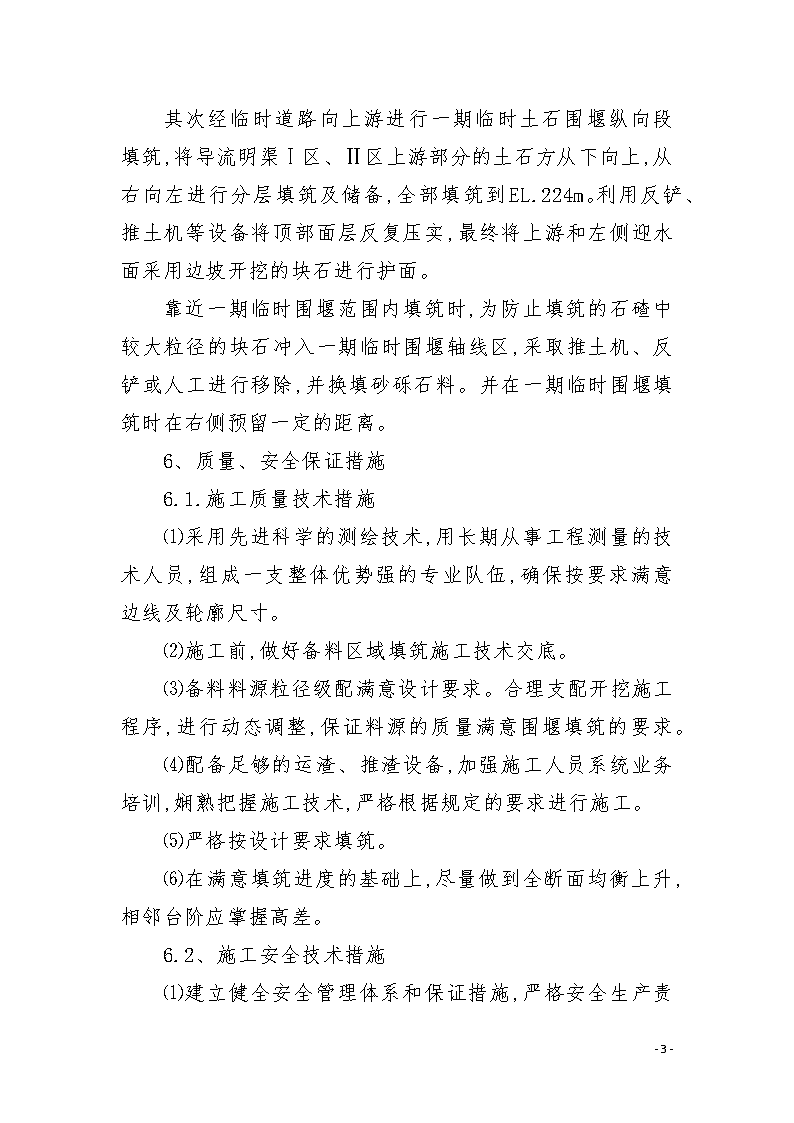

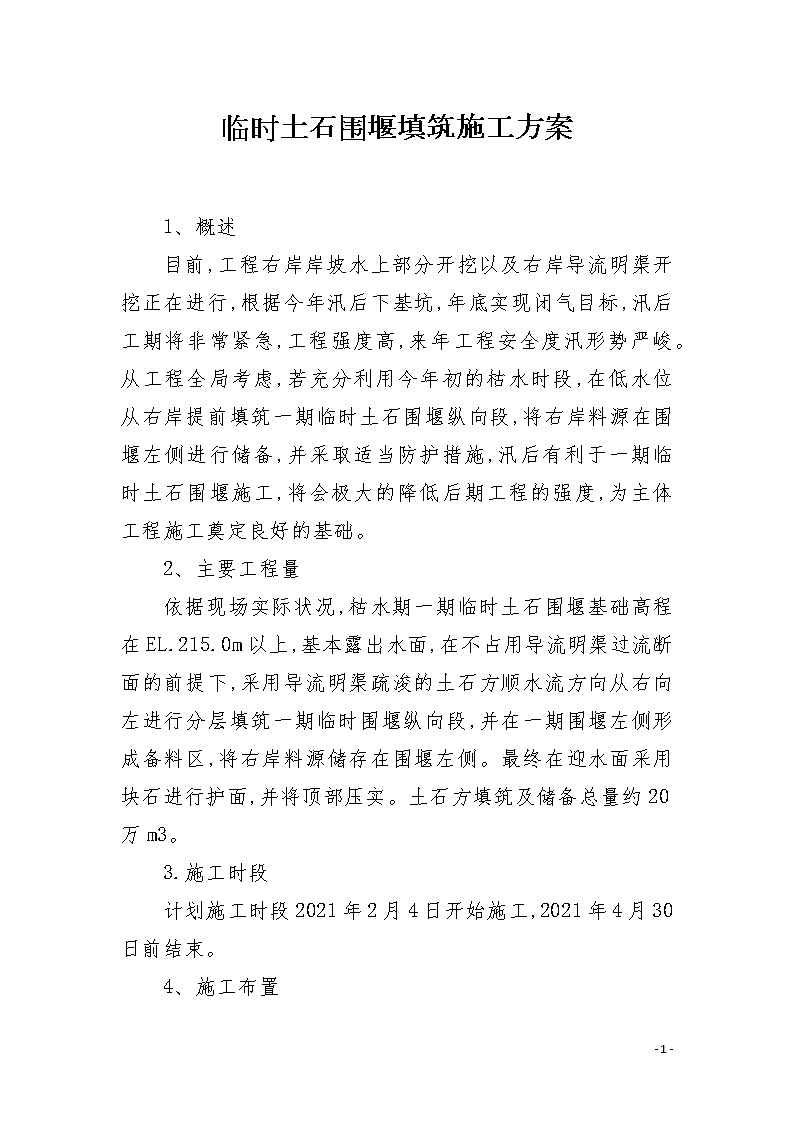

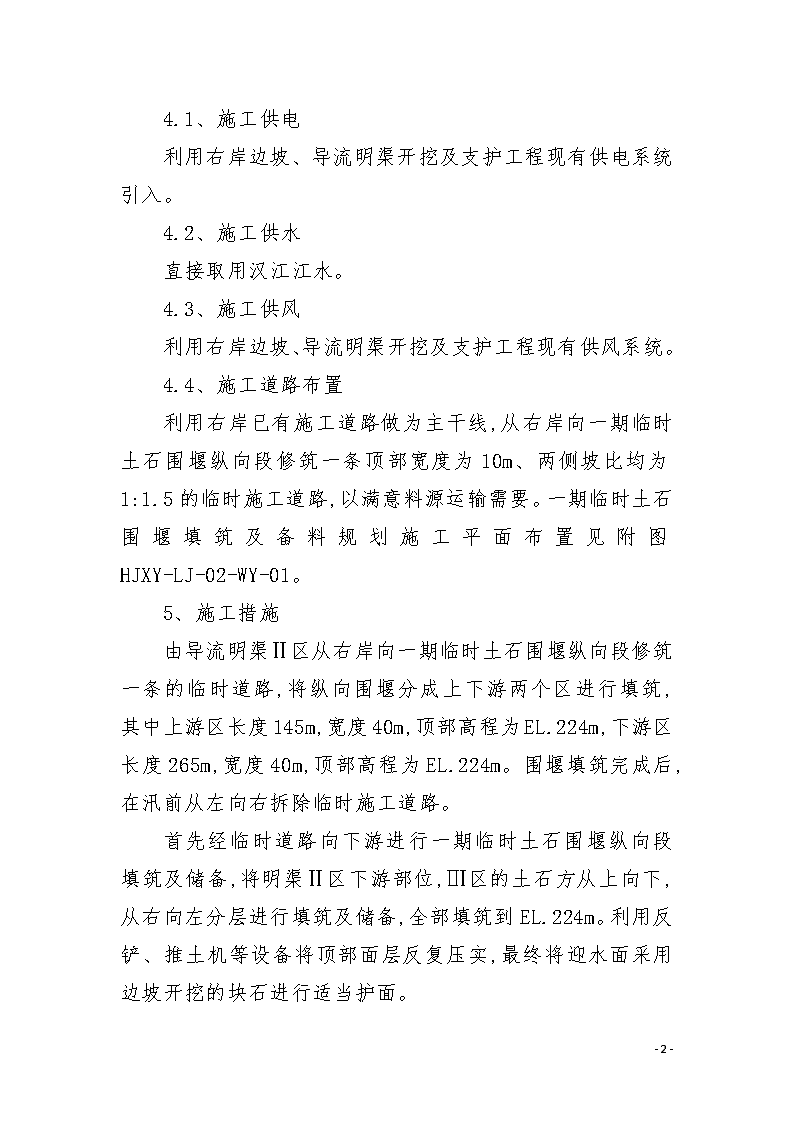

'临时土石围堰填筑施工方案1、概述目前,工程右岸岸坡水上部分开挖以及右岸导流明渠开挖正在进行,根据今年汛后下基坑,年底实现闭气目标,汛后工期将非常紧急,工程强度高,来年工程安全度汛形势严峻。从工程全局考虑,若充分利用今年初的枯水时段,在低水位从右岸提前填筑一期临时土石围堰纵向段,将右岸料源在围堰左侧进行储备,并采取适当防护措施,汛后有利于一期临时土石围堰施工,将会极大的降低后期工程的强度,为主体工程施工奠定良好的基础。2、主要工程量依据现场实际状况,枯水期一期临时土石围堰基础高程在EL.215.0m以上,基本露出水面,在不占用导流明渠过流断面的前提下,采用导流明渠疏浚的土石方顺水流方向从右向左进行分层填筑一期临时围堰纵向段,并在一期围堰左侧形成备料区,将右岸料源储存在围堰左侧。最终在迎水面采用块石进行护面,并将顶部压实。土石方填筑及储备总量约20万m3。3.施工时段计划施工时段2021年2月4日开始施工,2021年4月30日前结束。4、施工布置-10- 4.1、施工供电利用右岸边坡、导流明渠开挖及支护工程现有供电系统引入。4.2、施工供水直接取用汉江江水。4.3、施工供风利用右岸边坡、导流明渠开挖及支护工程现有供风系统。4.4、施工道路布置利用右岸已有施工道路做为主干线,从右岸向一期临时土石围堰纵向段修筑一条顶部宽度为10m、两侧坡比均为1:1.5的临时施工道路,以满意料源运输需要。一期临时土石围堰填筑及备料规划施工平面布置见附图HJXY-LJ-02-WY-01。5、施工措施由导流明渠Ⅱ区从右岸向一期临时土石围堰纵向段修筑一条的临时道路,将纵向围堰分成上下游两个区进行填筑,其中上游区长度145m,宽度40m,顶部高程为EL.224m,下游区长度265m,宽度40m,顶部高程为EL.224m。围堰填筑完成后,在汛前从左向右拆除临时施工道路。首先经临时道路向下游进行一期临时土石围堰纵向段填筑及储备,将明渠Ⅱ区下游部位,Ⅲ区的土石方从上向下,从右向左分层进行填筑及储备,全部填筑到EL.224m。利用反铲、推土机等设备将顶部面层反复压实,最终将迎水面采用边坡开挖的块石进行适当护面。-10- 其次经临时道路向上游进行一期临时土石围堰纵向段填筑,将导流明渠Ⅰ区、Ⅱ区上游部分的土石方从下向上,从右向左进行分层填筑及储备,全部填筑到EL.224m。利用反铲、推土机等设备将顶部面层反复压实,最终将上游和左侧迎水面采用边坡开挖的块石进行护面。靠近一期临时围堰范围内填筑时,为防止填筑的石碴中较大粒径的块石冲入一期临时围堰轴线区,采取推土机、反铲或人工进行移除,并换填砂砾石料。并在一期临时围堰填筑时在右侧预留一定的距离。6、质量、安全保证措施6.1.施工质量技术措施⑴采用先进科学的测绘技术,用长期从事工程测量的技术人员,组成一支整体优势强的专业队伍,确保按要求满意边线及轮廓尺寸。⑵施工前,做好备料区域填筑施工技术交底。⑶备料料源粒径级配满意设计要求。合理支配开挖施工程序,进行动态调整,保证料源的质量满意围堰填筑的要求。⑷配备足够的运渣、推渣设备,加强施工人员系统业务培训,娴熟把握施工技术,严格根据规定的要求进行施工。⑸严格按设计要求填筑。⑹在满意填筑进度的基础上,尽量做到全断面均衡上升,相邻台阶应掌握高差。6.2、施工安全技术措施-10- ⑴建立健全安全管理体系和保证措施,严格安全生产责任制,加强安全意识和技术培训,坚持“以人为本、教育为先、预防为主、管理从严”的原则,做好安全事故的超前防范工作,做到措施详细、落实到位、奖罚分明。⑵围堰每一填筑工作面汽车倒土距堰头距离掌握在5~10m,确保施工车辆人员安全。⑶现场道路平整、坚实,保持畅通,施工现场危急地点均设置标识牌专心作好施工道路的规范布置,尽量削减高坡度道路和弯道,道路最大纵坡掌握在10%以内。加强对车辆的修理保养,加强对驾驶人员的安全行车和职业道德教育,以保证车辆行车安全。⑷施工人员不得盲目指挥,要严格按作业指导程序作业。⑸对大型挖掘、运输设备,组成特地班子加强管理,备足设备配件,经常性检查、检测机况、车况和安全装置,定期维护、保养与检修,消退事故隐患,并加强对现场操作人员及施工作业人员的管理,严禁违规作业,建立完善的作业的信号通讯系统,加强各类作业信号联络。⑹根据现场有关规定设立“安全色标”,工地上将安全色标挂在醒目的位置;设置交通警示牌,加强现场交通管理;设置信号、报警系统,确保安全施工。⑺施工区设置足够的照明系统,晚上施工照明要充分,要有电工值班。-10- ⑻专心贯彻“安全第一,预防为主”的方针。加强全员教育和培训,特别工种,需经过安全培训取得安全作业证后方可上岗,全部工人上岗前进行安全操作考试和考核,。把安全生产纳入计划管理目标,当施工进度与安全发生矛盾时,坚持施工进度听从安全生产。⑼建立起有效的安全保障体系。形成横向到边、纵向究竟的安全网络,配备满意工程安全监察需要的专职安全人员。制定相应的管理措施,并保证有效实施。同时,依据工程特点和不同施工阶段,提出不同的安全重点和要求。若发生事故,严格根据“三不放过”原则进行处理。7.资源配置投入本工程主要施工机械设备见表1。投入本工程劳动力计划见表2。投入本工程主要施工机械设备表表1序号名称规格型号单位数量备注1小松挖掘机PC200台11m32-10- 卡特挖掘机CAT320B台11.2m33卡特挖掘机CAT33OB台11.6m34日立挖掘机日立230台11m35卡特挖掘机CAT336D台11.9m36-10- 推土机TY220台1162KW7装载机ZL50台18自卸汽车15~20T辆109油罐车SGZ5141GJY辆18T10发电机W-0.36/8-10- 台230KW投入本工程劳动力计划表表2序号工种单位数量备注1汽车司机人202装载机司机人23液压铲司机人104推土机司机人2-10- 5机械工人126测量工人47水电工人68其它技工人3011普工人3012技术质检人员人6-10- 13专职安全员人214管理人员人6合计人130建筑职责建设单位职责建设职责开发职责开发部职责开票职责-10-'
