• 30.50 KB
  • 3页

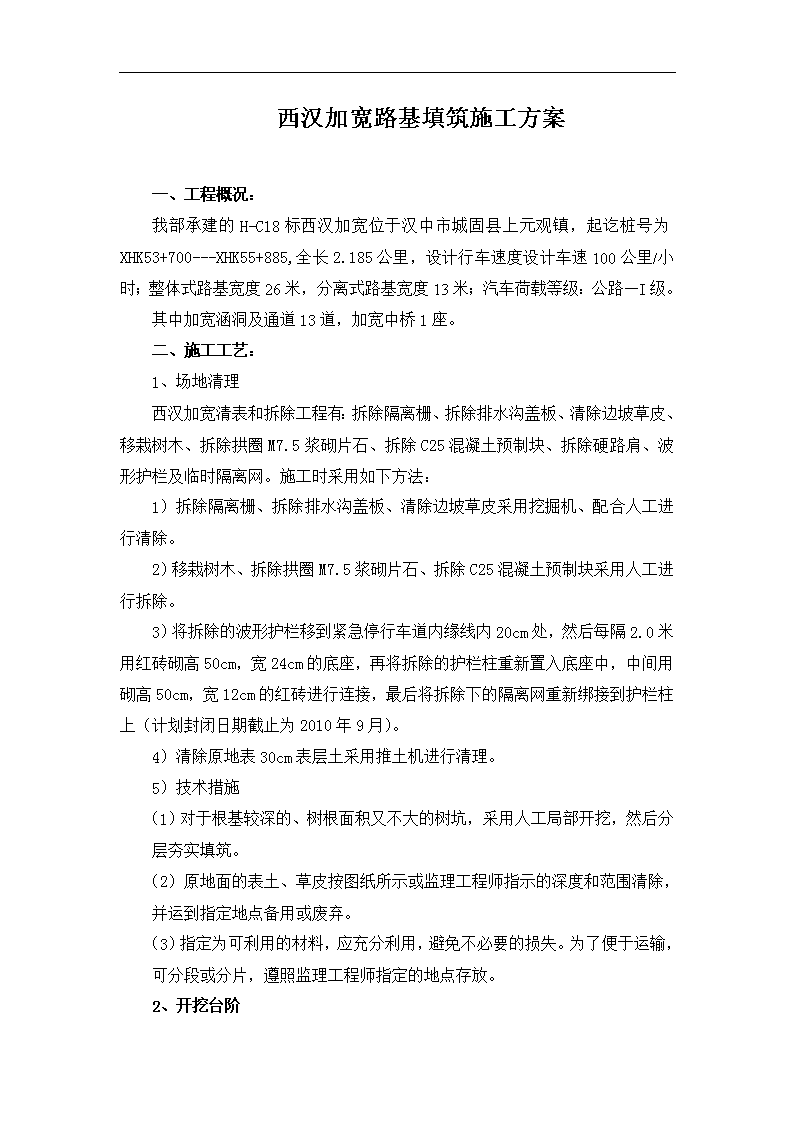

西汉加宽路基填筑施工方案

  • 3页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

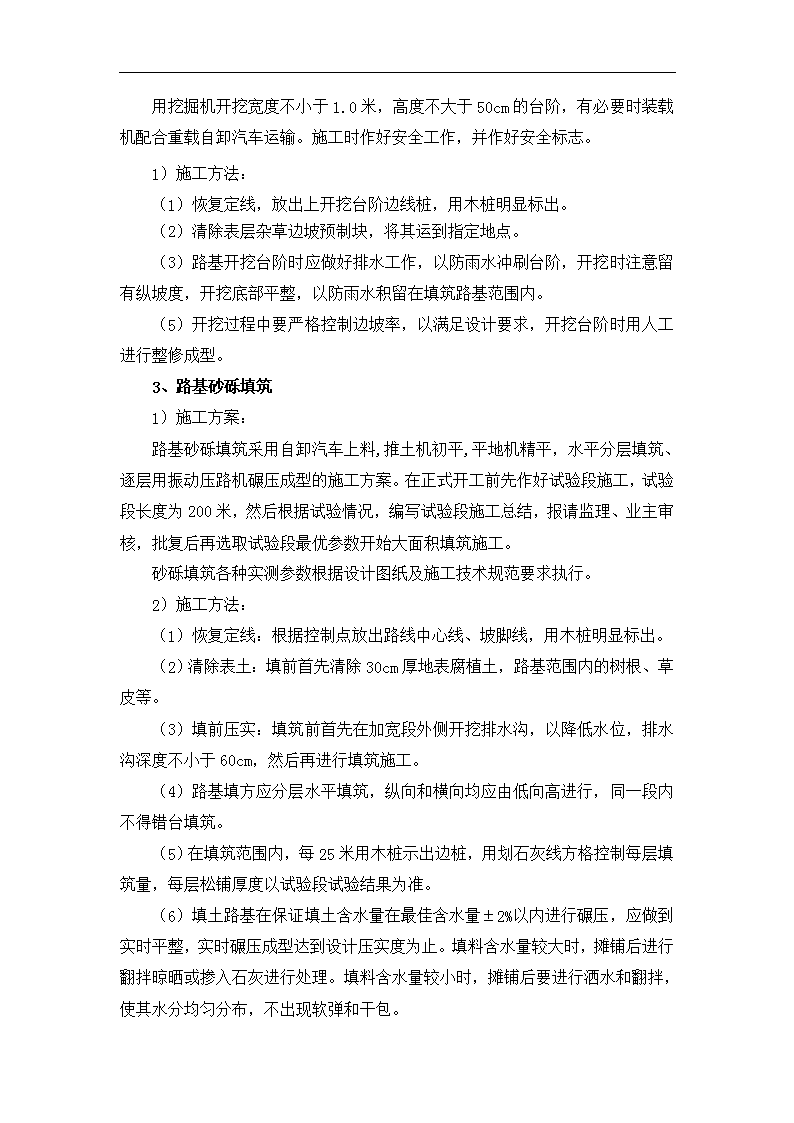

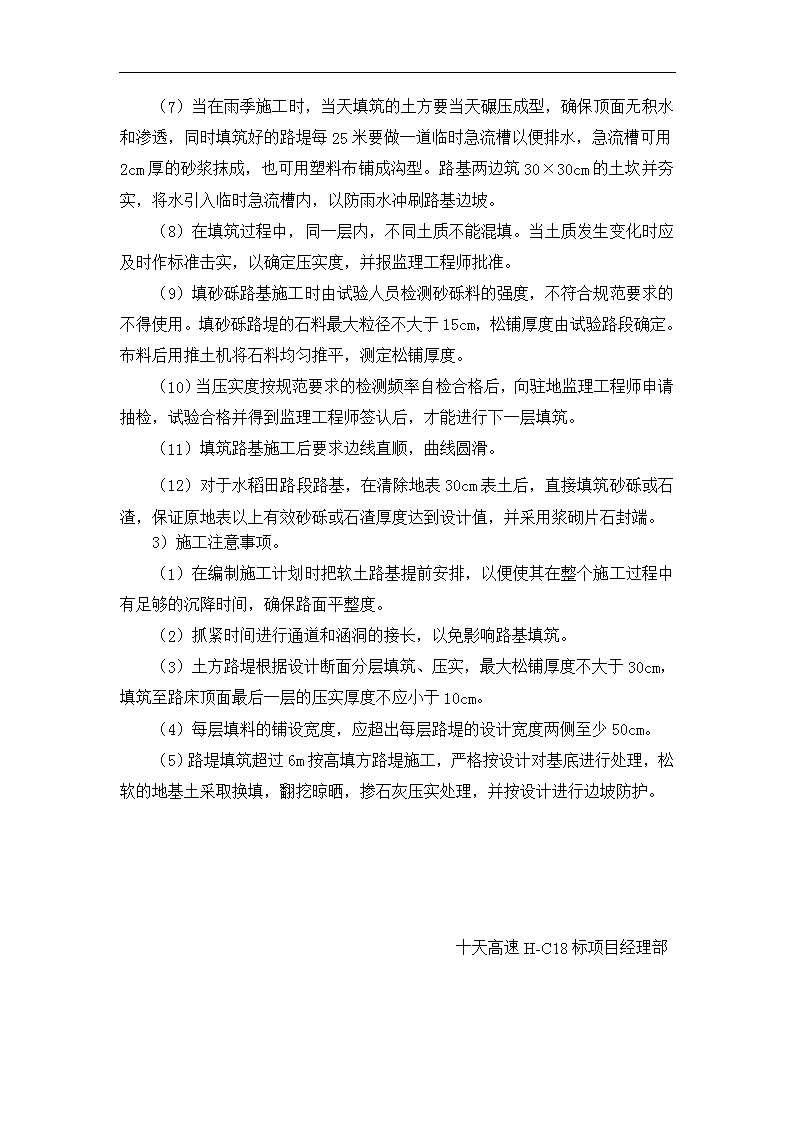

'西汉加宽路基填筑施工方案一、工程概况:我部承建的H-C18标西汉加宽位于汉中市城固县上元观镇,起讫桩号为XHK53+700---XHK55+885,全长2.185公里,设计行车速度设计车速100公里/小时;整体式路基宽度26米,分离式路基宽度13米;汽车荷载等级:公路—I级。其中加宽涵洞及通道13道,加宽中桥1座。二、施工工艺:1、场地清理西汉加宽清表和拆除工程有:拆除隔离栅、拆除排水沟盖板、清除边坡草皮、移栽树木、拆除拱圈M7.5浆砌片石、拆除C25混凝土预制块、拆除硬路肩、波形护栏及临时隔离网。施工时采用如下方法:1)拆除隔离栅、拆除排水沟盖板、清除边坡草皮采用挖掘机、配合人工进行清除。2)移栽树木、拆除拱圈M7.5浆砌片石、拆除C25混凝土预制块采用人工进行拆除。3)将拆除的波形护栏移到紧急停行车道内缘线内20cm处,然后每隔2.0米用红砖砌高50cm,宽24cm的底座,再将拆除的护栏柱重新置入底座中,中间用砌高50cm,宽12cm的红砖进行连接,最后将拆除下的隔离网重新绑接到护栏柱上(计划封闭日期截止为2010年9月)。4)清除原地表30cm表层土采用推土机进行清理。5)技术措施(1)对于根基较深的、树根面积又不大的树坑,采用人工局部开挖,然后分层夯实填筑。(2)原地面的表土、草皮按图纸所示或监理工程师指示的深度和范围清除,并运到指定地点备用或废弃。(3)指定为可利用的材料,应充分利用,避免不必要的损失。为了便于运输,可分段或分片,遵照监理工程师指定的地点存放。2、开挖台阶 用挖掘机开挖宽度不小于1.0米,高度不大于50cm的台阶,有必要时装载机配合重载自卸汽车运输。施工时作好安全工作,并作好安全标志。1)施工方法:(1)恢复定线,放出上开挖台阶边线桩,用木桩明显标出。(2)清除表层杂草边坡预制块,将其运到指定地点。(3)路基开挖台阶时应做好排水工作,以防雨水冲刷台阶,开挖时注意留有纵坡度,开挖底部平整,以防雨水积留在填筑路基范围内。(5)开挖过程中要严格控制边坡率,以满足设计要求,开挖台阶时用人工进行整修成型。3、路基砂砾填筑1)施工方案:路基砂砾填筑采用自卸汽车上料,推土机初平,平地机精平,水平分层填筑、逐层用振动压路机碾压成型的施工方案。在正式开工前先作好试验段施工,试验段长度为200米,然后根据试验情况,编写试验段施工总结,报请监理、业主审核,批复后再选取试验段最优参数开始大面积填筑施工。砂砾填筑各种实测参数根据设计图纸及施工技术规范要求执行。2)施工方法:(1)恢复定线:根据控制点放出路线中心线、坡脚线,用木桩明显标出。(2)清除表土:填前首先清除30cm厚地表腐植土,路基范围内的树根、草皮等。(3)填前压实:填筑前首先在加宽段外侧开挖排水沟,以降低水位,排水沟深度不小于60cm,然后再进行填筑施工。(4)路基填方应分层水平填筑,纵向和横向均应由低向高进行,同一段内不得错台填筑。(5)在填筑范围内,每25米用木桩示出边桩,用划石灰线方格控制每层填筑量,每层松铺厚度以试验段试验结果为准。(6)填土路基在保证填土含水量在最佳含水量±2%以内进行碾压,应做到实时平整,实时碾压成型达到设计压实度为止。填料含水量较大时,摊铺后进行翻拌晾晒或掺入石灰进行处理。填料含水量较小时,摊铺后要进行洒水和翻拌,使其水分均匀分布,不出现软弹和干包。 (7)当在雨季施工时,当天填筑的土方要当天碾压成型,确保顶面无积水和渗透,同时填筑好的路堤每25米要做一道临时急流槽以便排水,急流槽可用2cm厚的砂浆抹成,也可用塑料布铺成沟型。路基两边筑30×30cm的土坎并夯实,将水引入临时急流槽内,以防雨水冲刷路基边坡。(8)在填筑过程中,同一层内,不同土质不能混填。当土质发生变化时应及时作标准击实,以确定压实度,并报监理工程师批准。(9)填砂砾路基施工时由试验人员检测砂砾料的强度,不符合规范要求的不得使用。填砂砾路堤的石料最大粒径不大于15cm,松铺厚度由试验路段确定。布料后用推土机将石料均匀推平,测定松铺厚度。(10)当压实度按规范要求的检测频率自检合格后,向驻地监理工程师申请抽检,试验合格并得到监理工程师签认后,才能进行下一层填筑。(11)填筑路基施工后要求边线直顺,曲线圆滑。(12)对于水稻田路段路基,在清除地表30cm表土后,直接填筑砂砾或石渣,保证原地表以上有效砂砾或石渣厚度达到设计值,并采用浆砌片石封端。3)施工注意事项。(1)在编制施工计划时把软土路基提前安排,以便使其在整个施工过程中有足够的沉降时间,确保路面平整度。(2)抓紧时间进行通道和涵洞的接长,以免影响路基填筑。(3)土方路堤根据设计断面分层填筑、压实,最大松铺厚度不大于30cm,填筑至路床顶面最后一层的压实厚度不应小于10cm。(4)每层填料的铺设宽度,应超出每层路堤的设计宽度两侧至少50cm。(5)路堤填筑超过6m按高填方路堤施工,严格按设计对基底进行处理,松软的地基土采取换填,翻挖晾晒,掺石灰压实处理,并按设计进行边坡防护。十天高速H-C18标项目经理部'
