• 217.00 KB
  • 24页

路面施工方案范本石灰稳定土基层路拌法施工方案

  • 24页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

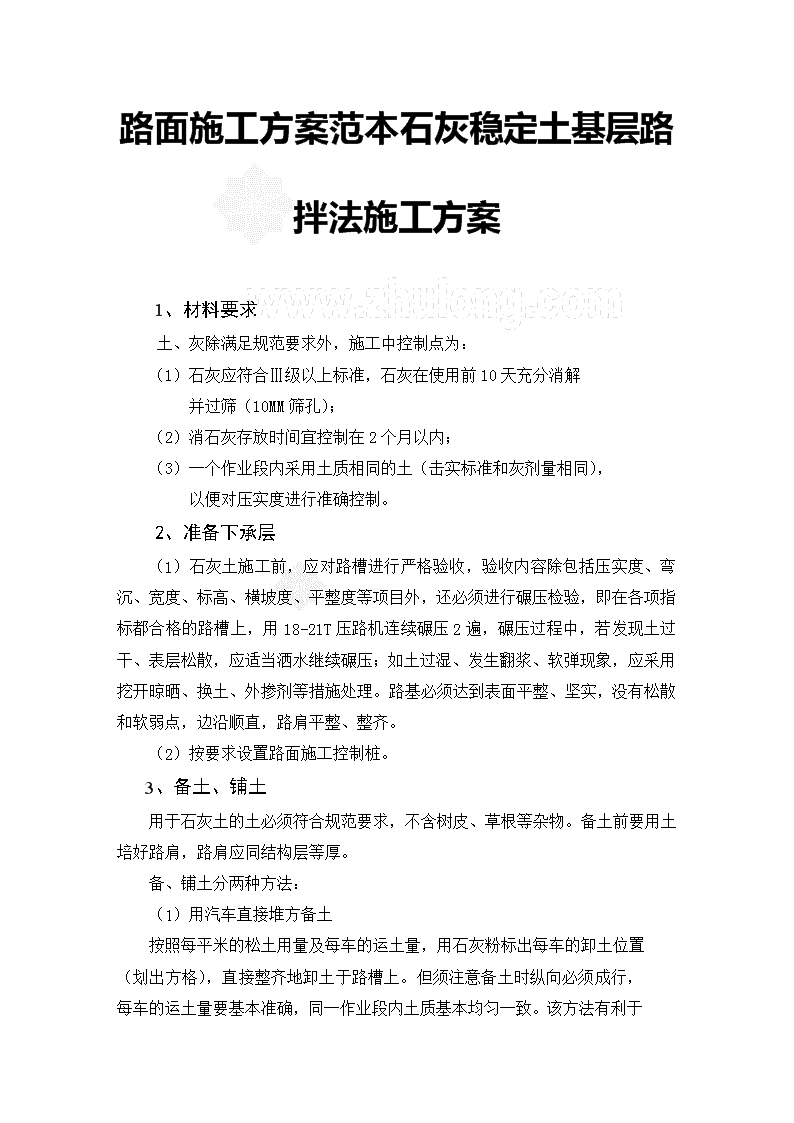

'路面施工方案范本石灰稳定土基层路拌法施工方案1、材料要求土、灰除满足规范要求外,施工中控制点为:(1)石灰应符合Ⅲ级以上标准,石灰在使用前10天充分消解并过筛(10MM筛孔);(2)消石灰存放时间宜控制在2个月以内;(3)一个作业段内采用土质相同的土(击实标准和灰剂量相同),以便对压实度进行准确控制。2、准备下承层(1)石灰土施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指标都合格的路槽上,用18-21T压路机连续碾压2遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿、发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实,没有松散和软弱点,边沿顺直,路肩平整、整齐。(2)按要求设置路面施工控制桩。3、备土、铺土用于石灰土的土必须符合规范要求,不含树皮、草根等杂物。备土前要用土培好路肩,路肩应同结构层等厚。备、铺土分两种方法:(1)用汽车直接堆方备土 按照每平米的松土用量及每车的运土量,用石灰粉标出每车的卸土位置(划出方格),直接整齐地卸土于路槽上。但须注意备土时纵向必须成行,每车的运土量要基本准确,同一作业段内土质基本均匀一致。该方法有利于机械化施工,但备土数量不易准确控制。铺土时,先用推土机大致推土,然后放样用平地机整平,清余补缺,保证厚度一致,表面平整。(2)码条备土用拖拉机等小型机械备土可采用此方法。按照每延米的松土用量,分两条成梯形状均匀地码条于路槽上,用卡尺逐段验收备土数量。备土时应在备土位置用石灰粉标出两条标线(码条的边沿位置),保证备土顺直,码条应均匀、数量准确。铺土时可直接用平地机均匀地将土铺开,保证表面平整、厚度一致。此备土法数量控制准确、摊土方便。4、备灰、铺灰备灰前,用压路机对铺开的松土碾压1~2遍,保证备灰时不产生大的车辙,严禁重车在作业段内调头。备灰前应根据灰剂量、不同含水量情况下的石灰松方干容重及石灰土最大干容重计算每延米的石灰用量。根据计算出的每延米石灰的松方用量,分两条成梯形状均匀地码条备灰,并用卡尺逐段验收数量,不准用汽车直接大堆备灰。备灰前应事先在灰条位置标出两条灰线,以确保灰条顺直。铺灰前应在灰土的边沿打出标线,然后将石灰均匀地铺撒在标线范围内,铺灰应用人工撒铺。5、拌和采用灰土拌和机拌和,铧犁作为附助设备配合拌和。(1)土的含水量小,应首先用铧犁翻拌一遍,使石灰置于中、下层,然后洒水补充水份,并用铧犁继续翻拌,使水份分布均匀。考虑拌和、整平过程中的水份损失,含水量适当大些(根据气候及拌和整平时间长短确定),土的含水量过大,用铧犁进行翻拌凉晒。(2)水份合适后,用平地机粗平一遍,然后用灰土拌和机拌和第一遍。拌和时要指派专人跟机进行挖验,每间隔5~10米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。(3)桥头两端在备土时应留出2米空间,将土摊入附近,拌和 时先横向拌和两个单程,再进行纵向拌和,以确保桥头处灰土拌和均匀。第二遍拌和前,宜用平地机粗平一遍,然后进行第二遍拌和。若土的塑指高,土块不易拌碎,应增加拌和遍数,并注意下一次拌和前要对已拌和过的灰土进行粗平和压实,然后拌和,以达到拌和均匀,满足规范要求为准。压实的密度愈大,对土块的破碎效果愈好,采用此法可达到事半功倍的目的,否则既使再多增加拌和遍数也收效甚微。拌和时拌和机各行程间的搭接宽度不小于10cm。对于桥头处拌和同样采用先横向拌和2个单程,再进行纵向拌和。6、整平用平地机,结合少量人工整平。(1)灰土拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用震动压路机或轮胎压路机稳压1~2遍。(3)利用控制桩用水平仪或挂线放样,石灰粉作出标记,样点分布密度视平地机司机水平确定。(1)平地机由外侧起向内侧进行刮平。(5)重复(3)~(4)步骤直至标高和平整度满足要求为止。灰土接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。(6)整平时多余的灰土不准废弃于边坡上。(7)要点提示·最后一遍整平前,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。·最后一遍整平时平地机应“带土”作业。·切忌薄层找补。·备土、备灰要适当考虑富余量,整平时宁刮勿补。7、碾压碾压采用振动式压路机和18~21三轮静态压路机联合完成。(1) 整平完成后,首先用振动压路机由路边沿起向路中心碾压(超高段自内侧向外层碾压),有超高段落由内侧起向外侧碾压,碾压采用大摆轴法,即全轮错位,搭接15~20厘米,用此法震压6~8遍,下层压实度满足要求后,改用三轮压路机低速1/2错轮碾压2~3遍,消除轮迹,达到表面平整、光洁、边沿顺直。路肩要同路面一起碾压。(1)要点提示·碾压必须连续完成,中途不得停顿。·压路机应足量,以减少碾压成型时间,合理配备为震动压路机1~2台,三轮压路机3~2台。·碾压过程中应行走顺直,低速行驶。·桥头处10米范围内横向碾压。8、检验(1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。(2)成型后的两日内完成平整度、标高、横坡度、宽度、厚度检验,检验不合格要求采取措施预以处理。(3)要点提示·翻浆、轮迹明显、表面松散、起皮严重、土块超标等有外观缺陷的不准验收,应彻底处理。·标高不合适的,高出部分用平地机刮除,低下的部分不准贴补,标高合格率不低于85%,实行左中右三条线控制标高。·压实度、强度必须全部满足要求,否则应返工处理。9、接头处理碾压完毕的石灰土的端头应立即将拌和不均,或标高误差大,或平整度不好的部分挂线重直切除,保持接头处顺直、整齐。下一作业段与之衔接处,铺土及拌和应空出2米,待整平时再按松铺厚度整平。桥头处亦按上述方法处理,铺土及拌和应空出2米,先横拌2遍再纵拌,待整平时再按松铺厚度整平。 10、养生不能及时覆盖上层结构层的灰土,养生期不少于7天,采用洒水养生法,养生期间要保持灰土表面经常湿润。养生期内应封闭交通,除洒水车外禁止一切车辆通行。有条件的、对7天强度确有把握的,灰土完成后经验收合格,即可进行下道工序施工,可缩短养生期;但一旦发现灰土强度不合格,则需返工处理。水泥稳定砂基层路拌法施工1、材料要求砂、水泥除满足规范要求外,施工中控制点为:(1)水泥,普通硅酸盐水泥、矿渣水泥和火山灰质硅酸盐水泥均可,终凝时间应在6小时以上,宜采用325#水泥。快硬、早强水泥以及受潮结块变质的水泥不得使用。(2)砂,为使水泥砂具有较好的强度,所采用的砂应具有一定的级配,最大粒径不超过16mm(方孔筛)。(3)水,凡可用于饮用的水,均可用于水泥稳定砂施工。遇有可疑水源时,应进行试验鉴定。2、准备下承层(1)水泥稳定砂施工前,应对路槽进行严格验收,验收内容除包括压实度、弯沉、宽度、标高、横坡度、平整度等项目外,还必须进行碾压检验,即在各项指标都合格的路槽上,用18~21T压路机连续碾压2遍,碾压过程中,若发现土过干、表层松散,应适当洒水继续碾压;如土过湿,发生翻浆、软弹现象,应采用挖开晾晒、换土、外掺剂等措施处理。路基必须达到表面平整、坚实、没有松散和软弱点,边沿顺直,路肩平整、整齐。(2)按要求设置路面施工控制桩。 3、备砂、铺砂备砂前应用土培好路肩,路肩厚度与结构层相同。备砂、铺砂分两种方法:(1)用汽车直接堆方备砂按照每平米的松砂用量及每车的运土量,用石灰粉标出每车的卸砂位置(划出方格),直接整齐地卸砂于路槽上。但须注意备砂时纵向必须成行,每车的运砂量要基本准确。该方法有利于机械化施工,但备砂数量不易准确控制。铺砂时,先用推土机大致推平,然后放样用平地机整平,清余补缺,保证厚度一致,表面平整。(2)码条备砂用拖拉机等小型机械备砂可采用此方法。按照每延米的松砂用量,分两条成梯形状均匀在码条于路槽上,用卡尺逐段验收备砂数量。备砂时应在备砂位置用石灰粉标出两条标线(码条的边沿位置),保证备砂顺直,码条应均匀、数量准确。铺砂时可直接用平地机均匀地将砂铺开,保证表面平整、厚度一致。此备砂法数量控制准确,摊铺方便。砂摊平后,考虑拌和、整平过程中的水份损失,要补充水分至略大于最佳含水量(根据气候及拌和整平时间长短确定)。4、撒水泥应根据实验室配比计算出单位面积的水泥用量,用石灰粉划出格线,将水泥置于格内(每格内最多备2袋水泥,格的大小由计算确定),然后再开袋铺撒,将水泥均匀地铺散在格线范围内。5、拌和采用灰土拌和机拌和。拌和时要指派专人跟机进行挖验,每间隔5~10米挖验一处,检查拌和是否到底。对于拌和不到底的段落,及时提醒拌和机司机返回重新拌和。第一遍拌和满足不了均匀性的要求时应进行第二遍拌和,拌和前,宜用平地机粗平一遍,然后实施第二遍拌和。一般完成二次拌和即可满足要求。拌和时各行程之间的搭接宽度不小于10cm。 6、整平用平地机,结合少量人工整平。(1)水泥砂拌和符合要求后,用平地机粗平一遍,消除拌和产生的土坎、波浪、沟槽等,使表面大致平整。(2)用震动压路机或轮胎式压路机稳压1~2遍。(3)利用控制桩用水平仪或挂线放样,石灰粉作出标记,样点密度视平地机司机水平来确定。(4)平地机由外侧起向内侧进行刮平。(5)重复(3)~(4)步骤直至标高和平整度满足要求为止,注意水泥砂接头、桥头、边沿等平地机无法正常作业的地方,应由人工完成清理、平整工作。(6)整平时多余的水泥砂不准废弃于边坡上。(7)要点提示·最后一遍整平前,宜用洒水车喷洒一遍水,以补充表层水份,有利于表层碾压成型。·最后一遍整平时平地机应“带砂”作业。·切忌薄层找补。·备砂、水泥时适当考虑富余量,整平时宁刮勿补。7、碾压碾压采用振动式压路机和18~21三轮静态压路机联合完成。(1)整平完成后,首先用振动压路机由路边沿起向路中心碾压(超高段自内侧向外侧碾压),碾压采用大摆轴法,即全轮错位,搭接15~20厘米,用此法震压6~8遍,下层压实度满足要求后,改用三轮压路机低速1/2错轮碾压2~3遍,消除轮迹,达到表面平整、光洁、边沿顺直,路肩一同碾压。(2)要点提示·碾压必须连续完成,中途不得停顿。·压路机应足量,以减少碾压成型时间,合理配备应为震动压路机1~2台,三轮压路机3~2台。·碾压过程中应行走顺直,低速行驶。 ·桥头处10米范围内横向碾压。·水泥砂从拌和至结构层碾压成开型的延迟时间不得超过规范规定的4小时。要求施工安排一定要紧凑,设备要充分,尽量缩短拌和、整平、碾压的时间。·雨天不得进行水泥砂的施工。8、检验(1)试验员应盯在施工现场,完成碾压遍数后,立即取样检验压实度(要及时拿出试验结果),压实不足要立即补压,直到满足压实要求为止。(2)成型后的2日内完成平整度、标高、横坡度、宽度检验,检验不合格的必须采取措施预以处理。(3)要点提示·翻浆、轮迹明显、表面松散、砂粒径超标等有外观缺陷的不准验收,应彻底处理。·标高不合适的,高出部分用平地机刮除,低下的部分不准贴补,标高合格率不低于85%,实行左中右三条线控制标高。·压实度、强度必须全部满足要求,否则应返工处理。9、接头处理碾压完毕后的水泥砂端头应立即将拌和不均或标高误差大,或平整度不好的部分挂线重直切除,保持接头处顺直、整齐。下一作业段与之衔接处,铺砂及拌和应空出2米,待整平时再按松铺厚度整平。桥头处亦按上述方法处理,铺土及拌和应空出2米,先横拌2遍再纵拌,待到整平时再按松铺厚度整平。10、洒水养生水泥砂碾压完毕后,应及时进行洒水养生。养生是水泥稳定砂非常重要的一道工序,它直接影响结构层的成型强度和表观质量,施工单位应设专人和专门设备进行养生。(1)洒水养生要不少于7天,且必须保持结构层表面湿润。(2)养生期内(7天)除洒水车外,应彻底断交,必须有切实禁止交通的强制措施(如设路障、专人看管等)。 (3)处于养生期间的路段,必须设置明显的标志牌。二灰碎石基层厂拌法施工1、材料要求碎石、石灰、粉煤灰除满足技术规范中的要求外,控制的要点是:(1)碎石:级配满足要求,最大粒径31.5mm(方孔筛),不准有超粒径的石料,不准含有山皮土等杂质。(2)石灰:使用符合Ⅲ级以上技术指标的消石灰,存放时间不得大于1个月,消石灰必须过10mm的筛之后才能使用。(3)粉煤灰:使用时应将凝固的粉煤灰块打碎或过筛。粉煤灰中不准含有树根、杂草等杂质。2、准备下承层下承层必须满足相应的质量指标,对下承层进行彻底清扫,并适量洒水,保持下承层湿润,同时用石灰标出两条边线。外侧要培好路肩,中央分隔带可不另培土,否则绿化时需挖除重新换土。3、拌和拌和设备必须由二台200t/h以上拌合能力的拌和设备同时为一个摊铺作业点供料才准许开工生产。(1)粉煤灰、石灰应保持合适的含水量,要特别注意不准含水量过大造成结块、拌和时计量失准。雨季施工粉煤灰、石灰要采取覆盖措施。(2)拌和设备配料,计量功能齐全、有效,料仓或拌缸前应有剔除超粒径石料的筛子。(3)配料准确、拌和均匀。若为0~31.5的混合料,上料时必须码成大堆掺和均匀后上料,不准有明显的离析现象,随时对集料进行筛分,及时调整材料的配比。 (4)拌和现场必须有一名试验员控制拌和时的含水量和各种材料的配比,随时抽查配比情况并记录。(5)各料斗应配备1~2名工作人员,时刻监视下料状况,并人为帮助料斗下料,不准出现卡堵现象,否则应及时停拌。(6)拌和时的含水量应较最佳含水量大1~2%。4、运输及摊铺必须全幅一次性摊铺机摊铺(即两台摊铺机同时梯队形作业)。(1)用自卸汽车运料至摊铺现场。(2)摊铺前应使下承层保持湿润(用水车洒水)。(3)使用自动找平且具有震捣夯击功能的大功率摊铺机摊铺(如ABG411、423、弗格勒1800、2000型等)。(4)两侧均设基准线,控制标高。(5)摊铺速度要均匀,摊铺应连续,尽量避免停机现象,否则将大大影响平整度。(6)设一名测量员随时检测摊铺后的标高,出来异常马上采取补救措施。(7)派专人用拌和好的二灰石屑,对摊铺后表面粗料集中的部位人工找补,使表面均匀。局部水分不合适的要挖除换填合适材料。5、碾压宜配备震动式压路机1~2台、18~21静态压路机2~3台、轮胎式压路机一台。(1)首先用震动式压路机静态碾压一遍,然后振动碾压至压实度(通过试验段确定合理的碾压遍数),18~21静态压路机碾压2~3遍,达到表面密度无轮迹。(2)碾压应连续完成,碾压完规定的遍数后,试验员及时取样检测压实度,压实不足及时补压。(3)路肩一同碾压。(4)拌和至碾压成型的时间控制在24小时内(要求压实度检验一定要及时)。6、检验各项检验应在成型后的48小时内完成,标高、平整度等几何尺寸满足要求,标高合格率应达到85%以上,达不到要求的部位,其高出的部分要刮除或洗刨。 检验时,首先进行外观检验,外观应无轮迹、无翻浆、表面均匀密实、无明显离析现象、边沿整齐、接头处理平顺。压实度、强度不合格的段落要返工处理。7、养生洒水养生7天,在此期间要经常保持其表面湿润,除洒水车外不准任何车辆通行(必须有断交措施,并插牌警示)。养生前三天应选择洒水车,不因喷头角度问题而对二灰碎石产生冲刷,造成局部坑槽。8、接头处理接头一律为垂直衔接,或用方木进行端头处理,或碾压后挂线直接挖除至标准断面,用三米直尺进行检验,以确认接头处理是否到位。9、要点提示(1)2台以上拌和站同时拌和(拌和能力不小于400t/h)。(2)2台或二台以上摊铺机整幅一次性摊铺。(3)洒水养生期7天,该期间内除洒水车外禁止一切车辆通行,要有可靠的断交措施。(4)拌和料配比要准确。(5)多余废料不得抛弃路肩、边坡和中央分隔带上,应随时清出现场。(6)处于养生期间的路段,必须设置明显的标志牌。水泥碎石基层厂拌法施工1、材料要求(1)水泥,普通硅酸盐水泥和矿渣水泥均可,终凝时间应在6小时以上,宜采用325散装水泥。快硬、早强水泥以及受潮结块变质的水泥不得使用。(2)碎石,最大粒径31.5mm(方孔筛)。一律采用规格料配制,不得使用0~31.5的混合料。集料符合规范要求,软弱颗粒和针片状含量不超标,不含山皮土等杂质,各种材料堆放整齐,界限清楚。2、准备下承层水泥碎石施工前,应对下承层进行彻底清扫,清除各类杂物及散落材料,用土培好路肩,水泥碎石摊铺时,要保证下承层表面湿润。 3、拌和拌和设备应有3~4个料斗,配有30t以上的散装水泥贮藏罐(一般为立式),必须具备200t/h以上的拌和设备至少2台以上同时向一个摊铺现场供料,否则不准生产。拌和设备必须能够准确控制各种材料的数量,保证配料精确,设备应性能良好,完好率高。(1)集料必须满足级配要求(2)料仓或拌缸前应有剔除超粒径石料的筛子。(3)拌和现场须有一名试验员监测拌和时的水泥剂量、含水量和各种集料的配比,发现异常要及时调整或停止生产,水泥剂量和含水量应按要求的频率检查并做好记录。(4)各料斗应配备1~2名工作人员,时刻监视下料情况,并人为帮助料斗下料,不准出现卡堵现象,否则应及时停止生产。(5)拌和含水量应较最佳含水量大1~2%。4、运输摊铺摊铺必须用2台自动找平具有振捣夯实功能的大功率摊铺机全幅一次性摊铺。(1)用大型自卸汽车运拌和料至施工现场。(2)摊铺前应对下承层洒水,使其表面湿润。(3)两侧均设基准线、控制高程。(4)摊铺机行进速度要均匀,中途不得变速(不管何时),其速度要和拌和机拌和能力相适应,最大限度地保持均速前进、摊铺不停顿、间断。5、碾压用振动式压路机1~2台和18~21T压路机2~3台,及时进行碾压,其方法为首先用振动式压路机静态稳定一遍,然后振动碾压(使中下层达到压实度),最后用三轮压路机碾压,达到要求的压实度,并保证表面无轮迹(碾压遍数和方法由试验段来确定)。6、摊铺和碾压现场设专人检验,修补缺陷。(1)要有测量员盯在现场,不断检测摊铺和碾压后的标高(左、中、右)及时纠正施工中的偏差。(2)挖除大料窝点及含水量超限点,并换填合格材料。(3)用拌和好的水泥石屑对表面偏粗的部位进行精心找补。(4)对由于摊铺机停顿和碾压推移产生的拥包、拥坎,用铁夯人工夯除。(5)用三米直尺逐段丈量平整度,发现异常马上处理。(6)快速检则压实度,压实不足尽快补压。压实度控制时一定要留有余地,尽量多压1~2遍,自检时压实度按提高一个百分点掌握。7.检验各项指标的检验应在24小时内完成,首先表面应均匀无松散等现象(最好跟踪检验)。各项质量指标应满足标准要求,它不仅影响对该层的质量评定,同时也会对沥青表面层的质量和经济效益产生较大的影响。压实度、强度不合格的应返工处理。平整度指标必须在做封层之前,会同驻地监理逐段进行检测。 要求在沥青面层施工前,对水泥碎石的标高逐段进行复测,凡标高高出部分,必须用洗刨机洗除。8、养生养生是水泥稳定碎石非常重要的一道工序,它直接影响结构层的成型强度和表观质量,施工单位应设专人和专门设备进行养生。(1)洒水养生要不少于7天,且必须经常保持结构层表面湿润。(2)直接作封层进行养生,按工艺要求及时进行封层施工,但作封层前必须进行洒水养生。(《〈详文)》(3)养生期内(7天)除洒水及封层施工车外,应彻底断交,必须有切实禁止车辆通行的强制措施(如设路障、专人看管等)。即使超过养生期未作封层前也必须断交。封层施工1、材料(1)沥青:封层沥青采用乳化沥青PC-2、PA-2。制作乳化沥青的沥青材料要求:凡在施工现场生产乳化沥青的,其沥青材料一律采用同底面层相同的沥青(即进口70#沥青);场外生产的一律采用100#石油沥青。(2)集料:采用粗集料,其质量应满足封层粗集料技术规范要求。2、施工要求(1)封层施工前,基层顶面应彻底清扫干净,尤其是桥涵、通道面上,一定要清除灰浆等各种杂物,保持清洁,并保持适宜湿度,经监理检查合格并签认评测后进行。清扫最好用清扫机完成,局部要用水冲洗干净。标高的合格率不低于85%,平整度满足要求。(2)气候条件:洒布沥青材料的气温不能低于15℃,且是稳定而上升的温度,风速适度,有雾或下雨不应施工。(3)洒油率及碎石用量:用沥青洒布车一台(性能良好、洒布均匀、洒布量准确),按规定的量洒布沥青,石料宜用撒料机撒布。第一次喷洒浓度为35%的乳化沥青,以加强渗透,乳化沥青用量1.0-1.2kg/m2;C25,3(S)不低于8.5;第二次洒铺浓度50%的乳化沥青,用量1.0-1.2kg/m2;C25,5(S)不低于13。两次间隔时间以第一次洒布的乳化沥青破乳不粘轮胎为宜,第二次洒布乳化沥青破乳后应立即撒铺碎石,碎石用量4-5m3/1000m2,碎石覆盖率80%左右,其粒径3-8mm,并用轻型压路机碾压1-2遍,乳化沥青洒布温度应不低于50℃。第一次洒布后,应严格控制一切车辆的通行,第二次及撒铺碎石后,应严格按照JTJ034-94《公路沥青路面技术规范》的要求执行。水泥碎石处于7天养生期内则禁止一切车辆通行,即使超出7天养生期也应控制交通,禁止非施工车辆通行,同时保证不对封层造成各种污染。3、质量检查和验收水泥碎石施工完成后,应立即组织质量检查和验收,处理质量缺陷,对合格的水泥碎石基层可在施工完毕的2-5天内进行封层的施工,完成封层的水泥碎石基层可停止洒水养生。 沥青面层施工一、材料要求材料堆放场地一定要按照要求进场硬化,其中表面层质石料的场地应用水泥砼硬化,防止泥土对材料污染;各种材料要堆放整齐,界限清楚。1、粗集料各种粗集料≥2.36mm碎石要符合规范要求,集料色泽基本一致压碎值〈25%,对沥青粘附性≥4级。特别强调:当其短边与长边或厚度与长度之比小于1:3时均属针片状颗粒材料,其总含量应不大于15%,(不准使用颚式碎石机生产的石料,碎石应用锤式机生产),其检测方法应按《公路工程集料试验规程》JTJ058-94实测。不准含有山皮土和软弱颗粒。路面表面层粗集料采用玄武岩或安山岩等中、碱性岩石,依据下表的规格要求,各施工单位要根据石料厂所产碎石通过率分析(试样通过随机选点方法取得)计算各规格碎石提运比例。中、下面层集料宜采用石灰岩等碱性石料,并应具有良好的颗粒形状。2、细集料细集料采用坚硬、洁净、干燥、无风化、无杂质并有适当级配的优质天然砂或机制砂;若条件不具备时,也可加入硬质石料(玄武岩、安山岩等)生产的石屑,但其用量不得超过细集料总量的50%,其他岩质石屑不得使用(因山皮土含量高)。细集料应与沥青有良好的粘结能力,与沥青粘结性很差的天然砂及用花岗岩、石英岩等酸性石料破碎的机制砂不能用于沥青砼面层。细集料的泥土含量须小于3%,雨季要对细集料进行覆盖,防止雨淋。3、填料填料采用石灰岩或岩浆岩中的强基性岩石等憎水性石料经磨细得到的矿粉原石料中应不含有泥土等杂质,拌和机采用干法除尘的粉尘可作为矿粉的一部分回收使用,其量不超过填料的30%。矿粉要求洁净。为提高沥青与石料的粘附性,经工程师批准,低标号水泥也可用作填料,其用量不宜超过矿料总量的2%。4、沥青沥青的各项指标均必须符合规定,要保证试验频率满足要求。沥青性能整套检验,每批到货至少试验一次,各施工单位和监理仅对沥青延度(15℃)、软化点、针入度进行日常的检查。沥青技术指标见下表:沥青技术指标项目要求标准AH-70要求标准AH-90针入度(25℃、100g、5S)(0.1mm)60-8080-100延度(5cm/min、15℃)(cm)≥100≥100软化点(环球法)(℃)44-5442-52闪点(coc)(℃)≥230≥230含腊量(蒸馏法)(%)≤2≤2 密度(15℃)(g/cm3)实测记录实测记录溶解度(三氯乙烯)(%)≥99.0≥99.0绝对动力粘度(60℃)P4000±10004000±1000薄膜加热试验163℃5h质量损失(%)≤0.8≤1.0针入度比(%)≥55≥50延度(5cm/min,15℃)实测记录实测记录延度(5cm/min,15℃)≥50≥75一、组成设计1、目标配合比设计阶段首先计算出各种材料的用量比例,配合成符合要求的矿料级配范围。然后,遵照试验规程JTJ052-93和模拟生产实际情况,以6个不同的沥青用量(间隔0.5%),采用实验室小型沥青混合料拌和机与矿料进行混合料拌和成型及马列歇尔试验(包括浸水马歇尔试验)测定的各项指标应符合下表所示的热拌沥青混合料马歇尔试验技术标准的要求,确定最佳期沥青用量。该阶段极为重要,应由技术过硬的试验工程师,在总工的指导下完成,要保证试验方法正确,结果可靠。以此矿料级配及沥青用量作为目标配合比,供确定各冷料仓向拌和机的供料比例,进料速率及试拌使用。该项工作是技术与经验的反映,为保险起见,应作平行试验。热拌沥青混合料马歇尔试验技术标准试验项目标准要求击实次数(次)两面各75稳定度(KN)>7.5流值(0.1MM)20~40空隙率(%)3~5沥青饱和度(%)70~85残留稳定度(%)>75注:粗粒式沥青混凝土稳定度可降低1KN。2、生产配比设计阶段必须从筛分后进入拌和机冷、热料仓的各种材料的进行取样筛分试验、调整,使生产时的各种材料满足目标配比的要求,以确定各热料仓的材料比例,供拌和机控制室使用,同时反复调整冷料仓进料比例以达到供料平衡,并取目标配合比设计的最佳沥青用量、最佳沥青用量±0.3%等三个沥青用量进行马歇尔试验,确定生产配合比的最佳沥青用量,根据高速公路车辆渠化的要求,中、下面层的最佳沥青用量宜低于中值0.2~0.3%,但不低于目标配合比所定沥青用量的底限。3、生产配比验证阶段 拌和机采用生产配合比进行试拌并铺筑试验段,并用拌和的沥青混合料及路上钻取的芯样进行马歇尔试验和矿料筛分、沥青用量检验,检验生产产品的质量符合程度,由此确定生产用的标准配合比,作为生产控制的依据和质量检验的标准。标准配合比的矿料级配至少应包括0.074MM、2.36MM、4.75MM三档的筛孔通过率接近要求级配的中值。满足要求后,即作为生产配合比,施工过程中,不得随意更改,保证各项指标符合要求并相对稳定,标准偏差尽可能的小。一、准备下承层1、沥青面层施工前要对基层进行一次认真的检验,特别是要重点检查:标高是否符合要求(高出的部分必须用洗刨机刨除);表面有无松散(局部小面积松散要彻底挖除,用沥青砼补充夯实,出现大面积松散要彻底返工处理);平整度是否满足要求,不达标段应进行处理。以上检验要有检验报告单及处理措施和最终质量报告单。2、作封层。二、施工要求1、试验路段施工前要首先完成试验段(200m),用以确定以下内容:(1)确定合理的机械、机械数量及组合方式;(2)确定拌和机的上料速度、拌和数量、拌和温度等操作工艺;(3)确定摊铺温度速度、碾压顺序、温度、速度、遍数等;(4)确定松铺系数、接缝方法等;(5)验证沥青混合料配比;(6)全面检查材料及施工质量;(7)确定施工组织及管理体系、人员、通讯联络及指挥方式;(8)首先有计划,然后完成总结上报审批。试验段的具体要求如下:(1)在铺筑试验路之前28天,承包人应安装好本项工程有关的全部试验仪器和设备(包括沥青、混合料等室内外试验的配套仪器、设备及取芯机等),配备足够数量的熟练试验技术人员,报请工程师审查批准。(2)在路面工程开工前14天,承包人应在工程师批准的现场,用备齐并投入该项工程的全部机械设备及每种沥青混凝土,以符合规范规定的方法铺筑一段长约200M(单幅)的试验路。此项试验应在工程师的严格监督下进行。路面各层的试验可安排在不同的试验段。(3)在拌和场应按JTJ052-93标准方法随机取样,进行沥青含量和集料筛分的试验,并在沥青混合料摊铺压实12小时后,按JTJ052-93标准方法钻芯取样进行压实度、厚度、施工孔隙率的检验,各种混合料抽样试验的频度见下表所示,或按工程师的指示办理。试验路抽样试验项目及频率表序号检查项目检测频率1厚度、密实度取9处(随机取样)2沥青含量取样3次3流值、孔隙率、饱和度、密度1次,每次一组试件4标高5个断面5平整度整个路段6横坡度5个断面 (4)试验的目的是用以证实混合料的稳定性以及拌和、摊铺、压实设备的效率、施工方法和施工组织的适应性。确定沥青混凝土的压实标准密度。要对混合料的松铺厚度、压路机碾压次序、碾压速度和遍数设专岗检查,总结出经验。(5)试验段路面完成后,承包人应写出书面报告,报请工程师审查批准。(6)批准的试验路面应同完成后的工程一起支付,如未能取得工程师的批准,该试验路面应由承包人破碎清除并重新铺筑和试验,其费用应由承包人负担。2、施工设备(1)拌和A、拌和厂应在其设计、协调配合和操作方面,都能使生产的混合料符合生产配合比设计要求。拌和厂必须配备足够试验设备的实验室,并能及时提供使工程师满意的试验资料。B、热拌沥青混凝土宜采用间歇式有自动控制性能的拌和机拌制,能够对集料进行二次筛分,能准确地控制温度、拌和均匀度、计量准确、稳定、设备完好率高,拌和机的生产能力每小时不低于200t/h。拌和机均应有防止矿粉飞扬散失的密封性能及除尘设备,并有检测拌和温度的装置。拌和设备要有成品贮料仓。C、拌和楼应具有自记设备,在拌和过程中能逐盘显示沥青及各种矿料的用量及拌和温度。D、拌和机热矿料二次筛分用的振动筛筛孔应根据矿料级配要求选用,其安装角度应根据材料的可筛分性、振动能力等由试验确定。E、拌和设备的生产能力应和摊铺机进度相匹配,在安装完成后应按批准的配合比进行试拌调试,直到其偏差值符合下表所示的要求。热拌沥青混凝土检测标准序号检测项目规定值或允许偏差1大于4.75mm的筛余集料±6%,且不超出标准级配范围2通过4.75mm集料±4%,且不超出标准级配范围3通过2.36mm的集料±2%4通过0.075mm的粉料±1%5沥青用量(油石化)±0.2%6空隙率±0.5%7饱和度±5%8稳定度、流值按表“热拌沥青混合料马歇尔试验技术标准规定”F、要具有500T的沥青贮存能力(散装沥青),要配备脱桶设备(能力要和拌和能力相适应);沥青材料应采用导热油加温。G、计量装置应由计量部门进行检验和核正准确。H、应注意高速拌和楼振动筛筛孔,使每层筛网余石料大致相等,避免溢料和待料影响产量。(2)运输设备A、应采用干净有金属底板的载重大于12吨自卸翻斗车辆运送混合料,车槽内不得粘有机物质。为了防止尘埃污染和热量过分损失,运输车辆应备有覆盖设备,车槽四角应密封坚固。B、沥青混和料运输车的运量应较拌和能力或摊铺速度有所富余,施工过程中摊铺机前方应有料车处于等待卸料状态,保证连续摊铺。 (3)摊铺及压实设备A、用1~2台摊铺机(两台中其中一台应为12M)一次性整幅摊铺。摊铺机应具有自动找平功能,具有振捣夯击功能,且精度要高,能够铺出高质量的沥青层。整平板在需要时可以自动加热,能按照规定的典型横断面和图纸所示的厚度在车道宽度内摊铺。B、摊铺混合料时,摊铺机前进速度应与供料速度协调,底面层、中面层和表面层的摊铺速度分别按1.7m/min、2m/min、2.5m/min控制。C、摊铺机应配备整平板自控装置,其一侧或双侧装有传感器,可通过基准线和基准点控制标高和平整度,使摊铺机能铺筑出理想的纵横坡度。传感器应由参考线或滑撬式基准板操作。D、横坡控制器应能让整平板保持理想的坡度,精度在±0.1%范围内。E、压实设备应配有震动压路机2台、轮胎压路机2台,能按合理的压实工艺进行组合压实。F、底面层摊铺机应用“走钢丝”参考线的方式控制标高,中、表面层摊铺机应用浮动基准梁(滑撬)的方式控制厚度。3.混合料的拌和(1)粗、细集料应分类堆放和供料,取自不同料源的集料应分开堆放,应对每个料源的材料进行抽样试验,并应经工程师批准。(2)每种规格的集料、矿粉和沥青都必须分别按要求的比例进行配料。(3)沥青材料应采用导热油加热,加热温度应在160-170℃范围内,矿料加热温度为170-180℃,沥青与矿料的加热温度应调节到能使拌和的沥青混凝土出厂温度在150-165℃不准有花白料、超温料,混合料超过200℃者应废弃,并应保证运到施工现场的温度不低于140-150℃。沥青混合料的施工温度见下表所示。沥青混合料的施工(℃)沥青加热温度160-170矿料温度170-180混合料出厂温度正常范围150-165超过200废弃混合料运输到现场温度不低于140-150摊铺温度正常施工不低于130-140,不超过165低温施工不低于140-150,不超过175碾压温度正常施工130-140不低于120低温施工140-150不低于130碾压终了温度不低于70(4)热料筛分用最大筛孔应合适选定,避免产生超尺寸颗粒。(5)沥青混合料的拌和时间应以混合料拌和均匀、所有矿料颗料全部裹覆沥青结合料为度,并经试拌确定,间歇式拌和机每锅拌和时间宜为30-50s(其中干拌时间不得小于5s)。(6)拌好的沥青混合料应均匀一致,无花白料,无结团成块或严重的粗料分离现,不符合要求时不得使用,并应及时调整。 (7)出厂的沥青混合料应按现行试验方法测量运料车中混合料的温度。(8)拌好的沥青混合料不立即铺筑时,可放成品贮料仓贮存,贮料仓无保温设备时,允许的贮存时间应符合摊铺温度要求为准,有保温设备的储料仓储料时间不宜超过6小时。质量要求(1)沥青面层施工过程中工程质量检查的内容和要求见下表:沥青面层施工过程中工程质量检查的内容和要求序号检查项目检查频率试验方法1外观随时目测2接缝随时目测、用3m直尺测量3施工温度出场温度1次/车温度计测量摊铺温度1次/车碾压温度随时4石料级配:与生产设计标准级配的差≥4.75mm<2.36mm<0.075mm每台拌和机2次/日(上、下午各1次)拌和厂取样,用抽取后的矿料筛分,应至少检查0.075mm、2.36mm、4.75mm、最大集料粒径及中间粒径5个筛孔,中间粒径宜为:中粒式9.5mm;粗粒式为13.2mm。5沥青用量每台拌和机2次/日(上、下午各1次)拌和厂取样,离心法抽提(用射线法沥青含量测定仪随时检查)6马歇尔试验稳定度、流值密度、空隙率每台拌和机1次/日每次6个试件拌和厂取样成型试验7浸水马歇尔试验必要时拌和厂取样成型试验(2)施工过程中材料质量检查的内容与频率应符合下表的规定。(3)在完工的沥青混凝土面层上,单幅每300m随机钻取芯样1处,检验压实度、厚度和施工孔隙率。(4)所有取样和检验均应按照工程师的要求办理。承包人应在取样后3天内将试验结果提交给工程师检查。当试验结果表明需要做任何调整时,应在工程师的同意下进行。沥青混凝土面层的压实度应以马歇尔稳定度击实成型标准为准。施工过程中材料质量检查的内容与频率序号材料检查项目检查频率1粗集料外观(石料品种、扁、平细长颗粒、含泥量等)随时颗粒组成、压碎值、磨光值、洛杉机磨耗损失必要时含水量、松方单位重施工需要时细集料颗粒组成必要时 2含水量、松方单位施工需要时3矿粉外观随时含水量、<0.075mm含量必要时4石油沥青针入度、软化点、延度每100t1次含蜡量必要时(5)质量标准①实测项目:沥青混凝土面层的允许偏差及检查方法应符合下表的规定。沥青砼面层检测标准序号检查项目规定值或允许偏差检查频率1压实度(%)≥97%代表值≥96%极值每100不少于1处2平整度(mm)标准差σ底面层:1.5mm以内;中面层:1.0mm以内;表面层:0.7mm以内;平整度仪:全线连续按每100米计算σ,半幅往返各1次(超车道和外侧的行车道)3弯沉值(0.01mm)不大于允许值用5.4m弯沉仪4抗滑磨擦系数符合设计摆式仪每100M测1处或磨擦系数测定车测试构造深度构造深度>0.5mm砂铺法:每1000m测1处5厚度(mm)代表值总厚度-8上面层-4每100M测1处极值总厚度-15上面层-86中线平面偏位(mm)20经伟仪:每100米不少于4个7纵断高程(mm)±10水准仪:每100米不少于4个8宽度(mm)±20尺量:每100米不少于4个9横坡度(%)±0.2水准仪:每100米不少于4个断面(每断面3点)10施工孔隙率≤7%钻芯取样,每300m1处11油石比±0.2%拌和厂取样,离心法抽取,每台拌和机2次/日注:弯沉值、抗滑检测项目仅限于表面层②外观鉴定A、表面平整密实,不应有泛油、松散、裂缝、粗细集料集中等现象。存在缺陷的面积不得超过受检面积的0.03%。B、接茬应紧密平顺,烫缝不得枯焦。B、面层与路缘石及其它构筑物应顺接,不得有积水现象。 D、表面无明显碾压轮迹。〈〈详文〉〉9、施工过程中的注意事项(1)随时检测标高。(2)对局部出现的离析要人工筛料弥补。(3)对碾压产生的推拥现象,人工用夯夯除。(4)三米直尺逐段丈量平整度,尤其是接头,摊铺机停机、压路机换向部位要作为检测控制的重点。要采取横向碾压等方式,使平整度满足要求。(5)表面层原则上不准人工修补、处理,摊铺时发现混合料有问题需要将混合料彻底清除。所以表面层施工一定要精益求精。我们要求,在表面层摊铺前,要对中面层进行彻底检查(主要是平整度,对平整度明显不好的部位采取洗刨、打磨、挖除找补等方法彻底处理,在中面层上处理掉一切问题)。要有完整的检测记录或检测报告,经监理工程师批准后方可铺筑表面层。表面层一定要做到:表面平整均匀、色泽一致、构造深度、磨擦系数符合要求。(6)对平整度的要求是:底面层σ<1.5,中面层σ<1.0,表面层σ<0.7。我们将实施奖励政策,优质优价。ganemploymenttribunalclaimEmploymenttribunalssortoutdisagreementsbetweenemployersandemployees.Youmayneedtomakeaclaimtoanemploymenttribunalif:·youdon"tagreewiththedisciplinaryactionyouremployerhastakenagainstyou·youremployerdismissesyouandyouthinkthatyouhavebeendismissedunfairly.Formoreinformationaboutdismissalandunfairdismissal,see Dismissal.Youcanmakeaclaimtoanemploymenttribunal,evenifyouhaven"t appealed againstthedisciplinaryactionyouremployerhastakenagainstyou.However,ifyouwinyourcase,thetribunalmayreduceanycompensationawardedtoyouasaresultofyourfailuretoappeal.Rememberthatinmostcasesyoumustmakeanapplicationtoanemploymenttribunalwithinthreemonthsofthedatewhentheeventyouarecomplainingabouthappened.Ifyourapplicationisreceivedafterthistimelimit,thetribunalwillnotusuallyacceptit.Ifyouareworriedabouthowthetimelimitsapplytoyou,takeadvicefromoneoftheorganisationslistedunder Furtherhelp.Employmenttribunalsarelessformalthansomeothercourts,butitisstillalegalprocessandyouwillneedtogiveevidenceunderanoathoraffirmation.Mostpeoplefindmakingaclaimtoanemploymenttribunalchallenging.Ifyouarethinkingaboutmakingaclaimtoanemploymenttribunal,youshouldgethelpstraightawayfromoneoftheorganisationslistedunder Furtherhelp.Ifyouarebeingrepresentedbyasolicitoratthetribunal,theymayaskyoutosignanagreementwhereyoupaytheirfeeoutofyourcompensationifyouwinthecase.Thisisknownasa damages-basedagreement.InEnglandandWales,yoursolicitorcan"tchargeyoumorethan35%ofyourcompensation ifyouwinthecase.Ifyouarethinkingaboutsigningupfor adamages-basedagreement,youshouldmakesureyou"reclearaboutthetermsoftheagreement.Itmightbebesttogetadvicefromanexperiencedadviser,forexample,ataCitizensAdviceBureau. TofindyournearestCAB,includingthosethatgiveadvicebye-mail,clickon nearestCAB.Formoreinformationaboutmakingaclaimtoanemploymenttribunal,see Employmenttribunals.The(lackof)airupthereWatchmCaymanIslands-basedWebb, theheadofFifa"santi-racismtaskforce,isinLondonfortheFootballAssociation"s150thanniversarycelebrationsandwillattendCity"sPremierLeaguematchatChelseaonSunday."IamgoingtobeatthematchtomorrowandIhaveaskedtomeetYayaToure,"hetoldBBCSport."Formeit"sabouthowhefeltandIwouldliketospeaktohimfirsttofindoutwhathisexperiencewas."Uefahas openeddisciplinaryproceedingsagainstCSKA forthe"racistbehaviouroftheirfans"during City"s2-1win.MichelPlatini,presidentofEuropeanfootball"sgoverningbody,hasalsoorderedanimmediateinvestigationintothereferee"sactions.CSKAsaidtheywere"surprisedanddisappointed"byToure"scomplaint.InastatementtheRussiansideadded:"WefoundnoracistinsultsfromfansofCSKA."Agehasreachedtheendofthebeginningofaword.Maybeguiltyinhisseemstopassingalotofdifferentlifebecametheappearanceofthesameday;Maybebackinthepast,tooneselftheparanoidweirdbeliefdisillusionment,thesedays,mymindhasbeenverymessy,inmymindconstantly.Alwaysfeeloneselfshouldgotodosomething,orwritesomething.Twentyyearsoflifetrajectorydeeplyshallow,suddenlyfeelsomething,doit.  一字开头的年龄已经到了尾声。或许是愧疚于自己似乎把转瞬即逝的很多个不同的日子过成了同一天的样子;或许是追溯过去,对自己那些近乎偏执的怪异信念的醒悟,这些天以来,思绪一直很凌乱,在脑海中不断纠缠。总觉得自己自己似乎应该去做点什么,或者写点什么。二十年的人生轨迹深深浅浅,突然就感觉到有些事情,非做不可了。Theendofourlife,andcanmeetmanythingsreallydo?  而穷尽我们的一生,又能遇到多少事情是真正地非做不可?Duringmychildhood,thinkluckymoneyandnewclothesarenecessaryforNewYear,butastheadvanceoftheage,willbemoreandmorefoundthatthosethingsareoptional;Juniorhighschool,thoughttohaveacrushonjustmeansthattherealgrowth,butoverthepastthreeyearslater,hiswritingofalumniinpeace,suddenlyfoundthatisn"treallygrowup,itseemsisnotsoimportant;Theninhighschool,thinkdon"twanttogiveventtooutyourinnervoicecanbeinthehighschoolchildrenofthefeelingsinaperiod,butwaseventuallyinfarctionwhengraduationpartyinthethroat,lateragainstoodonthepitchhehassweatprofusely,lookedathisthrownabasketballhoops,suddenlyfoundhimselfhasalreadycan"trememberhisappearance.  童年时,觉得压岁钱和新衣服是过年必备,但是随着年龄的推进,会越来越发现,那些东西根本就可有可无;初中时,以为要有一场暗恋才意味着真正的成长,但三年过去后,自己心平气和的写同学录的时候,突然就发现是不是真正的成长了,好像并没有那么重要了;然后到了高中,觉得非要吐露出自己的心声才能为高中生涯里的懵懂情愫划上一个句点,但毕业晚会的时候最终还是被梗塞在了咽喉,后来再次站在他曾经挥汗如雨的球场,看着他投过篮球的球框时,突然间发现自己已经想不起他的容颜。Originally,thisworld,canproduceachemicalreactiontoanevent,inadditiontoresolutely,havetodo,andtime.   原来,这个世界上,对某个事件能产生化学反应的,除了非做不可的坚决,还有,时间。Aperson"stime,yourideasarealwaysspecialtoclear.Want,want,lineisclear,asifnothingcouldshakehis.Alsoonceseemedtobedeterminedtodosomething,butmoreoftenishebackedoutatlast.Dislikehiscowardice,finallyfoundthattherearealotoflove,therearealotofmiss,likeshadowreallyhavebeendoomed.Thosewhodo,justgreenyearsoneselfgiveoneselfanarminjection,orisaself-righteousspiritual.  一个人的时候,自己的想法总是特别地清晰。想要的,不想要的,界限明确,好像没有什么可以撼动自己。也曾经好像已经下定了决心去做某件事,但更多的时候是最后又打起了退堂鼓。嫌恶过自己的怯懦,最终却发现有很多缘分,有很多错过,好像冥冥之中真的已经注定。那些曾经所谓的非做不可,只是青葱年华里自己给自己注射的一支强心剂,或者说,是自以为是的精神寄托罢了。Atthemoment,theskyisdark,theairisfreshfactorafterjustrained.Suddenlythoughtofblueplaidshirt;Thosewerebrokenintovariousshapesofstationery;Fromthecorneratthebeginningofdeepfriendship;Havedeclaredtheendoftheencounterthathaven"tstartplanning...Thoseyears,thosedaysofdo,finally,likeyouth,willendinourlife.  此刻,天空是阴暗的,空气里有着刚下过雨之后的清新因子。突然想到那件蓝格子衬衫;那些被折成各种各样形状的信纸;那段从街角深巷伊始的友谊;还有那场还没有开始就宣告了终结的邂逅计划……那些年那些天的非做不可,终于和青春一样,都将在我们的人生中谢幕。Baumgartnerthedisappointingnews:Missionaborted.rplaysanimportantroleinthismission.Startingattheground,conditionshavetobeverycalm--windslessthan2mph,withnoprecipitationorhumidityandlimitedcloudcover.Theballoon,withcapsuleattached,willmovethroughthelowerleveloftheatmosphere(thetroposphere)whereourday-to-dayweatherlives.ItwillclimbhigherthanthetipofMountEverest(5.5miles/8.85kilometers),driftingevenhigherthanthecruisingaltitudeofcommercialairliners(5.6miles/9.17kilometers)andintothestratosphere.Ashecrossestheboundarylayer(calledthetropopause),ecanexpectalotofturbulence.ThesupersonicdescentcouldhappenasearlyasSunda.TheweatheTheballoonwillslowlydrifttotheedgeofspaceat120,000feet(Then,Iwouldassume,hewillslowlystepoutontosomethingresemblinganOlympicdivingplatform.Below,theEarthbecomestheconcretebottomofaswimmingpoolthathewantstolandon,butnottoohard.Still,he"llbetravelingfast,sodespitethedistance,itwillnotbelike divingintothedeependofapool.Itwillbelikeheisdivingintotheshallowend.SkydiverprepsforthebigjumpWhenhejumps,heisexpectedtoreachthespeedofsound--690mph(1,110kph)--inlessthan40seconds.Likehittingthetopofthewater,hewillbegintoslowasheapproachesthemoredenseairclosertoEarth.Butthiswillnotbeenoughtostophimcompletely.Ifhegoestoofastorspinsoutofcontrol,hehasastabilizationparachutethatcanbedeployedtoslowhimdown.Histeamhopesit"snotneeded.Instead,heplanstodeployhis270-square-foot(25-square-meter)mainchuteatanaltitudeofaround5,000feet(1,524meters).Inordertodeploythischutesuccessfully,hewillhavetoslowto172mph(277kph).Hewillhaveareserveparachutethatwillopenautomaticallyifhelosesconsciousnessatmachspeeds.Evenifeverythinggoesasplanned,itwon"t.Baumgartnerstillwillfreefallataspeedthatwouldcauseyouandmetopassout,andnoparachuteisguaranteedtoworkhigherthan25,000feet(7,620meters).causethere'
