• 332.19 KB
  • 19页

小康路基施工方案

  • 19页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

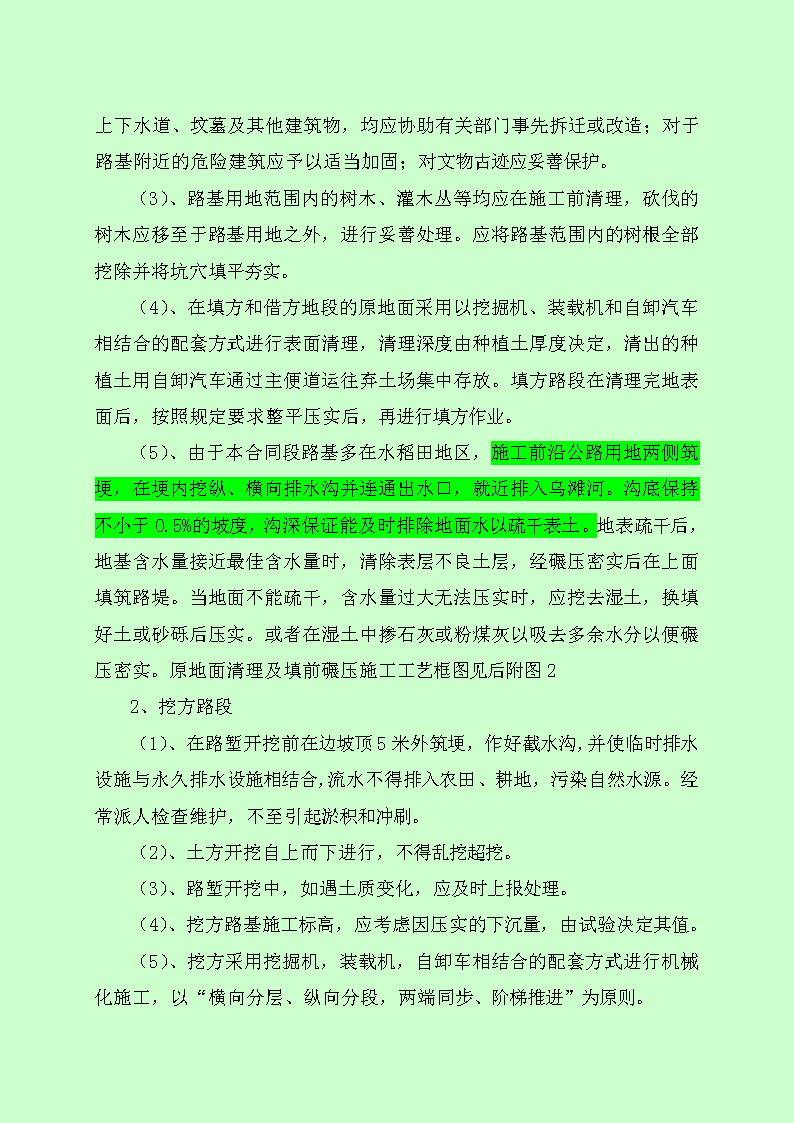

'路基施工方案一、编制依据和编制原则1、编制依据:(1)、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路施工招标文件》。(2)、现场实际情况及调查资料。(3)、国家、省、市现行有关法规、技术规范、定额等。(4)、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路路基施工图设计》,陕西省公路勘察设计院。(5)、《西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路N18合同段实施性施工组织设计》。2、编制原则(1)、遵循招标文件、合同文件各项条款的原则。(2)、遵循设计和验标的原则,正确组织施工,保证施工质量优良。(3)、坚持招标文件中技术规范的原则,确保产品使业主满意。(4)、坚持实事求是的原则,根据本单位的能力,确保施工组织的可行性,先进性和合理性。(5)、实行“项目法施工”的原则。二、工程概况本项目为西部开发省际公路通道阿荣旗~北海线陕西境小河至安康高速公路N18合同段。本合同段主线起止里程为(K180+800~K184+300),线路全长3.5km。合同工期为29.7个月。本合同段为双向四车道高速公路,路基宽度为24.5m(分离式路基宽度12.25m);计算车速为80公里/小时;设计车辆荷载:公路-Ⅰ 级;设计洪水频率。三、编制范围K182+676~K184+300所有路基施工路段。四、路基总体施工方案1、路基施工采用机械化配套施工,挖方路基以挖掘机、装载机和自卸汽车相结合的配套方式组织施工;填方路基采用推土机、平地机、压路机和自卸汽车相结合的配套方式组织施工。2、路基挖方以“横向分层、纵向分段,两端同步、阶梯推进”为原则。采用挖掘机或装载机装入自卸汽车运到指定地点。3、路基填筑采用全断面横宽纵向水平分层填筑法施工。自卸汽车运输填料,平地机或推土机分层摊铺、分层整平,重型振动压路机分层压实,分层检查验收。4、填挖交界处:将原状土挖成台阶,然后进行分层填筑,在填方路床底面和顶面各铺设一层土工格栅。路基施工顺序:先进行左右线洞口至乌滩河村冉家河1号、2号大桥之间路基的施工(K182+676~K182+986)。后进行乌滩河村冉家河1号、2号大桥至合同段尾段路基的施工(K183+174~K184+300)。路基工程施工工艺框图见附图1五、具体施工方法1、场地清理(1)、施工前按设计要求进行公路用地放样,由业主办理征用土地手续,根据实际施工需要提出增加临时用地计划,并对增加部分进行公路用地测量,绘制用地平面图及用地计划表,送交有关单位办理临时占用土地手续。 (2)、路基用地范围内的既有房屋、道路、河沟、通讯、电力设施、上下水道、坟墓及其他建筑物,均应协助有关部门事先拆迁或改造;对于路基附近的危险建筑应予以适当加固;对文物古迹应妥善保护。(3)、路基用地范围内的树木、灌木丛等均应在施工前清理,砍伐的树木应移至于路基用地之外,进行妥善处理。应将路基范围内的树根全部挖除并将坑穴填平夯实。(4)、在填方和借方地段的原地面采用以挖掘机、装载机和自卸汽车相结合的配套方式进行表面清理,清理深度由种植土厚度决定,清出的种植土用自卸汽车通过主便道运往弃土场集中存放。填方路段在清理完地表面后,按照规定要求整平压实后,再进行填方作业。(5)、由于本合同段路基多在水稻田地区,施工前沿公路用地两侧筑埂,在埂内挖纵、横向排水沟并连通出水口,就近排入乌滩河。沟底保持不小于0.5%的坡度,沟深保证能及时排除地面水以疏干表土。地表疏干后,地基含水量接近最佳含水量时,清除表层不良土层,经碾压密实后在上面填筑路堤。当地面不能疏干,含水量过大无法压实时,应挖去湿土,换填好土或砂砾后压实。或者在湿土中掺石灰或粉煤灰以吸去多余水分以便碾压密实。原地面清理及填前碾压施工工艺框图见后附图22、挖方路段(1)、在路堑开挖前在边坡顶5米外筑埂,作好截水沟,并使临时排水设施与永久排水设施相结合,流水不得排入农田、耕地,污染自然水源。经常派人检查维护,不至引起淤积和冲刷。(2)、土方开挖自上而下进行,不得乱挖超挖。(3)、路堑开挖中,如遇土质变化,应及时上报处理。(4)、挖方路基施工标高,应考虑因压实的下沉量,由试验决定其值。(5)、挖方采用挖掘机,装载机,自卸车相结合的配套方式进行机械化施工,以“横向分层、纵向分段,两端同步、阶梯推进”为原则。 (6)、在挖出的土方中,符合路基填方要求的土方予以利用,不合格的由自卸车通过便道运往弃土场集中堆放。(7)、对于软石和强风化岩的开挖,采用机械直接开挖。(8)、对于不能用机械开挖的石方,采用爆破法施工。(9)、使用爆破法开挖前,应仔细检查上空有无光﹑电缆线,地下有无管线,并确定其位置。再根据岩石的情况来设计爆破方案,以确保空中光﹑电缆线,地下管线及附近建筑物的安全。(10)、爆破后的石渣强度达到使用要求的可作为挡墙或片石混凝土材料予以利用,不合格的由自卸车通过便道运往K182+800处的弃土场集中堆。(11)、不论挖土方还是挖石方,边坡应顺直、圆滑、大面积平整。坡上不得有松石、危石。凸出于设计边坡线的石块和凹进去的尺寸均不得大于20cm,否则及时进行处理。(12)、挖方边坡从开挖面向下分级清刷边坡。挖方路基施工工艺框图见后附图3六、填方路基施工工艺1、测量放线→基底处理→临时排水设施→分层填筑→分层摊铺、整平→分层压实→分层检查→路基整修→防护工程2、路线放样:按设计要求将路基的中线、边线标出,每侧应超出路堤的设计宽度50cm。3、基底处理:原地表按设计要求进行清理(地面以下10~50cm),清除后的基底不得含有草根等有机物,并用平地机平整场地,重型压路机碾压,压实度应达到93%,做好压实记录。 4、临时排水设施:路基施工前先做好截水沟、排水沟及排水设施,确保在整个路基施工期间排水畅通。路基施工过程中,各施工层表面不应有积水,填方路堤应根据土质情况和施工状况,做成2﹪~4﹪的排水横坡。挖方施工中路基各层顶面的纵横坡,应根据路堑横断面形状,路线纵坡的大小,路堑施工断面长度和施工方法等因素确定,确保在施工过程中,能及时使雨水排走。5、路基填筑施工:(1)、压实度要求:路基顶面下0~80cm范围内压实度应达到96%,80~150cm压实度应达到94%,150cm以下压实度应达到93%。(2)、一般地段:自卸汽车上料,推土机摊铺,平地机平整,松铺厚度不得超过30cm,采用重型震动压路机进行碾压,其压实度应经检验压实度满足要求后进行下一层填筑。见后附填方路基施工工艺框图。(3)、碾压施工工艺:填土前先洒水,控制含水量在最佳含水量的±2%之间,然后进行碾压,作业流程为:振动压路机静压1遍→振动压路机强振1遍→振动压路机静压1~2遍碾压,开始时用慢速静压,随着土层的逐渐密实,提高行驶速度,并开始振动压实;碾压时,横向接头的轮迹应重叠1/3,纵向重叠不小于1.5米;在直线和大半径曲线路线,碾压应先压边缘,后压中间,小半径曲线地段,如有较大的超高,碾压过程中应先低后高;碾压过程中应做到无漏压、无死角,确保压实均匀。(4)、半填半挖地段:从填方坡脚向上挖成向内倾斜的台阶(坡度大于2%),台阶宽度不应小于2m,其中挖方一侧在行车范围内的宽度不足一个行车道宽度时,应挖够一个行车道宽度,其路床深度范围内的原地面土应挖除换填。 基底及路床部位采用全断面法铺设土工格栅,铺设前对铺设面进行清理、平整,将可能刺破土工格栅的尖石等清除,防止刺破土工格栅。铺设时绷紧拉挺,紧贴下承层,纵向搭接长度不小于30cm,网孔相互对应;铺设完及时填筑上一层填料。(5)、桥涵台背回填:涵台背填土顺路基方向长度,底部为距翼墙尾端不小于两倍孔径,以1:1的坡度向涵顶过度;桥台及通道的台背回填应按设计图纸规定进行回填(长度不小于6.3米或7.3米)。回填石渣或砂砾等透水性材料应分层填筑并严格控制含水量,分层松铺厚度宜小于20cm,并应采用小型机具充分夯实,压实度应满足95%。(6)、填挖结合部:应在挖方段设置不小于10米的过渡段,将地面以下0.3~0.5米深度范围内的原状土翻开松动,重新进行碾压密实。(7)、路基分段填筑时:两段交接处,不在同一时间填筑,则先填地段应按1:1坡度分层留台阶;若两个地段同时填,则应分层相互交叠衔接,其搭接长度不得小于2m。(8)、路基边坡修整:按设计要求的边坡坡度自上而下进行边坡修整,不得在边坡上以土贴补。(9)、防护工程:在修整好的边坡上进行坡面防护,按设计图纸要求设置沉降缝,缝宽2cm,缝内用沥青麻絮填塞。七、挖方路基施工工艺路基挖方以“横向分层、纵向分段,两端同步、阶梯推进”为原则。见后附挖方路基施工工艺框图。1、土方开挖 土方开挖采用挖掘机或推土机自上而下分层进行,采用推土机推土,或采用挖掘机配合自卸汽车装运碴,成型后修整边坡,施作边坡防护,修建边沟、排水沟等侧沟,完成排水系统。见后附挖方路基施工工艺框图。2、石方开挖能用挖掘机开挖的软石和强风化岩石直接由挖掘机开挖,不能用挖掘机直接开挖的石方采用控制爆破或松动爆破法开挖。见后附炮孔布置示意图。接近边坡面的开挖,采用预裂爆破或光面爆破,减少对边坡的扰动;临近建筑物或道路附近的爆破应采用控制爆破法,以控制飞石、地震波对建筑物和既有道路的影响。风化严重、节理发育或岩层产状不利于边坡稳定的石方爆破,采用小型排炮微差爆破。对于开挖范围较大的地段,采用分段分层深孔爆破开挖,分段视地形情况确定,分层厚度6~8m。先开挖中间,两边预留光爆层,以减少对边坡的扰动,保持边坡良好的成型。在临近建筑物地段采用松动爆破。对于开挖断面较小、边坡高度较低及半填半挖地段,采用风钻钻孔,对于开挖断面大、边坡高度大于8m的地段,岩石较硬、整体性好的采用纵向掘进的方法施工,保证边坡平整。3、高边坡挖方的施工K183+725~K183+850段高边坡挖方施工过程中,由上而下逐级进行开挖,每级边坡开挖完成后及时进行防护,施工土质边坡时,每隔10米高度设置平台,人工施工时平台宽度不小于2米,机械施工时平台宽度不应小于3米,平台表面横向坡度应向内倾斜,坡度约为0.5%~1﹪ ,纵向坡度应与路线坡度平行,平台上的排水设施应与排水系统连通。土质深挖路堑在靠近边坡3米以内严禁采用爆破法炸土施工,在距边坡3米以外准备采用爆破法施工时要注意防止炸药量过多。石质深挖路堑的施工采用深粗炮眼,分层,多排,多药量,群炮,光面,微差爆破方法。4、石质深挖路堑爆破为确保边坡稳定,靠挖方边坡的两列炮,采用小型排炮微差爆破,且用松动爆破或弱松动爆破,药室设计边坡线的水平距离不小于炮孔间距的1/2,炮眼钻进的倾斜度同设计边坡的坡度。主要由火雷管搭配毫秒雷管引爆,炸药以乳化炸药为主。八、注意事项1、填土路基的路基填料含水量不能满足最佳含水量的±2%时,应根据实际含水量进行凉晒或洒水处理。2、路基填筑时应按设计要求做出路基横坡,且路基两侧的排水沟应畅通,避免有水浸泡填筑的路基。3、涵顶面填土压实厚度大于50cm时,方可通过重型机械和汽车。涵洞缺口回填,应两侧对称均匀回填压实。4、路基成型后,采用机械配合人工切土,并配合压路机碾压,避免有松散、软弹、翻浆及表面平整现象。整修边坡时,深路堑土质边坡按设计要求坡度,自上而下进行边坡整修,边坡需加固地段,预留加固位置和厚度,当路堑边坡受雨水冲刷形成小冲沟时,将原边坡挖成台阶,分层填补、仔细夯实。 5、路基碾压工作区段靠近民房时,应采取隔震措施(如挖隔震沟),避免对附近民房造成损伤。九、安全保证措施1、建立以岗位责任制为中心的安全生产逐级负责制,制度明确、责任到人,奖罚分明。2、编制详细的安全操作规程、细则、制度及切实可行的安全技术措施,分发至工班,组织逐条落实。搞好“五同时”(即在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作)和“三级安全教育”。3、每一工序开始前,做出详细的施工方案和实施措施,报经监理工程师审批后,及时做好施工技术及安全技术交底,并在施工过程中督促检查,严格坚持特殊工种持证上岗。4、进行定期和不定期的安全检查,及时发现和解决不安全的事故隐患,杜绝违章作业和违章指挥现象,同时加大安全教育及宣传力度,对重点作业场所、危险区、主要通道设“五牌一图”,即:工程告示牌、安全生产记录牌、防火须知牌、安全无重大事故记录牌、工地主要管理人员名牌、施工总平面图。5、坚持每周一安全活动日的安全学习制度。严格执行交接班制度,坚持工前讲安全、工中检查安全、工后评比安全的“三工制”活动。6、开工前期制定各项安全制度及防护措施:⑴、各类机电设备操作规程及各项安全作业规章制度。⑵、用电安全须知及电力架设、养护作业制度。 ⑶、防洪、防火的安全专项规定。7、施工现场设工地医院,做好现场医护和急救工作。8、各种机械操作人员和车辆驾驶员必须取得操作合格证,不准将机械设备交给无机械操作证的人员操作,对机械操作人员要建立档案,专人管理。9、操作人员必须按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。10、保持机械操作室整洁,严禁存放易燃易爆物品。不酒后操作机械,机械不带病运转、超负荷运转。11、定期组织机电设备、车辆安全大检查。对检查中查出的安全问题按照“三不放过”原则进行调查处理,制定防范措施,防止机械事故的发生。12、路基施工安全保证措施⑴、路堑开挖时经常注意坡面的稳定。如发现有裂缝和塌方的迹象或有危石、危土时立即处理。⑵、路堑开挖放炮后,在清理过程中如发现有瞎炮、残药、雷管等立即报告,由爆破人员处理。⑶、开挖作业应与装、运作业面相互错开,严禁上下重叠作业。十、质量保证体系建立健全质量保证体系,从组织、思想、制度、技术等方面保证质量目标的实现。质量保证体系见图《质量保证体系》。1、质量检测及控制程序 建立班组自检、分队专职质检员自检和经理部专职质检工程师自检的三级自检制度,坚持自检、互检和专检相结合的三检制,并接受监理工程师的质量检查和社会质量监督。见图《质量检测及控制程序框图》。2、环境保护体系成立以项目经理为组长的环境保护领导小组,配备相应的环保设施和技术力量,施工环境及水土保持体系详见图《施工环保、水土保持体系框图》。3、环境保护及水土保持措施(1)、生态环境的保护措施。(a)、开工前组织全体职工进行生态资源环境保护知识学习,增强环保意识。(b)、合理布置施工场地,生产、生活设施尽量布置在征地线以内,在周围进行绿化。(c)、做好生产、生活区的卫生工作,保持工地清洁,定时打扫,在指定的地点倾倒、堆放生活垃圾,决不随意扔撒或者堆放。(2)、水环保措施(a)、在洞口、生活区设污水处理系统,采用隔油沉淀池、气浮设备和二级生化处理设施对施工废水进行处理。设专人值班管理,对隧道等施工产生的污水进行处理,直到符合国家规定标准再排放。(b)、生活、生产区设污水处理系统,生活、生产污水经严格净化处理并经检验符合国家环保标准后排放。 (c)、施工机械防止漏油,禁止机械运转过程中产生的油污水未经处理就直接排放,或维修施工机械时油污水直接排放。4、大气污染及粉尘、噪声污染防治(1)、大气污染及粉尘污染防治。(a)、施工期间对大气影响的主要污染源是挖土、水泥、车辆的尾气等。在此类环境下工作的人员发放口罩、防毒面具等,并定期进行体检。(b)、严禁在工地焚烧有毒、有害物质,避免有毒、有害气体污染大气。(c)、对施工现场、运输便道等易产生粉尘的地段定时进行洒水降尘,勤洗施工机械车辆,使产生的粉尘对居民区和农田的危害减至最小程度。(d)、运转时有粉尘发生的施工场地,如水泥混凝土拌和机站(场)等投料均应有防尘设备。(2)、噪声防治。(a)、施工现场按GB12523-90《建筑施工场界噪声限值》中的有关规定和要求进行。(b)、对于施工机械和运输车辆的施工噪声,合理安排工作人员轮流操作筑路机械,减少接触高噪声的时间,对距噪声源较近的施工人员,除取得防护耳塞、头盔等有效措施外,还要缩短其劳动时间。(c)、加强施工机械设备的维护保养,减少噪声和污染。 路基工程施工工艺框图1施工准备阶段路基施工阶段工程验收1.编制路基施工工艺2.移交土地所有权3.人员、机具设备进场4.填料试验、确定取料场承包人自检合格,申报资料申请单项工程开工施工1.线路控制桩点交接复测放样2.路线中线,边线(校核用地范围)3.增补控制点,水准点路基范围内清理场地→填前平整压实→自检埋设沉降及位移观察桩填方取土或挖方弃土,取土时控制含水量摊铺→整平→稳压,沉降观察碾压→承包人自检压实度报送清理与压实工序报验单恢复桩志→详细放样→路槽整平加工→自检整理全部检测资料,施工原始记录→归档报送分项工程报验单及归档资料 原地面清理及填前碾压施工工艺框图21.路线放样2.申请分项工程开工机械或人工清除路线上的不适宜材料机械或人工挖除树根杂草回填夯实陷穴、坑槽并夯实自检申请原地面清理检验原地面碾压申请检验自检合格 挖方路基施工工艺框图3测量确定开挖边线清除表层土及杂草运至弃土场截水沟施工截水沟施工松土控制爆破破碎岩石装土装载机装碴运土汽车运碴测量路基标高测量路基标高修整边坡修整边坡防护工程侧沟施工“初平”路基面“细平”路基面路基标高检查含水率检查压实侧沟施工防护工程“初平”路基面“细平”路基面路基标高检查压实铲平补料补料铲平光面爆破满足不需防护需防护不满足土方路段石方路段满足不满足低高低高 填方路基施工工艺框图4条件.路线放样已批准,地表清理、原地面碾压处理已验收,机具设备、人员已全部进场,取料场已确定,监理试验室已批准标准干密度及土石级配.路段开工报告已批准申请上料挖基运输.料场填料装运(控制含水量于最佳值±2%及石块料径).划定每台车卸料面积.清除填料中不适用材料及树根杂草现场摊铺.控制松铺厚度.土石料分开摊铺.人工或机械摊铺整平,大颗粒土粉碎及大块石块清除或破碎.注意宽度(有无加宽),横坡度(有无超高),粗略平整碾压 《质量检测及控制程序框图》5施工单位控制内容监理单位建立质量保证体系施工单位组织机构自检制度创优规划工序管理质量日常工作自控监控组织检查创优工作审查设计变更审查代用材料检查到场材料检查到场设备配件审查试验资料检查质量记录检查隐蔽工程预防质量事故核定申请中间质量核定等级测量内业资料检查外业实测竣工验收参加提取 《施工环保、水土保持体系框图》6施工环保、水土保持体施工保证制度保证组织保证执行环保法规,接受管理分解到工序落实到个人积极配合上级管理检查及时反馈环保信息最大限度的减少污染,提高综合能力办公室设备物资部工程部项目经理总工程师副经理计划财务部部长设备物资部部长办公室主任中心试验室主任工程部部长制定环保方案和措施对照检查落实监督制定设备防治措施制定现场环保目标责任制和监督管理办法密切联系当地环保部门贯彻执行环保法规文件 开挖顺序图7炮孔布置示意图8'
