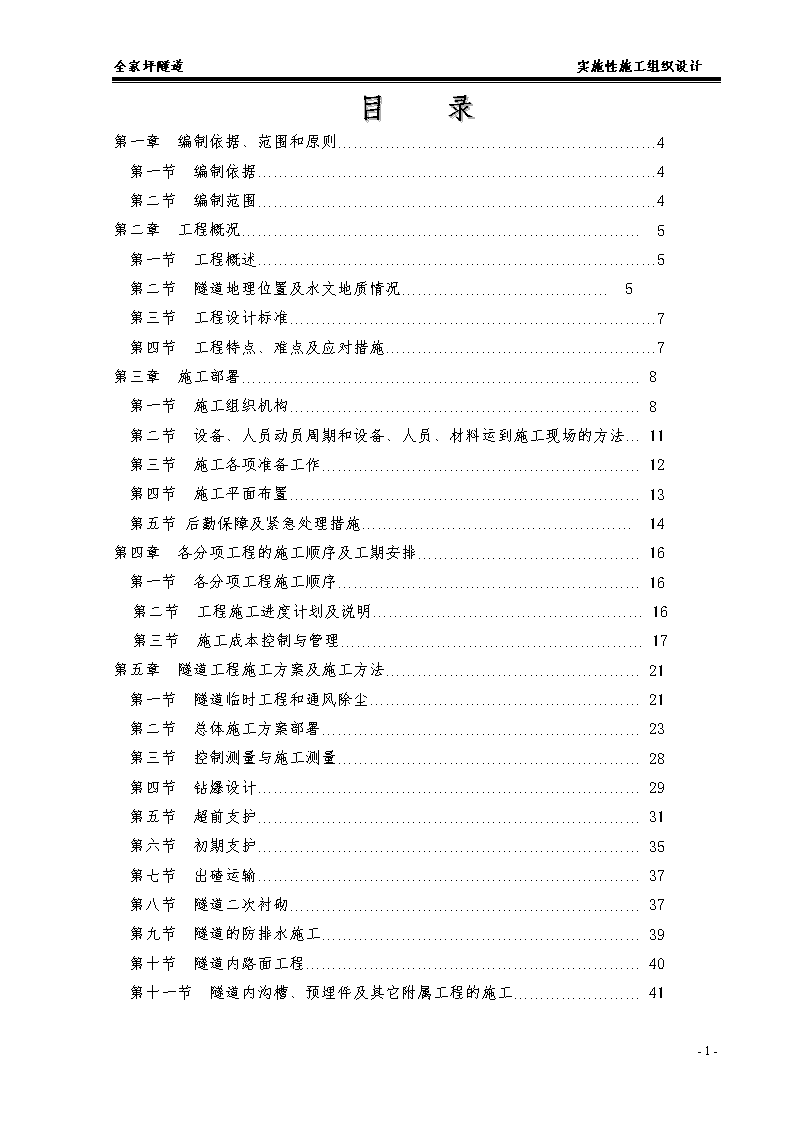

'全家坪隧道实施性施工组织设计目录第一章编制依据、范围和原则……………………………………………………4第一节编制依据…………………………………………………………………4第二节编制范围…………………………………………………………………4第二章工程概况…………………………………………………………………5第一节工程概述…………………………………………………………………5第二节隧道地理位置及水文地质情况…………………………………5第三节工程设计标准……………………………………………………………7第四节工程特点、难点及应对措施……………………………………………7第三章施工部署…………………………………………………………………8第一节施工组织机构…………………………………………………………8第二节设备、人员动员周期和设备、人员、材料运到施工现场的方法…11第三节施工各项准备工作……………………………………………………12第四节施工平面布置…………………………………………………………13第五节后勤保障及紧急处理措施……………………………………………14第四章各分项工程的施工顺序及工期安排……………………………………16第一节各分项工程施工顺序…………………………………………………16第二节工程施工进度计划及说明……………………………………………16第三节施工成本控制与管理…………………………………………………17第五章隧道工程施工方案及施工方法…………………………………………21第一节隧道临时工程和通风除尘……………………………………………21第二节总体施工方案部署……………………………………………………23第三节控制测量与施工测量…………………………………………………28第四节钻爆设计………………………………………………………………29第五节超前支护………………………………………………………………31第六节初期支护………………………………………………………………35第七节出碴运输………………………………………………………………37第八节隧道二次衬砌…………………………………………………………37第九节隧道的防排水施工……………………………………………………39第十节隧道内路面工程………………………………………………………40第十一节隧道内沟槽、预埋件及其它附属工程的施工……………………41-155-
全家坪隧道实施性施工组织设计第十二节洞内装饰……………………………………………………………42第六章、道路及排水工程…………………………………………………………42第一节施工定位测量…………………………………………………………42第二节检查井、跌水井施工…………………………………………………44第七章重点难点施工措施………………………………………………………47第一节围岩监控量测…………………………………………………………47第二节洞内地质超前预测预报………………………………………………51第八章确保工程质量和工期的措施……………………………………………52第一节确保工程质量的措施…………………………………………………52第二节工期保证与控制措施…………………………………………………53第九章季节施工及农忙季节的工作安排………………………………………58第一节冬雨季施工技术措施…………………………………………………58第二节消防、治安与防洪……………………………………………………64第十章、质量与现场安全文明管理保障体系……………………………………66第一节工程目标及保证措施…………………………………………………66第二节职业健康与安全生产保证体系及措施………………………………83第三节现场文明施工管理……………………………………………………102第十一章施工风险控制与风险预案……………………………………………107第一节施工风险分析………………………………………………………107第二节施工风险评估………………………………………………………110第十二章施工环境保护与水土保持措施………………………………………123第一节环境保护及环卫管理………………………………………………123第二节水土保护措施………………………………………………………125第三节噪声污染防治………………………………………………………126第四节对放射性采取的措施…………………………………………………126第五节弃渣防护……………………………………………………………127第六节施工区环境保护措施…………………………………………………127第七节生产生活区环境保护措施…………………………………………128第八节撤场清理及环境恢复………………………………………………128第十三章推广应用新技术、新工艺、新设备的措施………………………129第十四章其它需要说明的事项…………………………………………………132-155-
全家坪隧道实施性施工组织设计第一节与相关方的协调与配合……………………………………………132第二节地下管线及其它地上地下设施的保护加固措施…………………135第三节廉政建设措施……………………………………………………136第四节农民工工资保障措施………………………………………………136第五节道路保通措施………………………………………………………137第六节工程施工过程中和移交前的保护措施……………………………137附表及附图-155-
全家坪隧道实施性施工组织设计第一章编制依据、范围和原则第一节编制依据1、全家坪隧道施工合同文件。2、合同文件和施工图纸中明确的设计规范、施工规范、验收规范、工程质量检验评定标准、预算定额及有关资料。3、四川省有关公路工程建设的具体规定和原则。4、现场踏勘、调查所获得的有关资料。5、本标段工程所具有的特殊性、艰巨性和复杂性。6、我公司拥有的科技成果和现有的管理水平、劳力设备、技术能力,以及长期从市政、道路、隧道建设所积累的丰富的施工经验。7、依据的技术标准和规范《公路工程技术标准》(JTGB01-2003);《公路隧道设计规范》(JTGD70-2004);《公路工程地质勘察规范》(JTJ064-98);《公路工程抗震设计规范》(JTJ004-89);《锚杆喷射混凝土支护技术规范》(GB50086-2001);《公路工程基本建设项目设计文件编制办法》(1996);《公路隧道通风照明设计规范》(JTJ026.1-1999);《混凝土结构防火涂料》(GA98-2005);《公路工程基本建设项目设计文件编制办法》(1996);第二节编制范围全家坪隧道:左线ZK31+510——ZK31+850、右线YK31+505——YK31+770的土建工程(不含照明、通风、机电设备安装、消防、监控、沥青混凝土路面、人行道系统、污水管道等工程)。第三节编制原则1、严格遵守招标文件所规定的工程施工工期,按照招标合同条款以及招标文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。2、遵照施工图纸、技术规范、现场实际情况、业主要求和我单位实际情况;做到统筹安排,科学合理的安排施工进度计划,组织均衡生产和工序衔接,做到紧张有序,确保工程质量,尽量缩短工期。-155-
全家坪隧道实施性施工组织设计3、采用先进的施工技术和设备,提高机械化、标准化施工作业水平。坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试方法。4、采用项目法施工,推行全面质量管理,达到安全、文明、高效。5、严格执行交通部颁发现行的和招标文件明确的设计规范、施工规范及验收标准。第二章工程概况第一节工程概述全家坪隧道设计为单洞分离式隧道,左右线间隔18-26米,属短隧道。左线隧道起讫桩号LK31+510、LK31+850,左线进口均位于R=730圆曲线段上,曲线长202.665m,出口位于缓和曲线上,隧道长度340m;右线隧道起讫桩号为K31+505,K31+770,隧道长度为265米,右线进口均位于R=760的圆曲线上,曲线长229.637m,出口位于缓和曲线上。隧道采用单洞两车道分离式设计,设计单洞净宽10.25米,净高5米。全家坪隧道主要工程数量表工程项目单位数量备注开挖土石方土方m365855二衬砼m35916支护钢筋kg53482隧道m/座605/2隧道长度为单线总长第二节全家坪隧道地理位置及水文地质情况(一)、自然地理气象水文:本区属于亚热带湿润季风气候区。气候温和,雨量充沛;春旱、夏热;秋、冬多绵雨,日照少,湿度大,云雾多,无霜期长;为测区内气候之基本特点。据万源市气象站历年气象统计,元月最冷,平均气温3.5℃,最低为-9.4℃,7、8月份最热,平均气温30~32℃,最高达39.2℃;每年4~5月和9~10月阴雨连绵。多年平均降雨量1169.3mm,降雨集中在7~9月,占全年降雨量的70%。多年平均相对湿度75%左右。遂址区两侧沟谷各有一条常年性流水沟,隧道进口岸为石码河,由西向东流,经遂址区流向后河,枯水期该河流量为2.0L/S。隧道出口岸河谷为查家沟,流量为1.5L/S,洪水期水深1.5米左右,旱季时经常断流,沟底高程660米。-155-
全家坪隧道实施性施工组织设计上述两沟的水位高程及流量受降雨的控制雨影响,主要接受大气降雨与沟谷两岸基岩裂隙水的补给,随季节变化较大。地形地貌:测区处于四川盆地东北部,地貌上属剥蚀侵蚀中低山地貌。路线横穿全家坪山梁,沿线地形地势特点为中间高,两侧低。测段高程一般650~660m,最大高程767m,相对高差100~110m。受地层岩性及构造影响,隧道进出口为砂岩陡崖及泥岩岩地貌。整体地势起伏较大,地表植被较茂盛。(二)地层岩性:遂址区除第四系覆盖层外,仅有三叠系下统嘉陵江组(T1j)地层出露。残坡积(Q1el+dl)亚粘土混碎石层灰色,坡残积形成,松散~稍密,硬塑,较均匀,含有10%泥质灰岩角砾,呈棱角状,粒径:0.5~2cm.三叠系下统嘉陵江组(T1j)岩溶角砾岩:灰色,深灰色等色,角砾结构,中~厚层状构造,强风化~弱风化,岩芯较破碎,多呈碎块状及短柱状。分布于整个隧道进口附近一带,厚度一般较薄。泥质灰岩:灰白色,隐晶结构,泥钙质胶结,中~厚层状构造,强风化~弱风化,岩芯较破碎,多呈碎块状及短柱状。分布于整个隧道洞身上部及出口一带,厚度较大。灰岩:青灰色,隐晶结构,中~厚层状构造,强风化~弱风化,岩芯较完整,多呈柱状,少量碎块状,溶蚀现象较发育。分布于整个隧道,厚度较大。(三)地质构造:遂址区位于大巴山弧形构造带内侧偏南的新华~万源宽缓复式褶皱区内万源短轴向斜西南端,岩层单斜出露,隧道进口段岩层产状主要为:220~240°∠20~30°,隧道出口处岩层产状主要为60°∠28°,遂址区未见断裂。(四)水文地质条件遂址区地下水类型主要为岩溶裂隙水。隧道围岩主要为碳酸盐地层,岩溶裂隙水主要接受降水,上部潜水补给,主要以溶洞水、裂隙水形式向地下排泄。遂址区地下水主要接受大气降水补给,地下水的动态变化同大气降水密切相关。区内降水丰沛,年均降雨量1169.3mm,每年的降雨天数平均为135天,以5、7、9三个月降水日数量最多,补给方式主要是向下渗透,通过溪沟排泄。隧道标高处于包气带内,钻孔内未见稳定水位,地下水以滴状存在于岩石的溶孔裂隙中,雨季时水量稍大,两侧冲沟有泉水流出。从邻近工点水质分析结果表明,场地地下水及地表水水质多为HCO3-SO4-Ca型水,均为淡水,PH值7.20-7.74,根据《公路工程地质勘察规范》JTJ064—-155-
全家坪隧道实施性施工组织设计98附录D环境水对砼腐蚀评价标准判定:地下水对混凝土无腐蚀性。(五)地震烈度:根据《中国地震参数区划图》(GB18306-2001)(1/400万),该段地震动峰值加速度为:0.05g(对应地震基本烈度为Ⅵ度)。地震动反应谱特征周期为0.35s。(六)不良地质:遂址区主要出露三叠系下统嘉陵江组(T1j)之中厚层灰岩、泥质灰岩及岩溶角砾岩,主要表现为岩石的溶蚀孔较多,其地表形态主要为溶蚀洼地与溶洞,其次为溶沟溶隙。尤以进口段附近岩层中溶蚀现象更趋强烈,间断出现的小溶洞一般在0.2m左右,大则达0.8~1m,并有亚粘土充填。施工过程中应加强地质超前预报。第三节工程设计标准隧道设计标准1)道路等级:高速公路。2)设计行车速度:80km/h。3)隧道建筑限界:净高5.00m,净宽10.25m,内轮廓高度7.15m。4)洞内路面设计荷载:公路—Ⅰ级。5)隧道路面横坡:2%-4%的双面坡。6)设计交通量:预测2030年年平均日交通量为24476辆小客车/日。7)通风方式:机械通风。第四节工程特点、难点及应对措施一、工程特点1、工程地质复杂、不良地质地段较多根据地质资料显示:隧址区广泛分布断层破碎带,隧道开挖过程中可能发生垮塌,,对隧道施工造成相当大的难度。2、现场条件较困难根据对隧道现场的实地勘察,本合同段施工场地狭窄,临建布局受到较大的限制,拟在隧道出口段的右侧空地内搭建临时工棚和现场施工场地;在隧道上方适当高差的位置设置蓄水池,作为施工用水。二、施工对策1、及早进洞,加强支护,确保安全贯通加强洞口边坡防护,及早进洞,并尽快形成生产能力;工序全面配套,支护紧跟掌子面,确保施工安全。2、加强地质预报和围岩监控量测、优化施工方案-155-
全家坪隧道实施性施工组织设计成立专门的地质预报小组,采用先进的隧道地震波超前地质预报系统(TSP202)和三维非接触量测新技术,加强隧道地质预报和围岩监控量测工作,及时反馈信息,以确定科学、合理的掘进方式和掘进参数,优化施工方案。对处于断层破碎带的围岩地段,采取长大管棚穿过断层带的超前加固方式;对于洞身围岩采用台阶法开挖或单侧壁、双侧壁分部开挖等方法,喷、锚、网支护,及时封闭成环,并结合地质条件辅以管棚、超前锚杆等预加固措施。3、科学规划、合理投入、保障施工生产根据隧道出口区现有地形条件,科学规划,将出口右线侧面的台阶地进行必要的挡墙防护、整平后用作隧道施工的加工、生产区,生活营区及办公区选择在洞口外的山脚坡地;给水从山脚河沟修建蓄水池,并派专人值班,向生产用水水池供水,保障施工用水的供应;配备足够数量的先进钻、挖、装、运及支护、衬砌设备,全力保障施工生产。4、加强施工调度、合理安排劳力、周密计划材料在施工中将加强作业循环与施工交叉的协调与指挥等施工调度工作;对劳动力进行动态安排,科学、合理地转换施工工序;提前做好全方位多工作面的施工用料计划、采购、检验;全方位保障施工生产的顺利进行。5、加强施工现场的标准化管理,突出质量与安全目标,确保工期本工程隧道设计标准高、技术较复杂、工期紧。为了高标准、高质量、高效率地按期完成施工任务,我们将在施工中加强现场文明施工管理,建立标准化作业制度,杜绝施工安全事故,切实落实提前实现工期目标的承诺,以高度的责任心和使命感投入到施工生产中,加快建设、造福人民。对全体参建员工进行针对性的教育,做到上标准岗、干标准活,创全线文明工地。第三章施工部署第一节施工组织机构(一)、施工组织机构根据本工程工程量及工期安排要求,在人员配备上考虑较充足。拟上场两个隧道掘进队、两个隧道支护队、一个隧道衬砌队。隧道管理人员共25人,各施工队共105人(含管理服务人员),人员上场总人数实行动态管理。施工组织机构见(附表1)各队任务划分见“管区任务划分表”。管区任务划分表队伍名称人数管区任务划分隧道掘进队35隧道洞身开挖施工-155-
全家坪隧道实施性施工组织设计隧道支护队20隧道初期支护隧道衬砌队15隧道二次衬砌及其它附属工程(二)、项目部主要成员职责及分工1、项目经理职责代表公司行使工程项目施工的经营管理权,制定承包范围的各项具体目标,明确职能分工,对工程项目质量、安全、进度和成本控制负全面责任。认真履行工程承包合同,强化项目管理,搞好工期、质量、成本控制,使其满足合同要求。2、隧道队长职责配合协调项目经理主持全面工作,及分管相关工作。负责落实项目质量、进度、安全、生产、计划,经理不在位时,代表项目经理的工作。3、隧道工程师职责组织项目专业技术人员进行施工图纸会审和技术交底,并做好会审和交底工作记录。组织编写实施性施工组织设计,对关键工序和特殊施工工艺编制作业指导书,以满足施工需要。组织制定项目质量目标,编制创优规划、组织贯彻各种质量管理制度、技术管理制度,促进项目技术管理规范化。审核材料需用计划和加工订货计划,监督有关单位和人员做好进货的质量自检、专检和交接检,保证进货质量符合标准和有关要求。组织重要部位和特殊过程的隐蔽工程验收,对发现的不合格项或潜在不合格项及时采取纠正和预防措施,并检查验收措施的落实情况。组织项目的科研工作,推广应用新工艺、新技术,努力提高施工工艺水平和操作技能。严格项目工程的施工技术和质量管理,并对其工作质量负责;组织编制和实施项目工程质量计划,实施项目的施工过程控制。定期组织召开质量分析会,检查ISO9001质量体系运行情况,及时研究处理质量活动中的重大技术问题。对质量持有一票否决权。定期组织项目工程质量检查评比。协助和配合监理工程师对本合同段进行质量检查监督工作。4、工程技术部职责-155-
全家坪隧道实施性施工组织设计认真贯彻执行国家、行业及交通部门有关技术政策和技术标准、规范、规程、细则及技术管理制度。协助项目部领导搞好技术管理、生产经营管理及技术干部思想政治工作。认真审阅技术文件、施工资料,切实搞好施工前的现场调查、核对。建立工地试验室,搞好材料调查和材料试验及其他专业试验。搞好交接桩和桩位复测,布置加密桩和控制桩。并组织施工测量。根据组织编写实施性施工组织设计、制定工程施工方案和《项目质量计划》、《作业指导书》,并按程序报批。在施工中严格按经审批的施工组织设计组织施工。参与编写上报本项目的年、季、月、旬施工计划、材料计划、机械设备计划。落实本项目的科技创新和科技攻关活动,并促进科技成果的推广应用。参与本项目的验工计价。参加本项目的安全质量检查,作到管技术必须管安全、质量,并在施工组织设计和方案中有切实可行的安全和质量保证措施,以技术保安全质量。搞好现场的技术指导,各专业工程师跟班作业,搞好施工中的过程控制。抓好竣工自验,参加验收工作,编写分项工程技术总结,组织编制竣工文件,认真填写施工日志。作好施工原始记录。管理好技术档案、仪器设备。5、质量检测部、安全环保部职责监督检查本项目执行国家安全质量方针、政策、法规以及各级颁发的安全质量条例、规则、规定、细则、制度和办法以及开展安全质量活动情况。组织开展本项目全面质量管理,推进安全标准工地建设,督促检查安全、质量,确保文明施工等各项保证措施的落实。深入施工现场,掌握安全质量动态,及时发现事故隐患,提出整改意见。制止违章作业和违章指挥。特殊情况有权停止生产和指挥作业人员撤离险区。参加生产会议和安全质量会议,负责安全事故与质量事故的调查分析。负责不合格品的控制监督、检查,组织对质量事故的评审处置工作,监督纠正和预防措施的实施。监督检查和配合有关部门进行对新工人上岗的“三级教育”和调换工作岗位的安全教育。组织检查本单位的持证上岗情况。参加本项目的验工计价和竣工验收。负责现场的环境保护、水土保持、文物保护工作督促与检查。加强沿线管线的保护。6、物资设备部职责负责本项目的机械车辆设备的技术工作,加强对机械设备的管理,作到严格管理、合理使用、精心保养、不断提高完好率和使用率。参加安全生产会议,制订机械设备的安全管理办法。-155-
全家坪隧道实施性施工组织设计按照施工组织设计和材料计划,组织材料的供应、运输和储存工作。负责本项目的设备调配和保养维修工作,作到设备合理有效利用。配合工程技术部、安质部搞好材料的质量检验、试验工作,严把材料质量关。7、财务部职责认真贯彻执行党和国家有关经营、预算工作的方针、政策、法律、法规。认真贯彻执行《会计法》和国家有关财经政策、法令。坚持原则,模范遵守和维护财经纪律。组织验工计价,按照规定定期向监理工程师和建设单位及机关业务部门报送有关报表和统计资料。搞好本项目的资金管理,根据资金使用计划合理使用资金,作到项目资金专款专用。协助领导和有关部门搞好经营决算和施工概预算的编制,建立健全各项经济责任制,做好内部的经济责任承包工作。参与签订经济合同及督促合同的执行情况,验工计价、工程竣工后及时办理竣工决算,并进行工程价款决算。第二节设备、人员动员周期和设备、人员、材料运到施工现场的方法一、设备1、动员周期根据本合同段的施工任务和有效施工工期为依据,坚持以高标准配足、配齐与本工程特点相适应的设备品种、规格型号、数量。所需设备的来源(自有、购买、租赁),对于自有设备,统一维修;购买设备,派人员到厂家接洽,确定价格;租赁设备确定来源、能力、台班单价签订租赁协议。及时对机械设备操作手进行培训,使机械设备操作手熟悉本机的构造、性能及保养规程,做到“三懂四会”,即懂原理,懂性能,懂用途,会操作,会保养,会检查,会排除常见故障。同时建立机械设备操作手的岗位责任制,保证施工机械的正常、合理使用。机械设备动员工作在开工前进行,为期30天。2、机械设备及试验检测仪器配备本合同配备的主要施工机械设备及材料试验、测量、质检仪器设备详见《拟为本合同配备的主要施工机械设备表》见(附表2)、《拟为本合同配备的材料试验、测量、质检仪器设备表》见(附表3)。二、人员人员动员周期与机械动员周期同时进行,周期为15天。三、运到施工现场的方法-155-
全家坪隧道实施性施工组织设计1、材料的组织与运输(1)主材供应方式按照合同文件的有关规定,选择履约信誉好、产品质量优的正规企业的材料及产品并与供应商签订合同,按规定对材料及产品进行检查验收。(2)地材供应方式隧道用条石及块石可选取隧道开挖的全家坪检验合格的砂岩弃渣加工成天然建筑材料。区内砂、砾石可选取隧道开挖的石灰岩弃渣采用机械破碎加工成天然建筑材料。(3)其它材料其它材料均自行采购,选择质量优、价格合理的产品,按照有关程序进行材料质量的把关,报送监理工程师批准后,再进货和使用。2、机械设备的运输投入本合同段的设备分别从附近调入。大型机械设备通过公路运到工地。挖掘机、装载机优先装车运到工地以便新修便道、平整场地等。3、人员的运输进场根据施工需要,人员陆续进驻施工现场,修筑临时设施做好各项施工准备工作,并确保在监理工程师下达开工令后按预定计划展开施工。后续工程的施工队人员在正式开工前10天进场到位。第三节施工各项准备工作施工准备工作是取得该工程顺利建成的战略措施和重要前提,对充分发挥人的积极因素,合理组织人力、物力、加快工程进度,提高施工质量,降低工程成本等,都起着重要作用。施工准备工作不仅是开工前的准备工作,随着工程的进度,按照各个施工阶段的需要,提前做好人、机、料、法、环、技术资料等各项准备工作。使准备工作有计划、有步骤、分阶段地贯穿于整个工程施工的始终。(一)技术准备工作由项目部技术负责人负责组织工程技术人员,各职能部门人员认真阅读施工图、图说及与该工程相关的规范、规程、标准,并做好记录、整理、装订送业主、监理、设计各一份,约定施工图会审。将施工图会审定案的条文整理、装订成册,由四家单位签字盖章后,作为施工技术文件,发到各职能部门和项目部并存档。-155-
全家坪隧道实施性施工组织设计由项目技术负责人与公司各职能部门,进行施工组织设计编写,经审定批准后的施工组织设计文件,立即发至各职能部门,并组织认真阅读、学习,使施工组织设计真正做到指导施工作用。参加该工程建设的每个人员,必须以设计图及其说明,图纸会审纪要,和相应的规范、规程、标准和施工组织设计作为自己的工作依据,做到心中有数。根据业主提供的点位坐标、高程资料及设计图纸,进行现场复测,中间交接。尽早组织施工控制网的布设。(二)现场准备工作进入施工现场应首先作好进场施工道路、接通水电、埋设工地围栏、修建临设用房;进行导线点、水准的复测,建立施工控制网;与相关部门及单位配合,探明施工区域内的各种地下管网,做好保护和其他拆迁工作。联系材源、办理有关施工证件及手续,征求业主意见及向监理工程师进行工程信息咨询。项目部质量、安全管理体系,各人员职责挂牌上墙,各类安全标识,交通疏导标识挂牌上墙,示意清楚。以上工作完成后进部分劳动力,齐头并进地全面展开各种现场准备,该项工作在规定时间内全部完成。(三)人、材、机、物的准备工作人员、材料、机具、后勤保障物质供应非常重要,这项工作在时间、数量上必须满足项目部的需要,使现场准备工作顺利就绪,公司相关的各职能部门,必须引起重视,至始至终与现场项目部保持高度同步,使该项工作圆满达到计划的预期效果。第四节施工平面布置一、施工便道从附近公路的适当位置处修建施工进场便道全家坪隧道出洞口处,进场便道总宽为7米,车行道宽6米,两侧各0.5米路肩,路面采用泥结碎石路面。二、施工条件本工程隧道施工用水取自洞顶上方适当位置设置的蓄水池作为施工用水水源。施工用电利用地方电源,引入高压电线,在隧道出口外侧设配电房,配电房设两台各630KVA的变压器,同时配备300KW发电机组,以备停电急用。三、弃碴场全家坪隧道全部出渣约6.5万立方米,于全家坪隧道出洞口附近深沟处征用一弃土场,可消化本标段隧道出渣。四、临时设施布置-155-
全家坪隧道实施性施工组织设计施工场地及队伍驻地的布置主要考虑离洞口较近,上下工方便,避风、防洪、环保要求等因素。施工平面布置见(附图22)。施工场地布置考虑了如下原则:1、适应地形,紧凑布置。2、发电机组、配电房、电动压风机房尽量靠近洞口,进洞的风水管路及电线路尽可能短,以减少风、水阻力损失及电压降。3、材料堆放便于汽车运输,尽可能减少运输干扰。常用料如砂石、水泥、木料等放在同一条运输线近旁,便于运料。4、拌和系统和材料设备加工厂靠近洞口,方便调度,减少运距。5、炸药、雷管临时库房远离驻地、居民区、隧道洞口,以策安全。第五节后勤保障及紧急处理措施一、后勤保障(一)机械设备保障根据施工进展情况调集足够的先进的隧道机械设备进入该工程现场,成立专业机械队,组织维修技术较强的机械设备维修工人,平常备足常用件、易损件。做到各种机械设备“开机正常、停机保养”。同时与各生产厂家保持联系,及时处理关键性机械故障,确保机械设备利用率达到85%以上。(二)物资材料保障物资材料按设计及建设单位要求,根据国家颁布的行业标准进购合格品。物资材料部门与施工计划、技术部门随时保持联系,对施工生产所需的物资材料做到提前计划,提前进购,对有特殊要求的材料,必须根据施工进度按时进购,库存积压时间不得超过有效使用期。各种物资材料应分类堆放,做好标识,先来先用,专材专用,杜绝标识不清、堆码混乱、建材混用的现象。(三)医疗卫生保障健康的体魄是完成施工生产的前提。确保每一位参建职工的身体健康是我们企业一直追求的目标,我们将在项目点建立具有一定医疗技术水平的医疗所,选派具有一定医疗技术的内外科医生常驻现场,配备常用医疗器材,并根据工程项目的特殊性配备必要的应急器材和药品,做到常见病和一般急救能在现场处理。下大力气抓好施工现场的卫生工作,成立卫生工作领导小组,定期进行卫生检查,由医疗所组织,对生活区、工作区定期进行必要的消毒工作。按标准修建澡堂、厕所。各种生产废弃物和生活垃圾进行掩埋,预防各种传染病的发生。(四)生活保障-155-
全家坪隧道实施性施工组织设计为确保施工人员的生活所需,以队为主体建立职工食堂,隧道队指定专用生活车辆,确保生活日用品的采购和平价代销。生活管理人员应选派责任心强的人员担任,粮油、蔬菜采购应新鲜,禁购腐烂变质的食品,确保工作人员饭菜可口。(五)思想保障关心每一位职工的身心健康,教育内部职工处理好与当地群众的关系。足额逐月发放工人工资。严禁拖欠工资现象,确保施工队伍稳定,施工干劲高昂,工程项目按期完成。二、紧急处理措施本隧道安全工作的重点放在预防隧道塌方、洞内施工用电、机械车辆事故等方面,充分考虑洞内工作面狭窄、能见度较低、视线不好等因素带来的安全隐患,为安全顺利完成该项目工程,首先是从技术上采取先进稳妥的施工方案。如地质超前预报、超长管棚及小导管支护、锚杆、挂网、喷射混凝土、钢、支撑等初期支护措施。现场加强施工调度指挥、专职电工、安全员负责专项工作等措施外,我们还准备以下应急处理措施:(1)建立应急工作领导小组,由隧道队长任组长,负责处理一切突发事件。(2)落实值班车辆司机,确保应急工作需要。(3)保证通讯畅通。(4)工作车间、工区、生活区备足防火砂、灭火器。(5)火工品专人看守,安装警报器。(6)医疗所建立值班制度,落实值班医生。(7)建立应急预案。一旦发生特殊事故,由应急工作领导小组根据紧急预案统一指挥,各有关人员全力配合,协同作战,努力减少突发事件带来的损失。充分利用现场医疗所对伤员机械急救处理再送往附近医院治疗,对工程机械“专家会诊”,并与设计、建设、监理单位商讨相应的对策,采取科学合理的整治措施进行工程机械维修。因该工程项目所处地域山势陡峭,汛期沟谷内可能会产生山洪,应加强工程本体以外的防汛防洪工作。另外,加强施工区域内的防火、防盗等综合社会治安治理工作,确保国家财产和个人人身安全。第四章各分项工程的施工顺序及工期安排第一节各分项工程施工顺序一、施工的基本程序-155-
全家坪隧道实施性施工组织设计该工程施工时统筹安排各类项目施工,保证重点,兼顾其它,确保工程项目按期投产。并在保证工期的前提下,实行分期分批建设,既使项目迅速建成,尽早投入使用,又在全局上实现施工的连续性和均衡性,减少临时工程数量,降低工程成本。施工基本程序见(附表4)。二、各分项工程的施工顺序原则本工程采用流水作业法和网络计划法进行施工。各分项工程施工顺序的安排应根据技术经济条件、组织管理水平、水文气象资料、施工质量及安全要求,以及其它有关影响因素综合考虑,按最优顺序进行。原则上应做到以下几点:1、尽量安排流水作业或部分流水作业,以充分发挥劳动力和机具的效率。2、尽量减少工人和机械的停歇时间,以加快速度。3、减少或避免作业之间的相互干扰,以保证施工作业顺利进行。4、尽量防止自然条件对施工的不利影响,以确保施工质量和施工安全。三、分项工程的施工顺序(一)道路、排水工程本工程道路为隧道内道路。雨排水管网包括隧道内雨水管网及连接道的雨水管网。隧道内道路及雨水管网结合隧道施工。(二)隧道工程由两个隧道施工掘进队分别从左右线出洞口端向洞身掘进,洞口排水工程应在进洞前完成,明洞及洞门待进洞后尽早施做,隧道路面安排在隧道衬砌施工末期开工,隧道内装修施工紧随路面展开,半幅施工。隧道工程施工的基本顺序是施工准备→洞口排水工程→钻爆作业→出碴→初期支护→防水卷材及透水盲管安装→钢筋绑扎→衬砌→砼路面→内装修→其它附属工程及质量缺陷修复。隧道施工工艺流程见(附表5)。第二节工程施工进度计划及说明(一)总工期的安排根据合同工期要求并结合设计图纸提供的合同段内工程数量及我单位所上劳力、设备情况,充分考虑气候、季节对施工的影响,我们的工期安排是:开工时间暂定为2009年2月20日,竣工时间为2009年11月20日,总工期为9个月,计270日历天(根据征地拆迁等方面影响进行工期调整)。(二)工期承诺具体施工进度计划见《施工总体进度横道图》和《施工进度网络图》。-155-
全家坪隧道实施性施工组织设计(三)主要分项工程工期安排主要工程项目工期安排表分项工程开工日期完成日期施工准备及施工便道2009年2月20日2009年4月20日明洞施工2009年4月20日2009年5月15日洞口施工2009年5月15日2009年6月1日洞身开挖2009年6月1日2009年12月1日洞身初期支护2009年6月1日2009年12月1日二次衬砌2009年8月1日2010年1月25日洞内排水及路面2009年7月30日2010年2月20日洞内装饰2009年8月15日2010年3月10日竣工资料整理及交工验收2009年11月20日2010年3月31日第三节施工成本控制与管理在施工成本方面采用动态管理,事前进行成本核算,对每月完成的工程量进行分析,找偏差,及时纠偏,达到尽量节约成本的目的。(一)项目资金使用计划及降低工程造价的主要措施1、项目资金使用计划(1)、项目资金使用计划安排根据本项目的特点及实际情况,在保证快速、安全、优质、高效的完成工程任务的前提下,本着精简高效的原则,精心组织,周密安排,提高工作效率,以充分合理的利用工程建设资金,全面完成业主要求的各项建设目标。(2)、项目资金使用计划控制措施1)专款专用,防止前松后紧本工程资金只允许在本项目范围内使用,按月根据施工进度进行验工计价并拨款,严格控制敞口花钱,防止资金使用前松后紧。2)先算后干、先控制后开支为执行项目成本核算、工序单价承包创造了有利条件,划小核算单位,便于控制资金的开支。3)对内部严格验工计价,控制超拨款-155-
全家坪隧道实施性施工组织设计成立以项目经理为主、总工、验工负责人参加的验工计价小组,每月对已完工程进行一次验工计价,严格计价标准,对不合格的产品不予计价。验工计价报表编制后,须经验工计价小组成员会签。对工程进度不佳,成本亏损的项目,不搞一平二调,随意提高承包基数,防止超计价和超拨款。4)抓住大头,把住材料供应关工程材料款一般占工程成本的60%以上,是成本控制的关键。主要工程材料的采购供应由项目经理部派专人负责,采购材料(含商品混凝土)的原则:一是按照业主指定的厂家结合市场指导价采购;二是在保证材料质量前提下到建材市场进货;三是货比三家,优质优价购买材料。作到按计划采购材料,尽量减少材料的积压和消耗,确保资金的正常使用。5)精打细算,减少非生产性开支除了抓好工程直接成本核算外,控制非生产性开支也是综合创效的关键,项目经理部和各专业施工队不搞超前消费,各级管理费一经确定,不得突破。6)作好资金平衡每月按照业主和监理要求上报当月进度计划完成情况及下月施工计划,申请计价。逢季末同时上报季度计划(年计划)。在资金到位不及时的情况下,从银行提取存款预先垫付,作好资金平衡,以确保正常施工,在任何情况下均严格执行劳动法和招标文件中的规定要求,不牺牲工人的合法权益,不拖欠民工工资。2、降低工程成本的措施(1)、降低工程成本的方案根据本项目工程特点和外部环境条件,组成精干的现场管理机构,靠前管理,同时结合我方施工经验、技术管理水平和技术装备等资源条件,在进行详细的施工调查后进行施工组织设计优化。切实做到“四保”(保工期、保质量、保安全、保造价)的统一。加强管理、精心组织施工,科学筹划,向管理要效益。施工中对资源进行动态优化,合理安排施工工序,强化施工质保体系,保证施工安全。切实编好施工计划,并随时据实调整,控制投入,杜绝浪费,降低成本,提高效益。(2)、降低工程成本的措施1)、成立精简高效的组织机构,强化系统管理。我单位本着精干高效的原则,成立项目经理部,按项目法施工。2)、优化施工组织设计加强施工管理,不断优化施工组织设计和施工方案,合理安排施工工序,在技术上保证优质高效。3)、搞好成本核算,健全落实内部经济责任制,全面推行责任成本制度-155-
全家坪隧道实施性施工组织设计a认真挖掘内部控制成本的潜力,掌握投入产出的关系,随时对施工全过程进行成本预测和成本控制。定期对实际成本和责任预算进行对比,分析原因,找出差距,采取有效措施使实际成本控制在预算成本之内,提高全项目成本控制能力。b项目经理部把成本核算,挖掘内部控制成本的潜力掌握投入产出的关系,随时对施工全过程进行成本预测和成本控制。定期对实际成本和责任预算进行对比,分析原因,找出差距,采取有效措施使实际成本控制在预算成本之内。每个单项工程结束后,对各项费用进行汇总,并逐项与预算进行比较对照,分析总结经验,不断积累资料,提高全项目成本控制能力。c建立健全内部经济责任制。以经济效益为中心,明确各项目班子责、权、利,充分调动项目施工全员的积极性。开展多层次多形式的内部承包责任制,完善内部承包责任制的规章制度、指标体系、考核和保证体系。建立一套以降低造价提高经济效益为中心的经济核算制度。使经济核算和责任制度化、规范化和程序化。d全面推行责任成本、挖掘内部潜力,按“谁负责什么就控制什么”的原则,多层次地推行责任成本。把项目责任指标层层分解落实,做到“人人有职责,个个有压力”。e根据本工程施工的特点,切实合理地安排施工,避免窝工,杜绝返工,提高全员劳动生产率。f选定合理的施工方法,做好技术交底工作,严格控制最大段装药量及隧道超挖欠挖,避免爆破震动速度超限或坍帮冒顶。g严格测量三级复核制度,避免因测量事故引起返工。h搞好技术交底工作,做好钻爆设计,控制超挖引起的回填,力争最大限度降低火工品消耗。i加强试验、检验工作,正确选用圬工配比,合理使用外加剂.j加强材料管理,堵塞浪费漏洞。对材料要严格按计划采供,避免大量库存占用资金。采购要货比三家,够质优价优的物质。k按施组要求合理配置各工点的施工机具,建立机械配件的采购供应点,并做好油水管理工作,努力提高机械利用、完好率。l采用弹性用工制度,降低工费支出。m加强工地调度指挥协调,合理派车,避免车辆空载或满载,努力降低运输成本。(3)、做好经济核算的各项基础工作,以此推动企业经济管理与再上台阶。1)完善内部施工定额,做到先进管理,符合实际,不断加强定额管理,使之不断完善、更新提高。-155-
全家坪隧道实施性施工组织设计2)制订和完善内部核算价格,包括预制构件、成品、半成品、运输、劳务、材料、租赁等结算价格,并对之实行统一平衡管理。3)建立健全信息库,包括价格信息,市场信息,科技信息,做到及时、准确,同时掌握动态因素的准确资料,以便做出相应的措施。4)广泛应用计算机,提高工作效率。5)定期对干部职工进行培训,不断提高全员的管理水平和业务素质。(4)、坚持科技是第一生产力,大胆应用新技术、新工艺、新材料、新设备,以科技为纽带来提高效率,降低消耗。3、技术管理措施开工前认真研究制定出既能保证安全、质量、工期,又能降低工程成本,使企业获得最佳效益的施工组织设计,用以指导施工的全过程。各工程项目根据经济合理的实施性施工组织设计,科学安排计划,认真组织工序间的衔接,合理安排劳动力,并在施工过程中根据实际情况不断改进和优化施工方案,对重点工程施工方案进行经济比选,确保降低工程造价。加大科技投入、提高技术含量。进行技术创新,不断改进施工工艺。积极开展QC小组活动,对工程中施工工艺复杂、干扰因素多、成本支出大或不好控制的关键工序进行质量与成本控制攻关。达到保证质量、杜绝返工和控制成本的良好目标。4、物资管理措施开工前准确计算各种材料数量,严格按计划采购,认真做好点收和发放台帐,做到工完料尽。实行采购招标,同时做好价格信息和合格分供方评价工作,充分利用与厂家的长年合作关系,使采购的物资达到质优价廉。严格按照各种物资的储存规定和要求,做好物资的存放工作,以免造成材料破损、丢失或失效。同时在物资运输、装卸过程中积极采取措施降低材料损耗。严格实行定额发放制度、以旧换新制度和材料消耗月核算制度,奖罚兑现,以提高每个职工减少材料消耗的积极性和自觉性。5、机械管理措施根据工程需要合理配置机械设备,充分利用现有设备,挖掘机械潜力,提高机械设备利用率,降低机械使用费支出。-155-
全家坪隧道实施性施工组织设计建立健全机长负责制,严格执行机械操作规章制度和维修保养制度,确保机械设备的完好率。6、劳务管理措施合理安排劳力,尽量减少非生产性用工,同时加强岗前培训,提高参战职工综合素质。发挥职工一专多能作用,充分调动职工主观能动性。广泛发动干部职工多提合理化建议,择优实施,提高工作效率。不断优化劳动力组合,积极开展劳动竞赛,加大奖罚力度,提高劳动生产率。7、做好经济核算的各项基础工作制订和完善内部核算价格,包括预制构件、成品、半成品、运输、劳务、材料、租赁等结算价格,并对之实行统一平衡管理。建立健全信息库,包括价格信息,市场信息,科技信息,做到及时、准确,同时掌握动态因素的准确资料,并做出相应的措施。广泛应用计算机进行工程管理,提高工作效率。定期对干部职工进行培训,不断提高全员的管理水平和业务素质。应用新技术、新工艺、新材料、新设备,以科技来提高效率,降低消耗。第五章隧道工程施工方案及施工方法第一节隧道临时工程及通风除尘(一)劳力组织隧道采用单口掘进,由隧道掘进队、隧道支护队、隧道衬砌队按三班制安排组织施工,在人员上按每人每天少于8个小时工作时间安排。(二)设备配备隧道施工采用多臂掘进台车、YT-28型凿岩机钻孔,装载机装碴自卸汽车出碴运输、湿喷混凝土初支、整体衬砌台车模筑、砼由商品砼站拌合、砼运输车运输、砼输送泵泵送的施工方法。(三)临时工程1、交通便道充分利用现有道路,并按设计修建泥结碎石临时便道,首先用反铲沿设计线开出简易道路,让部分机械和设备先进场进行隧道和路基的前期施工准备工作,让施工便道的完善和主体工程的施工同时进行。2、高压供风系统的布置在隧道出口附近设高压供风站,采用3~5台压风机组供风,高压风管采用φ180mm的无缝钢管,隧道一侧的墙脚。-155-
全家坪隧道实施性施工组织设计3、供水系统的布置在隧道出口洞顶适当位置处设置一个不小于50立方米的高位水池,高度高于洞口拱顶标高约60米左右,作为隧道施工用水。高位水池的水采用附近水源补给,见下图。4、供电系统的布置本合同段隧道施工用电利用地方电源,引入高压电线,在隧道出口外侧设配电房,配电房设容量为一台630KVA的变压器。同时配备200KW的发电机组作为备用电源。5、通风除尘本隧道工程采用压入式通风方式以提高通风除尘效果措施。洞内作业环境质量直接关系着施工的快慢与职工人身健康,因此必须高度重视,认真搞好。为此采取下列措施:(1)通风管路方面,围绕“防漏降阻”加强管理。风管安装除了做到平、直、稳、紧外,风管节长选用20米一节,减少接头漏风。(2)加强对进洞机械车辆的维修保养,定期检查空气滤清器是否堵塞,进、排气是否畅通,喷油效果不好的喷油嘴及时更换,使喷油效果好,雾化程度高,柴油充分燃烧。(3)采用湿式凿岩、水幕降尘和个人防护相结合的办法防尘。水幕降尘就是采用湿式喷雾法除尘降尘。每个工区距开挖面30米处设一台水幕降尘器,炮前10分钟开阀,炮后半小时关闭。另外,专门成立尘毒测试站,定期测试粉尘和有害气体浓度。通风布置见(附图3)。第二节总体施工方案部署(一)总体施工方案的确定-155-
全家坪隧道实施性施工组织设计隧道开挖方法采用新奥法,开挖爆破采用光面爆破,并及时进行监控量测,根据地质情况的变化调整施工方法及步骤。隧道的主要施工过程包括:钻爆开挖,装碴运输,临时或初期(一次)支护,模筑(二次)衬砌等项,且这一系列过程必须与相应施工条件相配合。根据本工程实际,本隧道采用的施工方法有台阶法、单侧壁法、双侧壁法。超前帏幕注浆段采用正台阶法施工。(二)边、仰坡施工1、根据施工图设计测量出进洞口的准确位置,结合洞口段的地质情况,确定边、仰坡开挖边坡坡率,测设出开挖边线,在距离开挖边线5米以外施工边仰坡截水沟,避免地表水对边、仰坡的冲刷,保证其稳定性。2、边、仰坡开挖时为保证施工安全采用由上而下顺作法施工,为保证坡率,施工时采用光面爆破,严格控制超欠挖,确保边、仰坡坡面平顺。3、边、仰坡开挖完成并满足设计和安全功能时,采用人工搭设脚手架对边、仰坡进行人工找平,并喷射5cm厚的素混凝土对坡面进行封闭。4、坡面上根据实际地质情况按完善设计进行锚杆施工,锚杆尾部外露长度满足保护厚度的要求。5、锚杆施工完成后,在坡面上按完善设计布置钢筋网片和喷射混凝土(一般为8∽10cm)。(三)洞口段施工方法在进行洞口段开挖施工前,施作好洞顶截水沟,防止地表水渗入开挖面影响明洞边坡和成洞面的稳定;在进行开挖过程中,边坡防护与边坡开挖同步进行,做好边坡防护是保证安全进洞的重要一环。洞口段开挖前首先对边坡进行喷锚加固。明洞的开挖先开挖耳墙并灌注耳墙,然后采用暗挖法开挖内侧边墙及拱部,土石方开挖按顺序进行,边坡开挖严格控制爆破药量。明洞衬砌施工按设计要求制作挡头板、外模、支架、支柱、并设置渗漏、跑浆和走模的施工措施,明洞衬砌模筑混凝土适当内掺防水剂,用量按设计要求或施工配合比;按设计要求加工和绑扎钢筋,然后采用输送泵浇注拱圈砼。待拱圈封顶砼强度达到2.5MPa以上时便可开始脱模,拆除钢模台车支撑,当拱圈混凝土达到设计强度的80%以上时,施做防水层。衬砌完成并按设计要求施作防水层后及时回填,回填土方按要求采用蛙式打夯机进行对称分层夯实,回填时必须对称分层夯实,每层厚度不宜大于0.3米-155-
全家坪隧道实施性施工组织设计,两侧回填高差不得大于0.5米,回填至拱顶以后,亦应分层填筑,且回填粘土隔水层应与边、仰坡搭接良好,封闭严实,防止地表水下渗影响回填土体的稳定,回填完成后应对洞顶回填土按设计加固和绿化处理。明洞部分的截水沟、排水设施应配合明洞施工,并及早完成。(四)正洞洞身围岩开挖方法1、Ⅴ级围岩开挖方法Ⅴ级围岩浅埋段的施工首先进行超前管棚支护,开挖采用预留核心土环形拱部开挖法施工。每循环进尺控制在1.0m。环形拱部开挖完毕后及时初喷砼、施做径向中空注浆锚杆、挂钢筋网、立工字钢架、复喷砼等初期支护,然后进行核心土和下部开挖,开挖完成后施作边墙及仰拱的初期支护。施作防水层,浇筑仰拱砼,再进行二次衬砌。Ⅴ级围岩深埋段的施工首先进行超前注浆小导管支护,开挖采用短台阶法施工。上台阶超前2~4m施工,每循环进尺控制在1.0m。上部台阶开挖完毕后及时初喷砼、施做径向中空注浆锚杆、挂钢筋网、立格栅钢架、复喷砼等初期支护,然后下半台阶开挖,开挖完成Ⅴ级围岩浅埋偏压段采用双侧壁法开挖:左右导洞各分上、下台阶两部开挖,留中隔墙。导洞上台阶开挖面积为导洞全断面二分之一,一侧导洞较另一侧导洞领先长度控制在20~30米内,上台阶为弧形仰拱。(1)、基本施工步骤为:①左侧导坑上部开挖,初期支护→②右侧导坑下部开挖,初期支护→③拱部及核心土上台阶开挖,初期支护→④核心土下台阶开挖→⑤拆除临时支撑→⑥仰拱砼浇筑及仰拱回填→⑦浇筑两侧二次衬砌砼基础→⑧浇筑二次衬砌砼。双侧壁导坑法施工应在其辅助施工超前长管棚或超前小导管施工完毕后方可进行。双侧壁导坑法施工示意图和施工工艺流程见下图-155-
全家坪隧道实施性施工组织设计图3.4.22Ⅲ级围岩正台阶光面爆破炮眼布置图双侧壁导坑法施工工艺流程图-155-
全家坪隧道实施性施工组织设计双侧壁导坑法施工作业循环时间图工序时间min循环时间(min)60120180240300360420480540576超前地质预报15测量放样30围岩量测30超前支护60导坑开挖210导坑支护180说明:超前地质预报、超前支护为摊销时间;左、右侧导坑上、下台阶各工作面里程不同,平行作业,循环时间只计列其中一个占用时间较大的工作。施工中应注意以下事项:①、双侧壁导坑施工必须十分重视保护围岩,尽量减少对围岩的扰动。②、隧道左、右两侧导坑以3~5m长为一段交替前进开挖,严禁同时开挖,导坑掌子面应用喷射砼及时封闭,以保证开挖面的稳定。③、施工时每开挖一侧导坑应立即进行初期支护,支护应严格按照设计支护,主洞外轮廓部分作为永久性支护保留,辅助导坑部分在开挖上台阶和取核心土时分别拆除。④、喷射砼应紧随开挖掌子面施作。钢拱架的拱脚或底角不得置于虚渣上。⑤、侧导坑施工中应按照监控量测设计要求,埋设洞内观测点,实施监控量测,并及时反馈信息以指导施工。⑥、两侧导坑支护施工完毕经监控量测的围岩变形量较小时才可进行中部上台阶临时支护拆除和开挖施工。(2)、当围岩向不利于稳定的方向发展时应采用以下变更方法或辅助措施:①减小进尺,控制施工对围岩的扰动,采用机械开挖。②临时封闭上台阶仰拱;③拱部超前锚杆或更强的辅助措施;④增强一次支护参数。2、Ⅳ级围岩开挖方法Ⅳ-155-
全家坪隧道实施性施工组织设计级围岩采用单侧壁法:导洞及余下部分各分上、下台阶两部开挖,上台阶开挖为该部分全断面二分之一,其领先长度在30~50米内,上台阶为平底。(1)、基本施工步骤为:①开挖导洞上台阶,初期支护→②开挖导洞下台阶,初期支护→③剩余部分上部开挖,初期支护→④剩余部分下部开挖,初期支护→⑤拆除临时支撑,模筑二次衬砌(2)、当围岩向不利于稳定的方向发展时采用以下变更方法或辅助措施:①控制上台阶的领先长度,变上台阶平底为仰拱;②减小进尺,控制施工对围岩的扰动,采用机械开挖。③临时封闭上台阶仰拱;④拱部超前锚杆或更强的辅助措施;⑤增强一次支护参数。(3)、施工工艺根据围岩地质超前预报以及对掌子面围岩观察分析,首先进行必要的超前支护,然后进行单侧壁法开挖。(4)、开挖方法根据围岩情况,采用以小松挖掘机开挖为主,辅以人力风镐对轮廓线进行整修的施工方案,当遇上大块骨石时,采用预裂控制爆破技术进行松动清除。施工中,先行导坑的距离将视地质条件(围岩情况、涌水情况)而定,一般在7~10m左右,当围岩基础承载力较低,侧压力较大时,可调整到3~5m左右。以便尽早闭合成环形成整体受力。(5)、注意事项a.施工中严格控制各开挖分部循环进尺,开挖和支护工序必须衔接紧密,以减少围岩变形。b.各部位的开挖必须在邻近作业面的初期支护达到一定强度后进行。c.拆除中壁时,脚手架一定要牢固,施工人员通过拆除点时要注意联系。d.加强对围岩和支护的动态监测,根据量测数据及时判断围岩和支护的稳定情况,如有异常及时处理。e.充分考虑围岩变化情况,分析、预报前方地质情况。第三节控制测量与施工测量1、控制测量①洞外平面控制测量:隧道洞外控制复测采用高精度的GPS全球定位系统。高程采用四等水准进行复测。②-155-
全家坪隧道实施性施工组织设计洞内平面控制测量:为确保隧道高精度贯通,采用二等导线测角精度进行施测,平均边长600米。隧道内导线按等边直伸导线布置,且形成导线网。③高程控制测量:洞内、洞外、高程按四等水准要求施测。2、施工测量采用经纬仪延伸与激光导向相结合的方法。作业要求:①测量人员须先培训后上岗。②洞内联测,应选在阴天,气温稳定,无大风情况下进行。水平角观测采用方向观测法观测4测回,测距采用对向观测。竖直角两个测回,测距四次,考虑气象改正,投影改正,投影面高度统一采用隧道投影高程。高程测量严格按照《测规》四等水准测量要求进行,结合具体情况,采用往返不同路线进行施测。③洞内控制测量采用闭合环的方式,每个导线环边数不大于6条。洞内测量应在洞内施工不影响时进行,并加强通风,保证照明充分,提高清晰度。水平角观测采用方向观测法观测,采用J1级仪器观测不少于4个测回,测距与洞外部分相同。水准测量要求与洞外部分相同,特别注意视线高度不能太低。④坚持三级复核制a.洞内控制点由队测量班负责按本设计方案要求布设。项目精测队负责300米内洞内中线的测量。b.隧道每进尺50~100米,由项目精测队测量班根据精测队测量的结果进行洞内导线延伸,施测时必须联测两个以上同等级控制点。c.精测队负责洞内的首级控制,隧道每进尺100~200米,由精测队负责对新设控制点进行施测,平差计算后出精测成果。d.隧道贯通后,由三级测量单位均派人到现场一起进行贯通测量,并一起进行平差计算工作,共同协商贯通误差调整方案。e.洞内首级控制测量采用仪器为:TC702全站仪及相配套的三脚架,反光镜等设备。测角精度1秒,测距2~2PPM。NI10水准仪和配套的铟钢水准尺,精度±0.5mm/km。f.测量仪器和设备按国家规定每年送国家授权检定部门进行检定,合格后方能使用。第四节钻爆设计一、光面爆破施工工艺采用非电毫秒雷管(1~20段),炸药采用2号岩石硝铵炸药或乳化炸药。-155-
全家坪隧道实施性施工组织设计规格分别为φ32×20cm和φ25×20cm药卷。周边眼用φ25×20cm药卷,间隔装药,其它眼均用φ32×20cm药卷,连续装药。起爆系统采用导爆管传爆,以集束为主的混合联接引爆网络;见《光面爆破施工工艺框图》(附图7)。二、爆破设计1爆破设计①钻孔:钻孔采用风动凿岩机进行钻孔作业。②爆破:进行爆破试验并不断修正设计爆破参数,以达到最佳爆破效果。成立爆破作业小组,实行定人、定位、定标准的岗位责任制,确保正常实施,其具体措施如下:A、测量放线:a、隧道中线测桩之间距,直线上不超过20米、曲线上不超过10米,每50米设一水准(BM)点,并在每排炮开钻前准确绘出开挖轮廓线、周边眼、掏槽眼的位置。b、每次测量放线时,对上次爆破断面进行检查,及时调整爆参数,以达到最佳爆破效果。B、钻孔作业方法步骤:a、钻孔前,钻工要熟悉炮眼布置图,严格按照钻爆设计实施。b、定人、定位、对周边眼、掏槽眼由经验丰富的司钻工司钻。c、钻眼时,掏槽眼、周边眼按设计的深度、角度施工,误差控制在设计要求的允许范围内,其中掏槽眼眼口间距和眼底间距误差不得大于5cm,辅助眼眼口排距行距误差不得大于5cm,周边眼间距误差不得大于5cm,外斜率不得大于5cm/m,眼底不超出开挖轮廓线10cm,方向相互平行钻眼完毕,按炮眼布置图进行检查,并做好记录,对不符合要求的炮眼重钻,经检查合格后方可装药爆破。d、严格控制周边眼钻孔外插角度,相邻两茬炮之间错台不大于10cm。C、爆破作业的技术要求a、装药作业要定人、定位、定段别。b、装药前,所有炮眼必须用高压风吹净尘沫。c、严格按设计的装药结构和药量进行装药。d、严格按钻爆设计的联接网络实施。2光面爆破的施工方法:根据设计围岩类别不同,采用不同的爆破方案,光面爆破施工工艺见附图7。-155-
全家坪隧道实施性施工组织设计(1)、钻爆方案a.为减少对围岩的扰动及降低爆破振动的强度,周边眼选用小直径药卷间隔30cm~50cm不藕合装药,其余炮眼采用集中装药。b、掏槽眼采用直眼或楔型掏槽;c、其它炮眼采用深孔微差控制爆破,在保证爆破效果的前提下,尽量减少炮眼的炸药用量。d、选用合理不偶合系数装药,提高光爆效果,不偶合系数选用1.8。e、超爆器材与起爆网络:利用非电导爆系统起爆,各排炮眼采用时间间隔大于50ms的等差雷管。(2)、钻爆参数的确定a、炮眼深度(L)对IV、V类围岩按1~1.5米。b、爆破参数①隧道周边眼按光面爆破设计,以减少掏槽眼、掘进眼爆破对周围的振动效应。②掏槽眼、底板眼爆破的段装药量,一般取最大允许装药量的70%。③合理地选择分段间隔时差:为避免振动波的叠加作用,取大于250毫秒。④钻爆设计孔深度开挖循环进尺定为Ⅳ级围岩1.5m,⑤钻孔设备:风动气腿式凿岩机16~20台。⑥爆破器材:炸药:采用2#岩石硝铵炸药或乳化炸药(有水部位),规格为Φ32mm×200mm用于掏槽眼、铺助眼等非周边眼,Φ25mm×200mm用于周边眼。(3)、Ⅳ级围岩炮眼设计a、掏槽眼:采用楔型掏槽,眼深1.9米,拉槽眼深1.8米。b、周边眼间距E=50cm,周边眼至内圈眼距离为60cm,周边眼装药集中度为0..15kg/m。采用不偶合和间隔装药结构,不偶合系数为1.8。将φ25×200mm按30~50cm间距绑在竹片上,用导爆索串起即可,竹片紧贴被保护岩面。c、底板眼:底板眼间距90厘米。d、其它炮眼:采用横向间距0.75~1.0m,竖向间距0.70~1m。-155-
全家坪隧道实施性施工组织设计(4)、爆破放炮之前提前十分钟通知相邻工作面上的施工人员撤离,非点炮人员撤离至安全区后才能引爆。采用1~20段非电毫秒雷管起爆,爆破后先由机械排险,然后由专职安全员对危石清理后,方可进行下一道工序施工。第五节超前支护超前支护形式有超前小导管、大管棚等。(一)超前小导管注浆施工1、施工工艺流程见下图:超前小导管注浆工艺框图2、施工要点为:a钻孔前应先喷砼封闭掌子面,以防漏浆,而后测量布孔,在设计孔位点上标记。b采用凿岩机钻孔并将导管顶入,钢管外插角10°,尾部外露30~40cm,以便连接孔口阀门和管路。导管安装后,要用吹管或掏勺将管内砂石吹(掏)出,以免堵塞,管口采用麻丝和锚固剂封堵。c小导管安装完毕后,旋上孔口阀,安装浆液容器,连接注浆管路。注浆前注浆系统要试运转20分钟左右。d配置浆液时,要注意防止浆液结块。浆液应随配随用,用多少配多少,以免造成浪费。e配置好的浆液,需经过滤后方可进入泵体,以防杂物堵塞管路或泵体。、f注浆顺序:按由下至上的顺序施工,如遇串或跑浆则隔孔灌压。g注浆压力控制:由注浆泵油压控制调节(0.5-1MPa)。-155-
全家坪隧道实施性施工组织设计h浆液配比的控制:浆液的配比受凝胶时间的直接控制,它的控制原则一般是先稀后浓,逐级变换。i结束标准:采用定压、定量双控制。j注浆结束后,应对注浆泵及管路进行清洗,以保证下次注浆顺利进行。施工中要加强劳动保护,防止浆液沾染人体。(二)超前注浆大管棚施工中对破碎带、断层等不良地段,切实做好超前钻探、预测、预报,采取锚杆、网喷、格栅、系统锚杆等综合支护手段。结合施工生产要素及施工生产能力,按照“管超前、严注浆、短开挖、不(弱)爆破、强支护、快封闭、勤测量、速反馈”的原则施工。采用超前注浆大管棚的方案进洞。大管棚支护距离长、安全可靠,在拱部形成—钢管棚超前支护体,从而达到稳定围岩目的。二次衬砌先施工仰拱,拱墙一次性浇筑。超前注浆大管棚采用φ108无缝钢管,长度22m,环向间距40cm。大管棚与下一环小导管搭接长度不小于2m。钻孔采用风动地质钻机。钻进施工过程中,采用短钻杆多次加杆接长的方法。超前注浆大管棚施工工艺见(附表8)。超前注浆大管棚施工方法如下:台车就位台车固定测量布孔台车大臂矫正钻杆分节退出卸下钻孔及接长钻杆钻杆接长准备1、钻深孔工艺流程。钻深孔工艺流程示意图。2、钻深孔的操作要点钻杆长度为4.3m、5.525m,钻深孔时必须接杆。因此,随着孔深的增长,需要对回转扭距、冲击功及推力进行控制和协调,尤其要严格控制推力,不能过大。-155-
全家坪隧道实施性施工组织设计为了确保钻杆接头有足够的强度、刚度和韧性,钻杆联结套应与钻杆材质相同,两端加工内螺扣(配合钻杆首尾端外螺扣),联结套的壁厚≥10mm。钻杆连接套示意图:为防止钻杆在推力和振动力的双重作用下,上下颤动,导致钻孔不直,钻孔时,应把扶直器套在钻杆上,随钻杆钻进向前平移。1)台车就位固定后,由测量工站在台车臂托蓝上准确画出钻孔位置。2)施钻时,台车大臂必须顶紧在掌子面上,以防止过大颤动影响施钻精度。3)钻机开孔时钻速宜低,钻进20cm后转入正常钻速。4)第一节钻杆钻入岩层,尾部剩余20~30cm时停止钻进,人工用两把管钳卡紧钻杆(注意不得卡丝扣),钻机低速反转,脱开钻杆。钻机导轨退回原位,人工装入第二根钻杆,并在钻杆前端安装好联结套,钻机低速送至第一根钻杆尾部,方向对准后联结成一体。5)起拱线以上的孔位,由于台车大臂离地面较高,不便装卸钻杆,这时应将大臂落下,人工在地面安好钻杆后,大臂重新升起就位。6)每次接长钻杆,均可按上述方法进行。7)换钻杆时,要注意检查钻杆是否弯曲,有无损伤,中心水孔是否畅通等,不符合要求的应更换,以确保正常作业。8)引导孔直径应比棚管外径大15~20mm,孔深要大于管长0.5m以上。9)钻孔达到要求深度后,按同样方法拆卸钻杆,钻机退回原位。3、顶管的工艺流程1)顶管工艺流程,顶管工艺流程见(附表9)2)顶管工艺及作业要点:采用大孔引导和棚管钻进相结合的工艺,即先钻大于棚管注浆的引导孔,然后利用钻机的冲击和推力(顶进棚管时凿岩机不使用回转压力,不产生扭距)将安有工作管头的棚管沿引导孔顶进,逐节接长棚管,直至孔底。(A)管件制作:棚管采用Φ108普通钢管,钢管节长为6m,管棚长度22m-155-
全家坪隧道实施性施工组织设计,因此必须接长。棚管接长时先将前一根钢管顶入钻好的孔内再联结。事先加工好的管节联结套,要预先焊接在每节钢管两端,便于联结。第一根钢管前端焊上合金钢片空心钻头,以防管头顶弯或劈裂。见下图:管节联结套示意图(B)顶管作业将钢管安放在大臂上后,凿岩机对准已钻好的引导孔,低速推进钢管,其冲击压力控制在1.8~2.0MPa,推进压力控制在4~6MPa。(C)接管:当前一根钢管推进孔内,孔外剩余30~40cm时,开动凿岩机反转,使顶进联结套与钢管脱离,凿岩机退回原位,大臂落下,人工装上后一节钢管,大臂重新对正,凿岩机缓慢低速前进对准前一节钢管端部(严格控制角度),人工持链钳进行钢管联结,使两节钢管在联结套处联成一体。凿岩机再以冲击压力和推进压力低速顶进钢管。(D)棚管补强:为了加强管棚的刚度和强度,按设计将管棚钢管全部打好后,应先用钻头掏尽钢管内残碴,进行钢管补强。补强方法:一般地段,在钢管内注入水泥砂浆,形成钢管混凝土;坍方及围岩破碎且富水地段,钢管内先放置Φ20钢筋笼,再向管内注水泥浆(水灰比1:1)或水泥-水玻璃浆液(双液比1:0.5,水玻璃浓度为30~35Be)。第六节初期支护本工程隧道初期支护包括砂浆锚杆、中空锚杆、钢架支护、挂网锚喷等。初期支护紧随开挖面及时施作,减少围岩暴露时间,控制围岩变形,防止围岩短期内松弛。(一)砂浆锚杆砂浆锚杆施工工艺流程:布点点点钻孔点点注浆点点安装锚杆点点安装止浆塞点点养护点点安装垫板、螺帽点点-155-
全家坪隧道实施性施工组织设计1、原材料及配合比:a、锚杆杆体采用直径25毫米的螺纹钢,一端套丝,使用前调直、除油。砂浆采用中砂和425号水泥拌制,砂最大粒径不大于2.5毫米,使用前过筛清洗。b、砂浆配合比控制在(水泥:砂子)1:1~1:0.5之间,水灰比控制在0.45~0.5之间。c、砂浆拌合均匀,随拌随用,在砂浆初凝前使用完毕。2、钻孔:a、采用气腿凿岩机钻孔。b、钻孔的深度、方向和布置严格按设计施工。c、孔深误差不超过5厘米,孔径大于杆体直径15毫米。d、钻孔完毕吹净孔内积水、积粉和岩碴。3、注浆:a、采用牛角泵注浆。灌浆开始或中途停止超过30分钟,用水或稀水泥浆润滑注浆泵及管路。b、注浆时注浆管插入距孔底5~10厘米处,随砂浆的注入缓慢均匀拔出,灌浆压力不大于0.4MPa。避免孔中砂浆漏灌,保证锚杆全长锚固。c、锚杆的插入长度不小于设计长度的95%,锚杆安装后不得随意敲击。(二)中空注浆锚杆中空注浆锚杆施工工艺流程:初喷砼测量布点钻孔安装锚杆钻进安装止浆塞注浆封口复喷砼检查孔口是否畅通1、钻孔:将气腿式凿岩机对准孔位,直接钻孔。2、安装锚杆:钻至设计深度后,清孔、人工或用凿岩机将锚杆顶入孔内,确认杆体通畅,锚杆外露10~15厘米。-155-
全家坪隧道实施性施工组织设计3、注浆:a、将止浆塞打入孔口30厘米左右。b、连接锚杆、注浆管路、注浆泵。选用UB-3型注浆泵注浆。c、注浆泵注浆,直至浆液从孔口周围溢出。浆液采用早强砂浆,孔内空气由排气环排出。d、注浆完成,卸下注浆管和锚杆接头,转入下一孔注浆。浆液达到设计强度后,锚杆尾部安装钢垫板。(三)喷砼1、钢筋网钢筋网在洞外预先按设计焊接绑扎成片,运至洞内随围岩起伏铺设,并与锚杆、钢支撑焊牢,钢筋网与围岩间距3-4厘米,喷砼后钢筋网片不外露,最小保护层厚度2厘米。2、喷射砼采用TK-961型喷射砼机湿喷作业。系统风压保持不小于0.5Mpa,风量不小于10m3/min。A.初步配合比设计为:初选湿喷砼配合比为1:2.47:1.53:0.04:0.45(水泥:砂:石子:速凝剂:水灰比)B.原材料要求:水泥:为32.5或42.5普通硅酸盐水泥。粗细骨料:石子最大粒径为10毫米;砂子细度模数为2.5-3.0,含水率5-7%。C.喷砼作业:喷砼采用成都生产的TK-961型湿喷机及配套湿喷技术,砼采用强制式自动计量拌和机拌和,入机时砼坍落度控制在8~15cm间,砼拌制时应注意运输过程中的坍落度损失,成品砼采用砼搅拌运输车运至TK-961型湿喷机转子活塞凸轮喂料机构,速凝剂在湿喷机专用入口加入,由计量泵将速凝剂通过胶管压入喷咀,依靠喷射管中压缩空气将速凝剂雾化与物料充分混合后喷出。工艺流程如下图所示:-155-
全家坪隧道实施性施工组织设计搅拌机转子活塞凸轮喂料机构速凝剂计量掺加系统水泥减水剂成品砼运输水喷射管压砂缩空速凝剂管骨料(5-15mm)外掺剂气速凝剂喷嘴湿喷砼作业程序图a、喷射前,先用高压风、水清洗岩面,清除浮石,检查机具设备和管路。b、送风前先打开计量泵,以免高压混凝土拌合物堵塞速凝剂环喷射孔;送风之后调整风压,使之控制在0.45-0.70MPa之间。c、喷嘴与岩面距离为60-100厘米,喷射方向尽量与受喷面垂直。d、一次喷射厚度不超过6-7厘米,两次喷射时间间隔为15-20mim。e、喷射作业分段、分片进行,每段长度不超过6米。喷射顺序自下而上进行。喷头成螺旋形缓慢均匀移动,每圈压前面半圈,绕圈直径约30厘米。D.注意事项:a、开机先开主机,再按依次开震动棒、计量泵、风阀的顺序进行。b、喷射完成先关主机,再依次关风风阀、计量泵和振动棒,然后用清水将机内、输送管路内残物清理干净。c、严格控制拌合物水灰比,经常检查速凝剂注入环的工作情况,发现问题及时处理。d、如有堵管情况,则必须先关闭主机,然后才能进行处理。(五)型钢拱架及格栅钢架1、格栅钢筋拱架支撑钢架加工:按照设计尺寸在水泥硬化的地面上放出1:1大样,按照大样焊接钢架单元,并焊好纵向联接套管、联接角钢或垫板。钢架架立:初喷4cm厚混凝土后,按设计准确测量放线,架立钢架并复核,钢架尽可能与初喷面贴靠紧密,两侧底脚使用垫块支垫牢固。架设完毕后再喷砼,保护层不小于2cm。连接:法兰之间对正,用螺栓连接牢固,钢架与锚杆焊牢,钢架与钢架之间用Φ25螺纹钢通过纵向联接套管联成整体,起到整体支护效果。-155-
全家坪隧道实施性施工组织设计2、型钢拱架型钢拱架采用冷弯机弯制成型,并严格按设计弧度检查复核。当采用侧壁导洞法或台阶法施工时,拱部拱架先用锁脚锚杆与垫板临时固定,并将接头处用水泥包装袋包裹好,接长时,清除水泥袋与锁脚锚杆垫板,用U型连接板与U型螺栓将上下拱架搭接联接。型钢拱架、钢拱架施工工艺见(附图11)第七节出碴运输采用侧卸式装碴机装碴、自卸汽车运输出碴。衬砌台车应合理设计,预留不小于3m的空间,便于运输车辆的进出,解决出碴与衬砌作业的干扰。洞外弃碴场地挡碴墙先行修好,弃碴场地的弃碴顶面保持平整,并防止水流冲蚀造成溢流。对运输道路要进行维修和养护,使其经常处于平整畅通,道路两侧和余料随时清除。隧道出碴采用无轨运输。上台阶由人工配小车出碴至下台阶,下台阶用反铲挖掘机扒碴,装载机装碴,自卸车运输出碴至洞口,经二次倒运至填方路基或弃碴场。第八节隧道二次衬砌1、总体布置隧道砼采用商品砼,防水混凝土通过试验选择合适的配合比,配料时精确计量,采用砼输送车运输砼至输送泵,输送泵送至二衬模板台车作业面。隧道工作面左右洞各设1台衬砌台车,衬砌由隧道出洞口向洞身推进,台车长度9m。见下图:-155-
全家坪隧道实施性施工组织设计全段面衬砌钢模台车示意图2、隧道二次衬砌施工工艺见(附图12)3、衬砌施工工艺流程与技术要求①衬砌准备工作:清理初期支护面,安设盲沟软透水管、带注浆管止水条、背帖式橡胶止水带,铺设防水卷材,质量检查。②衬砌台车就位a.清理模板、涂脱模剂,拆除堵头板,测量放样,就位调整,固定台车及模板。b.安装堵头板,砼输送泵就位。③砼的生产为保证砼配合比准确,拌和站的自动控制和自动计量系统定期检查标定,砂、石质量严格控制。④砼灌筑:采用砼输送泵(拖泵)灌筑砼,两侧砼对称灌筑。砼灌筑过程中采用插入式震捣棒振捣,防止过捣和漏捣出现,确保砼表面光滑、平整。砼泵应连续运转,管道拐弯圆缓,接头严密,使用前润滑管道。砼灌注结束后,及时清理现场,及时检修,保养输送泵,清洗管道。4、仰拱、铺底施工工艺①仰拱施工隧道衬砌采用先做仰拱后做墙拱的施工顺序。-155-
全家坪隧道实施性施工组织设计仰拱采用架空道路就地灌注砼的方法,即仰拱底部挖够后,将木横梁架设在边墙的下部,支顶运输道路,其下捆扎钢筋灌筑仰拱和仰拱填充,待仰拱砼达到设计强度后,拆除横梁恢复运输道路,然后再进行下一环节的施工。②铺底隧道铺底待衬砌工序施工一段时间后与水沟一同施工。铺底铺设标高通过在已衬砌的边墙上标出路面设计标高线进行控制。第九节隧道的防排水施工隧道防排水遵循“以防、排、截、堵相结合,因地制宜、综合治理为原则,达到防水可靠、排水畅通,经济合理,施工方便的目的”。隧道建成后达到洞内无渗漏水、安装孔眼不渗水、路面不冒水、不积水的要求,保证结构和设备的正常使用和行车安全。衬砌排水:为了有效地排除二次衬砌背后积水,消除二次衬砌背后的静水压力,在初期支护与防水层之间铺设环向排水管,将水引入边墙两侧纵向排水盲沟,然后通过横向盲沟将水引入边沟排出洞外,与洞外的天沟、排水沟,截水沟形成完整的排水系统。衬砌防水:在初期支护与二次衬砌之间采用BAC自粘式防水卷材;同时,二次衬砌自身做成防水混凝土结构,添加防渗防裂ZY型混凝土防水剂,混凝土抗渗标准不低于S6级,作为第二道防水措施。沉降缝用中埋式橡胶止水带止水,施工缝用背贴式橡胶止水带加带注浆管遇水膨型止水条。施工中首先按设计做好洞口、洞顶地表排水沟、截水沟,保证水沟畅通,对地表洞穴及时封堵,减轻地表渗水对洞内的压力。喷锚前,对岩壁的渗水要进行有效处理,大股水流用胶管引导,裂隙渗水用无纺布引导,大面积渗水用防水砂浆抹平,将渗水集中,然后开槽引排。衬砌施工过程中,严格控制水灰比及振捣工艺,保证砼内实外光。施工缝是衬砌的薄弱环节,施工中要尽量做到连续灌注,减少间隔,少留施工缝,保持衬砌的连续性。每条沉降缝设置中埋式橡胶止水带止水,止水带安装时采用钢筋卡,沿衬砌轴线在挡头板上每隔0.6米钻一钢筋孔,将制成的钢筋卡,由灌注一侧向另侧穿入,内侧卡紧止水带之半,另一半止水带平靠在挡头板上,待砼凝固后拆除挡头板,将止水带靠钢筋拉直,然后弯钢筋卡套上止水带。每条施工缝设置背贴式橡胶止水带,在先灌注的混凝土端面上中部预留凹槽,使止水带在凹槽安装牢固后再灌注新混凝土。-155-
全家坪隧道实施性施工组织设计第十节隧道内路面工程隧道路面的施工安排在全部隧道的二次衬砌施工完成,隧道的铺底接近完成时开始,以尽量减少施工干扰。其施工要点如下:(1)砼摊铺砼采用商品砼泵送;混凝土周边采用钢模板立模,模板要连接牢固、紧密,不允许漏浆。混凝土混合料采用摊铺机摊铺,摊铺应以缓慢的速度均匀地进行,以保证摊铺机的连续操作。不能用机械摊铺的区域,用人工摊铺,摊铺厚度应考虑振实预留高度。人工用铁锹摊铺时,应采用“扣锹方式”,严禁抛掷和耧耙。混凝土的松铺厚度,应根据试验段确定。(2)混凝土振捣、表面修整及养生摊铺好的混凝土混合料,应立即用配套的排式振捣机进行均匀振捣。振捣应以混合料停止下沉,不再冒气泡并泛出砂浆为准,不宜过振。振捣时要随时检查模板有无下沉、变形或松动。经过初步振捣后,应检查混凝土表面的大致平整情况,对于明显的高或低要进行人工铲除或补平,找平时选用较细的碎(砾)石混合料,严禁采用纯砂浆。工人应在横梁(板)上完成找平作业,不得直接踏入混凝土混合料中。对混凝土面板进行做面时严禁在混凝土面板上洒水、撒水泥粉,当表面抹平后应按设计要求的表面构造深度沿横坡方向采用机具刻槽,以保证混凝土路面的抗滑要求。混凝土抹面2h后,当表面已有相当硬度(初凝),用手指轻压不出现痕迹时,即可开始养护。一般采用湿麻袋、草帘等覆盖于混凝土板表面,每天均匀洒水数次,经常保持潮湿状态。养护时间应据混凝土强度增长情况而定,一般宜为14~21d。(3)接缝施工按设计要求设置纵横向接缝。砼养生期满后应及时填封接缝,填缝前缝内必须清扫干净并保持干燥,填缝料应与混凝土缝壁粘接紧密,不渗水,其灌注深度以3~4厘米为宜,下部可填入多孔柔性材料。横向施工缝在每天工作结束或浇筑工序中断,超过砼初凝时间时设置。施工缝位置应设在设计的胀缝或缩缝处,与路面中心线垂直。当横向施工缝与横向缩缝分开设置时,其间距应大于2m。-155-
全家坪隧道实施性施工组织设计横向缩缝:横向缩缝应全宽设置,有传力杆的提前安装传力杆。缩缝采用切缝法,当砼强度达到设计强度的25~30%时,用切缝机进行切割。切缝工作完成后,及时清除缝内锯屑和杂物,灌入填缝料。横向胀缝:胀缝传力杆的活动端在缝的两边交错布置,传力杆必须平行于板面及路面中心线,传力杆长度的一半锚固于砼中,另一半涂沥青。纵缝:纵缝的位置按图纸要求布设,平缝纵缝施工时应对已浇砼板的缝壁涂刷沥青。浇筑邻板时,缝的上部应切割成规定深度的缝槽。纵缝拉杆布设在板厚中间,缝槽用规定的填缝料填塞缩缝。第十一节隧道内沟槽、预埋件及其它附属工程的施工沟槽、预埋件及其它附属工程的施工安排在二次衬砌、铺底和隧道路面等工序施工同部进行,平行作业。对隧道内沟槽及隧道运营期间的通讯、消防、监控、供电、通风、给排水等设施在安装时所需的各种预埋管件,应按图纸所示的位置准确设置,管件预埋施工前,应相应检查其名称、规格,在确认无误后方可施工,避免发生错乱。浇筑砼以及拆模时不得对预埋管件有所损伤、碰歪等不良情况。其它附属工程的施工安排在二衬、铺底、隧道路面等工序施工同步进行,平行作业。第十二节洞内装饰喷涂施工前,用高压水冲洗衬砌砼表面浮尘,并用硫酸锌溶液将表面碱性洗去。待砼表面干燥后,人工站在台架上用刷子蘸底漆在喷涂范围内横刷竖顺,涂刷底漆一遍,并将表面找平。人工手持喷枪站在台架上对准受喷面进行喷涂。喷涂施工过程中,涂料稠度要求适中,空气压力控制在0.4~0.8N/mm2,喷射距离控制在40~60CM,喷射嘴中心与受喷面垂直,移动平稳均匀,运行速度一致,连续作业。喷涂自拱顶向两侧进行。喷涂料选用水性隧道专用产品。第六章道路排水工程第一节施工定位测量(一)道路施工前的测量1、导线点的校核(1)、对坐标控制点之间进行相互校核:用全站仪对施工作业段内第一个导线点测得其坐标资料,计算偏差值成果,如果符合规范要求便可以作为坐标控制点使用,同时将成果报送监理;否则不能作为坐标控制点使用,将成果报送监理,请监理解决。(2)、水准点的校核:用精密水准仪对作业段内第一个水准点进行高程复测,得到各个点的偏差值,如果符合规范要求便可以作为高程控制点使用,同时将成果报送监理;否则不能作为高程控制点使用,将成果报送监理,请监理解决。-155-
全家坪隧道实施性施工组织设计2、横断面测量用仪器放出各中桩,测得中桩高程,用经纬仪法配水准仪或花杆皮尺法测量每个中桩的横断面。根据横断面测量数据应用AUTOCAD绘制出横断面,计算出边桩与中桩的距离,以便在现场放出边桩的具体位置。根据施工测设绘制的横断面,计算出开挖与回填的工程数量与施工图横断面计算出的开挖与回填工程数量相比较,可以作出判断,即设计图提供的工程数量是否准确。如果准确方可继续施工;否则应报监理请求复核。(二)道路施工过程中的测量在施工的每个阶段、每个工序中,都需要随时知道平面位置和标高,所以要经常地、反复地进行施工控制测量,确保工程平面位置和结构尺寸达到合格工程标准。正是由于测量工作的重要性,项目部必须保证测量仪器的准确先进和测量人员的高素质。(三)管线工程测量的准备工作1、熟悉设计图纸资料及现场情况,了解设计管网走向,以及管线沿途已有平面和高程控制点分布情况。2、根据管线平面图和已有控制点,结合实际地形,作好施测数据的计算整理,并绘制施测草图。(四)管道中线定位及高程控制测量管道的起点、终点及转折点称为管线的主点。管道中线定位就是将主点位置测设到地面上去,并用木桩标定。1、根据控制点进行管线定位对于在管线规划设计地形图上已给出管道主点坐标,主点附近又有控制点时,应根据控制点定位。如现场无适当控制点可资利用,可沿管线近处布设控制导线。管线定位时,采用极坐标法与角度交会法。其测角精度为30",量距精度为1/5000。并应分别计算测设点的点位误差。管线的起止点、转折点在地面测定以后,必须进行检查测量,实测各转折点的夹角,其与设计值的比差不得超过±1"。同时应丈量它们之间的距离,实量值与设计值比较,其相对误差不得超过1/2000,超过时必须予以合理调整。2、管线施工时的高程控制测量-155-
全家坪隧道实施性施工组织设计为了便于管线施工时引测高程及管线纵横断面测量,应沿管线敷设临时水准点。水准点一般都选在旧建筑墙角、台阶和基岩等处。如无适当的地物,应提前埋设临时标村作为水准点。(五)管线中线与纵横断面测量1、中线测量管线起止点及各转折点定出以后,从线路起点开始量距,沿管线中线每隔50m钉一木桩作为里程桩。按照不同精度要求,用钢尺或皮尺量距离,钢尺量距时用经纬仪定线。以起点桩为0+000,依次对各桩点编号,如遇地形变化地地方应设加桩。2、纵断面测量根据管线附近敷设的水准点,用水准仪测出中线上各里程桩和加桩处的地面高程。然后根据测得的高程和相应的里程桩号绘制纵断面图。纵断面图表示出管线中线上地面的高低起伏和坡度陡缓情况。管线纵断面水准测量的闭合允许值为±5√Lmm(L以百米为单位)。3、横断面测量测出各桩号处垂直于中线两侧一定距离内地面变坡点的距离和高程,然后绘制成横断面图。(六)地下管线施工测量1、地下管线开挖中心线及施工控制桩的测设根据管线的起止点和各转折点,测设管线沟的挖土中心线,一般每20m测设一点。中收线的投点容差为±10mm。量距的往返相对闭合差不得大于1/2000。管线中线定出以后,根据中线位置和槽口开挖宽度,在地面上洒灰线标明开挖边界。在测设中线时应同时定出井位等附属构筑物的位置。由于管线中线桩在施工中要被挖掉,为了便于恢复中线和附属构筑物的位置,应在不受施工干扰、易于保存桩位的地方,测设施工控制桩。管线施工控制桩分为中线控制桩和井位等附属构筑物位置控制桩两种,中线控制桩一般是测设在主点中心线的延长线上,井位控制桩则测设于管线中线的垂直线上。控制桩可采用大木桩,钉好后必须采取适当保护措施。2、确定开挖边线、钉立边桩由横断面设计图查得左右两侧边桩与中心桩的水平距离,施测时在中心桩处插立方向架测出横断面位置,在断面方向上,用皮尺抬平量定了左右两点位置各钉立一个边桩,相邻断面同侧边桩的联线即为开挖边线,用石灰放出灰线,作开挖的界限。3、坡度板(龙门板)的测设-155-
全家坪隧道实施性施工组织设计在每隔10m或20m的槽口上设置一个坡度板,作为施工中控制管线中线和位置、掌握管线设计高程的标志,坡度板必须稳定、牢固,其顶面应保持水平。用经纬仪将中心线位置测设到坡度板上,钉上中心钉,安装管线时,可在中心钉相悬挂锤球,确定管中线位置,以中心钉为准放出砼垫层边线,开挖边线及沟底边线。为了控制管槽开挖深度,应根据附近水准点测出各坡度板顶的高程。根据横断面图上所得的管底设计高程,计算坡顶高程并用坡度钉连线形成管底坡底线的平行线。第二节检查井、跌水井施工(一)检查井砌筑1、井室的砌筑应在管道及阀门安装好之后进行,其尺寸按照有关标准图。2、井底应采用C10混凝土,底板厚度不少于150mm,下铺150mm碎石,井底应设集水坑。3、井壁砌块灰缝应饱满,砌前砌块应浸水,砌体不得有直缝,井壁设爬梯,用直径16的钢筋。4、井底基础应与管道基础同时浇筑,检查井内的流槽应在井壁砌至管顶时进行砌筑,流槽与上下游管内底平接,表面用砂浆分层压实抹光,预留支管应随砌随稳,其管径、方向,标高应符合设计要求,预留管口用砂浆砌筑封口抹平、检查井砌至设计高程后,应及时安装井圈,井盖,井口高程应比路面低10mm。(二)钢筋砼跌水井施工1、模板钢筋砼井分为底板、墙身两个阶段施工,因此模板工程也分两个阶段。(1)、模板制作第Ⅰ阶段底板侧模采用钢模,三角腋采用木块和木模板制成。第Ⅱ阶段井壁内模由与外模采用同型号的钢模板构件,钢模用U形卡固定,采用对拉螺栓,间距300。(2)、模板安装第Ⅰ阶段底板模板安装:斜模下端伸入底板顶面50mm,拆模后留下的缝用砂浆填实;钢管成立杆底部在浇筑完毕后,被埋入底板混凝土中,可将其底板顶面以上部分切割掉,再灌浆填实。第Ⅱ阶段井墙模板采用钢模拼成,底板砼浇灌时一次浇灌到底板上方300高位置。模板横向布置,尽量采用300×1500的模板,第一道背枋用钢管立杆,间距1500,第二道为横向支撑,间距1100,第二道与满堂架或斜撑连接。-155-
全家坪隧道实施性施工组织设计井壁模安装顺序如下:安装前检查模板→内模板拼装就位→设内支撑→安装穿墙对拉螺栓→外侧模板拼装就位→紧固穿对拉螺栓→支撑固定→全面检查→与相邻架安装连接。对拉螺栓采用止水型对拉螺栓,以蝴蝶卡与钢模连接。井壁模板安装注意事项:1)、模板安装时,边就位边校正,并随即安装各种连接件支承件或加设临时支撑,必须待模板支撑稳固后才能脱钩。预拼安装时,连接处钢楞数量和位置必须与预组拼模板上的钢楞数量和位置等同。2)、组装模板时,要使两侧穿孔的模板对称放置,以使穿井壁对拉与井壁模保持垂直。3)、相邻模板边肋用U形卡连接,其间距不得大于300mm,U形卡要正反交替安装。4)、井壁模板在距底板上1.2m处,开0.6×0.9m门子板孔洞,以利下料和振捣砼。2、钢筋制绑⑴、井底板绑扎钢筋时,不得跳扣绑扎。⑵、绑好底板底层钢筋,摆放钢筋马凳或钢筋支架(撑)后,即可绑上层钢筋的纵横两个方向的定位钢筋,并在定位钢筋上划线,然后排放纵横钢筋。⑶、井壁钢筋应逐点绑扎,两侧和上下应对称进行,钢筋的搭接长度及位置应符合设计和施工规范的要求。搭接处应在中心和两端用铁丝绑牢。⑷、井壁双排钢筋之间应绑拉筋或支撑筋,其纵横间距不大于600mm。在钢筋的外侧绑扎砂浆垫块,以控制保护层的厚度。⑸、井壁钢筋在底板浇筑混凝土后绑扎,绑扎前应放线,校正预埋插筋。井壁插筋伸入长度要符合设计要求,根据划好的井壁位置,将预留插筋绑扎牢固,以确保位置准确。必要时可附加钢筋,再用电焊固定。⑹、钢筋绑扎后应随即垫好砂浆垫块,在浇灌混凝土时,由专人看管钢筋并负责修整。3、砼施工本工程钢筋砼井采用防水砼浇筑,拌制防水砼的水泥采用42.5级以上普通硅酸盐水泥,砂采用中粗河砂,粗骨料采用卵石。砼中掺入ZY微膨胀剂。(1)、材料的选择-155-
全家坪隧道实施性施工组织设计水泥:采用干缩小的普通硅酸盐水泥,以减少水泥的自身收缩。水泥进场时,必须有出厂证明书,除应对其品种、标号、厂名、包装、出厂日期等进行检查验收外,试验室应对该批水泥进行抽检,合格方能用于工程,贮存三个月以上,结块受潮的水泥严禁使用。石子:石子的种类、粒径的选择对提高混凝土结构的防水抗渗能力至关重要。石子粒径越大,其周长越长,与水泥砂浆的收缩的差值越大,必然在水泥砂浆与骨料的粘结界面上形成细微裂缝,造成压力水渗透的通道。当骨料粒径较小时,因骨料的总表面面积增大,必然引起水泥用量和用水量的提高,这又导致砼收缩的增加,产生收缩裂缝,所以必须合理选择骨料粒径。石子选择粒径为5~35mm连续级配的碎石,要求吸水率不大于1.5%,含泥量不大于1%,粗骨料的性能应符合<<普通砼用碎石或卵石质量标准及检验方法>>的要求。砂:选用质地坚硬、清洁、级配良好、中粗砂,要求含泥量小于3%。其性能应符合<<普通砼用砂质量标准及检验方法>>的要求。外加剂:为了提高砼的密实度,减少毛细孔,提高砼抗渗性,选用ZY高效防水外加剂。(2)、配合比选择配合比除满足抗渗要求外,还应满足强度要求,配合比设计时,按施工图设计要求的抗渗标号提高一级。水灰比不宜大于0.60,水灰比越小,砼的渗透性也越低,砼抗渗能力越强。砂率选择应适当,在防水砼中,水泥砂浆不仅仅起粘结填充作用,还要形成一定厚度的砂浆保护层,以切断砼内的毛细孔道,提高砼的抗渗性能,防水砼砂率一般为35~40%。配合比应提前一个月委托公司中心实验室进行试配,由中心实验室提出施工配合比。(3)、砼浇筑、振捣、养护施工要点:模板要求拼缝严密,支撑牢固,固定模板用的螺栓、套管及埋于结构中的管道应加焊止水环,结构内设置的各种钢筋或绑扎铁丝不得接触模板;施工缝按设计要求留置,继续浇筑砼时,施工缝应凿毛、扫净、湿润,再铺上一层20~50mm厚的1:1水泥砂浆;加强砼养护。第七章重点难点施工措施本工程的重点主要是隧道的施工,其质量安全控制均围绕隧道的重点和难点展开。第一节围岩监控量测加强对周边围岩及初期支护的监控测量,及时反馈信息,可使设计施工的合理性、安全性和经济性,以达到指导工程更好施工的目的。量测项目及要求见下表量测项目及要求表-155-
全家坪隧道实施性施工组织设计编号项目名称方法及工具布置测试时间1-15天16天-1月1-3月3月以上必测项目地质和支护状况观察岩性、结构面产状及支护裂隙观察和描述,地质罗盘、照相机或摄影机隧道全长度,开挖后及初期支护后进行每次爆破后及初期支护后地质超前预报地震法、地质超前预报仪、TSP202、TSP203地质雷达地质雷达间隔10~20m、地质超前预报仪50~100m一个断面,二者相结合,相互应证周边位移各种类型收敛计或测杆必测项目监测断面基本按照以下原则进行:Ⅱ类围岩10~20m,Ⅲ类围岩20~30m设置一处监测断面,在围岩破碎带适当加密。必测项目与选择项目联合监测段面原则上Ⅱ、Ⅲ类围岩每段选择3~5处典型断面进行1-2次/天1次/2天1-2次/周1-3次/月拱顶下沉精密水平仪、水准尺或测杆1-2次/天1次/2天1-2次/周1-3次/月选测项目地表下沉精密水平仪1次/1~2天围岩内部位移地表或洞内钻孔安设单点或多点位移计1-2次/天1次/2天1-2次/周1-3次/月围岩压力及支护间压力各种类型压力盒1次/天1次/2天1-2次/周1-3次/月锚杆轴力及拉拔力各种测力锚杆(动式,钢弦式,电阻片式)、锚杆测力计及拉拔器1次/天1次/2天1-2次/周1-3次/月钢支撑内力及外力支柱压力计、钢筋计、钢表面应变计或其它测力计1次/天1次/2天1-2次/周1-3次/月支护、衬砌内应力,表面应力及裂缝量测应力(应变)计,应变砖,钢弦式钢筋计,测缝计1次/天1次/2天1-2次/周1-3次/月围岩弹性波测试各种声波仪及配套探头隧道内设4个断面山体边坡稳定性监测高精度全站仪1次/天1次/2天1-2次/周1-3次/月根据本项目隧道具体条件,施工中进行以下量测项目:-155-
全家坪隧道实施性施工组织设计1、隧道围岩变形量测通过洞内变形收敛量测来监控洞室稳定状态和评价隧道变形特征,主要包括净空收敛量测、拱项下沉量测和围岩内部位移量测。2、应力-应变量测采用应变计、应力盒、测力计等监测钢拱架、格栅支撑、初期支护和二次衬砌受力变形情况,进而检验和评价支护效果。3、围岩稳定性和支护效果分析通过对量测资料的整理与回归分析,找出其内在规律,对围岩稳性和支护效果进行评价,然后采用位移反分析法,反求围岩初始应力场及围岩综合物理学参数,并与实际结果对比、验证。每次爆破后都要进行开挖工作面的观察,特别是软弱围岩条件下,开挖后立即进行地质调查,若遇特殊不稳定情况时,派专人进行不间断观察,观察后做好记录。4、隧道净空收敛量测净空变化量测和拱顶下沉量测原则上在同一断面上进行。量测断面的间距与隧道长度、围岩条件、开挖方法等按下表选用。净空变化量测和拱顶下沉量测间距表围岩类别洞口附近浅埋地段施工初期阶段取得效果后Ⅳ、Ⅴ10~510~152050①净空量测测点布置净空变化量测基线在横断面上的布置见下图所示。一般地段设2条水平基线,埋深小于2倍开挖宽度地段和膨胀、偏压地段设四条基线。测点布置见上图。②量测要点a、把净空变位仪的短杆固定在施测的两测点的岩体内。b、根据围岩条件确定量测间距。c、量测精度:在变位量比较小的情况下,一般为0.1mm-155-
全家坪隧道实施性施工组织设计,在变位量比较大的情况下为1mm。5、拱顶下沉量测拱顶下沉量测测点,一般布置在拱中和两侧拱腰,每断面布置三点,当受通风管或其它障碍时,可适当移动位置,见下图。6、地表下沉量测浅埋隧道洞顶地表沉降在隧道尚未开挖前就开始进行,藉以获得开挖过程中全位移曲线。地表沉降监测采用普通水平仪,配合水平尺进行,测点和拱顶下沉量测布置在同一断面上。6、地表下沉量测浅埋隧道洞顶地表沉降在隧道尚未开挖前就开始进行,藉以获得开挖过程中全位移曲线。地表沉降监测采用普通水平仪,配合水平尺进行,测点和拱顶下沉量测布置在同一断面上。①地表下沉量测测点布置量测一般布置在4~6B(B为洞室宽)范围内,中线附近适当加密,外侧渐稀。②地表稳定性的判别浅埋隧道的地表下沉根据实测资料分析,其稳定性主要由拱顶的垂直位移和地表下沉来判定,主要用下列条件作为稳定判别的依据:-155-
全家坪隧道实施性施工组织设计a、在初期支护后地表下沉速率(拱顶)明显下降,最终支护前速率≤0.1mm/d,最终支护后速率趋近于零;b、掘进通过测点断面时,一次开挖,爆破影响造成的地表下沉值一般小于5mm,以后每次开挖,爆破造成的地表下沉值均小于前一次。c、下沉值与跨度之比的允许值应该在0.1%~0.6%之间;d、支护表面无明显裂缝,允许出现的裂纹无发展趋势;6、围岩位移和锚杆轴力量测根据围岩条件和工程重要程度,每断面设置2~5个测点,见下图。围岩位移和锚杆轴力量测测位布置第二节洞内地质超前预测预报1、洞内地质超前预测预报程序洞内地质超前预测预报程序见下图地质方法原始资料掌子面素描洞体展现单道地震地质雷达物探方法隧道围岩地质超前预报2、地质和支护状态观察每次爆破后,由地质工程师对开挖工作面进行观察调查并作地质素描记录。调查项目包括掌子面正面及侧面稳定状态、岩性风化程度、裂隙间距、形状、涌水情况、水的影响等等。素描记录工作面的岩层产状、构造及特殊地质现象,同时对靠近工作面的初期支护进行观察,初期支护是否开裂、是否有掉块现象等。-155-
全家坪隧道实施性施工组织设计3、地质预测预报内容⑴对照勘测阶段的地质资料,预报地质条件的变化情况及对施工的影响程度。随工作面素描地质结构状态。⑵可能出现坍方、滑动影响施工时,预报其部位、形式、规模及发展趋势,并提出处理措施。⑶隧道将穿越不稳定岩层,较大断层等特殊地段需改变施工方法或作应急措施时的预报。⑷预报可能出现突然涌水地点,涌水量大小,地下水、泥砂含量及施工的影响。⑸软岩出现内鼓、片帮掉块地段,预报对施工的影响程度。岩体突然开裂或原有裂隙逐渐加宽时,预报其危害程度。⑹在位移量测中发现围岩变形速度加快时,预报对围岩稳定性的影响程度。⑺洞口可能出现滑坡、坠石时、及时预报。4、拟采用的预报方法地质超前预报采用长、中、短距离相结合,相互印证的综合探测预报方法,主要有声波探测仪、TSP地质雷达、钻孔探测等三种方法。4.1声波探测声波探测是利用不同岩石(体)有不同的物理力学性质,因而声波的传播速度亦不同的关系,据以判断围岩的工程地质情况。4.2采用TSP-203超前地质预报系统,中远距离(50m~100m)预报开挖面前方围岩的整体性和软弱围岩的位置和对施工的影响。4.3超前水平岩芯钻探在隧道洞内利用地质钻机进行超前水平岩芯钻孔,以探测了解隧道开挖工作面前方10~20米围岩的地质情况。根据钻孔的岩屑、钻速、水质等变化情况,综合判断预报前方地质、水文情况。探孔布置图如下4.4预报渗水、透水为了搞好超前防水预测预报和快速查找隧道外围威胁隧道安全的隐蔽水体,采用物探和钻探相结合的方法;拟采用红外探水、电法、钻探以及水温监测等方法准确判定出水的类型,出水量大小等,并结合地表水、井的量测,以及洞内则断面流速法,水泵抽水量法量测洞内单掌子面涌水量等综合判断。第八章确保工程质量和工期的措施-155-
全家坪隧道实施性施工组织设计第一节确保工程质量的措施建立健全质量保证体系,项目经理为第一责任者,对业主负全责。建立各级质量管理网络,层层负责把住质量关。为确保本工程的工程质量,除按设计图纸、施工技术规范和监理工程师的指令精心施工外,主要采取以下质量保证措施:1、质量监理制在项目总工的领导下,各工程队设技术负责人,专职质量检查员,并授予质检员相应的权力,即质检员有权禁止使用不合格材料;有权禁止和纠正不符合施工建设规范的操作方法;有权对工长及操作人员行使质量惩罚的权力。2、质量责任制项目经理、项目总工、施工负责人、以及生产、技术、质量管理人员和选择工人分别承担相应的质量责任,实行质量奖惩制度,涉及到各职能部门的工作对质量产生影响,也承担相应的质量责任。3、质量否决制质量否决制度是质量管理和质量检查人员动用经济和行政手段进行质量监督的一项有效措施。4、施工挂牌制目的是加强职责、明确范围、促进联系、方便监督。主要是在施工现场挂牌,明确现场责任人、工序负责人和主要工序操作人员。质量保证与控制方案见(附图15)5、首件验收制由技术主管、各工程队技术负责人主持有关技术质量管理人员进行首件验收,在原始记录上签具意见并签字。6、质量检查制包括首件检查、中期检查和竣工检查。其中施工工程中的中期检查,包括工序自检、上下工序交工检查、工序验收等为质量保证体系活动的重点。7、质量管理活动制重点是对工程质量的薄弱环节,组织有关人员开展攻关,使工程质量全面得到提高,保证工程质量达到优良标准。第二节工期保证与控制措施(一)组织保证措施-155-
全家坪隧道实施性施工组织设计我公司多年来参加了多项各等级公路及隧道工程的建设,一方面积累了较为丰富的的施工经验,另一方面锻炼出一批技术水平较高的施工管理人才和技术全面的骨干队伍,为确保本工程施工方案的科学性、实用性、可靠性奠定了基础,这些对确保工期也起到了保证作用。同时鉴于本工程的施工特点,为了保证工程优质、快速的完成本合同段施工任务,本工程项目经理部成立专门的工期保证领导小组,分工明确,责任到人。1、就近调遣施工队伍,以最快速度上场施工我们已经抽调了具有丰富施工经验的施工管理人员、工程技术人员以及施工队伍组建了项目部,争取早日开工。2、施工准备充分,保证施工生产连续由于本工程地形复杂,交通不便利,因此上场之前要对施工场地进一步进行调查、核实,所确定的施工便道位置准确,施工场地布局合理,避免出现因施工准备不充分造成的停工窝工现象,保证施工生产的连续性。3、配齐、配强各类人员我公司在合同中明确上场的各类施工管理、施工技术以及各工种施工技术工人,已经作好准备,根据需要即使到位,按各自分工尽快展开工作,为高起点、高标准、高速度干好本工程创造必要条件。4、建立岗位责任制,强化施工管理实行工期目标管理,建立岗位责任制,明确各级管理人员职责,完善考核,各职能部门进行目标管理,围绕工期制定进度计划、工作计划,每月召开工程例会,检查完成情况,及时掌握动态。对未完成进度计划的查明原因,制订改进措施,使工程进度按计划进行,做到月保季、季保年、年保总工期。5、优化施工方案,科学组织施工根据本工程的施工特点,选择先进的施工方法。对于重难点工序进场后,根据施工设计,做进一步的现场调查,制定出切实可行的实施性施工方案。施工中广泛开展“五小”活动,充分发挥科技生产力作用,加快施工进度,坚决杜绝计划执行过程中的随意性,使整个施工过程时刻处于受控状态。6、合理资源配置,满足工期要求根据本工程特点,按施工要求合理配置施工资源,对重点工程重点投入,按施工要求进行规划布置,做出设备进场计划、材料供应计划以及资金使用计划,并在规定的时间内完成施工准备工作。7、开展劳动竞赛-155-
全家坪隧道实施性施工组织设计工程展开施工后,本着稳扎稳打、稳中求快的原则,根据工程进展情况,适时组织劳动竞赛,开展比进度、比质量、比安全的活动,调动职工的积极性和劳动热情,不断掀起施工高潮,加快施工进度,确保总工期的实现。8、加强机械设备管理,确保设备完好率由于施工机械设备较多,而且一部分为大型专用设备,这些设备的使用好坏直接影响施工工期,为此项目经理部设置了机械专职工程师,加强机械设备的管理和使用,施工队配专职修理工人技师,定期对设备进行保养和维修,减少设备的故障率,加快施工进度。9、强化质量管理,杜绝返工现象工程质量的好坏直接影响施工进度,项目经理部成立质量领导小组,严格按照ISO9001:2000质量认证体系和项目法施工要求进行施工管理和质量控制,配齐专职质检工程师,各施工队队长为工程质量第一责任人。目的在于各施工队要严格按照设计资料和施工规范标准进行施工,确保各项工程一次合格率为100%,坚决杜绝因质量不合格而造成的返工现象。10、做好施工保障工作首先协调好与地方政府和群众的关系,以减少对群众的干扰,尊重地方民风民俗,为施工全面展开创造条件;其次细致了解掌握当地水文气象信息,制定可行的特殊季节施工措施,合理安排施工工序,落实到位,为施工生产提供可靠的后勤保障。(二)计划控制1、认真做好工程的统筹、网络计划工作,科学组织、合理安排、均衡生产。牢牢抓住关键工序的管理与控制,控制循环作业时间,减少工序交接时间,提高施工效率。利用网络技术进行管理,分析计划完成情况,合理配置资源;分析、处理施工数据,结合有关资料和外部信息,作出决策依据,以实现施工管理的科学化。2、加强超前地质预测预报工作,以便在不良地质地段施工前制定出相应具体的对策和措施,避免延误施工时间。3、严格履行合同,科学合理地制定总体施工进度计划,分解至年、季、月、周、日,并落实到各责任人和责任单位。4、建立和完善竞争激励机制,将计划完成率与责任人的经济利益挂钩,及时兑现奖罚,充分调动全员的积极性和创造性。(三)技术保证措施-155-
全家坪隧道实施性施工组织设计1、必须按事先制定的实施性施工组织设计所确定的施工方法进行,任何人不得擅自更改,施工前必须使所有施工人员熟练掌握各项技术标准和施工顺序,确保施工生产顺利进行。2、所有分项工程和重点工序开工前进行技术交底,施工中严格执行“三检”制度,保证上道工序为下道工序服务,实现质量控制一次验收合格,减少窝工和杜绝返工现象,避免因质量不合格而延误工期。(四)物资、设备及措施保证施工所需人力、物资、设备等资源由项目经理部统一调配,确保工程施工配置足够的资源,为工程按照总体施工进度计划表要求顺利进行创造条件。1、人力资源保证根据施工计划配置足够的人力资源,我单位具有长期外地施工的经验,有足够的劳动力资源,可保证不受节假日、农忙季节等影响。2、机械设备保证⑴成立专门的机械维修班组,加强对机械的保养维护,保证施工机械的正常运转,提高机械设备的使用效率,以先进的设备,保证施工顺利进行,确保节点工期目标实现。⑵编制机械安全技术操作规程,督促检查设备安全情况,定期检修,发现问题及时纠正,消除隐患,使机械设备达到安全、优质、高效、低耗地运行。杜绝违章指挥、违章操作、违反劳动纪律和蛮干等操作行为。⑶严格执行交接班制度。认真填写交接班记录,做到例行保养、“十字作业”。交班清楚后,接班人检查移交的运转、维修、油耗等记录情况及设备情况,并开车试运转,确认妥善无误后方能进行工作。⑷机械设备在使用中不超载作业,或者任意扩大其使用范围,严格按照机械使用说明书的规定使用。⑸机械集中停放的场地配备防火设备并设专人看守。⑹对施工机械用油进行科学管理,合理使用。加强油水管理,正确选用油品,正确掌握换油期,正确掌握加油量,正确使用内燃机冷却液,建立专业化油水管理组织,对所有机械进行正常管理。⑺加强对施工设备管、用、养、修的动态管理,积极应用现代化信息管理,建立设备台帐和技术档案,建立检测、大修、技术开发、配件库存、人员培训等信息库,提高机械管理水平。⑻重要机械有整机或部分总成配件备用,以保证机械正常运行。3、设备物资保证⑴-155-
全家坪隧道实施性施工组织设计项目经理部成立设备物资部,专职从事物资的调查、采购、库存、供应及监控工作。⑵建立专项资金用于物资的采购工作,确保物资的供应,任何个人或部门均不得擅自挪用。⑶由具有丰富的市场调查、采购、库存、供应的专职人员从事物资的管理工作。⑷加强物资的管理工作,物资的库存量合理,确保材料的质量在库存阶段不发生变化,所有已变质达不到设计要求的材料均不能用于本工程,并立即清退出场。⑸掌握和追踪市场的材料动向和发展状况,追踪新材料、新技术、新工艺的信息,不断提高材料管理水平。⑹材料的采购有计划、有组织地进行,根据施工的实际进度及相应的施工进度计划进行材料的采购工作。⑺材料采购计划具有超前性,并经工程技术人员确认,防止材料采购的种类、型号出现错误或采购的时间不对,避免出现采购不及时或库存时间过长等现象。⑻合理进行材料库及材料堆放场的布置,材料分批进场,分期库存,库存量合理。⑼特殊材料的采购提前进行,考虑充足的时间富余量,加强与材料供应单位的联系,确保材料的正常供应。⑽由于春节、国庆期间许多企、事业单位有较长的假期,此期间的材料采购提前进行,并作好充足的准备,材料库存量满足春节、国庆期间工程施工的正常需要。冬、雨季施工做好材料的储备工作。(五)思想保证⑴施工过程中,实行领导干部值班制度,轮流值班,及时处理现场的问题,激励士气,加快施工进度。⑵加强与建设单位、监理单位和地方政府的联系,同心协力为本工程建设工期献计献策。⑶同时抓好后勤保障体系,一切为生产服务,关心职工的物质、文化生活,充分激发广大职工的生产积极性。(六)教育培训全面提高员工整体素质,加强技术培训,提高劳务人员的操作技术水平,管理人员要深入学习项目管理知识,规范操作行为。(七)关键线路控制-155-
全家坪隧道实施性施工组织设计各工序严格按照进度计划安排施工,保证关键线路按计划开工,并按时将工程及场地移交给下一工序;制订应急预案,在关键线路工程因故延迟时,加大资源配置,提高进度指标,确保工期目标。(八)关键工序工期保证措施由于本隧道主要项目为洞内段的施工,而隧道施工关键控制工序主要为开挖,隧道施工采用钻爆法开挖,所以从以下几个方面来保证和控制各工序的施工工期。⑴本标段开挖采用钻爆开挖,为保证整个工程的工期,我们将严格控制爆破钻孔(包括掏槽孔)的布置和参数;控制爆破孔使用的炸药和雷管的类型及单响药量和总药量;炸药爆破系数;爆破试验方案和监测方法;不同围岩级别采用不同的开挖作业循环进尺等。⑵针对隧道的地质条件、水文条件和周边环境条件,制定详细的分段进度计划,以及为实现这些分段计划的具体、有效的技术措施和组织措施,并分解落实,确保各分段进度计划的按期实现。加强超前地质预报工作,在开挖前制定出相应具体的对策和措施,避免延误施工时间。⑶对不良地质地段精心编制施工方案,并经专家组审定,确保其科学、合理、可行。开挖施工做好预测、预报工作,坚持以预防为主的原则,通过不良地段时坚持安全的原则,在确保安全的前提下,制定切实可行的施工方案,通过安全生产保证施工进度。⑷不良地质段施工过程中,各主要领导实行三班制轮流值班,及时处理现场的问题,鼓舞激励员工士气,加快施工进度。⑸成立专门的机械维修班组,加强对机械的保养维护,保证施工机械正常运转。⑹雨季或遇到雷电、洪水等恶劣气候条件时,采取措施(调整分项工程施工计划等)将天气条件对工期的影响减小到最小,工期安排考虑不良地质处理以及冬雨季的影响时间。(九)工程进度管理奖罚措施1、目标分解:根据总工期目标,制定单位工程目标计划,分解出工序目标控制标准,以此为基础制定旬、月施工计划。施工计划的编制要符合实际,切实可行,直接下达给施工队,队以此为基础下达给施工班组。2、进度奖罚制度项目经理部在开工之初就下达各施工生产计划,同时出台奖罚标准,实行工资收入与进度挂钩,充分体现多劳多得。对施工进度有益的“五小”发明创造及合理化建议设立专项奖励基金,经核实无误后直接奖励给发明者本人,充分调动全体干部职工的生产积极性。同时对推广新技术、新工艺有特殊专长和突出贡献的单位和个人也进行奖励。3、职务抵押制度-155-
全家坪隧道实施性施工组织设计对参加施工的施工队长及管理人员实行进度职务抵押制度。对月底超额完成进度者,根据超额数量进行奖励;对完成进度者不奖不罚;对一个月进度完不成者给予罚款,两个月进度完不成者实施双倍罚款并给予黄牌警告,对连续三个月进度完不成者撤消其行政职务。4、定期检查评比(1)项目经理部每月月底组织一次进度大检查,根据检查评比情况进行奖罚,奖励当场兑现,被罚单位和个人在验工计价中扣回,而且以正式文件下发各施工队。(2)对超额完成任务的单位进行总结,好的经验和做法在全标段范围内推广。(3)完不成任务的单位停工整顿,查找原因,提出整改措施,经检查合格后方可继续施工。工期保证措施见(附图16)第九章季节施工及农忙季节的工作安排第一节冬雨季施工技术措施本区属于亚热带湿润季风气候区。气候温和,雨量充沛;春旱、夏热;秋、冬多绵雨,日照少,湿度大,云雾多,无霜期长;为测区内气候之基本特点。据万源市气象站历年气象统计,元月最冷,平均气温3.5℃,最低为-9.4℃,7、8月份最热,平均气温30~32℃,最高达39.2℃;每年4~5月和9~10月阴雨连绵。多年平均降雨量1169.3mm,降雨集中在7~9月,占全年降雨量的70%。多年平均相对湿度75%左右。为保证特殊气候条件下工程施工质量、安全和进度,我单位针对季节施工拟采取以下措施。1、冬季施工技术措施当冬季日平均气温连续5天低于5℃时,进入冬季施工期,启动冬季施工预案和措施组织施工。(1)、冬季施工安排在工程总体施工进度安排中,不影响关键线路工期的前提下,洞外结构施作尽可能避开冬季施工。(2)、冬季施工准备1)冬季施工组织成立冬季施工领导小组,负责安排、落实管理、检查冬季施工工作。落实冬季施工方案,并组织冬施材料、机械和人员准备。-155-
全家坪隧道实施性施工组织设计组织参加冬季施工人员学习施工方案以及在冬季施工采取的技术措施,以提高冬季施工的质量意识,掌握冬季施工的技术及各项措施。2)技术准备因地制宜地制定技术上可靠,经济上合理的冬季施工技术方案。没有冬季施工方案,或者冬季施工准备未作好的工程项目,不得进行冬季施工。有针对性地对冬季施工方法聘请顾问,专家进行评估、筛选和进行必要的专项试验。3)材料准备材料部门按现场冬季施工方案以及材料计划落实进场材料,冬季施工期间所需要使用的保温材料在开工前准备就绪,安排商品混凝土冬季施工系列措施。4)机械准备施工前冬施领导小组对机械设备全面进行一次检查、检修,并落实机械防冻技术措施,防止机械车辆受冻。对机械传动部位及时检查,如有缺陷,及时维修、调整。对机械操作人员进行冬施技术培训,并提前进行试运行操作演练。(3)、冬季施工技术措施1)土方冬季施工措施a土方运输道路必须采取防滑措施以保证行车的安全。b对施工所需的施工控制坐标点、水准点及轴线定位点的埋设应采取防止土壤冻胀,融沉变位和施工振动影响的措施,并应定期复测。c各部位基础施工应同时进行,不得在同一结构物中一部分基础进行施工,另一部分未施工使地基遭晾晒;基础施工完毕应及时进行下一步操作。d若基底需要回填夯实,允许用含有冻土颗粒回填时,颗粒直径不大于15cm,含量不得超过填土总量的15%,并应均匀分布,逐层压实,回填工作应连续进行,防止基底土受冻。2)结构混凝土冬季施工措施a冬季混凝土施工外加剂技术指标应符合相应的质量标准,并有产品合格证,通过试验确定外加剂的掺加量,并应满足相关规范要求。b由施工员现场测定的混凝土养护温度和混凝土生产商提供的成熟度数据,根据成熟度原理,推算混凝土的强度,确定混凝土是否达到受冻临界强度。c-155-
全家坪隧道实施性施工组织设计冬季施工混凝土试件为混凝土拆模和确定养护期提供依据。在制作试件时应按《混凝土结构工程施工及验收规范》中有关规定执行。试件组数应比常温多三组,并与施工部位同条件养护。一组用于检验混凝土受冻前的强度,确定养护期限,或用于检验拆模强度;一组用于检验混凝土同条件养护28天再转入标养28天的强度值f-28+28;一组用于检验混凝土结构实体强度。d当混凝土既要检验混凝土受冻前的强度,又需检验拆模强度的,则需要比常温下多做4组试件。e同条件养护试件应放置在混凝土浇筑处,采用同结构混凝土相同的保温措施。同条件养护试件应做出醒目的标识,以免被搬动、破坏。f混凝土在终凝前温度不得低于5℃,要适量减小水灰比,增加混凝土搅拌时间。要缩短工序间隙,并在模板边预设测温孔,随时测定内温,并准备好足够的覆盖物,浇筑完成后及时覆盖,尤其在迎风面和模板外侧覆盖严密。3)喷射混凝土冬季施工措施a修建砂、石、水泥、搅拌机的暖棚,并在暖棚内放置电暖炉,使暖棚内的气温处于正温状态。水泥可提前放到水泥暖棚中进行预热,水泥暖棚内的电炉不得直接接触水泥。b必要时在施工现场设10万大卡的锅炉,为喷射混凝土施工时供应热水,管道外包裹橡塑管保温。c搅拌机出料口挂挡风棉帘,每盘搅拌时间不少于3min。d拌合料运输时,车斗上覆盖保温棉帘。施工前做好各项准备,拌合料到位后立即进行喷射作业,避免混凝土热量损失。4)、钢筋工程冬季施工措施a在负温条件下使用的钢筋,施工过程中应加强检验、检查;钢筋在运输和加工的过程中应防止撞击和刻痕。b采用先进的钢筋连接技术,结构钢筋可采用剥肋滚压直螺纹连接,力求避免因焊接带来的冬季施工问题。c在环境温度低于-5℃以下时,必须采用对焊的部位,钢筋闪光对焊应采用闪光-预热闪光焊工艺。电弧焊较常温焊接相比,增大焊接电流,减低焊接速度。d必须采用闪光焊接时,必须有有效的遮蔽,未冷却的焊接接头不得碰到冰雪。e当环境温度低于-20℃时,不得进行焊接施工。5)、供排水管路、水池保护措施进入冬季之前,在供水管路外包裹防冻材料,并对各个水池进行防冻处理,保证供排水系统运转正常。-155-
全家坪隧道实施性施工组织设计(4)、冬季保温防寒措施1)、现场测温和保温管理a进入11月中旬后,指定专人每日2、8、14、20点四次观测大气温度,并进行详细记录,计算当日平均温度。测量气温的温度计放置在测温百叶箱内,百叶箱规格不小于300×300×400mm,放置工地的空地处,距离地面不小于1.5m。现场调度员还应密切注意天气预报,随时掌握气温动态,提供未来3日的天气预报。b施工班组、施工员对砂石料、水泥、搅拌棚内的温度和搅拌出料、入模温度进行测量,并作好记录。混凝土浇筑后的12h内,混凝土养护温度每间隔2h测一次。12h后每间隔4h测温一次,测温时间和温度值进行详细记录,整理归档,以备查验。现场技术人员定期检查测温记录,纳入质量管理范畴。c测温人员保持同现场技术人员的联系,如发现保温措施不当使温度急剧变化或降温过快等情况,应立即向现场技术人员进行报告。d在混凝土浇筑时预埋一端封闭的白铁皮管(直径1cm),管口应采用保温材料(棉絮、稻草等)塞住。测温时将温度计插入测温管中,并立即加以覆盖,以免受外界气温影响,温度计在管中至少停留5min,然后取出,迅速记下温度值。f所有测温孔进行编号,绘制测温孔布置图。混凝土结构施工前做好测温孔布置的详细交底,施工时严格按交底图预留测温孔。2)、现场施工生活热源布置a处于冬季施工时,临时房屋布置供暖管路,并为喷射混凝土用供应热水。b喷射混凝土施工用骨料和水泥以2kW电炉升温,使水泥和骨料温度保持在正温。电炉放置在暖棚的拐角处的地面上,电炉上加盖防护罩。d结构混凝土需电炉加热养护时,每25m2放置1kW的电炉升温,电炉距离底板高度不小于1.0m。明挖结构在其上方搭设保温棚,迎风面挂挡风帘,再在暖棚内设电炉升温。3)、现场供水管路的保温措施a冬季来临前,做好管路的检查、维修工作,作到整条管路不滴、不漏。b施工场地内的供水钢管采用橡塑管进行包裹。对于埋设于地下埋设深度不足1.2m的钢管均需包裹保温材料。c供水管的闸阀井及消防井加盖保温盖板(10cm泡沫和5cm水泥板)。4)、机械设备冬季防寒措施a不使用的机械停放在向阳背风处或停机棚内,并加设防寒罩。b-155-
全家坪隧道实施性施工组织设计内燃机械停机时将水箱内的水放干,并运转3~5分钟,保证水箱或机内给水管道干燥。c内燃机械启动时应加入热水。燃油采用与气温相适应的油料型号、品牌。d内燃机械应采用防冻液,防止油、水冻结。e其他可按设备防寒的有关规定执行。(5)、冬季施工安全措施1)冬季施工前应对职工进行安全教育,做好冬季相关安全交底,配备安全防护和劳动保护用品。2)场地内的各种材料、模板、易燃物品等存放必须符合安全要求,并加强管理。3)做好防滑、防冻工作。脚手架、上人马道必须采取防滑措施。霜雪天后要及时清扫。大风雪后及时检查脚手架,防止高空坠落事故的发生。4)冬季施工后,随气温的回升,对冬季施工中搭设的架子、电线杆、高大附属物的基础及大模板、钢支撑堆垛等进行一次普查防止地基融沉造成倾斜倒塌。5)冬季供暖设施及现场热生产热源等用电设备和用电线路必须由电工负责安装、维护和管理,严禁非电工人员随意拆改。电线铺设必须按照规范要求进行,防止冻结在冰雪中。大风雪天气后,应对供电线路进行检查,防止断线造成触电事故。6)临时供电线路使用橡胶电缆,保证绝缘良好。并安设绝缘支撑物,严禁直接悬挂于钢筋模板和脚手架上。7)做好消防器材的保温防冻,保持灵敏度。消防栓冬季必须进行保温。8)进入冬季,危险品如氧气、乙炔等必须包裹保温材料。一旦受冻,严禁用火烤。9)冬季施工严禁采用明火。木工房、库房内不得采用炉火取暖。如切实需要动火,必须开具动火令,并在附近配足消防器材。10)做好冬季防风措施。架立电杆、脚手架等必须经常检查,作到牢固可靠,大风来临前,要做彻底检查并进行加固处理。2、雨季施工措施万源地区,降雨充沛而集中,施工过程中需充分考虑雨季可能对工程造成的不利影响。(1)、雨季施工安排雨季对洞内工程施工影响不大,对洞外道路及排水工程施工影响较大。洞外工程施工中应尽量避开雨天作业,并作好现场防排水工作。(2)、雨季施工准备1)成立现场抗洪防汛领导小组,负责安排、落实管理、检查雨施工作。-155-
全家坪隧道实施性施工组织设计2)加强组织,有针对性的进行抗洪防汛安全教育,提高广大职工的抗洪防汛意识和警觉性。3)组成应急突击队,提高快速反应能力。明确责任,落实到人。坚持值班制度,遇有险情及时组织力量抢修,并及时与当地政府取得联系。4)在雨季、汛期到来之前,开展抗洪防汛大检查,重点检查抗洪防汛方案是否可行,职工住房环境、设备停放地点、材料储存场所等是否安全可靠,排水、防水设施是否齐备等。5)加强与相邻标段的联系,互相配合,确保安全度汛。6)工地预备足够的防洪物资及设备,如草袋、蓬布、大功率抽水机械等,并严禁挪用防洪物资和设备。7)配备一定的自发电能力,以确保讯期突然停电情况下的防排水需要。8)设置排水沟等排水系统,并定期检查排水管网及抽水设备的可靠性。9)作好遮盖防水工作,使任何应避水的材料、产品、半成品免于浸泡淋湿,材料场地作好排水。(3)、雨季施工技术措施1)、明洞土方开挖a土方开挖要按施工方案严格执行,杜绝超挖,适当加大预留人工开挖土层的厚度。b在坡角处设积水沟将雨水集中,并及时抽排。c雨量较大时必须停止开挖,用塑料薄膜对放坡的土覆盖保护。2)、钢筋施工a雨天禁止焊接钢筋,若需要焊接,则必须在专门的保护棚内进行、确保钢筋焊接质量。b焊接前清理干净钢筋接头处;焊接后未冷却的钢筋接头应避免碰到雨水。c提前编写雨季钢筋焊接作业指导书,组织焊工学习,避免盲目施工。3)、明洞混凝土施工a混凝土浇筑前应掌握天气情况,尽量避免下雨时浇筑混凝土。b已入模振捣成型后的混凝土要及时覆盖,防止突然遇雨,受雨水冲淋。c合模后如不能及时浇筑混凝土,要在模板的适当部位预留排水孔,防止突然下雨模内积水。d采取表面覆盖彩条布,防止雨水直接冲刷模板导致脱模剂脱落、流失,影响拆模及混凝土表面质量。-155-
全家坪隧道实施性施工组织设计(4)、雨季施工安全措施在雨季施工时需采取必要的安全措施,以降低降雨对施工的不利影响,减少不必要的损失,保证工程顺利进行,主要采取以下一些安全技术措施:1)现场设置好良好的排水措施,经常清理排水沟及下水管等排水通道,下雨时指派专人巡视,使大雨或暴雨形成的地面水能迅速排放,保证现场道路畅通。2)对材料做好遮盖防水工作,使任何避免水的材料、产品、半成品免于浸泡淋湿,钢筋存放于料棚内,防止雨淋。3)机电设备的电闸箱采取防雨、防潮等措施,并安装好接地保护装置。4)加强对高压电力线和通讯设施的巡回检查,保证施工用电和通讯正常使用。5)工地设立防洪抢险领导小组,在雨季施工到来前,对工地进行防洪检查,完善排水设施,保持排水系统畅通,并制订应急措施。6)加强与气象站联系,时刻注意气候变化。7)加强工地值班工作,下雨时工地上必须有专人巡查,发现问题立即处理。第二节、消防、治安与防洪项目经理部成立防汛、消防、治安领导办公室,下设抢险突击队,设专人负责日常工作,制定工作制度,明确各成员的职责。(1)、防洪措施1)由防汛、防洪领导小组负责汛期季节日常工作的调度和指挥,作到统一协调、步调一致。2)汛期季节工地设专人负责,发现异常立即报警。3)准备充足的防汛、防洪材料和排水机具。4)汛期要经常与当地气象部门取得联系,注意气象变化,早作准备,作到防患与未然。(2)、安全保卫1)制定保安保卫制度,设专门保安人员负责全现场保安和保卫,24小时巡逻;2)大门设专人值班,本公司人员出入应有出入证且必须登记;车辆出入应有出入审批单且必须登记。3)参观人员应经批准方可进入现场,佩戴参观证,红色安全帽,对不遵守安全管理规章制度者,终止其参观并清理出场;4)职工宿舍不得随意留宿外来人员,不得乱拉乱扯电线,不得用任何有隐患的电器。-155-
全家坪隧道实施性施工组织设计5)现场电缆、材料、职工宿舍等制定专门防范措施,防止失窃。6)施工现场发生的各类案件和灾害事故,要立即报告公安机关,并保护好现场,配合公安机关做好侦破工作。(3)、消防安全措施1)遵循“预防为主,消防结合”的方针,制定《施工现场防火安全管理规定》,严格按照规定执行。防火工作除了受上级主管部门领导外,定期向业主汇报防火工作的开展情况;2)按照防火防爆的有关规定设置危险品库临时性构筑物,易燃易爆物品堆放间距和动火点与氧气、乙炔的间距要符合规定要求,严格执行动火作业审批制度,一、二、三级动火作业未经批准不得动火,临时设施区要按规定配足消防器材。3)加强对职工的防火教育,建立防火小组织,配备消防设施,制订措施和管理制度,并落到实处,杜绝火灾事故的发生。4)定期对施工现场、办公区、生活区进行检查,及时纠正,将引发火灾的因素及早解决。5)加强用电设施的管理,防止因用电超负引起火灾;加强易燃物的管理。6)隧道内放置泡沫和二氧化碳灭火器,隧道内每50m一处,每处两只。7)定期进行消防检查和宣传教育,对油库、材料库、变电站等一些重地设置醒目的标志牌,并将责任落实到个人,积极采取消防措施,防患于未然。8)大风、干燥季节严防火灾,加强消防教育。经常检查灭火器及其它消防工具、醒目标牌等,易燃品堆放处严禁带入火种。第十章质量与现场安全文明管理保障体系第一节工程质量目标及保证措施1、质量目标本标段质量目标如下:施工过程中,确坚持遵循“GB/T19001-2001质量管理体系”的要求和由此编制的质量体系文件,严格按照国家、万源市有关施工及验收规范、标准进行施工,确保本工程质量满足施工图设计文件的质量要求,并达到国家有关施工质量验收规范要求,一次性验收合格,并满足业主的创优规划要求。2、工程质量保证措施(1)、建立完善的质量管理保证体系-155-
全家坪隧道实施性施工组织设计贯彻执行GB/T19001-2001质量管理体系,并从思想保证、组织保证、制度保证、技术保证四个方面建立完善的质量保证体系,全面对施工生产五大要素:劳动主体、劳动对象、劳动方法、劳动手段、施工环境进行控制。质量保证体系框图见(附表17)(2)、设置专门质检机构的和配备专职质检人员为了贯彻质量方针,确保工程质量目标在本项目的实现,针对本工程项目的特点,按照由上向下顺序实施全面质量管理,项目经理部成立质量管理领导小组,并配备专职的道路、排水和隧道质检工程师及试验工程师。质量管理领导小组由项目经理任组长,项目总工程师任副组长,成员由质检工程师、试验工程师、各部门部长等组成。质量管理领导小组的主要职责:按照工程质量要求,组织实施,监督检查和处理施工中存在的质量方面的问题,定期组织检查,决定奖罚。根据质量机构设置,各主要管理人员及部门具体职责详见表“质量管理职责表”。表质量管理职责表序号岗位/部门名称质量职责1项目经理(1)主持全面工作,确保全面履行合同的要求,满足业主及社会的期望;(2)对所承建工程的施工进度、安全、质量、工期和成本、文明施工负责,代表企业对工程质量负责;(3)负责质量体系在本项目部的有效运行及在质量体系运行过程中的内外协调,并改善其运行环境保证资源投入,确保质量目标的实现;(4)针对质量体系运行中存在的不合格项目,制定并实施纠正措施;(5)主持对分供方的评选及评价,审批分供方的评审结果。2项目副经理(1)组织定期的质量体系审核工作,确保质量目标的实现;(2)主持定期的生产交班会,合理组织,协调施工力量,确保工程质量和工期,争创最大效益;(3)主持定期的安全质量大检查,并对检查中发现的问题进行决策处理;-155-
全家坪隧道实施性施工组织设计(4)就安全、质量方面的问题同上级领导、业主、监理及地方主管部门接口协调;(5)经常深入施工现场了解工程质量情况,对发现的问题及时决策处理;(6)主持召开质量事故分析会、主持重大不合格品的评审并作出处理方案;(7)审批机械设备配置计划,同时把大型设备的申购计划及时向上级领导反映,保证机械设备及时配置。3总工程师(1)全面负责本项目的施工技术工作,主持编制施工组织设计和质量计划,明确其技术保证和质量保证要求;(2)审批关键和特殊工序的施工作业指导书及技术保证措施,主持新工艺、新技术的研究及推广工作;(3)督促工程部作好以下工作:对技术文件和技术资料的控制,检、测设备的控制,检验和试验状态的标识,产品的防护和交付,不合格品的控制、纠正和预防措施的制定及实施,统计技术的应用及质量记录的控制工作,工程项目创优规划及措施的制订;(4)审批该项目工程的创优规划及创优措施。全面组织QC攻关技术小组,负责工程重点、难点技术方案的制定;(5)负责最终检验和试验,组织工程竣工交付。4工程技术部(1)组织编写施工组织设计和质量计划,负责过程控制,对重大技术难点工作、关键和特殊工序进行施工技术交底,负责施工方案的指导和审核;(2)组织测量组对检测设备及本项目工程控制测量进行控制;(3)指导试验室对检验和试验状态进行控制;(4)组织工程防护、交付工作,对统计技术的应用负责;(5)组织提供采购产品的标准及主材计划;-155-
全家坪隧道实施性施工组织设计(6)对质量记录的控制工作负责;(7)配合总工程师组织纠正措施、预防措施的制定,并对其效果进行监督、检查、验证;(8)负责工程质量记录的控制工作、原始资料的收集工作及技术资料的整理工作;(9)根据月施工计划编写作业班组旬、日施工计划;(10)严格按验收标准评定质量等级,提出工程质量分析报告;(11)组织对不合格产品的评审及处置,协助总工程师组织工程竣工交付;(12)主持纠正措施、预防措施的制定,并对其实施效果进行验证;(13)组织分部、分项工程质量评定及隐蔽工程的检查验收;(14)参加定期的安全、质量大检查及QC小组活动,对存在的问题及时提出整改措施。对不能自行解决的问题,及时向上级有关领导汇报。5安全质量环保部(1)根据工程具体情况,结合项目管理特点,制定安全质量等计划及其管理细则,组织处理安全质量事故;(2)负责进行正常的安全生产检查,并做好记录,建立质量管理日志,做好安全质量档案管理工作;(3)按照质量体系文件,全面开展各项质量活动,建立质量管理日志,负责隐蔽工程的检查与评定。6计划财务部(1)组织各相关部门进行合同评审及分承包方的评价工作;(2)负责项目部的年、季、月施工计划的编制,按时办理验工计价;(3)提出项目运行的资金计划。7设备物质部(1)负责物资采购工作并组织物资进货检验和试验;(2)对产品标识和可追溯性监督检查;-155-
全家坪隧道实施性施工组织设计(3)负责控制顾客提供的产品,主持对采购的不合格品的分析、处置工作;(4)负责组织落实机械设备的配置、使用、维修及管理;(5)组织对分供方进行评选评价,建立合格分供方档案;(6)定期检查机械设备的运行情况,作好维修检查并记录,保证机械设备的完好;(7)严格按技术标准及钢筋加工规范加工钢筋、半成品及构配件,为工程提供合格的钢筋、构配件。8办公室(1)负责制定各部门、单位对受控文件和资料的管理办法并监督其实施,定期发布受控文件清单,确保相关场所得到受控文件的有效版本;(2)负责完善保证质量体系运行所需的组织结构,合理配置人力资源;(3)根据项目部需要定期制订教育培训计划,确保相关人员持证上岗;(4)建立并保持同顾客的有效联络渠道,主持、组织服务工作。9施工作业队(1)按施工组织设计及技术交底的要求组织工序规范化作业;(2)严格按照有关规范准则进行施工,确保施工场地有适宜的工作环境;(3)严格执行“三检制(班组自检、作业队复检、质检工程师专检)”及交接班制度,确保不合格产品不进入下道工序。(3)、建立完善的质量管理制度1)、定期质量检查制度a安全质量环保部每月组织质检工程师及施工队质检员对工程进行全面检查,发现问题,找出原因,制定措施,及时纠正。b项目经理部每季度由项目总工组织对全标段的工程质量情况检查评比,发现问题,找出原因,制定措施,并进行总结通报,奖优罚劣。-155-
全家坪隧道实施性施工组织设计c实行工序三级自检制度,严格保证工程质量,具体质量检查程序见“质量检查程序框图”(附表18)。2)、质量检验评定制度a各级质量检验工程师熟练掌握各项工程的检查评定标准,严格按施工规范和验收标准检查评定。对完工的分项、分部、单位工程及时检验评定,作为创优和考核依据。分项工程施工过程中,各施工队负责人督促班组做好自检工作,确保当天问题当天整改完毕。b分项工程施工完毕后,各施工队负责人及时组织班组进行分项工程质量评定工作,并填写分项工程质量评定表抄报交项目经理部的安全质量环保部,安全质量环保部与施工队有关人员对分部工程进行评定,将结果抄报监理工程师,安全质量环保部与监理工程师共同对单位工程进行评定。3)、技术、质量交底制度技术、质量的交底工作是施工过程基础管理中一项不可缺少的重要工作内容,交底采用书面技术交底书和现场技术交底相结合的形式,具体为:a当项目部接到设计图纸后,项目总工程师组织项目部有关人员认真熟悉施工图纸,并积极参加业主组织的施工设计技术交底会,认真对施工图纸进行会审,确保施工设计图的正确性和有效性。b实施性施工组织设计编制完毕并送审确认后,由项目经理牵头,总工程师组织全体人员认真学习施工方案,并进行工程技术、质量、安全书面交底,列出重点监控部位及要点。c总工程师负责组织技术交底。实行三级负责;对设计技术交底认真做好记录,对设计存在的问题及时提出处理意见形成记录。项目经理部技术人员向作业层技术人员对分项、分部、单位工程进行交底;现场技术交底由作业层技术人员向领工员、工班长、施工人员进行技术交底。4)、现场材料进场检验制度严格控制各种原材料的质量,把好进料关。各类建筑材料运到现场后,设备物资部开出材料取样通知单,由试验人员进行现场取样试验,对经试验达不到标准的材料,坚决清退出场;对防水材料委托有试验资质的单位进行试验。各种原材料、半成品均应有出厂合格证、产品质量证明书和试验报告。进场后分类别堆码存放,并挂牌标识检验和试验状态,以防止误用和实现可追溯性。5)、内业资料管理制度-155-
全家坪隧道实施性施工组织设计技术资料管理工作在项目部总工程师直接领导下进行,由工程技术部设专职资料员具体负责技术资料的收集、整理和保管工作。a建立技术资料管理责任制,健全各类资料的管理办法。b严格按照总工程师批准的发放范围下发各种技术资料,确保施工中使用现行有效版本。c根据上级有关部门的通知精神,及时下发技术资料的补充、修改、代替和废止使用情况的通报,使相关人员了解和掌握技术资料变化情况。d施工过程中,严格按照有关要求及时填写和签认各种报表、记录、日志,对已成型的各种资料做好收集、整理、归类、保存工作,确保其真实、完整。如工程台帐、开(竣)工报告、各种隐蔽检查记录、接续卡片、设备验收单、测试报告、产品“三证”、技术说明书、变更设计、施工日志等资料。e工程技术部专职资料员组织相关技术人员以单位工程为基础,按业主的要求做好各种技术资料的编制、描绘、组卷。f全部工程按设计配套完成,按设计文件及检验标准进行全面自检。g自检合格后,提出竣工验收申请,说明本工程完成情况,验收准备情况,以及申请办理竣工验收的具体日期等报业主。h竣工文件编制与工程施工同步展开,在正式验收10天前编制好全部竣工文件、工程技术总结。i施工中本道工序无检查合格证不允许进入下道工序。j施工技术资料由工班技术员、质检员编写,换手复核,技术主管审定,确保资料的真实准确。k在施工阶段的工程照片,作为资料归档备案。l每天记录现场施工时所发生的工作量、人工、机械使用、施工部位、材料设备进出场、质量问题产生原因、补救办法及天气情况等内容。m建筑物测量定位复核记录,隐蔽工程验收记录,试验室出具的各种试验报告,各种材料质量证明,施工组织设计,施工日志,技术复核记录,各种工程检查证等技术资料及时准确归档。6)、质量教育培训制度强化技术质量培训,不断提高全员质量意识和业务水平。组织全体施工人员认真学习设计文件、施工规范、质量检验评定标准等,针对具体工序进行认真细致的技术交底,对重、难点工程及关键工序编制作业指导书。-155-
全家坪隧道实施性施工组织设计7)、全面质量管理制度a建立健全各级质量保证体系,建立全面质量管理领导小组,由项目经理任组长,有关业务部门领导参加,定期开展活动,研究本工程全面质量发展规划,并组织实施和检查。b强化内部质量管理,确保质量体系有效运行,使工程质量始终处于受控状态,为业主提供合格优质产品。c定期召开质量分析会,针对质量管理方面存在的问题,分析原因,制定纠正或预防措施,组织落实,做好记录。d广泛开展QC小组活动,开展群众性的全面质量管理和科技攻关活动,积极采用新技术、新工艺、新方法、新设备,加大质量投入,依靠科技进步,提高工程质量。e每项工程开工前,均需制定《质量计划》和创优规划及质保措施,从人、机、料、法、环等方面进行预防控制,确保每项工程开工必优,一次成优。f实行样板工程引路,以点带面,实现全面创优。g在工程质量管理中,加强专业技术、经营管理、数理统计和思想教育有机结合,提高人的工作质量,保证工程质量,提高企业信誉和经济效益。8)、质量事故报告制度严格执行国家有关的工程质量事故报告制度,发生事故必须按系统逐级及时上报,不得隐瞒。按照“四不放过”的原则进行联合调查,认真分析,查明原因,对事故责任者,严肃处理,追究其经济、行政、法律责任。a报告程序:一旦发生工程质量事故,立即报项目经理部安全质量环保部,如发生重大工程事故,安全质量环保部必须在24小时内电话或电传报告业主,三天内以书面形式上报。b发生事故的施工队负责人在事故发生后,立即组织有关部门对事故进行妥善处理,尽早恢复正常施工。9)、质量奖惩制度奖惩与质量挂钩,奖优罚劣。分项、分部、单位工程完工后由项目安全质量环保部组织对工程质量进行等级评定,根据评定的工程质量等级,达到优质标准的作业队给予奖励;未达到质量目标的作业队给予停工整顿;对不合格工程进行返工处罚;对造成质量事故的有关责任人给予行政和经济处罚。3、工程质量控制措施-155-
全家坪隧道实施性施工组织设计我单位将对本工程项目建设过程的四个阶段(施工准备、施工过程、竣工验收和交工后服务)及主要工序的质量加强控制,一切与质量有关的工作均处于可控之中。(1)、施工准备阶段的质量控制措施1)、施工人员培训项目管理人员和专业技术人员必须取得相应的专业技术职称,对所有进场人员进行“三级”培训教育,增强其质量和安全意识。推广使用新技术、新工艺、新设备、新材料前进行相关知识的培训。经岗前培训合格后方可上岗。2)、施工技术准备严格以总工程师为首的技术负责制,认真熟悉施工图纸,领会设计意图,及时进行技术交底。编制实施性施工组织设计和各种技术管理制度,严格组织技术交底,不断完善和优化施工组织设计方案,使施工方案科学合理,措施详实、可行、可靠。3)、物资设备准备根据生产计划提前编制材料和设备需求计划,安排好施工机具、设备的维修和保养工作,提高机械使用与管理水平。控制物资采购,做好分供方的评价和材料的进货检验,确保用于工程的所有材料均符合质量要求,机具设备状态良好。4)、施工现场准备清除地面、地下障碍物,对有地下管线地段,按照要求做好保护措施,按批准的实施性施工组织设计和总平面布置图进行布置。(2)、施工过程质量控制措施1)、接受监督和检查施工中积极配合和接受万源市有关质量监督部门的监督管理。开工前向万源市质量监督部门申请,接受质量监督。2)、工程监理制度主动接受和配合业主派驻的质量监督人员的质量监督管理和委托质量监理单位的监理,并积极做好所有配合工作。每个单项工序开工前14天向监理提交施工开工报告,取得书面许可后方可开工。施工过程中,班组自检、作业队和质检工程师复检合格后及时通知监理工程师检查签认,隐蔽工程必须经监理工程师签认后方能隐蔽及进行下道工序的施工。3)、施工技术管理-155-
全家坪隧道实施性施工组织设计执行以总工程师为首的技术责任制,使施工管理标准化、规范化、程序化。认真熟悉施工图纸,深入领会设计意图,严格按照设计文件和图纸施工,及时进行技术交底,在施工期间技术人员跟班作业,督促按照交底进行施工,发现问题及时解决。4)、全面质量管理教育定期对全体施工人员进行全面质量管理教育,牢固树立“百年大计,质量第一”、“质量是企业的生命”的观念,不掌握操作工艺、不明确质量标准的人员严禁上岗操作。广泛开展群众性的质量管理活动,一切从实际出发,实事求是,精心施工,不断提高工程质量。5)、严格例行质量检查制度工程施工过程中,加强施工过程质量控制,实行“三检制”。经理部设专职质检工程师、各作业队设专职质检员、班组设兼职质检员,保证施工过程始终在质检人员的严格监督下进行,严格执行“质量一票否决权”。6)、工程试验工地建立试验室,并取得万源市有关管理机构审批的临时资质,配齐具有经验和资质的人员及完成所有检测、试验项目所需的设备、仪器、工具。对工程使用的钢材、水泥、砂、石、防水材料等建筑用料要进行认真的检验,把好进货关,禁止使用不合格材料。对不能试验的项目,委托有相应资质并经监理工程师认可的检测单位进行检验。7)、检测、试验工具的检查施工中所用的各种检测、试验仪器仪表按规定周期进行检查和标定,确保精度和准确度,保证试验结果科学准确。8)、施工测量配齐具有专业资质、责任心强、工作细心的人员和具有准确度要求的仪器设备,按施工组织中的施工测量方案认真做好控制测量、施工测量和竣工测量,认真做好复测工作,确保测量结果准确。9)、严格把好原材料进场关本工程中使用的原材料、半成品、成品或构件必须符合设计要求,并在取得监理批准同意后采购。所有材料运抵现场时,提交材料数量、材料来源证明及质检合格证书,请监理验证,并协助监理取样送检。严格把好原材料进场关,不合格材料不准验收、进场。来历不明的材料不用,过期变质的材料不用,消除外来因素对工程质量的影响,确保工程质量。10)、做好超前地质预报与监控量测工作-155-
全家坪隧道实施性施工组织设计分别成立专职超前地质预报小组和监控量测小组,按程序运做,收集和反馈信息,及时指导现场施工,确保工程质量与安全。11)、质量记录质量记录与质量活动同步进行,内容要客观、具体、完整、真实、有效,字迹清晰,具有可追溯性,各方签字要齐全,由施工技术、质检、测试人员或施工负责人按时收集记录并保存。确保本工程全过程记录齐全。质量检查资料采用统一格式,并符合档案资料分卷归档要求。12)、加强对成品的保护施工过程中对已完分项、分部工程制定防护措施加以保护。对成品的保护,着重抓施工顺序和防护措施,不颠倒工序,按正确的施工流程组织施工,防止后道工序损坏或污染前道工序。13)、认真开展QC小组活动根据本工程的重难点成立相应的QC小组,制定相应的分项质量管理目标并开展工作。QC小组活动实行总工程师负责制,运用排列图、因果图、直方图、控制图等统计技术,按照PDCA循环的基本作用方法,分析研究影响质量波动的原因,采取对策,进行控制。(3)、全家坪隧道主要工序施工质量控制1)、超前地质预报保证措施在施工中加强超前地质预报,采用综合地质预报措施,及时准确探明隧道围岩地质状况,尤其是隧道掌子面前方的工程地质和水文地质情况的性质、位置和规模进行比较准确、全面、系统的探测和判断,确定不良地质体的空间位置、规模和性状,确保施工质量。2)、隧道开挖施工质量保证措施a采用激光导向仪和断面检测仪进行快速和高精度的中线控制、开挖轮廓控制和开挖成形效果、隧道净空检查反馈,以科学的检测手段确保隧道开挖质量。b隧道开挖前根据工程地质条件、开挖断面、开挖方法、开挖进尺、钻眼机具和爆破材料等进行钻爆设计。钻爆作业按照爆破设计进行钻眼、装药、接线和引爆。根据爆破效果及时进行修正。c-155-
全家坪隧道实施性施工组织设计严格控制开挖循环进尺,对不良地质地段,适当缩短开挖进尺,控制爆破,并选用具有足够刚度和早强的支护设计,如适当加厚喷层,喷射早强混凝土,及早完成锚喷网联合支护。必要时采用双层钢筋网或增设临时钢支撑措施,以控制围岩变形。d浅埋隧道开挖时严格控制地表沉陷,进行减震爆破并减少循环开挖进尺以防止塌方。e严格控制隧道开挖断面。开挖轮廓作业采用光面爆破,做到不欠挖,超挖控制在规范规定的范围以内,其具体措施是:选择合理的钻爆参数,选择最佳爆破器材,完善爆破工艺,提高爆破质量。提高钻眼精度,特别是周边眼的精度,按设计轮廓钻眼,控制钻孔方向,减少超挖值。保证周边眼间隔装药质量,装药前将药卷用竹片加工成药串。严格控制炮眼装药量,雷管不能混装,炮口炮泥堵塞质量要好。f当两相对开挖工作面接近贯通时,两端施工加强联系,统一指挥。当两工作面的距离剩下15m时,由监理确定一施工单位单向开挖,保证贯通质量和施工安全。(3)、初期支护施工质量保证措施1)、长管棚、超前小导管及超前锚杆施工a严格按照技术交底进行施工。b超前锚杆、小导管及大管棚管节堆放严禁翘曲,严格注意管节两端的对口丝扣保护。c精确调整钻机导向架,严格控制每根锚杆和管节的空间位置。e在钻进过程中,经常量测钻进的高程和方向,发现不对及时调整。f下锚杆和管节时要及时、准确、快速。g保证施工钻机的正常运转,配备足够的维修技术人员和零配件。2)、钢支撑、格栅钢架施工a隧道初期支护的钢支撑、格栅拱架其原材料符合设计要求和施工规范规定。b钢支撑、格栅钢架加工时,严格控制对接头和底板构造的质量。c钢支撑、格栅钢架加工完成后进行试拼,合格后批量生产,并进行抽检,架立符合设计要求,连接螺栓必须拧紧,数量符合设计,节点板密贴对正。d钢支撑、格栅钢架架设用楔块与围岩楔紧,纵向有联系构件,底角要牢固。钢支撑、格栅钢架尽可能多的与锚杆露头及钢筋网焊接,增强其联合支护效应。3)、注浆锚杆施工a开挖初喷后尽快施作锚杆,然后复喷。-155-
全家坪隧道实施性施工组织设计b锚杆原材料规格、长度、直径符合设计要求,并作防腐处理。锚杆孔位、孔深及布置形式符合设计要求。c钻锚杆孔:按设计要求定出位置,其孔距偏差不大于150mm;锚杆孔的孔轴方向满足施工图纸的要求,锚杆的钻孔孔径大于锚杆直径;锚杆孔深偏差值不大于50mm。d锚杆安装:杆体插入时有水地段先引出孔内的水或在附近另行钻孔再安装锚杆;安装锚杆时,沿杆体轴线方向每隔2m设置一个对中支架,保持锚杆位置居中,排气管与锚杆杆体绑扎牢固;锚杆杆体露出岩面长度不大于喷层厚度;锚杆垫板与孔口混凝土密贴。锚杆安装后,不得敲击、碰撞和拉拔锚杆。e锚杆注浆:锚杆注浆的配合比,根据试验选定;注浆开始或中途停止超过30min时,用水或稀水泥浆润滑注浆罐及其管路;注浆时,在锚杆口设置排气管,确保注浆质量和效果。4)、喷射混凝土施工a所用材料的规格和质量符合设计要求和施工规范的规定,所用原材料需先进行试验,符合有关规定后方可使用。b喷射混凝土的配合比、计量、搅拌、喷射符合施工规范要求,喷料随拌随用,不超过规定时间,不夹泥夹碴;喷射前,清理岩面;厚度较大时分层喷射,严格掌握水压、风压和喷射距离,做到厚度符合设计和安全要求,表面平顺。c喷射混凝土结构,确保不出现脱落和漏筋现象。d架立钢架前初喷一层混凝土,架立后先喷射钢架与围岩之间的混凝土,然后再喷射钢架间混凝土,并由两侧拱脚向上对称喷射,将钢架完全覆盖,保证钢架背面喷射填满,厚度满足设计要求,表面平整圆顺,无大的起伏凹凸。5)、钢筋网施工a钢筋网加工规格、尺寸符合设计要求,钢筋使用前要清除污锈。b钢筋网与锚杆或其他锚定装置联结牢固,在喷射作业时不得晃动。c钢筋网在岩面喷射一层混凝土后进行铺设,采用双层钢筋网时,第二层钢筋网在第一层钢筋网被喷射混凝土覆盖后铺设,钢筋网的混凝土保护层不小于设计及规范要求。(4)、施工防水质量保证措施1)、注浆施工-155-
全家坪隧道实施性施工组织设计a钻孔过程中,如遇到钻出水量明显增加时,则停止钻进,尽量减少钻注施工过程中水量排出,安设注浆管注浆。b注浆前先进行注浆现场试验,注浆参数通过现场试验在实际施工中根据具体情况及时调整,以获得较好的注浆加固效果。c配制浆液严格按照制浆要求按顺序投料,不得随意增减数量;水泥在倒入搅拌桶前捡去其中的水泥纸及包装线,要在倒入口安装一用滤网加工的过滤筛。d水泥浆搅拌好放入储浆桶后,在吸浆过程中不停搅动,防止浆液离析,影响配比参数。e注浆泵吸浆头用纱网包裹,并间隔一定时间提起吸浆头晃动,防止浆液堵塞吸浆头。f注浆管路连接完毕后,先压水检查注浆管路的密闭性,各种连接连接牢固,防止高压下脱开伤人。g注浆开始时,先打开进浆阀,再关闭泄浆阀,注浆结束时,先打开泄浆阀,再关闭进浆阀,待泄压后拆卸注浆管路。h注浆过程中遇到突然停电时,要立即用高压水冲洗净管内的浆液,与洞外联系后如停电时间较长时,注浆管全部拆下冲洗,注浆泵也要拆洗,将搅拌机中浆液放入储浆桶后清洗搅拌机。i注浆过程中,若地层吸浆量很大,注浆压力长时间不上升,可通过调整浆液配比,缩短浆液凝胶时间,以达到控域注浆目的。j注浆过程中,如注浆压力突然上升,立即停止注浆工作,打开泄浆阀泄压,查明原因后再决定该孔是否继续注浆,如系管路堵塞,清除故障后继续注浆,如管路未堵塞,接管注浆时仍旧出现压力突然上升,可结束该孔注浆。k注浆过程中,如发生串浆现象,可关闭该串浆孔继续注浆,但若发生频繁时,应加大钻孔与在注浆孔的间隔或同钻同注,减少串浆现象。l注浆过程中,如跑、漏浆现象严重时,可通过间歇注浆或通过调整浆液配比缩短凝胶时间的方法进行封堵,但若无效时,可暂停该孔注浆。m注浆过程中,要保持注浆管路畅通,防止因管路堵塞而影响注浆结束标准的判断。n严格按照设计的段长进行分段注浆,不得任意延长分段长度,必要时可进行重复注浆,以确保注浆质量。严格进行注浆效果检查评定,符合要求时才能结束注浆作业。当未达到注浆结束标准时,进行补孔注浆。P-155-
全家坪隧道实施性施工组织设计在全、强风化岩层地段注浆虽然主要为劈裂注浆而非渗透注浆,注浆压力从低到高逐渐加压,但注浆压力不易过高,达到设计注浆量即可停止注浆,避免过多的扰动地层。2)、锚喷支护防水措施a喷射混凝土分初喷和复喷两次进行。有水地段采取先处理水后补喷的原则确保厚度、质量。b严格控制喷混凝土料质量,确保其各项技术指标符合工程要求;加强喷射混凝土作业人员的培训和指导,使其熟练掌握不同材料喷射混凝土的技术特点,做到熟练操作;严格掌握水压、风压和喷射距离,做到厚度符合设计和安全要求,表面平顺。c对锚喷支护混凝土进行全面的密实性检查,包括以下几方面:对仍存在的渗水点进行全面剔凿堵漏,直至不漏为止。对喷混凝土有空洞、不密实部位进行全面检查,并进行剔凿后补喷或混凝土、砂浆填堵,使结构密实,减小防水薄弱点。喷混凝土基面处理,要求混凝土表面基本平顺,没有局部突出处。3)、背后压浆施工根据渗漏水情况,对初期支护后进行全面压浆处理,采用Φ42小导管进行局部注浆封堵,确保初期支护背后的密实并达到止水效果。4)、防水层施工a试验室严格对防水板质量进行检测,施工前进行复检,必须达到有关技术要求。b防水板铺挂前对喷混凝土面的极端的凹凸部分、锚杆的头部等进行修凿或补喷,使喷混凝土表面平顺;对集中涌水或漏水地方及时排导等处理,确保防水效果。c选择适当的防水板铺设方法,搭接及焊缝宽度符合规范要求,铺设时,先拱后墙,下部防水板压住上部防水板,并保证有一定的松弛系数。d防水板焊接前需彻底清除表面的污染物,接头处不得有气泡、折皱及空隙,接头牢固,强度不小于同质材料。e对焊机保持清洁,以免楔块表面带有杂物而影响焊接质量。防水板搭接缝采用无钉双焊缝,不得焊焦焊穿。严格焊接工艺,确保焊接缝的质量。f施工时采取措施防止防水板破损,纵向、横向及环向排水管不被压碎和堵塞,保证防水板的完整性和排水系统畅通。g注浆嘴点焊在防水板,环向施工缝和沉降缝设带有注浆管的背贴式止水带,以备二次衬砌不密实或漏水时进行注浆处理;注浆嘴和管固定牢固,注浆嘴用胶粘带临时封堵,避免浇注混凝土时移动或堵塞。-155-
全家坪隧道实施性施工组织设计h操作人员必须经过专业培训,并持证上岗;施工现场严禁吸烟和明火。5)、二次衬砌防水措施a优化二次衬砌混凝土配合比,提高混凝土的自身防水能力,达到设计防水等级。b为保证初期支护和二次衬砌之间的密贴,解决初期支护和二次衬砌之间空隙的问题,采用刚度较大的模板台车,保证拱顶回填密实,提高结构的抗水压能力。c衬砌施工完毕后如发现有渗漏水,通过预留注浆管进行注浆处理。d为减少二衬钢筋施工时对防水层的损伤,二衬的钢筋进洞前钢筋头均戴上防护套,在要使用电焊时,在电焊及防水层之间垫上移动式防护板。e严格混凝土生产的过程监督、严格混凝土的浇注工艺,确保混凝土的自防水性能达到设计要求。选择合适的材料、水灰比,严格控制水泥用量和外加剂的品质与掺量,使混凝土浇筑过程做到连续,振捣密实,并进行适当的养护。(5)、二次衬砌施工质量保证措施1)严格把好原材料进场质量关,不合格材料不准验收,保证使用的材料全部符合工程质量的要求。每项材料到工地有出厂检验单,并进行抽查,消除外来因素对工程质量的影响。2)严格控制二次衬砌防水混凝土质量,认真做好施工现场混凝土的验收工作。混凝土运至现场,查看是否有分层、离析现象,坍落度是否符合规定要求,如不满足,不予采用。3)隧道二次衬砌采用整体式全液压模板台车,先墙后拱一次浇筑成型。模板台车根据要求加工,保证其具有一定的强度、刚度和稳定性;衬砌时定位准确,连接牢固,接头整齐平顺,挡头板岩壁嵌堵紧密,防止漏浆。4)纵横交错的钢筋交叉点用铁丝按相关绑扎规定绑扎牢固,钢筋间距均匀,符合规范要求。5)成立专门负责混凝土浇筑的作业班,明确作业人员的职责和分工。6)实行强制性“混凝土浇灌令”,隧道衬砌作业队做好混凝土施工准备及隐蔽工程检查后,填报“混凝土浇灌申请单”,质检员检查复核后由总工程师签发“混凝土浇灌令”,无签发的浇灌令,任何人不得进行混凝土施工。7)混凝土浇筑前,对模板台车、支撑体系、钢筋、防水材料及预埋件进行检查,符合要求后方能浇筑。8)边墙基础埋置深度符合设计要求,在灌筑混凝土前,将基底的浮石、杂物、泥浆和积水清理干净,并与仰拱拱座一次完成。-155-
全家坪隧道实施性施工组织设计9)仰拱开挖后,清除虚碴、杂物,排除积水,经检查合格后浇筑混凝土。10)每衬砌循环不论长短都要进行测量放样,复核检查,确保模板台车准确就位,模板面光滑平顺,不漏浆,接缝严密整齐。11)混凝土的浇筑要连续进行,不得中断,因故必须间歇时,其允许间歇时间根据试验确定。浇筑过程中要随浇随振捣,振点要均匀,不能漏振。12)混凝土养护:编制混凝土养护作业指导书,并报监理批准后严格执行。衬砌浇筑10~20h后进行养护,连续养护7~14d,养护用水的质量与拌制混凝土用水相同,每天浇水的次数,以能保持混凝土表面经常处于湿润状态为宜。13)做好电力、动力、照明、养生等的准备工作。(6)、变形缝、施工缝施作的质量保证措施1)所有变形缝、施工缝均按设计图要求进行设置。若在混凝土浇筑过程中,由于设备故障而无法连续浇灌时,间隔超过2小时按规范要求留置施工缝。2)变形缝、施工缝表面必须凿毛,清扫干净混凝土面浮碴、尘土、积水,确保止水条或止水带处混凝土面光滑、平整、不被凿毛破坏。3)变形缝、施工缝垂直设置,不留斜缝,并确保止水条形成全封闭的防水圈。4)变形缝、施工缝中使用的背贴式止水带、P201止水胶和中埋式E型止水带等防水材料有出厂质量证明文件,并经进场检验和复检合格后再使用。5)用于变形缝、施工缝的P201止水胶连接采用平行搭接,使之与混凝土紧密接触,同时保证混凝土浇注前,止水条没有膨胀失效。6)变形缝、施工缝处理完后,质检人员检查并填写《隐蔽工程检查记录》,报请监理检验、签证。4、竣工验收阶段质量控制措施制定收尾工程的施工计划,由一名副经理专门负责收尾工作,做好成品保护工作。竣工前,由生产副经理、总工程师组织质检人员、工程技术人员、作业班组长等,对已完工程进行预检,对照图纸找出漏洞或需修补的项目,采取措施抓紧落实。坚持执行竣工验收标准,按规定整理、编制竣工验收文件。5、保修回访阶段的质量控制措施工程交验后的缺陷责任期内,我单位按合同规定,在一定期限内对工程进行回访,听取业主意见,委派专人负责缺陷期的管理工作,积极主动地履行合同并向业主和监理工程师提供相应的服务,属于施工质量问题,负责返修,不留隐患。-155-
全家坪隧道实施性施工组织设计(1)工程完工后,由各主要项目施工人员组成的工程防护维修组,并指派项目的主要负责人之一担任组长,负责工程完工至交验阶段的维护。积极配合业主和监理工程师随时对工程进行的检查,并接受和立即实施业主和监理工程师检查后所发的指令,达到业主和监理工程师满意。(2)成立专门质量缺陷责任期维修小组,专门负责工程在质量缺陷责任期各种质量缺陷的维修,做到尽可能满足客户的使用需要.同时落实责任跟踪服务;(3)工程在质量缺陷责任期的任何缺陷或损坏,我方将遵循“质量第一,用户至上”的原则,严格按照监理工程师提出的质量要求进行维修;(4)工程在质量缺陷责任期存在的所有缺陷,在未经监理工程师同意、批准之前不得擅自先行维修;(5)对质量缺陷责任期存在的所有缺陷,必须做好详细的缺陷记录并上报业主和施工监理,同时上报详细的维修方案;(6)责任期的缺陷维修严格按照审定、批准的缺陷维修方案进行施工,同时必须符合有关施工规范、规程的规定。缺陷责任期满后,设专门的部门和业主建立长期联系的渠道,随时了解和接受业主的意见、指令,填写顾客意见表,并每季度回访一次,为采取纠正措施提供信息。收到顾客意见后,由总工程师组织成立调查组,分析原因,制定服务方案。方案实施后,由检验员验证,填写服务报告,经总工程师确认后,报送业主再次验证,达到业主满意。第二节、职业健康与安全生产保证体系及措施1、职业健康(1)、目标坚持“以人为本”的原则,严格控制重大职业病,确保员工的身体健康和生命安全。(2)、管理体系按GB/T28001-2001标准,项目经理部成立职业健康管理委员会,建立完善的职业健康管理制度并保证实施,将职业健康管理落实到实处。(3)、管理组织机构为了确保职业健康生产目标的实现,按GB/T28001-2001标准,制订管理程序,明确各职能、层次的职责,制定完善的保证措施。领导挂帅,全员参加,坚持预防为主,加强宣传,全面规划,确保员工健康安全。项目经理为职业健康安全生产的第一责任人,生产副经理直接管职业健康安全生产。-155-
全家坪隧道实施性施工组织设计职业健康管理组织机构见下表(4)、职业健康保证措施1)、劳动保护措施为保证职工的职业健康,项目经理部根据国家法律法规制定严格的规章制度及劳动保障,其具体措施如下:a综合措施加强组织领导:项目经理对职业健康安全亲自抓,负总责,建立和落实岗位责任制度。由我单位中心医院支持,工地设医务室并与地方部门协作,共同完成三级医疗机构的组建。班组管理员项目经理总工程师项目副经理工程技术部部长中心试验室主任设备物资部部长安质环保部部长作业队长办公室主任计划财务部部长职业健康管理组织机构框图加强培训学习:根据职业健康保证体系的要求,对全体职工进行有关知识的培训与学习,使得他们掌握有关职业健康知识,为贯彻落实职业健康保证措施奠定良好基础。-155-
全家坪隧道实施性施工组织设计b粉尘防治隧道内空气成分每月至少取样分析一次;风速、含尘量每月至少检测一次;在开挖钻孔和装碴工作面上做好防尘工作;放炮前后进行通风与洒水;出碴前用水淋透碴堆和喷湿岩壁;在吹入式的出风口,放置喷雾器;防尘用水的固体质含量不超过50mg/L,大肠杆菌不得超过3个/L,水池保持清洁,并有沉淀或过滤设施;对施工现场和运输便道等易产生粉尘的地段定时进行洒水降尘,勤洗施工机械车辆,使产生的粉尘危害减至最小程度;对隧道施工人员发放防尘、防毒口罩等,并定期进行体检;加强施工机械设备的维护保养,减少噪声和污染;运转时有粉尘发生的施工场地,如混凝土拌和站(场)等均应有防尘设备。在这些场所作业的工作人员,应配备必要的劳动防护用品。c噪声防治按照GB12523-90《建筑施工场界噪声限值》要求,施工现场严格按照场界噪声限值中的有关规定和要求进行,尽量减少施工扰民。d放射性防治现场严格按照《放射性同位素与射线装置放射防护条例》中的有关规定和要求进行,定期对可能存在放射源的地方进行监控量测。2)、医疗保障措施a建立医疗档案和定期体检制度建立人员健康档案,按规定严格执行定期体检制度,实行全程动态健康监护。b施工期间医疗保障措施在施工现场适当安排必要的福利保健设施,并实施切实可行的公共卫生计划,加大宣传防止疾病的传染,并且知道如何避免接触传染源。明确医疗机构的职责,医疗站负责本单位职工的医疗、预防、保健和早期抢救工作,保证职工伤病及时得到有效救治;能够快速联系地方医院,确保伤员的及时医治。运用多种形式对职工进行健康教育,开展卫生防病和卫生监护,杜绝传染病、地方病和疫源性疾病的发生和流行;对施工一线常见病、多发病进行诊断和治疗;急诊、外伤的早期抢救处理。3)、职业病及传染病预防措施-155-
全家坪隧道实施性施工组织设计a职业病预防措施严格控制重大职业病,定期组织职工到定点医院进行体检,一旦发现病情,及时进行诊断和治疗,配备足够的健康保护资源。对职工配备必要的安全劳动保护用品和生活福利用品,并加强培训,正确使用各种劳动保护用品。项目部安排专人负责检查各种安全防护设施的完好性。b传染病预防措施有计划的建设和改造公共卫生设施;保持饮水、公共场所的卫生消毒;定期为工地中的房屋喷洒被批准使用的杀虫剂。定期进行食品卫生监督检查,对粪便和污物加强管理并进行无害化处理。有计划的给员工接种疫苗。定期向员工普及卫生知识,改变不利于健康的行为和习惯,提高自我保健能力。加强宣传教育,大力开展灭蚤、灭鼠活动。按照《中华人民共和国传染病防治法》规定报告的病种和时限,建立完善的报告制度。针对各种传染源,采取相应的治疗或消灭措施,切断传播途径,保护易感人群,建立暴发调查制度和处理暴发的紧急措施。2、安全生产(1)、安全生产目标我单位按照GBT28001-2001标准对本工程项目施工的安全文明生产目标承诺如下:实现“五杜绝,一控制,三消灭,一创建。”五杜绝:杜绝重大伤亡事故,杜绝死亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。一控制:年负伤率控制在10‰以下。三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故。一创建:创建安全文明标准工地。(2)、安全生产管理体系按GB/T28001-2001管理体系要求,建立安全生产管理体系,组建安全生产管理机构,为安全生产提供充足的资源,建立完善的安全管理制度并保证实施,建立和落实岗位安全职责。(3)、安全生产组织机构设置、人员职责1)、安全生产组织机构-155-
全家坪隧道实施性施工组织设计项目部将严格按安全生产管理体系,制订管理程序,明确各职能、层次的职责,制定完善的保证措施。领导挂帅,全员参与,使安全工作制度化、经常化,贯穿施工全过程。项目经理为安全生产的第一责任人,项目副经理直接主管安全。项目部设置专职安检工程师,负责协调处理现场的安全事宜。安全管理组织机构见下表。2)、安全生产机构人员职责为了贯彻执行安全生产方针,在开工前建立以岗位责任制为中心的安全生产责任制,责任明确到人,奖罚分明。a项目经理作为安全生产的第一责任人,对整个施工过程的安全负主要责任。b项目副经理对施工安全负直接领导责任,具体组织实施各项安全制度和安全措施。班组安全员项目经理总工程师项目副经理工程技术部部长质量检测部部长设备物资部部长安全环保部部长安全工程师作业队长办公室主任计划财务部部长安全生产组织机构框图-155-
全家坪隧道实施性施工组织设计c项目总工程师负责组织安全技术措施的编制和审核,以及安全技术的交底和安全技术教育。d设置专职安全工程师,负责协调和处理现场的安全事宜。e各作业队长对本作业区内安全生产负责,对本作业区内施工过程的安全负主要责任。f安全管理部门主管负责组织安全操作规程细则、制度的编制和审核,制定切实可行的安全技术措施和安全技术交底,组织施工人员学习并督促、检查和落实。g各施工管理人员对分管施工范围的施工安全负责,认真落实安全操作规程细则、制度、措施。h安全生产机构人员职能分配见表“安全生产机构人员职能分配表”。安全生产机构人员职能分配表安全生产保证体系要素项目经理项目副经理项目专职安全工程师职能部门和人员安质部施工员技术员安全员材料员机管员保管员管理职能★●▲▲▲▲▲▲▲▲安全保证体系★●▲▲▲▲●▲▲▲采购★▲●▲施工现场安全控制★●●●▲●▲●▲检查、检验★▲●▲▲●●▲▲事故隐患控制★▲●●▲●●▲▲纠正与预防措施★●●●●▲▲教育与培训★▲●▲▲●▲▲-155-
全家坪隧道实施性施工组织设计安全记录★▲●●▲●●●▲内部安全体系审核★●▲●▲▲▲▲▲▲注:★—主管领导●—主管部门(个人)▲—相关部门(个人)(4)、安全生产管理制度1)、安全生产目标管理a施工现场实行安全生产目标管理,工程开工前项目部制定总的安全管理目标,包括伤亡事故率,安全达标和文明施工目标以及采取的安全措施,并报建设单位和有关部门批准执行。b项目部以责任书形式把工地总的安全管理目标按照各自职责逐级分解,将责任明确到各职能、各层次、各岗位,并形成文件,同时制定全面严格的考核及奖罚制度。2)、安全生产管理责任制a建立安全生产责任制从项目实施的项目经理到生产工人的安全生产管理系统做到纵向到底,一环不漏;各职能部门、人员的安全生产责任制做到横向到边,人人有责。项目经理是安全生产的第一责任人。现场设置的安全机构,按施工人员的2%~4%配备安全员,专职负责所有员工的安全和治安保卫工作及预防事故的发生。安全机构人员,有权按有关规定发布指令,并采取保护性措施防止事故发生。安全生产责任制是施工中最基本的安全生产管理制度,将安全生产与各类人员统一起来,使安全工作层层有专责,管理人员和操作人员有分工有协作,出现事故以后,能快速调查清楚从管理到操作各方面的责任,避免类似情况的重复发生。安全生产责任制是综合各种安全生产管理、操作规程,对各级领导、各职能部门、工程技术人员、工程管理人员、施工人员应负的安全责任明确出来。使安全工作形成一个人人讲安全,事事为安全,时时想安全,处处要安全的氛围。各负责人及职能部门安全责任见表“各负责人及职能部门安全责任”。各负责人及职能部门安全责任序号成员安全责任1项目经理-155-
全家坪隧道实施性施工组织设计对工程项目的安全工作负全面责任,是工程安全生产的第一责任者和管理者。贯彻实施国家安全生产、劳动保护法规、政策,执行上级各项安全规定、规程、标准以及企业各项规章制度和决议。依据工程特点,合理编制施工方案,科学组织施工生产;正确处理安全与速度、安全投入与经济效益的关系,摆正安全生产在施工全过程的位置,组织做好预测、预防、预控工作。坚决克服违章指挥、急功近利、冒险蛮干的行为。在计划、布置、检查、总结、评比施工的同时计划、布置、检查、总结、评比安全工作。协助调查、分析、处理各类事故。对因违章指挥、强令冒险作业、决策失误或不重视安全工作导致的亡人事故,承担主要领导责任。2项目总工程师协助项目经理落实安全生产法规,严格施工规范、验收标准和安全技术规则;审定本工程项目的施工组织设计和安全技术措施标准。参加安全检查;对事故隐患的整治,提出技术措施和技术方案;对违反规程、标准的单位和个人,进行制止;对存在危及劳动者生命安全和身体健康的不安全因素或隐患,有权下令停工。单位工程开工前,进行安全技术交底,对职工进行安全技术培训,及时解决施工中的安全技术问题。参加伤亡事故的调查和处理;组织对事故原因进行技术分析,并提出技术鉴定意见及防范措施。对因施工方案有技术方面的缺陷而导致的伤亡事故,承担领导责任。3安全质量环保部和专职安全工程师贯彻执行国家、交通部及地方有关安全生产、劳动保护法规政策。负责管理本项目工程的劳动安全、人身安全,监督机械设备安全、交通运输安全、消防安全、危爆物品使用安全以及尘毒防治工作,并依法监督检查。负责工程项目安全规章制度、标准、规定、措施的制订和实施,并对执行情况监督检查。按规定编制安全技术措施经费计划,监督检查安全技术措施项目的实施。定期组织安全检查,掌握施工现场的安全状况,了解作业环境的尘毒控制动态。签发《劳动安全监察通知书》和《安全隐患整改通知书》。会同有关部门对员工进行安全教育和技术培训;对防护用品的质量和使用情况进行监督检查;监督特殊工种作业人员的考核及持证上岗。-155-
全家坪隧道实施性施工组织设计负责伤亡事故的调查、处理、统计、报告、定性和定责工作。对事故责任者提出处理意见并监督实施。4其他职能部门确保所管辖的业务范围内安全工作,确保整体安全工作。5施工队队长、班组长带领本队(班组)职工认真落实上级的各项安全规章制度,执行施工安全技术规则和操作规程;遵守劳动纪律,制止“三违”行为。坚持“三工”安全制度(工前安全技术交底、工中安全巡回检查、工后安全总结要求);密切做好班组的交接班工作和工序之间的衔接,并有记录;在施工过程中,对于事故隐患和苗头,及时组织整改和消除,本班组或本工序不能彻底解决的,应向下一班组或工序作书面交代,必要时应向工地负责人报告。制止职工违章作业、违反劳动纪律行为;对不具备安全生产条件、人身安全和健康不能得到保障的工程任务,有权拒绝施工;有权抵制违章指挥行为,对于强令职工冒险作业的指令,拒绝执行并可以越级直接向项目经理部领导或安全监察部反映。对违章指挥不抵制,违章作业不制止,事故隐患不消除而导致的人身伤害事故,承担直接责任。6施工作业人员自觉遵守各项安全规章、规则、制度;严守操作规程;按规定配戴个人劳保防护用品;服从领导和安全检查员的指导和劝告;有责任劝阻他人的违章违纪行为。特种作业人员须参加专业技术培训,熟练掌握本岗位操作技能,取得作业培训合格证。并应做到持证上岗。对施工现场不具备安全生产条件的,有权提出意见并要求负责人立即组织整改。对违章指挥、强令冒险作业的指示,有权拒绝执行;对危及生命安全和身体健康的作业的指令,拒不执行并可以越级向项目经理或上级部门反映。对因违章作业、违反劳动纪律、盲目蛮干或不听指挥和他人的劝阻而造成的人身伤害和经济损失,承担直接责任。-155-
全家坪隧道实施性施工组织设计b建立安全生产包保责任制项目经理、项目副经理、项目总工程师、各职能部门负责人、施工队长至施工人员,逐级签订安全生产包保责任书。自最基层的施工人员起,逐级向上级管理层的安全生产负责,直至项目经理,以各级、各部门的安全确保整体工作的安全。形成下一级的安全工作保上一级的安全工作,上一级的安全管理抓下一级的安全管理,形成层层落实安全责任制的局面。安全生产包保责任书每年进行签订,并逐年考核,达到安全生产包保责任的给予奖励,达不到安全生产包保责任的给予处罚,在各项评比工作中给予安全否决。3)、施工组织设计a在编制工程施工组织设计时,把安全生产列为主要内容之一,针对本工程特点和施工中的实际情况,制订并严格落实安全技术措施,改善劳动条件,消除生产中的不安全因素。b工程专业性较强的项目,如凿岩台车钻孔、火工品管理、爆破作业、超前预注浆、隧道通风等均编制专项的施工组织设计和安全技术措施。c施工组织设计和专项施工组织设计经总工程师审查并报业主及监理批准后实施,严格根据施工组织设计组织施工,需更改方案的,须通过专题讨论并征得原审批人员同意。4)、分部(项)工程安全技术交底建立安全技术交底制度,安全技术交底与下达施工技术交底同时进行,按施工安全措施要求,对操作人员进行详细的工序、工种安全技术交底,使全体施工人员懂得各自岗位职责和安全操作方法。5)、安全教育培训制度建立安全教育培训制度,加强全员安全教育和技术培训工作,使企业各级领导和广大职工认识到安全生产的重要性、必要性,懂得安全生产、文明施工的科学知识,牢固树立“安全第一,预防为主”的思想,克服麻痹思想,自觉遵守各项安全生产法令和规章制度。(5)、安全生产重点、难点分析全家坪隧道洞口段为破碎填筑土,洞身覆盖层薄,施工难度较大,能否安全顺利建成意义重大。因此,隧道的安全施工将是本工程施工组织的重点。本合同工程安全生产重点、难点为:1)施工用电(施工用电专项施工方案);-155-
全家坪隧道实施性施工组织设计2)施工通风;3)施工防排水;4)焊接等用火施工;5)施工运输;6)洞口浅埋段隧道施工;7)防坍;(6)、安全生产保证措施1)、安全生产组织保证体系a建立以岗位责任制为中心的安全生产逐级负责制,制度明确,责任到人,奖罚分明。b岗位的设置符合本工程的特点,做到相对固定,不随意变动,并配备必要的设施,装备和专业人员。c确定控制、检查的手段、措施,以确保安全保证计划的内容具有可操作性、严密性、可行性。d项目部成立安全领导小组,项目经理为组长,副经理、总工、专职安全员为副组长,各部室负责人为成员,负责贯彻有关安全生产的法律法规,制定安全管理制度,决策重大安全管理方案,处理重大安全事故。e施工安全保证体系、安全检查程序“安全生产保证体系框图”见(附表19)和“施工安全检查、控制程序框图”见(附表20)。2)、安全生产重大危险源的识别与评价项目部在确定重点危险部位的前提下,对各工序找出不利于安全因素的环节,识别出危险源,作为重点控制的施工工序安全管理点,落实监控人员,确定监控的措施和方案。a危险源识别明确辨识危险源,进行风险评价,为职业安全健康、安全目标的制定和危险源的控制提供依据。危险源识别见表“危险源统计表”。危险源统计表序号危险源名称评价方法备注1坍塌LEC2车辆伤害LEC-155-
全家坪隧道实施性施工组织设计3高空坠落事故LEC4起重机伤害事故LEC5机械伤害LEC6电气伤害LEC坍塌:本工程地质条件复杂,不确定因素多,隧道施工可能会发生坍塌事故。车辆伤害:隧道施工中运输车辆多,线路繁忙可能会造成车辆伤害事故。高处坠落:本工程隧道作业断面大,高度较高。拱顶各种支护的施做时从事高处作业的特殊作业人员有可能发生高空坠落事故,可能造成人员伤亡和经济损失。起重机伤害事故:本工程施工中涉及许多设备的吊装安设,可能会发生一些起重物掉落伤害事故。机械伤害:施工中由于操作不当和机械设备自身原因,可能对操作人员造成伤害。电器伤害:生产生活中用电量大,涉及方面多,可能发生电器伤害。b危险源的评价针对以上危险源,项目部由危险源风险辨识小组成员组成评价小组,评价小组运用作业条件危险性评价法(LEC法)见表“事故发生的可能性(L)”、“人员暴露于危险环境中的频繁程度(E)”、“事故发生可能造成的后果(C)”、“危险源(LEC法)评价表”、“危险等级划分(D)”。派专人系统的收集与重大危险源有关的资料和信息,对危险源关键部位进行分析和评价找出工艺缺陷、失误因素和预防重点,按危险源分级标准对危险源的危险程度分级,并采取有效的管理和控制措施。事故发生的可能性(L)序号危险源名称事故发生的可能性分数值1坍塌完全可以预料102车辆伤害完全可以预料103高处坠落事故完全可以预料104起重机伤害事故相当可能65机械伤害可能性小16电气伤害可能但不经常3-155-
全家坪隧道实施性施工组织设计人员暴露于危险环境中的频繁程度(E)序号危险源名称人员暴露危险环境中的频繁程度分数值1坍塌每年几次12车辆伤害每年几次33高处坠落事故每年几次34起重机伤害事故非常罕见的暴露0.55机械伤害非常罕见的暴露0.56电气伤害每年几次1事故发生可能造成的后果(C)序号危险源名称发生事故可能造成的后果分数值1坍塌严重或造成一定的财产损失202车辆伤害严重、重伤或造成较小的财产损失73高处坠落事故严重、重伤或造成较小的财产损失74起重机伤害事故非常严重或造成一定的财产损失155机械伤害严重、重伤或造较小的财产损失76电气伤害严重、重伤或造成较小的财产损失7危险源(LEC法)评价表序号作业点/工序/部位危险源名称LEC=D是否为重大危险源备注LECD1爆破作业坍塌10140400是2运输作业车辆伤害1037210是3开挖、支护高空坠落事故1037210是4设备吊装起重机伤害事故6315270是-155-
全家坪隧道实施性施工组织设计5开挖突涌水3340240是6机械作业机械伤害10.510.5否7用电检修电气伤害31721否危险等级划分(D)序号危险源名称危险程度分数值1坍塌危险,不能继续作业〉1502车辆伤害高度危险,需要立即整改300-1603高空坠落事故高度危险,需要立即整改300-1604起重机伤害事故高度危险,需要立即整改300-160c重大危险源管理方案开工前针对以上识别的每一个危险源,制定重大危险源管理方案,并严格实施。3)、施工现场安全措施加强施工现场安全管理是确保隧道施工安全的重要前提,其具体措施如下:a根据设计图纸并结合现场实际情况布置施工现场的生活、生产设施,合理安排场地内临时设施,做到封闭施工;建立防洪、防火专门体系,配齐消防设施,制订“三防”措施和管理制度,使防洪、防火落实到实处。b开工前按设计规划及施工需要修建临时便道,经常养护维修,保持畅通;临时道路与正式道路交界处设限速安全标志。c在施工区内设置一切必需的信号装置,包括:标准道路信号、报警信号、危险信号、控制信号、安全信号、指示信号等信号装置。并在施工期间对信号装置进行定期维修,确保在施工期间的正常使用。d挑选具有丰富操作经验的工程技术人员直接在现场负责组织指导和监督全部检测仪器的鉴定、埋设安装、观测及资料收集整理等项工作。e进入施工现场的所有人员必须戴安全帽,特殊工种按规定佩戴防护用品。f对施工过程中的通道口加强防护措施,在通道口设置安全防护及警示标示。g特殊工种必须经过专业培训并取得相关证书,做到持证上岗。所有工人进场前严格进行安全培训,考核合格后颁发安全上岗证。h-155-
全家坪隧道实施性施工组织设计所有的机械设备有安全操作防护罩和详细的安全操作要点,必要处要进行安全围护。i针对隧道施工在特定的地质和作业条件下可能遇到的风险问题,施工前仔细研究,制定并落实工作人员进出隧道的控制方案和防止发生灾害的安全措施。施工中做好监测,一旦出现异常情况,立即按照应急预案进行抢救。j本标段隧道施工为顺坡,在施工期间地下水和施工用水顺坡自排,为此,我单位还是准备足够的抽水、排水设备。同时按规定设置防火、防突涌水装置及与洞外联系的紧急电话。k施工时加强隧道通风,确保隧道内有足够的新鲜空气量。在整个施工过程中,作业环境符合国家、万源市的有关安全及卫生标准。l在可能出现突发涌水的断层(裂)破碎带段及其他不良地质地段开挖前,加强超前地质预报,对地层采取帷幕注浆加固和止水,并保证加固和止水效果,防止涌水发生,开挖后的小涌水及时快速封堵;规划好逃生路线,并进行逃生演练。m预先制定发生紧急事故时的应急对策和措施,配备临时急救站和医护人员,并装备良好的急救设施。保持与当地医院的联系,在发生严重施工事故时,能及时施救。n工地设置医务室,配备医务人员,落实保健措施,做好防害灭病和饮食卫生工作,夏季施工时,做好防暑降温工作,落实清凉饮料的供应及施工现场遮阳通风等措施,并对职工进行中暑及中暑急救的教育,防止中暑现象发生。P对施工现场的危险品制定严格的管理措施,危险品的存放、领用、运输、使用、销毁(或退还)方法等必须符合国家、万源市的有关规定并报业主、监理批准。q禁止在进行施工的建筑物内存放危险品。w现场的生产、生活区设置足够的消防水源和消防设施网点。制定防火措施并设立消防小组。对现场施工人员进行消防设备使用培训并考核,所有施工人员必须熟悉并掌握消防设备的性能和使用方法。在建筑物内明显可见位置提供、安装和维护适用于本工程的灭火器。x在施工作业区、施工道路、临时设施、办公区和生活区设置足够的照明,其照明度不低于国家有关规定。y加强洞内外用电管理。切实执行照明、高压电力线路的架设标准,保证绝缘良好。各种电动机械和电器设备均设置漏电保护器,确保用电安全。z施工现场的布置符合防火、防爆、防洪、防风、防雷电等安全规定及文明施工的要求。施工现场的生产、生活办公用房、仓库、材料堆放场、停车场、修理场按批准的总平面布置图进行布置。-155-
全家坪隧道实施性施工组织设计r施工场地的油库、料库、变电站、通风设施及其他所有临时设施均设置防雷设施,定期检查接地电阻,防止雷击。s雷电来临时,立即停止所有炸药运输和短程搬运,所有人员立即撤至安全地点,并将雷电来临和雷电已过的信号,通知洞内人员。T洞口边仰坡支护在分层开挖过程中逐层进行,未完成上一层的支护,严禁进行下一层的开挖。上层的支护应保证下一层的开挖安全顺利进行。u按要求进行监控量测,观测围岩变化情况。当出现异常时,立即处理,同时准备应急工程措施,以便能迅速实施抢险。4)、应急预案项目部针对潜在的重大危险源制定管理方案和应急预案,在全体职工中进行传达和学习。配备满足法规及工程要求的应急设备,培训相关人员,同时由主管部门在可行时组织应急演练,并对应急预案、程序及配备资源的适用性和有效性进行评审。通过演练对暴露的问题按程序及时进行纠正和预防。在紧急情况发生时,启动应急预案。5)、施工机械、车辆安全保证措施a项目部安排现场调度人员24小时在现场指挥车辆,设置专门的交通协管人员。隧道在通过洞口浅埋段、断层(裂)破碎带等不良地质地段时,专职安检工程师应提前对需要的机械设备进行检查,为可能出现的不良后果做好充分的应急准备,确保施工设备安全。b完善各种机械设备的安全操作规程和维护保养细则,并向操作和维修人员交底。认真做好机械设备的管用养修。对凿岩台车和空压机等特种设备按管理程序制订专门的规程和细则。c各种机械操作人员和车辆驾驶员必须取得操作合格证,不准将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。d操作人员按照机械说明规定,严格执行工作前的检查制度和工作中注意观察、工作后的检查保养制度。e保持机械操作室整洁,严禁存放易燃易爆物品。不酒后操作机械,机械不带病运转、超负荷运转。f起重作业严格按照《建筑机械使用安全技术规程》(JGJ-86)和《建筑安装工人安全技术操作规程》规定的要求执行。j-155-
全家坪隧道实施性施工组织设计各种吊运机具设备在正式使用前组织试吊、试运行,经监理工程师签认合格后进行吊装作业,吊装作业中严禁超载。起重作业人员严格执行《起重作业安全操作规程》,确保施工作业人员的安全。h定期组织机电设备以及车辆安全大检查。对每次检查中查出的安全问题按照规定进行调查处理,制定防范措施,防止机械事故的发生。i工程施工前,对投入本工程施工的机电设备和施工设施进行全面的安全检查,未经有关安全部门验收的设备和设施不使用,不符合安全规定的地方立即整改完善,并在施工现场设置必要的护栏、安全标志和警示牌。j对工程机械和车辆经常检查维修,对驾驶人员经常进行安全意识教育和交规教育,严禁违章开车,各种车辆严格遵守交通规则,确保行车安全。6)、隧道施工安全措施针对本标段隧道特殊的地理位置,特有的施工特点,施工前认真研究其工程水文地质,评估施工过程中可能遇到的风险问题,有针对性地制定防止灾害发生的安全措施。A、施工准备安全措施a为确保施工的安全,在各作业点之间设置便捷可靠的通讯设备。b本工程地质条件复杂,存在很多地质隐患,开工前将进行详细的地质调查,制定相应的施工方法和应变措施。c施工前由工程技术负责人和生产负责人向施工管理人员、作业班组长、凿岩台车司机等做全面的安全、技术交底,作业班组长向作业人员进行操作交底。d考虑到隧道施工的特殊性,除业主提供的电源外,我单位还将配备适当容量的自备电源,以确保隧道通风、排水、照明、砼浇注及注浆止水等作业的施工设备的连续用电。B、隧道开挖安全保证措施a施工前向监理工程师提交开工报告,经检查认可方进行施工。施工前做好施工技术交底及安全技术交底。b施工过程中,设专职地质工程师做好地质描述和超前地质预报,提出对策和措施,防患于未然。每个工班配一名工程师跟班,确保各种措施、技术交底的落实,保证标准化作业。在开挖过程中,配备有经验的地质工程师,24小时轮流值班,随时观察地质变化,指导现场施工。c在新浇混凝土、注浆区、锚喷支护区、已建建筑物附近以及有特殊要求的爆破作业,进行专门的爆破方案设计和现场试验。进行爆破振动监测及爆破破坏范围检测,根据爆破效果和爆破监测成果及时改进爆破设计。d施工人员到达工作地点后,组织员工检查工作面是否处于稳定状态。-155-
全家坪隧道实施性施工组织设计e隧道严格按爆破设计施工,严格控制周边眼钻眼质量及装药量,保证爆破成型良好,减小对围岩的扰动。f加强对爆破作业的安全管理。制定严格的安全检查制度(尤其是对装药量的控制检查),设立专职的安全检查人员。爆破作业经安检员签认后方可进行。h严格掌握炮眼数量、装药量,尽量减小爆破对岩层的震动。i洞内爆破作业定员统一指挥,施工人员在爆破后经通风排烟,才能进入工作面,且排烟时间不少于15min。j加强监控量测,及时反馈信息,通过量测指导施工,确保安全。C、装卸碴与运输作业安全措施a出碴时由现场调度统一指挥,保证正常出碴运输。禁止违章指挥、违章操作、违反劳动纪律和蛮干等操作行为。b装料时,不超出装载限界,禁止超载、超速。c出碴运输设备不人、料混装。d在弃碴场弃碴时,将弃碴分层堆放,并在弃碴形成最终堆积体时,保证其自由边坡的稳定。e定期检查机车刹车制动设施,发现问题及时检修更换。f为保证出碴运输作业的正常、安全运输,特别制定提高机械设备完好率的具体措施:①出碴运输车辆设置易辩识的颜色,运行过程鸣笛警示。②出碴运输人员作业前进行安全教育和考核,合格后方可上岗作业。对施工中违反操作规程的人员进行安全处理,责令其重新学习,并进行考核。(7)隧道内设置人行道,行人和运输车辆错开时间。D、隧道支护与衬砌安全措施(1)制订初期支护和衬砌作业各工序的安全技术措施并严格落实。(2)施工期间,经常对各部分支护进行检查,当发现支护破坏时,立即进行修整加固。(3)不将永久及临时支撑放在虚碴或活动的石头上。(4)对喷射混凝土尚未达到一定强度即趋失稳的围岩,或喷锚后变形量超过设计容许值以及发生突变的围岩,根据现场实际情况及时进行加固。(5)对开挖后自稳能力很差的围岩,要及时加强支护,并保证支护质量。-155-
全家坪隧道实施性施工组织设计(6)注浆人员经过专门培训,并熟练掌握有关作业规程;禁止在不停泵的情况下进行任何修理;注浆泵及管路内压力未降至零时,不拆除管路或松开管路接头,以免浆液喷出伤人;注浆泵由专人负责操作,未经同意其他人不得操作;注浆人员在拆管路、操作注浆泵时戴防护眼镜,以防浆液溅入眼睛。(7)衬砌工作台架搭设不低于1m的栏杆,梯子安装牢固,不得有钉子露头和突出的尖角。工作台、跳板、脚手架的承载重量,不超过设计要求,并在现场挂牌标明。(8)灌筑混凝土前,先检查确保模型稳定。专人指挥、监护模板的安装和拆除。(9)围岩变形趋于稳定后进行衬砌作业,单、双侧壁导坑法拱墙衬砌时拆除临时支撑,临时支撑拆除前报监理工程师认可后拆除。(10)作业人员的劳动保护用品正确使用,防电击、辐射及烧伤。F、隧道不良地质段安全保证措施针对洞口软弱破碎围岩段、煤层等隧道不良地质段编制安全技术措施并落实。(1)不良地质段施工时,做好地质预测、预报工作,坚持以预防为主的原则,在确保安全的前提下,制定切实可行的施工方案并做出专门设计。(2)隧道通过不良地质地段时,对业主提供的工程地质和水文地质资料进行详细分析判断,制定相应的预防预报措施,备足有关的应急机具和材料。(3)采用侧壁导坑法开挖地段,由于侧壁导坑法各分部空间狭窄,在施工中各作业队派专职安全员在现场指挥人员及机械运行,避免发生机械安全事故;为确保施工安全,在开挖过程中加强超前支护,导坑各开挖面相距距离及每循环进尺符合规范和技术要求。(4)侧壁导坑法采用工字钢支护,每循环钢拱架连接板螺栓必上齐全,并保证达到规范要求的强度,确保支护稳定。(5)做好防坍的各种技术措施,严格控制施工质量。(6)加强施工监控量测信息反馈,为施工提供及时、准确的信息,及时对指导施工的技术方案进行调整,保证施工安全进行。(7)对于洞内各不良地质地段,为确保施工安全,施工时采用人工配合机械开挖。现场加强监测,根据监测数据、分析结果和地质情况及时调整施工方案,保证施工安全,施工原则:早预报、先治水、管超前、短进尺、强支护、紧封闭、勤量测,步步为营,稳步前进。H、洞口浅埋软弱围岩地段施工安全措施本标段隧道洞口为浅埋软弱围岩地段,主要为填筑土。由于地质条件差,隧道埋深浅,施工过程中极易发生安全事故,针对洞口浅埋软弱围岩特点,制订以下安全措施:-155-
全家坪隧道实施性施工组织设计(1)为确保洞口浅埋段软弱围岩施工安全,在明洞开挖期间从上而下随挖随加固洞口边仰坡,并在进洞开挖前在前施做长管棚超前预注浆加固洞口段,防止洞口出现坍塌、滚石等现象。(2)该段采用综合地质预报措施进行地质预测预报,探明前方岩石风化带的分布情况。(3)洞口进洞根据围岩状况并按设计要求采用双侧壁导坑法开挖,防止隧道坍塌。(4)根据设计要求在相应里程段分别采用超前大管棚和超前小导管预注浆加固前方拱顶围岩。(5)严格按照隧道施工规范和设计要求加强量测。(6)防坍:通过超前地质预报、施工中地质素描、炮眼钻进速度变化、炮孔出水异常现象等对前方地质情况做出判断,制订相应的施工方法和合理的支护参数,指导隧道开挖安全进行。第三节现场文明施工管理本工程施工环境较差、施工技术要求高、外观质量要求高;环境保护、施工噪音、施工污水等都要控制。能否按合同工期圆满完成,它关系到政府、业主、施工单位在人民心目中的形象,因此施工现场管理对施工单位是一个严峻的考验。我司将决心花大力气,多投入,做到精心设计、精心组织、科学管理、文明施工,树立公司形象。1、文明施工管理体系(1)、文明施工管理目标:争创万源市文明样板工地。(2)、文明施工管理机构及职责:为了全面落实创建文明工地的要求,本工程中标后成立现场文明施工管理机构,实行文明施工责任制。项目经理为本工程的文明施工责任人,全面负责施工过程中的管理。安质部具体管理文明施工达标日常工作,项目部各部门参与、开展文明施工达标活动。项目经理项目安全环保副经理项目总工程师文明施工督察队生产安全质量消防材料后勤宣传劳务-155-
全家坪隧道实施性施工组织设计文明施工管理组织机构框图2、文明施工管理方案(1)认真贯彻落实《建设工程施工现场安全防护、场容卫生、环境保护及保卫消防标准》(DBJ01-83-2003)、万源市政府相关规范要求对工地文明施工的要求,促进建筑工程质量和安全水平的提高,增强施工人员的现代化文明意识,维护城市的环境卫生。(2)建立、健全各项文明施工的管理制度,如岗位责任制、经济责任制、奖罚制度、会议制度、专业管理制度、检查制度、资料管理制度等。并结合本工程的实际情况,在各级负责人中明确分工,落实文明施工的现场责任区,制定相关规章制度,确保文明施工有章可循。健全各项文明施工的管理制度。①在施工生产和生活活动中,加强对施工人员的文明行为教育,做到管理程序化,作业标准化。②科学、合理地组织施工生产,保证现场施工紧张而有秩序地进行。③加强各作业队之间的密切配合,减小不协调和矛盾的产生。④加强现场施工管理,减少对周围环境的影响。⑤加强法律、法规和治安方面的宣传教育,制定切实可行的预防措施,防止员工发生违法、违规、违禁或妨碍治安的行为。(3)在编制施工组织设计时,把包含确保安全达标、卫生状况、场容场貌、爱民便民等文明施工列为主要内容之一,制订出以“方便人民生活,有利于发展生产、维护环境卫生”为宗旨的文明施工措施,坚持便民、利民、为民服务为宗旨的文明施工措施。(4)在工程开工前,将详细的文明施工管理措施呈报给监理批准,并指派专职人员负责文明施工的日常管理工作。3、现场管理措施(1)、开展创建文明工地活动按照业主及主管部门的指示要求,认真听取驻地监理工程师的意见,协调好各方关系,严格按规范施工,搞好文明施工,争创文明施工样板工地。结合本工程实际情况,在项目经理部及各队负责人中明确分工,落实文明施工现场责任区,制定相关规章制度,确保文明施工现场管理有章可循。各负责人定期与不定期检查文明施工措施落实情况,组织班组开展“创文明班组”竞赛活动。在工程施工全过程中全面开展创建文明工地活动,切实做到“两通三无五必须”。-155-
全家坪隧道实施性施工组织设计两通:施工现场人行道畅通;施工工地沿线单位和居民出入口畅通。三无:施工中无管线事故;施工现场排水畅通无积水;施工工地道路平整无坑塘。五必须:施工区域和生活区域必须严格分离;施工现场必须挂牌施工和工作人员配卡上岗;工地现场材料必须堆放整齐合理;工地生活设施必须清洁文明;工地现场必须开展以创建文明工地为主要内容的思想政治工作。(2)、加强施工宣传教育a文明施工是施工企业形象、队伍素质的反映,是安全生产的保证。将加强宣传发动,统一思想,增强文明施工和加强现场管理的自觉性,并严格按照万源市建委颁布的有关内容执行。b工地四周的围墙建筑物、宿舍外墙以及其它地方,设置反映企业精神、时代风貌的醒目宣传标语,工地内设置宣传栏、黑板报等宣传阵地,及时反映工地内外各类动态。c加强宣传活动,统一思想,使广大干部职工认识到文明施工是施工企业形象、队伍素质的反映,增强文明施工和加强现场管理的自觉性。(3)、注重场容场貌建设a各类临时施工设施、施工便道、加工场、堆放场和生活设施均按经批准的施工组织设计和总平面布置图实施。如因现场情况变化,必须调整平面布置时,绘制总平面布置调整图纸报上级部门审批,批准后才能改变总平面布置或搭建其它设施。b施工现场临建布置和建设,将按万源市文明施工管理规定及建设管理方的有关要求,采取有效措施将施工区域和非施工区域明显地分割开来。c在工地的主要出入口和监理指定的位置设置一图五牌(施工总平面图、工程告示牌、安全生产记录牌、防火须知牌、安全无事故记录牌、工地主要管理人员铭牌),标志牌在整个施工期间保护完好、醒目,并在竣工后拆除。d工地施工设置围档,做到整齐、美观、牢固,门口标志醒目,出入口设置大门,有门卫、门卫制度;围墙大门外侧悬挂标牌告示,标明工程简介、开竣工日期和工程建设、设计、监理、施工单位及工程主要负责人姓名,自觉接受社会监督。e实行施工现场平面管理制度,各类临时施工设施、生活设施均按经审定的施工组织设计和总平面布置图实施;如因现场情况变化,调整平面布置,画出总平面布置调整图报上级部门审批,未经上级部门批准,不擅自改变总平面布置或搭建其它设施。f工程材料、制品构件分门别类、有条理地堆放整齐;机具设备定机定人保养,保持运行整洁,机容正常。合理布置隧道内各种管线。g-155-
全家坪隧道实施性施工组织设计施工区域或危险区域有醒目的安全警示标志,设置安全通道,并定期组织专人检查。h施工现场合理设置出入口,用混凝土进行硬化,出入口设置符合标准和规范的运输车辆冲洗和排水设备。施工道路出入口和交叉口设置交通指令标志,夜间设置示警灯及照明灯,保证车辆和行人的安全,暴雨季节安排专人值班。i施工现场设置以排水沟、集水池和污水处理场为主的临时排水系统,施工废水经排水沟引流、集水池沉淀和污水处理场处理后,方可排到污水处理系统;同时落实“防洪”措施,配备相关器材和值班人员,做好防范工作。j在施工工地安排专人定期对施工场地洒水以减少扬尘的飞扬。运输车辆进出的主干道定期洒水清扫,以减少由于车辆行驶引起的地面扬尘污染。k洞内“三管两线”按要求布设,搞好洞内排水,做好洞内清理及道路维护,加强洞内通风。l所有施工人员都应穿戴整齐,行为文明。在现场期间一直佩戴标明姓名、职务及编号的工作证。所有机械及设备都醒目地标注上施工单位的名称。m工程材料、制品构件分门别类、有条理的堆码整齐,机具设备定机定人保养,保持运行整洁,机况正常。n及时调整设备、机具和材料的位置,保证摆放整齐,保持工作面宽敞,提供良好的工作环境。施工现场坚持工完料清,垃圾杂物集中堆放,及时处理。p加强碴土施工管理,临时弃碴场堆放做到适量,防止危及围挡,同时做好围挡的保洁工作。工程竣工后,对弃碴场按万源市市容管理有关规定或业主指定的方式进行防护和绿化。4、施工技术管理措施(1)、做到两个同步,实现三个结合两个“同步”:文明施工方案和施工方案同步设计、同步审查。三个“结合”:工程质量、安全检查和文明施工检查相结合;监督检查与奖罚制度相结合;项目部自查与抽查、班组互检相结合。(2)、完善作业程序管理a在施工生产和生活中,加强对施工人员的文明行为教育,做到管理程序化,作业标准化。b加强土方施工管理,挖出的湿土先卸在场内暂堆,滤干后再转运外弃,如湿土直接外运,则使用经专门改装的带密封车斗的自卸卡车装运湿土,防止湿土与泥浆沿途滴漏污染公路。运输车辆驶出施工现场前,冲洗干净,不带泥出场。-155-
全家坪隧道实施性施工组织设计c做好施工碴土处理,办理有关审批手续,按照规定的数量、运输线路、时间、倾倒地点进行处置。d加强各作业队之间的密切配合,减小不协调和矛盾的产生。e加强内业资料管理。工程文明施工的重要内容之一是内业资料的管理,内业资料由专人管理,做到资料齐全、分类归档,使施工资料和工程进度同步到位。(3)、做好工地卫生保洁a生活区设置醒目的环境卫生宣传标牌和责任区包干图。现场“五小”设施齐全、设置合理。b生活区内防止蚊蝇滋生,同时要落实各项除四害措施,控制四害滋生。生活区内做到排水畅通,无污水外流或堵塞排水沟现象。在施工现场尽可能创造条件进行绿化。c宿舍内日常生活用品力求统一并放置整齐,现场办公室、更衣室、厕所等应经常打扫,保持整齐清洁。d生活垃圾采用容器放置并有规定的地点,安排专人管理,定时清除。e现场设医务室,每周不少于2次到现场巡回医疗;做好对职工卫生防病的宣传教育工作,针对季节性流行病、传染病等,利用板报等形式向职工介绍防病、治病的知识和方法。医务人员对生活卫生起到监督作用,定期检查食堂饮食等卫生情况,并与万源市一家医院签订医疗服务合同。f工地上配齐更衣室、食堂、医务室、浴室、厕所和饮用水供应点等生活设施,并制订卫生制度,定期进行大扫除,保持生活设施整洁卫生和周围环境整洁卫生。g设立专职的“环境保洁岗”,负责检查、清除出场车辆上的污泥,清扫受污染的道路,做好工地内外的环境保洁工作。h认真开展“5S”活动,对施工现场不断地进行整理、整顿、清扫、清洁和保养,有效地实现文明施工。(4)、防止扰民和劳动保护1)在施工队伍进场前,先派人前往当地对民众的生活、生产习惯、禁忌、宗教信仰等“民情”进行调查,并对职工进行宣传、教育。确保做到全体施工人员尊重当地民风民俗,在施工过程中协调好与当地居民、当地政府的关系。2)在选择施工设备及施工方式时,考虑由此产生的噪音以及它对施工单位的劳动力和周围地区居民的影响。确保施工期间,其发生的噪音不超过周围环境噪音的规定值。3)向员工提供听觉保护装置,并指导他们正确地使用这些装置。-155-
全家坪隧道实施性施工组织设计4)遵守国家现行劳动保护法和有关法律、条例、规则关于施工噪声和粉尘控制的规定,配备足够的降尘设备和劳保用品,保证施工现场清洁及操作工人的身体健康。5、监督检查措施(1)施工中接受地方政府的监督和建设单位的定期检查,对存在的问题及时进行整改,切实搞好文明施工。(2)项目部成立信访办,定期走访施工现场周围居民,妥善解决居民投诉。(3)接受建设管理方和监理对工地文明施工情况的检查、整改。督促作业班组加强自查,班组和个人进行自查和互检。对查出的问题,及时发出整改单。根据检查结果汇总、评比,考核出评比总分。(4)项目经理对文明施工现场实行定期和不定期检查,每月组织一次专项检查,对照评分,严格奖惩,交流经验,查纠不足。(5)文明施工管理小组依照“文明施工评分标准”规章制度,在工程建设中途及末尾进行总结和考核,结合文明班组、文明职工的评比进行考核,并将平时检查情况同奖金发放结合起来。第十一章施工风险控制与风险预案第一节施工风险分析1、风险管理风险管理是指在管理过程中通过风险识别、风险量化和风险控制,合适地采用多种管理方法、技术措施和工具,对施工中所涉及的风险实施有效的控制和管理,采取主动行动,尽量最大化风险事件的有利后果,最小化风险事件所带来的不利后果,以最少的成本保证工程施工的安全、可靠地实现项目的总体目标。风险管理的主要内容包括:风险识别、风险估计和评价以及风险规划和控制。2、施工风险管理组织机构:施工风险管理组织机构见图,施工风险管理职责见表报警小组行动小组疏散引导小组通讯联络小组救护小组项目总工项目副经理项目经理风险对策组风险管理组紧急救援组风险分析组各施工作业队监控量测组-155-
全家坪隧道实施性施工组织设计施工风险管理组织机构框图施工风险管理职责表序号机构施工风险管理职责1项目经理全面负责本工程项目的施工风险管理工作,负责及时采取有效措施规避和预防各种施工风险;主持召开施工风险分析会并作出相应处理方案,尽可能的降低施工风险。2项目副经理负责对风险管理组和紧急救援组的管理,组织各项风险预防措施、紧急救援预案的实施,深入施工现场了解可能出现的施工风险问题,及时预防和消除。3项目总工程师负责对风险监测组、风险分析组、风险对策组的管理,配合项目经理与副经理做好风险管理工作;负责组织制定预防施工风险措施和紧急救援预案,提交风险分析会讨论实施。4风险分析组负责收集各种施工风险的资料,包括施工进度、监控量测结果;结合工程施工情况对其进行分析,提出风险预警报告。5风险对策组依据风险分析结果,及时制定相应的施工风险预防措施和紧急救援预案,规避各种施工风险。6风险管理组负责各项风险措施及紧急救援预案的实施。7风险监测组负责进行地质预测预报和监控量测工作,负责采集地质预测预报和监控量测数据,对数据进行处理和分析,并及时将结果报风险分析组。8紧急救援组负责发生施工风险后的紧急救援工作,做好紧急救援工作。3、施工风险的构成与识别(1)、施工风险的构成-155-
全家坪隧道实施性施工组织设计构成本项目的主要施工内容及特点,施工过程中存在的主要施工风险有:隧道安全风险、工程工期风险、工程质量风险、工程成本风险、地表沉降风险,五大风险有着密切关系,项目风险源头在于隧道安全风险。在隧道施工中,常见的施工安全风险有不良地质、地质灾害、有害气体、惯性事故等,结合本工程可能出现的施工安全风险见下表。施工安全风险表序号风险项目风险出现的可能性方式1砂岩有加强技术手段2隧道坍方可能采取技术手段3爆破作业可能加强管理及安全防护措施4施工用电可能5爆破危石可能(2)、施工风险的识别隧道安全风险预测方法与评价,是指安全风险管理中的风险识别与风险估计和评价,将隧道施工中存在的物理危险因素、人为危险因素、心理危险因素及危险事故判定识别出来。在隧道施工中对安全风险进行识别,通常是根据施工的设计文件中提到的安全风险项目,以往的隧道施工中出现风险项目、运用先进的仪器设备超前探测出的风险项目,这些风险项目能涵盖隧道施工中各方面的风险。结合本工程的地理位置、工程地质水文等特点,参考国内外类似工程施工经验,采用专家调查法和层次分析法经过分析,识别出本工程施工的主要风险为:地质风险、隧道坍塌风险、软弱地段施工风险、安全施工风险、工期风险。1)地质风险隧道施工具有隐蔽性、复杂性和不可预见性的特征。因此,施工时采用地质调查、地质补勘以及超前地质预报系统等综合手段,对隧道工作面前方地层进一步探明。由于存在未知地质,对施工造成了难以预料的风险,甚至会产生灾难性的后果。2)隧道坍塌风险全家坪隧道地质情况复杂,在施工期间由于以下原因可能出现隧道坍塌:在软弱破碎段大跨度施工时,由于围岩自稳性较差,开挖后可能出现坍塌。-155-
全家坪隧道实施性施工组织设计薄层岩体在构造运动作用下,形成小褶曲、错动,岩层层状劈裂,层理、节理缝或裂隙变大、张开。由于地下水的浸泡、软化等作用,加剧岩体的失稳而坍塌。洞内围岩变形异常,变形加速度加大。3)软弱地层施工风险在软弱地层施工,因围岩岩体破碎,自稳能力差,易出现大变形,引起结构变形、开裂等质量事故,严重的可能引发坍塌事故,造成更为严重的后果。在软弱地层施工,对于浅埋地段,如果不能很好的控制地表沉降,可能引起周边建筑结构物的不均匀沉降,风险较大。4)安全施工风险由于施工人员的过失行为给施工项目带来的损失,如重大的人身伤亡事故、机械设备事故、火灾事故等等,还有地表下沉、地陷等一系列自然灾害。5)工期风险由于本项目所处位置属于居民区,施工过程中必须采取措施降低对周边居民的影响,施工受到的干扰也可能很大,这些外在的和本身的潜在风险都可能造成工期延误,影响工期进度,达不到合同条件要求,可能造成无法估量的后果和损失,故施工工期风险较大。第二节施工风险评估1、风险评估矩阵风险评估矩阵见表灾害风险评估矩阵灾害分类频率(1)可忽略的(2)较轻的(3)严重的(4)灾难性的(A)不可能(10>x)1A2A3A4A(B)难得地(10>x>10)1B2B3B4B(C)偶而地(10>x>10)1C2C3C4C(D)可能地(10>x>10)1D2D3D4D(E)频繁地(x>10)1E2E3E4E后果描述级别灾害风险指标风险决策准则后果可忽略一一级:1A、1B、1C可接受且不必进行管理审视-155-
全家坪隧道实施性施工组织设计后果较轻二二级:1D、1E、2A、2B、3A、4A可接受,同时进行管理审视后果严重三三级:2C、2D、3B、3C、4B不希望发生;高层管理决策:接受或拒绝风险灾难性后果四四级:2E、3D、3E、4C、4D、4E不可接受;停止运营和立即整顿2、施工风险评价针对本标段隧道在施工期各个环节可能潜在的各种风险进行定性定量分析,根据上表,综合评价出主要风险源的风险等级如下表所示。风险分析综合评价表序号风险因素风险出现的可能性风险评价风险级别1地质风险中等2C★★★2隧道坍塌风险中等3C★★★3软弱岩层施工风险中等3C★★★4安全施工风险中等3C★★★5工期风险中等2C★★★从上表可知:地质风险、隧道坍塌风险、软弱岩层施工风险、安全施工风险、工期风险较大,均为三级风险。3、施工风险对策本标段主要施工风险原因分析及对策见下表本标段主要施工风险原因分析及对策序号施工风险主要原因对策及措施1施工地质风险1、受勘察手段和技术的限制,无法准确确定前方地质条件;2、隧道开挖跨度大,围岩出现变化;3、地质预报有出入1、认真对大跨隧道制定可行性施工方案;加强对围岩变化的观测,及时改变支护措施。2、配备专业地质工程师,加强超前地质预测预报技术,纳入工序管理,以便对预报数据作出准确判释,提高地质预测预报的准确性,及时反馈施工;3、根据围岩情况采用合理的开挖方法及支护措施。-155-
全家坪隧道实施性施工组织设计2隧道坍塌风险1、地质原因造成隧道坍方;2、施工方法不当;3、预加固体效果不明显;4、支护措施不到位;5、隧道断面大,围岩破碎,自稳能力差。1、坚持“短进尺、弱爆破、强支护、紧封闭、勤量测”的施工原则,避免隧道坍塌的发生。2、加强地表及初期支护的监控量测,根据结果及时调整施工方法、支护手段,确保围岩稳定及建筑物的安全。3、根据不同围岩选取合理的施工方法坚持开挖后紧支护施工原则;3、及时支护,封闭成环,改善围岩受力环境;4、加强,实现信息化施工。3软弱岩层段施工风险1、支护措施不到位、变形过大;2、开挖前未进行有效的超前预加固;3、开挖进尺过大。1、采取“勤量测、管超前、严注浆、短进尺、强支护、早衬砌”的施工原则;2、加强初期支护;3、加强监控量测。4安全施工风险1、作业人员安全意识淡薄;2、未按规范和要求施工,违规操作1、加强安全教育和培训;2、严格按照规程施工操作。5工期风险1、地质较差,导致工期紧;2、现场组织管理不得力。1、加强现场的组织和管理,加强资源配置;2、优化施工方案、4、隧道突发事件风险分析及对策隧道突发事件风险分析及对策见下表。隧道突发事件风险分析及对策表序号事件项目事件部位原因措施1隧道结构受损与隧道内施工不安全因素隧道内与地面1.交通运输;2.机械伤害;3、火工品爆炸;4.火灾;1、施工中不允许出现这类事件;2、加强车辆,严格执行交通法规;3、加强机械设备的管理与维护;4、加强对火工品运输、存放、使用等环节的管理;5、储备充足的消防器材,工作人员能熟练使用。-155-
全家坪隧道实施性施工组织设计2施工用电隧道内与地面1.突发停电;2.人员触电。1、采用双电源供电,发电房安排24小时值班,一但停电,值班人员随时启动自发电系统;2、优先确保隧道内排水、照明、通风、报警系统;3、定期检查供电线路、绝缘情况;4、高压电源变压器设防护栅、标识禁止入内;5、高压线固定在边墙侧顶;6、用电操作人员佩戴绝缘防护用品,开关等设保护装置。3高处作业不安全因素隧道内台架上1.高空坠落;2.机械伤害。1、施工中不允许出现这类事件;2、加强台架周边安全防护;3、加强机械设备的管理与维护;4、施工严格按规范和操作规程进行。4夏季与暴雨隧道1.中暑2.洪水1、在夏季来临前随时掌握天气情况,与当地气象台保持信息联系,能提前作好防暑工作;2、暴雨前加强隧道口防范措施,减少暴雨对隧道的影响;3、加强地面及隧道内排水。5、施工风险防范重点及突发事件处理程序结合施工组织,在充分考虑工程施工特点,工程所在地自然环境特点和我们既有施工经验的基础上,确定本工程施工过程中可能发生的突发事件主要有:管线破损及既有建筑开裂、隧道坍塌、触电、高空作业坠落、机械伤害、交通事故等。对应急突发事件防范重点区域施工中设定“监控点”,制定应急预案。预案的内容包括工程概况、事故形式、事故的危害和造成的经济损失、救灾技术方案、防灾措施、救灾领导小组以及事故发生后的联络、救护、疏散和善后处理工作等。突发事件应急工作程序,发生突发事件上报程序见(附表21)。(1)、施工风险紧急救援组织机构与管理职责1)、紧急救援组织机构为了加强应付施工过程中突发事件应急应变能力,减小破坏损失,本项目施工中拟建立一套完备的突发事件应急管理体系,成立由项目经理、安全质量环保副经理、项目总工程师组成的突发事件预防领导小组,并成立现场应急救援组织机构。施工现场建立完善的紧急救援组织结构见下图:-155-
全家坪隧道实施性施工组织设计紧急救援组织机构图2)、管理职责a救援领导小组:主要任务是施工风险的预防、控制、扑救、查处的管理指挥工作。负责调集人员、救援物资、车辆,抢救生命财产,负责事故现场的指挥工作。b行动组:主要是在施工现场发现涌水突泥、隧道坍塌、火情等事故,要立即召集施工人员迅速赶到现场救护,尽可能把事故控制在最小限度。同时派人迅速报告项目负责人。平时负有监督、检查、纠正违反程序或技术规定的行为。c报警组:主要任务是负责听从第一到达事故现场领导的命令,启动报警系统。并及时向外发出报警信息,清楚说明事故发生时间、地点、方位、是否造成人员伤亡等情况。d通讯联络组:主要任务是上传下达领导指令和有关情况,对内要告知事故发生情况,如涌水突泥情况、隧道坍塌、发生伤人事故等情况;负责对外联络,通知人员和设施迅速赶到事故现场进行抢救。e疏散引导组:主要任务是在事故发生时,疏散组长应立即带领本组人员正确逃生;在要道关口处设专人指挥,克服拥挤情况。f救护组:主要任务是及时赶到事故现场救护伤员,送往医院医治伤员和完成领导交给的其他任务。(2)、救援预案1)、避难措施a避难设备在隧道内的适当场所除要准备相当数量救生圈等便携式器具、呼吸用保护器具、应急灯外。同时,要避难和救护人员清楚紧急之际所设置各种避难急救场所和避难路线,在这种场所或路线要布置指示灯或用荧光涂料等显示出来。而且,对这类装备的场所和器具的使用方法都要大家详细知道,同时,还必须经常保持有效和清洁。-155-
全家坪隧道实施性施工组织设计呼吸用保护器具,是在因洞内有火灾、爆炸、燃烧等而发生的一氧化碳、缺氧空气中进行躲避时备用的,这类简易扩护器、呼吸用保护具、一氧化碳面罩(在缺氧空气中无效果)等的准备数量,要多于在作业地点附近工作的作业人员数。在距掌子面200m外设置以作备用。b通讯与报警设备在工程施工中,为了使有关作业人员及周边人员能迅速知道在隧道内的坍塌、异常涌水涌泥、火灾等突发事件,设通话装置和警报设备,而且,还必须将设置的场所和使用方法让有关作业人员周知。通讯设备:在项目经理部各部门、工地值班室、洞口、掌子面及其它必要的地方设置通讯设备。通讯设备采用洞内电话或者矿用对讲机、无线通讯设备等。使用电源的的通话装置,要配备备用电源,以便停电时也能使用。警报设备设在距掌子面达100m远的地方。设置有警报设备的场所,要做到即便是在停电时也能够识别。传递警报用的机器,要在使洞内全体作业人员都能听到警报的地方设置,在噪音大的场所,最好并用除警报声以外的旋转灯等能用肉眼看到确认出为警报的综合方式。警报设备采用手动警报设备(手动警笛、便携式话筒警笛、电灯闪光装置、紧急铃声等)、自动警报设备(带警报便携式警报测定器、集中管理自动警报器等)、旋转灯(自动警报连动旋转灯等)、广播设备用的扩音器、其它警报设备的任何一个种类和组合。使用电源的警报设备,要配备备用电源。c避难设施成为避难通道的地方,要努力整理整顿,不妨碍运输材料等的通行,同时必须确保不妨碍作业人员等通行。为了作业,在成为避难道路的地方放置机械和材料时,要设置安全灯或涂发光涂料的标识,以便即使停电时也能识别。此外,在洞内的交叉点和估计有危险的通路上也设置能识别的标识。在避难场所里要设置压缩空气的送气设备、通话装置、呼吸用保护具、便携式照明器具、灭火器、灭火用具、洞内消防水拴、抢救医药等。d避难措施为了在发生紧急事故时能迅速地进行避难,要在隧道和横洞通道口上按一定的间隔距离设置备有应急电源的应急(诱导)灯。在应急灯的附近要设通报设备、避难用器具、灭火器等。为对紧急事态有所准备,定期进行能安全退避的避难演练,并将其结果记录保存。-155-
全家坪隧道实施性施工组织设计对紧急事态发生的避难演练,要训练成让洞内作业人员向安全场所避难的一系列方法,采取的警报、通报、灭火、避难等紧急的相应措施。避难训练要预告制订训练计划后实施,要将有关警报设备、通话装置、避难用器具等的使用方法使大家熟知。避难训练的周期:是在距隧道洞口500m处时进行一次,以后每3个月内进行一次。2)、救援措施a救护计划在发生灾害时或人员被关闭在洞内时,制定能够将被害者和洞内作业人员迅速救出救护的体制。在洞内由于发生紧急事故造成有受伤灾害时,或作业人员逃避迟缓被关闭在洞内时,要迅速向有关部门通报与协商,充分考虑防止二次灾害发生,救出受伤者或留在洞内的人等,进行适当的救护。救护计划主要包括下列内容:①在紧急事故发生时,有关部门与作业所内的联络体制。②救护技术管理者与救护班成员的组成编制等救护管理组织体制。③救护机械器具的种类与保管场所。④救护机械器具的维修保养管理。⑤救护教育训练计划。⑥为了确保救护作业的安全需要注意的事项。b救护管理体制为对紧急事故发生有所准备,施工前要选出救护技术管理者,并让其进行有关救护训练及救护措施训练等。拟定出救护管理体制,成立救护班,一般由班长1名、负责准备救护器械供给员1名、班员3~5名组成。在救护时,由于二次灾害的危险性高,所以经常与消防队等有关单位取得联系,首先要考虑到救护班全体人员本身的安全。c救护设备为对紧急事故的发生有所准备,救护所配备呼吸用保护器具、可燃性气体等浓度测定仪器、便携式照明用器具等救护设备和器械设备,并进行适当管理,以便能够随时有效使用。为了救护,更需配备救护用呼吸保护具、便携式氧气和可燃性气体等的测定仪器、便携式照明用器具、便携式电话、小型灭火器、担架、安全绳索、长筒靴、粗白线手套及其它的救护设备和器械。-155-
全家坪隧道实施性施工组织设计为了救护所需的呼吸用保护具有氧气呼吸器和空气呼吸器,要选择使用时间长的类型。作为主要救护器具有氧气呼吸器、救生气垫船型空气呼吸器等。对于救护设备和机械,经常进行保养管理,以便在紧急时能够立即使用。d救护训练要就有关救护的机械器具等的使用方法、急救措施、救护方法救护对训练。救护训练要对呼吸用保护具、救护机器、测定仪器仪表等的操作和使用方法进行训练,以便为了救护而入洞的救护人员能够安全活动。并且,除了对受伤者做人工呼吸、心脏按摩苏醒抢救措施外,还要进行止血、骨折部位的固定等。e救护物资为对付隧道坍塌等突发事件,要事先准备一定量的注浆设备、材料(现场配制)及其他坍塌处理用材料、机具。设专人进行管理,确保抢险物资设备能随时投入使用。f救护措施当发生险情时,在场值班领导、领工员、工班长或安全员,立即组织人员迅速撤离危险区域,无法立即撤离的机械不予撤离,以人为主,确保施工人员生命安全。撤离危险场所(一般撤离至洞外)后,立即清点现场施工人员数量,查看有无人员未逃离现场,并立即上报有关情况给项目部领导。项目经理部领导接到通知后,应立即启动应急救灾程序,组织人力、物力全力抢险救灾,减少降低灾害损失。当发生人员伤亡时,按紧急抢险方案及时进行救援工作。在确保救援工作人员无生命安全威胁的情况下进行抢救工作,若自身无救援能力时,及时上报当地政府或相关部门进行救援,同时做好相关配合救援工作。当抢救出伤员时,根据伤员人数、受伤程度,由医务人员在现场采取相应的急救措施后,按照“先重后轻”的原则,及时将伤员送到医院进行抢救、治疗。现场采取安全警戒线或隔离措施,防止其他人员进入危险区域,避免灾害损失的扩大。根据灾害损失情况,按照国家和地方各级政府有关法律、法规及条文的相关规定,及时上报上级机关或相关部门,等待下一步的调查处理。(3)、突发事件应急准备及应对措施1)、应急培训a-155-
全家坪隧道实施性施工组织设计开工前,对参与本工程施工的人员进行安全生产宣传教育,学习国务院、市、局、公司、颁布的关于安全生产的《规定》、《条例》和《安全生产操作规程》,并要求在施工中严格遵守有关规定,按照技术操作规程施工。b电工、焊工、架子工等特殊工种除进行一般的安全教育外,还须经过本工种的安全技术教育,经考核合格发证后,方能独立操作,对从事有尘毒危害作业的人员要进行尘毒危害防治知识的教育。c采用新技术、新工艺、新设备施工和调换工作岗位时,要对操作人员进行新技术操作和岗位的安全教育,未经教育或教育后考核不合格者,不得上岗操作。d建立定期的安全学习制度,学习安全操作规程、安全防护知识。2)、应急演练a在一特定时间,听到预警信号后,组织现场员工、周边人群有次序的撤离事故现场。此项演练重在考察发生大面积坍塌或突水突泥等灾害时人员的撤离情况。b救助物资使用演练:检测员工在发生重大事故时,自救和互救能力以及使用救助物资和设备的熟练程度。c管线及通讯、自来水上水管道破损应急演练,特别是有可能出现的有害气体、易燃及易爆管线破损的应急演练。3)、应急响应a施工场地内一旦发生事故时,发现人员立即向救助领导小组报告事故地点、范围等相关情况;b项目部接到报告后,立即组织义务救助队队员材进行救助,并组织医务人员赶赴现场救治受伤人员,情况紧急时请求距项目部最近的医院求助,同时根据有关规定在一定时间内向相关单位报告事故情况。c在事故发生时,项目部的一切人员、物资和车辆听凭项目部救助应急领导小组的调遣进行扑救,尽可能的将损失降到最低程度。d在事故平息后,项目部组织人员进行现场清理清理,做好受灾人员的家属的安抚工作。同时组织人员进行事故调查处理。4)、纠正与完善一旦发生事故后,项目部将对事故原因进行详细分析:事故原因、受损情况、应急机构的效率、应急措施的时效性以及设备运转和物资储备情况等。根据分析的综合情况,项目部再结合实际对本工程的重大事故救助应急预案进行修改。(4)、主要施工风险紧急预案1)、隧道坍塌紧急预案-155-
全家坪隧道实施性施工组织设计a当发现坍塌时,发现人应及时发出警告信号,在危险区域的人员立即撤离,同时禁止其他工作人员接近或进入危险区域。b工作人员撤离至安全位置后,及时核对现场人员数量,查看有无人员伤亡。c现场负责人或值班安全员、工班长等立即报告项目部领导,并立即启动应急抢险程序。d当发生人员伤亡时,立即采取紧急救援工作,救援时采取2人以上进行防护,在确保救援人员无生命危险的情况下进行抢救工作;若继续坍塌无法救援时,则在安全位置守候待命,以便及时进行抢救,抢救过程中一定要保证抢救人员的生命安全,防止坍塌损害进一步扩大。e当抢救出伤员时,根据伤员人数、受伤程度,由医护人员在现场采取相应的救治措施,采取“先重后轻”的原则及时将伤员送到医院进行抢救、治疗。f若坍塌特别严重,自身救援能力有限时,应立即上报地方政府或相关救助部门,请求紧急救援,同时做好相关配合救援工作。h根据伤亡程度及时向上级机关汇报坍塌损害情况,等待上级指令或进一步调查处理。i现场采取与坍塌程度及范围相应的施工技术措施,控制坍塌的进一步发展。在确保施工人员安全的环境下,积极进行坍塌处理,尽快恢复正常施工生产。采取的施工技术措施包括:详细观测隧道坍塌范围、形状,坍穴的地质构造,分析坍方原因和地下水活动情况,制定处理方案报监理工程师批准实施。发生坍方后,及时加固未坍塌地段,防止坍穴扩大和继续发展,同时加强排水工程。当坍方规模较小时,首先加固坍体两端洞身,尽快施作喷射混凝土或锚喷联合支护,封闭坍穴顶部和侧部,然后清碴。或在保证安全的前提下,在坍碴上架设施工临时支架,稳定顶部而后清碴。当坍方规模很大,坍碴体堵死洞身时,采取先护后挖的方法。在查清坍穴规模大小和穴顶位置后,采用管棚法或注浆凝固法稳固围岩体和碴体,待其稳定后,按先上部后下部的顺序清除碴体。对坍方冒顶,在清碴前应支护陷穴口,地层极差时,在陷穴口附近地面打设地表锚杆,洞内采用管棚支护和钢架支撑。-155-
全家坪隧道实施性施工组织设计在坍方处,模筑衬砌背后与坍穴洞孔周壁间紧密支撑。坍方较小时,用浆砌片石或干砌片石将其填充;坍穴较大时,可用浆砌片石回填,其上空间采用钢支撑等顶住稳定围岩。特大坍穴将根据具体情况作特殊处理。坍方地段应采取有效措施,防止地表水流入或下渗到坍穴和坍碴体内。对于坍方冒顶,还应在陷穴口设棚遮盖穴顶防雨。陷穴口回填标高高出地面并封口。2)、沉降、变形监测速率超限应急预案施工中建立严密的特殊部位和洞内结构受力、变形、沉降的监控量测体系,对施工过程进行全面的监控量测,随时反馈信息,指导施工生产。在发生结构物沉降速率超限时,立即启动抢险预案,采取下列措施:a立即停止开挖施工,封闭所有施工掌子面,加强结构监控量测工作;b组织专家讨论分析造成结构物沉降速率超限的原因和相应的控制措施;c根据确定的控制措施重新制定或调整施工工艺和施工组织,进行施工交底,严格落实各项措施。d若结构物沉降速率超限未得到有效控制,再次重复上述过程直到完全解决结构沉降速率超限问题。e根据专家及监测权威部门研究,沉降速率(和沉降值)过大,并未能有效控制,应停止施工和临近既有建筑的营业使用,安排人员撤离,至施工通过后方可返回。3)、火灾事故应急预案a发生火灾先判明起火部位、燃烧的物质,并迅速报警。b在消防队到达之前,灭火人员可以采取断开电源,撤离周围的易燃易爆物品的办法控制火势蔓延,根据起火物质,使用相关的灭火工具。c灭火现场要专人统一指挥,防止混乱,灭火过程中应防止中毒、倒塌、坠落等事故发生。d消防队到达后所有施工人员必须服从和配合消防工作,立争将灾害控制到最低程度。4)、物体打击及高空坠落事故应急预案物体打击或高空坠落可能造成的伤害有:颅脑损伤、胸部创伤(如肋骨骨折)、胸腔储器损伤、腹部创伤等。当发生物体打击事件和有人自高处坠落摔伤时,应注意保护摔伤及骨折部位,避免应不正确的抬运使骨折错位造成二次伤害,并及时向工地负责人报告,拨打急救电话“120”或送医院救治。送医院途中不要乱转病人的头部,应该将病人的头部略抬高一些,昏迷病人取昏迷体位,防止呕吐物吸入肺内。-155-
全家坪隧道实施性施工组织设计抢救过程中尽快将事故情况向项目部应急处理小组汇报,应急事件处理小组到达事故现场指挥抢救,根据事故情况大小向上级主管部门、安检、公安部门报告并按规定填写安全事故报告书。5)、触电事故应急预案a有人触电时,抢救者首先要立刻断开近处电源(拉闸、拔插头),如触电距开关太远,用电工绝缘钳或干燥木柄铁锹、斧子等切断电线断开电源,或用绝缘物如木板、木棍等不导电材料拉开触电者或者挑开电线,使之脱离电源,切忌直接用手或金属材料及潮湿物件直接去拉电线和触电的人,以防止解救的人再次触电。b触电人脱离电源后,如果触电人神志清醒,但有些心慌、四肢麻木、全身无力;或者触电人在触电过程中曾一度昏迷,但已清醒过来,应使触电人安静休息,不要走动,严密观察,必要时送医院诊治。c触电人已失去知觉,但心脏还在跳动,还有呼吸,应使触电人在空气清新的地方舒适、安静地平躺,解开妨碍呼吸的衣扣、腰带,若天气寒冷要注意保持体温,并迅速请医生(或打120)到现场诊治。d如果触电人已失去知觉、呼吸停止,但心脏还在跳动,尽快把他仰面放平进行人工呼吸。e如果触电人呼吸和心脏跳动完全停止,应立即进行人工呼吸和心脏胸外按压急救。f抢救过程中尽快将事故情况向项目部应急处理小组汇报,应急事件处理小组到达事故现场指挥抢救,根据事故情况大小向上级主管部门、安检、公安部门报告并按规定填写安全事故报告书。6)、隧道突发事件紧急救援预案a一旦发生爆炸事故,应疏散人群,并迅速控制爆炸源,同时向外发出爆炸信息,说明爆炸物爆炸范围及人员伤害程度,及时组织救护人员进行抢救工作。b一旦隧道内发生爆炸事故,根据发生事故的位置,按照紧急预案中的逃生路线组织人员迅速撤离危险地段,必要时在横洞或掌子面设置临时避难处所,或利用砂袋等物封堵隔离爆炸源。c及时撤离爆炸地段的易燃易爆物品,组织人员用灭火器材进行灭火,避免爆炸引起的火灾蔓延及烟气的扩散,设置安全警戒线或隔离措施,防止二次爆炸以及险情的加剧。d隧道内发生触电事故应立即切断或用干燥的木棒或绝缘物挑开身上的电源,关闭电源开关。-155-
全家坪隧道实施性施工组织设计e触电人脱离电源后,应立即将其抬到新鲜风流处,平放,并解开衣裤,进行人工呼吸和心脏挤压法急救。f准备备用发电机和应急照明等,以便临时停电或突发事件发生时使用。h隧道内一旦发生火灾后,在正确确定火源位置及火热大小,迅速启动报警系统,向外发出报警信号,及时利用现场消防器材灭火,控制火势大小。如火势不能扑灭,应急时向当地公安消防机关报警,寻求帮助。i组织人员迅速撤离危险地段,及时关闭防火闸门,采用不燃材料封堵横洞,隔离火源,为人员疏散和消防补救提供保护,同时控制火势蔓延以及烟气的扩散。7)、施工区相关管线事故应急预案本工程施工区域内可能存在地下管线,在施工前期准备中对施工区域内大部分管线进行改移和保护,但有些管线可能资料缺失,无法在施工前进行改移,根据该工程的地质、水文情况和类似地层施工经验,我们分析有可能存在管线积水产生渗漏,在地下形成水囊等原因造成施工中局部突发涌水事故,因此在施工过程中要注意加强对管线及上层滞水的状态监测,一旦出现问题及时采取措施,使损失减少到最小。a施工前做好管线调查,出现问题时立即分析出涌水原因,并根据原因进行处理。b施工中加强变形观测,对变形的地下管线采用注浆加固处理。对暗挖隧道顶部的管线,可采用地表注浆和洞内注浆相结合的方法进行加固。明挖段对管道采取悬吊、支撑等预先保护措施。c当管线出现异常渗漏时立即上报监理及业主代表,同时通知管线部门。d挂网喷射混凝土封闭掌子面,并采取支护加强措施,保证掌子面的稳定。e发生涌水后,立即组织人力、物力、用编织袋装黄泥封堵,利用软管将水引至集水井后,再排出洞外。并及时查明涌水原因。如为管道破裂,应立即通知其管理单位关闭闸阀,根据具体情况研究进一步解决措施。如存在水囊,可待存水放完后,注浆填补空间。f当涌水较大时,在引流同时,实行警戒,疏散人员,进行交通导流同时通知管线单位组织专业队伍进行抢修。h涌水处理完毕后,及时进行支护施工,视具体情况采取注浆等方法,以减小地表下沉。8)、既有结构物开裂应急预案-155-
全家坪隧道实施性施工组织设计在进行临近既有结构的特殊地段施工前,首先对既有结构物强度和现状进行全面评估,根据检测结果确定施工控制标准,在施工过程中,要加强对既有结构物的检查,对结构裂缝进行跟踪观察,密切注意裂缝的发展情况,对于一些对结构的使用和强度有影响的裂缝要即时进行处理。处理措施如下:a首先组织权威部门评估裂缝对于结构的耐久性和强度的影响程度;b根据评估结果采取相应的处理措施,对于一般的结构裂缝采用注环氧树脂填充的措施进行处理;对于对结构耐久性和强度影响较大的裂缝除采用环氧树脂填充外,根据需要采取措施对结构进行补强处理。d对既有建筑物基础周围进行加固处理,充填土层中缝隙,防止造成地基不均匀沉降导致裂缝加大。e一旦出现上述问题,及时向监理、业主及相关的上级部门汇报,并及时汇报处理与调查结果。事后总结经验教训,加强预防工作。第十二章施工环境保护与水土保持措施施工中水土保持工作和对自然环境的保护工作至关重要,开工后,针对本标段自然地理环境特点,施工现场环境保护工作全面规划,因地制宜。严格按照《环境保护法》及《水土保持法》要求,积极维护当地自然环境和居民清洁适宜的生活、劳动环境,尽可能保持原有绿化防护,最大限度地减少施工对自然生态的破坏,保护环境,防止水土流失。为此制定如下措施:第一节环境保护与环卫管理我单位按照GB/T24001-2004标准对本工程项目施工的环保目标承诺如下:遵守国家和万源市有关环境保护的法律、法规和规章,按照合同要求,防止由于工程施工造成施工区附近地区的环境污染和破坏。施工污水排放、有害烟尘排放、固体废弃物、施工噪声等符合标准要求,其他环境因素控制目标和指标,不违反国家及行业标准。1、环境管理体系⑴在本工程施工的全过程中,我单位将全面按照GB/T24001-2004标准和渝建发(2000)39号文《万源市文明施工标准》,系统地采用和实施一系列环境保护管理手段,建立环境保护管理体系,制定目标和指标,确定各职能、各层次的职责,并把目标分解到各职能、各层次。环境保护体系见下图。班组环保员项目经理总工程师项目副经理工程技术部部长质量检测部部长设备物资部部长安全环保部部长作业队长综合办办公室主任财务部部长-155-
全家坪隧道实施性施工组织设计环境保护管理组织机构框图⑵在施工中认真听取监理工程师、业主及地方政府环保人员的相关建议和意见,并接受其检查和监督,环境保护具有一票否决权。对施工过程中会造成环境破坏的因素加以研究,并进行预防。⑶在承接项目后,根据该项目的招标文件提出的环境保护措施,结合周围实际环境状况,编制详细的《实施性施工组织设计》,明确环境保护责任和义务,对项目对周围环境可能造成影响的重大环境因素制定专项控制措施。2、环境保护工作内容严格遵守国家和地方有关环境保护与水土保持方面的法律、法规和规章,按照有关环境保护、水土保持的合同条款、技术规范要求,做好施工区及生活营地区的环境保护与水土保持工作,主要工作内容包括:生产废水处理、生活污水处理、大气环境保护、声环境保护、固体废弃物处理、生态环境保护、施工区施工期人群健康保护、施工场地区的水土保持、施工结束后的场地清理。(1)、环境因素调查为了预防和减少环境污染和环境风险,符合环境管理标准满足社会需求,进场前成立环境调查小组,对施工区及附近地区环境因素进行调查,建立环境因素台帐。(2)、环境因素识别、评价1)、环境因素识别、评价内容a生产生活所产生的废水、废气、噪声、固体废弃物及资源、能源的消耗给职工、周围居民、地区造成的影响;b生产生活中所需原材料及各相关的活动所产生的环境影响;-155-
全家坪隧道实施性施工组织设计c正常运行条件、异常运行条件及可以合理预见的情况或紧急状态(如火灾、爆炸事故)所伴随的潜在的重大环境影响;d现场的、现有的污染及环境问题,以及工程交付过程中的活动可能带来的环境问题和将来潜在的法律、法规和其他要求。2)、环境因素识别、评价方法a是非判断法:直接用“是”或“非”的方法来判断,违反法律要求的可直接判断为重要环境因素。b专家评议法:利用专家的知识和经验进行分析判断。c对比法:通过水平对比和纵向对比法判定重要环境因素。d跟踪法:从发现的重大环境影响跟踪查出重要环境因素。e排放量对比、频率对比法:适用于有定量数据的污染物排放类环境因素评价。f等标污染负荷法、权重法:适用于有定量数据的污染物排放类环境因素评价。j多因子环境因素打分评价法:通过设定不同参数及取值域,分别打分并通过一定公式综合计算。(3)、环境因素管理方案1)一般环境因素管理方案①建立“环境因素台帐”,以便实施环境因素的控制和管理;②按照GB/T24001-2004环境管理标准要求及相关法律、法规和规章,做好施工区及生活营地区的环境保护工作;③定期对环境因素进行监测并做好相关记录;④环境因素超标后及时制定有效措施,将环境破坏降低到最小程度。2)重要环境因素管理方案①建立“重大环境因素台帐”,对重大环境因素制定专项管理方案,避免重大环境因素事故发生。②组织相关员工加强学习和培训,执行《中华人民共和国民用爆破物品管理条例》和《锅炉压力容器压力管道特种设备安全监督管理办法》。③配备足够的应急物资和消防设备,对材料库、油库、修理间等重点部位由专职人员负责。第二节水土保护措施1、防止水、大气等生态的污染(1)、保护水质-155-
全家坪隧道实施性施工组织设计1)为保护环境和水源、河流不受污染,在洞口、生活区设污水处理系统,采用隔油沉淀池、气浮设备和二级生化处理设施对废水进行处理。并设专人值班管理,对沉淀池打捞浮油,以及对隧道污水进行处理,达到符合国家规定标准再排放。2)施工期间,严格对施工物料如水泥、油料、化学品等堆放进行管理,防止在雨季或暴雨将物料随雨水径流排入地表附近水域造成污染。3)控制施工注浆使用的水泥泄漏,并对进入隧道排水系统中的注浆废液做净化达标处理,避免浆液污染洞外居民的生活、生产用水。4)靠近生活水源的施工场地用堤坝与之隔开,避免水源污染。5)施工机械防止漏油,禁止机械运转过程中产生的油污水未经处理就直接排放,或维修施工机械时油污水直接排放。6)施工期间生产场地和生活区修建必要的临时排水渠道,经废水池处理后,与永久性排水设施相接,避免引起淤积冲刷。7)施工区域、砂石料场在施工期间和完工后,妥善处理,并进行复耕和绿化。(2)、大气污染及粉尘污染防治1)对施工现场和运输便道等易产生粉尘的地段定时进行洒水降尘,勤洗施工机械车辆,使产生的粉尘危害减至最小程度。2)对隧道及路基施工人员发放口罩、防毒面具等,并定期进行体检。3)施工期间对大气影响的主要污染源是挖土、水泥、车辆的尾气等。4)加强对易散物资的管理,凡是易散物资不得露天堆放,堆场上要加覆盖,堆料场设置在常年风向的下侧,对易燃有味的油料和材料要妥善保存。5)施工车辆加设尾气净化装置,车辆尾气经过滤净化后排放。6)加强施工机械设备的维护保养,减少噪声和污染。7)运转时有粉尘发生的施工场地,如水泥混凝土拌和机站(场)、大型轧石机场、沥青拌和机站(场)等均应有防尘设备。在这些场所作业的工作人员,应配备必要的劳动防护用品。第三节噪声污染防治(1)工程施工期间,严格按照国家和万源市有关法规要求,控制噪声、振动对周围地区建筑物及居民的影响。施工噪声遵守《建筑施工场界噪声限值》(GB12523-90),施工振动对环境的影响遵守《城市区域环境振动标准》(GB10070-88)。-155-
全家坪隧道实施性施工组织设计(2)优先选用先进的环保机械。采取空压机房外墙加铺吸音材料,邻近空压机房处围档设立隔音墙,电动葫芦设置隔音罩等消音措施,控制施工噪音,确保离开施工作业区边界30m处噪音小于70dB,撞击噪音最大不超过90dB。同时尽可能避免夜间施工。(3)合理安排施工作业、重型运输车辆的运行时间,避开噪声敏感时段;较高噪声、较高振动的施工作业尽量安排在环境噪声值较高的白天施工;禁止施工人员在居民区附近和夜间施工时高声喧哗,避免人为噪声扰民。(4)承担夜间材料运输的车辆,进入施工现场禁止鸣笛,装卸材料时轻拿轻放,最低限度地减少噪声扰民。第四节对放射性采取的措施⑴做好对放射性的监测预报工作,如发现超过标准,将报请设计单位、业主和监理单位共同制定措施处理。⑵洞外的弃碴采取覆土复耕的措施来避免对隧道弃碴对周围环境及地表水产生影响。第五节弃碴防护本标段设弃碴场,对弃碴场做好防护和绿化,防止弃碴对当地环境造成污染,具体措施如下:⑴工程施工前,首先就弃碴场向当地环保部门办理许可手续,在取得许可证后再开始弃碴。⑵弃碴应分层碾压,压实度达到80%以上可进行下一层弃碴,以防洪水冲刷弃碴场。⑶隧道弃碴“先挡后弃”,在弃碴场坡脚设挡土墙,挡墙埋入地面以下不小于1m,确保挡墙的强度。⑷在弃碴场顶外缘设环形截水沟,弃碴场顶向外做不小于2%的排水坡,保证排水畅通,防止雨水冲走弃碴,填塞河流。⑸施工所产生的废碴、废液均应按国家有关环保法进行处理,不得随意排放和弃置。⑹弃碴符合地方环保规定,施工过程中保护碴场四周的植被,工程竣工后对碴场进行填土恢复、平整、绿化、还耕,以保护生态环境,防止水土流失。⑺隧道弃方及场地清理物,如表土、草皮、树木、树墩、树根、灌木和垃圾等运到指定地点弃置,不乱弃乱倒,有条件时力求少占地。⑻对有害物质(如染料、油料、废旧材料和生产、生活垃圾等)经处理后运至当地环保部门所指定的地点进行掩埋,防止泄露、腐蚀造成对生态资源的破坏。第六节施工区环境保护措施⑴-155-
全家坪隧道实施性施工组织设计施工期间按合同规定的施工范围,在保证施工顺利进行的前提下,严格限制施工人员和施工机械的活动范围,尽可能缩小作业带宽度;施工结束后,及时清理现场,使之尽快恢复原状,将施工对生态环境的影响程度降低到最低程度。⑵妥善处理施工期间产生的各类污染物,对施工生产的固体废物和生活垃圾要集中处理,不能随便遗弃在野外,和当地环卫部门进行联系,设立垃圾投放点。防止其对附近生态环境造成污染。⑶施工结束后,凡受到施工车辆、机械破坏的地方要及时修整、恢复原貌,自然的或人工的植被破坏要在施工结束后的当年或来年予以恢复。⑷施工期保持工地清洁,经常洒水以控制扬尘;严禁在施工场地焚烧有毒、有害物资,避免有毒、有害气体污染大气;凡是违反环保规章,无论偶然与否,如造成环境损害,要立即报告监理工程师。⑸开工前对全体管理人员和员工进行环境保护学习,增强环保意识,形成良好的环保习惯,使施工影响中对生态环境的受损采取有效措施,让其降至最低程度。⑹永久性用地范围内裸露地表用植被覆盖。工程完工后,拆除一切临时用地范围内的临时生活设施,搞好租用地复耕,绿化原有场地,恢复自然原貌。退场时的场地清理,达到地方政府、群众及相关其他单位的满意,并取得有效的证明文件。⑺弃土堆堆放稳定,要有较规则的形状,并保证排水顺畅。弃土堆坡脚进行防护加固,防止对周围的河沟造成淤塞和污染。第七节生产生活区环境保护措施⑴合理布置施工场地,生产、生活设施布置在业主提供的场地以内,保证不破坏周边植被,保护自然环境。⑵施工期间生产场地和生活区应修建必要的临时排水渠道,并与永久性排水设施相接,不致引起淤积冲刷。⑶做好生产、生活区的卫生工作,定时打扫,定点投药,防止蚊蝇鼠虫滋生,传播疾病。⑷生产区域、砂石料场在施工期间和完工后,妥善管理,防止其对土壤的影响。生产作业易产生粉尘的地段进行洒水,使粉尘公害减至最小程度。⑸不得随意砍伐树木,防止森林火灾。⑹生活区内设化粪池,并定期进行利用,严禁粪便流出,造成环境恶化。第八节撤场清理及环境恢复工程完工交验后,我单位将在指定的时间内按如下工作内容对工地进行彻底清理和场地恢复,并经监理单位和业主检验合格为止。(1)工地范围内残留的垃圾已全部焚毁、掩埋或清除出场。-155-
全家坪隧道实施性施工组织设计(2)临时工程已按合同规定拆除,场地已按合同要求清理和平整。(3)按合同规定应撤离的承包人设备和剩余的建筑材料已按计划撤离工地,废弃的施工设备和材料亦已清除。(4)施工区内的永久道路和永久建筑物周围(包括边坡)的排水沟道,均已按合同图纸要求和监理单位的指示进行了疏通和修整。(5)主体工程建筑物附近的施工堆积物,已按监理单位的指示予以清理。(6)工程的移交证书颁发后的42天内,除了经监理单位同意需在保修期内继续工作和使用的人员、施工设备和临时工程外,我方其余的人员、施工设备和临时工程均将拆除和撤离工地,并按《技术条款》的规定清理和平整临时征用的施工用地,做好环境恢复。第十三章、推广应用新技术、新工艺、新设备的措施对本工程的施工我司积极响应国家建设部的号召,采取有效措施节约能源降低造价。在施工措施方面针对本工程特点主要采取以下措施推广应用新技术、新工艺和新材料:全家坪隧道本身地质条件复杂,施工难度大,且工期比较紧张,为保证施工顺利进行,满足招标文件和业主的要求,需要充分发挥科学技术第一生产力的作用,努力提高施工中的技术含量,把既有成熟的优秀科技成果应用于工程施工实践中,推进隧道工程施工的技术进步,积极采用新技术、新工艺、专利技术以确保工程质量、加快施工速度,以取得最大的经济、社会效益。1、钢筋剥肋滚轧直螺纹机械连接技术隧道结构对防水要求比较高,施工过程中采用高分子复合自粘防水卷材,为了保护防水层,结构钢筋连接尽量采用机械连接技术。(1)、主要技术内容目前我国钢筋机械连接技术广泛应用已有多年,最新技术主要有剥肋滚轧直螺纹钢筋机械连接技术。其连接技术是通过不同工艺方式将钢筋端头加工成螺纹,再用带有内螺纹的连接套筒将两根待接钢筋连接起来。剥肋滚轧直螺纹接头质量稳定,性能可靠,接头可达到行业标准I、Ⅱ级的要求。另外,现场可实现提前预制,在连接作业面施工方便、快捷。钢筋直螺纹机械连接接头的技术指标应符合中华人民共和国行业标准《钢筋机械连接通用技术规程》JGJ107-2003的规定。(2)、适用范围-155-
全家坪隧道实施性施工组织设计钢筋直螺纹机械连接技术可用于HBR335、HRB400级热轧带肋钢筋的连接,应用于抗震或非抗震设防的房屋建筑、桥梁、水工结构、地铁,隧道及地下工程等工业与民用结构。根据不同的使用要求,可选用不同类型的接头应用于水平、竖向及斜向钢筋连接。2、水平导向钻机+夯管锤施工大管棚技术洞口段软弱破碎围岩需施工超前长管棚,进行超前预注浆加固,管棚施工精度要求高,为保证管棚施工质量,采用水平导向钻机+夯管锤施工大管棚技术,可以提高管棚施作速度,并满足精度要求。(1)、主要技术内容采用水平导向钻机施作导向孔,夯管锤夯进管棚的工艺。水平导向钻机施工导向孔就是利用就是钻头上的超声波发射系统结合地面超声波接受系统进行工作,其工作原理为根据预先设计的设计位置,驱动装有楔形钻头的钻杆钻入,再按照预定的方向抵达目的地。通过导向孔的导向作用,采用夯管锤快速夯进管棚。工作原理是以压缩空气或液压油为动力,通过夯管锤将铺设的钢管,沿设计线路直接夯入地层,随着钢管的推进,被切割的泥土进入钢管内,等钢管抵达目标位置后,将管中的土芯排除而实现铺管。水平导向钻机+夯管锺联合施工管棚与传统的管棚施工技术相比具有精度高、扰动小、地面沉降小、快速、无污染等特点。(2)、适用范围水平导向钻机+夯管锤联合施工管棚技术可用于城市地铁、市政及隧道和地下工程的大管棚施工。3、高分子复合自粘防水卷材地下水为隧道工程的大害,许多工程质量问题都和地下水的活动有关,为保证工程建成以后正常的使用功能,降低地下水对混凝土结构、行车安全等的影响,设计上对本隧道的防排水要求非常高,除采用常规的结构混凝土自防水措施外,还首次采用高分子复合自粘防水卷材作为衬砌外首道防水防线,可有效降低地下水对结构的不利影响。(1)、主要技术内容高分子复合自粘防水卷材属于新材料,首先通过改善结构内部分子组成,提高防水卷材的抗裂、抗老化能力,正常条件下比常规防水卷材大大延长使用寿命。同时在防水卷材与卷材搭接部分,采用其自粘功能,能避免常规防水卷材施工过程中需要打射钉所引起的机械损伤,大大降低渗漏发生的概率。高分子复合自粘防水卷材铺设前进行技术培训,邀请厂家代表进行技术指导,以保证铺设质量满足相关规范要求标准。-155-
全家坪隧道实施性施工组织设计(2)、适用范围广泛应用与隧道及地下工程等需要防水的部位。4、信息化施工技术全家坪隧道地质较为复杂,为保证隧道施工质量、安全及进度满足要求,全过程实行信息化施工,加强监控量测,指导施工。(1)、主要技术内容隧道支护结构和地层的变形及应力状态和其稳定情况密切相关,支护结构和地层各种破坏形式产生之前通常有大的位移、变形、受力异常等,监测数据和成果是现场施工管理和技术人员判断工程是否安全的重要依据。因此,在施工过程中,通常依据观测结果来验证施工方案的正确性,调整施工参数,必要时采取辅助工程措施,以此达到信息化施工目的。通过信息化施工,可以达到:将现场测量的数据、信息及时反馈,以修改和完善设计,使设计达到优质安全、经济合理;根据监测数据,分析施工引起的地表隆陷,以及地层应力重分布、地层变位对周边环境的影响;以采取相应的加固、防范措施,确保安全;验证支护结构设计,为支护结构设计和施工方案的修订提供反馈信息等。信息化施工技术应符合国家相关行业标准的规定。(2)、适用范围广泛适应于隧道及地下工程。5、新技术、新工艺、专利技术落实措施新技术、新工艺、专利技术推广应用工作是牵涉到业主、设计、监理、施工等方面的系统工程,各方要统一认识、达成共识。为使新技术、新工艺、专利技术应用工作得到贯彻实施并取得实效,主要采取以下做法和措施:(1)成立以项目总工负责的新技术推进领导小组,负责新技术推进过程中的组织协调和监督推进工作的质量。(2)为保证新技术的推广落实,必须结合工程项目制定切实的推广计划。从项目开工即制定推广新技术大纲,明确列出新技术推广项目,明确经过考验的新技术要积极加以推广应用的重要意义,向新技术要进度、要质量、要效益。各部门也分别制定相应的落实计划,做到认识明确、目标具体,措施务实。(3)项目在实施前编制出具体的实施方案,落实责任人。多种方案要有可行性比较,经专项讨论后,报上级公司相关部门审批备案。在制定方案的同时,对一些原材料、机具以及生产厂家进行必要的调查、资审、比质、比价。-155-
全家坪隧道实施性施工组织设计(4)有了切实可行的方案,还要有具备相应素质的管理及操作人员,必须抓好操作人员的技术交底、技术培训,以切实掌握新工艺、新材料的性能和必要的操作规程,明确统一的技术标准、质量规范。(5)在实施过程中,按照制定的年、季推广计划,建立必要的检查制度,加以督促推动。建立每季度的调度例会制度,对推广项目的进行情况及存在的问题将新技术的推广应用作为重要研究汇报内容,发现问题及时解决。(6)在整个推广项目的实施完成后,及时组织有关人员进行全面的技术总结,以便积累经验,总结教训,使之进一步加以完善。最后在实施、检查、总结过程中,对确有成果的科技推广项目及有关人员及时给予表彰奖励,以便更好地调动积极性。第十四章、其它需要说明的事项第一节与相关方的协调与配合1、与业主的合作(1)成立以项目经理为组长的对外联系小组,负责与业主的配合协调。(2)施工中发现的新问题、新情况由项目经理向业主代表并通过业主代表向建设管理方汇报,积极按时参加建设管理方组织召开的会议。(3)在按图施工、服从监理的前提下组织施工,时时处处为业主着想,急业主所急,始终将业主利益放在第一位,积极响应业主的号召,主动与业主以协商的方式处理问题。(4)充分配合监理工程师的“质量、进度、投资”控制和合同、信息管理职能,做好基础工作。(5)严格按施工设计图纸施工,未经同意不得随意更改设计。图纸会审中如发现问题,及时向驻地监理汇报,办理工程变更后方可进行施工。(6)严格按照经甲方及监理批准的施工组织设计进行质量管理。在班组自检和安质部复检的基础上,接受监理的验收和检查,并按照监理要求,予以整改。(7)贯彻质量控制、检查、管理制度。所有进入现场的成品、半成品、设备、材料等均按要求向监理工程师提交产品合格证、质保书及进场报验单,请监理工程师共同把关,审核生产单位的资质、信誉、产品证书等是否符合本工程的要求。(8)把好分项工序质量关,严格执行上道工序不合格,下道工序不施工的原则。积极配合监理工程师完成对各检验项目的送检和签证。2、与设计单位的协调合作⑴中标后,协助驻场监理、甲方代表,及时同设计单位联系,进行开工前的设计技术交底。-155-
全家坪隧道实施性施工组织设计⑵图纸会审中发现的问题,及时向驻场监理汇报,并向设计人员征求意见,经设计人员同意,办理设计变更后方可进行施工。严格按施工设计图纸施工,未经设计同意不更改设计。⑶积极邀请设计单位的有关人员参加关键部位的施工技术方案讨论审定会,充分理解设计意图,把设计思想贯穿进实际施工工程中。⑷施工中发现与设计图不相符的部位,及时报请监理、设计、业主进行现场会勘,配合设计做好现场资料的收集,及时办理变更后施工。3、与监理工程师的协调⑴充分配合监理工程师的“质量、安全、进度、投资”控制和合同、信息管理职能,做好基础工作。⑵严格按施工设计图纸施工,未经设计同意不得随意更改设计。图纸会审中如发现问题,及时向驻地监理汇报,办理工程变更后方可进行施工。⑶严格按照经甲方及监理批准的施工组织设计进行质量、安全管理。在班组自检和安质部复检的基础上,接受监理的验收和检查,并按照监理要求,予以整改。⑷贯彻质量控制、检查、管理制度。所有进入现场的成品、半成品、设备、材料等均按要求向监理工程师提交产品合格证、质保书及进场报验单,自检合格后请监理工程师把关,审核生产单位的资质、信誉、产品证书等是否符合本工程的要求。⑸把好分项工序质量关,严格执行上道工序不合格,下道工序不施工的原则。积极配合监理工程师完成对各检验项目的送检和签证。4、与万源市相关主管单位的协调⑴我单位具备与地方政府、各部门及各方人士协同作战的经验,有较强的协调能力和适应能力,我们的宗旨是“干好一个工程、结交一方朋友、造福一片人民”,我们相信,在万源市各级政府的领导下,在业主及万源人民的支持下,一定既能干全家坪隧道工程,又能协调好各种关系。⑵积极主动与各主管部门加强协调、协作、联系。积极组织人员、设备、物资的上场,合理调剂人力、物力、财力和机械配置,加强协作配合和组织管理,为施工创造条件,从而尽早形成施工能力。5、与当地居民的协调(1)在施工队伍进场前,先派人对当地居民的生活、生产习惯、禁忌等“民情”进行调查,对职工进行宣传、教育,确保做到全体施工人员尊重当地民风民俗;-155-
全家坪隧道实施性施工组织设计(2)安排专人调查施工对居民生活的影响情况,并接受投诉,随时掌握情况反馈指导施工;(3)修建沉淀池和污水处理场,施工污水和生活污水经净化处理后排放,严格控制对当地用水的污染;(4)施工中合理安排各工序,减少噪音污染,降低粉尘的浓度,尽量减少对当地居民的干扰;(5)根据施工项目现场环境的实际情况,合理布置机械设备及运输车辆进出口,方便居民通行;(6)积极与当地居民搞好关系,互帮互助,形成互利双方的和谐社会局面。6、与周边环境及既有道路的协调⑴成立综合协调办公室,树立“以人为本,既要利于生产发展,又要维护施工环境整洁和卫生”的文明施工准则,积极与附近地区居民建立良好协作关系,自主开创更为有利的周边环境,维护工程施工正常进行。⑵认真做好施工隔离,各种标志醒目、完善。⑶在整个施工过程中,采用封闭围挡,并作好标志。有出入口的地方留有通道,并安排人员值班,禁止非施工人员进入现场,以防止发生意外。同时在施工现场周围设置必要的标示牌,标示牌内容包括:警告与危险标志,安全与控制标志,指路标志与标准的道路标志。所有标志的尺寸、颜色、文字与架设点均经业主和有关部门认可。⑷在施工场地周围设置围档,同时做到整洁、美观。由于场地狭窄,合理规划场地,划分安全文明责任区和党员红旗责任区;各种材料堆放整齐,标识明确;建筑垃圾和生活垃圾要做到日产日清。⑸加强对机械设备的维修,使噪音控制在国家规定的范围之内,同时合理安排作业与休息时间,彻底杜绝扰民事情的发生。从优化施工方案、合理安排施工场地着手,创造条件美化周边环境。7、对突发事件的协调及应对措施施工现场严格按批准的《实施性施工组织设计》组织施工,详细编制符合实际、具有可操作性的专题施工方案及施工预案,加强企业安全督查、加强队伍自身管理、队伍建设,防止突发事件发生。一旦发生突发事件,积极主动配合业主、监理及有关部门,认真调查、了解分析突发事件产生原因、情况,根据不同情况,采取综合协调、预备方案等多种形式,发挥企业自备警力作用,配合业主、公安部门尽快处理好突发事件。对各类事件从管理与组织上采取以下对策:-155-
全家坪隧道实施性施工组织设计⑴可控事件对于施工前可预知的安全保障重点、技术工艺成熟的可控事件,施工组织管理上做到心中有数,提前进行技术交底,提前采取相应对策,坚决杜绝可控事件的发生。⑵可预测事件对可能引起施工安全、结构安全、交通安全、环境安全的关键部位、关键工序,采取技术方案充分论证,应用成熟工艺,明确技术交底,安排高素质人员实施,严格按规范操作,认真检查,监控信息反馈。⑶不可预测事件诸如交通事故、火灾等难以预测的事件,重点在全员安全意识提高,警钟长鸣,强化安全教育,安全管理,以及对这类突发事件的快速反应能力的提高,配备必须的安全器材。8、与施工接口单位的协调本标段工程在施工过程中,如存在和相关施工接口单位的联系,为保证工程能够快速优质的完成,我单位将按如下承诺与措施开展本合同内容的工作:⑴在布置洞内管线时充分考虑其它承包人也有类似的设置,并在规划布置时按本标段的相同规模预留施工区域。⑵在施工排水时,以整体施工需要为前提,服从监理人的统一安排,严格按设计图施工。⑶加强与其他承包人和专业承包人的沟通与交流,妥善解决日常施工中的问题,提高施工场区里的协调性。第二节地下管线及其他地上地下设施的保护加固措施1、管线现状及其与工程的关系由于现场情况复杂,为保证施工期间管线的安全,施工前要与管线的产权单位密切配合,对与施工现场邻近的管线,特别是重要的电力、通信等管线,在施工期间必须及时与管线所属部门联系,加强保护,并按管线所属部门的要求做好监测。2、管线施工措施(1)对于横跨隧道洞口的管线进行局部改迁,砼管和铸铁管换成钢管,采取悬吊施工。(2)各类临时迁移的地下管线,采取支托、悬吊措施,其中排水管换成钢管。(3)对于电力、给水等城市主管,采用悬吊或支架支护时,应采取有效措施,确保万无一失。对于电力电缆管沟横跨出入口时临时拆除管沟,电缆悬吊。-155-
全家坪隧道实施性施工组织设计(4)在不影响使用功能的前提的下,部分支管与主管道合为一根。(5)改移后的给排水管道覆土厚度不小于0.8米,且改移后的管道应做相应基础及地基处理。3、管线保护措施对受地层变形影响的管线保护关键在于控制好施工过程中地层产生的变形及不均匀变形,因此确保边坡稳定和防止洞内坍塌是施工的重点,应采取以下措施:(1)施工前应调查所有与施工有关联的管线,着重查明管线种类、规格、埋深、材质、接头形式、节长和管线基础等资料。(2)暗挖隧道严格遵循“管超前,严注浆,短进尺,强支护,勤量测,早封闭”的原则进行开挖支护施工,控制地层下沉量。(3)加强管线监控,根据不同的管线建立各类管线的管理基准值,通过监控量测及时掌握管线变形状况,及时调整施工工艺,确保管线保护管理在可控状态有效运行。(4)不良地质地段必须采取特殊的施工技术措施,如注浆加固、缩短循环进尺等,以防止沉降超限。4、建(构)筑物保护措施因工程所处位置有较多的民房,施工过程中需要采取措施,将工程施工对附近建筑物的影响降低到最低。拟采取以下措施:(1)加强地质预报,防止突然变化的地质带来坍塌等灾难事故;(2)加强注浆堵水及地层改良工作,尽量把地层沉降控制到最小;(3)加强监控量测,各主要建(构)筑物周边均应进行全范围的严密监控。第三节廉政建设措施(1)建立健全廉政建设组织机构,完善各项廉政规章制度和处罚措施,广泛接受监督,确保在项目活动中相关人员以身作则、廉洁自律、洁身自好。(2)在签订合同的同时,与业主签订《廉政协议书》并严格履行《廉政协议书》约定的双方在廉政建设方面的权利和义务及应承担的违约责任。(3)严格遵守党的政策规定和国家有关法律法规及国务院行政主管部门的有关规定。(4)严格执行合同文件,自觉按合同办事。(5)与甲方的业务活动坚持公开、公正、诚信、透明的原则,不损害国家、集体利益和工程建设的管理规章制度。(6)认真开展监督检查,严肃查处各种违纪行为。充分发挥广大人民群众和新闻媒体的监督作用,对违纪行为要及时揭露和批评。-155-
全家坪隧道实施性施工组织设计(7)公务活动的开展坚持公开、公正、诚信、透明的原则。各级纪检监察人员要认真履行职责,加强监督检查。对违反廉政建设纪律的,必须依纪依法严肃查处。第四节农民工工资保障措施(1)我单位劳动人事管理制度健全,施工过程中将严格按规定按时足额发放职工和民工的工资。(2)与农民工签订劳动合同,并在劳动合同中明确工资支付项目、支付标准、支付形式、支付时间及双方约定的其他工资事项。(3)按照国家劳动和社会保障部与建设部联合颁布的有关建设领域农民工工资支付管理进行农民工工资的发放,让参建农民工知道工资发放的管理办法。(4)在施工过程中,建立公示制度,对主要的计量支付情况以及主要支付细目进行公示,使施工人员对工程计量支付情况有一个比较清楚的认识。第五节道路保通措施本工程位于万源市,施工运输需要利用既有道路,为保证施工的顺利进行,保证物资材料运输正常进行,降低工程施工对附近居民日常生活的不利影响,利于附近居民的正常出行,需采取合理的方案和应对措施,保证施工期间交通道路畅通无阻。采取的应对方案和措施如下:①协同业主及当地交管部门,做好交通管制,制定交通运输方案及保通措施,作好本标段管段内道路交通安全标志,确保道路安全畅通。②在交通繁忙及易发生事故地段设专人指挥疏导交通,保证车辆有序通行。③编制道路非正常中断的应急措施,设专人、专用机械设备进行道路维护保养。④施工设备、材料物资等提前进场,并有适当的富余量,以保证在运输中断后一定时间内能正常施工。⑤编制交通应急预案,成立应急抢险救灾小组,在出现紧急情况时,可以尽快恢复道路通行和保证行车安全。第六节工程施工过程中和移交前的保护措施1、工程施工过程中的保护措施(1)合理安排施工顺序,减少工序的交叉作业。按正确的施工流程组织施工,防止下道工序损坏或污染上道工序成品。二次衬砌在初期支护基本稳定后进行,以防土体沉降引起二衬混凝土开裂。(2)保证技术间隙质量,严格施工工艺①二衬浇筑混凝土时振捣密实,防止收缩开裂;-155-
全家坪隧道实施性施工组织设计②混凝土达到规范要求的强度时方可拆模,以免影响施工质量;③混凝土浇注前,对预埋件作一次全面检查测试,不合格者予以纠正,以确保位置准确,埋设坚固;④对已埋设好的预埋件采取保护措施,发现损坏及时补救,对责任者给以罚款处理;⑤对喷混凝土和模筑混凝土结构按技术要求及时养护。(3)强化思想教育和业务培训,避免因故意、无知及技能欠缺人为对成品的破坏①搬运成品、半成品,要轻拿轻放,防止变形;②加工完好的钢筋网、钢支撑等半成品分类标识,存放于棚内固定的方木支架上,以防锈蚀和损坏;③吊车起吊物件时,有专人指挥,指挥信号应明确。(4)加强施工现场管理、落实成品保护责任区①加强施工现场管理和文明施工的成品保护工作,定期对管理和操作人员进行文明施工、成品保护教育,提高职工自觉保护成品的质量意识;②成品保护不只是对已完成的成品进行保护,而更重要的是对每道工序的成品进行保护,在进行下道工序之前,必须对上道工序的成品进行检查验收,若验收不合格,严禁下道工序作业;③编制现场管理和成品保护实施细则,合理安排施工顺序,避免工序间相互干扰,凡下一道工序对上道工序产生损伤或污染的,要对上道工序采取护、包、盖、封等措施进行保护;④凡在成品或半成品区域施工或装卸运输,要设专人管理,防止被撞或被刮。经常进行成品保护检查,发现被撞、损坏、污染的成品或半成品要及时采取措施进行纠正处理,对责任人要给予经济处罚;⑤现场的钢材、水泥等能入库的入库,不能入库的要用蓬布遮盖,并进行支垫,防止雨淋、日晒和受潮;⑥提倡文明作业,严禁野蛮施工,对野蛮施工的行为要进行制止,经发现不论是否造成成品损坏,都要给予经济处罚。(5)钢筋混凝土保护措施①钢筋混凝土浇筑前,对绑扎好的钢筋妥善保护,保持其整体性,防止行人踩踏使钢筋弯折和间距发生变化;②拆模时不得使用大锤硬砸或撬棍硬撬,以免损伤混凝土表面和棱角,防止模板损坏或变形;-155-
全家坪隧道实施性施工组织设计③浇筑完混凝土及时设置围挡,防止上人踩踏,并及时洒水养护。2、工程移交前的保护措施(1)严格按照ISO9000标准中产品防护的规定进行成品保护。(2)完工后对整个工程进行一次全面清理。(3)在竣工验收、交付使用前派专人负责看守,加强巡视与防护。附图:1组织结构框图项目经理彭刚-155-
全家坪隧道实施性施工组织设计隧道队长潘德胜物资设备部工程技术部核算统计部质量检测部安全环保部财务部隧道工程师隧道掘进一队隧道掘进二队隧道支护一队隧道支护二队隧道衬砌二队队隧道衬砌一队道路排水施工二队道路排水施工一队各作业班组-155-
全家坪隧道实施性施工组织设计附表:2拟投入本合同工程的主要施工设备表机械名称规格型号额定功率(KW)或容量(m3)或吨位(t)厂牌及出厂时间数量(台)备注小计其中拥有新购租赁挖掘机≥1.0m3≥1.0m3日本200422推土机165KW徐州200522装载机154KW200522砼输送泵HBT60≤50m3/h200522砼衬砌台车L=12m200511通风机2×55KW200522自卸汽车18T20041010自卸汽车15T20041010翻斗车1t徐州200544变压器800KVA200522发电机240KW200322空压机20m3200544移动空压机9m3200544砼搅拌运输车6m3200566混凝土喷射机湿式200533混凝土喷射机干式200533管棚钻机200533汽车吊18T200511注浆机200533灰浆搅拌机200522锚杆钻机200566木工设备200511风镐20052020钢筋调直机200511钢筋切断机200511洒水车200511-155-
全家坪隧道实施性施工组织设计钢筋弯曲机200511风动凿岩机YT2820054040砼振捣器Z5020056060多级水泵H=150m200588自吸泵SS-50山东20041212砼摊铺机200422光轮压路机YZ18徐州200511振动压路机洛阳200311附表:3-155-
全家坪隧道实施性施工组织设计拟投入本合同工程主要的材料试验、测量、质检仪器设备表序号仪器设备名称规格型号单位数量备注一测量仪器1全站仪TC702台12经纬仪T2台13水准仪(自动安平)AE-7/NI10台2/4二建筑材料试验仪器注:试验检测工作根据本工程实际情况已外委,具体仪器设备暂不列入。附图:4施工基本程序框图-155-
全家坪隧道实施性施工组织设计开工前规划、组织、准备熟悉和核对设计文件补充调查、收集资料组织先遣人员进场编制实施性施工组织设计开工前现场条件准备征地拆迁测量放线临时生产生活设施布置人员、机具、材料上场隧道开挖隧道支护路面、附属工程正式施工竣工验收及缺陷责任期隧道衬砌施工基本程序框图-155-
全家坪隧道实施性施工组织设计附图:5隧道施工工艺流程框图施工准备明洞及洞门段开挖超前支护暗洞开挖初期支护防水及二次衬砌隧道附属工程整理与交付湿喷砼格栅、钢架台阶法或分部开挖铺防水卷材、盲沟真空吸水工艺铺设砼基层洞口坡面防护超前锚杆、注浆小导管随机锚杆等路面全断面衬砌隧道掘进队洞门工程隧道施工工艺流程框图附表:6-155-
全家坪隧道实施性施工组织设计隧道施工方法表施工方法Ⅴ级围岩IV级围岩III级围岩基本施工方法双侧壁法:左右导洞各分上、下台阶两部开挖,留中隔墙。导洞上台阶开挖面积为导洞全断面二分之一,一侧导洞较另一侧导洞领先长度控制在20~30米内,上台阶为弧形仰拱。基本施作步骤为:①右侧导坑上部开挖,初期支护→②右侧导坑下部开挖,初期支护→③左侧导坑上部开挖,初期支护→④左侧导坑下部开挖,初期支护→⑤中隔墙上部开挖,初期支护→⑥中隔墙下部开挖,初期支护→⑦拆除临时支撑,模筑二次衬砌单侧壁法:导洞及余下部分各分上、下台阶两部开挖,上台阶开挖为该部分全断面二分之一,其领先长度在30~50米内,上台阶为平底。基本施作步骤为:①开挖导洞上台阶,初期支护→②开挖导洞下台阶,初期支护→③剩余部分上部开挖,初期支护→④剩余部分下部开挖,初期支护→⑤拆除临时支撑,模筑二次衬砌台阶法:分上、下台阶两部开挖,上台阶开挖面积为全断面二分之一,其领先长度控制在30~50米内,上台阶为弧形仰拱。基本施步骤为:①开挖上台阶→②初喷拱部→③拱部挂网及架设格栅支撑→④重点喷钢架支撑→⑤安拱部锚杆→⑥在上台阶控制长度要求下开挖下台阶→⑦初喷边墙→⑧边墙挂网及接长钢架支撑至拱脚→⑨重点喷钢架支撑→⑩安边墙锚杆→⑾分次复喷钢架全环至设计厚度→⑿模筑二次衬砌①减小进尺,控制施工对围岩的扰动,采用机械开挖。②临时封闭上台阶仰拱;③拱部超前锚杆或更强的辅助措施;④增强一次支护参数。①控制上台阶的领先长度,变上台阶平底为仰拱;②减小进尺,控制施工对围岩的扰动,采用机械开挖。③临时封闭上台阶仰拱;④拱部超前锚杆或更强的辅助措施;①上台阶环形开挖留核心土;架设钢架支撑并对其喷实心后再完成上台阶开挖;②临时封闭上台阶仰拱;③拱部超前锚杆;④增强一次支护参数。-155-
全家坪隧道实施性施工组织设计围岩向不利于稳定的方向发展时应采用的变更方法或辅助措施(依次选择一种或几种同时进行)⑤增强一次支护参数。围岩明显提前稳定可采用加快施工进度的变更方法①采用单侧壁导洞开挖;②减弱一次支护参数。①用台阶法开挖;②减弱一次支护参数。①上台阶设为平底,不限制其领先长度而由施工条件决定;②对拱部的强化支护可滞后;③减弱一次支护参数。-155-
全家坪隧道实施性施工组织设计附图:7光面爆破施工工艺框图光爆设计放样布眼定位开眼钻眼清孔装药联起爆网络起爆通风光爆效果检查地质调查原因分析修改光爆设计否是光面爆破施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:8超前注浆大管棚施工工艺框图明洞护拱施工搭设钻机平台拌制浆液钻机安装调试套管跟进钻孔退出钻杆、钻头接长钻杆及套管钢管外露端封堵及焊接注浆嘴压注水泥浆设备进场管棚钢管加工结束预埋安装φ108导向管施工前准备洞外试机经纬仪、水平仪校正钻杆方向钻孔方向角度控制逐节安装φ89钢管安装纵向连接筋隧道支护队超前注浆大管棚施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:9顶管施工工艺框图凿岩机安装钢管顶进联结套台车钻孔准备管节联结套加工制作钻管棚孔顶第一节棚管接第二节棚管综合办公室财务部安全环保部质量检测部核算统计部各作业班组工程技术部项目总工程师项目经理道路施工队隧道衬砌队隧道支护队顶第二节棚管管内加筋注浆顶管施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:11钢架架设施工工艺框图初喷拱架加工、质量验收中线标高测量定位锚杆施工清除底脚浮渣包裹底脚连板台架上安装钢拱架隐蔽工程检查验收钢拱架预拼喷混凝土和定位锚杆焊连定位加设鞍形垫块安装纵向连接筋钢架架设施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:12隧道二次衬砌施工工艺框图施工准备(测量找平、铺盲沟管、防水卷材台车走行就位清扫模板、上脱模剂调整台车、立模输送泵就位、接输送管安装堵头板各类预留洞室立模监理检查签证浇注砼输送泵、管道清洗、拆除养护、拆模隧道二次衬砌施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:14水泥稳定层施工工艺框图水泥稳定层施工工艺框图-155-
全家坪隧道实施性施工组织设计附图:15质量保证与控制方案框图开工报告(项目经理部)施工组织总设计(总部、项目经理部)审核(监理单位)不合格审核结果开工申报分部分项施工方案、材料(项目经理部)审核结果不合格样板施工检查验收(监理、项目经理部)不合格返工分部分项施工隐蔽工程分部分项工程自检合格(项目经理部)填报隐蔽工程分部分项工程验收单(项目经理部)资料检查(监理、项目经理部现场检查(监理、项目经理部)返工不合格检查结果签证计量(质量验收单)单位工程竣工验收(监理工程师、项目经理部、质量监察部)-155-
全家坪隧道实施性施工组织设计附图:16工期保证措施框图项目部人财物机组织管理进度监控组建强有力的领导班子选择专业化施工队伍编制资金流动控制计划不占用、挪用本工程资金编制物资供应计划编制物资采购计划合理安排地材收购与开采优化机械配置加强机械维修与保养确保零配件供应加强网络计划管理编制好实施性施工组织设计合理安排工序、加强QC小组活动搞好外部关系、加强协作投资指标监控单项进度监控形象进度监控关键线路监控信息跟踪与反馈-155-
全家坪隧道实施性施工组织设计图:17质量保证体系框图质量保证体系制度保证体系思想保证体系提高质量意识不定期进行质量评比,召开分析会每月底组织工程质量大检查及月终奖励相结合的质量评比定期开展有针对性的质量教育活动并组织考核制度化开展QC小组管理活动工程技术部组织保证体系施工、地质预报组测量组量测组进行日常质量管理、控制,组织隐蔽工程检查和验收;编制质量计划;协调、督促、检查各部门各级质量活动成果,及时进行分析反馈。控制测量、复测和施工测量,保证准确度,确保结构尺寸正确,及时准确的进行监控量测工作。技术交底并落实,图纸会审,编制施工计划、施组,准确进行地质预报,确保按优质、期完成任务。作好材料进场的抽检和验收,负责现场试验工作和计量监督工作。设备物资部设备组材料组实行以管好、用好、维护好机械设备为中心的质量责任制,做好设备检查鉴定,填写运转记录。施工技术保证体系质量检查保证体系单位工程质量验收分部工程质量验收分项工程质量验收工序质量保证体系材料、成品、半成品检验工程质量检验工程质量评定质量第一,让业主满意优质建成隧道至关重要质量是企业的生命质量是经营的基础全员质量考核改进工作质量质量领导小组质量组供应合格材料及构件,提供合格质量证明书,做好产品及状态标识,限额发核算组依据质量状况监督奖金发放,按制度进行奖罚,对不合格的工程不与验收计价。计划财务部政工教育以百年大计质量第一和优质建成隧道为中心,开展全员教育活动。办公室保证质量目标,让业主满意安全质量环保部试验室156重庆交建集团有限责任公司全家坪隧道工程项目部
全家坪隧道实施性施工组织设计附图:18质量检查程序框图工班施作作业队自检填写验收表施作下道工序质检员复检质检工程师组织验收、签证监理工程师检查签证返工或返修不合格不合格不合格合格合格合格质量检查程序框图
全家坪隧道实施性施工组织设计安全目标是:我单位按照GBT28001-2001标准对本工程项目施工的安全文明生产目标承诺如下:实现“五杜绝,一控制,三消灭,一创建。”五杜绝:杜绝重大伤亡事故,杜绝死亡事故,杜绝重大机械事故,杜绝重大交通事故,杜绝重大火灾事故。一控制:年负伤率控制在10‰以下。三消灭:消灭违章指挥,消灭违章作业,消灭惯性事故。一创建:创建安全文明标准工地。质量安全文件学习日常安全教育安全操作培训特殊工种培训制定安全生产制度制定安全保证措施制定安全奖罚标准定期或不定期检查周一安全日活动安全无事故活动安全文明施工竞赛安全总结整改制度执行情况检查措施执行情况检查重点部位防范检查按三不放过分析事故项目经理部安全生产委员会安全教育安全管理安全活动安全监督附图:19安全生产保证体系框图
全家坪隧道实施性施工组织设计附图:20施工安全检查、控制程序框图检查工作内容安全保证体系安全日常检查安全工作总结检查安全会议记录检查安全法规配备安全检查制度制定落实检查安全奖罚条例执行检查日常安全活动检查安全目标规划检查预防安全事故措施检查安全防护用品使用情况检查安全制度落实情况检查安全宣传工作检查安全工作报表上报Z组织机构安全目标安全管理安组织机构组织机构安全目标自检制度安全管理安全目标施工安全检查、控制程序框图
全家坪隧道实施性施工组织设计附图:21发生突发事件上报程序框图立即报告项目部48小时之内1小时之内专业人员出现突发事件发生安排专业人员出现场反馈给上级组织协调有关部门采取控制措施处理完毕完成判断事故等级,速报上级部门4小时之内处理结果报告应急工作程序判断系应急物资储备发生突发事件项目经理部一般事故严重事故现场保护应急领导小组驻地监理工程师提交处理意见驻地监理工程师业主物资人员机械定点医院调动应急物资、机械设备及人员进行抢修施工按照监理审批方案实施上级主管部门验收合格上级主管部门现场抢修业主发生突发事件上报程序框图
全家坪隧道实施性施工组织设计附图:22单项进度监控'
