'XXX工程施工组织设计根据业主提供的程家路道路、排水、照明、绿化、消防工程招标文件、工期、质量、标前会议以及现场踏勘交通情况,我们进行了认真的研究分析。考虑了自然因素及沿线交通,本地资源的实际情况,结合我单位的施工能力和施工经验,认真研究编制出本工程的施工组织设计。在编制本施工组织设计过程中,我们立足于机械化、标准化、规范化施工,重点工程重点安排,力求经济合理、方案可行、检测手段可靠。科学组织、精心安排、均衡施工达到快速、有序、优质、高效,采用新技术、新工艺、新材料、新设备、精心施工。目的是保优创誉,向业主交出一个满意的工程。如承蒙业主信任,我单位有幸中标,在接到中标通知书后,我们单位保证与业主精诚合作,保证接到中标通知书不到一周内进场,进行开工准备工作。一、编制依据(一)XXX工程初步设计及设计文件;(二)XXX工程招标文件;(三)全国统一市政及园林工程预算定额辽宁省单位估价表及价格信息;(四)《市政道路工程质量检验评定标准》CJJ1-90;(五)《市政排水管渠工程质量检验评定标准》CJJ3–90;(六)J120-2001市政工程质量检验评定标准;(七)辽宁省《市政工程质量检验评定标准》实施办法

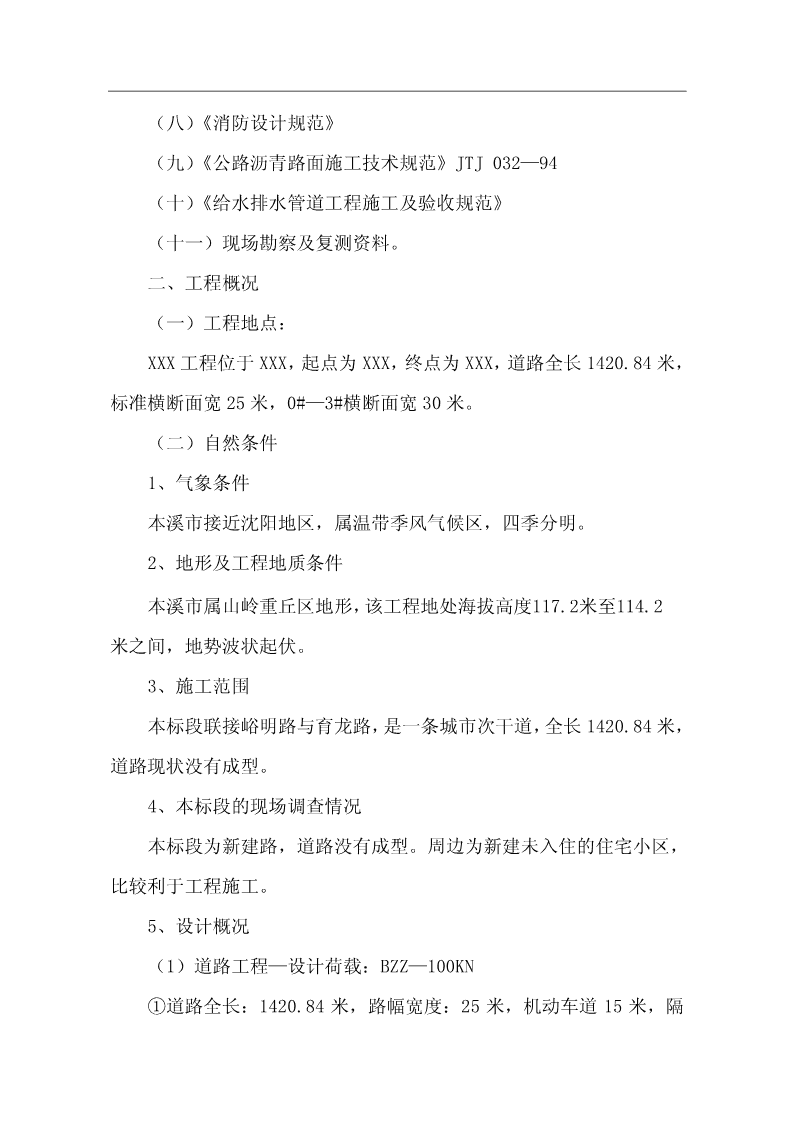

(八)《消防设计规范》(九)《公路沥青路面施工技术规范》JTJ032—94(十)《给水排水管道工程施工及验收规范》(十一)现场勘察及复测资料。二、工程概况(一)工程地点:XXX工程位于XXX,起点为XXX,终点为XXX,道路全长1420.84米,标准横断面宽25米,0#—3#横断面宽30米。(二)自然条件1、气象条件本溪市接近沈阳地区,属温带季风气候区,四季分明。2、地形及工程地质条件本溪市属山岭重丘区地形,该工程地处海拔高度117.2米至114.2米之间,地势波状起伏。3、施工范围本标段联接峪明路与育龙路,是一条城市次干道,全长1420.84米,道路现状没有成型。4、本标段的现场调查情况本标段为新建路,道路没有成型。周边为新建未入住的住宅小区,比较利于工程施工。5、设计概况(1)道路工程—设计荷载:BZZ—100KN①道路全长:1420.84米,路幅宽度:25米,机动车道15米,隔

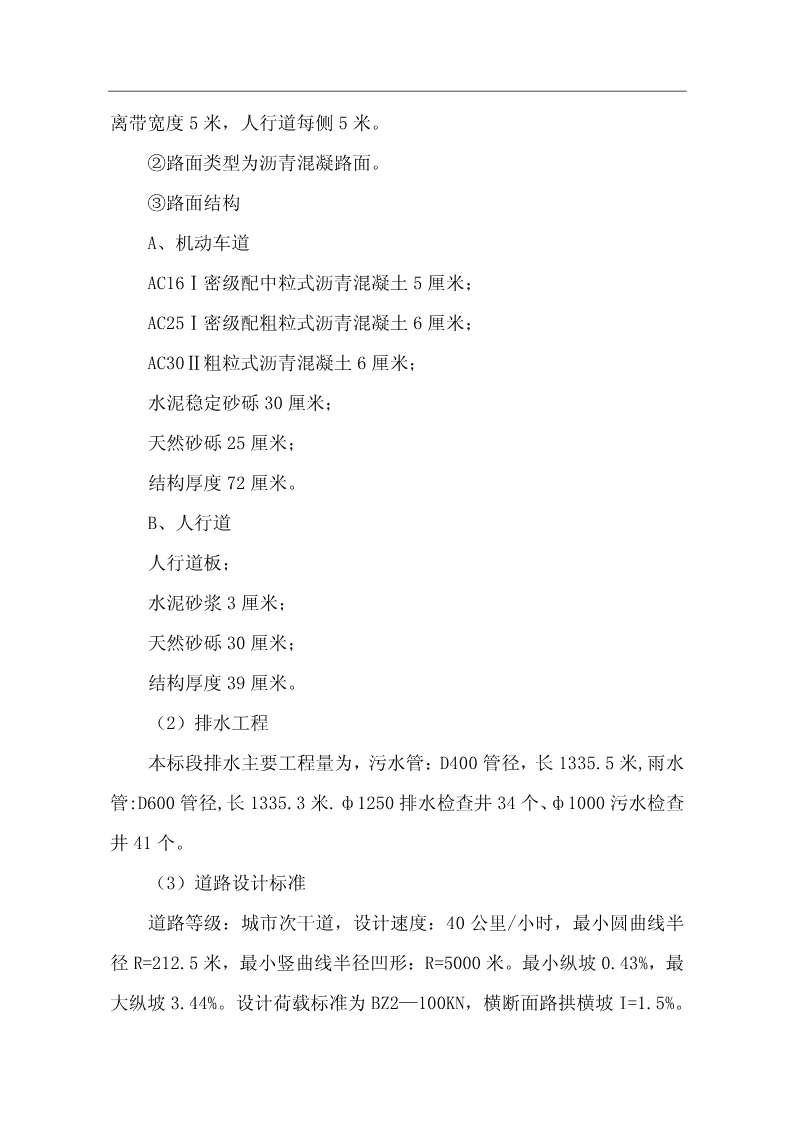

离带宽度5米,人行道每侧5米。②路面类型为沥青混凝路面。③路面结构A、机动车道AC16Ⅰ密级配中粒式沥青混凝土5厘米;AC25Ⅰ密级配粗粒式沥青混凝土6厘米;AC30Ⅱ粗粒式沥青混凝土6厘米;水泥稳定砂砾30厘米;天然砂砾25厘米;结构厚度72厘米。B、人行道人行道板;水泥砂浆3厘米;天然砂砾30厘米;结构厚度39厘米。(2)排水工程本标段排水主要工程量为,污水管:D400管径,长1335.5米,雨水管:D600管径,长1335.3米.ф1250排水检查井34个、ф1000污水检查井41个。(3)道路设计标准道路等级:城市次干道,设计速度:40公里/小时,最小圆曲线半径R=212.5米,最小竖曲线半径凹形:R=5000米。最小纵坡0.43%,最大纵坡3.44%。设计荷载标准为BZ2—100KN,横断面路拱横坡I=1.5%。
沥青混凝土路面设计年限15年,水泥混凝土路面设计年限为30年。(4)排水工程污水量的确定:人均污水量:人均用水量的80%,即350L/SX80%=280升每人每日。(5)绿化设计程家路整个沿线种植行道树。种植株距为5米,树干中心至路缘石外侧距离为0.75米。中央分隔带在规划方式上采用以规则式为主的绿化形式,同时为了体现层次的变化,在植物配置上采用乔、灌、草相搭配的形式,种植小乔木等组合,形成变化,从不同层次上丰富道路景观。(6)消防设计消火栓设在易于寻找处。消火栓服务半径:高压制不超过150米,低压制不超过120米。程家路新设12座消火栓以及相应个数的阀门井。消火栓设在人行道上,距路缘石1米,阀门井可根据与之相连接的给水管道的位置确定。6、主要工程量(见表1)三、施工组织安排我公司具有丰富的道路、排水施工经验,如果我公司中标,我们将成立程家路施工的项目经理部,按矩阵式的项目施工管理体系,实行项目经理部负责制,项目经理对整个工程负全责,项目副经理指导质量控制机构,施工管理机构、经营核算机构的各项工作,由总工程师对工程的技术管理工作负责,全面认真履行施工合同,使业主满意,拟为承包本合同设立组织机构图。
施工组织机构项目经理部项目经理总工程师项目副经理施工总管工程技术部安全质量部物资、设备部试验室排水施工队道桥施工队道桥维修队工程运输队沥青、水泥制品厂四、施工准备(一)人员准备,为更好的完成程家路工程施工任务,一旦我单位中标,我们保证在中标后7日内完成调遣工作,配备强大技术力量和充
足的劳动力组成一支精干的施工队伍完成这项工程,管理和实施本合同的专业人员见附表。(表2)(二)技术准备,组织施工技术人员对施工图纸按照各项技术标准,进行审核,对线路进行复测,设立临时水准点,协调好各方关系,根据工程进度需要对进驻施工现场的人员进行技术培训,进行工程技术质量和安全教育,陆续进入施工现场,逐步开展对程家路工程的全面施工。(三)物资准备,对工程所需的材料提供材料计划,提供给供应部门,及时组织采购,保证材料按时进场,对材料的要求进场要有出厂合格证、试化验报告和各种主要材料计划表。(表3)(四)机械设备准备,对本工程所需各种机械设备,我们在进场前进行维修保养,并进行试运转,确保机械完好。工程所需的主要机械设备附表(表4)(五)临时设施,我们将在桩号K0+148处设施工暂设一处,其中有项目经理部、工程技术部、安全质量部、物资设备部、财务部、会议2室、休息室、仓库、食堂7×15=105m,平整场地,封闭交通。平面布置见后附图。(六)水电供应,施工用水我们采用水车供水和就地取水,生活用水施工用水和生活用电就地解决,我们将在开工前向自来水部门和电业部门办理用水、用电手续,施工用电、施工现场用电。机械配备有搅拌机、振捣棒、平板振捣器、赶工照明等(采用50KVA发电机6台)。见施工准备计划表
施工准备计划表实施序号项目内容负责人日期检测仪器校核设立水准熟悉图纸,现场勘察点、1测量放线技术交底,审查设计文件。接通水源、电源、通迅,2三通一平清理障碍,平整场地联系建立项目经理部、3施工临时设施施工人员办公室、休息室、临时用房等确定搅拌站、厂物资材4建立搅拌站、厂料的堆放场地所用的各种施工机械、机具、5机械设备维修保养设备等有充分的备用和剩余按时完成预制物件及工6预制构件程所用的半成品的制作联系工程材料:水泥、碎石、砂、钢材、电缆、7材料灯具等完成进场前的复试和检测工作组织工人进行技术培8施工人员进场训、技术交底五、施工进度安排根据本工程的工程量,施工区域的具体条件和业主在招标文件中提出的总工期要求,我们有充分的信心和能力,做到按期完成工程规定的施工任务,确保程家路的工程质量。(一)开工日期:2006年8月28日;
(二)竣工日期:2007年5月31日;(三)各项工程的具体安排详见施工进度图。六、施工现场的平面布置(见后附图)七、施工顺序、施工进度安排。(见总施工程序流程图)本标段含有道路、排水、绿化、消防工程,根据道路和排水工程的长度、结构划分两个施工段,第一段由K0+000.00至K0+795.00,第二段由K0+795.00至K1+420.84。排水施工第一段由K0+000.00至K0+795.00,第二段由K0+795.00至K1+420.84施工,两段沟槽同时开挖,当排水施工一定长度,道路开始施工。本标段的安排顺序主要是根据业主的工期及本地的气候条件,上场劳动力,机械配备情况结合实际情况进行工作细化超前安排。消防工程、绿化工程与排水工程同时施工。八、主要工程项目的施工方案(一)排水施工施工程序:测量放线—沟槽开挖—施工排水—水泥砂浆垫层—平基—管道安装及原管线恢复—打砼管座—砌井—闭水试验—回填。具体施工工艺及质量保证措施:(见排水工程施工工艺流程图).(1)施工放线。根据规划部门所给定的座标点由专业测量人员用白灰划出管线及检查井位置,以规划部门给定的水准点为依据,沿管线敷设方向每100米导出一个水准点。为保证施工的顺利进行,施工放线工作均要在相应段排水沟槽开挖之前结束。(2)沟槽开挖。当有超过设计标高时回填砂砾夯实到设计高程。
管路沟槽采用1.6立米反铲挖掘机开挖。开挖过程中根据土质的类别按施工规范进行放坡,弃土随挖随运,以保证施工现场交通顺畅,严格控制开挖深度,避免发生超挖和扰动槽底土壤的现象,槽底预留20cm由人工清理,并且经常测量和复核平面位置、标高和边坡坡度是否与设计相符。(3)施工排水。沟槽开挖过程中由于有旧管线的拆除和恢复,沟槽有污水和发现地下水时,及时在沟槽底部一侧挖排水明沟(断面尺寸30×30cm),并沿线每100米设置一座集水井,配合Φ100污水泵进行明排水,当水量过大明沟排水无法保证工程质量时,拟定采用井点降水(界时将与业主、设计、监理部门联系研究决定)。(4)支模板、碎石垫层。平基侧模板采用木模,安装时,要求板缝连接严密,支撑牢固,并且符合结构尺寸,碎石铺装平整,不超高、不过低。(5)平基施工。平基砼施工前,沿管线中线每5米打一样桩,挂小线控制平基坡度,砼由人工采用扣锹法运至槽底(当沟槽深度大于2米时,砼采用溜槽滑运至槽底),砼采用平板振捣器振捣,要求平基高程与设计高程偏差控制在0—-15mm之间,不可高出设计高程,平基砼施工完毕后,立即进行养护(有地下水时,继续施工排水,12h内砼不得受水浸泡),砼强度达到2.5Mpa时,进行拆模。(6)管道安装。管材运至现场时,由吊车进行卸管,吊装入沟槽,沿管线中心线大致排放在平基上,调管之前先在检查井中心上立一花杆,在管中放置两块中心刻度木板,在施工人员进行调管的同时,测量人员对刻度板中心及花杆进行观察,当三点在同一直线上时,表示管子
已对中。对于拆除的管线,原来接入旧管线系统的管线恢复到新管线中。(7)管座砼施工。砼管座模板采用钢模板一次支设,支设模板高度略高于砼的浇筑高度,砼振捣采用振捣棒进行振捣。(8)橡胶圈带接口。接口施工前,组织人员对管口进行清洗处理,保证安装后达到设计的密封效果。(9)检查井砌筑。为保证管路的整体性,检查井基础与管路基础应同时浇筑,砌井前,对砖应先撒水润湿,砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺、满挤,砖间灰缝保持1cm,井内流槽与井室同时砌筑,并与上下游管道接顺,井内踏步随砌随安,位置准确,在砂浆未达到强度前严禁踩踏,砌筑时,灰缝均匀、饱满、密实,严禁有通缝现象,检查井三面收口时,每次收进不大于5cm,安装预制砼盖板时,座浆应饱满,检查井砌筑同时,时刻测量其几何尺寸,满足技术规范要求(10)闭水试验在需做闭水试验段管路检查井砌筑完毕后,对管路进行闭水试验。试验前对试验段管路采用砖堵封闭,下游砖堵设置进水管,上游砖堵设置出气管。对砖堵进行养护3—4d后,达到可以承受水压时,向闭水段管道内注水。试验水头为管内顶以上2米。注水完毕后,在经过24h浸泡后,让管道充分浸透,再进行闭水实验。试验前先注水至试验水头,然后开始计时,30分钟后,计下渗水量,试验停止,以实测渗水量与规定渗水量进行比较。管径mm8001000110012001400600允许渗水量L/h*m22.42.72.93.51.7
(11)回填沟槽撼砂采用分段分层施工,每5米为一个撼砂施工段,每层不大于0.3米.为保证施工完毕的管道不发生错位移动,管道两侧回填撼砂应该同时进行,每层分别注水撼砂及振捣,注水量以砂层达到饱和状态为准,然后采用插入式振捣器进行振捣每插点距离20cm,插点为梅花排列。该工程施工期较长,雨季来临时,做好防汛准备工作,料场及搅拌站设在地面高程较高位置。减少每次材料进场数量。准备好棚布、草袋等防雨设施,增设排水备用泵,经常检查加固临时电路,抬高电线,使之不与地面直接接触,加大沟槽的放坡系数。为防止雨水流入沟槽内,在沟槽顶端两侧用草袋子装土设防水围堰。如开挖后不马上打砼平基,预留槽底标高以上20cm原土不挖,待到打砼平基时,再挖至设计高。管道安装时,地面作防滑处理,加宽运输道路,并铺设草袋。管道连接后在管身中部回填部分填土,稳定管子,防止管道漂浮。(二)道路工程的施工方案路基施工:根据现场调查的实际情况,恢复中心桩,桩距在直线段为20米,曲线地段为10米,平、竖曲线起止点和地形变化点必须加桩,临时水准点距离以测高不加转点为原则为100米,程家路与路口交叉时,为了与各交通道路衔接,从路缘外接50米,其余路口均外接到曲线路,高程与原路接顺。路槽土方采用履带式挖掘机与自卸汽车配合作业,按设计断面自上而下整幅开挖,不乱挖、超挖,弃方运至指定弃土场。路槽施工进入雨季时,根据工程特点,合理安排机具和劳力、组织快速施工。另外周密
安排施工计划,集中人力分段突击,本着完成一段再开一段的原则,当日进度当日完成,做到随挖、随填、随压。路槽施工如因雨造成翻浆时,立即挖出换土或填石灰土、砂石处理。路槽土方挖完后采用平地机整平,使基底高程、坡度符合路床工序标准的要求。路槽平整后采用压路机对路床进行充分压实。根据土质的不同分别采用静力式和振动式两种压路机,碾压时应遵循先轻后重,先慢后快的原则,碾压遍数为4—6遍,直至路床密实度合格为止。天然砂砾的施工材料的选择选择颗粒坚硬的砂砾,其最大粒径要小于0.7倍砂砾层厚度,但不大于8cm,含泥量不大于砂重的10%。砂砾级配和含泥量是影响天然砂砾质量的主要因素,施工中含泥量大于砂重的10%的砂砾严禁使用,级配不合理的砂砾要经过人工筛选,必要时可采用人工掺拌的级配。砂砾的摊铺砂砾采用自卸汽车运输,推土机摊铺,平地机整平,摊铺系数控制在1.2—1.25之间,每层虚铺厚度为30cm,另外在摊铺过程中将粗细料掺拌均匀,避免出现粗细料分离现象,如有分离现象,应将多余的砂或砾石挖出,分别掺入适量的砾石或砂处理。碾压砂砾摊铺长度在100—150m时,可开始用洒水车洒水,以使全部砂砾层湿润为度达到其最佳含水量,然后采用振动式压路机开始碾压,碾压由路边向中心逐次倒轴碾压,碾压时先轻后重。碾压过程中如发现、
砂窝现象,要将多余的砂或砾石挖出,分别掺入适量的砂或砾石处理,碾压中局部有“软弹”、“翻浆”现象,则立即停止碾压,待翻松晒干或换含水量合适的材料进行处理后再行碾压,养护时设专人洒水养生,禁止车辆通行。水泥稳定砂砾的施工材料的选择(见水泥稳定砂砾基层施工工艺流程图)。水泥采用32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,砂砾的选取要达到天然砂砾基层的材料标准。水泥稳定砂砾摊铺、拌和水泥稳定砂砾的施工顺序为:洒水闷料—初平碾压—摊铺水泥—拌和—整平—洒水碾压—养生。施工段控制在100—200m长度,当砂砾摊平后,按最佳含水量的50%—60%洒水,洒水必须均匀,避免水分集中,洒水后经一夜闷料,使砂砾均匀湿润。在已闷好料的路段上按设计水泥用量摊灰,用刮板将水泥摊平刮匀,然后采用稳定土拌和机拌和。拌和深度直至达到稳定层底。施工时设专人跟随拌和机,随时检查拌和深度并配合操作员,调整拌和深度,严禁在拌和层底部留有“素砂”夹层,拌和时可配合水车洒水。随时检测混合料的含水量,检查方法是用手一捏成团,落地自然散开为适当,如达不到最佳含水量可补充洒水,拌和机拌和4—6遍,直至水泥与砂砾搅拌均匀,色泽一致,没有灰条、灰团和花面,没有粗细颗粒“窝”为止,另外配合少量人工拣出超尺寸颗粒,消除局部过分潮湿或过分干燥之处。水泥稳定砂砾整型
混合料拌和均匀后,立即用平地机初步整平和整型,在直线段,平地机由两侧向路中心进行刮平,在平曲线段,平地机由内侧向外侧进行刮平,必要时,再返回刮一遍,然后工程施测,人机配合进行精平处理,对于局部低洼处,采用齿耙将其表层耙松,并用新拌的混合料进行找补整平。碾压整型后,当混合料的含水量等于或略大于最佳含水量时,立即采用振动式压路机在路基全宽内进行碾压,直线段,由两侧向路中心碾压,平曲线段,由内侧向外侧进行碾压,碾压时,重叠1/2轮宽,碾轮必须超过两段的接缝处,一般需碾压6—8遍,压路机头两遍的碾压速度以采用1.5—1.7km/h为宜,以后用2—2.5km/h的碾压速度,碾压过程中,严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以防止破坏稳定砂砾表层,另外如有“弹簧、松散、起皮”等现象,应及时翻开重新拌和。碾压完成后,立即封闭交通,禁止车辆通行,养生期间要保持路面的湿润,养生期不宜小于7天。沥青砼的施工(见沥青砼面层的工艺流程图)沥青混合料的摊铺机械选择摊铺机采用ABG宽幅履带式沥青砼摊铺机1台,压路机采用双轮钢筒压路机(6—8吨)1台,三轮钢筒压路机(10吨)1台,三轮钢筒压路机(12吨)1台,双钢轮振动压路机(6—8吨)1台,双钢轮振动压路机(10—12吨)1台,小型压路机(1—2吨)1台。
作业条件首先下承层已经全部验收合格,检查井等附属构筑物均已安砌符合要求。然后测定基线,基准线采用Φ2.1—3.0mm的钢丝绳自一端的地锚桩开始,经过各钢桩的托杆,拉至另一端,用紧线器拉紧钢丝绳,钢桩采用套管桩,其离摊铺机熨平板的水平距离为17—60厘米,纵向间距为10米,钢丝绳的标高值比道牙高20厘米为宜。机械摊铺沥青混合料采用一台摊铺机多幅摊铺,每幅油面宽度为:6.9米,直茬热接法施工。相邻两幅摊铺至少搭接10厘米,并派专人用热料填补纵缝空隙,整平接茬,使接茬处的混合料饱满,根据摊铺速度及混合料运输情况确定单幅的最大摊铺长度,不超过100—120米,然后退回起点铺设相邻幅。摊铺机储料斗及搅刀分布宽度内要备有充足的沥青混合料,尽量减少摊铺机运行中停机待料。另外摊铺中供料车卸料与摊铺机接触时,避免强烈碰撞,并应同速前进,缓缓卸料。摊铺机在经过雨水口时,机械不做局部降低处理。以免影响全断面高程与厚度,采取预加钢板覆盖的方法,过后立即由人工按标准修整。碾压沥青混合料的压实应按初压、复压、终压三个阶段进行,压路机应以慢而均匀的速度进行。沥青混合料的开始碾压温度控制在100—120℃,碾压终了温度不低于70℃。初压时采用8吨双轮压路机或6—8吨振动压路机(关闭振动装置)初压2遍,初压后检查平整度、路拱,必要时予以修整。复压时用三轮
12吨压路机或10吨振动压路机进行,压路机从路外则向中心碾压,1/2错轮,碾压4—6遍,至混合料稳定没有明显轮迹为止,终压时用8吨双轮压路机或6—8吨振动压路机(关闭振动装置)碾压2—4遍。纵横缝接茬的处理方法纵缝采用直茬热接的方法施工,单机作业当日摊铺相邻两幅至少重叠2.5—5cm。纵缝在摊铺后立即碾压,碾压轮大部分留在已碾压的路面上,约10—15cm宽度压在新铺的沥青混合料上,然后逐渐移动越过纵缝。横缝接茬要划线刨齐,在新刨齐的直茬垂直面上喷一薄层粘层油(沥青)避免喷刷在旧面层上,以利结合。在接茬处可采用热料预热或喷灯烤热的办法,使旧沥青砼融化后,再进行摊铺,趁热用重碾沿接茬边缘碾压密实,直至无明显痕迹。压路机不得在未碾压成型并冷却的路段上转向、调头、或停车等候。振动压路机在已成型的路面上行使时应关闭振动。热拌沥青混合料路面应待摊铺层完全自然冷却,混合料表面温度低于50℃后,方可开放交通。绿化工程施工场地清理进场后做好清场工作,翻除石块垃圾,同时注意清理土下暗埋废混凝土地坪及废弃石灰坑。种植施工树穴开挖尺寸应比泥球略大,挖掘时将表土、心土分开放置。
苗木种植移植树种先种植骨架大乔木、大灌木,后为小灌木及地被、草坪。将苗木依主要观赏面标记方位置入树穴,放开束绳,扶正后,加土冲捣。苗木种植深度一般是土球表面略高于穴顶面,以预留沉降高度。浇足水后复土平堰。随后进入栽植后保养阶段。草坪铺设草坪铺设前应反复细整平表土,铺设时要求坪块不能上下重叠,缝隙统一,铺后浇足底水,镇压拍紧,新铺草坪需特别注意土壤干湿状况,随时补充水分。养护措施浇水栽植后两周内需每天浇一次水,从第三周开始隔天浇水,夏季蒸发量大的季节,隔天浇水期延长一个月。每次浇水必须浇透。苗木补缺对死亡、缺空处苗木进行补种,如发现歪斜、倾倒苗木,立即进行重新扶正、加固,并对植株根部进行培土。消防工程管道工挖流程:定位放线沟槽开挖管道安装管道检验与试压沟槽回填土沟槽开挖采用机械开挖,基底预留20㎝采用人工开挖。
管径≤300㎜时,且放置于原土层中时,可不设支墩。管道压力试验埋地管道外观检查合格后,在管身两侧及上部回填土不少于0.5米后可进行压力试验。给水管道水压试验必须符合设计要求,即管道压力不小于0.1MPa。九、本工程施工质量保证措施我们严格执行ISO9000质量体认证标准,本着“以特别能战斗求得市政发展;发美化城市环境占领市场;以科学的管理实现持续改进;以营选精品为永恒的追求;”的市政精神,对该工程进行全方位的质量控制,以确保本工程达到精品工程,从而为美化、亮化阜新做出贡献。质量是提高企业社会信誉,并赖以生存和发展的头等大事,必须在全体员工中不断地强化质量意识,高好施工质量,让工程达到业主满意。1、质量目标及创优规划(1)质量目标:分部工程优良率95%以上,分项工程合格率100%,保市优质样板工程,争创当优质样板工程;(2)创优规划:为保证优质工程的实现,我们将从施工技术管理、物资管理、工程管理诸方面着手,严格执行制度,确保优质工程兑现,做到开工必优,一次成优,全段成优。2、强化质量意识,健全规章制度(1)在企业职工中树立“质量关系千万家、搞好质量人人抓”的观念,使人人都深刻认识到质量的好坏与企业、个人都是息息相关的,把质量工作贯穿到施工的全过程中,形成道道工序齐抓共管,互相监督
又各负其责,使工程质量处于受控状态。(2)施工前组织技术人员,对照工地实际,细致复核图纸发现问题及时与设计单位取得联系,予以纠正后,方可进行施工。(3)承包人以往行之有效的技术管理施工,使基层技术工作程序化,规范化。(4)行全面质量管理,实行项目分解及目标管理,对重大技术问题组织质量小组攻关,科学指导施工。并积极推行和运用新技术、新工艺、新材料、新设备,为创质量全优的目标和努。(5)严格落实测量双检测,复检签认制,质量挂牌,质量讲评,质量双检等制度。(6)严格执行施工前的技术交底制度,对作业人员坚持进行先培训后上岗的原则,关键工序、特殊过程的施工人员必须经过考核持证上岗。(7)项目经理部建立严格的质量组织机构,全力支持和充分发挥质检机构和人员的作用。主动接受监理工程师的监督和帮助。3、严把材料质量关(1)用于本工程的材料要从符合规范设计要求的.信誉好的厂家进货,所有厂制材料必须有出厂合格证,并经过必要的检验和试验,合格后方准使用。(2)每批进场水泥.钢材等主材,应向监理工程师提供供货附件及有关说明,并按要求进行抽样化验,作为确定使用与否的依据。粗细骨料应按规定作相关试验,各项指标符合规定及设计要求后方准使用。试验结果报监理工程师。
(3)进场的水泥,钢筋等怕潮材料,要入库存放不能直接放至地面,应搭设放置平台。4、强化施工管理,确保工程质量施工按分部工程制定详细的施工技术措施,并进行技术交底,严格按施工工艺和技术规范进行。重点工程或工序的施工方案和施工工艺都必须报监理工程师审批后方可施工。5、质量保证体系的建立质量检查组织机构人员配置:(1)质量检查组织机构见质量检查组织机构框图。(2)人员配置:质量检查小组由项目经理主任、项目总工程师、项目副经理任副主任、工程管理部、工地试验室、计划财务部负责人、各施工队队长任成员,各队有专职质量检查工程师,各班有兼职质量检查员,所有施工人员参与施工质量检查,以达到保证质量之目的。6、质量检查程序与质量保证措施:(1)质量检查程序:见附后的质量检查程序框图。(2)质量保证措施:见施工组织设计文字说明。附:质量保证体系框图7、保证工期的主要措施为使本项目能按合同工期完成,尽早发挥投资效益,我们主要采取下列措施。(1)指挥机构早到位为加快本合同的建设,我们将组织精干高效的项目部,对内指挥施工生产,对外负责合同履行及协调联系。我单有雄厚的施工力量,一旦
中标,可立即进场进行施工准备。(2)施工准备早完成施工准备抓早抓紧。一旦中标,立即组织精测队复测,试验人员尽快安置设备,对当地材料进行鉴定,认真复核图纸,编制实施性施工组织设计,落实重大施工方案。与业主联系疏通地方关系,积极做好大小临建工程,积极筹备,运进物质材料,确保主体工程尽早开工。(3)施工组织不断优化以工期要求为据,及时编制实施性施工组织设计,落实施工方案,报监理工程师审批,并根据施工情况变化,不断进行改进,优化施工组织设计,使之更趋完善和合理,同时根据可能出现的水文变化情况,有预性地调整施工方案,使工程能够有序不断地进行。(4)施工调度高效运转建立高效的调度指挥部,全面及时掌握并迅速准确地处理施工中的各种问题,对工程交叉和施工干扰应加强指挥与协调,对重大关键问题超前研究,制定措施,及时调整工序和调动人、财、物、机,保证工程的连续性和均衡性。(5)强化施工管理,实行短期网络计划控制对劳动力实行动态管理,优化组合,使之专业化、规范化,严格落实责任承包制,确定分岗责任制,使责任与收益挂钩,做到多劳多得,充分调动单位、个人的积极性创造性。编制分阶段网络计划,确定阶段施工重点,严格按网络计划组织施工。加强和搞好材料的供应和储备,保证施工用料。(6)加强设备维修和调配
配齐配足维修人员,易损件应有充足的配备。搞好管段内的机械调配,充分发挥机械效率。(7)采用先进的施工技术和先进的工艺措施,提高效率。(8)优化施工组织设计技术人员认真审核设计文件,随时深入现场,根据实际情况,积极提出合理的变更设计方案,配合设计单位搞好设计变更,以节约投资,缩短工期。(9)加强施工管理,严明劳动纪律严格对施工过程进行有效、事先的控制,避免不合格工程发生,其次严明劳动纪律,确保达到工时定额。十、雨季施工安排为了保证下雨时施工不受过多影响,雨季到来后施工中应做到:1.每天收听中央及地方气象台的天气预报,做好大风雨到来之前的一切准备。缩小施工现场面积,切忌全面铺开,各道工序做紧凑。2.路基施工,应特别注意搞好排水工作,对拆除管沟分层撼砂填筑,拆一段填一段。3.雨水浸泡过的路槽应刮出浮泥,对其进行碾压或夯实,以保证土基的整体强度。4.雨季施工的沥青砼面层及水泥砼面层,严禁雨天施工,做好雨季的准备工作,在雨到来之前完成沥青砼的铺筑。5.施工现场所用的水泥应入库存放。库内保持干燥,放置水泥的库底要高出地面0.5米。6.场内钢筋堆放时设置堆放平台,平台设置相对高的位置,以防
止雨水浸泡。7.预制厂场内平整做好排水。雨季保持场内干爽,保证预制厂正常施工。8.成立防洪抢险领导小组,昼夜值班,准备好防雨设备,阴雨天时对设备和有关材料做好防雨措施。十一、安全施工保证措施建立安全保证体系。为杜绝重大事故和人身伤亡事故的发生,把一般事故降到最低限度,为确保施工的顺利进展,特制定安全措施如下:1.安全管理目标:保无重大安全事故,建成安全达标工地。2.安全管理依据:建设部《建筑安全生产监督管理规定及国家省部级有关安全法规》。3.安全管理措施:(1)加强领导,健全组织。项目经理部成立安全领导小组,制定严格的安全制度,定期检查分析安全和形势,研究解决施工中存在的问题。(2)进行全面的,针对性的安全技术交底。(3)各项经济承包有明确的安全指标包括奖惩办法在内的保证措施。(4)安全教育要经常化和制度化。对特种作业人员经培训合格后持证上岗对合同工、临时工必须进行三级教育和定期培训,通过安全竞赛,安全达标,图片等宣传型式增强全员安全意识。(5)经常进行安全检查,把事故消灭在萌芽之中。(6)严格按安全操作规间实施,严禁各种违章指挥和违章作业行
为发生。(7)加强安全防护,设置安全防护标志。(8)现场用电由电工负责管理,电工必须持证上岗。配电箱、开关箱必须完好无损。(9)现场所有施工机械必须由专职人员持证操作。(10)严格执行定期保养制度,做好操作前、操作中、操作后设备的清洁,润滑紧固,高速防腐等工作,各类安全装置应齐全可靠。(11)施工前应先有关部门调查清楚现场地下管线的位置,做到心中有数,以便施工时加以保护。十二、工程保修措施(1)依照《建设工程质量管理条例》建立产品保修制度。在建设项目交付使用后,按《工程质量保修书》的承诺,认真进行工程保修。(2)本着“为人民服务,对用户负责”的宗旨,我们必须做到:施工前为用户着想,施工中对用户负责,竣工后让用户满意。(3)搞好工程质量,不留隐患,树立向人民和用户提供优质工程的良好作风。及时听取用户意见,发现问题,找到工程的薄弱环节,不断改进施工工艺,提高施工、技术和质量管理水平。(4)建立回访保修部门,由主管领导组织生产、技术、质量、等有关方面的人员进行回访,并做出回访记录,制定保修计划,及时维修。(5)在保修期内,对道路的一些附属构筑物如:路边石、道板、检查井井盖、雨水井井篦等,发现损坏及时更换。发现道路路面有拥包、泛油等一些病害,及时处理,让用户满意。十三、对地下管网和公共设施的保护措施
根据现场调查的实际情况,在施工时认真做好地下管线和公用设施的保护工作,首先根据设计文件和规划部门提供的地下管线和公用设施位置,在施工时做出标记现场交底。开挖时采用人工开挖,挖出后与有关单位取得联系,采取保护措施取得有关单位同意开始隐蔽。对消防栓、人防通气孔、煤气、自来水、通讯、供热井和测量标志在图上标明,以备核对,避免埋设或堵塞,对文物古迹测量标志加以保护,园林绿地和公用设施等应避免污染损坏。十四、文明施工、环境保护、降低噪声和消防措施本项目在施工中绝对不允许存在环境污染问题,所以我们特制定如下文明施工措施和环保措施,以确保施工现场整洁、干净,能够顺利通行,并确保工程顺利进行。1.文明施工(1)在施工现场,设置交通标志牌,施工地域周围用围栏遮档,夜间设置安全照明灯,并适当粘贴施工标语,使得施工现场美观,并随时保洁。(2)施工现场机械设备摆放整齐,保证设备外观清洁。(3)进场材料堆放,要做到整齐、有序,并界限分明。钢筋按不同规格堆放,设置标识牌。(4)施工时有文明有序,不干扰周边居民的正常生活。(5)为了保证施工队伍能够以饱满的工作热情投入到本项目的工程施工中去,我们在施工现场配置了宣传报道机构,使参与人员明确工程施工的重要性,端正态度,团结一致,全身心的投入到工程建设中,确保工程高速优质、安全文明地顺利竣工。
2.环境保护措施(1)重视环保工作编制实施施工组织设计时,把环保工作作为施工组织设计的重要组成部分,并认真贯彻执行。(2)加强环保教育组织职工学习环保知识,强化环保意识,使大家认识到环境保护工作的重要性和必要性。(3)贯彻环保法规认真贯彻各级政府的有关水土保护、环境保护方针,政策法令,结合设计文件和工程特点,及时提供有关环保设计,切实按批准的文件组织实施。(4)强化环境管理定期进行环保检查,及时处理违章事宜,主动联系环保部分,请示汇报环保工作,做到文明施工。(5)美化施工场地场地废料应按设计要求按工程师指定的地点处理,使工地干净卫生,施工中还应尽量减少对周围绿化环境的影响和破坏。(6)消除施工污染施工废水、生活污水不得污染该地区环境,可用渗井进行处理,排入市政管道。(7)砂、石、残土运输车辆用棚布覆盖以防坠落的砂、石、残土污染周围环境。(8)建立健全环境保证体系,使环境保护制度化、正规化。
(9)环境保护组织人员配置:环境保障小组由项目经理任组长,项目总工程师、项目副经理担任副组长。各施工队工长任小组成员。由工程管理部环保专职人员任环境保护工程,负责日常的环保管理。各班组有兼职环境保护检查员。3、降低噪声(1)工程机械施工时,采取一定的保障措施减少澡声污染。(2)合理安排施工作息时间,在居民区附近施工时,避免夜间施工,以免影响居民的休息。4消防措施(1)严格按照《中华人民共和国消防条例》的规定,在施工现场建立和执行防火管理制度。(2)现场必须安排消防车出入口和消防道路,设置符合要求的消防设施,保持完好的备用状态。(3)在容易发生火灾的地区施工或储存、使用易燃、易爆器材时,采取特殊的消防安全措施。(4)现场严禁吸烟,必要时可设吸烟室。十五、违约责任承诺我公司中标后,将依据招标文件及工程合同进行施工,如发生违约,承担一切经济损失。
总施工程序流程图图纸审核、临时设施施工测量放线施工准备工作排水管线施工管道闭水回填道路路槽施工各种材料工序检查支管施工砂砾垫层验收水泥稳定砂砾雨水井边石安装沥青稳定碎石沥青混凝土面层竣工验收
排水工程施工工艺流程图施工放线开挖沟槽管道基础施工管道铺设检查各道工序砌筑检查井闭水试验支管、雨水井检查验收回填、撼砂
水泥稳定砂砾施工流程图砂砾基层施工放样天然砂砾找平检查材料质量铺筑水泥拌合稳压洒水找补、整形碾压检查验收养生
沥青砼面层的工艺流程验收合格道牙验收合格联结层沥青混合料测设高程网出厂温度石油130-160℃卸料检查油温石油>130℃摊铺沥青混凝土检查油温石油>100℃轻压检查油温石油100-120℃筛补接缝(茬)处理重压碾压结束油温石油>70℃放行车辆
质量保证体系框图质量保证体系思想体系控制体系组织体系施施施施质质质预工工工工量生量量防准材过方总检控产意回为备料程案工测制总识访主质质质质程中工调教教方量量量量师心程度育育针控控控控师制制制制施工单位质量信息反馈
质量控制体系总工程师工工工工试程程程程验质材技设检量料术备测质资材技施测设试检料料术工量备验员员员员员人员管员理排道维运预碾水路修输制压施施队班构班工工队班件班队队长长厂长长长
环境保护组织机构框图项目经理项目总工程师项目副经理工程管理部部长综合办公室主任计划财务部部长道路施工队工长排水施工队工长预制与水泥制品队工长环境保护工程师兼职环境保护检查员全体施工人员
主要工程量序号项目名称计量单位工程数量31挖土方M12188.62路床碾压㎡24113.3835㎝中粒式沥青混凝土㎡23271.1546㎝粗粒式沥青混凝土㎡23271.1556㎝粗粒式沥青混凝土㎡23271.156水泥稳定砂砾㎡24113.387天然砂砾㎡24113.388路床碾压㎡13929.59人行道板铺设㎡13816.510人行道边石M207211人行道界石M244212D600排水管M133513D1250检查井座3414承插口铸铁水管D300M128815国槐棵51816乔木棵9117草坪㎡1300
劳动力计划表单位:人按工程施工阶段投入劳动力情况工种级别2006.92006.102007.42007.5工程管理人员10101010工程技术人员15151515机械操作、维修20202020人员力工100100100100电工3388混凝土工20202020
主要进场材料计划序号主要材料计量单位计划用量1水泥吨25132砂子M158933碎石M1884人行道板㎡141625花岗岩缘石M27866花岗岩界石M24667花岗岩边石M209238天然砂砾M1542539水稳砂砾M885510乔木棵67211灌木棵9112草皮㎡1300313中粒式沥青混凝土M1175314粗粒式沥青混凝土M1410315粗粒式沥青混凝土M1410
16D600HDPE管M133517D400HDPE管M1445'
您可能关注的文档
- 市政道路施工组织管理和成本控制研究
- 青岛某路市政道路施工组织设计
- 最新乡村道路施工组织设计
- 河北张北国投风力发电厂综合办公楼厂区内外道路施工组织设计
- 灵石耕地治理及田间道路施工组织设计
- 监区道路施工组织设计
- 西宁市南川工业园区滨河路市政道路施工组织设计
- 路政道路施工组织设计
- 道路施工组织设计(水稳层路缘石沥青混凝土)
- 市政道路施工组织设计(投标)
- 永年某道路施工组织设计
- 市政道路施工组织设计(雨水污水绿化)
- 青石板道路施工组织设计[修订]
- 道路施工组织设计------聚龙
- 广场园林景观道路施工组织方案
- 农田道路施工组织设计
- 沥青道路施工组织设计2
- 国际商贸城基础设施建设工程市政道路施工组织设计
