- 274.50 KB
- 25页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

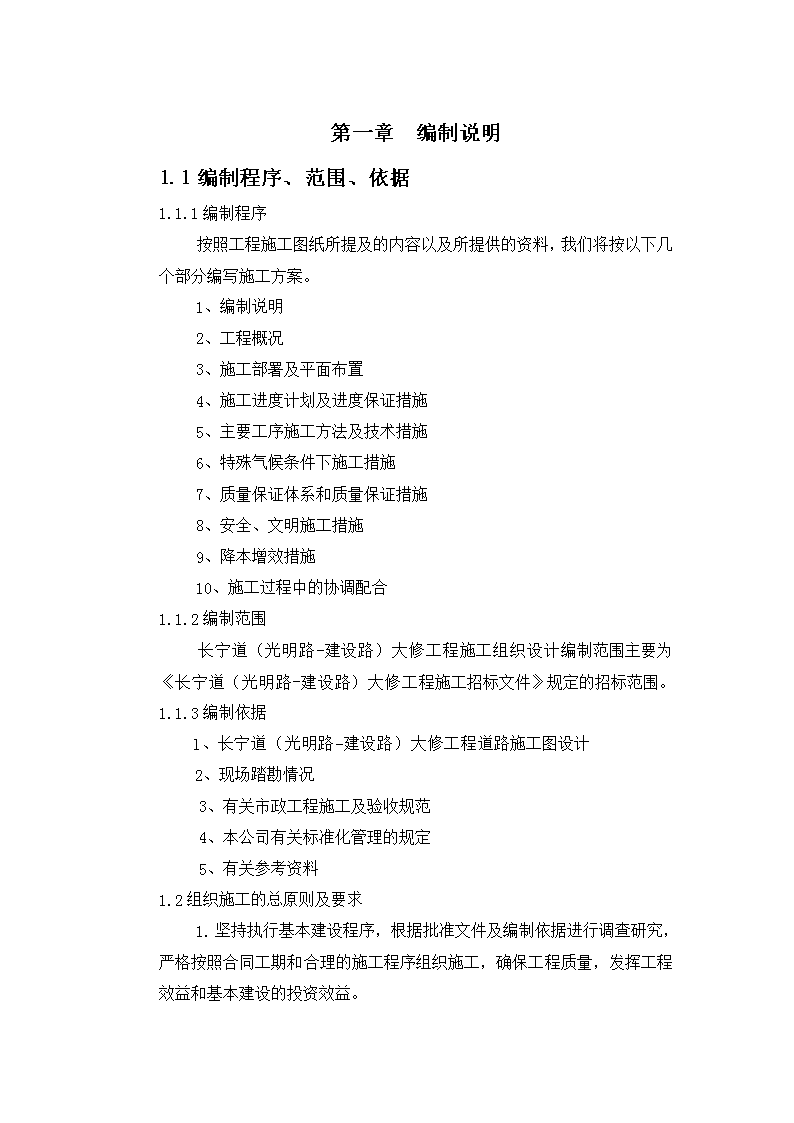

'第一章编制说明1.1编制程序、范围、依据1.1.1编制程序按照工程施工图纸所提及的内容以及所提供的资料,我们将按以下几个部分编写施工方案。1、编制说明2、工程概况3、施工部署及平面布置4、施工进度计划及进度保证措施5、主要工序施工方法及技术措施6、特殊气候条件下施工措施7、质量保证体系和质量保证措施8、安全、文明施工措施9、降本增效措施10、施工过程中的协调配合1.1.2编制范围长宁道(光明路-建设路)大修工程施工组织设计编制范围主要为《长宁道(光明路-建设路)大修工程施工招标文件》规定的招标范围。1.1.3编制依据l、长宁道(光明路-建设路)大修工程道路施工图设计2、现场踏勘情况3、有关市政工程施工及验收规范4、本公司有关标准化管理的规定5、有关参考资料1.2组织施工的总原则及要求1.坚持执行基本建设程序,根据批准文件及编制依据进行调查研究,严格按照合同工期和合理的施工程序组织施工,确保工程质量,发挥工程效益和基本建设的投资效益。
1.贯彻勤俭节约的方针,做好人、财、物的平衡,合理安排采用统筹法连续均衡施工,确保人力、财力、物力充分发挥作用。2.实行科学管理,按照工程特点选择施工方案,合理安排施工程序,加强施工总平面图管理,合理搭设临时建筑设施,减少二次运输。3.贯彻技术政策,因地制宜,促进技术进步和建设机械化的发展,合理选择施工方案,充分利用机械设备,努力提高劳动生产率,组织文明施工,在确保工程质量的基础上缩短工期,节约材料,降低成本,多快好省地完成施工任务。4.施工中应严格按照本施工组织设计中所规定的方法和要求施工,如与实际不符或有更改施工方法,应事先同有关部门商讨,按规定程序修改本设计后再实施。5.特殊情况参照有关的要求解决和办理。第二章工程概况(详见工程设计图纸)第三章施工部署及平面布置3.1工期目标本工程开竣工日期为2015年08月05日--2015年11月03日。共90天(日历天)。3.2工程质量目标合格3.3施工部署本公司将服从业主及监理工程师、质检部门、上级领导部门在施工过程中的管理、监理和监督。本公司将此项目作为IS09001:2

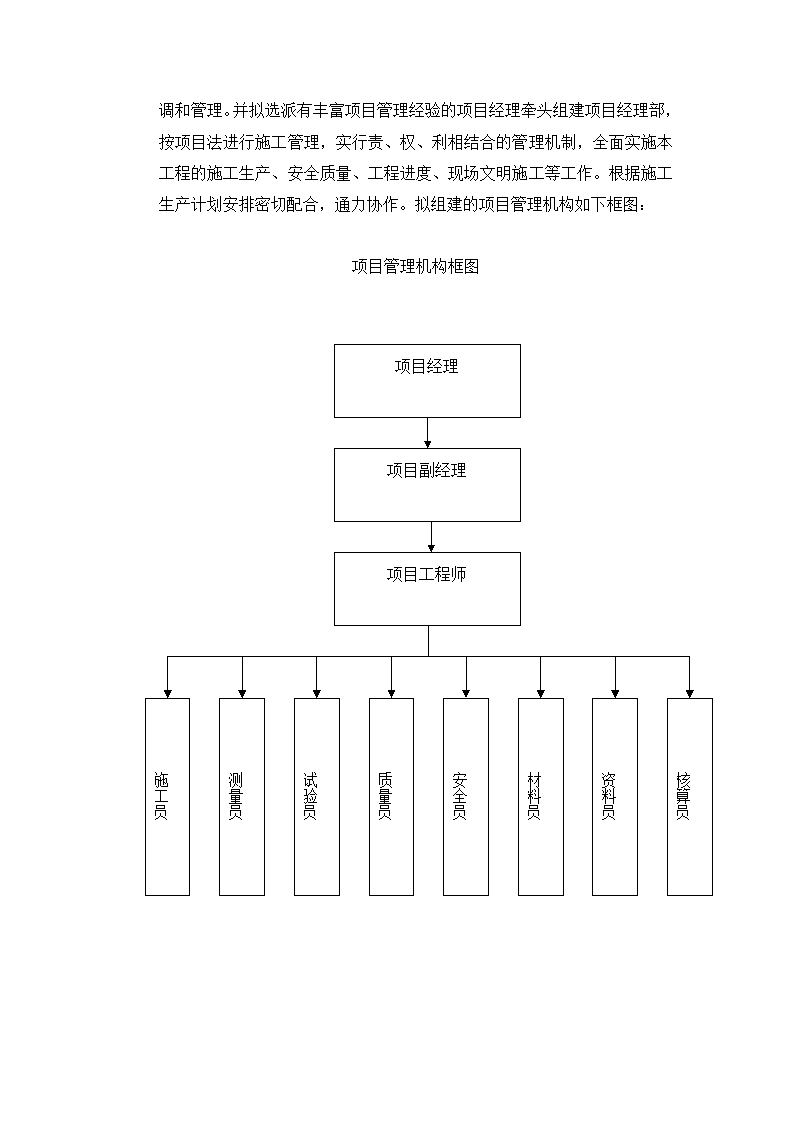

000质量体系认证贯标项目,从原材料、半成品到成品进行全过程质量控制。为确保工程顺利进行,本公司首先从组织体系上对工程质量、进度予以保证,届时将成立由公司总工程师室、质量管理部、工程技术部、生产计划部、材料设备部等各部门人员组成的项目施工领导小组,加强对工程施工的全面协调和管理。并拟选派有丰富项目管理经验的项目经理牵头组建项目经理部,按项目法进行施工管理,实行责、权、利相结合的管理机制,全面实施本工程的施工生产、安全质量、工程进度、现场文明施工等工作。根据施工生产计划安排密切配合,通力协作。拟组建的项目管理机构如下框图:项目管理机构框图项目经理项目副经理项目工程师施工员测量员试验员安全员质量员材料员核算员资料员
3.4劳动组织和现场人员配备本工程生产工艺流程规律性强,工序搭接紧凑严密,有一定的技术难度,配备合理的机械设备是关系工程能否顺利展开的关键之一。技术人员、技工、操作工等专业人员应根据工程需要配定配齐,并做到相对稳定,各司其职。技工:(1)砼震捣工5人、砌筑工人10人、普工40人,合计55人。(2)机械组:电工3人、机修2人、机械驾驶员10人,合计15人。以上合计70人。3.5职责分工建立从项目经理、施工队长到操作工人的岗位质量责任制、明确各级管理职责,管生产必须管质量,建立严格的考核制度,以实行优质优价政策,将经济效益与质量挂钩。3.5.1项目经理职责项目经理是企业法人的委托人,对本项目工程质量负全面领导责任,其职责是:1.认真贯彻执行国家有关法律法规要求和IS09001:2000国际质量管理体系标准,执行公司质量方针,领导实施项目质量控制和管理;2.组织编写和实施项目管理规划(施工组织设计),领导、协调项目内部各项生产活动。3.具体领导实施顾客的一切合同要求,确保合同目标的贯彻执行。4.对经批准的与项目有关的文件组织实施,并负责与项目各相关方的沟通和协调工作。5.组织工程均衡施工和工序管理,合理配置各种资源,对工程的质量、进度、成本、安全和现场文明负全面责任。6.负责公司和分公司制定的纠正和预防措施在本项目部的贯彻和落实;7.汇集工程项目的有关信息,参加工程回访,负责工程维修工作;8.
组织好本项目部职工的质量教育工作,积极开展各种质量活动,确保质量目标的全面实现。3.6技术准备1.组织施工人员现场踏勘和作详细的调查研究,进一步了解现场的自然条件、地上地下管线、施工条件、交通条件、水电供应情况、材料具体位置,结合业主指定择优选择材料和半成品的供应厂商,订立供货合同。2.认真详细阅读、领会设计意图,熟悉有关技术规范和标准,分析地质资料,听取设计交底,认真编制完善具体的施工组织设计,制定切实可行的施工方案。根据工期要求编制更详细的进度计划,优化劳动组合,并按有关规定报批,科学合理的组织施工。3.抓紧落实临时用地、平整场地、搭设临时生产和生活设施,铺筑施工便道、开辟材料堆置和机械停放等场地。4.进行施工测量和放样复核,根据业主移交的桩点座标、里程桩号和水准点,根据施工图纸进行测量复核,检查标高,如发现问题及时向业主和监理汇报,研究制定处理方法和措施。5.布设施工测量放样控制点,施工基准线和施工水准点,将其设置在不受干扰、牢固可靠且通视良好、便于控制的地方。基准线控制点测量采用全站仪进行测放,其精度做到符合规范要求。水平测量采用水准仪进行一级往返测回,其一站视线长度一般不超过100m,其水准测量闭合差不超过±12mm(式中L为水准点间距离,以Km计)。所有数量精度均须符合规范要求。然后上报监理工程师审核查难,经批准后方可使用,并按要求设立识别标志加以保护,资料系统,保存完整。6.材料试验及备料:所有用于本工程的材料进场时都须按规定具有材料合格证明文件、准用证和测试资料,并按有关技术规范的规定进行分批抽取试件送本工程监理工程师认可的材料试验单位进行检验,经检验合格后的材料方可进场使用。不合格材料不得进场使用。
3.7临时设施准备本工程的临时设施建设本着节约占地便利施工的原则,为确保本工地被评为标化工地,在房屋搭设和场地硬化方面准备予以较大的投入。住地职工宿舍为单层双排活动板房,面积为200m2。现场设有材料、小型机具库、水泥仓库共100m2,为砖木结构,根据施工需要还设有标准实验室15m2,一处搅拌站。1.办公、生活区:设置办公室4间,会议室1间,并设置职工宿舍、食堂、餐厅、浴室、厕所及门卫间。2.生产设施区:设置各类加工间若干。3.三通一平1)施工用电:根据现场踏勘,本工程施工临地用电拟由业主指定地点接入。2)施工用水:同样拟从业主指定地点接入,再铺设1寸镀锌管接入施工现场。3)场地平整:施工单位自行平整。4)施工便道:施工期间根据需要为方便附近厂家及居民出入在破坏原有交通道路时铺设临时便道。具体实施办法由现场决定。4.消防、照明、通讯布置:1)消防:及时清除易燃物,木工间设禁烟牌,生活及生产设施按照规定设置灭火器材。生活区每50m2配备一只灭火机,施工现场张贴防火标志、宣传标语以及防火管理制度、三级防火责任制。2)照明:夜间施工,作业区和生活区都设置照明系统,照明度满足有关规定要求,保证安全生产。钢筋、木工加工场、拌和场所采用5KW散光灯,施工作业区、施工运输通道设置足够数量的太阳灯。照明设施由安全员和电工负责管理。3)通讯:项目经理部配置移动电话,便于联系。
1.施工场内排水在砂石料堆场、水泥仓库及其他设施周围开设排水沟,做好排水工作,及时将场内地面积水排除,防止水泥受潮。2.场内其它设置详见施工平面布置图。第四章施工进度计划及进度保证措施4.1进度计划总体安排根据招标文件对工期的要求以及认真研究工程施工图纸之后,对工程施工难点加以分析,进行了细致的计划安排,认定90天完全能满足本工程施工的需要,并制定了详细的施工进度计划。4.2施工进度保证措施4.2.1从组织体系上保证工期的措施1.我公司成立精干的项目经理部,从组织上使工期得到了保证。2.对材料采购、机具设备、临时设施、主材实行统一的周密的内部调配,按计划有步骤组织进场,以确保进度实施。3.施工进度的三级动态控制措施1)一级进度计划是业主的总进度计划,二级进度计划是项目班子根据业主要求制订的进度计划,三级进度计划是施工作业队伍根据项目班子要求制订的进度计划。这三个要求总体衔接、稳定平衡,通过信息反馈,对计划实施的全过程作有效的动态控制。2)编制月计划外还要求编制更具体、更具有实践性的周计划,凡是条件变化了的,都要在周计划上加以调整。3)每半月召开一次现场会,每周召开一次协调会,对反馈的信息及时作出正确处置。4.制订先进合理的技术方案、措施,保证项目工期目标的落实、完成。5.
实行施工进度计划有效的动态管理制度,编制日、周、旬施工进度计划,根据实际情况及工期的关键线路的要求,随时调整,使之更科学、合理、实际。1.严格按计划投入人力、财力、物力。加强排水管道、桥梁工程及道路工程施工的过程控制。4.2.2从技术管理上保证工期的措施1.合理组织流水交叉作业、安装及设备及时插入,管道施工采用三个作业班组同时施工,采取两班作业制。2.成立预测预想小组,对施工技术、施工组织进行预测预想做到超前决策,合理安排施工工序,道道把关,环环扣紧,确保工期。3.配备足够的施工机械,最大限度地减轻劳动强度,提高工效,加快施工进度。4.采用网络法施工,提出关键线路,组织立体交叉作业,各工种密切配合,尽量减少其实际占用工期天数。施工时,实施动态管理,加强过程控制,随时修正关键线路。5.采用先进施工工艺,成立QC小组,组织工艺攻关和质量攻关,以提高工效和工程质量。6.按施工进度和实际工作量合理安排劳动力,避免劳动力过剩而造成窝工,或劳动力不足而影响进度。7.做好分部分项工程的技术交底,防止因未交底或交底不清而造成返工。8.严格执行三检制,发现问题及时解决,防止大面积整改或返工造成人力、物力和时间上的浪费。9.为有效地缩短工期,当施工高峰及条件许可时昼夜连续施工。4.3施工总进度计划详见施工进度计划表
第五章主要工序施工方法及技术措施5.1沥青混凝土面层1、材料基本要求:1)沥青:沥青采用A—100,质量要求符合《沥青路面施工及验收规范》(GB50092-96)(下称《沥规范》附录C表C.0.2)“中、轻交通道路石油沥青质量要求”的规定。2)粗集料:粗集料的规格符合《沥规范》附录C表C.0.6的规定,质量要求符合附录C表C.0.8对应城市一般道路的规定。3)细集料、填料:细集料、填料的规格及质量要求分别符合《沥规范》附录C表C.0.9、表C.0.11及表C.0.12对应城市道路的规定。4)沥青砼面层的级配、材料规格及用量符合《沥规范》附录D表D.0.7的规定。5)沥青砼的技术标准:项目击实次数(次)稳定度(KN)流值(1/100cm)空隙率(%)饱和度(%)压实度(%)细粒式沥青砼两面各50>5.020~453~670~8594粗粒式沥青砼两面各50>4.020~454~1060~75942、一般要求沥青砼铺筑时气温要求不低于100C,晚间铺筑确保充分的照明设施,雨天不得铺筑。3、运输运输保证均衡连续送料,运料车有混合料保温措施的后倾式卡车,车厢内壁及底板涂有薄层隔离剂,混合料到达工地的温度满足规范要求。混合料拌和均匀,色泽一致,无成块成团、枯焦干散,油重明显过多过少,以及出厂温度超过范围或送到工地温度低于规定混合料,不得使用。4、摊铺①
摊铺前对下承层全面检查,不合质量要求之处加以补救。针对二灰碎石基层,测定弯沉值,符合设计要求后才能铺筑面层。二灰碎石表面干燥无浮灰、浮石、泥土等杂物。局部不平或成坑之处,采用沥青混合料整平,不得用灌浇沥青或二灰碎石整平。②检查施工范围内的井盖框,侧平石、等是否固定到要求高程,侧壁是否已涂好沥青粘层,顶面是否已有保护隔离措施。③采用带自动调平装置的摊铺机摊铺,粗粒式沥青砼,松铺系数一般为1.10~1.25;细粒式沥青砼,机铺1.10~1.25。④采用全路幅铺筑,摊铺机后配适当人员辅助,及时整形。⑤多层混合料铺筑,上下层接缝错开,纵缝至少15cm,横缝至少1cm,面层各层接缝均削齐接平。5、碾压①碾压自路边向路中,配备与摊铺速度相适应的压路机台数,使碾压温度达到规范要求。碾压顺序如下:接缝外预压,合部复压,全部终压。每次来回轮迹重叠,双轮压路机重叠30cm左右,三轮压路机重叠后轮宽1/2左右。②压路机型的轻重选择一般为:初压轻型,复压重型,终压轻型。若沥青摊铺机具夯实装置,可省去初压工序,各种压路机的碾压速度按规范要求。③压路机有自动洒水设备,如无自动洒水设备,必须有专人跟轮涂布油水(1:3)混合液。④压路机匀速行驶,不得在碾压层上调头,转向或突然刹车。⑤碾压成型后的新铺沥青层上,应避免料车和工程机械重复行驶,也不得停放摊铺机、压路机及其它易滴漏的机械和车辆,不得堆放石子、料块、泥土等其他杂物。⑥遇雨及时通知拌和厂停料,已出厂和已铺好的沥青粗粒式混合料,立即快铺快压,抢工铺筑。若为细粒式混合料,除已铺筑的做齐施工缝抢压完毕外,其余不得继续铺筑。6、施工注意事项:除符合上述沥青砼施工要求外,还需注意以下三点:①
沥青路面施工及验收必须遵循国家标准《沥青路面施工及验收规范》(GB50092-96)。②沥青混合料的配合比应在开工前根据技术标准及选用的材料通过实验来确定,通过试拌试铺验证,并在施工中严格控制。③本公司建立相应的全面质量管理体系,配置先进的、拌和、摊铺、碾压机械,严格工序管理,并配备相应的试验、质量检验人员,以确保沥青路面施工质量。④平整度:力求做到3米直尺2mm以下,合格率95%,均方差控制在0.7以下,接缝处3米直尺2mm以下,合格率90%。7、质量标准:压实度≥94%弯沉值LR=35厚度+20mm,-5mm平整度≤2.6mm宽度-20mm中线高程±20mm5.2.7侧平石施工①平侧石采用花岗岩立缘石,尺寸为995*250*150。要求线条顺直,表面平整。②施工前核对道路中心线无误后,依次丈量路面边界,进行边线放样,定出边框。③立缘石施工:根据施工图确定缘石平面位置和顶面标高,放出施工线,相邻侧石接缝平齐,缝宽1cm,检查无误后及时用1:1水泥砂浆砌筑。5.2各主要工序的施工工艺沥青混凝土面层施工工艺流程图油温石油>70℃煤>50℃放行车辆重压碾压结束接缝(茬)处理筛补检查油温石油100~120℃煤<90℃轻压
验收合格验收合格连接层测设高程网卸料摊铺沥青混凝土沥青混合料出厂温度石油130~160℃煤90~120℃检查油温石油>130℃煤>90℃检查油温石油>100℃煤>70℃5.3人行道铺砖施工程序1、施工工艺流程:施工放样→原路拆除及清理→垫层→浆砌人行道砖(围树砖、路缘石)→勾缝→养护。2.人行道铺砖施工方法(1)人行道道砖铺筑前由测量组进行施工放样,预埋管线施工完成后,根据设计横坡度由人工配合机械修整坡面,修整后坡面符合设计要求坡度。人行道整平夯实后,经质检员自检、监理工程师检查验收,高程、尺寸均符合图纸要求后,方可进行砌筑。(2)人行道砖装卸:装运时要注意强度和外观质量,要求颜色一致,无裂缝、不缺棱角。轻轻卸以免损坏。卸车前先确定卸车地点和数量,尽量减少小搬运。(3)铺筑砂浆:基层清理干净的底层上洒水一遍使之湿润,然后铺筑C15无砂混凝土,厚度为15cm,按虚高用刮板找平。铺砂砂浆应随砌块同时进行。(4)铺砌时,按桩线高程,由第一行道板横挂线绷紧,按线按标准缝宽砌上一行样板砖,然后纵线不动,横线平移,摊铺平砂浆后,依次按线及样板砖铺砌。(5
)铺砌时,道砖要轻放,用木锤轻击道板的中心,不得向道板底塞灰或支垫硬料。若不平,拿起道板平垫砂浆重新铺砌,必须按设计要求花样摆放砖块,铺平、安放稳固。(6)在铺砌过程中,班组设专门人员不断地检查缝距、缝的直顺度、宽窄均匀度以及道板的平整度,发现有不平整的块,及时进行更换。(7)每日班后,将分散各处的物料堆放一起,保持工地整洁。(8)铺块铺砌注意以下几点:①要求铺块达到设计强度标准,运输过程中防止缺棱掉角。②要根据道路的线型和设计宽度,事先作出铺砌方案;作好技术交底,做好测量放线;为了纵横缝的直顺应用经纬仪做好纵向基线的测设,依据基线之间尺寸要准确。③单位工程的全段铺砌要按统一方案施工。④铺砌道板与道牙顶面衔接要平顺,不论是先栽道牙或先铺砌人行道砖都应有一个“标准”,防止出现高差。路缘石安装要注意控制好上面高程,在道路同一坡段内要拉通线,以保证路缘石安装后上面平顺。铺装表面平整、勾缝坚固、整齐,深度和型式符合要求,勾缝平顺,无脱落现象。初凝后洒水覆盖养生,养护期不小于7d,养生期间避免碰撞、振动或承重。第六章冬雨季施工措施冬雨季施工技术措施一雨季施工保证措施雨季来临时,为确保工程质量,使施工顺利进行,应做到防患于未然,避免产生不必要的损失。1.混凝土施工措施a.应根据雨季施工的特点,做好随时测定骨料(尤其是细骨料)的含水率,调整混凝土现场配合比。b.混凝土浇筑前应先前一天同气象部门联系,尽量避开雨期,如万一有阵雨,事先应准备好雨期施工临时振捣防雨棚和遮盖用的油布,水泵等用具,并要排出模板中的积水,若遇暴雨时必须停止施工。2.电机设备
a.对现场的机电设备应搭防水棚,避免遇水漏电及损坏机器。b.动力、照明线路应经常检查有无破损,切勿搭设在脚手架等铁器上,防止发生漏电事故。c.现场道路应畅通,并做好排水工作,必要时临时道路铺设炉渣防滑。d.临时设施应做好屋面、墙面的防水工作,同时也要做好防止暴风雨的工作,并做好排水。水泥仓库除做好防雨、防潮外,宜将水泥架空堆放。二、雨施部署1、雨施计划结合本工程实际情况,项目部管理人员必须高度重视今年雨施各项工作,加强监督管理,在保证生产进度的同时,切实重点抓好雨季安全文明施工。三、雨施措施1、施工现场:(1)道路与场地:根据平面布置,做排水沟引到场外路边泄水井内,基坑四周砌好挡水墙,高20cm,设导流沟引出场外,排水坡度不小于3%。同时防止四周地区水流进入场内。(2)临时设施雨季前要对工作生活区宿舍、仓库、食堂、办公室、现场材料库等进行一次普查,发现问题及时加固,补漏或拆除。(3)材料准备进场材料均要求制定防雨措施,材料组要抓紧维修、补足水泵、并准备好足够的胶皮管、防水材料、苫布等。雨施材料、设备计划提前上报公司,水泥库及其它材料库,必须采取防水措施,进场后加强防雨、防潮、料底垫高不少干30cm,码放平整并保持良好通风,进场木材必须堆放苫盖,防止雨后开裂或变形。(4)机械设备现场机械操作棚(如搅拌机棚、电焊机棚、电锯棚等)在雨施前改须搭设好,防止漏雨;机械设备及电间箱,要采取防雨、防潮、防淹等垫高不于200mm,分级保护按规定装置漏电保护器,并经常检查,确保灵敏有效,雨施前应对所有机电设备进行遥测,遥测记录存档备查。(5)电气设备安全防护
专业负责人及工长在雨施前组织有关人员对现场所有电气设备线路进行一次全面检查,如发现线皮破损、安装不良、有漏电、跑电等现象,要及时修理或更换不得迁就使用,所安装的电气设备、线路均应符合正式工程的要求。主体结构施工时安装的外用电梯、脚手架等均应设有接地防雷保护,接地防雷保护装置应符合《施工现场临时川电安合技术规程》JGJ46-88的各项规定;室内作业照明采用低压线路应符合安全电压。掌握天气预报情况,遇雷雨时停止室外高空作业和电气操作,动力电器设备必须搞好地线和零线的遥测,雨后对电气设备应进行检查,对有可能受潮设备重新遥测。做好各种水泵检查维修工作,电源线路绝缘要良好,电线接头要处理好必须符合用电管理规定要求。水泵在水域内正常工作时,周围30米以内不得有人进入水域。雨施期间,暂电人员在现场昼夜轮流值班,雨天加强电气设施的现场巡视,发现问题及时整修。(6)脚手架对脚干架,人行马道底部基础夯实,立杆底部铺垫板,架的外侧做排水沟,专职安全员、工长在雨季来临前和大风、大雨后进行检查,如有立柱下沉、悬空、松动、倾斜等现象,应及时进行加固或整理,吊架、挂架在五级风和大雨天时禁止作业,风雨后经检查无损方能使用。四、现场排水向周围自然排水为保证雨季正常施工,特做好以下几点:(1)做好天气预报工作,尽量避免在雨天浇筑砼。(2)雨后浇筑砼要根据砂石含水量调整搅拌用水量。(3)正施工时备有足够的防雨布,以防突降雨时覆盖用。(4)配置N台潜水泵以备雨季抽水。(5)做好塔吊脚手架等高耸物件的防雷与防台风措施。做到塔吊顺风停放,并防止基础下沉。(6)进入现场设备材料避免堆放在低洼处,露天存放的要垫高加帆布盖好。
(7)对临时道路和排水沟要经常维修和疏通,以保证暴雨后能通行和排水。对路面、脚手架等要铺以防滑材料。规划整个施工现场排水,防止雨水灌入基坑。制订防台防汛措施,加强思想意识。第七章质量保证体系和质量保证措施增强质量意识,健全质保体系,认真执行质量岗位责任制和质量检查制度,驾驶职工技术培训,按照有关图纸和施工规范要求施工。1.建立项目经理为首的质量保证体系。2.施工前应认真核对设计和技术交底工作,组织学习规范,严格掌握工程质量及验收标准,并做好各工序间的质量验收。3.确立施工技术主管为首的技术负责制,认真编制实施性施工组织设计,做好现场布置和施工准备,对关键工序制定有针对技术措施。关键工程技术人员跟班作业,强化施工技术管理,按标准化作业施工。4.做好开工前的中线和水平的贯通复测工作,严格执行测量复核制度,对施工标志应严加保护,确保测量结果正确无误,制定导线控制网。5.严格材料、机械设备管理及验收制度,不合格或无合格证材料不得使用。6.工程所用的机械、设备器材都应具备出厂证、合格证。7.设置专职质检人员配合监理工程师,对工程进行检查并严格执行签证制度,特别是隐蔽工程必须经双方检查签认以后,方可进行隐蔽工程作业。8.机械开挖沟槽时要留有余量,严格控制标高,沟槽严禁雨水浸泡,经监理工程师验收合格后,立即浇筑底板基础。9.认真做好试验工作,工程用的所有材料都必须有出厂合格,并对主要材料进行现场质量鉴定,不合格材料不得使用。10.砼工程,应严把“五关”现场随时做检查试件,所有的砂、石料要准确计量,对含泥量超出规定,须进行清洗,砼搅拌要均匀,捣固设专人负责,捣固要均匀密度,防止漏捣,严禁出现砼表面蜂窝麻面。11.管道及设备须按规定要求进行检查,符合要求进才能安装确保管道安装的质量。12.
加强模板及钢筋绑扎工作,模板制立必须符合结构尺寸,做到表面平整,接缝紧密,支撑牢固,表面干净,在立模前模板表面要刷好隔离剂。钢筋使用必须符合设计要求,对锈蚀及不合格的钢筋禁止使用,焊接头,间距及锚固要符合设计和规范的要求,立模及钢筋绑扎经检查合格且,方可浇筑砼。
监理工程师工程师技术控制施工技术室QC小组活动施工控制班组施工组织设计编制测量、放样、监测工序及工种检查检验、试验、抽样检查设计文件及规范学习交底编制竣工文件隐蔽工程检查鉴证工序工种复查原材料及半成品取证检查监督标准化作业土方测量QC小组信息反馈处理质量承包经济责任制工种、工班日检查交接班符合设计要求和规范标准时达到创优标准主要工序处于受控状态标准化作业优质工程目标质检工程师质量保证体系网络图
第八章安全、文明施工措施8.1安全施工措施8.1.1安全施工保证措施1.建立安全生产责任制,设安全检查专职人员,做好安全生产管理和监督检查,以及安全技术交底工作。2.加强安全教育,使全体人员树立第一的思想,严格按照操作规程,坚持班前讲话,开展安全周活动,并实行月安全检查制度。3.施工人员进入工地必须戴安全帽,专业工种要持证上岗,没有经过培训的不允许擅自操作。4.交叉作业同时进行时,应设专职安全巡视人员,协调作业,出现危险应立即通知有关人员采取紧急措施。5.各种施工机械设备,使用前要认真检查,经试转后方可使用。6.严格做好沟槽四周的防护设置,并在夜间设置警示灯。7.施工现场按规定设置消火栓和其它消防设备,保证防火措施的完善。8.各种电线线路必须符合安全规定,并定期检查和维修,非电工人员不得从事电工作业。施工现场各种电动机械及设备必须安装漏电保护器。9.脚手架必须按规定搭设,脚手板上严禁堆放起重材料防止倒塌伤人。10.使用手持电器设备及机具,必须安装漏电保护器,并按规定戴绝缘手套,穿绝缘鞋。8.2现场文明施工措施8.2.1文明施工保证措施1.遵守国家和地方法律、法规,遵守社会公德,遵守苏州市环卫、市容管理的有关规定,并委派专职人员负责文明施工的日常管理工作。2.施工场地必须树立安全质量宣传牌,工程概况介绍牌,创造文明施工环境,达到文明标准工地。3.采用各种措施,消除及防止施工过程中产生的噪声。4.施工中的排水征求有关部门的批准后,才可将工程中的废水排入现有的污水管或临近沟渠及河道中,严禁清淤后的泥浆排放到河道中。5.
施工现场布置合理,材料堆放合理,并加围护措施,施工地区及生活区的状况应保持良好。1.运输建筑材料的车辆,采取有效的措施,防止建筑材料洒落,保证行驶途中不污染环境。2.工程竣工后,施工单位在业主规定的时间内,拆除工地围栏、安全防护设施和其他临时设施,并将工地及四周环境清理整洁,做到工完料清、场地清。3.坚持职工的精神文明教育,树立职工的爱国意识,教育职工热爱本职工作。4.施工时严格按规范要求施工,严禁违章作业,保证施工正常有序的进行。5.所有的施工垃圾和废物、废料应及时收集处理,严禁在工地乱堆。6.基坑施工中对边坡进行防护,确保相邻建筑物安全。8.2.2重大环境影响的防治措施1、噪声污染本工程的噪声污染主要为预制桩、粉喷桩、搅拌机及大型施工机械等运转时所产生的。由于在野外施工,对于在施工过程中,大型施工机械所产生的噪音,主要影响施工人员的身心健康,施工人员可在大型施工机械施工过程带上耳塞或棉花球等保护用品。2、粉尘污染本工程的粉尘污染主要为灰土施工(运输及粉碎过程)、现场搅拌砼、砂浆等所产生的粉尘,影响现场工作人员的身体健康及污染大气。在施工过程中须做到以下几点:⑴现场灰场形成封闭;⑵袋装水泥应设水泥库房,封闭管理;⑶施工便道经常洒水。3、水土污染本工程为市政工程施工,主要的水土污染源为生活废污水(主要是厕所污水)随意排放和食堂油水处理不当会产生。因此采用现场固定式厕所并设置化粪池,现场食堂设置隔油池,待污水净化以后再排放。4、文物保护
在进行施工以前,须向政府有关部门了解该地区的人文情况,了解本工程施工范围内是否可能有古代的文物。向当地居民了解本工程规划红线内以前是否有出土过文物。在施工过程中,如发现有类似文物的器物,应立即向有关部门反映,待情况得到确切答复以后再进行下一步施工。
附表一:拟投入本工程的主要施工设备表序号设备名称规格型号数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1振动压路机YZ18JC1国产201286良好道路自备2光轮压路机3Y18/223国产201286良好道路自备3光轮压路机3Y8/161国产201086良好道路自备4洒水车CCC51301国产201365良好道路自备5运输车辆4.5t-15t30国产201365良好道路租用6装载机ZLm-302国产201098良好道路自备7挖掘机HY-200-502国产2010350良好道路自备8挖掘机DC-2002国产2011350良好道路自备10发电机组120KW4国产201358良好道路自备11砼搅拌机JZW7502国产200933良好雨污水管自备12ABG沥青全自动摊铺机1国产2010550良好道路租用13稀浆封层铺筑机1国产201070良好道路租用14手推车、铁锹、铁锤子若干国产2012良好道路自备15沥青铣刨机1国产2010良好道路租用
附表二:劳动力计划表单位:人工种按工程施工阶段投入劳动力情况准备阶段生产阶段强化阶段竣工阶段项目经理1111项目副经理1111项目工程师1111施工员30403030测量员4684试验员3553质检员1221安全员5102015材料员2222资料员3555会计1111统计员1111电工1111
附表三:进度计划时间主要施工项目2015年8月2015年9月2015年10月2015年11月上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬1、施工准备2、旧路挖除、铣刨3、水泥稳定碎石4、粘层、透层5、沥青混凝土路面6、人行道铺设7、路缘石8、其它
附表四:施工总平面图水房停车场钢筋加工场库房临时设施人行道施工队路面施工队消防设施路基施工修理间测量室办公区宿舍区起点终点拟建道路'
