'施工组织设计(道路部分)工程名称:2012年长春市大修道路工程延安西一胡同(省军区干休所至工农大路)施工单位:长春市通润道桥有限公司技术负责人:项目经理:项目技术负责人:编制人:审核人:编制日期:2012年6月28日

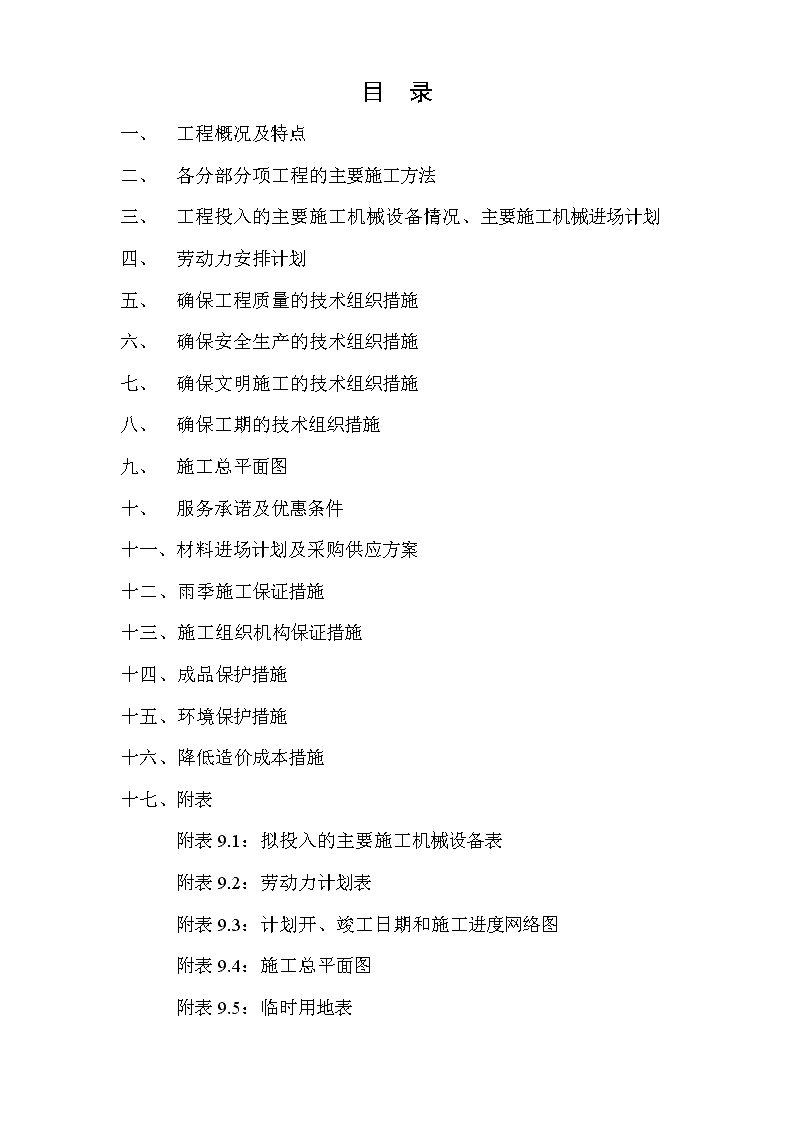

目录一、工程概况及特点二、各分部分项工程的主要施工方法三、工程投入的主要施工机械设备情况、主要施工机械进场计划四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保文明施工的技术组织措施八、确保工期的技术组织措施九、施工总平面图十、服务承诺及优惠条件十一、材料进场计划及采购供应方案十二、雨季施工保证措施十三、施工组织机构保证措施十四、成品保护措施十五、环境保护措施十六、降低造价成本措施十七、附表附表9.1:拟投入的主要施工机械设备表附表9.2:劳动力计划表附表9.3:计划开、竣工日期和施工进度网络图附表9.4:施工总平面图附表9.5:临时用地表
工程概况及特点1、工程简介延安西一胡同(省军区干休所-工农大路)位于长春市朝阳区,是长春市政府为配合城区环境综合治理、完善区域道路网系统、改善居民交通出行条件而提出的项目。由于延安西一胡同现状道路年久失修,沥青路面已经出现了破碎、沉陷、坑槽、网裂等不同程度的病害,道路沿线平整度很差,严重影响居民通行的舒适和安全。延安西一胡同为城市支路,单幅路形式,车行道宽度6米,道路全长244.853m。沥青路面翻建面积:1433.6m2,铺装人行步道面积:422.8m2,D300雨水连接管:35m。2、道路结构设计⑴车行道路面结构:(结构总厚度为50cm)4㎝中粒式沥青混凝土AC-16CPC-3乳化沥青粘层油(0.5L/m2)6㎝粗粒式沥青混凝土AC-25PC-2乳化沥青透层油(1.0L/m2)撒15#钉子石(0.3m3/100m2)20㎝石灰、粉煤灰、碎石(6:14:80)20cm山皮石压实土基(压实度不低于90%,重型击实标准)(2)A人行道结构一:(非上车人行道结构,总厚度24cm)6㎝C30混凝土彩色方砖3㎝M7.5水泥砂浆
15㎝水泥石屑(6%水泥)土基碾压(压实度不低于90%,重型击实标准)B人行道结构二:(上车人行道结构,总厚度31cm)8㎝C30混凝土彩色方砖3㎝M7.5水泥砂浆15㎝C20混凝土(纵横向每隔5米锯一道缝,缝深4cm)5cm碎石垫层土基碾压(压实度不低于90%,重型击实标准)5、主要技术标准城市支路Ⅰ级标准行车速度:20km/h路面类型:沥青混凝土路面标准轴载:BZZ-100路面结构设计年限:10年6、施工及验收规范、标准⑴《城镇道路工程施工与质量验收规范》CJJ1-2008二、施工总体策划及部署:1、施工组织机构:为了保质保量完成该工程,针对该工程的特点特选派有丰富施工经验的项目经理和施工人员组建了项目经理部。
项目经理:建立以项目经理为首,下设技术负责人,质检工程师、计划统计负责人、专职安全员、试验检测工程师、测量工程师、道路工程师、财务负责人的管理体系。制定和落实各岗位基本职责,强化各岗人员责任制。项目经理负责本工程一切对外事物及生产情况;技术负责人制定施工方案,施工方法和技术措施,抓工程质量、技术监督、工程设计变更、填报洽商记录,督促检查试化验成果和技术资料的填写;质检工程师负责工程每道工序的质量检查,如有不合格工序,可报项目经理及工程师,并有权禁止下道工序的施工。计划统计负责人负责制定检查进度计划、统计报表及成本核算等业务。专职安全员负责制定安全措施、安全保障、安全检查。试验检测工程师负责各道工序的取样、混凝土试块的预制及工地的各项试化验工作并填写好各项试验记录。测量工程师对设计所给的水准点进行校核并定期对施工导线点、控制桩进行检查和复核,保证桩位的正确性。
人员组织机构序号姓名职务职称备注1李刚项目经理工程师2张大伟技术负责人工程师3马书志施工员助理工程师4王威测量员助理工程师5张晓飞试验、取样员助理工程师6刘春雨资料员助理工程师7邰锦伟材料员工程师8安全员魏强助理工程师9质检员张秀涛工程师1011
施工组织机构框图如下:项目经理李刚技术负责人张大伟施工员马书志质检员张秀涛测量员王威资料员刘春雨取样员张晓飞材料员邰锦伟安全员魏强
2、施工目标:本工程按招标文件和国家相关规范要求按时保质保量完成。3、现场准备:进场时作到“三通、一平”工作。本施工方案按照全封闭式施工进行安排。选好项目部、生活区、仓库及料场的位置并进行搭设,作好后勤保障工作。1)技术准备①熟悉设计文件和设计交底,进行现场核对和施工调查记录,如发现问题及时与监理部门沟通,并以书面形式上报业主,掌握好起止点位置、中心线的位置和高程。②由于老区地下管线多,所以对施工范围内首先组织挖好探坑,做好地下管线的调查,以方便施工。③准备好测量等试验的一切器具,根据设计交底的水准点组织测量人员进行水准点、中心线,既有路横断面的测量,做好临时水准点的设置,按照设计的要求,做好砂浆的配合比试验准备。2)材料准备开工前及时安排材料场地,明确落实材料进场计划,确定两家以上可选择的合格供货方,确保进场材料质优价廉、供货及时。进场各种原材料,均需现场监理工程师认可,严格执行设计文件要求,各种成品进场需附产品合格证,按施工顺序放置在施工区域内。3)机械设备准备施工前,作好施工设备、机具的配备,确保设备的良好率及利用率。根据施工进度计划表,提前2-3天进场,进行设备的检修调试,以满足施工的要求,使机械处于最佳状态。4)劳动力计划计划配备40个劳动力,如遇抢建工程,可在我单位其他部门临时进行人员抽调配合。5)保障措施(1)人员方面:按合同工期要求和工程进度计划合理组织劳动力进场,根据各道工序需求合理安排劳动力,避免出现窝工现象,科学合理安排交叉施工,创造流水作业条件,充分利用劳动力,保证农民工工资及时发放到手,以促进工人的工作热情,落实单项工程承包责任制,明晰责、权、利,调动员工工作积极性。
(2)材料方面:建立稳定的材料供货渠道,选择的厂家必须有产品合格证,质量好、信誉高。开工前按工程进度计划安排材料采购计划,使材料供应及时;科学合理地安排材料现场堆放,避免发生二次倒运现象。材料的储存及保管应做到不受潮、不锈蚀、不变质,避免影响工期,对不合格产品严禁进场,避免返工浪费影响工期。(3)机械方面:按施工进度要求合理安排设备进场,并配备专业维修人员,加强机械设备的维修及保养,以提高机械的使用率及完好率,避免因机械故障引起的工期延误。(4)技术方面:充分发挥自检系统的作用,作到及时发现问题及时采取整改措施,以避免返工现象出现,从而影响工期。(5)如遇设计变更应及时与监理或设计部门联系,采取快捷方式,制定出合理的、相应的办法,避免影响工期。(6)总体部署①软土基处理:换填土基.②土基施工:在管道施工完毕后进行土基施工。③山皮石施工:采用合格的山皮石材料,按厚度和横坡摊铺,碾压达到压实要求,检查合格后进行下层施工。④二灰碎石施工:检查厂拌材料是否符合设计配合比及最佳含水量,合格后用摊铺机摊铺,洒水养生,达到设计强度要求后,进行下道工序。⑤洒透层油及撒钉子石。⑥进行面层施工。
二、各分部分项工程的主要施工方法1、施工原则本着“资源调查详实,图纸审核明白,组织设计科学,设施准备合理”的原则进行,调查当地劳力、运输、材料资源与价格;调查工程沿线地上构造物对施工构成的影响。在确保工程质量和工期要求的前提下,若我单位中标,将根据本工程的现场实际情况和工程特点,采用流水作业施工方法。根据工程任务情况,分清主次,统筹兼顾,均衡连续施工的原则,组织施工,流水作业。2、分项施工方案根据实际情况,在满足施工条件的地段组织施工,充分利用现有设备,先进行排水管线的施工,然后根据实际情况,在排水管线施工完毕后,对有施工条件的路段进行道路的施工。3、工艺流程A.道路的施工流程:土基→山皮石→雨水口及连接管→二灰碎石→喷洒乳化沥青透层→撒钉子石→粗粒式沥青混凝土→喷洒乳化沥青黏层→中粒式沥青混凝土B.方砖的施工流程:(1).非上车结构:土基→水泥石屑→水泥砂浆→混凝土彩色方砖(2)。上车结构:土基→碎石垫层→混凝土→水泥砂浆→混凝土彩色方砖
4、主要施工阶段的施工方案A.道路施工的具体施工方法:(1)、土基施工:施工前先对机动车道、人行道范围内杂填土与素填土进行清除,清除平均厚度为50cm。道路路槽下0.8米内土基必须保持密实、均匀,达到规范要求的压实度。路槽底面土基设计回填模量大于等于20MPa。根据该道路工程勘察报告,土基需要进行处理,车行道路基需要换填山皮石透水性材料,并设盲管排地下水,全线机动车道采用40cm旧粒料处理土基,若旧粒料不充足,可改用40cm山皮石处理土基。路基施工前应会同相关单位查明现有地下管线、临近现有建筑物开挖应注意观测和防护,确保建(构)筑物及施工安全。挖土时注意区分含水量不同的土方,将含水量较小的土方单独存放注意晾晒,最后用作路基填土。道路土基施工尽量避开雨季,施工时注意防水,充分考虑自身施工机械数量,尽量做到在无雨时间开挖、处理土基、碾压成型一气呵成。必要时在土基两侧挖排水沟通入排水预留井。
路基挖土,按设计断面自上而下整幅开挖,采用挖掘机直接装车运出,采用推土机推土,先把原路面的超高土推到路边堆放,装载机配合用自卸汽车运到指定地点,留出可利用的土,余土外运到路肩填方处及外运。测量员控制路床高程,当达到路床设计高程时开始土基施工,施工时,用推土机进行原槽拌合,然后采用人工配合推土机初步整型找平,然后用平地机精平土基,当土基整型精平长度约50m时开始碾压,碾压本着“先轻后重,先两边后中央“的原则,整型后振动式压路机和重型压路机配合碾压的成型。压路机碾轮每次重叠10-15cm。用12T压路机或振动式压路机初碾1-2遍后,检查表面平整度和高程,边检查边洒水铲补,然后用15T压路机碾压成型,不能等成型后补满层,这样易脱皮推移。要确保路基用15-18T压路机碾压5-8遍,直到密实度达到要求,外观坚实平整,无起皮与波浪等现象时成活。(2)、20cm山皮石:在检测合格的土基上,先进行中线测量,每20米设一桩及其两侧边桩,并测出山皮石设计高,计算松铺厚度,同时计算出每车山皮石摊铺面积及纵横间距,现场设专人指挥卸料,按照设计厚度要求,将山皮石用机械或人工摊铺在水泥石屑上。先将大块山皮石顺茬排列,再用小块填空隙,在接近控制高后,挂线找平。混合石铺设完毕后,用道车将混合石碾压至标准。(3)、连接管、雨水口:准备工作:雨水口应与道路工程配合施工,型式分为单篦式和双篦式。先根据设计图纸定出雨水口的位置。按设计图纸要求预测雨水井井圈。按照雨水口井圈尺寸制作木板或铁板盖,以备在道路施工时,通过压路机保护雨水口。雨水口施工需要用的材料,应事先准备在每个雨水口的附近。基础施工:开挖雨水口槽时,按雨水口外型尺寸,每边要相应地留30cm-50cm
的废槽。槽底要仔细夯实,槽底如为松软土质,可换填石灰土。及时浇筑砼基础。井墙砌筑:在基础放出井墙位置线,并安好雨水管,雨水支管要直接,无错口,管口与井墙相齐,管口周围不得有空隙。砌筑井墙时,要求灰浆饱满,砖缝直顺,无通缝,随砌随将砖缝刮平并勾缝,墙面平整光滑,注意不要有凸凹不平现象。雨水管周围就应砂浆饱满,井墙要砌至设计标高。雨水井内应保持清洁,砌墙时应随砌随清理,砌完后彻底将碎砖等杂物清理干净,并用盖盖住,以防再掉杂物。砌筑时井底用砂浆抹出向雨水管口集中的泛水坡。雨水支管支槽夯实,路下雨水支管应根据要求浇筑砼上层基础。(4)、二灰碎石(6:14:80)施工:二灰碎石采用场拌人工机械配合摊铺。石灰为钙质消石灰,有效钙加氧化镁含量大于55%,含水量小于4%,粉煤灰的烧失量不超过20%,粉煤灰的比表面积宜大于2500cm2/g。碎石中针片状颗粒的总含量不超过20%,碎石中不应有粘土块、植物等有害物质。①运输:采用自卸汽车运输,在装运混合料时,如粗细料有离析现象时,应用铲车翻堆拌匀后,再运至工地摊铺,混合料的抗压强度要满足在室内做试件,7天养生后,饱水强度为10-20kg/cm2。②摊铺:准备工作:摊铺前要先每20米钉中心桩、边桩、挂方格网线,先做试验段,按虚高挂线,在白灰土上洒水,保持湿润,二灰碎石的含水量控制在其最佳含水量的±2%限度内。摊铺:本工程二灰碎石采用机械摊铺,
摊铺的混合料按设计断面和松铺厚度,均匀摊铺于路槽内,压实系数值按试铺决定,压实系数一般在1.2-1.4之间,即松铺虚厚为24cm-28cm,再用平地机精平。③碾压:当二灰碎石大于最佳含水量2-3%时,可以进行碾压,如水分不足应适当洒水,含水量过高,需晾晒,使含水量适当时再进行碾压,细致整型后碾压成型,碾压先用震动压路机从两侧向中间的顺序碾压2—3遍,碾压时设人跟机,检查基层有无不平整处,高处铲除,低处填平,填补处要翻松洒水再铺混合料压实,整型至合乎高程后用光轮机及时碾压成型,达到标准密实度。碾压时,如出现“弹簧现象”时要立即停止碾压,将混合料翻松晾干或加碎石或加石灰,重新翻拌均匀,再行压实。光轮压路机应先轻后重,由两侧到中间顺序碾压成型。本次施工为两层二灰碎石,第一层碾压经检验合格后方可进行第二层施工,用15t以上压路机碾压后轮迹深度不大于5mm、并不得有浮料、脱皮、松散、颤动现象。由两侧向路中心振压,振压二次,一直进行到二灰碎石混合料表面起浆为止,一般需碾压6遍以上,最后用胶轮压路机静压、赶光。混合料从摊铺、整型到碾压成型前,要完全断绝交通。④养生:压实成型并经检验符合标准的二灰碎石基层,当经1-2天后,采用洒水车洒水使二灰碎石在保持潮湿状态下养生,不应过湿或忽干忽湿,养生期一般不少于7天,禁止车辆通行,养生期满后立即铺筑下道工序。(5)、砌筑边、界石:
①边、界石采用锯切石料,根据设计图纸,由测量员钉桩放线后,清理边、界石沟槽底。然后将边、界石沟槽的一侧依次排好边石。将水泥混凝土按照设计厚度均匀铺在基底,虚厚约6cm,砌完的边、界石顶面平整,立面垂直,曲线度要圆顺,缝隙均匀,线条直顺,弯道平滑,无折面。②勾缝:勾缝前先修整边、界石,使其高程一致,并符合要求。用1:2水泥砂浆勾缝,注意要嵌缝密实。③养生:勾缝水泥砂浆初凝后,即用纸条覆盖嵌缝,开始洒水养生,边、界石的养护保持湿润状态,不小于3天,在此期间应严防碰撞。(6)、喷洒乳化沥青、撒钉子石:浇洒透层沥青前,路面硬清扫干净,可用秃的竹扫帚用力将二灰碎石表面的所有杂物扫出路基以外,然后用4-6台肩扛式森林灭火鼓风机沿路纵向向前将浮尘吹干净,尽量使基层表面骨料外露,以利于乳化沥青与基层的联结,用挡板对喷洒区附近的结构物和边石表面及人工构造物加以保护,以免溅上沥青受到污染。喷洒时应保持稳定的速度和喷洒量,油量控制在1.0L/m²,原则上不重叠少重叠,但不能露白,露白处需用人工喷洒设备补洒,透层沥青洒布后应不致流淌,渗透入基层一定深度,不得在表面形成油膜。喷洒透层沥青后,撒钉子石0.3m3/100m2,严禁车辆、行人通过。如遇大风或即将降雨时,不得喷洒透层沥青。(7)6cm粗粒式沥青砼施工(AC-25):①粗粒式沥青砼的运输:
采用厂拌沥青混凝土混合料,用自卸汽车运输,运输过程中用帆布盖好至现场铺筑。搅拌料至达现场温度要不低于125-160°C。②摊铺前的准备工作:a、摊铺前的测量放线:沿路中线纵向每20m设一路面高程控制点,横向每5-10m设一点。并预先在边石上用墨线划出高程,以便搂平高度,防止积水。b、施工前准备工作:路边石要在粗粒式沥青砼摊铺前砌筑完毕。同时将路边松动和不平整的底层整平夯实。路面上的雨水口及检查井等,应事先升降好至设计标高,周围仔细夯实,也可夯填水沉砂或灌筑低标号砼。在路面冷接茬处用切割机切成直顺立茬,用直尺校验,高低符合要求,做到新老路面衔接直顺。③摊铺:摊铺前细致拟订摊铺机行程示意图,先试铺一段,长度为200米,各项指标达到设计要求及技术规范要求后,再按照计划行程进行大面积摊铺。摊铺应距边石或下卧边石20cm以外处操作,路边缘、雨水口、检查井附近应同时用人工摊铺补齐,以减少接缝。摊铺过程中,不要变更行驶速度,急速扭转方向,防止厚度发生变化,影响平整度,易出波浪。当摊铺中断,已铺好的沥青砼降至常温时,如继续铺筑,应采取“直茬热接”方法,认真细致地处理。摊铺过程中,如果发现因油大形成的油块,油团应排出;油少过分干燥或过火,应停止使用。粗粒式沥青砼的摊铺虚厚应按设计厚度乘以压实度系数1.3控制。④碾压:
摊铺后应先用双驱双振压路机趁热碾压,再用10-12T碾压密实。为了保证达到压实度和碾压时不发生拥动现象,碾压粗粒式沥青砼温度以120°C-90°C为宜,碾压终了温度要不低于70°C(稠沥青时采用高值。高温季节施工时,宜采用低值)。碾压时应避免在急弯处倒车,以至路面拧起。碾压2-3遍后,换用12T或15T、18T压路机碾压,压实密度达2.1T/m3以上。采用振动压路机压实时,压路机轮迹的重叠宽度不应超过20cm,但采用静载钢轮压路机时,压路机轮迹的重叠宽度不应少于20cm。碾压时对于边缘拥起地方,要采取夯边机打平整或采用二次夯边法,即第一次在碾压前用墩锤夯打一遍,如第二次碾压后,边缘附近仍有拥起现象,则再用墩锤烙铁夯打一遍,达到边缘密实平整要求。(8)喷洒粘层油:本层乳化沥青须等下层表面充分干燥后才能浇洒,先将表面杂质清除干净,然后将沥青洒布均匀,油量控制在0.5L/m²。若发现有多余的沥青,应予清除。待乳化沥青破乳,水分蒸发后,才能铺筑上一层沥青路面。沥青洒布后要封闭交通,禁止车辆通行。(9)4cm中粒式(AC-16):沥青混合料应保持连续、均匀、不间断的摊铺,压实应在摊铺后紧跟着进行,初压、复压、终压等施工碾压,温度严格控制。
摊铺:摊铺沥青砼混合料由加工厂用自卸汽车运至工地的摊铺机上,一般要求在摊铺前至少要有3台以上的运料车等候。采用履带式摊铺机时,摊铺机的电脑传杆器在路缘石和钢丝绳上来控制高程,一次摊铺成型,要做到缓慢均匀、连续不间断地摊铺,不得随意变换速度或中途停顿,摊铺速度一般不超过3m/min~4m/min,设专人检查混合料的温度和质量,对不合格的混合料坚决废弃不用。注意天气情况,避免雨天施工。整型碾压:采用刚性碾压在碾压过程中“高频率,低振幅”的碾压原则,严格控制碾压遍数的方法控制压实度,一般初压用10T刚性碾压用碾静压3-4遍或用振动压路机碾压2-3遍,最后用较宽的刚碾压1遍即可结束。摊铺后应先用双驱双振压路机趁热碾压,再用12-15T碾压密实。为了保证达到压实度和碾压时不发生拥动现象,碾压粗粒式沥青砼温度以120°C-90°C为宜,碾压终了温度要不低于70°C(稠沥青时采用高值。高温季节施工时,宜采用低值)。碾压时应避免在急弯处倒车,以至路面拧起。碾压2-3遍后,换用12T或15T、18T压路机碾压,压实度符合要求为止。碾压时对于边缘拥起地方,要采取夯边机打平整或采用二次夯边法,即第一次在碾压前用墩锤夯打一遍,如第二次碾压后,边缘附近仍有拥起现象,则再用墩锤烙铁夯打一遍,达到边缘密实平。沥青砼工作缝和接缝,当天摊铺混合料结束时,在端部预先安放挡板,做成立茬,挡板厚度与该层压实厚度相同,除去挡板后在接茬上涂一层粘层油,以利于结合,摊铺纵缝时要搭接5-10cm,并及时用压路机碾压密实度,避免出现纵向裂纹。C.人行步道施工的具体方法(1)、土基施工
步道施工时,土基碾压尤为重要,压实度必须达到93%以上,方可进行下一道工序的施工,碾压中碾轮外侧距人行步道边不小于20cm,碾压成型后,修整至设计宽度,遇到不易碾压时,采用人工夯实,夯与夯之间重叠1/3,每层至少夯三遍。(2)、水泥稳定石屑(非上车结构)采用机械拌和,人工铺筑的方法进行铺装,采用手扶式振动压路机进行碾压,达到密实度为止。基层整型压实完成后,立即采用洒水养生,养生期至少7天,整个养生期内始终保持湿润。(3)、碎石垫层、混凝土(上车结构)测量员用水准仪确定高程,再根据设计的宽度,确定支设模板的位置,支设模板,模板应稳固无变形。然后人工配合铲车铺筑5cm厚碎石垫层,要求均匀平顺。浇筑混凝土前,检验模板几何尺寸、稳固性,合格后再进行混凝土浇筑。浇筑以后,用平板式振捣器振实,以混凝土不在下沉,无明显气泡上升为宜,人工找平,待初凝后及时覆盖塑料薄膜养生。(4)、方砖铺设采用1:3水泥砂浆,砂浆摊铺宽度大于铺装面积,砂浆摊铺宽度大于铺装面5cm,砂浆标号必须达到设计要求。放线:方砖的标准尺寸+最大误差值+砖间隙=基本单位尺寸。根据进度安排,划分相应的分段,每组产生的误差,必须调整在工作段范围内。
方砖铺设时先按模数在纵、横两方向各铺一行基准砖,在复测尺寸无误后,铺设对边一行,再依次进行铺装。利用3m靠尺,随铺随检,及时修整。铺装时,将方砖放平,用橡胶锤敲打稳定,不要损伤边角。砂浆不平时,将砖拿起重新用砂浆找平,不得向砖底填塞砂浆或支垫碎砖块等,铺好后检查合格后为止。三、工程投入的主要施工机械设备情况、主要施工机械进程计划1.摊铺机2台;挖掘机3台;铲车3台;推土机3台;平地机1台;三轮光轮压路机2台;轮胎驱动单钢轮振动压路机1台;光轮压路机1台;双驱双振压路机1台;洒水车2台。具体设备见附表9.12.机械进场计划:根据工程施工的计划安排及施工项目的先后顺序,机械提前三天进场,最大限度的发挥机械效能,增加机械的运转率,减少机械的闲置。同时,根据实际工程进展情况,尽量减少机械的台数,提高机械的利用率,节约机械的调迁费和使用费。四、劳动力安排计划1.计划配备40名劳动力,如遇抢建工程,可在我单位其他部门临时进行人员抽调配合。2.根据本工程工作量大、时间紧的特点,我公司已与劳务公司签订协议书,保证每月配备足够的力工和技工,根据需要分段配备劳动力,并且我公司承诺不拖欠农工工资。开工前对所有工人进行安全教育,对相关技术工人进行技术培训,确保工程顺利进行。具体详见附表9.2。
3.劳动力组织措施本工程将进行流水式施工方法。并调遣专业性强、素质高的管理人员和作业分队、作业班组投入施工。根据施工规范及工程进度需要,项目部设置现场施工组、施工测量组、质量安全组、物资设备供应组、后勤保障组、机电维修组等投入各单位工程项目的施工,各作业分队除认真配备施工经验丰富的领导干部和专业技术干部外,还要对工人进行定期培训,技术人员在各项施工前认真做好技术交底、现场指导、监督。我公司现有一支素质精良的专业施工队伍正在待命,根据工程需要,随时进驻工地。4.劳动力投入保证措施4.1选择技术好、实力强的施工作业人员,根据本施工组织设计制定的劳动力需用计划,针对现场施工情况,编制切合实际的阶段性劳动力需用计划。4.2新进场工人必须考核合格后才能上岗,保证工人技术素质和熟练程度,素质差、技术生疏的工人坚决更换。
五、确保工程质量的技术组织措施质量保证体系自检自验制初验质量报告制验工交接质量认定制定期质量保修回访制管理制度设计文件审核制测量双检制材料进场检验制施工组织分级审核制工艺细则、技术措施编制开工报告审批制隐蔽工程检查签证分项工程质量评定制分阶段技术交底制验工计价质量签证制工序质量检查评定制定期质量检查评定制质量事故报告制分级岗位责任制合格率100%开工前检查施工中检查竣工后检查群众活动质量目标计划ISO9000标准工程质量检查人质量检查评审成果发布
1.质量保证体系组长:项目经理副组长:技术负责人组员:施工员、技术员、质检员2.质量保证制度本工程实行项目部、班组二级管理,各级均设质检员。技术负责人作为质量主管,负责开展质量教育和质量计划的执行。(1)建立以项目经理为首的质量保证体系,项目部设立质量管理小组,设置技术负责人岗位,负责决策本标段的施工技术、质量问题,负责组织关键疑难问题的攻关,经常开展质量教育工作,对各级别质量管理人员和施工人员进行教育,建立质量与经济挂钩。实行计划、实施、检查、处理的全面质量管理,贯彻PDCA循环法。(2)建立健全内部质量检查机构,认真执行质量三检制,各施工队设兼职质检员,负责本施工队的内部施工自检,质量检查员及兼职质检员均由工作认真、业务能力强、具有丰富经验的专业技术人员担任。(3)质量目标责任制:根据工程项目的管理要求确定项目经理的质量管理标准及目标,并将此目标分解,具体落实到各部门的工作中,同时制定各级人员的质量责任制,将个人的工作报酬及其所承担的质量目标挂钩,从而保证质量目标贯彻实施。3.质量控制措施(1)工序质量控制
严格按照质量标准CJJ90-1、CJJ90-2及《工程建设标准强制性条文》进行施工,积极推行ISO9002,使工程质量管理规范化,严把质量关,从每一个细节规范质量意识,使每一道工序满足设计要求,并对重要工序制订严格的操作规程并严盯死守,凡上道工序未经检查验收,一律不得进行下道工序施工,凡违反操作规程或粗制滥造,对质量无法保证一律停止施工,予以书面通知限期改正,对造成经济损失的视情节轻重,给予经济处罚或取消施工资格。(2)材料质量控制措施凡用于工程的各种材料在进场前必须持有合格证或材料试验单,并经过取样复试,材料使用前和使用过程中试验按规定的频率进行检测、试验,取样时一定要抽取具有代表性的部位进行检测试验,检查不合格一律不得使用。(3)加强质量检查验收工作,严格按技术规范,进行抽样检查验收,在施工的全过程中,实行施工队(班组)自检,上下道工序交接互检,技术负责人抽检的“三检制”确保工程施工的质量。(4)积极配合监理工程师的工作,按《施工监理规程》办理。4.主要工程部位的工程质量保证措施根据我单位多年来在城市道路方面的施工经历,对城市道路一般比较容易出现的问题(路面翻浆、二灰碎石松散、面层掉粒)有成熟的解决经验。针对本工程,我们将根据具体设计要求,开工前向监理和业主提出具体方案,审批后制定出切实可行的预防措施,编制各工序作业指导书下发给各基层,把质量通病消灭在萌芽状态。(1)路基
质量通病:路面翻浆主要原因:a原地基承载力差,土质天然密度低,承受压力时变形较大。b路基施工时排水设施不完善,造成路基进水软化。预防措施:a做好地基处理,对于原地基承载力不够的地段和淤泥层,先清除原土、淤泥层,再换承载力足的土料。b在路基施工过程中,加大防水、排水的投入,保持排水通畅,一旦路基被水冲刷或浸泡,必须彻底、完全的处理,不留隐患。(2)路面基层(二灰碎石)质量通病:二灰碎石强度不足,发生松散现象。主要原因:a粉煤灰Ca、Mg含量不够,烧失量过大。b白灰计量必须达到设计要求。c摊铺过程中,若出现粗细集料集中体现,必须加以铲除,重新摊铺。d控制二灰碎石碾压过程中的含水量,用振动压路机碾压后,达到表面返浆。e加大二灰碎石养生力度,养生期不少于7天,养生期见做到表面湿润。(3)路面面层质量通病:面层掉粒。主要原因:
a混合料质量不合格,如级配不合理,粗细及料质量不合格,油石比过小,拌合不匀,拌合和出料温度不符合规范要求。b摊铺时混合料温度过低。c压实机械数量少或摊铺后未能及时碾压。预防措施:a混合料必须有经实验室检测后的合格证,现场实验人员要仔细观察每车料的拌合是否均匀,用温度计测定混合料温度是否符合标准要求,发现不合格混合料不予收料。b运输混合料的车辆要加以覆盖保温,运到施工现场的混合料及时摊铺。c保证压实机械数量和种类,设专人看管及时碾压。六、确保安全生产的技术组织措施1.安全生产目标坚持“安全第一,预防为主”的方针,杜绝人身死亡事故、重伤事故、重大设备事故、重大火灾事故和其他重大事故。消灭违章指挥、消灭违章作业、消灭惯性事故。2.安全管理组织机构结合本工程实际,明确安全目标,成立以第一领导者为组长的各级安全管理组织,并配备各级专职安全检查人员,坚持安全交底、持证上岗制度,组织经常性的安全检查,创建安全标准工地建设,最终实现安全目标
3.保证安全的主要措施3.1组织保证措施项目部成立由项目经理为第一责任人的安全领导小组,由各业务部门的负责人及在质安部配备的安全组组成。施工队相应成立安全生产领导小组,队长为组长,安排一名副队长负责具体工作。3.2制度保证措施⑴认真贯彻国家及当地政府、业主关于安全生产的法律、法规和规定。若责任区内发生重大安全事故时,立即通报业主,并在事故发生后24小时内向业主提交事故情况的书面报告。⑵工程开工后十天内编制一份工程施工安全措施文件报送监理工程师审批,其内容应包括安全机构的设置、专职人员的配备以及防火、防毒、防噪声、防洪、救护、警报、治安、爆破和炸药管理等的安全措施。⑶加强安全管理,保障施工人员和国家财产的安全。根据“管生产必须管安全”和“谁施工谁负责安全”的原则,建立各级安全生产责任制,分级管理,层层签定安全生产责任书,落实安全生产责任制。⑷建立安全生产定期和不定期检查制度。项目部每月对安全生产情况进行一次检查,每季度一次大检查,队每周、工班每天进行一次自检,同时项目部将积极配合总部安全检查组的检查,评比打分,兑现奖罚。⑸
抓好安全检查岗位培训。开工前,对所有上岗人员实行安全意识和安全技术知识教育,编印安全防护手册发给全体职工。工人上岗前应进行安全操作的考试和考核。合格者才准上岗。特殊工种人员一律持证上岗。⑹按国家颁布的各种安全规程编制安全防护手册。编制后提交监理工程师。安全防护手册除发给承包人全体职工外,还发给业主、监理工程师,安全防护手册的基本内容包括:①防护罩、安全帽、防护鞋袜及防护用品的使用②各种施工机械的使用③汽车驾驶安全④用电安全⑤机修作业的安全⑥意外事故和火灾的救护材序⑦防洪和防气象灾害措施⑺开展安全达标竞赛,落实奖罚措施。开展安全标准工地建设的活动,组织工程队与班组的两个层次的安全达标竞赛活动,做到100%达标。⑻随时接受业主及监理单位对安全生产的监督、检查、考评,对提出的问题,及时整改,确保安全生产。⑼广泛进行安全生产教育,增强全员安全生产意识和自我防护意识,使每个职工都明确各自的安全责任制,认真贯彻执行“安全生产、预防为主”的方针,打好安全基础,形成全员参加、人人有责、全员管理的安全生产氛围。⑽加强对危险作业的安全检查,建立专门检查机构,配备专职的安检人员。⑾
定期发给在现场施工的工作人员必需的劳动保护用品,如安全帽、水鞋、雨衣、手套、手灯、防护面具和安全带等。发给特殊工种作业人员劳动保护津贴和营养补助。3.3安全生产具体措施3.3.1安全生产设备和器材管理措施安全生产器材包括:a、交通器材;b、通讯报警器材;c、灭火器材;d、劳动保护器材;e、环境保护器材;f、医疗保健器材等。对上述器材的摆放和使用明确位置和人员,并使每个人都熟知。定期和不定期检查上述器材的性能,并根据生产及进度需要,经常更换和补充所需器材,确保能立即投入正常使用。物资设备部负责上述器材的管理,并将其管理情况作为物资管理报告内容之一。3.3.2施工用电保护措施⑴建立电器安全管理和经济责任制度,专业电工负责电器安装和使用的管理、安全工作。专职安全员负责巡视监督检查。⑵进场后,由专业人员负责编制用电施工组织设计,内容包括配电装置及其电容量、供配电线路的走向和现场照明的设置,生活、生产设施用电负荷情况,编制有针对性的电器安全技术规定。⑶施工作业区、施工道路、临时设施、办公区和生活区按标准设置足够的照明度。在不便于使用电器照明的工作面应采用特殊照明设施。在潮湿和易触及带电体场所的照明供电电压不大于36V。⑷施工现场装备行业统一规定的标准电源箱。电器线路和用电设备安装完成后,由质安部验收合格后进行使用。⑸
经常对用电设备进行安全检查、测试,每周测试一次开关、接地电阻的接触和安全情况,并有书面记录,发现问题及时纠正。⑹专业电工持证上岗。电工有权拒绝执行违反电器安全规程的工作指令,安全员有权制止违反用电安全的行为,严禁违章作业。3.3.3机械设备安全保证措施⑴机械设备操作人员(或驾驶员)经过专门训练,熟悉机械性能,经考试取得操作证或驾驶证后上机(车)操作。⑵机械设备操作人员和指挥人员严格遵守安全操作技术规程,工作时集中精力,谨慎工作,不擅离职守,不酒后驾车。⑶机械设备发生事故后及时检修,绝不带故障运行。⑷机械操作人员做好各项记录,达到准确、及时,严格贯彻操作制度,认真执行清洁、润滑、坚固、防腐、安全的十字作业法。3.4物资材料安全保证措施⑴工地设物资配件仓库,统一对物资进行管理,按照材料的储存要求,修建具备相应功能的仓库,做到分门别类储放,标牌清楚,消防器材齐全。⑵仓库设专人负责保管、看护,值班室内设报警装置。3.5施工现场作业安全保证措施⑴所有现场施工人员佩戴安全帽,特种作业人员佩戴专门的防护用具。⑵对于被允许的参观者或检查人员佩戴足够的防护用具,无关人员不得进入施工现场。⑶大型机械作业时,不准许任何人在机械的回旋范围内进行任何工作。⑷所有现场作业人员和机械操作手严禁酒后上岗。
⑸确保作业范围内有足够的照明设施。⑹配备对有害气体的监测和报警装置及工人使用的防护面具,一旦发现有毒气体,立即停止施工和疏散人员,并及时上报监理工程师。经处理不存在危险,并取得监理工程师的同意方可复工。3.6生活区的安全保证措施所有施工人员的宿舍、办公室设计合理、牢固稳定,生活区内配备足够的消防器材和卫生设施,设专人管理。生活用水妥善管理,保证饮水卫生。食堂保持清洁,腐烂变质的食物及时处理,食堂工作人员定期体检。3.7紧急救援措施工地设卫生站,配备有经验的医务人员,配备必须的医疗器械及一辆车,并与当地医疗保健和消防等部门密切联系,万一发生意外的不安全事故,能做到有备无患。3.8接地及避雷装置凡可能漏电伤人或易受雷击的电器及建筑物均应设置接地或避雷装置。承包人应负责避雷装置的采购、安装、管理和维修,并建立定期检查制度。3.9有害气体的控制在地下工程施工中,承包人应配备对有害气体的监测和报警装置以及工人使用的防护面具。一旦发现有毒气体,立即停止施工和疏散人员,并及时报告监理工程师。在经过慎重处理,确认不存在危险,并取得监理工程师同意后,方可复工。3.10消防
⑴在合同规定的管辖范围内履行其防火安全职责,配备必要的消防车和消防设备器材,确保消防水源充足和供水系统工作正常。消防设备的型号和功率应满足消防任务的需要,消防设备器材应经常检查和保养,使其处于良好的待命状态。⑵做好其自己辖区内的消防工作,配备一定数量的常规消防器材,并对职工进行消防安全训练。我们将对辖区内发生的火灾及其造成的人员伤亡和财产损失负责。⑶洪水和气象灾害的防护根据业主提供的水情和气象预报,做好洪水和气象灾害的防护工作。一旦发现有可能危及工程和人身财产安全的洪水和气象灾害的预兆时,承包人应立即采取有效的防洪和防灾措施,以确保工程和人员、财产的安全。4.安全保证措施为使工程安全生产措施能够得到严格遵守和执行,质量安全保证部安全组将定期和不定期对各部门和人员执行现场安全生产管理程序和实施细则情况制定监察计划,由安全组人员进行监察。每次监察做好记录,提出“发现问题”和“观察意见”。被监察的部门和单位对“发现问题”采取措施纠正,对安全生产趋势进行分析,并形成报告。对现场安全生产实施好的单位和个人给予经济和荣誉奖励,对现场安全生产实施差的单位和个人给予经济处罚和纪律处分,情节严重的将开除公职,以确保现场安全生产趋势的良性发展。根据《中华人民共和国道路交通安全法》第三十二条规定:
因工程建设需要占用、挖掘道路,或者跨越、穿越道路架设、增设管线设施,应当事先征得道路主管部门的同意;影响交通安全的,还应当征得公安机关交通管理部门的同意。我施工作业单位应当在经批准的路段和时间内施工作业,并在距离施工作业地点来车方向安全距离处设置明显的安全警示标志,采取防护措施。半幅或全幅施工,应上报公安或交通部门同意后方可施工,并在安全距离内设置明显标志。分布分项工程施工完毕后,应当迅速清除道路上的障碍物,消除安全隐患,经道路主管部门和公安机关交通管理部门验收合格,符合通行要求后,方可恢复通行。对未中断交通的施工中道路,主动与交通主管部门取得联系,帮助维护疏导交通。
安全生产领导小组组长:项目经理副组长:技术负责人办公室主任工班班长物资设备部部长安全质量部部长工程管理部部长安全员计划财务部部长队安全生产小组组长:队长副组长:技术负责人质安室主任安全员
安全保证组织机构框图班前安全讲话制度安全责任制度安检机构及人员配备齐全安全活动日制度安全操作挂牌制度建立群体保安全总体格局工程项目部负责安全设计定期与日常安全检查制度临时设施验收制度交接班制度安全技术交底制度安全设计制度各级领导层层负责,包保落实安全奖罚制度基础工程防机具设备伤害事故加强职工岗前培训、持证上岗抓好安全教育开展预测预防活动定期安全教育制度无人身伤害及其以上事故,无等级火警事故防行车交通事故严格执行民工管理制度伤亡事故处理制度防物体打击事故项目经理、总工、安检工程师加大安全技术设备、设施的投入防范重点组织构成组织构成安全目标安全保证体系安全保证体系制度保证工作保证组织保证
七、确保文明施工的技术组织措施1.文明施工管理机构组长:项目经理副组长:技术负责人组员:施工员、技术员、质检员2.文明施工管理制度(1)本着“预防为主,保护优先,施工与环保并重”的原则,进一步细化标准、责任,建立文明施工的领导小组,项目部全体人员挂牌上岗,各负其责,责任明确。(2)加大投入对各种既有管线进行维护,避免因施工对各种既有管线造成的破坏,如破坏应及时进行修复,并建立应急预案。(3)项目经理部办公室内各种表格制度上墙,各项管理制度、各种表格、资料齐全。(4)各路口按统一规定设置工程公告和方便行车标志。(5)工程竣工后做到工完、料净、场地清。(6)生活区、办公区面貌一新,对卫生工作长抓不懈,消灭疾病。3.文明施工保证措施(1)现场围护:本工程为城市主要街路,为树立城市形象,将整个施工现场使用彩钢板围护至边石外侧,使施工现场整齐美观。施工时为防止边石被破环,用五彩布等包压起来。外侧树木在施工中保护好,勿让施工人员破坏。(2)在施工过程中,减少噪音,以免扰民;
把有噪音、扰民的施工工作安排在白天进行,避免夜间施工对周围居民正常生活造成干扰。(3)绿化保护:原有道路树木、绿化全部进行保护,使用4*6木方做骨架,外围五彩布做1米防护墙,防止施工时砼等施工材料推挤破坏绿化,推土机推土时尽量不堆大堆,定期有专职人员巡视,发现问题及时解决;车辆运转、调头有专人指挥防止碰撞破坏绿化。(4)现场材料堆放整齐,并作出标识,机械设备停放整齐,施工生产临时设施设置时尽量远离居民区和商业网点门口。(5)做好灰土层施工洒水、养生工作,以免尘土飞扬污染周围环境,汽车拉土、建筑材料时尽量避免垃圾污染道路,配备专人定期进行清扫。全面落实“内挖现场不扬尘、外挖泥土不出场”的环保要求。(6)现场宣传:在施工现场悬挂横幅、标语,让市民和商家了解本工程性质及重要性,使市民和商家理解施工期间造成的不便利,求得他们的支持和帮助,展示施工队伍崭新的精神风貌,获得公众的认可。同时,尽可能积极同新闻媒体配合,通过媒体向社会宣传工程的施工工期、施工队伍和工程的性质。八、确保工期的技术组织措施1、施工进度计划1.1、工期目标⑴计划开工日期2012年7月19日。⑵计划竣工日期2012年8月10日。⑶总工期23天。1.2、施工进度计划:详见施工进度计划表,附表9.3。
2、工期保证措施2.1、确保工期的技术组织保障体系工程进度保证机构组长:项目经理副组长:技术负责人组员:施工员、技术员、质检员2.2、保证工期措施⑴人员方面:按合同工期要求和工程进度计划合理组织劳动力进场,根据各道工序需求合理安排劳动力,避免出现窝工现象,科学合理安排交叉施工,创造流水作业条件,充分利用劳动力,保证农民工工资及时发放到手,以促进工人的工作热情,落实单项工程承包责任制,明晰责、权、利,调动员工工作积极性。⑵材料方面:建立稳定的材料供货渠道,选择的厂家必须有产品合格证,质量好、信誉高。开工前按工程进度划安排材料采购计划,使材料供应及时;科学合理地安排材料现场堆放,避免发生二次倒运现象。材料的储存及保管应做到不受潮、不锈蚀、不变质,避免影响工期,对不合格产品严禁进场,避免返工浪费影响工期。⑶机械方面:按施工进度要求合理安排设备进场,并配备专业维修人员,加强机械设备的维修及保养,以提高机械的使用率及完好率,避免因机械故障引起的工期延误。
⑷资金方面:在业主资金不能按时到位的情况下,我单位能够作到事先预留应急资金保证工程正常有序地进行。⑸技术方面:充分发挥自检系统的作用,作到及时发现问题及时采取整改措施,以避免返工现象出现,从而影响工期。九、施工总平面图1、平面布置原则严格遵守国家和当地政府在有关土地资源使用方面的法律法规,服从业主和监理工程师的指导。2、布置规划(1)在布置临时设施时,尽量少占地。(2)充分利用既有交通网络。(3)项目管理人员租用民房作生活房屋。(4)合理布置各种临时设施,满足施工现场要求,有利于安全使用。(5)以投资费用低、实用、卫生、管理及维护简便为原则,在方便施工的前提下,投资少,利用率高。3、生产及生活用水、电、通讯⑴生产及生活用水施工及生活用水,从指定地点接入。施工用水,现场设蓄水池。⑵电力供应
从指定地点接入,做好各项安全保障措施。⑶通讯本工程的项目经理部、施工队和施工现场可向当地电信部门申请程控电话,安装传真机。并采用移动电话作为通讯设施,保证施工信息及时沟通。4、总平面布置图按照总平面布置原则,合理布置各种临时设施,以便于施工。具体布置详见“施工总平面图”,附表9.4。十、服务承诺及优惠条件服务承诺:1、严格执行国家及省市地方相关法规制度及各项技术规范、质量验收标准,以达到工程优良品目标;2、如果我单位在本次投标中获胜,在业主资金不到位的情况下,我方保证连续施工,按期竣工。3、对我单位承建的工程,依据保修书约定的保修期限,不定期组织人员回访,跟踪工程质量,建立信息回访档案。4、缺陷责任期内,遇暴雨等不可抗拒的自然灾害后要随时组织检查,,对出现的工程缺陷要登记清楚,分析缘由,及时向业主上报缺陷数量,缺陷范围责任及原因等,并立即组织维修。5、本投标人成立缺陷维护组,将对设计方面不完善的地方进行合理完善、补建。
优惠条件:1、精心组织施工,争取提前竣工,为下一步的施工创造良好条件,并且工期提前不计提前工期奖。2、合同以外的项目我们将以优惠的条件和费用向业主提供优质、可靠的服务。3、做好本工程,并做到优质不优价。十一、材料进场计划及采购供应方案市场开发部已组织好资金和运输,制定出采购计划,比质比价选定了符合设计和业主要求的合格厂家,动用一切社会资源保证材料的顺利供应。材料保证措施⑴在施工中通过招标,选择两家以上供应能力较好的供应商以供选择,来保证材料的供应。⑵采购时首先应制定招标采购方案,制定评定程序及评定方案,对供应商的资质等级、生产规模、产品质量、资信等级等进行综合评价,综合评价得分最高者应作为首选供应商,并与之签定供货合同。制定如下应急方案预防供应商因不可抗力不能及时交货拖延工期:⑴对于分批供货的材料,每次的进货量超出计划量,使工地仓库留有一定的储备量,最后一批按总量进足;⑵
对于一次性供货的材料,与其他具有相应资质及供货能力的供应商保持联系,签署意向性协议,在合同供应商不能供货时保证其它材料供应商能及时供货,确保工程按计划正常进行。针对施工期间可能出现的材料采购高峰,我们提前安排多家合格的材料供应商,分析比对,并应该按照材料进场计划,提前安排材料进场和堆放,如有变化,迅速安排后备材料供应商给工程提供材料,确保工程不因为材料紧张而影响施工进度。十二、雨季施工保证措施为保证工期,且必须保证工程质量不受影响。因此,雨天尽量安排人员做不受下雨影响的工作,如设备维修等。⑴保持施工场地周围排水畅通,防止囤水。⑵水泥库房要设在高岗地带,并作好排水防潮。⑶设备要停放在不怕水的硬质地段,做到下雨时不受雨水浸泡,雨后能及时动车。⑷怕水的设备下雨时要及时覆盖防雨。⑸施工中控制作业段长度,作到当天施工当天完成。⑹设专人值班与当地气象部门联系,及时了解气象信息,做好安全防范作业。
十三、施工组织机构保证措施1、施工组织机构为了保证工程连续施工,针对该工程的特点特选派具有丰富施工经验的项目经理和多年从事道路施工、排水施工和照明施工的队伍人员组建了项目经理部。建立以项目经理负责制,下设技术负责人,质检员、造价员、专职安全员、试验检测工程师、测量工程师、道路排水工程师、照明工程师、财务负责人的管理体系,制定和落实各岗位基本职责,强化各岗人员责任制。2、施工组织机构职责(1)项目经理职责:负责整个施工生产过程的管理控制;负责施工安全生产和材料采购、验收工作;负责成本以及质量的控制。(2)技术负责人职责:负责整个工程的技术控制;负责监督检查施工员、技术员、质检员、取样员的工作情况;参加工程图纸会审、技术交底等工作,并完成工程技术变更等技术信息的准确传达工作;参加工程竣工验收工作。(3)道路工程师,照明工程师和施工员职责:负责工程测量并填写施工日记;严格执行本工程相关技术标准;协助技术负责人做好施工交底以及工程技术管理工作。(4)测量工程师和技术员职责:协助技术负责人做好技术交底和有关设计交底的协调工作。
(5)质检员职责:负责整个工程的质量检查与技术监督工作;每个工序完成后,组织相关人员进行工程质量自检;负责对进场材料的质量检查工作。(6)材料员职责:负责对工程材料的采购和验收工作;负责记录工程材料进场到使用的整个过程。(7)取样员职责:负责对进场材料的化验检查工作;负责对整个工程的各个工序化验检查工作,如实做好化验资料记录的管理工作;负责对化验仪器检校及保养工作。负责工程技术资料的记录整理工作,确保真实准确;负责工程中各种文件及会议记录的存档工作。(8)造价员职责:负责工程进度报表工作;负责工程合同管理及工程变更手续的办理工作;协助项目经理做好工程进度调整、成本分析工作;负责工程的结算工作。(9)安全员职责:负责整个工程的安全管理工作;定期召开安全会议贯彻执行安全管理条例;做好传染病的宣传和预防工作。(10)财务负责人职责:负责项目资金使用,建立账目并监督使用情况。根据实际情况,把各工种人员分成两个组,以便在条件充分的情况下,人员能安排更替,保证施工连续进行。3、施工组织机构保证措施⑴由具有丰富市区排水和道路以及照明工程施工经验和组织能力的项目经理组建项目部,根据现场实际情况,安排施工准备和编制实施施工施工组织设计,及时调遣生产操作人员和设备进场。⑵建立健全各种施工保证体系,通过合理的施工组织与正确的施工方法来提高施工速度。⑶
强化管理,建立内部经济承包责任制,利用经济杠杆的作用,充分的调动广大职工的积极性,以便及时处理施工过程中与沿线单位和居民发生的各种问题,为沿线单位和居民的工作,生活和出行提供必要的保证。4、施工目标⑴质量目标质量等级合格,达到合格工程标准。⑵安全责任目标本工程杜绝重大伤亡和火灾事故,对从事有毒有害作业的人员进行定期的体检,预防职业危害。⑶绿色施工目标争创市文明安全工地,创市环保型施工工地。如我单位中标,一定严格按照施工组织设计进行施工,以前几项作为控制施工进度、质量和成本计划的依据。5、机械设备保证措施中标后,对进场的施工机械和检测计量设备进行二次检测,检测计量设备必须有检测鉴定部门签发的证书。确保机械设备在施工中正常运转和使用,并安排备用设备和机械,充分满足工程要求。6、材料保证措施凡是用于工程的各种材料在进场前,都要对材料的质量、数量和价格进行咨询比较,从而可以确定合格的供货方。各种材料必须有合格证和材料试验单,并需要进行取样复试,材料在使用前和使用过程中,要按规定的频率进行检测试验,检查不合格的材料一律不能用在工程上。材料提前进场,合理堆放,满足施工需要。
7、施工现场保证措施⑴接到施工图纸后,我单位对施工现场地上地下管线、建筑物等设施进行仔细的调查,做好各管线单位的会签工作,在相应位置挖掘探坑,确定各管线位置,做好标志,采取相应的保护措施。⑵设置现场办公室,民工宿舍,厕所,库房等临时设施。⑶设置施工机械停放场,,材料堆放区等临时设施,并做好“三通一平”,为施工做好准备。十四、成品保护措施(1)地下管线、电力、电信、有线电视等,根据坑探调查情况,采取必要的保护和加固措施,并对电缆井、电信井、煤气抽水口等进行保护和抬高处理。(2)施工过程中设彩板围圈,路口设活动彩板围圈,水泥砼工序、洒油要设专人看护,并设警示标志,以免行人、车辆误踏,造成不必要的损失。(3)土基施工结束后,主要防止水分浸泡,每隔60米设一横向排水沟以防雨水浸泡路基。(4)二灰土层与二灰碎石施工结束后除每天的正常养生外,午间要加浇水量,防止基层干裂,严禁履带车与重型车辆通行。(5)喷洒沥青前,边石、界石、检查井、收水口,设档板保护,以免造成污染。
(6)罩沥青砼面层过程中,严禁压路机在新罩的沥青砼面层上急刹车和调头,以免影响沥青砼面层的平整度和外型的美观。(7)方砖、边石砌筑后,要派专人进行看护,避免由于养生强度不够行人踩踏,污染影响边石的线型美观。(8)沥青砼罩面,在材料运输过程中,如果遇雨要及时使用帆布等进行覆盖,采取防雨保温措施,并及时与沥青砼拌和厂取得联系,及时停料,减少因雨对罩面工程质量的影响。沥青砼摊铺时,将雨水井、检查井保护好,避免沥青混合料掉入井内,如不慎掉入,立即组织专人清掏。(9)各种原材料(如边石、雨水井篦子、连接管等)进场后,要由专人指挥进行合理堆放,以减少和避免由于管理不善造成半成品材料的破坏和损失。(10)工程结束至工程验收前,项目部要派专人对雨水收水口、人行步道、沥青砼面层进行清扫和维护。
十五、环境保护措施1.环境保护体系保护、改善生活环境和生态环境,防止污染和破坏自然环境,是我国的一项基本国策。根据国家《环境保护法》、关于环境保护的有关制度及业主对环境保护的要求,结合本项目的实际情况,建立适合本项目的环境保护体系。2.环境保护保证措施⑴遵守国家现行的有关环境保护的法律,严格控制新污染和逐步治理老污染。坚持“以防为主、防治结合、综合治理、化害为利”的原则,采用有利措施,防止污染和破坏自然环境,同时认真了解当地的环保法规,并且严格遵守和执行。⑵成立环境保护领导小组,由项目副经理任组长,办公室主任任副组长,有关部门业务人员及各施工队长任组员的环保组织机构,定期对施工现场周围环境进行检查,一经发现有人为破坏生态环境行为,立刻制止,无偿恢复原貌,并且视情节轻重,给予罚款处罚。⑶遵守国家、省各级政府制定的关于鱼类及野生动物、森林火灾、森林旅游、工地禁止吸烟及废水排放等环境条款,工地禁止狩猎。⑷油料库建在距水渠、河流和水源至少150m远的地点,防止水源污染,采取油泵加油,避免油污染附近地面,油箱埋置于地表以下。⑸
施工平面布置尽量利用已征用地,临时房屋,不随意搭建。施工中严格控制路基坡面放线,弃土、弃泥碴到指定地点,保护好周围防排水系统,不向河流、水源排放弃油及各种有害杂质,防止水源污染。爱护环境,保护绿地及树木,严禁随意践踏绿地及破坏植被。⑹落实门前三包环境保洁责任制,不在工地围栏外堆放材料、垃圾。严格按照批准占地的范围、占用期限使用临时占地。施工现场内道路平整畅顺,排水出口良好。临时设施四周设置排水沟,不随意排放废水、废液与生活垃圾。工程完工后,按要求及时拆除所有工地围挡、安全防护设施和其他临时设施,并将工地及周围环境清理整洁,做到工完、料清、场地净。⑺弃渣场做好给排水及防护,工程完工后按要求拆除临时设施或恢复原貌。⑻减少粉尘措施。用来运输可能产生粉尘的材料的敞篷运输车配备挡板,并用防水布遮盖。⑼爱护道路,保持周围生态环境。施工便道配备洒水车洒水,防止扬尘、污染周围农田及树木。⑽场地清理工程完工后的规定期限内,拆除除监理工程师认为有必要保留的设施外的施工临时设施,清除施工区和生活区及其附近的施工废弃物,并按监理工程师批准的环境保护措施计划完成环境恢复。⑾保护施工区和生活区的环境卫生,应定时清除垃圾,并将其运至批准的地点掩埋或焚烧处理。承包人应在现场和生活区设置足够的临时卫生设施,定期清扫处理。
十六、降低造价成本措施为了快速、优质、安全、低耗地建成本标段工程,我们将强化施工管理,加强工序控制,按照项目管理机制组织施工,控制成本支出,降低造价。具体措施如下:⑴编制合理的施工组织设计,控制工程费用支出。①根据工程施工环境及地质条件,合理安排施工时间及施工顺序,减少由于采取特殊的施工措施而增加的工程费用支出。②根据施工队伍布置及工程情况,分段组织施工,减少施工队伍、机械设备的转移费支出。③合理安排工期,施工生产实行网络管理,严格控制节点工期,确保施工生产的有序进行,避免由于赶工引起工程费支出的增加。⑵严格控制人工、材料、机械费用支出①认真学习先进经验,实行成本预测控制,使工程成本始终处于受控状态。②优化施工方案,搞好工序衔接和交叉项目的施工协调,做到均衡生产,提高工效。③采取切实可行的措施,保证在计划工期内按期完成施工任务,力争合理提前,节省人工、机械等直接费成本。④充分发挥我们的科技优势,强化技术管理,加大新技术、新工艺、新材料、新机具、新测试方法的科研与应用,提高周转性材料的利用率,提高劳动生产率,控制成本。⑤
本项目工程实行项目经理部直接管队,减少中间管理环节,减少工费支出。⑥强化工程材料管理。把好工程材料关,尤其是工程材料的采购、运输保管、发放及使用关,按定额供料,限额发料,推行单机、单车、工号的物耗核算,降低工程材料消耗。根据施工安排,提前备足各种材料。⑦选用适宜的机械设备,加强施工中的维修与保养,保证机械的完好率,提高机械利用率,降低油耗,避免大马拉小车和功率不匹配的现象。同时做好常用配件的储备,避免停机窝工。⑧组建精干、高效、懂技术、会管理的强有力的管理机构,实行项目经理负责制。所有人员均进行技术考核,竞争上岗,一职多能。减少非生产性费用和管理费开支。⑶按项目法管理机制组织施工,对本标段工程的质量、进度、安全、环境保护及造价实行全过程管理,将质量、工期、安全、环保及物资消耗管理责任落实到人,层层包干,责权利相结合。⑷严格工程质量目标管理,认真贯彻ISO9000标准,加强质量管理,消灭质量通病,保证本标段质量目标的实现,避免因工程质量问题造成的返工费用支出。⑸加强施工安全管理,项目经理部由一名项目副经理主管安全工作,建立安全保证体系和管理制度,责任到人。避免安全事故造成生产秩序的混乱和人心浮动,保证施工生产安全有序进行。(1)、拟投入的主要施工机械设备表
表9.1工程名称:2012年长春市大中修道路工程延安西一胡同(省军区干休所-工农大路)序号设备名称规格型号数量额定功率(KW)进场时间备注1平地机PY180B11352012.7.32推土机T14021052012.7.13挖掘机PC21021652012.7.14自卸汽车解放21382012.7.15装载机ZL50B11352012.7.16光轮压路机12/15t2862012.7.17轮胎振动压路机240KN11282012.7.18双驱双振压路机CC211582012.7.109洒水车6000L1982012.7.1010沥青撒布车4000L1952012.7.1011沥青砼摊铺机ABG32211352012.7.2012一吨翻斗车YF128182012.6.2913冲击夯20-60KG.M22.852012.6.29(2)、劳动力计划表
表9.2工程名称:2012年长春市大中修道路工程延安西一胡同(省军区干休所-工农大路)工种按工程施工阶段投入劳动力情况道路工程技工5力工30机械工5(5)、临时用地表
表9.5工程名称:2012年长春市大中修道路工程延安西一胡同(省军区干休所-工农大路)用途面积(平方米)位置需用时间暂舍200施工现场2012.7.1-2012.8.1办公室50施工现场2012.7.1-2012.8.1料场200施工现场2012.7.1-2012.8.1机械、车辆停放场地200施工现场2012.7.1-2012.8.1库房100施工现场2012.7.1-2012.8.1伙房50施工现场2012.7.1-2012.8.1合计8002012.7.1-2012.8.1
下面是赠送的中秋节演讲辞,不需要的朋友可以下载后编辑删除!!!谢谢中秋佳节演讲词推荐中秋,怀一颗感恩之心》老师们,同学们:
秋浓了,月圆了,又一个中秋要到了!本周日,农历的八月十五,我国的传统节日——中秋节。中秋节,处在一年秋季的中期,所以称为“中秋”,它仅仅次于春节,是我国的第二大传统节日。中秋的月最圆,中秋的月最明,中秋的月最美,所以又被称为“团圆节”。金桂飘香,花好月圆,在这美好的节日里,人们赏月、吃月饼、走亲访友……无论什么形式,都寄托着人们对生活的无限热爱和对美好生活的向往。中秋是中华瑰宝之一,有着深厚的文化底蕴。中国人特别讲究亲情,特别珍视团圆,中秋节尤为甚。中秋,是一个飘溢亲情的节日;中秋,是一个弥漫团圆的时节。这个时节,感受亲情、释放亲情、增进亲情;这个时节,盼望团圆、追求团圆、享受团圆……这些,都已成为人们生活的主旋律。同学们,一定能背诵出许多关于中秋的千古佳句,比如“举头望明月,低头思故乡”、“但愿人长久,千里共婵娟”、“海上生明月,天涯共此时”……这些佳句之所以能穿透历史的时空流传至今,不正是因为我们人类有着的共同信念吗。中秋最美是亲情。一家人团聚在一起,讲不完的话,叙不完的情,诉说着人们同一个心声:亲情是黑暗中的灯塔,是荒漠中的甘泉,是雨后的彩虹……中秋最美是思念。月亮最美,美不过思念;月亮最高,高不过想念。中秋圆月会把我们的目光和思念传递给我们想念的人和我们牵挂的人,祝他们没有忧愁,永远幸福,没有烦恼,永远快乐!一、活动主题:游名校、赏名花,促交流,增感情
二、活动背景:又到了阳春三月,阳光明媚,微风吹拂,正是踏青春游的好时节。借春天万物复苏之际,我们全班聚集在一起,彼此多一点接触,多一点沟通,共话美好未来,与此同时,也可以缓解一下紧张的学习压力。相信在这次春游活动中,我们也能更亲近的接触自然,感悟自然,同时吸收万物之灵气的同时感受名校的人文气息。三、活动目的:1.丰富同学们的校园生活,陶冶情操。2.领略优美自然风光,促进全班同学的交流,营造和谐融洽的集体氛围。3.为全体同学营造一种轻松自由的气氛,又可以加强同学们的团队意识。4.有效的利用活动的过程及其形式,让大家感受到我们班级的发展和进步。四、活动时间:XX年3月27日星期四五、活动参与对象:房产Q1141全体及“家属”六、活动地点:武汉市华中农业大学校内七、活动流程策划:1、27日8点在校训时集合,乘车2、9点前往华农油菜基地、果园,赏花摄影3、10点30,回农家乐开始做饭,进行“我是厨王”大比拼4、1点30,收拾食品残物,开始集体活动
5、4点,乘车返校八、职能分工及责任定岗1、调研组:负责前期的选址、策划的撰写、实地考察、交通工具的联系和检验 组长:金雄 成员:吴开慧2、安全保卫组:负责登记参加春游的人数,乘车前的人数的登记,集体活动时同学的请假的审批,安全知识的培训与教育,午餐制作的人员分组 组长:徐杨超 成员:王冲3、食材采购组:根据春游的人数和预算费用合理购买食材 组长:胡晴莹 成员:何晓艺4、活动组织组:在车上、赏花期间、主要是做饭完后的集体活动期间的活动的组织 组长:武男 成员:冯薏林5、厨艺大赛组织组:负责指导各个小组的午餐的准备,最后负责从五个小组里推荐的里面选出“厨王”(厨王春游费用全免) 组长:朱忠达 成员:严露6、财务组:负责财务的报账及最后的费用的收取,做好最后的决算向全班报告 组长:杨雨
7、督导组:负责检查各组的任务的完成及协调各小组的任务分工 组长:叶青青【注】以上只是大致的责任定岗,组长负主责,各小组要相互配合,相互帮助发挥你们的聪明才智去认真完成任务九、注意事项1、分组要尽量把做事积极的与不太积极的搭配,每组里都要有学生干部,学生干部要起带头作用2、食材的购买不要太复杂了,先前想出菜谱,然后组织大家学习下烹饪知识,注意食材购买的质和量3、注意提醒大家手机充足电,随时保持通讯畅通,有相机的同学带上相机,组织大家多拍几张全家福4、游戏最好要能吸引全部人参加,让同学们能增加了解,班委们能更好的了解同学们的动态,增进感情 各组应在规定时间前把活动准备情况向督导组报告,出现紧急情况要第一时报告。督导组也可以及时把活动的准备情况在班委群公布,实时互动。
中秋最美是感恩!无须多言,给父母一个微笑,给亲友一个问候,递上一杯清茶,送上一口月饼,这是我们给予父母最好的回报。感谢父母给予的生命,感谢父母给予的培养……老师们,同学们,这个中秋,我们要用一颗感恩的心来度过!心怀感恩!感恩一切造就我们的人,感恩一切帮助我们成长的人!心怀感恩,我们才懂得尊敬师长,才懂得关心帮助他人,才懂得勤奋学习、珍爱自己,才会拥有快乐,拥有幸福!老师们,同学们,中秋最美,美不过一颗感恩的心!中秋最美,美不过真心的祝福!在此,我代表学校,祝老师们、同学们中秋快乐,一切圆满!'
您可能关注的文档
- 市政及厂区道路施工组织设计方案
- 市政及厂区道路施工组织设计方案
- 室外绿化室外道路施工组织设计方案
- 上海市政道路施工组织设计.doc设计
- 道路施工组织设计可行性报告
- 市政道路施工组织设计方案方案
- 沥青道路施工组织设计方案
- xx市道路施工组织设计(投标).doc
- _道路施工组织设计.doc
- 四川某国道市政道路施工组织设计(热拌沥青混合料路面).doc.doc
- 市政道路施工组织设计(全) .doc.doc
- 道路施工组织设计.docx.docx
- 宅前道路施工组织设计
- 忍冬道路施工组织课程设计(高分版)
- 道路施工组织设计--策划
- 二级道路施工组织设计#成都
- 场区道路施工组织设计
- 城市棚户区改造项目项目市政基础配套设施工程道路施工组织设计
