• 1.19 MB
  • 22页

建筑工程造价习题集答案

  • 22页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

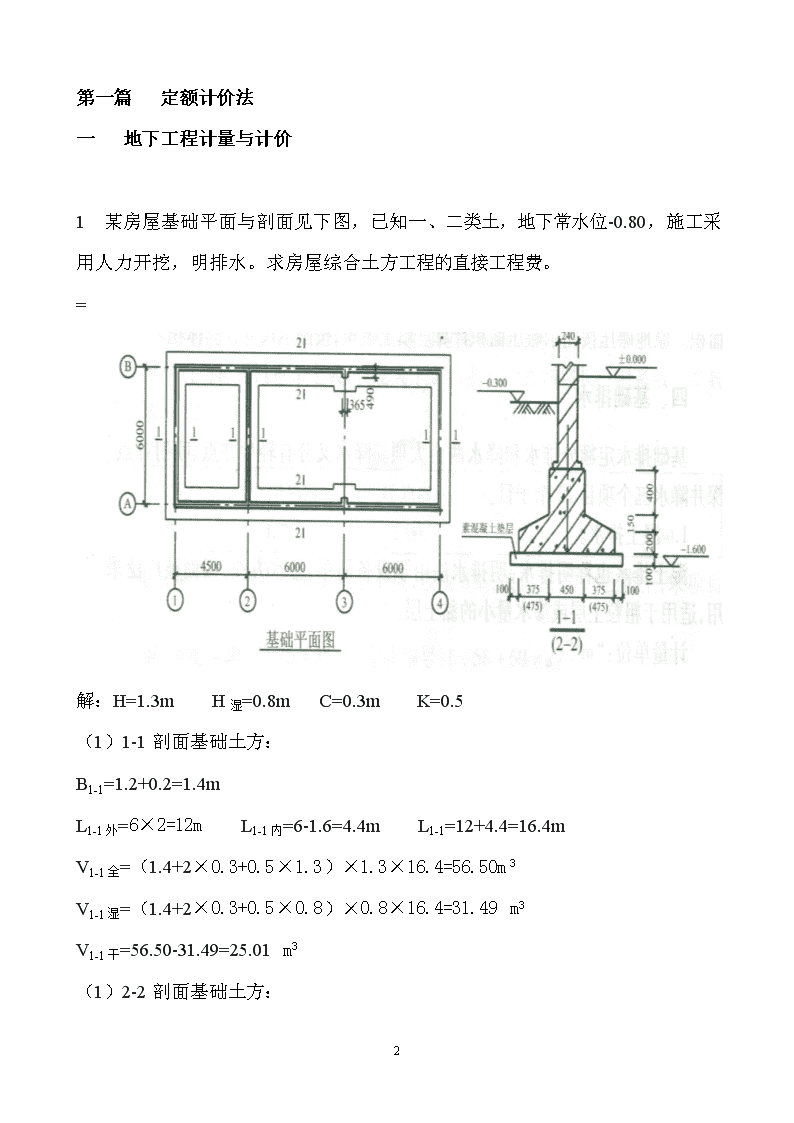

'建筑工程造价习题集编者孙咏梅浙江水利水电专科学校二0一一年10月22 第一篇定额计价法一地下工程计量与计价1某房屋基础平面与剖面见下图,已知一、二类土,地下常水位-0.80,施工采用人力开挖,明排水。求房屋综合土方工程的直接工程费。=解:H=1.3mH湿=0.8mC=0.3mK=0.5(1)1-1剖面基础土方:B1-1=1.2+0.2=1.4mL1-1外=6×2=12mL1-1内=6-1.6=4.4mL1-1=12+4.4=16.4mV1-1全=(1.4+2×0.3+0.5×1.3)×1.3×16.4=56.50m3V1-1湿=(1.4+2×0.3+0.5×0.8)×0.8×16.4=31.49m3V1-1干=56.50-31.49=25.01m3(1)2-2剖面基础土方:22 B2-2=1.4+0.2=1.6mL2-2=[12+4.5+(0.49-0.24)×0.365/0.24]×2=33.76mV2-2全=(1.6+2×0.3+0.5×1.3)×1.3×33.76=125.08m3V2-2湿=(1.6+2×0.3+0.5×0.8)×0.8×33.76=70.22m3V2-2干=125.08-70.22=54.86m3V干总=V1-1干+V2-2干=25.01+54.86=79.87m3V湿总=V1-1湿+V2-2湿=31.49+70.22=101.71m3湿土排水工程量=V1-1湿+V2-2湿=31.49+70.22=101.71m3人工挖湿土基价换算如下:1-1H换算后基价=21.67×1.06=22.97元/m3(3)分项工程直接费计价表定额编号项目名称单位工程量单价合价(元)1-1人工综合一、二类干土深3m以内干土m379.8721.671730.131-1H人工综合一、二类干土深3m以内湿土m3101.7122.972336.281-110湿土排水m3101.715.78587.88小计元4654.292某房屋基础平面和剖面如下图所示,已知土类为三类土,人力开挖,地下常水位标高-0.60,明排水,计算房屋综合土方工程的直接工程费,如该土方工程实际采用轻型井点降水,施工组织设计井点竖管根数65根,使用天数15天,试计算该工程轻型井点降水措施费用。22 解:(1)地槽土方:22 H=1.7-0.3=1.4mK=0H湿=1.7-0.6=1.1mC=0.3mL1-1=18×2=36mL2-2=12×2+(12-1.3-1.8)=32.9mV1-1湿=(1.3+2×0.3)×1.1×36=75.24m3V1-1干=(1.3+2×0.3)×0.3×36=20.52m3V2-2湿=(1.5+2×0.3)×1.1×32.9=76.10m3V2-2干=(1.5+2×0.3)×0.3×32.9=20.73m3(1)地坑土方:H=1.7-0.3=1.4mK=0H湿=1.7-0.6=1.1mC=0.3mB=L=1.8mVJ-1湿=(1.8+0.3×2)×(1.8+0.3×2)×1.1=6.34m3VJ-1干=(1.8+0.3×2)×(1.8+0.3×2)×0.3=1.73m3(2)分项工程直接费计价表人工挖湿土基价换算如下:1-2H换算后基价=27.15×1.06=28.78元/m3V干总=V1-1干+V2-2干+VJ-1干=20.52+20.73+1.73=42.98m3V湿总=V1-1湿+V2-2湿+VJ-1干=75.24+76.10+6.34=157.68m3湿土排水工程量=157.68m3定额编号项目名称单位工程量单价合价(元)1-2人工综合三类干土深3m以内干土m342.9827.151166.911-2H人工综合三类干土深3m以内湿土m3157.6828.784538.031-110湿土排水m3157.685.78911.39小计元6616.3322 (1)轻型井点降水:“安拆”工程量=65根“使用”工程量共2套,一套为竖管50根,一套为竖管15根。查定额得:1-10050根一套的工程量=1套×15天=15套天基价=256元/套天1-100H15根一套的工程量=1套×15天=15套天因15根不足25根,故基价要乘以0.7的系数换算后的基价=256×0.7=179.20元/套天分项工程直接费计价表定额编号项目名称单位工程量单价合价(元)1-99井点安拆根65133.3086651-100井点使用套天15256.0038401-100H井点使用(不足25根)套天15179.202688小计元151932利用第一题的图,模板工程量分别按照含模量法和接触面积法,完成下列计算:(1)C10混凝土垫层混凝土浇捣直接工程费与模板措施费;(2)C20钢筋混凝土带形基础混凝土浇捣直接工程费与模板措施费;(3)M10水泥砂浆砌筑烧结普通砖基础直接工程费;(4)1:2防水砂浆防潮层直接工程费。22 解:(1)C10混凝土垫层L1-1=12+4.4=16.4mL2-2=[12+4.5+(0.49-0.24)×0.365/0.24]×2=33.76mV混凝土=1.4×0.1×16.4+1.6×0.1×33.76=7.70m3套定额4-1227.2元/m3S模板=7.70×1.94=14.94m2其中1.94为垫层含模量。套定额4-13523.32元/m2(2)C20钢筋混凝土带形基础L1-1=12+6-1.6=16.6mL2-2=[12+4.5+(0.49-0.24)×0.365/0.24]×2=33.76mV混凝土=[1.2×0.2+(0.45+1.2)×0.15/2+0.45×0.4]×16.6+[1.4×0.2+(0.45+1.4)×0.15/2+0.45×0.4]×33.76+[(2×0.45+1.2)/6×(1.4-0.45)×0.15/2+0.45×0.4×(1.4-0.45)/2]×2=29.46m3套定额4-3237.1元/m3S模板=29.46×3.16=93.09m2套定额4-13922.42元/m2(3)M10水泥砂浆砌筑烧结普通砖基础L外=(6+16.5+0.38)×2=45.76mL内=6-0.24=5.76mH=0.75+0.066=0.816m其中0.066为垛折加高度。V=0.816×(45.75+5.76)×0.24=10.09m3套定额3-15275.4元/m322 (4)1:2防水砂浆防潮层S=(45.76+5.76)×0.24=12.36m套定额7-406.87元/m3(5)分项工程直接费计价表定额编号项目名称单位工程量单价合价(元)4-1C10混凝土垫层m37.70227.21749.444-3C20钢筋混凝土带形基础m329.46237.1369854-135垫层模板m214.9423.32348.404-139带形基础模板m293.0922,4220873-15M10水泥砂浆烧结砖基础m310.09275.427797-401:2防水砂浆防潮m212.366.8785小计元140424利用第二题的图,模板工程量分别按照含模量法和接触面积法,完成下列计算:(1)内墙2-2剖面垫层模板、浇捣工程量;(2)内墙2-2剖面带形基础模板、浇捣工程量;(3)J-1独立基础模板、浇捣工程量。解:(1)内墙2-2剖面垫层L2-2=12-1.8-1.3=8.9mV混凝土=1.5×0.1×8.9=1.34m3套定额4-1227.2元/m3S模板=1.34×1.94=2.62m2其中1.94为垫层含模量。22 套定额4-13523.32元/m2(2)内墙2-2剖面带形基础L2-2内=12-1.1-1.6=9.3mV混凝土=[1.3×0.2+(0.46+1.3)×0.15/2+0.46×0.15]×9.3+[(1.6-0.5)×0.46×0.15×2/2+(1.1-0.46)/2×[(2×0.46+1.3)×0.15/6+0.45×0.15]×2=4.41m3套定额4-3237.1元/m3S模板=4,41×3.16=13.94m2套定额4-13922.42元/m2(3)J-1独立基础V混凝土=1.6×1.6×0.35+0.15/6×[1.6×1.6+0.5×0.5+4×(1.6+0.5)/2×(1.6+0.5)/2]=1.08m3套定额4-3237.1元/m3S模板=1.08×2.35=2.54m2套定额4-14121.60元/m2(4)分项工程直接费计价表定额编号项目名称单位工程量单价合价(元)4-1C10混凝土垫层m31.34227.2304.454-3C20钢筋混凝土基础m34.41+1.08=5.49237.11301.684-135垫层模板m22.6223.3261.104-141独立基础模板m22.5421.6054.86小计元1722.0922 5计算下图钢筋混凝土杯形基础的模板、浇捣工程量(模板采用含模量法和接触面积法)22 解:(1)杯形基础浇捣工程量:V=V1+V2+V3-V4V1——基底部分体积V2——似棱台体积V3——杯口部分体积V4——杯口槽体积V1=3×4.2×0.4=5.04m3V2=0.3/6×[1.15×1.55+3×4.2+(1.15+3)×(1.55+4.2)]=1.912m3V3=1.15×1.55×0.4=0.713m3V4=0.85/6×[0.5×0.9+0.55×0.95+(0.5+0.55)×(0.9+0.95)]=0.413m3V=V1+V2+V3-V4=5.04+1.912+0.713-0.413=7.25m3(2)杯形基础模板工程量=7.25×2.96=21.46m22试计算下图基础土方(三类土)、C15混凝土垫层、C30钢筋混凝土基础、M5水泥砂浆烧结砖基础工程量及直接工程费。已知:该工程为人工开挖土方,土方就地平衡22 22 解H=2.0-0.3=1.7MH湿=2-1=1MC=30CMK=0.331-1剖面B1-1=1.5+0.2=1.7ML1-1外=3.6*3*2=21.6ML1-1内=3.6*3-1.9*3=5.1ML1-1=21.6+5.1=26.7MV1-1全=(1.7+2*0.30+0.33*1.7)*1.7*26.7=129.86M3V1-1湿=(1.7+2*0.30+0.33*1)*1*26.7=70.22M3V1-1干=V1-1全-V1-1湿=129.86-70.22=59.64M32-2剖面B2-2=1.7+0.2=1.9ML2-2内=[4.5*2-(1.7/2)*2]*2=14.6ML2-2外=4.5*2*2=18ML2-2=14.6M+18M=32.6MV2-2全=(1.9+2*0.30+0.33*1.7)*1.7*32.6=169.64M3V2-2湿=(1.9+2*0.30+0.33*1)*1*32.6=92.26M3V2-2干=V2-2全-V2-2湿=169.64-92.26=77.38M3V干总=V1-1干+V2-2干=59.64+77.38=137.02M3V湿总=V1-1湿+V2-2湿=70.22+92.26=162.48M3V总=V1-1全+V2-2全=129.86+169.64=299.5M3V湿土排水=V湿总=162.48M32、垫层22 V1-1=(1.5+0.2)*0.1*26.7=4.54M3V2-2=(1.7+0.2)*0.1*32.6=6.19M3V垫=4.54+6.19=10.73M3模板=1.94*10.73=20.82M23、混凝土基础1-1剖面S断面1-1=(0.46+1.5)0.15/2+0.46*0.45+1.5*0.2=0.147+0.207+0.3=0.654M3L1-1外=3.6*3*2=21.6ML1-1内=3.6*3-1.7*3=5.7ML1-1=21.6+5.7=27.3MV1-1搭接2=[(2*0.46+1.5)*0.15*0.62/6+0.46*0.45*0.62]*6=(0.0375+0.10764)*6=0.1451*6=0.87M3V1-1=0.654*27.3+0.87=18.72M32-2剖面S断面2-2=(0.46+1.7)0.15/2+0.46*0.45+1.7*0.2=0.162+0.207+0.34=0.71M3L2-2内=[4.5*2-(1.5/2)*2]*2=15ML2-2外=4.5*2*2=18ML2-2=15M+18M=33MV2-2搭接=[(2*0.46+1.7)*0.15*0.52/6+0.46*0.45*0.52]*4=(0.0341+0.10764)*4=0.57M3V2-2=0.71*33+0.57=24M3V总=V1-1+V2-2=18.72+24=42.72M322 模板=3.16*42.72=135.0M24、砖基础砖基础高=2-0.1-0.2-0.15-0.45=1.1MV=(1.1*0.24+0.06*0.12*2)*[39.6+(4.5*2-0.24)*2+(3.6-0.24)*3]=(0.264+0.0144)*(39.6+17.52+10.08)=0.2784*67.2=18.71M35、防潮层S=[39.6+(9-0.24)*2+(3.6-0.24)*3]*0.24=(39.6+17.52+10.08)*0.24=67.2*0.24=16.12M36、土方运输1)湿土外运V=V湿=162.48M32)亏土内运V基础回填土=V总-V垫-V混凝土基础-V砖基础=299.5-10.73-42.72-(0.8*0.24+0.06*0.12*2)*[39.6+(4.5*2-0.24)*2+(3.6-0.24)*3]*0.8=246.05-0.2064*(39.6+17.52+10.08)=246.05-0.2064*67.2=232.18M3V亏土=V基础回填土-V干总=232.18*1.15-137.02=129.99M3序号定额编号分项工程项目名称单位基价(元)工程量直接工程费11-2人工综合挖三类土M327.15137.023720.0921-2H人工综合挖三类湿土M327.15*1.06=28.78162.484676.1731-110湿土排水M35.78162.48939.1344-135垫层模板M223.3220.82485.5254-1HC15混凝土垫层M3227.2+(183.25-174.6510.732531.5322 )*1.015=235.9364-139带形基础有梁式复合木模M222.42135.03026.7074-3HC30混凝土带形基础M3237.1+(216.47-192.94)*1.015=260.9842.7211149.1983-15HM5水泥砂浆烧结砖基础M3275.4+(164.87-174.77)*0.23=273.1218.715110.1397-401:2水泥砂浆基础防潮层M26.8716.12110.7410湿土机械装车M3162.4811自卸汽车运出湿土多少KMM3162.4812亏土自卸汽车运进多少KMM3162.48合计2试计算下图基础土方(二类土),C10混凝土垫层、C25钢筋混凝土基础、M5混合砂浆烧结砖基础的工程量及直接工程费。已知:该工程为反产挖掘机开挖土方,土方场内平衡。22 解:1、平整场地计算S=(4.5*3+0.24)(8+0.24)+2*(4.5*3+0.24+8+0.24)*2+16=113.22+87.92+16=217.14M22、机械挖土方H=1.7-0.45=1.25MC=30CMK=0.751-1剖面B1-1=1.3+0.2=1.5ML1-1=(4.5*3+8)*2+[(0.49-0.24)*0.365/0.24]*2=43.76MV1-1全=(1.5+2*0.30+0.75*1.25)*1.25*43.76=166.15M32-2剖面B2-2=1.4+0.2=1.6ML2-2内=8-(1.5/2)*2=6.5MV2-2全=(1.6+2*0.30+0.75*1.25)*1.25*6.5=25.49M322 J-1地坑B=L=2.2VJ-1全=(2.2+2*0.3+0.75*1.25)2*1.25+0.7521.253/3=17.46+0.3662=17.83M3V总=V1-1全+V2-2全+VJ-1全=166.15+25.49+17.83=209.47M32、垫层V1-1垫=(1.3+0.2)*0.1*43.76=6.56M3V2-2垫=(1.4+0.2)*0.1*6.5=1.04M3VJ-1垫=(2+0.2)2*0.1=0.48M3V垫=6.56+1.04+0.48=8.08M3模板=1.94*8.08=15.68M23、混凝土基础1-1剖面S断面1-1=(0.34+1.3)0.15/2+0.34*0.3+1.3*0.25=0.123+0.102+0.325=0.55M3L1-1=43.76MV1-1=0.55*43.76=24.07M32-2剖面S断面2-2=(0.34+1.4)0.15/2+0.34*0.3+1.4*0.25=0.1305+0.102+0.35=0.58M3L2-2=8-(1.3/2)*2=6.7ML搭接=(1.3-0.34)/2=0.48V2-2搭接=[(2*0.34+1.4)*0.15*0.48/6+0.34*0.3*0.48]*2=0.15M322 V2-2=0.58*6.7+0.15=4.04M3独立基础VJ-1=2*2*0.5+{0.52+22+[(0.5+2)/2]2*4}*0.3/6=2+(4.25+6.25)*0.3/6=2+0.525=2.53M3V带形=V1-1+V2-2=24.07+4.04=28.11M3V总=V带形+VJ-1=28.11+2.53=30.64M3带形有梁基础模板=3.16*30.64=96.82M2独立基础模板=2.35*2.53=5.95M24、砖基础砖基础高=1.7-0.1-0.25-0.15-0.3=0.9ML1-1=43.76L2-2=8-0.24=7.76V=0.9*0.24*[43.76+7.76]=11.13M35、土方回填V基础回填土=V总-V垫-V混凝土基础-V砖基础-V柱=209.47-8.11-30.64-(1.2-0.45)*0.24*(43.76+7.76)-0.5*0.5*(1.7-0.1-0.5-0.3-0.45)=170.72-9.27-0.09=161.36M3V余土=V干总-V基础回填土=209.47-161.36*1.15=23.91M3序号定额编号分项工程项目名称单位基价(元)工程量直接工程费11-22机械场地平整M20.364217.1479.0421-29反铲挖掘机挖二类土深2M以内M33.15209.47659.831-18就地回填土M35.8161.36935.8944-135垫层模板M2123.3215.681933.6654-1C10混凝土垫层M3227.28.081835.7864-139带形基础有梁式复合木模M222.4296.822170.7022 74-141独立基础复合木模M221.65.95128.5284-3C20混凝土带形基础M3237.130.647264.7493-15HM5混合砂浆砖基础M3275.4+(181.66-174.77)*0.23=276.9811.133082.798写出下列分部分项工程定额编号、基价,并写出计算过程。(1)人工挖墙基础局部深5m部分三类土方。1-2H=27.15*1.05*1.05(2)反铲挖掘机开挖房屋土方,三类湿土,含水率40%,深6米,下有桩基。1-35H=3.449*1.15*1.1(3)推土机推土上坡(坡度18%),运距为100米,三类土。L=100*2.25=225M225-20=205MN=205/10=20.5=211-58H=1.878+0.565*21(4)挖掘机挖含水率为30%的砂石,根据施工组织设计,要求在垫板上工作,挖深3.8米。1-34H=3.065*1.15*1.25+0.23(5)铲运机铲运土方(土壤中含石率为35%)。1-63H=6.163*1.25(6)房屋地槽人工综合挖三类湿土,深5米,有桩基。1-2H=27.15*1.06*1.05*1.05*1.08(7)Φ500单头喷水泥浆搅拌桩每米桩水泥含量50kg,加固土重1500kg/m³。22 2-119H=111.4+5.7*2X=(50/0.25*0.25*3.14*1)/1800=14.15%增加的倍数=14.15%-13%=1.15%≈2%(8)振动式沉管砼灌注桩15M,单位工程量140方,安放钢筋笼,计算其基价。2-43h=77.5+(33.11+36.483)(1.15*1.25-1)(9)打预制钢筋砼方桩,截面400×400,25m长,共100根。2-2H=123.5*1.2(10)静压振拔式沉管灌注混凝土桩C20(40),桩长24m,(安放钢筋笼者),工程量140m3。2-47H=61.2+(31.82+21.499)(1.15*1.25-1)2-81=319.0(11)人工挖孔桩挖孔,桩径800mm,桩长18m。2-97h=90.1+(71.81+0.095*45.93)(1.15-1)(12)Φ800钻孔灌注桩成孔(成孔长度36m,其中入岩1m)。2-52h=175+712.2*1/36(13)M10水泥砂浆砌筑弧形烧结砖基础。3-15H=275.4+42.57*0.1+0.23*0.03*174.77+0.528*0.03*360(14)C25(40)现浇砼杯形基础。4-3H=237.1+(207.37-192.94)*1.015+0.004*228.22(15)地下室底板现场搅拌泵送砼P6C25(40)。4-76H=342+(207.37-321)*1.015+12.1+6.4(16)M5水泥砂浆砌筑弧形烧结砖基础。22 22'
