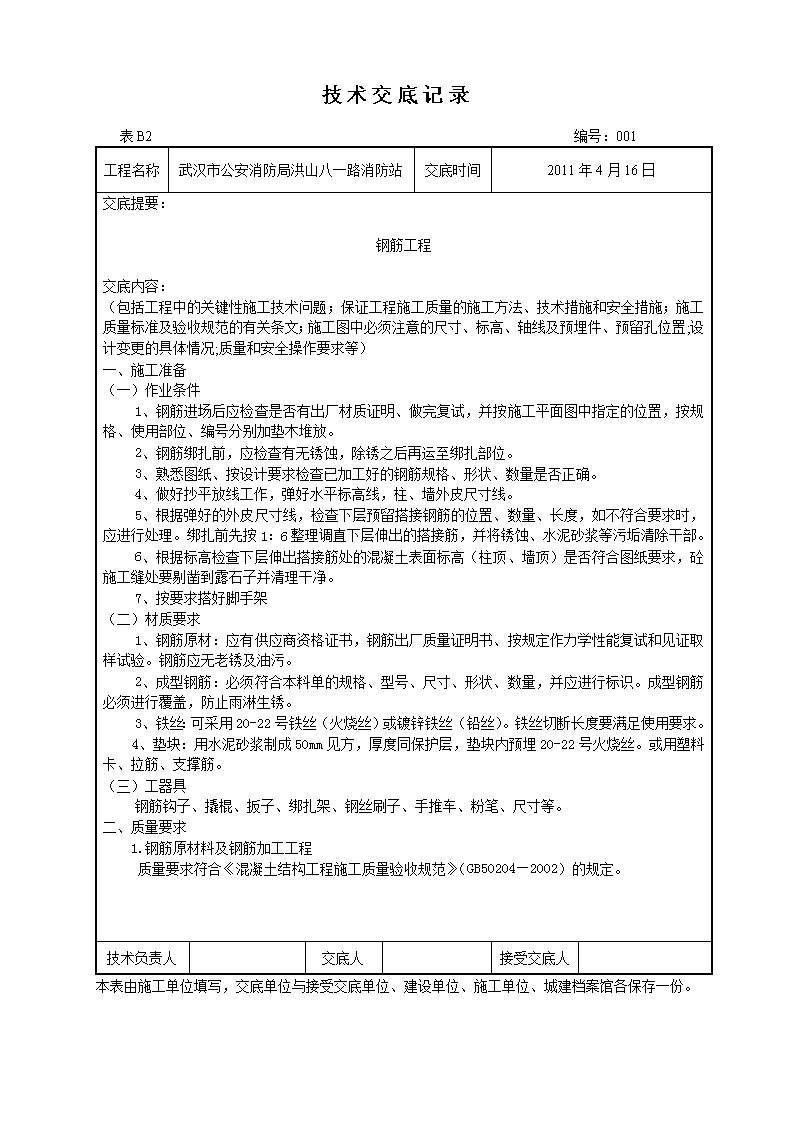

'技术交底记录表B2编号:001工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、施工准备(一)作业条件1、钢筋进场后应检查是否有出厂材质证明、做完复试,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。2、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。3、熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。4、做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。绑扎前先按1:6整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干部。6、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,砼施工缝处要剔凿到露石子并清理干净。7、按要求搭好脚手架(二)材质要求1、钢筋原材:应有供应商资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证取样试验。钢筋应无老锈及油污。2、成型钢筋:必须符合本料单的规格、型号、尺寸、形状、数量,并应进行标识。成型钢筋必须进行覆盖,防止雨淋生锈。3、铁丝:可采用20-22号铁丝(火烧丝)或镀锌铁丝(铅丝)。铁丝切断长度要满足使用要求。4、垫块:用水泥砂浆制成50mm见方,厚度同保护层,垫块内预埋20-22号火烧丝。或用塑料卡、拉筋、支撑筋。(三)工器具钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺寸等。二、质量要求1.钢筋原材料及钢筋加工工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204—2002)的规定。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。

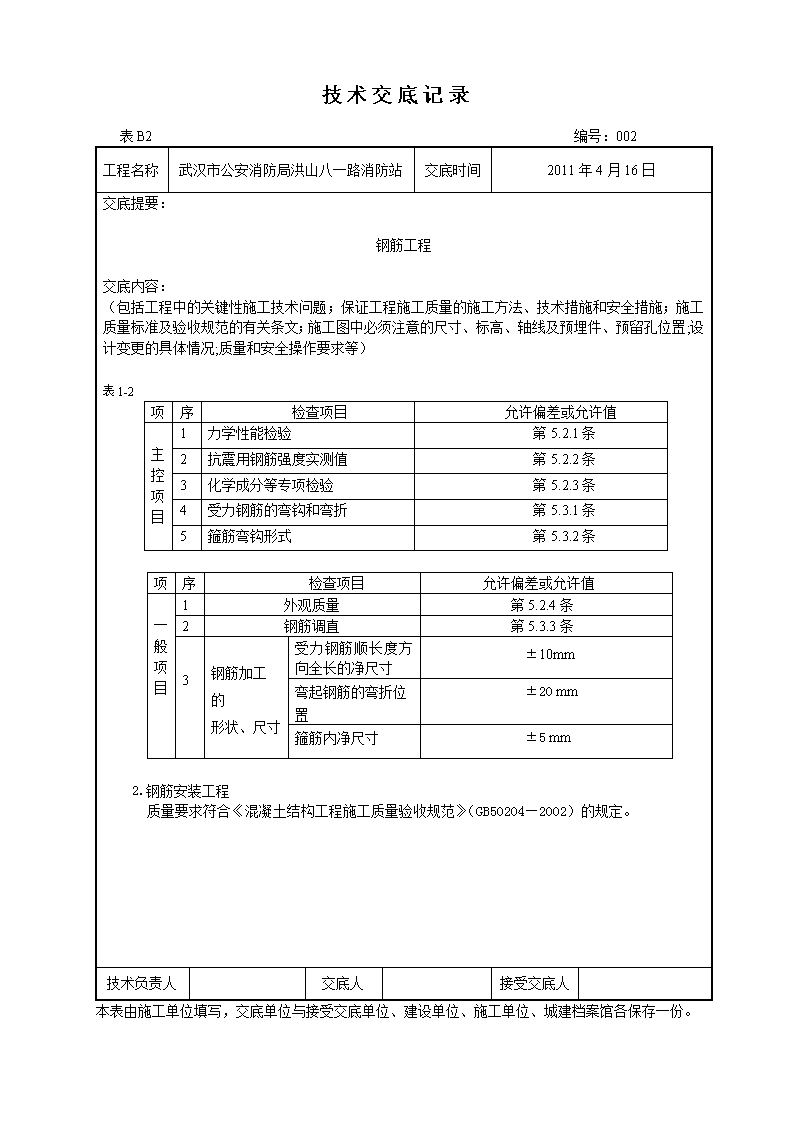

技术交底记录表B2编号:002工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)表1-2项序检查项目允许偏差或允许值主控项目1力学性能检验第5.2.1条2抗震用钢筋强度实测值第5.2.2条3化学成分等专项检验第5.2.3条4受力钢筋的弯钩和弯折第5.3.1条5箍筋弯钩形式第5.3.2条项序检查项目允许偏差或允许值一般项目1外观质量第5.2.4条2钢筋调直第5.3.3条3钢筋加工的形状、尺寸受力钢筋顺长度方向全长的净尺寸±10mm弯起钢筋的弯折位置±20mm箍筋内净尺寸±5mm2.钢筋安装工程质量要求符合《混凝土结构工程施工质量验收规范》(GB50204—2002)的规定。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。

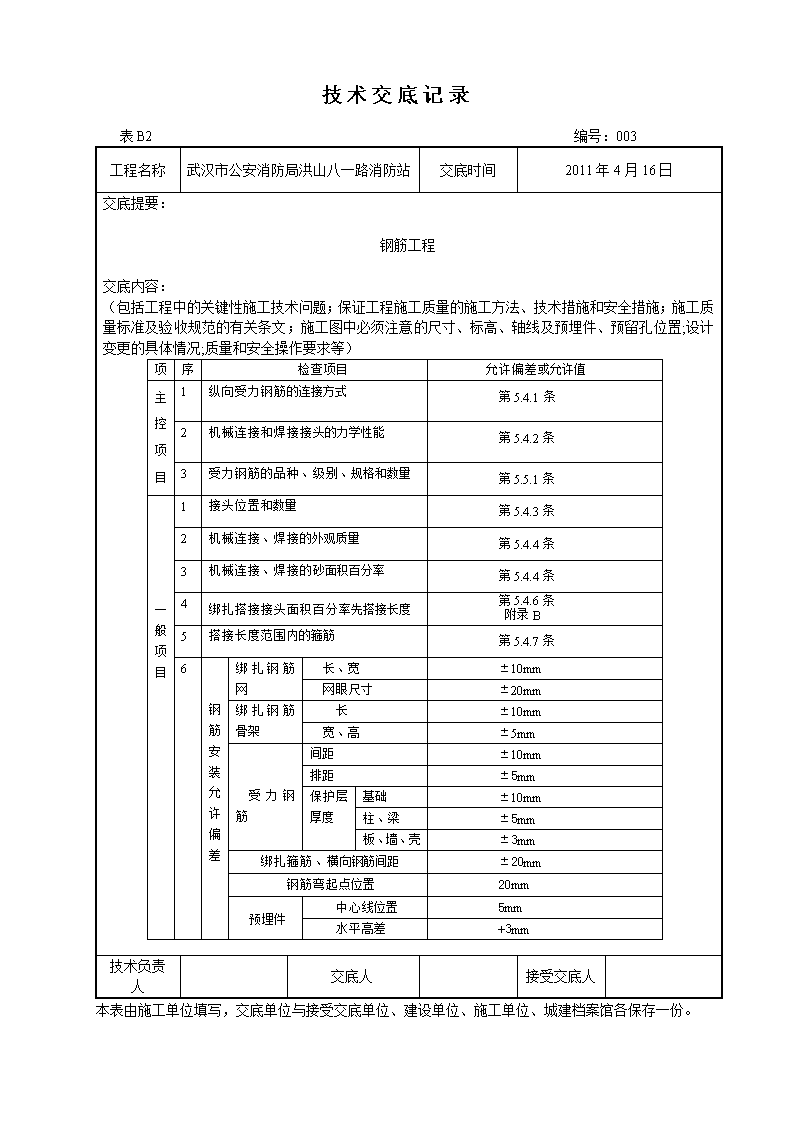

技术交底记录表B2编号:003工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)项序检查项目允许偏差或允许值主控项目1纵向受力钢筋的连接方式第5.4.1条2机械连接和焊接接头的力学性能第5.4.2条3受力钢筋的品种、级别、规格和数量第5.5.1条一般项目1接头位置和数量第5.4.3条2机械连接、焊接的外观质量第5.4.4条3机械连接、焊接的砂面积百分率第5.4.4条4绑扎搭接接头面积百分率先搭接长度第5.4.6条附录B5搭接长度范围内的箍筋第5.4.7条6钢筋安装允许偏差绑扎钢筋网长、宽±10mm网眼尺寸±20mm绑扎钢筋骨架长±10mm宽、高±5mm受力钢筋间距±10mm排距±5mm保护层厚度基础±10mm柱、梁±5mm板、墙、壳±3mm绑扎箍筋、横向钢筋间距±20mm钢筋弯起点位置20mm预埋件中心线位置5mm水平高差+3mm技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。
技术交底记录表B2编号:004工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)三、工艺流程1、柱子钢筋绑扎套柱箍筋—搭接绑扎竖向受力筋—画箍筋间距线—绑箍筋2、梁钢筋绑扎画主次梁箍筋间距—放主梁次梁箍筋—穿主梁底层纵筋及弯起筋—穿次梁底层纵筋并与箍筋固定—穿主梁上层纵向架立筋—按箍筋间距绑扎—穿次梁上层纵向钢筋—按箍筋间距绑扎3、板钢筋绑扎清理模板—模板上画线—绑板上受力筋—绑负弯矩钢筋4、楼梯钢筋绑扎划位置线—绑主筋—绑分布筋—绑踏步筋四、操作工艺(一)柱钢筋绑扎1、柱竖向筋采用焊接连接,按规范要求错开50%接头位置,上下层接头间距大于35d,第一步接头距楼板面大于500mm且大于H/6,不在箍筋加密区。2、画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。3、柱箍筋绑扎(1)按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎。(2)箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。(3)箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固。见图2。(4)有抗震要求的地区,柱筋端头弯成135度,平直部分长度不小于10d(d为箍筋直径)。(5)柱上下两端箍筋应加密,加密区长度及加密区内箍筋距应符合设计图纸及施工规范小于等于100mm且不大于5d的要求。如设计要求箍筋设拉筋时,拉筋应钩住箍筋。(6)柱筋保护层厚度应符合规范要求,主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一股100mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。同时,可采用钢筋定距框来保证钢筋位置的正确性。当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。(7)墙体拉接筋或埋件,根据墙体所用材料,按有关图集留置。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。
技术交底记录表B2编号:005工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)柱向受拉钢筋的最小搭设长度表钢筋类型混凝土强度等级C15C20~C25C30~C35≥C40光圆钢筋HPB235级45d35d30d25d带肋钢筋HRB335级55d45d35d30dHRB400级、RRB440级—55d40d35d(二)梁钢筋绑扎1、工艺流程:画主次梁箍筋间距—放主梁次梁箍梁—穿主梁底层纵筋及弯起筋—穿次梁底层纵筋并与箍筋固定—穿主梁上层纵向架立筋—按箍筋间距绑扎—穿次梁上层纵向钢筋—按箍筋间距绑扎。2、在梁侧模板上画出箍筋间距,摆放箍筋。3、先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开,穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋:放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使用距符合设计要求,绑架立筋,再绑主筋,主次同时配合进行。次梁上部纵向钢筋应放在主梁上部纵向钢筋之上。为了保证次梁钢筋的保护层厚度和板筋位置,可将主梁上部钢筋降低一个次梁上部主筋直径加以解决。4、框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。框架梁纵向钢筋在端节点内的锚固长度也符合设计要求,一般大于45d,绑梁上部纵向筋的箍筋,宜用套扣法绑扎。5、箍筋在叠合处的弯钩,在梁中应交错布置,箍筋弯钩采用135度,平直部分长度为10d,如做成封闭箍时,单面焊接长度为5d。6、梁端第一个箍筋应设置在距离柱节点边缘50mm处。梁与柱交接处箍筋应加密,其间距与加密区长度均要符合要求,梁柱节点处,由于梁筋穿在柱筋内侧,导致梁筋保护层加大,应采用渐变箍筋,渐变长度一般为600mm以保证箍筋与梁筋紧密绑扎到位。7、在主、次梁受力筋下均应垫垫块(或塑料卡),保证保护层的厚度,受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计规范要求。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。
技术交底记录表B2编号:006工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)8、梁筋的搭接:梁的受力钢筋直径等于或大于22mm时,宜采用焊接接头或机械连接接头,小于22mm时,可采用绑扎接头,搭接长度要符合规范的规定。搭接长度末端与钢筋弯折处的距离,不得小于钢筋直径的10倍。接头不宜位于构件最大弯矩处,受拉区域内Ⅰ级钢筋绑扎接头的末端应做弯钩(Ⅱ级钢筋可不做弯钩),搭接处应在中心和两端扎牢。接头位置应相互错开,当采用绑扎搭接接头时,在规定搭接长度的任一区段内有接头的受力钢筋截面面积占受力钢筋总截面面积百分率,受拉区不大于50%。(三)板钢筋绑扎1、工艺流程清理模板—模板上画线—绑板下受力筋—绑负弯矩钢筋2、清理模板上面的杂物,用墨斗在模板上弹好主筋,分布筋间距线。3、按划好的间距,先摆放受力主筋、后放分布筋。预埋件、电线管、预留孔等及时配合安装。4、如板为双层钢筋,两层筋之间须加钢筋马凳,以确保上部钢筋的位置,负弯矩钢筋每个相交点均要绑扎。5、在钢筋的下面垫好砂浆垫块,间距1.5m。垫块的厚度等于保护层厚度,应满足设计要求,如设计无要求时,板的保护层厚度应为15mm。盖铁下部安装马凳,位置同垫块。(四)楼梯钢筋绑扎1、工艺流程划位置线—绑主筋—绑分布筋—绑踏步筋2、在楼梯底板上划主筋和分布筋的位置线。3、根据设计图纸中主筋、分布筋的方向,先绑扎主筋后绑扎分布筋,每个交点均应绑扎。如有楼梯梁时,先绑梁后绑板筋。板筋要锚固到梁内。4、底板筋绑完,待踏步模板支好后,再绑扎踏步钢筋,主筋接头数量和位置均要符合施工规范的规定。五、成品保护1、楼板的弯起钢筋、负弯矩钢筋绑好后,不准在上面踩踏行走。浇筑混凝土时派钢筋工专门负责修理,保证负弯矩筋位置的正确性。2、绑扎钢筋时禁止碰动预埋件及洞口模板。3、钢模板内面涂隔离剂时不要污染钢筋。技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。
技术交底记录表B2编号:007工程名称武汉市公安消防局洪山八一路消防站交底时间2011年4月16日交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必须注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)4、安装电线管、暖卫管线或其他设施时,不得任意切断和移动钢筋。六、应注意的质量问题1、浇筑混凝土前检查钢筋位置是否正确,振捣混凝土时防止碰动钢筋,浇完混凝土后立即修整甩筋的位置,防止柱筋、墙筋位移。2、梁钢筋骨架尺寸小于设计尺寸:配制箍筋时应按皮尺寸计算。3、梁、柱核心区箍筋应加密,熟悉图纸按要求施工。4、箍筋末端应弯成135度,平直部分长度为10d。5、梁主筋进支座长度要符合设计要求,弯起钢筋位置正确。6、板的弯起钢筋和负弯矩钢筋位置应准确,施工时不应踩倒。7、绑板的盖铁钢筋应拉通线,绑扎时随时找正调直,防止板筋不顺直,位置不准,观感不好。8、绑竖向受力时要吊正,搭接部位绑3个扣,绑扣不能用同一方向的顺和,层高超过4m时,搭架子进行绑扎,并采取措施固定钢筋,防止柱、墙钢筋骨架不垂直。9、在钢筋配料加工要注意,端头有对焊接头时,要避开搭接范围,防止绑扎接头内混入对焊接头技术负责人交底人接受交底人本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各保存一份。'
