• 267.50 KB
  • 29页

市政道路雨污水管道桥梁工程施工技术交底记录讲述

  • 29页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

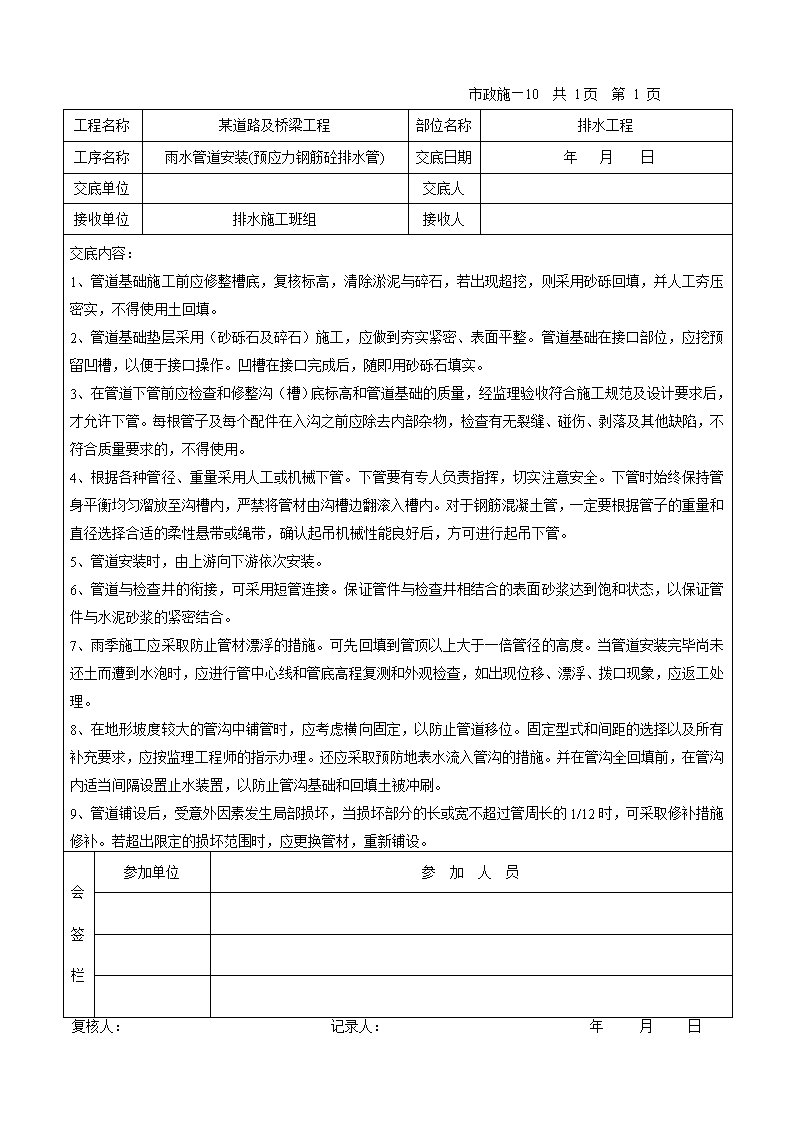

'市政施—10共1页第1页工程名称某道路及桥梁工程部位名称排水工程工序名称雨水管道安装(预应力钢筋砼排水管)交底日期年月日交底单位交底人接收单位排水施工班组接收人交底内容:1、管道基础施工前应修整槽底,复核标高,清除淤泥与碎石,若出现超挖,则采用砂砾回填,并人工夯压密实,不得使用土回填。2、管道基础垫层采用(砂砾石及碎石)施工,应做到夯实紧密、表面平整。管道基础在接口部位,应挖预留凹槽,以便于接口操作。凹槽在接口完成后,随即用砂砾石填实。3、在管道下管前应检查和修整沟(槽)底标高和管道基础的质量,经监理验收符合施工规范及设计要求后,才允许下管。每根管子及每个配件在入沟之前应除去内部杂物,检查有无裂缝、碰伤、剥落及其他缺陷,不符合质量要求的,不得使用。4、根据各种管径、重量采用人工或机械下管。下管要有专人负责指挥,切实注意安全。下管时始终保持管身平衡均匀溜放至沟槽内,严禁将管材由沟槽边翻滚入槽内。对于钢筋混凝土管,一定要根据管子的重量和直径选择合适的柔性悬带或绳带,确认起吊机械性能良好后,方可进行起吊下管。5、管道安装时,由上游向下游依次安装。6、管道与检查井的衔接,可采用短管连接。保证管件与检查井相结合的表面砂浆达到饱和状态,以保证管件与水泥砂浆的紧密结合。7、雨季施工应采取防止管材漂浮的措施。可先回填到管顶以上大于一倍管径的高度。当管道安装完毕尚未还土而遭到水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拨口现象,应返工处理。8、在地形坡度较大的管沟中铺管时,应考虑横向固定,以防止管道移位。固定型式和间距的选择以及所有补充要求,应按监理工程师的指示办理。还应采取预防地表水流入管沟的措施。并在管沟全回填前,在管沟内适当间隔设置止水装置,以防止管沟基础和回填土被冲刷。9、管道铺设后,受意外因素发生局部损坏,当损坏部分的长或宽不超过管周长的1/12时,可采取修补措施修补。若超出限定的损坏范围时,应更换管材,重新铺设。会签栏参加单位参加人员复核人:记录人:年月日 施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称排水工程工序名称排水工程沟槽土方开挖、回填交底日期年月日交底单位交底人接收单位排水施工班组接收人交底内容:一、土方开挖1、测量放样定出中心桩、槽边线及堆土堆料界线,界线至开挖线的距离应根据开挖深度确定,并不小于5m。2、开挖前,先查明地下管线及其它地下构筑物情况,会同有关部门做出妥善处理,确保施工安全。并提前打设井点降水,在地下水位稳定在槽底以下1.0m时才进行土方开挖。3、采用机械开挖方式为主,人工开挖方式为辅的挖土方式。开挖应分层、分段依次进行,形成一定坡度,以利排水。开挖时不允许破坏沟底原状土,若不可避免沟底原状土被破坏时,必须用原土夯实平整。基底设计标高以上0.2~0.3m的原状土,应在铺管前人工清理至设计标高。4、采用放坡开挖,基底宽度为管径加上工作宽度,如有排水需要时再加上临时排水沟的宽度。放坡的坡度采用1:0.67;如采用排水时,排水沟的截面尺寸为200mm×300mm,沿着临时排水沟每隔20m设置600mm×600mm×800mm的集水井,采用潜水泵把集水井的水抽出沟槽外。开挖时应保护坡脚,边坡应严格按图纸施工,不允许欠挖和超挖,边坡应用人工修整。5、开挖后的土方如达到回填质量要求并经监理确认后应用于填筑材料,不适用于回填的土料弃于业主、监理指定地点。6、沟槽开挖时其断面尺寸必须准确,沟底平直,沟内无塌方,无积水,无各种油类及杂物,转角符合设计要求。7、开挖沟槽达设计标高时,应立即报监理验收并做土工试验,检查合格后应尽快进行基底垫层施工,以防渗水浸透基底。8、基底土质与设计不符时,应报监理、业主研究讨论,由业主、监理、设计和施工单位共同商讨加固措施。9、开挖完成后,应及时做好防护措施,尽量防止基底土的扰动,并应尽快组织进行基底垫层施工。夜间开挖时,应有足够的照明设施,并要合理安排开挖顺序,防止错挖或超挖。会签栏参加单位参加人员复核人:记录人:年月日 施工技术交底记录编号:市政施—10共2页第2页工程名称某道路及桥梁工程部位名称排水工程工序名称排水工程沟槽土方开挖、回填交底日期年月日交底单位交底人接收单位排水施工班组接收人交底内容:二、土方回填:1、回填材料选用合适的并经监理确认的挖出土或经试验合格的外运材料。回填前,确保沟槽内无积水。不得回填淤泥、腐植土、冻土及有机物质。2、管道安装完毕,用外观检查方法,进行管道严密性的预先检查,合格后进行回填;污水管在回填土前必须按施工验收规范进行闭水试验,经验收合格后方可回填,回填的密实度要求按以下执行:(1)胸腔:>95%;(2)、箱涵两侧:>95%;(3)、管顶以上50cm范围内:85%、90%。3、沟槽回填采用从管线、检查井、箱涵等构筑物两侧同时分层对称回填并夯实的施工方法,每层回填高度:管区内宜为150㎜,管区外宜为300㎜,土不大于0.2m,两侧填土高差不大于500mm,对中管顶0.4m范围内用人工夯实处理,以确保管线及构筑物不产生位移,必要时采取适当的限位措施。4、回填土夯压密实度达不到要求的密实度时,可根据具体情况加适量石灰土、砂、砂砾或其他可达到要求密实度的材料。5、管道接口处及连接工作坑回填应采用中粗砂或砂砾,在管道两侧同时回填并采用人工进行夯实。6、回填管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子周围填土夯实,并应从管道两边同时进行,直至管顶0.5m以上。7、检查井回填土时,应先将盖板座稳固并盖好井盖,在井墙和井筒周围同时回填。回填土密实度不低于87%。会签栏参加单位参加人员 复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称道路工程工序名称底基层级配碎石交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:一、测量放线1、在底基层或路床上恢复道路中线,直线段每20m设一中桩,平曲线每10m~15m测放一中桩;平曲线每10m设高程桩;并测设路基边桩,标示出基层面设计高程。二、级配碎石运输1、集料装车时,应控制每车料的数量基本相等;根据各路段基层或底基层的宽度、厚度及设计干密度计算各段需要的集料数量,并计算料堆的堆放距离。卸料时要严格控制料堆距离。三、摊铺、整平1、通过试验段确定集料的松铺系数,并确定松铺厚度,卸料后及时用推土机将混合料均匀摊铺,表面应力求平整。2、用推土机将拌和均匀的混合料按规定的路拱进行整平和整型,在整形过程中,应注意消除粗细集料离析现象,用压路机在已初平的路拱上快速碾压一遍,以暴露潜在的不平整,并采用平地机进行精平。3、摊铺时混合料的含水量宜高于最佳含水量约1℅,以补偿摊铺及碾压过程中的水分损失。四、碾压1、当混合料的含水量等到于或略大于最佳含水量时,立即用压路机静压1~2遍,再用振动压路机或轮胎压路机碾压4~6遍。2、直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。3、碾压时,后轮必须超过两段的接缝处。后轮压完路面全宽时,即为一遍。碾压一直进行到规定的压实度为止。终压时静压1~2遍,使表面无明显轮迹。压路机的碾压速度宜先慢后快,头两遍采用1.5~1.7km/h,之后采用2.0~2.5Km/h,路面的两侧应多压2~3遍。会签栏参加单位参加人员 复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第2页工程名称某道路及桥梁工程部位名称道路工程工序名称底基层级配碎石交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:4、严禁压路机在已完成的或正在碾压的路段上调头或急刹车。5、凡含土的级配碎石,都应进行滚浆碾压,一直压到碎石层中无多余细土泛到表面为止。滚到表面的浆(或事后变干的薄土层)应清除干净。6、每天的工作缝做成横向接缝。下次施工前先将末经压实的混合料铲除,再将已碾压密实且高程符合要求的末端挖成一横向(与路面垂直)向下的断面,然后再摊铺新的混合料。7、雨季施工时住意及时收听天气预报,并采取相应的排水措施,以防雨水进入路面基层,冲走基层表面的细粒土,从而降低基层强度;雨期施工期间应随铺随压,当天碾压成活。会签栏参加单位参加人员 复核人:记录人:年月日施工技术交底记录编号:市政施—10共4页第1页工程名称某道路及桥梁工程部位名称道路工程工序名称沥青混凝土路面面层交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:1、一、测量放线2、1、平面位置测设时,应定出该层的中心与边线桩位,高程测设时,应将设计高程接一定下反数测设到中线与边线高程控制桩上;在使用摊铺机作业时,此时高程应采用可调式托盘;且桩位间距不应大于10m,高程控制桩上平置铝合金导粱或¢3钢丝绳;当采用钢丝绳时,每100m将¢20以上钢钎砸入牢固的地面,其上固定1t倒链将钢丝绳绷紧,使其平稳置于已测设好高程的可调式托盘上,在摊铺机行进中,应有专人看管托盘,若发现托盘移动或钢丝绳从托盘掉下时,应立即重测该处的高程,二、透层油施工1、透层宜紧接在基层施工结束表面稍干后浇洒,当基层完工时间较长,表面过分干燥时,应对基层进行清扫,在基层表面少量洒水,并对附属构造物覆盖保护,待表面稍干后浇洒透层沥青。2、透层大面积施工前应在路上先行试洒,已确定喷洒速度及洒油量,施工时采用沥青洒布车按设计沥青用量一次喷洒均匀,当有遗漏及路边缘喷洒不到部位,应采用人工喷布机补洒,应做到外观检查不露白,不缺边。3、在无机结合料稳定土基层上浇洒透层沥青油后,宜立即撒布用量(2~3)立方/1000㎡的石屑。在无机结合料稳定土基层浇洒透层沥青油后,当不能及时铺筑面层,并需开放施工车辆通行时,也应撤布适量的石屑或粗砂,此种情况下透层沥用青量宜增加10%。撤布石屑或粗砂后,应用6~8t双钢轮压路机稳压1~2遍。在铺筑沥青面层前如发现局部地方透层沥青剥落应予修补,当有多余的浮动石屑或粗砂时,立予扫除。4、透层洒布后应尽早铺筑沥青层,当用乳化沥青作透层时,洒布后应待其破乳且洒布时间不宜少于24h之后,方可铺筑沥青层。三、混合料运输1、应采用大T位自卸车辆运输,车辆的数量应与摊铺机数量、摊铺能力、运输距离相适应,在摊铺机前形成一个不间断的供料车流。会参加单位参加人员 签栏复核人:记录人:年月日施工技术交底记录编号:市政施—10共4页第2页工程名称某道路及桥梁工程部位名称道路工程工序名称沥青混凝土路面面层交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:2、为便于卸料,运输车车厢的底板和侧板应均匀涂抹一层隔离剂,一般采用油水混合物(柴油:水=1:3),并擦净积存的余液;运输车装料时,应通过前后移运分层装料的方式消除离析现象。3、装好混合料的车辆为避免温度下降和尘土污染以及防雨应用篷布覆盖整个车厢,每车混合料应设专人进行温度检测,温度应符合有关规范要求,并填写随车单。四、混合料摊铺1、由于改性沥青混合料粘度较高,摊铺温度较高,摊铺温度较高,摊铺阻力比较大,应采用履带式摊铺机,且单机摊铺宽度不宜超过8m,伸缩板摊铺机宽度不宜大于7.5m,相邻两幅的宽度应重叠50㎜~100㎜,两机宜相距5m~15m。2、改性沥青混合料摊铺温度不应低于1600c,,为保证平整度、摊铺时要均匀、连续不间断地摊铺。一般要求摊铺机至少要有3台以上的运输车等候。3、摊铺过程中,一旦不能连续供料时,摊铺机应将剩余混合料摊铺完,抬起熨平板,做好临时接头,将混合料压实,避免出现等候时间长、混合料冷却结硬现象;摊铺过程中,摊铺机两侧螺浆送料器应不停地匀速旋转,使两侧混合料高度始终保持熨平板的2/3高度,以减少离析现象。4、摊铺过程中和摊铺结束后,设专人在基准粱和摊铺机覆带处清扫洒落的材料;改性沥青混合料摊铺尽量减少人工处理,防止破坏表面纹理,但混合料出现离析现象时必须采取人工筛料处理,处理时要随用随筛,筛孔不宜小于10㎜。五、混合料压实1、改性沥青混合料的压实应根据路面宽度、厚度、改性沥青与混合料类型,混合料温度、气温、拌和、运输、摊铺能力等条件综合确定压路机的数量、质量、类型以及压路机的组合、编队等。会参加单位参加人员 签栏复核人:记录人:年月施工技术交底记录编号:市政施—10共4页第3页工程名称某道路及桥梁工程部位名称道路工程工序名称沥青混凝土路面面层交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:2、改性沥青混合料的压实应在摊铺以后紧接着进行,初压压路机与摊铺机间最大末摊铺距离应在30米内。在初压和复压过程中,宜采用同类压路机并列呈梯队压实,初压时温度不应低于150度,复压时温度不应低于130度。3、压路机碾压的速度选择应根据压路机本身的能力、压实厚度、碾压位置等确定,采用振动压路机时,压路机的振频、振幅大小应与路面铺筑厚度协调。4、碾压路段长度以摊铺面温度下降情况和摊铺的速度为参考确定,压路机每完成一个来回碾压,应追随向摊铺机靠近,形成阶梯形碾压。5、压路机不得在未成型冷却的工作面停车、急转向、急刹车、起步和加油、水。振动压路机不得原地起振,必须行进起来后加振或停止行进前减振。6、设专人在摊铺、压实过程中对厚度、压实度、平整度和外观情况等进行跟踪检测。应重点对摊铺前后的混合料温度、摊铺后虚铺厚度、复压一遍的平整度设专人检查、检测。六、接缝施工1、纵向缝:当采用两台摊铺机成并列梯队摊铺作业时,纵向缝应采用热接缝,两台摊铺机相距宜为10m~20m,熨平板设置在同一水平。当不得不采用冷接时宜采用平接缝或自然缝。平接缝:施工时采用档板或施工后用切割机切齐可形成平接缝;自然缝:在施工中自然形成的缝,施工前应清除松散的混合料;摊铺前切缝应涂上粘层油,摊铺时,搭接宽度不应大于100㎜,新铺层的厚度通过松铺系数计算获取。2、横向缝:改性沥青混合料路面铺筑期间,当需要暂停施工时,宜在当天施工结束后用3m直尺检查挂线切割、清扫、成缝;接续摊铺前,应再次用直尺检查接缝处已压实的路面,当发现不平整、厚度不符合要求时,应切除后再摊铺新的混合料;横向缝接续施工前,应涂刷粘层油或用喷灯烘烤至沥青混合料熔融状态;重新开始摊铺前,应在摊铺机的熨平板下放置厚度为松铺厚度减去压实厚度之差的垫板, 会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共4页第4页工程名称某道路及桥梁工程部位名称道路工程工序名称沥青混凝土路面面层交底日期年月日交底单位交底人接收单位道路施工班组接收人交底内容:其长度应超过熨平板的前后边距;横向接缝处摊铺混合料应先清缝,然后检查新摊铺的混合料松铺厚度是否合适;横向接缝碾压时,宜向垂直车道方向沿接缝进行,并应在路面纵向边处放支撑木板,其长度应足够压路机驶向碾压区,接缝处不得转向。七、粘层油施工:粘层的沥青材料宜采用快裂的洒布型乳化沥青,用沥青洒布车喷洒,洒布时应保持稳定的速度和喷洒量,整个洒布宽度内必须喷洒均匀,也可采用人工喷洒方式,手工喷洒必须由具有熟练喷洒技术的工人操作,均匀洒布;在路缘石、雨水进水口、检查井等局部应用刷子人工涂刷;路面有脏物尘土时,应采用人工清扫或空压机吹扫的方式清扫干净,必要时采用水车进行冲洗,并待表面干燥后进行浇洒作业。 会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称排水工程工序名称雨、污水检查井交底日期年月日交底单位交底人接收单位排水施工班组接收人 交底内容:一、测量放线1、根据设计图纸,测放出检查井墙体内外边线及井室中心线。二、井室砌筑1、砌筑前,应将砌筑部位清理干净,并洒水润湿,对凿毛处理的部位刷素水泥浆,不同形式的井室,墙体尺寸控制及排砖均不同,井室为矩形时,在墙体的转角处立皮数杆,以控制墙体垂直度和高度。砌筑前先盘角,然后挂线砌墙,采用满丁满条砌法,砖墙转角处,每皮砖均需加砌七头砖;井室为圆形时,以圆心为控制中心挂线,随砌随检查井室尺寸,采用丁砖砌法,两面排砖,外侧大灰缝用“二分枣”砖,砌完一层后,再灌一次砂浆,然后再铺浆砌筑上一层砖,上下两层砖间竖向缝应错开;砖砌体水平缝砂浆饱满度不得低于90%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝,砌筑时,要上下错缝,相互搭接,水平及竖向灰缝控制在8~12㎜。三、拱券及支管1、检查井接入圆管时,管顶应砌砖券加固,当管径≥1000㎜时,拱券高应为125㎜;预留支管应随砌随安,管口应深入井壁30㎜,预留管的管径、方向、标高应符合设计要求,管与井壁衍接处应严密不得漏水,预留支管宜用强度低于M7.5等级的砂浆砌筑封口抹平。用截断的短管安装预留管时,其断管破茬不得朝向井内。四、流槽与踏步安装1、流槽应与井室同时进行砌筑,雨水检查井流槽高度为到顶平接的支管线的管中部位,流槽表面采用20㎜厚1:2.5水泥砂浆抹面,压实抹光,与上下游管道平顺一致,以减少摩擦;污水检查井流槽高度为干线管顶高,表面采用20㎜厚1:2.5水泥砂浆抹面,压实抹光,与上下游管道平顺一致;踏步为螺纹钢踏步,安装前一天应刷防锈漆两道,踏步的竖向间距375㎜,踏步的外露长度100㎜,踏步水平间距150㎜,从井口向下第一个踏步距井口应控制在220㎜~360㎜。踏步安装时,要求上下垂直,尺寸一致,圆形井安装时,必须向圆中心安装,踏步应随井墙砌筑随安装,位置准确,随时用尺测量其间距,在砌砖时用砂浆埋牢,不得事后凿洞补装,砂浆未凝固前不得踩踏;有钢筋混凝土盖板的井室,盖板下第一个踏步距盖板底部120㎜为控制踏步。复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第2页工程名称某道路及桥梁工程部位名称排水工程工序名称雨、污水检查井交底日期年月日交底单位交底人接收单位排水施工班组接收人 交底内容:五、盖板安装1、钢筋混凝土盖板安装采用挖掘机吊装就位,安装前用1:3水泥砂浆座底,盖板安装要求位置准确,底部平稳牢固。六、井筒砌筑1、井筒高度应符合设计要求,砌筑时应挂中心线,随砌随测量内径尺寸,防止尺寸偏差,砌筑排砖要求同圆形检查井井室,圆形收口井井筒砌筑时,根据设计要求进行收口,四面收口时每层不应超过30㎜,三面收口时每层不应超过40~50㎜,上部收口时,若需抹面,应按坡度将砖头打成破茬,以便于井内须坡抹面。七、抹面1、雨水检查井:井室内墙面由下游管底至管顶以上300㎜,均用1:2.5水泥砂浆抹面,厚20㎜,至地下水位以上500㎜;污水检查井:井室内墙面由下游管底至井室顶以下全部用1:2.5水泥砂浆抹面,,而外墙用1:3水泥砂浆抹面,厚20㎜,至地下水位500㎜;抹面前应先用水湿润砖面,然后再用三遍法抹面,第一遍1:2.5水泥砂浆打底,第二遍抹厚5㎜找平,第三遍抹厚5㎜铺顺压光,抹面要一气呵成,表面不得漏砂粒,抹面完成后,井顶应覆盖养护,为了保证抹面三层砂浆整体性,分层时间宜在定浆后随即抹下一层,如隔时间太长,应刷素浆一道,以保证接茬质量。八、井圈及井盖安装1、预制混凝土井圈下铺1:3水泥砂浆坐底,为了保证检查井井盖与道路路面平顺,应按照路面设计高程、纵横坡度,在路面沥青上面层及人行道砖面施工前安装完成井圈及混凝土井盖。会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称排水工程工序名称污水管道安装(HDPE排水管)交底日期年月日交底单位交底人接收单位排水施工班组接收人 交底内容:1.本工程污水管材的选用:管径≥Ф300mm采用高密度聚乙烯管(HDPE)(1).高密度聚乙烯管(HDPE)当土壤承载力为80~100Kpa和非岩石时,采用原状土作为基础;当土壤承载力为50~70Kpa时,采用经夯实后的原状土作为基础,夯实密度应达到95%;当沟底遇到岩石、卵石、硬质土、软的膨胀土、不规则碎石块及浸泡土质而不宜作沟底基础时,应挖除后做人工基础,基础厚度应为0.3~0.5倍管径,且不得小于150mm。2.管道接口:≤Ф500HDPE管采用‘O’形橡胶接口。3.管道基础施工前应修整槽底,复核标高,清除淤泥与碎石,若出现超挖,则采用砂砾回填,并人工夯压密实,不得使用土回填。4.管道基础垫层(300mm厚砂夹石和150mm厚中粗砂)施工,应做到夯实紧密、表面平整。管道基础在接口部位,应挖预留凹槽,以便于接口操作。凹槽在接口完成后,随即用砂填实。5.在管道下管前应检查和修整沟(槽)底标高和管道基础的质量,经监理验收符合施工规范及设计要求后,才允许下管。每根管子及每个配件在入沟之前应除去内部杂物,检查有无裂缝、碰伤、剥落及其他缺陷,不符合质量要求的,不得使用。6.根据各种管径、重量采用人工或机械下管。下管要有专人负责指挥,切实注意安全。下管时始终保持管身平衡均匀溜放至沟槽内,严禁将管材由沟槽边翻滚入槽内。对于钢筋混凝土管,一定要根据管子的重量和直径选择合适的柔性悬带或绳带,确认起吊机械性能良好后,方可进行起吊下管。7.高密度聚乙烯管(HDPE)的铺设:(1).管道须直线铺设,遇特殊情况可利用柔性接口折线铺设,相邻两节管纵轴线相对转角不大于20º(2).承插口管安装时,插口顺水流方向,承口逆水流方向,由下游向上游依次安装。会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称排水工程工序名称污水管道安装(HDPE排水管)交底日期年月日交底单位交底人 接收单位排水施工班组接收人交底内容:(1).管道与检查井的衔接,可采用短管连接。保证管件与检查井相结合的表面砂浆达到饱和状态,以保证管件与水泥砂浆的紧密结合。(2).雨季施工应采取防止管材漂浮的措施。可先回填到管顶以上大于一倍管径的高度。当管道安装完毕尚未还土而遭到水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拨口现象,应返工处理。2.管道的铺设质量要达到以下要求:(1).管道中心线    允许偏差   20cm(2).管内底标高    允许偏差   +20cm,-10cm之内(3).承口中、插口之间外表隙量允许偏差   <9mm(4).高度允许偏差   ±20mm之内(5).管道铺设后,受意外因素发生局部损坏,当损坏部分的长或宽不超过管周长的1/12时,可采取修补措施修补。若超出限定的损坏范围时,应更换管材,重新铺设。会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称软土地基处理工序名称深层搅拌桩交底日期年月日交底单位交底人 接收单位搅拌桩施工班组接收人交底内容:1.本处理地段搅拌桩桩径Ф500mm(搅拌钻头不小于Ф500mm),设计桩长不等,桩底进入土体持力层0.5m,单桩承载力不少于100KN;施工时,桩底高程不高于设计标高,桩顶高程不低于设计标高,桩距为1.5×1.5m,按正方形排列,经处理后的复合地基承载力100Kpa。1.制浆采用42.5R普通硅酸盐水泥,浆液水灰比为0.5。制备好的浆液不得离析,泵送必须连续。每加固1m土体掺入水泥量为55kg,单桩水泥用量偏差不大于5kg。2.搅拌头上提喷浆时的提升速度为0.65~0.8m/min,喷浆压力为0.4~0.6MPa。3.测放桩位按设计要求进行,在确定孔位时,需经复核确认后方可进入下一施工工序,为保证桩位的准确性,桩位必须打入木桩或插入竹片作为桩位标记。4.下钻杆时,先使桩机安置在标定的孔位上,使钻头中心对准孔中心,杆位偏差在±5cm以内,调整桩机水平度及垂直度,保证孔斜率不大于1.0%,终孔后校正钻具,桩径偏差不得大于4%。5.下钻杆搅拌前要通过地面试喷清水,检查灌浆设备和管路系统、设备的压力和排量必须满足设计要求;管路系统的密封圈必须良好,各通道和喷嘴内不得有杂物。6.根据施工设计控制搅拌技术参数,注意浆液流量,自上而下搅拌,自下而上喷浆搅拌。当土层较硬时,可适当提高水泥浆水灰比。7.施工人员必须认真检查水泥浆的水灰比和流量,灌浆泵压力和搅拌杆的提升速度,回转速度等施工参数是否符合要求,并及时作好施工现场记录。另在搅拌过程中,应控制钻杆的进入深度。8.单桩开钻后应连续施工,严格控制起喷和停喷高程,不得间断。如遇停机或机械故障停喷,应及时记录中断高程,待恢复正常后立即复搅,复搅重叠长度不小于1m。如中断时间超过12小时,应采取补桩措施。(转下页)会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称软土地基处理 工序名称深层搅拌桩交底日期年月日交底单位交底人接收单位搅拌桩施工班组接收人交底内容:(续上页)1.当浆液到达出浆口后,应喷浆坐底30s,使浆液完全到达桩底端。对桩身上端1/3桩长范围,应采用复搅措施,将此范围的浆液分两次喷入。当喷浆口到达桩顶标高时,宜停止提升,搅拌数秒,以保证桩头的均匀密实。2.整桩喷浆搅拌结束后,为使软土与水泥搅拌均匀,应再次将搅拌头边旋转边沉入土中至设计深度,再将搅拌头边旋转边提升出地面。施工间隔期间,应及时清洗集料斗和全部管路中的残留浆液,应防止浆液硬结堵塞管道。会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第1页工程名称某道路及桥梁工程部位名称软土地基处理 工序名称袋装砂井交底日期年月日交底单位交底人接收单位袋装砂井施工班组接收人交底内容:1、本工程袋装砂井井径为7cm,其施工间距为1米,梅花形布置,具体按照技术部门绘制的布桩图进行布置。2、施工机械为导管式振动打桩机;砂袋用聚丙烯编织袋;砂采用渗水率较高的中、粗砂,含泥量不应大于3%。3、施工工艺流程如下:(1)整平原地面à(2)摊铺20cm砂垫层à(3)测量放线:用小木桩定出每个桩位,测出砂垫层面高程à(4)机具对准桩位à(5)打入套管à(6)沉入砂袋à(7)拔出套管à(8)埋砂袋头4、质量要求:(1)允许偏差项次项目单位标准允许偏差1井距cm符合设计规定±152井长cm符合设计规定不小于设计3井径mm符合设计规定+10,-04竖直度%1.55灌砂率%符合设计规定+5(2)砂袋留出孔口长度应保证伸入砂垫层至少20cm,并不得卧倒。(转下页)会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共2页第2页 工程名称某道路及桥梁工程部位名称软土地基处理工序名称袋装砂井交底日期年月日交底单位交底人接收单位袋装砂井施工班组接收人交底内容:(接上页)1、注意事项(1)砂袋灌入砂后,露天堆放应有遮盖,切忌长时间曝晒,以免砂袋老化。(2)导轨应垂直,钢套管不得弯曲,沉桩时应用经纬仪或重锤控制垂直度。(3)在钢套管上应划出标尺,确保井底标高符合设计要求。(4)砂袋入井,应用桩架吊起垂直下井,防止砂袋发生扭结、缩颈、断裂和砂袋磨损。(5)拔出套管时应注意垂直起吊,以防止带出或损坏砂袋,施工中若发现上述现象,应在原孔边缘重打;连续两次将砂袋带出时,应停止施工,待查明原因后再施工。会签栏参加单位参加人员复核人:记录人:年月日施工技术交底记录编号:市政施—10共3页第1页 工程名称某道路及桥梁工程部位名称桥梁工程工序名称下部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:(一)墩柱施工1、测量放样,修凿接头砼,搭设脚手架。2、钢筋制作:在钢筋制作场完成加工后,运到现场安装。主筋绑好后,再按设计要求将箍筋点焊于主筋四周。钢筋骨架要保证垂直度,并在骨架外侧挂水泥砂浆保护层垫块。3、模板安装墩柱模板采用定型钢模板,由两个半圆形钢模用ф20螺栓连接拼装而成,每节长1.5m,要求设调节段,长0.5m。模板应先试拼检查,调整其拼缝。模板安装前涂好脱模剂,安装时保证不漏浆。固定模板时从模板顶端向四个方向拉出四条风缆绳,以便调整偏位,垂直度和固定模板。4、砼浇筑C30商品砼通过输送泵经导管借助串筒运送砼入模,按每层浇筑厚度30cm,分层浇筑分层振捣密实,砼坍落度控制在120mm~140mm,插入式振捣器振捣密实。拆模后及时淋水养护,养护时间不少于设计或规范要求。(二)桥台施工1、施工前先进行软基处理,填土压实至高于桩顶标高100cm,填土稳定桩基施工完成后,经初步测量放样,反开挖施工桥台座板。2、测量放线:进行准确中线放样,并在纵横轴线上引出控制桩,控制钢筋绑孔和模板调整,严格控制好各部顶面标高。3、钢筋下料成型及绑孔:钢筋由钢筋班集中下料成型,编号堆放,运输至作业现场,进行绑孔。钢筋均应有出厂质量证明书或试验资料方可使用。钢筋绑扎严格按图纸进行现场放样绑扎,绑扎中注意钢筋位置、搭接长度及接头的错开。钢筋绑扎成型后,按要求进行验收。4、支模板:采用2.44×1.22m酚醛板拼装,用10×10木方做肋。底口、中部、上部均用φ20对拉螺杆,外侧用方木支撑固定。(转下页)复核人:记录人:年月日施工技术交底记录 编号:市政施—10共3页第2页工程名称某道路及桥梁工程部位名称桥梁工程工序名称下部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:(接上页)1、浇注砼:钢筋、模板经监理工程师检查合格后,开始浇注砼。砼采取商品砼,罐车运输。浇注时采用吊车吊斗浇注。浇注中控制好每层浇注厚度,防止漏振和过振,保证砼密实度。砼浇注要连续进行,中间因故间断不能超过前层砼的初凝时间,砼浇注到顶面,应按要求修整、抹平。2、养生:砼浇注后要及时覆盖养生,经常保持砼表面湿润。3、拆模:模板拆除按照结构的不同和砼规定强度来决定,桥台达到设计强度的50%可拆模板,模板拆除时要小心按顺序拆卸,防止撬坏模板和碰坏结构。(三)盖梁施工1、钢筋制安:钢筋接头采用搭接焊,钢筋接头应错开布置,对于焊接接头,在接头长度区段内,同一根钢筋不得有两个接头,配置在接头长度区段内(35d长度范围内)的受力钢筋,钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。接头焊缝的长度除按设计要求外,双面焊应不小于5d,单面焊应不小于10d。钢筋骨架拟采用预先在地下绑扎好,临时搭钢管架子支掌,再吊装至柱顶。安装好的钢筋骨架要顺直,主筋及弯起筋的位置、尺寸,严格按设计要求。施工时采取有效措施,保证钢筋保护层的厚度,做到不漏筋、不少筋、不错位。2、立模:采用定型钢模板拼装而成,上口用对拉螺栓进行对拉。下部支承采用在钢管支架,然后上架“工”字钢,再在上面铺枕木。采用大头楔进行高度调整。在相邻柱间及帽梁向外悬挑处的“工”字钢下面,采用四棱钢柱或圆木进行顶撑,防止砼浇筑时挠度过大。另外模板两侧用倒链进行对拉,保证模板具有足够的强度、刚度、稳定性,支撑牢固。模板的架立要精确,特别是模板的几何尺寸、轴线位置、顶面高程、模板牢固以及美观程度,并设专人在砼灌筑时经常检查模板及预埋钢筋的位置和保护层的尺寸,确保其位置正确不发生变形,做到不跑模、不漏浆、不错位。另外模板内面应刷脱模剂,使工程质量达到内实外美。(转下页)复核人:记录人:年月日施工技术交底记录 编号:市政施—10共3页第3页工程名称某道路及桥梁工程部位名称桥梁工程工序名称下部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:(接上页)1、混凝土浇注:混凝土坍落度为80—100mm,采用泵车泵送。盖、帽梁砼采用插入式振动捧进行振捣,振捣时应分层进行,厚度为30-40cm(即振动器作用部分长度的1.25倍),且一次连续灌筑。严格控制砼坍落度,砼适当振捣,以砼不再下沉,表面开始泛浆,不出现气泡为止。(四)垫石、支座施工1、垫石采用C40混凝土。2、支座采用板式橡胶支座及球冠圆板式橡胶支座。(五)施工注意事项1、在桥台基坑的开挖过程中,应注意保证基坑边坡的稳定,采取措施防止边坡失稳,做好基坑排水工作,保证基底原状土不被水浸泡,严禁超挖。2、桥台座板施工时应注意预埋背墙、耳墙等预埋钢筋。3、桥台前、台后填土时应同时进行,台后填土的压实度不低于98%。会签栏参加单位参加人员复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第1页工程名称某道路及桥梁工程部位名称桥梁工程工序名称上部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:一、操作工艺、施工要求1.模板:外模板采用定型加工组合钢模板,在模板外侧安装附着式振动器,以加强砼的振捣。内模板采用竹胶板。待所有钢筋、波纹管、预埋件就位后,进行模板的支设,并用对拉螺栓调整、加固。模板加固时挂线调整,确保模板顺直。2.钢筋及钢绞线:在现场钢筋加工场加工制作,在底模上就地绑扎,先在台座上用石笔或墨线划出钢筋及波纹管定位骨架位置。然后绑扎底板筋及骨架筋,待波纹管固定就位后再绑扎其它钢筋。钢筋笼底部及侧面设置砼垫块,以确保钢筋的保护层厚度。钢绞线的下料长度应通过计算确定,计算时考虑孔道长度、穿心式千斤顶和锚夹具长度。钢绞线的切断采用切断机或砂轮锯。钢绞线切割时,先在距切口30~50mm处用铁丝绑扎。钢绞线编束时,每隔1~1.5m绑扎一道铁丝,丝扣向里,绑扎好的钢丝束编号挂牌堆放。3.波纹管:在骨架筋绑扎成型后,开始固定波纹管。波纹管按图纸所示坐标位置,用U型钢筋卡固定牢固,防止砼浇注时波纹管上浮。模板就位前,检查波纹管是否完好,以防水泥浆进入管内。波纹管与锚垫板、螺旋钢筋的衔接应处理好。4.砼浇注及养护:预制场地与搅拌站距离较近,砼运输可采用机动翻斗车,用龙门吊吊装入模灌注。砼采用水平分层、一次浇注完成。浇注砼应对称进行、用插入式震动器振捣密实,同时辅以附着式震动器振捣。砼浇注、振捣要随时注意内模及波纹管不移位。板顶面砼应平整,并按规范要求拉毛或刷毛。砼浇注完成后,立即用φ10钢筋检查波纹管有无堵塞现象,发现问题及时处理。从砼浇注开始就应注意砼的养护,以防止砼收缩而引起的裂缝或由于失水过快而引起收缩裂缝。对已成型的砼外露表面采用塑料薄膜覆盖。气温较高时,应注意对构件进行洒水养护。养护时间最少保持7天,或达到设计强度为止。(转下页)复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第2页工程名称某道路及桥梁工程部位名称桥梁工程工序名称上部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:(接上页)5.养生:按规范要求的时间拆模,拆模后及时覆盖洒水或涂养生剂养生。6.拆内模:砼强度达到规范要求时,将内模拆除。拆除的内模应立即清理干净,以备重复使用。7.钢绞线的制备及穿束:钢绞线采用通过ASTMA416—92标准的高强度低松弛270级直径Фj15.24mm钢绞线。钢绞线下料采用切断机或砂轮锯。为方便钢绞线在波纹管中穿束,整条钢绞线的端部可采用d=2mm厚的夹片固定。穿束时先用压气清孔,然后用人工穿束。穿束结束后,应检查整个钢束能否在孔道内自由滑动。8.预应力筋的张拉:当板梁砼强度达到设计强度的100%时,可进行正弯矩钢束的张拉。张拉千斤顶采用YCW100型或由锚具生产厂家指定的千斤顶型号。张拉设备使用前必须进行校验,以确定张拉力与压力表读数之间的曲线关系。第一次张拉前应对千斤顶的摩阻损失值按规范要求进行测定。预应力筋的张拉应在监理工程师在场时进行,张拉顺序按设计编号进行。预应力张拉采用双控法施工,即以控制应力进行张拉,以伸长值校核,两端钢绞线的实际伸长值与理论伸长值对比,误差应在±6%以内,否则要查明原因后再进行张拉。预应力张拉程序按设计要求进行,对于自锚式千斤顶及低松驰钢绞线,其张拉程序为:0→初应力(0.1σcon)→σcon(持荷2min)→σcon(锚固)。理论伸长值的计算——按规范要求对钢绞线进行试验,计算时以钢绞线的试验弹性模量为依据。根据各束预应力筋的布置,将各直线段与曲线段分开计算,最后将各段的伸长值相加,即得到该钢束的理论伸长值。初张拉——按设计的箱梁预应力钢束编号和张拉顺序进行张拉。箱梁一般为两侧对称张拉,张拉时同时对千斤顶主缸充油,使钢绞线略为拉紧,并调整锚圈及千斤定位置,使孔道、锚具和千斤顶三者之轴线相吻合。当初应力达到张拉力的10%~25%时作标记,并观查有无滑丝情况发生。张拉——采用两端同时逐级加压的方法,两端千斤顶的升压速度应接近相等,当两端达到最大超张拉吨位时鸣号,并持续供油维持张拉力不变,持荷2分钟,然后两端回油,同时测量。复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第3页工程名称某道路及桥梁工程部位名称桥梁工程工序名称上部结构交底日期年月日交底单位交底人接收单位桥梁施工组接收人交底内容:(接上页)钢束的实际伸长量。锚固——打开高压泵截止阀,张拉缸油压缓慢降到零,活塞回程,锚具夹片即自动跟进锚固,锚具外多余钢绞线可用砂轮切割机切割,不准用电、气焊切割。9.压浆、封锚压浆——在钢束张拉后24小时内进行,水泥浆的水灰比控制在0.4~0.45,为减少水泥浆的收缩可掺入适当膨胀剂。水泥浆配制应先将水泥过细筛,其稠度控制在14~18s之间。压浆采用UB3压浆泵。压浆应缓慢、均匀进行,最大压力控制在0.5~0.7Mpa。比较集中和邻近的孔道,先连续压浆完成,以免发生串浆现象,使邻孔的水泥浆凝固、堵塞孔道。压浆时自梁一端压入,在梁的另一端流出,直到流出的稠度达到规定的稠度为止。为保证压浆饱满,如监理工程师批准,也可进行二次压浆,第二次压浆应从梁的另一端进行,两次压浆的间隔时间以达到先压注的水泥浆既充分泌水又未初凝为度,一般为30~45min。10.封锚——封锚时要将端面砼凿毛,然后绑扎钢筋网片,模板固定牢固、保证其角度及垂直度正确,最后浇筑封锚砼。11、预制板梁的安装板梁运至现场后,用大型吊车进行吊装。在运输与吊装过程中,应采取有效措施的防倾斜措施。吊装时必须使梁就位准确且与支座密贴,就位不准时,必须吊起重放,不得用撬棍移梁。会签栏参加单位参加人员复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第1页工程名称某道路及桥梁工程部位名称桥梁工程工序名称桩基础交底日期年月日交底单位交底人接收单位冲孔桩队接收人交底内容:一、操作工艺(一)泥浆的制备和处理1、除能自行造浆的土层外,泥浆制备要选用高塑性粘土或膨润土。2、泥浆护壁要符合下列规定a、施工期间护筒内的泥浆面要高出地下水位1.0m以上,在受水位涨落影响时,泥浆面要高出最高水位1.5m以上。b、在清孔过程中,要不断置换泥浆,直至浇筑混凝土。c、浇筑混凝土前,孔底500mm以内的泥浆比重要小于1.25;含砂率≤8%;粘度≤28s。d、在易产生泥浆渗漏的土层中要采取维持孔壁稳定的措施。e、废弃的泥浆、渣要按环境保护的有关规定处理。(二)下套管(护筒)1、钻孔深度达到5m左右时,提钻(锤)下套管(护筒)。2、套管(护筒)内径应大于钻(冲)头100mm。3、套管(护筒)位置要埋设正确和稳定,套管(护筒)与孔壁之间要用粘土填实,套管(护筒)中心与桩孔中心线偏差不大于50mm。4、套管(护筒)埋设深度:在粘性土中不小于lm,在砂土中不小于1.5m,并要保持孔内泥浆面高出地下lm以上。(三)桩机就位钻(冲)孔机就位时,必须保持平稳,不发生倾斜、位移,为准确控制钻(冲)孔深度,要在机架或钢丝绳上作出控制的标尺,以便在施工中进行观测、记录。(四)钻(冲)孔作业为保证成孔直径,钻头或冲锤外径要与桩径一致。为防止表层土受振动坍塌,钻(冲)孔时不要让泥浆水位下降,当钻(冲)至持力层后,按设计要求钻(冲)至进入持力层深度,在施工过程中经常测定泥浆相对密度。(五)孔底清理及钢筋笼安放1、在粘土和粉质粘土中成孔时,可注入清水,以原土造浆护壁。排渣泥浆的相对密度控制在设计要求范围。(接下页)复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第2页工程名称某道路及桥梁工程部位名称桥梁工程工序名称桩基础交底日期年月日交底单位交底人接收单位冲孔桩队接收人交底内容:1、在砂土和较厚的夹砂层中成孔时,泥浆相对密度要根据实际情况作适当调整;在穿过砂夹卵石层或容易坍孔的土层中成孔时,泥浆的相对密度要相应提高。2、在钻(冲)孔至设计标高后,要对孔底沉渣进行清理。3、吊放钢筋笼:钢筋笼放前要绑好砂浆垫块;吊放时要对准孔位,吊直扶稳,缓慢下沉,钢筋笼放到设计位置时,要立即固定,防止上浮。(一)水下混凝土浇筑在清孔完成30分钟内要浇注水下混凝土,随着混凝土不断增高,孔内沉渣将浮在混凝土上面,并同泥浆一同排回贮浆槽内。水下浇筑混凝土要连续施工。(二)试块留置同一配合比的试块,每班不得少于2组。每根灌注桩不得少于2组。(三)雨期施工雨天施工现场必须有排水措施,严防地面雨水流人桩孔内。要防止桩机移动,以免造成桩孔歪斜等情况。雨天禁止在室外进行焊接作业。一、施工注意事项1、避免工程质量通病(1)预防塌孔a、在松散砂土或流砂中钻进时应控制进尺,选用较大比重、粘度、胶体率的优质泥浆,或投入粘土掺片石,低锤冲击,使粘土块、片石挤入孔壁。b、如地下水位变化过大,采取加高护筒、增大水头等措施。c、严格控制冲程高度。2)预防钻孔漏浆加稠泥浆或投入粘土,慢速转动或低锤密击,或在回填土内掺片石,反复冲击,增强护壁。3)预防斜孔与纠偏a、安装钻(冲)桩机时,底座要水平。起重滑轮缘、钻头(冲锤)、护筒中心要在同一轴线上,并经常检查校正。b、已经斜孔时,应该在孔内填充优质的粘土块和石块,将斜孔部分填平,慢速转动或低锤密击,往复扫孔纠正。(4)预防钢筋笼放置与设计要求不符、钢筋笼变形、保护层不够、深度位置不符合要求a、钢筋笼过长时应分段制作,吊放钢筋笼入孔时再分段焊接。复核人:记录人:年月日 施工技术交底记录编号:市政施—10共3页第3页工程名称某道路及桥梁工程部位名称桥梁工程工序名称桩基础交底日期年月日交底单位交底人接收单位冲孔桩队接收人交底内容:(接上页)b、钢筋笼在运输和吊放的过程中,按要求设置加劲箍,并在钢筋笼内每隔3~4m装一个可拆卸的十字形临时加劲架,在钢筋笼吊放入孔时再拆除。c、在钢筋笼周围主筋上每隔一定间距设置混凝土垫块,混凝土垫块根据保护层的厚度及孔径而定。d、清孔时将沉渣清理干净,保证实际有效孔深满足设计要求e、钢筋笼应垂直缓慢放入孔内,防止碰撞孔壁。钢筋笼放入孔内后,要采取措施固定好位置。f、对在运输、堆放及吊装过程中已经发生变形的钢筋笼,应进行修理后再使用。(5)预防断桩a、混凝土塌落度应严格按设计要求规范要求控制。b、边灌混凝土边拔导管,做到连续作业。灌注时勤测混凝土顶面上升高度,随时掌握导管埋入深度,避免导管埋入过深或导管脱离混凝土面。一、成品保护1、钢筋笼在制作、运输和安装过程中,要采取措施防止变形。吊入桩孔内,要牢固确定其位置,防止上浮。2、灌注桩施工完毕进行基础开挖时,要制定合理的施工顺序和技术措施,防止桩的位移和倾斜。并要检查每根桩的纵横位置偏差。3、在桩机安装,钢筋笼运输及混凝土浇筑时,均要注意保护好现场的轴线桩,高程桩,并经常予以核校。4、桩头外留伸入冠梁的主筋插铁要妥善保护,不得任意弯折或压断。5、桩头的混凝土强度没有达到5MPa时,不得碾压,以防桩头损坏。会签栏参加单位参加人员复核人:记录人:年月日 书是我们时代的生命——别林斯基    书籍是巨大的力量——列宁    书是人类进步的阶梯———高尔基    书籍是人类知识的总统——莎士比亚    书籍是人类思想的宝库——乌申斯基    书籍——举世之宝——梭罗    好的书籍是最贵重的珍宝——别林斯基    书是唯一不死的东西——丘特    书籍使人们成为宇宙的主人——巴甫连柯    书中横卧着整个过去的灵魂——卡莱尔     人的影响短暂而微弱,书的影响则广泛而深远——普希金    人离开了书,如同离开空气一样不能生活——科洛廖夫    书不仅是生活,而且是现在、过去和未来文化生活的源泉——库法耶夫    书籍把我们引入最美好的社会,使我们认识各个时代的伟大智者———史美尔斯    书籍便是这种改造灵魂的工具。人类所需要的,是富有启发性的养料。而阅读,则正是这种养料———雨果'
