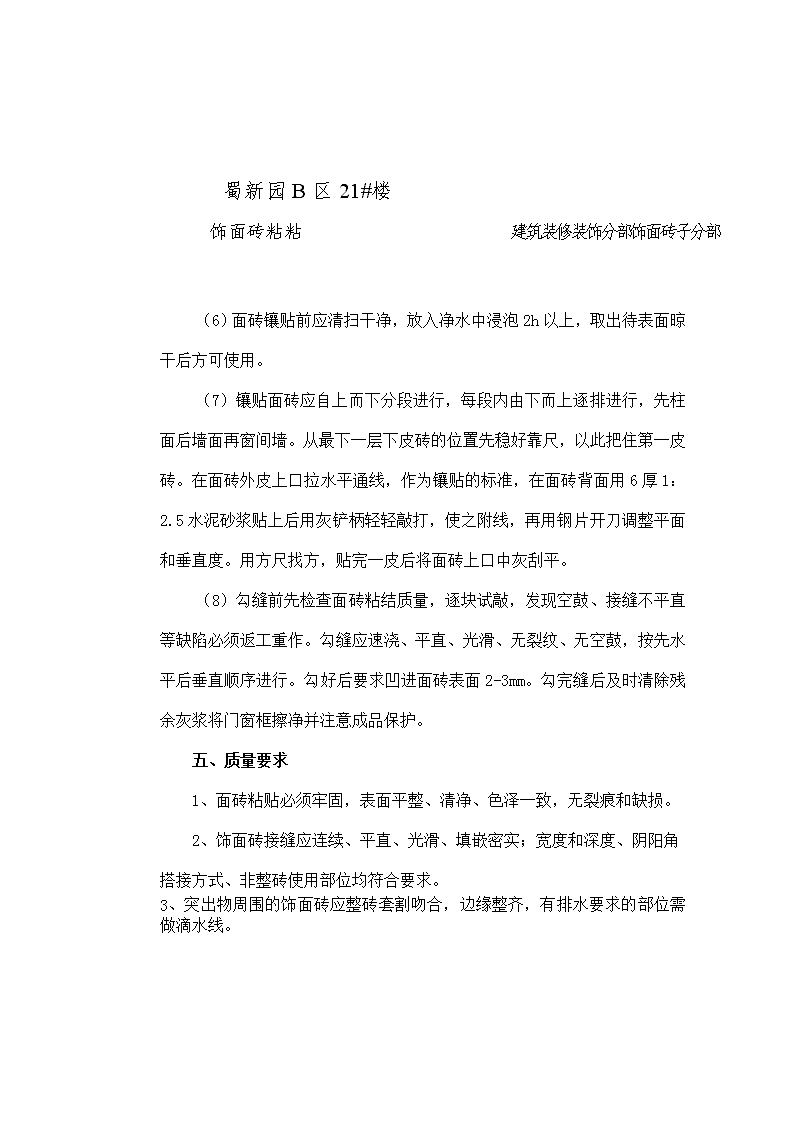

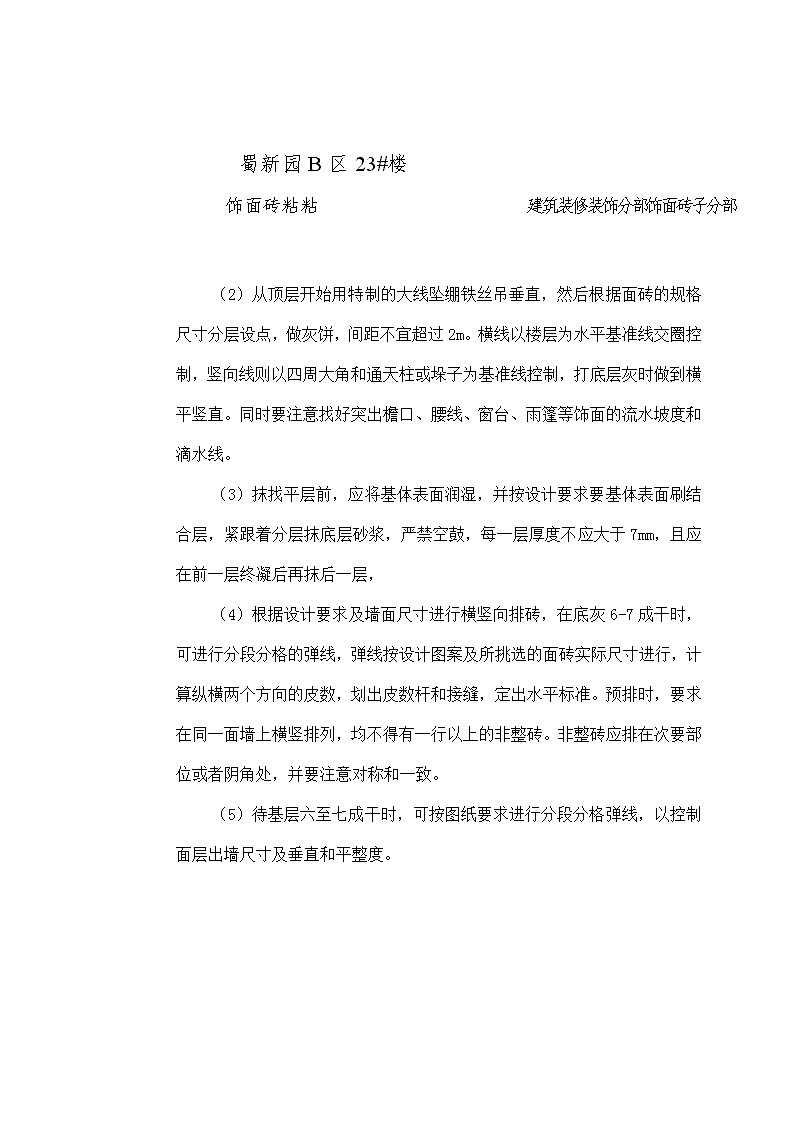

'蜀新园B区23#楼建筑装修装饰分部饰面砖子分部饰面砖粘粘一、施工准备(1)墙体表面具有足够的强度、刚度,有缺陷的墙面用聚合物水泥砂浆修补合格,清扫墙面灰尘并浇水湿润。(2)室外架子符合安全使用要求,预留孔洞及排水管处理完毕。(3)门窗安装完毕,缝隙用1:3水泥砂浆堵塞严实,弹出+50cm水平线。(4)按面砖的尺寸、颜色进行选砖,并分类存放备用,当气温高于35℃时,应有遮阳措施。二、材料要求(1)饰面砖的质量、品种、规格、图案、颜色和镶贴所用的粘结材料,均应符合设计及规范要求。(2)材料进场后,按品牌、型号、规格分类码放,对材料质量发生怀疑时进行抽样检验,合格后方可使用。(3)外墙面砖颜色均匀、规格尺寸一致,整齐方正、无凸凹不平、裂纹夹心、暗痕和缺棱掉角等缺陷。(4)砖在水中浸泡2h后拿出阴干4h左右,表面有潮湿感但手按无水迹即可使用。三、工艺流程基层处理→吊垂直、套方、找规矩→贴灰饼→抹找平层→刷结合层→排砖→分格弹线→浸砖→镶贴面砖→勾缝与擦缝→清理表面四、操作工艺及施工要点(1)根据设计要求,按砖的颜色、尺寸进行选砖,同一类尺寸要用在同一栋建筑物外墙面上,镶贴前凸出墙面的混凝土要剔平用钢丝刷满刷一遍,再浇水湿润。 建筑装修装饰分部饰面砖子分部饰面砖粘粘蜀新园B区23#楼(2)从顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖的规格尺寸分层设点,做灰饼,间距不宜超过2m。横线以楼层为水平基准线交圈控制,竖向线则以四周大角和通天柱或垛子为基准线控制,打底层灰时做到横平竖直。同时要注意找好突出檐口、腰线、窗台、雨篷等饰面的流水坡度和滴水线。(3)抹找平层前,应将基体表面润湿,并按设计要求要基体表面刷结合层,紧跟着分层抹底层砂浆,严禁空鼓,每一层厚度不应大于7mm,且应在前一层终凝后再抹后一层,(4)根据设计要求及墙面尺寸进行横竖向排砖,在底灰6-7成干时,可进行分段分格的弹线,弹线按设计图案及所挑选的面砖实际尺寸进行,计算纵横两个方向的皮数,划出皮数杆和接缝,定出水平标准。预排时,要求在同一面墙上横竖排列,均不得有一行以上的非整砖。非整砖应排在次要部位或者阴角处,并要注意对称和一致。(5)待基层六至七成干时,可按图纸要求进行分段分格弹线,以控制面层出墙尺寸及垂直和平整度。 建筑装修装饰分部饰面砖子分部饰面砖粘粘蜀新园B区21#楼(6)面砖镶贴前应清扫干净,放入净水中浸泡2h以上,取出待表面晾干后方可使用。(7)镶贴面砖应自上而下分段进行,每段内由下而上逐排进行,先柱面后墙面再窗间墙。从最下一层下皮砖的位置先稳好靠尺,以此把住第一皮砖。在面砖外皮上口拉水平通线,作为镶贴的标准,在面砖背面用6厚1:2.5水泥砂浆贴上后用灰铲柄轻轻敲打,使之附线,再用钢片开刀调整平面和垂直度。用方尺找方,贴完一皮后将面砖上口中灰刮平。(8)勾缝前先检查面砖粘结质量,逐块试敲,发现空鼓、接缝不平直等缺陷必须返工重作。勾缝应速浇、平直、光滑、无裂纹、无空鼓,按先水平后垂直顺序进行。勾好后要求凹进面砖表面2-3mm。勾完缝后及时清除残余灰浆将门窗框擦净并注意成品保护。五、质量要求1、面砖粘贴必须牢固,表面平整、清净、色泽一致,无裂痕和缺损。2、饰面砖接缝应连续、平直、光滑、填嵌密实;宽度和深度、阴阳角搭接方式、非整砖使用部位均符合要求。3、突出物周围的饰面砖应整砖套割吻合,边缘整齐,有排水要求的部位需做滴水线。'
