• 44.00 KB
  • 6页

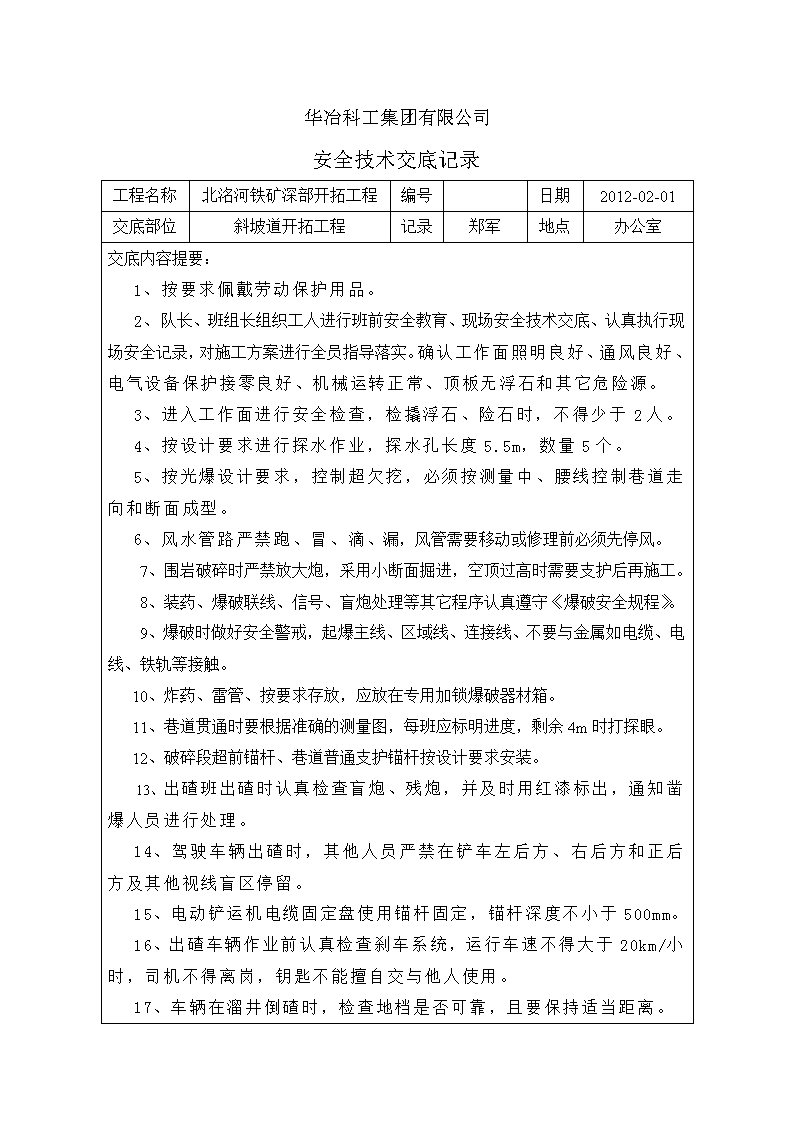

斜坡道下山施工安全技术交底

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。
'华冶科工集团有限公司安全技术交底记录工程名称北洺河铁矿深部开拓工程编号日期2012-02-01交底部位斜坡道开拓工程记录郑军地点办公室交底内容提要:1、按要求佩戴劳动保护用品。2、队长、班组长组织工人进行班前安全教育、现场安全技术交底、认真执行现场安全记录,对施工方案进行全员指导落实。确认工作面照明良好、通风良好、电气设备保护接零良好、机械运转正常、顶板无浮石和其它危险源。3、进入工作面进行安全检查,检撬浮石、险石时,不得少于2人。4、按设计要求进行探水作业,探水孔长度5.5m,数量5个。5、按光爆设计要求,控制超欠挖,必须按测量中、腰线控制巷道走向和断面成型。6、风水管路严禁跑、冒、滴、漏,风管需要移动或修理前必须先停风。7、围岩破碎时严禁放大炮,采用小断面掘进,空顶过高时需要支护后再施工。8、装药、爆破联线、信号、盲炮处理等其它程序认真遵守《爆破安全规程》。9、爆破时做好安全警戒,起爆主线、区域线、连接线、不要与金属如电缆、电线、铁轨等接触。10、炸药、雷管、按要求存放,应放在专用加锁爆破器材箱。11、巷道贯通时要根据准确的测量图,每班应标明进度,剩余4m时打探眼。12、破碎段超前锚杆、巷道普通支护锚杆按设计要求安装。13、出碴班出碴时认真检查盲炮、残炮,并及时用红漆标出,通知凿爆人员进行处理。14、驾驶车辆出碴时,其他人员严禁在铲车左后方、右后方和正后方及其他视线盲区停留。15、电动铲运机电缆固定盘使用锚杆固定,锚杆深度不小于500mm。16、出碴车辆作业前认真检查刹车系统,运行车速不得大于20km/小时,司机不得离岗,钥匙不能擅自交与他人使用。17、车辆在溜井倒碴时,检查地档是否可靠,且要保持适当距离。 18、进行拱架支护时,对两帮和顶部浮石进行检撬,塌方区空顶下方严禁停留。19、拱架卡扣螺栓必须拧死,每架拱底部采用锚杆固定,深度不小于1.5m,起拱部位拱梁连接处,采用锚杆做顶杆固定,防止滑动,拱架之间连接锚杆不小于7道,所有焊接部位必须双面满焊,保证焊接质量。对开木填充密实。20、水泥、速凝剂在运输、保存时严禁受潮,不得混入杂物,认真按配合比施工。21、在高空作业时,要佩戴安全带,搭建脚手架平台要牢靠。22、砼浇注时要有专人负责振捣,不得紧贴拱架和模板,防止拱架、模板变形。严格控制配合比,保证砼强度。23、支模过程中,钢拱架胎膜保证垂直度和对称性,安装牢固,模板搭接严密、牢靠,发现异常时及时处理并保证净断面设计要求。钢筋编制按设计要求,保护层厚度不大于50mm。24、电缆、管线、测量导线点、风筒等设备要及时保护、遮盖。25、喷射砼支护必须佩带防护口罩。26、用风期间需要对供风系统修理时,必须先通知空压机停风。27、输送泵作业前,由专人负责操作,仔细检查机器磨损情况,有无跑料、跑水;检查操纵开关、把手是否灵活,密封是否严密。支护完成后,及时清理输送泵。28、砼浇注过程中,进行周圈分层浇注,并及时振捣,防止出现蜂窝、麻面、狗洞等质量通病。振捣时振动棒长度埋入灰面不超过三分之一,严禁紧贴模板振捣,及时观察模板外观,防止跑模、涨模现象发生。29、拆模时,禁止扔、摔等粗鲁动作发生,高空作业要系好安全带,模板清理干净并刷油后,要摆放整齐。30、在材料运输过程中要注意避让行人。31、严格按照相关法规规章、管理制度及矿方要求组织施工,做好交接班记录、班组安全教育,文明施工。 交底人:孙建恒2012年02月1日被交底人: 华冶科工集团有限公司出碴支护安全技术交底记录工程名称北洺河铁矿深部开拓工程编号日期2011-12-12交底部位-140m水平开拓工程记录郑军地点办公室交底内容提要:1、按要求佩戴劳动保护用品。2、队长、班组长组织工人进行班前安全教育、现场安全技术交底、认真执行现场安全记录,对施工方案进行全员指导落实。确认工作面照明良好、通风良好、电气设备保护接零良好、机械运转正常、顶板无浮石和其它危险源。3、爆破后通风时间不小于30分钟,待炮烟散尽后,保证巷道通风良好,才能进入。4、进入工作面进行安全检查,检撬浮石、险石时,不得少于2人。5、出碴班出碴时认真检查盲炮、残炮,并及时用红漆标出,通知凿爆人员进行处理。6、驾驶车辆出碴时,其他人员严禁在铲车左后方、右后方和正后方及其他视线盲区停留。7、电动铲运机电缆固定盘使用锚杆固定,锚杆深度不小于500mm。8、出碴车辆作业前认真检查刹车系统,运行车速不得大于20km/小时,司机不得离岗,钥匙不能擅自交与他人使用。9、车辆在溜井倒碴时,检查地档是否可靠,且要保持适当距离。10、进行拱架支护时,对两帮和顶部浮石进行检撬,塌方区空顶下方严禁停留。11、拱架卡扣螺栓必须拧死,每架拱底部采用锚杆固定,深度不小于1.5m,起拱部位拱梁连接处,采用锚杆做顶杆固定,防止滑动,拱架之间连接锚杆不小于7道,所有焊接部位必须双面满焊,保证焊接质量。对开木填充密实。12、水泥、速凝剂在运输、保存时严禁受潮,不得混入杂物,认真按配合比施工。13、在高空作业时,要佩戴安全带,搭建脚手架平台要牢靠。 14、砼浇注时要有专人负责振捣,不得紧贴拱架和模板,防止拱架、模板变形。严格控制配合比,保证砼强度。15、支模过程中,钢拱架胎膜保证垂直度和对称性,安装牢固,模板搭接严密、牢靠,发现异常时及时处理并保证净断面设计要求。钢筋编制按设计要求,保护层厚度不大于50mm。16、电缆、管线、测量导线点、风筒等设备要及时保护、遮盖。17、喷射砼支护必须佩带防护口罩。18、用风期间需要对供风系统修理时,必须先通知空压机停风。19、输送泵作业前,由专人负责操作,仔细检查机器磨损情况,有无跑料、跑水;检查操纵开关、把手是否灵活,密封是否严密。支护完成后,及时清理输送泵。20、砼浇注过程中,进行周圈分层浇注,并及时振捣,防止出现蜂窝、麻面、狗洞等质量通病。振捣时振动棒长度埋入灰面不超过三分之一,严禁紧贴模板振捣,及时观察模板外观,防止跑模、涨模现象发生。21、拆模时,禁止扔、摔等粗鲁动作发生,高空作业要系好安全带,模板清理干净并刷油后,要摆放整齐。22、在材料运输过程中要注意避让行人。23、严格按照相关法规规章、管理制度及矿方要求组织施工,做好交接班记录、班组安全教育,文明施工。交底人:孙建恒2011年12月12日被交底人: '
