• 18.80 KB
  • 5页

基础工程施工防坍塌安全控制措施

  • 5页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

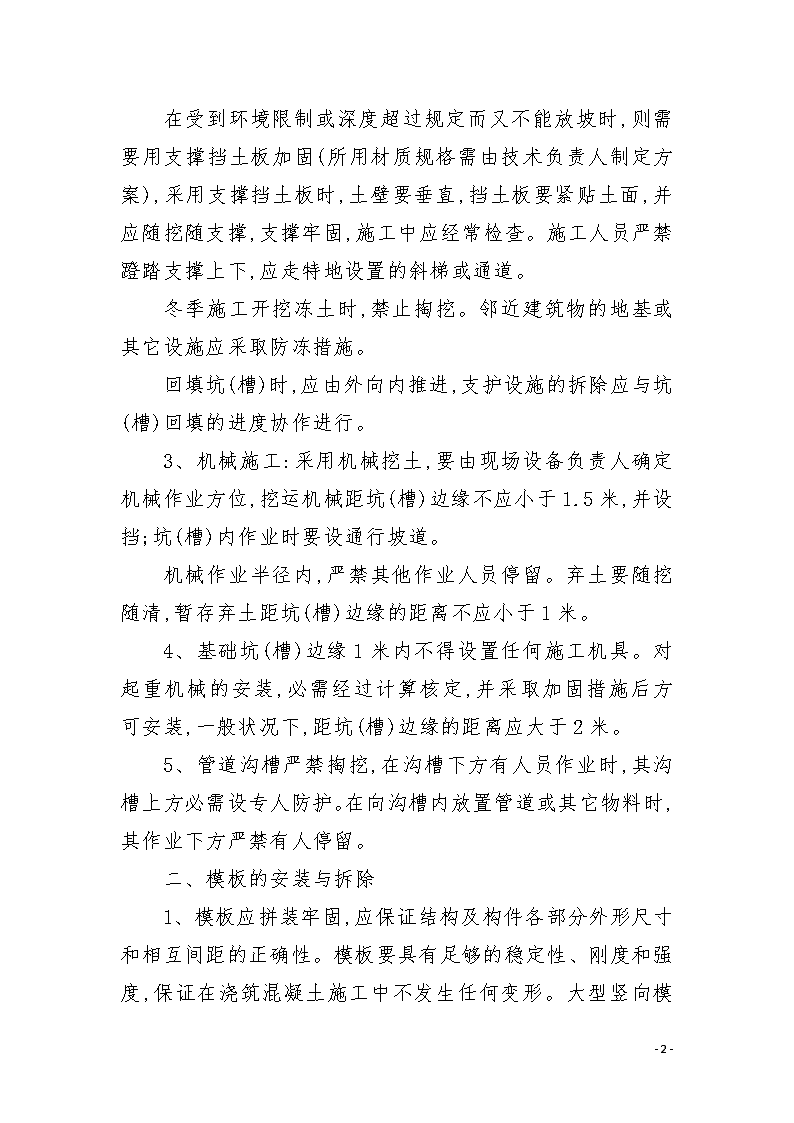

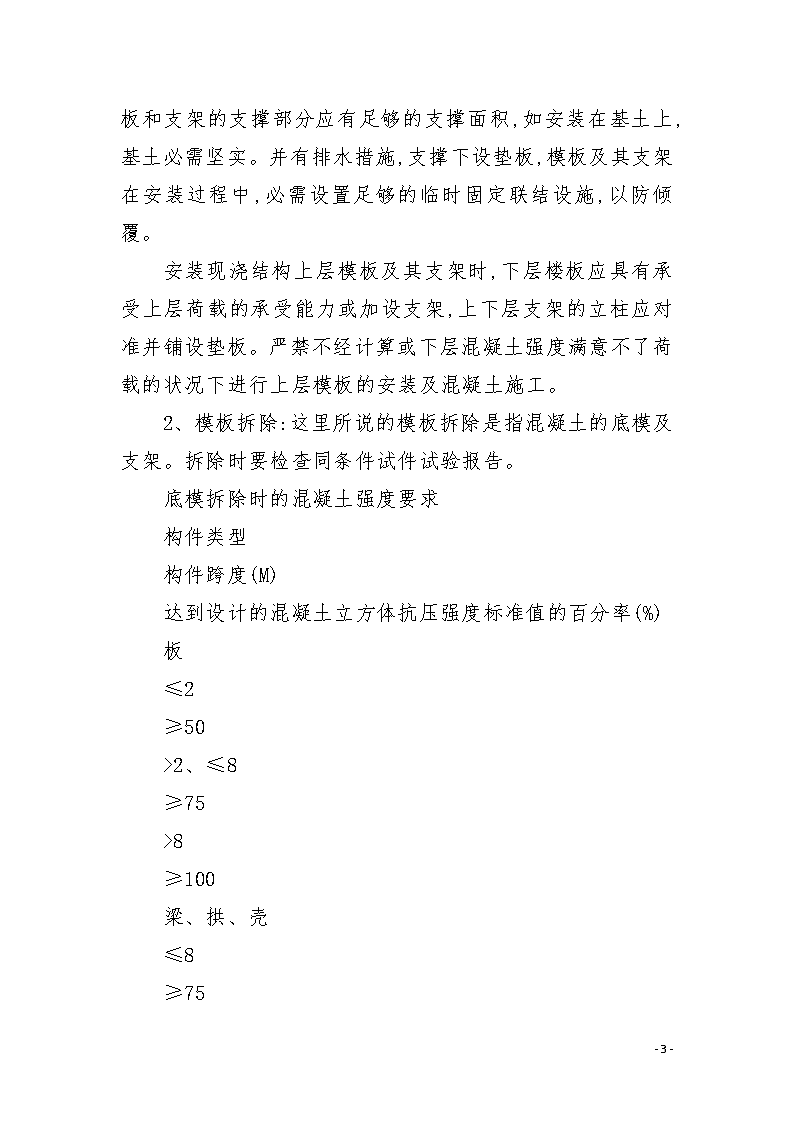

'基础工程施工防坍塌安全控制措施为防止在基础施工过程中坍塌事故的发生,特制定本措施。一、基础与沟槽土方开挖1、土方开挖前,要搞好施工放线,按轴线、标高和土质状况,依照技术交底划定放坡界限并标志清楚,经技术主管及安全员核定后方可进行土方开挖作业。当土质具有天然温度、构造匀称、地质条件良好且无地下水时,深度在3米以下,8米以上不加支撑的基础坑(槽)人工挖土时,其边坡度的最大允许坡度为:砂土(不含细砂、粉砂)为:1:1亚砂土含砾石为:1:0.67亚砂土为:1:0.5粘土为:1:0.33土质有地下水时,应采用人工降水方案,并应依据详细状况设置支护设施,并在施工过程中专心落实。2、人工开挖:作业人员要调整好作业间距,一般状况下,作业间距不应小于2.5米,并由上而下逐层挖掘,禁止逆坡挖土;当深度超过3米时,土方应呈阶梯状,开挖时随时留意土壁变动状况,如发觉有裂纹和部分塌落应准时支撑和放坡,并留意支撑的稳固和土壁的变化。基坑(槽)边缘要设专人防护。弃土要随时清运并距坑(槽)边缘不得小于1米。-5- 在受到环境限制或深度超过规定而又不能放坡时,则需要用支撑挡土板加固(所用材质规格需由技术负责人制定方案),采用支撑挡土板时,土壁要垂直,挡土板要紧贴土面,并应随挖随支撑,支撑牢固,施工中应经常检查。施工人员严禁蹬踏支撑上下,应走特地设置的斜梯或通道。冬季施工开挖冻土时,禁止掏挖。邻近建筑物的地基或其它设施应采取防冻措施。回填坑(槽)时,应由外向内推进,支护设施的拆除应与坑(槽)回填的进度协作进行。3、机械施工:采用机械挖土,要由现场设备负责人确定机械作业方位,挖运机械距坑(槽)边缘不应小于1.5米,并设挡;坑(槽)内作业时要设通行坡道。机械作业半径内,严禁其他作业人员停留。弃土要随挖随清,暂存弃土距坑(槽)边缘的距离不应小于1米。4、基础坑(槽)边缘1米内不得设置任何施工机具。对起重机械的安装,必需经过计算核定,并采取加固措施后方可安装,一般状况下,距坑(槽)边缘的距离应大于2米。5、管道沟槽严禁掏挖,在沟槽下方有人员作业时,其沟槽上方必需设专人防护。在向沟槽内放置管道或其它物料时,其作业下方严禁有人停留。二、模板的安装与拆除-5- 1、模板应拼装牢固,应保证结构及构件各部分外形尺寸和相互间距的正确性。模板要具有足够的稳定性、刚度和强度,保证在浇筑混凝土施工中不发生任何变形。大型竖向模板和支架的支撑部分应有足够的支撑面积,如安装在基土上,基土必需坚实。并有排水措施,支撑下设垫板,模板及其支架在安装过程中,必需设置足够的临时固定联结设施,以防倾覆。安装现浇结构上层模板及其支架时,下层楼板应具有承受上层荷载的承受能力或加设支架,上下层支架的立柱应对准并铺设垫板。严禁不经计算或下层混凝土强度满意不了荷载的状况下进行上层模板的安装及混凝土施工。2、模板拆除:这里所说的模板拆除是指混凝土的底模及支架。拆除时要检查同条件试件试验报告。底模拆除时的混凝土强度要求构件类型构件跨度(M)达到设计的混凝土立方体抗压强度标准值的百分率(%)板≤2≥50>2、≤8≥75>8≥100梁、拱、壳≤8≥75-5- >8≥100悬臂构件——≥100后张法预应力混凝土结构构件底模拆除时间应符合设计方案,并有得在结构构件建立预应力前拆除。模板拆除时,不应对楼层形成冲击荷载。拆除的模板和支架宜分散堆放并准时清运。三、脚手架的安装当建筑高度大于4米时必需采用扣件式脚手架,禁用木质脚手架。1、脚手架的安装是特种作业之一,必需是经过培训,取得操作资格证书的人员进行操作。并按其构造规格要求,设定大、小横杆的间距及连墙杆,剪刀撑的数量、位置。2、搭设顺序:基土夯实→设垫板、钢管底座→摆放扫地杆→逐根直立杆与扫地杆扣紧→装扫地杆的小横杆并与立杆和扫地杆扣紧→装第一步大横杆并与各立杆扣紧→安装第一步小横杆→安装第二步大横杆→安装第三步小横杆→加设临时斜撑,上端与大横杆扣紧(在装设连墙杆后,拆除临时支撑)→安装第三、四步大、小横杆→安装连墙杆→接高立杆→架装剪刀撑→铺设脚手架安装护身栏杆、拉立网。-5- 连墙杆、剪力撑是脚手架防坍塌的重要结构,必需按脚手架搭设方案中的位置,随脚手架的搭设高度准时锚拉和架设。3、脚手架搭设完毕在投入使用前,应由施工负责人组织架工班长、安全、技术人员共同检查验收,发觉问题准时整改,填写验收记录。脚手架在使用过程中,要随时检查,保证其不变形、不摇摆、不倾斜,牢固稳定满意使用安全。4、限制脚手架的集中荷载,承重脚手架施工荷载不超过300kg/M2;装修脚手架施工荷载值不超过200kg/M2;垂直运砖料和混凝土时,应将料斗停放在加密的小横杆上方并快速卸荷。以上为基础工程施工单项作业防坍塌措施,各项目部可在施工过程中,依据实际状况制定更加详尽的防护措施并落实,确保施工安全。英语制度药剂制度药厂制度药品制度药店制度药房制度-5-'
