• 17.89 KB
  • 4页

体育馆预制桩基础工程施工方法措施

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

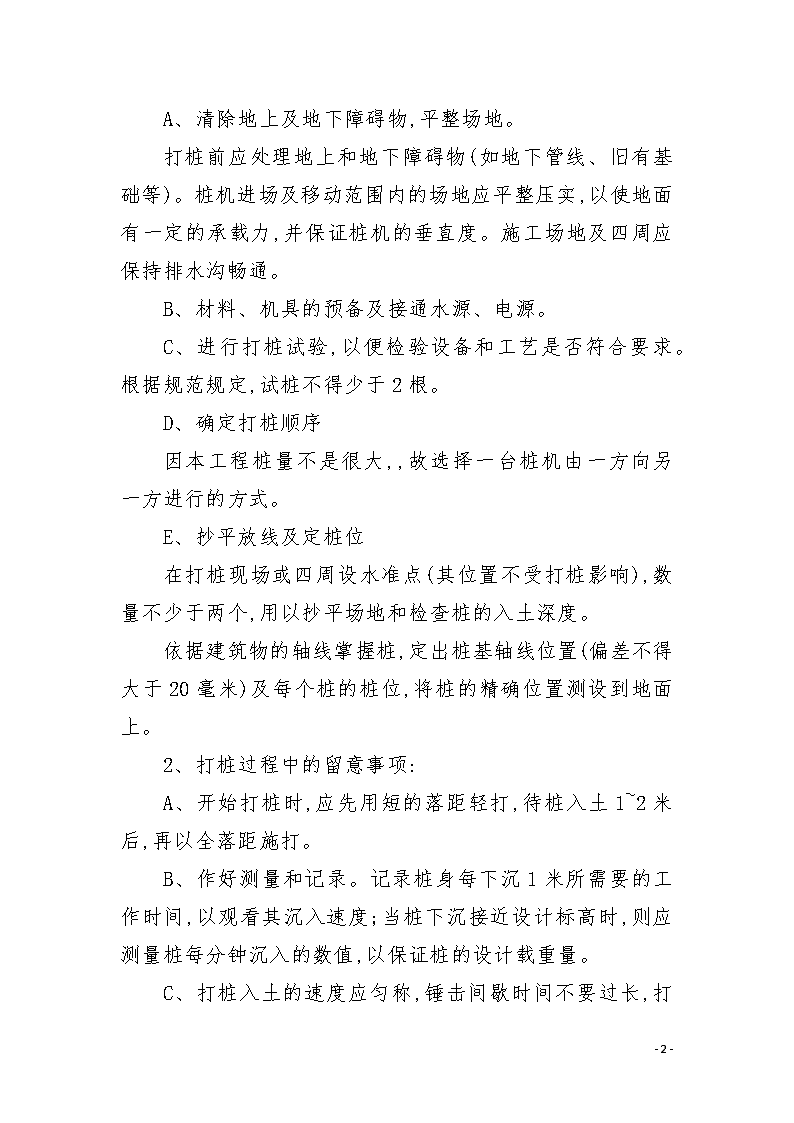

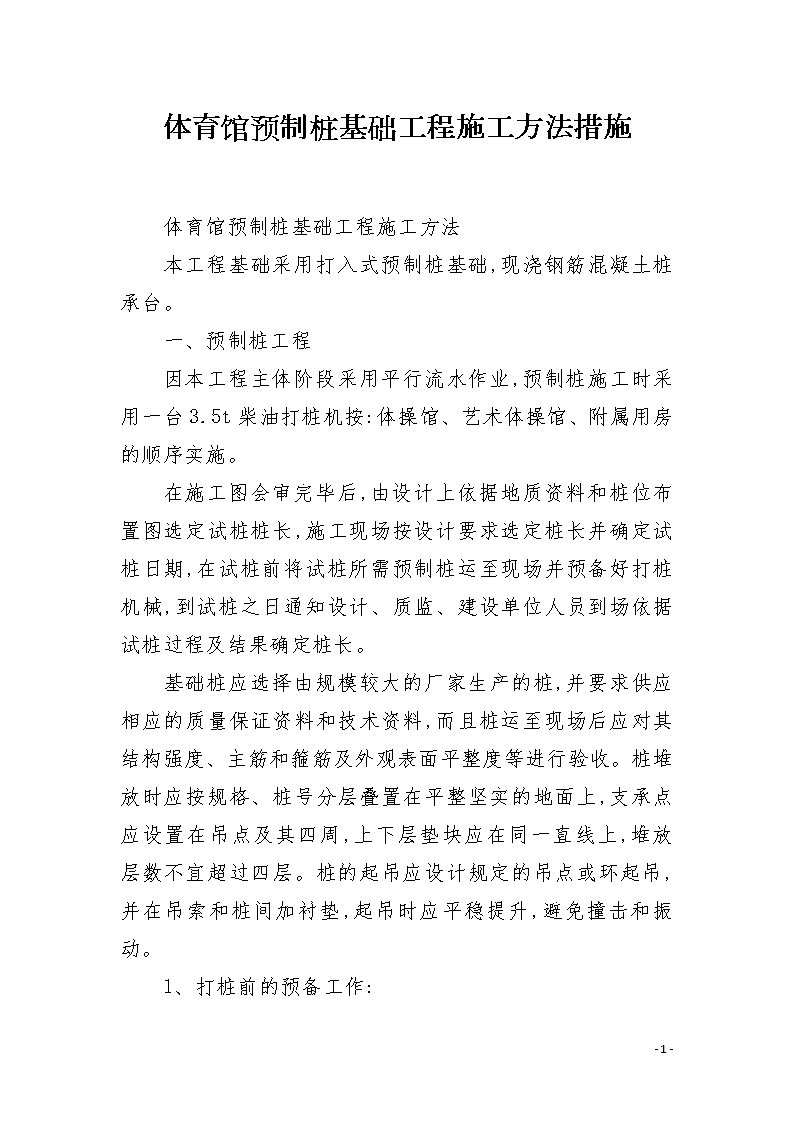

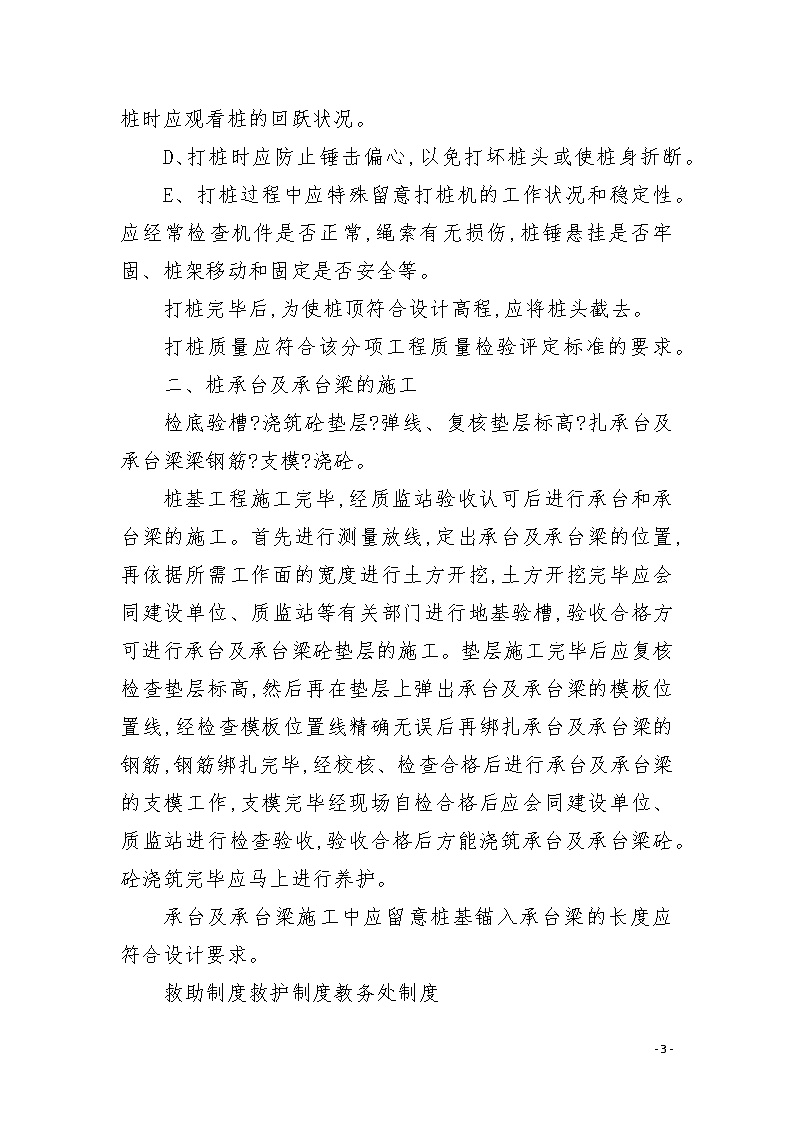

'体育馆预制桩基础工程施工方法措施体育馆预制桩基础工程施工方法本工程基础采用打入式预制桩基础,现浇钢筋混凝土桩承台。一、预制桩工程因本工程主体阶段采用平行流水作业,预制桩施工时采用一台3.5t柴油打桩机按:体操馆、艺术体操馆、附属用房的顺序实施。在施工图会审完毕后,由设计上依据地质资料和桩位布置图选定试桩桩长,施工现场按设计要求选定桩长并确定试桩日期,在试桩前将试桩所需预制桩运至现场并预备好打桩机械,到试桩之日通知设计、质监、建设单位人员到场依据试桩过程及结果确定桩长。基础桩应选择由规模较大的厂家生产的桩,并要求供应相应的质量保证资料和技术资料,而且桩运至现场后应对其结构强度、主筋和箍筋及外观表面平整度等进行验收。桩堆放时应按规格、桩号分层叠置在平整坚实的地面上,支承点应设置在吊点及其四周,上下层垫块应在同一直线上,堆放层数不宜超过四层。桩的起吊应设计规定的吊点或环起吊,并在吊索和桩间加衬垫,起吊时应平稳提升,避免撞击和振动。1、打桩前的预备工作:-4- A、清除地上及地下障碍物,平整场地。打桩前应处理地上和地下障碍物(如地下管线、旧有基础等)。桩机进场及移动范围内的场地应平整压实,以使地面有一定的承载力,并保证桩机的垂直度。施工场地及四周应保持排水沟畅通。B、材料、机具的预备及接通水源、电源。C、进行打桩试验,以便检验设备和工艺是否符合要求。根据规范规定,试桩不得少于2根。D、确定打桩顺序因本工程桩量不是很大,,故选择一台桩机由一方向另一方进行的方式。E、抄平放线及定桩位在打桩现场或四周设水准点(其位置不受打桩影响),数量不少于两个,用以抄平场地和检查桩的入土深度。依据建筑物的轴线掌握桩,定出桩基轴线位置(偏差不得大于20毫米)及每个桩的桩位,将桩的精确位置测设到地面上。2、打桩过程中的留意事项:A、开始打桩时,应先用短的落距轻打,待桩入土1~2米后,再以全落距施打。B、作好测量和记录。记录桩身每下沉1米所需要的工作时间,以观看其沉入速度;当桩下沉接近设计标高时,则应测量桩每分钟沉入的数值,以保证桩的设计载重量。-4- C、打桩入土的速度应匀称,锤击间歇时间不要过长,打桩时应观看桩的回跃状况。D、打桩时应防止锤击偏心,以免打坏桩头或使桩身折断。E、打桩过程中应特殊留意打桩机的工作状况和稳定性。应经常检查机件是否正常,绳索有无损伤,桩锤悬挂是否牢固、桩架移动和固定是否安全等。打桩完毕后,为使桩顶符合设计高程,应将桩头截去。打桩质量应符合该分项工程质量检验评定标准的要求。二、桩承台及承台梁的施工检底验槽?浇筑砼垫层?弹线、复核垫层标高?扎承台及承台梁梁钢筋?支模?浇砼。桩基工程施工完毕,经质监站验收认可后进行承台和承台梁的施工。首先进行测量放线,定出承台及承台梁的位置,再依据所需工作面的宽度进行土方开挖,土方开挖完毕应会同建设单位、质监站等有关部门进行地基验槽,验收合格方可进行承台及承台梁砼垫层的施工。垫层施工完毕后应复核检查垫层标高,然后再在垫层上弹出承台及承台梁的模板位置线,经检查模板位置线精确无误后再绑扎承台及承台梁的钢筋,钢筋绑扎完毕,经校核、检查合格后进行承台及承台梁的支模工作,支模完毕经现场自检合格后应会同建设单位、质监站进行检查验收,验收合格后方能浇筑承台及承台梁砼。砼浇筑完毕应马上进行养护。承台及承台梁施工中应留意桩基锚入承台梁的长度应符合设计要求。救助制度救护制度教务处制度-4- 教务制度教学制度教育处制度-4-'
