- 51.00 KB
- 7页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

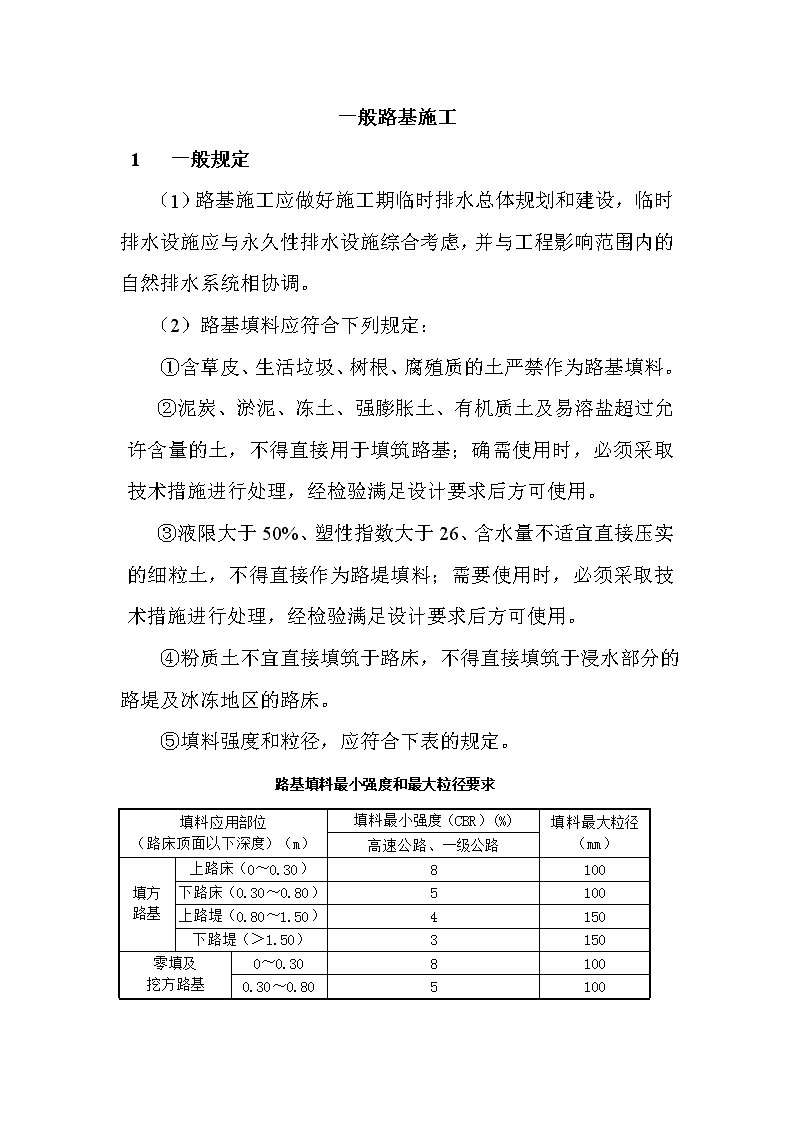

'一般路基施工1一般规定(1)路基施工应做好施工期临时排水总体规划和建设,临时排水设施应与永久性排水设施综合考虑,并与工程影响范围内的自然排水系统相协调。(2)路基填料应符合下列规定:①含草皮、生活垃圾、树根、腐殖质的土严禁作为路基填料。②泥炭、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土,不得直接用于填筑路基;确需使用时,必须采取技术措施进行处理,经检验满足设计要求后方可使用。③液限大于50%、塑性指数大于26、含水量不适宜直接压实的细粒土,不得直接作为路堤填料;需要使用时,必须采取技术措施进行处理,经检验满足设计要求后方可使用。④粉质土不宜直接填筑于路床,不得直接填筑于浸水部分的路堤及冰冻地区的路床。⑤填料强度和粒径,应符合下表的规定。路基填料最小强度和最大粒径要求填料应用部位(路床顶面以下深度)(m)填料最小强度(CBR)(%)填料最大粒径(mm)高速公路、一级公路填方路基上路床(0~0.30)8100下路床(0.30~0.80)5100上路堤(0.80~1.50)4150下路堤(>1.50)3150零填及挖方路基0~0.3081000.30~0.805100

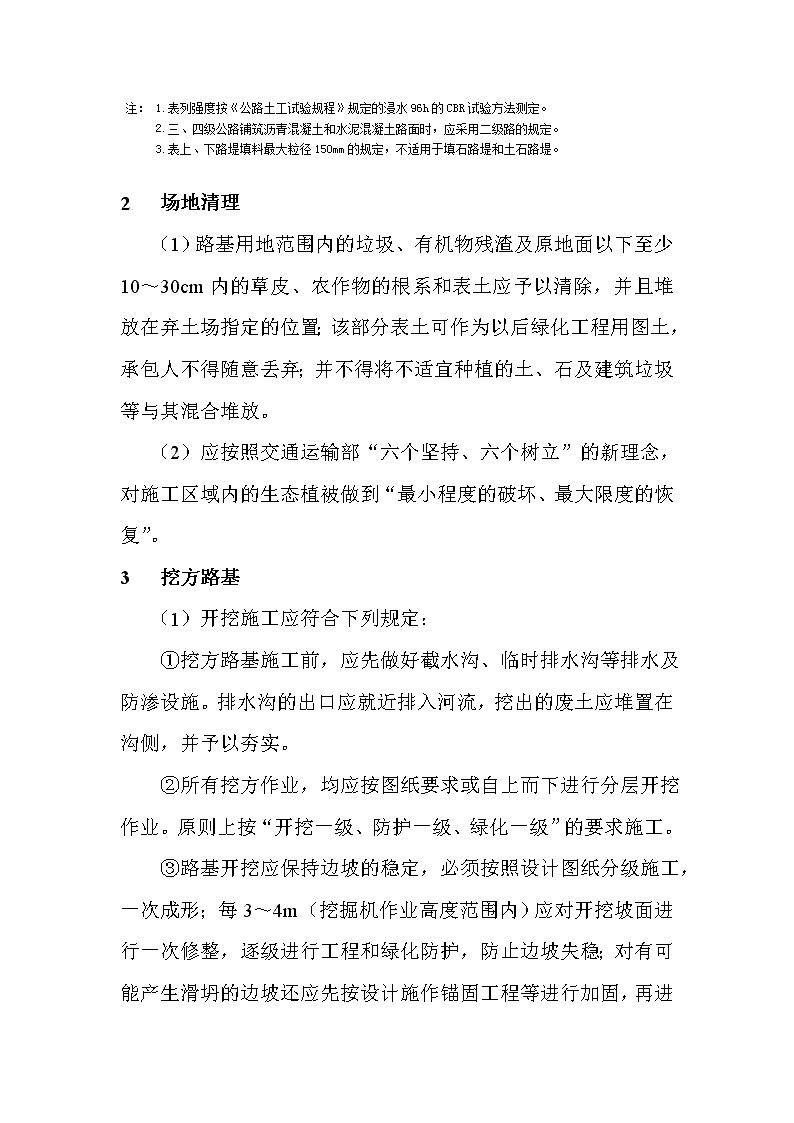

注:1.表列强度按《公路土工试验规程》规定的浸水96h的CBR试验方法测定。2.三、四级公路铺筑沥青混凝土和水泥混凝土路面时,应采用二级路的规定。3.表上、下路堤填料最大粒径150mm的规定,不适用于填石路堤和土石路堤。2场地清理(1)路基用地范围内的垃圾、有机物残渣及原地面以下至少10~30cm内的草皮、农作物的根系和表土应予以清除,并且堆放在弃土场指定的位置;该部分表土可作为以后绿化工程用图土,承包人不得随意丢弃;并不得将不适宜种植的土、石及建筑垃圾等与其混合堆放。(2)应按照交通运输部“六个坚持、六个树立”的新理念,对施工区域内的生态植被做到“最小程度的破坏、最大限度的恢复”。3挖方路基(1)开挖施工应符合下列规定:①挖方路基施工前,应先做好截水沟、临时排水沟等排水及防渗设施。排水沟的出口应就近排入河流,挖出的废土应堆置在沟侧,并予以夯实。②所有挖方作业,均应按图纸要求或自上而下进行分层开挖作业。原则上按“开挖一级、防护一级、绿化一级”的要求施工。③路基开挖应保持边坡的稳定,必须按照设计图纸分级施工,一次成形;每3~4m(挖掘机作业高度范围内)应对开挖坡面进行一次修整,逐级进行工程和绿化防护,防止边坡失稳;对有可能产生滑坍的边坡还应先按设计施作

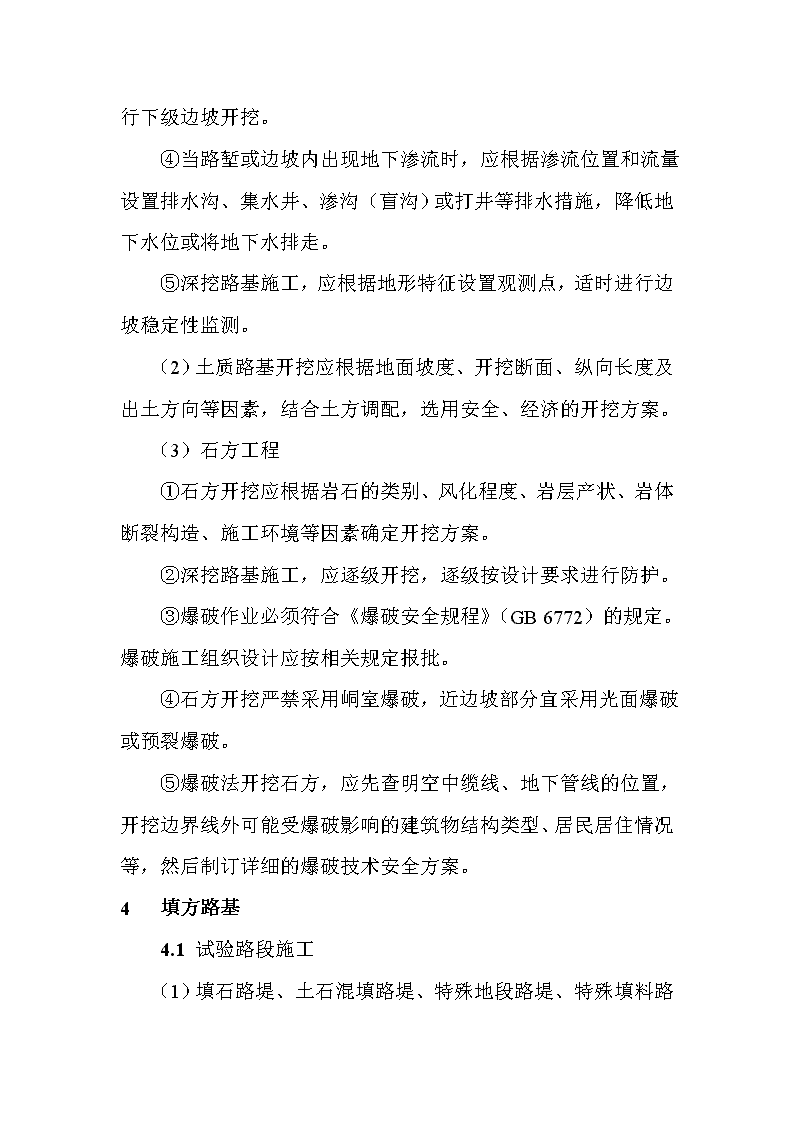

锚固工程等进行加固,再进行下级边坡开挖。④当路堑或边坡内出现地下渗流时,应根据渗流位置和流量设置排水沟、集水井、渗沟(盲沟)或打井等排水措施,降低地下水位或将地下水排走。⑤深挖路基施工,应根据地形特征设置观测点,适时进行边坡稳定性监测。(2)土质路基开挖应根据地面坡度、开挖断面、纵向长度及出土方向等因素,结合土方调配,选用安全、经济的开挖方案。(3)石方工程①石方开挖应根据岩石的类别、风化程度、岩层产状、岩体断裂构造、施工环境等因素确定开挖方案。②深挖路基施工,应逐级开挖,逐级按设计要求进行防护。③爆破作业必须符合《爆破安全规程》(GB6772)的规定。爆破施工组织设计应按相关规定报批。④石方开挖严禁采用峒室爆破,近边坡部分宜采用光面爆破或预裂爆破。⑤爆破法开挖石方,应先查明空中缆线、地下管线的位置,开挖边界线外可能受爆破影响的建筑物结构类型、居民居住情况等,然后制订详细的爆破技术安全方案。4填方路基4.1试验路段施工
(1)填石路堤、土石混填路堤、特殊地段路堤、特殊填料路堤及拟采用新技术、新工艺、新材料的路基,必须进行试验路段施工。(2)试验路段应选择在地质条件、断面形式等工程特点具有代表性的地段进行,路段长度不宜小于100m。(3)现场试验应进行到能有效地使该种填料达到规定的压实度为止。试验时应记录压实设备的类型、组合方式,碾压遍数及碾压速度、工序,每层材料的松铺厚度、材料的含水率等。其中,填料孔隙应满足下表要求。质量控制标准表分区路面底面以下深度(cm)摊铺层厚(mm)最大粒径(mm)压实干密度(kN/㎥)孔隙率(%)上路堤80~150≤400小于层厚2/3由试验确定≤23下路堤>150≤500小于层厚2/3由试验确定≤25(4)试验段所用的填料和机具,应与施工所用材料和机具相同。(5)试验路段总结报告,应包括如下内容:①填料试验、检测报告等;②压实工艺主要参数:机械组合、压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率允许偏差等;③过程质量控制方法、指标;④质量评价指标、标准;⑤优化后的施工组织方案及工艺;
⑥原始记录、过程记录;⑦对施工设计图的修改建议等。4.2填方施工(1)一般要求:①路堤填料中石料含量等于或大于70%时,应按填石路堤施工;石料含量小于70%,大于或等于30%时,按土石混填路堤施工;石料含量小于30%时按填土路堤施工。②路基填方施工,必须根据设计断面,分层填筑、分层压实;分层最大松铺厚度应根据试验确定,但最大松铺厚度原则上不得超过30cm;填筑在路床顶面最后一层的最小压实厚度不应小于10cm。③路堤边缘必须进行超宽碾压,超宽碾压宽度不得小于50cm,压实宽度不得小于设计宽度。④具备条件的填方作业面应推行“四区法”填方作业方式,即将作业面分进料区、整形区、碾压区、检测区等四个作业区。进料区应按“画格上土”的方式有序进料;整形区应认真插竿挂线,采用平地机进行整平,严格控制松铺厚度;碾压区应采用两边向中间碾压的方法施工,达到无漏压,无死角,确保碾压均匀;检测区应按《公路工程质量评定标准》认真进行平整度、压实度检测,确保路基表面平整,边线直顺,曲线圆滑,控制好“五度”。⑤上路床(96区)0~80cm必须选用透水性填料进行填筑。
透水性填料指透水性能良好的路基填筑材料:最大粒径不大于8cm;小于2cm的粒径中,通过0.074mm筛孔的细粒料含量应不大于10%,其塑性指数不大于9,CBR值大于8%,并有一定的级配的填料。(2)填石路堤①填石路堤不适用于路床区。②必须配备大功率重型压实机具(冲击夯)进行冲击补强。③在填石路堤顶面与细粒土填土层之间,应按设计要求设置过渡层。④填石路堤不得倾填,必须分层填筑压实。填筑过程中应安排好石料运输路线,专人指挥,按水平分层先低后高,先两侧后中央上料,并用大功率推土机摊平。个别不平处用细石块、石屑找平。⑤填石路堤边坡坡脚应用粒径大于30cm的硬质石料码砌。当设计无规定时,填高小于5cm的,其边坡码砌厚度不小于1m;填高5~12m的,边坡码砌厚度不小于1.5m;填高大于12m以上的,边坡码砌厚度不小于2m。石块应尽量规则,码砌时石块尽量紧贴、密实、无明显空洞、松动现象,砌块间承力接触面应微微向内倾斜,码砌表面平顺。⑥填石路堤压实时,应先两侧(即靠路肩部分)后中间,压实路线对于轮碾应纵向互相平行,反复碾压。(3)土石混填路堤
①土石混填路堤施工前,应根据土石混合料的类别分别进行试验路段施工,确定能达到最大压实度干密度的松铺厚度、压实机械型号及组合、压实遍数、综合沉降差等控制参数。必须做好不同含石率的最大干密度标准击实试验,并绘制“含石率—最大干密度”关系曲线。②天然土石混合填料中,中硬、硬质石料的最大粒径不得大于压实厚度的2/3;强风化石料或软质石料最大粒径不得大于压实层厚。压实层厚原则上不得超过30cm。③参照填石路堤边坡码砌相关要求执行。'
