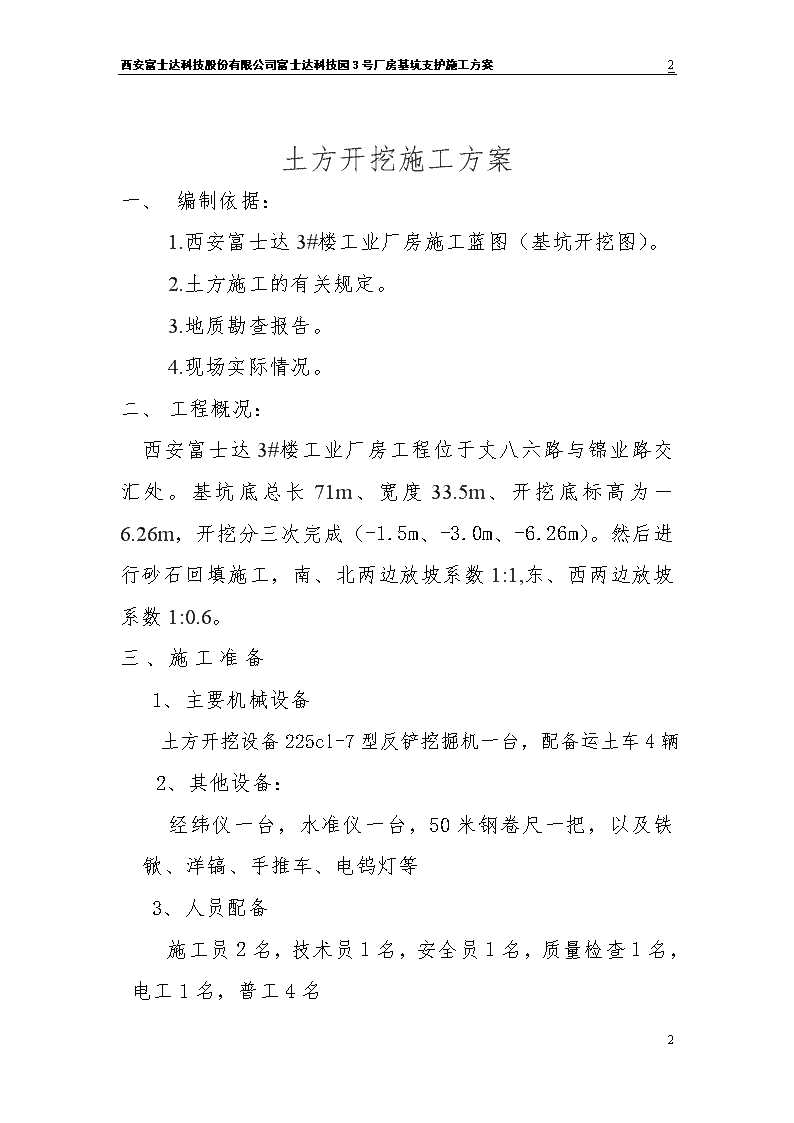

7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案土方开挖施工方案一、编制依据:1.西安富士达3#楼工业厂房施工蓝图(基坑开挖图)。2.土方施工的有关规定。3.地质勘查报告。4.现场实际情况。二、工程概况:西安富士达3#楼工业厂房工程位于丈八六路与锦业路交汇处。基坑底总长71m、宽度33.5m、开挖底标高为-6.26m,开挖分三次完成(-1.5m、-3.0m、-6.26m)。然后进行砂石回填施工,南、北两边放坡系数1:1,东、西两边放坡系数1:0.6。三、施工准备1、主要机械设备土方开挖设备225cl-7型反铲挖掘机一台,配备运土车4辆2、其他设备:经纬仪一台,水准仪一台,50米钢卷尺一把,以及铁锨、洋镐、手推车、电钨灯等3、人员配备施工员2名,技术员1名,安全员1名,质量检查1名,电工1名,普工4名7
7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案四、土方开挖施工技术措施:1.场地平整。(1)、施工区域内原建筑残留地面基本平坦,在基础开挖前进行基础开挖地坪方格网测绘,绘制方格网。(依据规划测绘部门提供的高程点及图纸设计的标高)。(2)、场地平整采用挖掘机挖除原残留基面及垃圾,配合自卸开车外运。(3)、根据地质勘查报告,自然地坪以下1.5m为垃圾土,不能用于回填,因此,土方开挖时,先用挖掘机挖除地表垃圾土至原土后,在进行大面积土方开挖。垃圾土不能和原土堆放在一起,要分开堆放于甲方指定的位置。2.测量放线依据总平面图给出的2#厂房的建筑坐标,放出本工程四大角的四条控制线轴线,并根据控制轴线钢尺配合经纬仪施放出其他控制线,用白灰撒出土方开挖线(南、北两条边线不留外方距离,东、西两边外放1.2m,并请有关人员进行复核)。依据甲方提供的水准点,引测出±0.000准点,并用油漆涂刷做好标记。五、施工工艺1、开挖顺序第一层垃圾土采用反铲挖掘机从西向东沿边缘移动开挖。7
7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案第二层、第三层开挖顺序如下图所示:2、标高测量为确保每次挖土达到设计标高(-1.5m、-3.0m、-6.26m),不超挖或欠挖,在开挖过程中,在基坑内架设水准仪,技术人员跟踪进行抄平打点。同时定点检查基坑长、宽尺寸。3、开挖方法a.开挖前应对原轴线定位点进行延伸外放,同时投测主控轴线控制点,经复核无误后用混凝土进行保护。对甲方提供的高程点进行引测,将标高引至施工现场作为高程控制点,并不少于两处。将高程控制点引至不易碰撞损坏的原有建筑物上,以便于施工中直视为宜,并且要经常检查高程控点是否受到移动或损坏。高程控制点的引测和轴线控制点的引测应经监理工程师复核无误后方可进行下道工序的施工。7
7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案b.土方开挖前,将施工范围内的障碍物清理和处理完毕。c.土方开挖先放好上口线,经复测及验收无误后方可开挖。在开挖时,并应随时检查槽壁和边坡的稳定状态。如有异常变化(裂缝、沉淀或位移)应及时采取措施。d.基坑开挖至第二层设计标高后(-3.0m),应通知边坡支护人员进行护坡处理,待护坡完成合格后,方可进行第三层开挖。e.基坑开挖至第三层设计标高后(-6.26m),立即安排钻探人员采用洛阳铲进行普探工作。严格按Q/XJ104-64《建筑物地墓坑探查与处理暂行规定》进行普探。普探完毕后,根据提供的普探报告及时对存在的问题坑进行处理,具体处理方案由建设单位组织监理、设计、勘测单位会审后确定。f.基坑清理修整完后,由项目部首先组织自检,对基坑进行验收,确认符合图纸设计要求后报告监理单位复查。有建设单位组织监理、设计、勘测单位进行地基验槽,并完成地基验槽签字手续,方可进行下道工序的施工。六、质量控制与要求土方开挖应严格按照《GB50202-2002》规范要求施工。1、开挖基坑不得超出基坑标高,且基坑底部的开挖宽度和坡度,除应考虑结构尺寸外,应根据施工需要增加工作面宽度,如排水设施、支撑结构等所需的宽度。7
7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案2、应严格按施工方案规定的施工顺序进行土方开挖施工,应注意宜先从低处开挖、分层、分段依次进行。具体质量要求见下表:土方开挖工程质量要求项序项目允许偏差或允许值(mm)基坑主制项目1标高-502长度、高度(由设计中心线向两边量)+200-50一般项目1表面平整度202基底土性湿陷性黄土3边坡(备注:开挖至标高的基底后,严禁汽车在上通行)七、安全管理1、进行安全巡查,严禁无关人员进入工地。进入现场人员必须遵守安全生产六大纪律,服从安排。2、对运土车辆加强管理,在倒运过程中注意安全,开出施工现场时,必须把车轮上所带泥土冲洗干净,方可离开。3、基坑周边用钢管架进行围护,并砌筑150mm宽,7
7西安富士达科技股份有限公司富士达科技园3号厂房基坑支护施工方案250mm高挡水砖台。4、夜间施工时,提供足够的照明措施,并在危险地段设置明显标志牌。5、基坑开挖后,考虑到南面与北面无放坡,建议建设单位聘请有资质的设计单位对基坑南、北面进行支护设计。八、质量记录1、土方开挖技术安全交底记录2、土方检验批质量验收记录3、基底普探记录4、地基验槽记录7'
