• 127.86 KB
  • 8页

独立基础土方开挖施工方案

  • 8页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

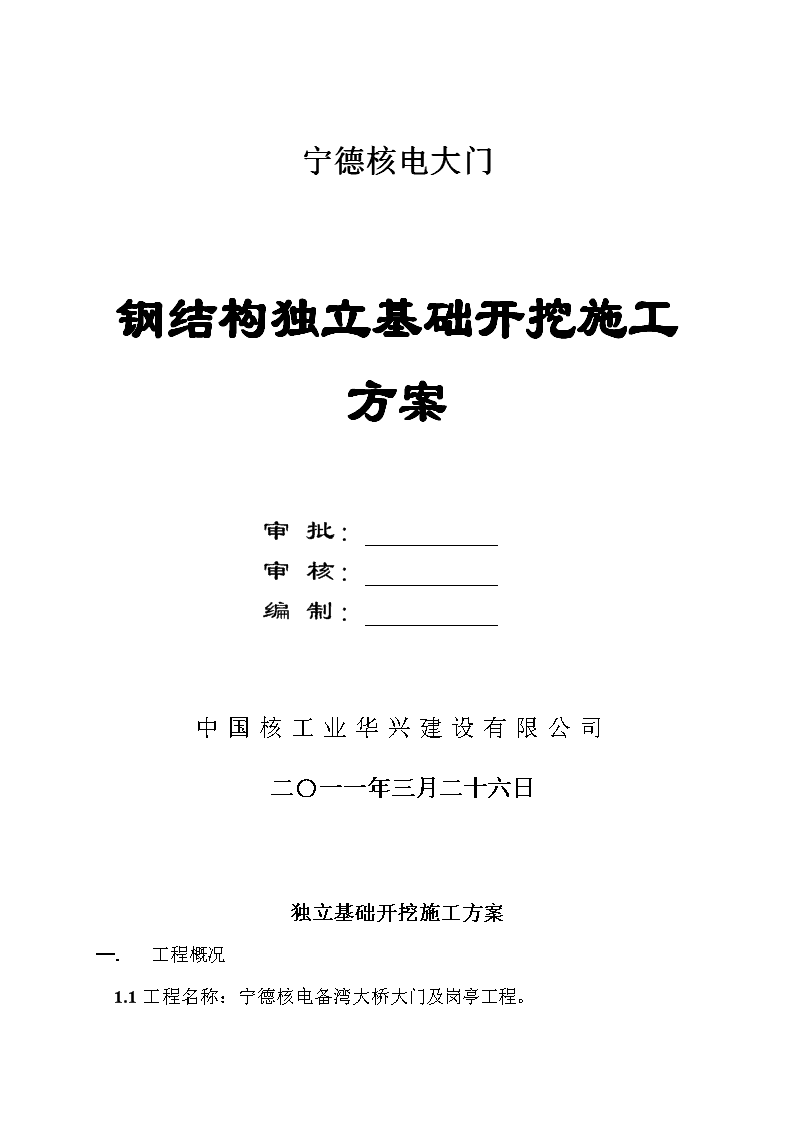

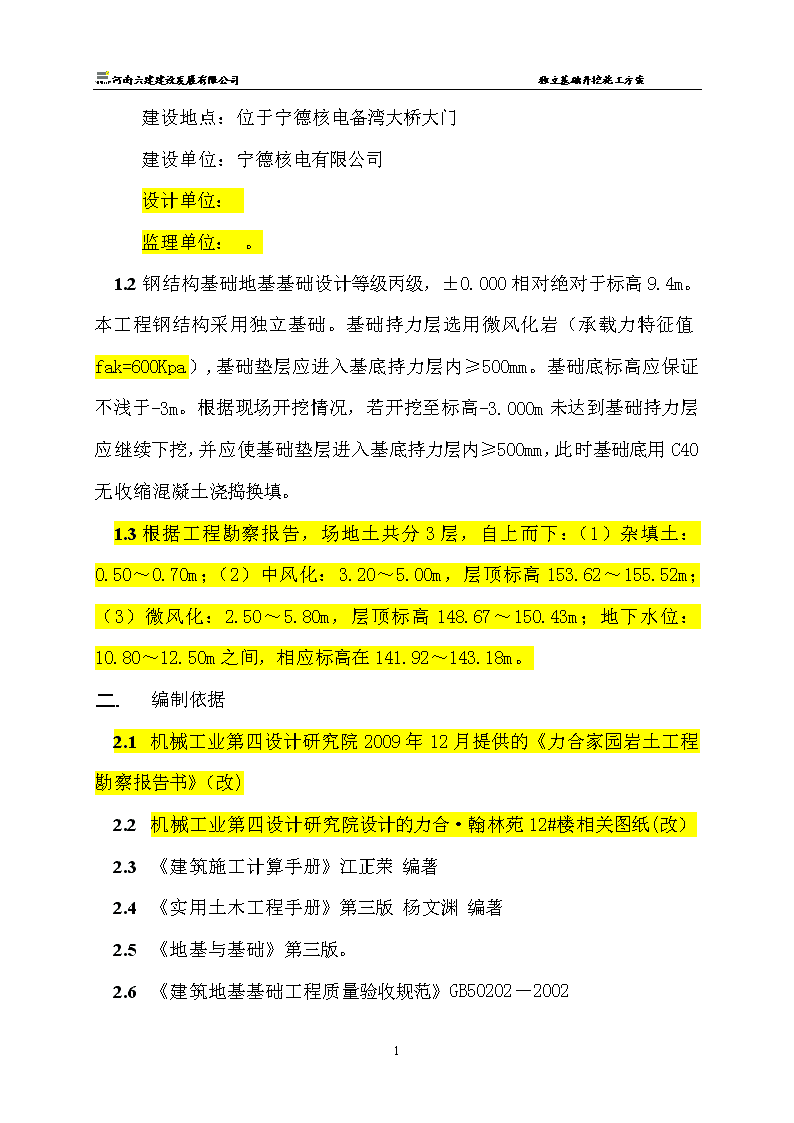

'河南六建建设发展有限公司独立基础开挖施工方案宁德核电大门钢结构独立基础开挖施工方案审批:审核:编制:中国核工业华兴建设有限公司二○一一年三月二十六日独立基础开挖施工方案一.工程概况1.1工程名称:宁德核电备湾大桥大门及岗亭工程。7 河南六建建设发展有限公司独立基础开挖施工方案建设地点:位于宁德核电备湾大桥大门建设单位:宁德核电有限公司设计单位:监理单位:。1.1钢结构基础地基基础设计等级丙级,±0.000相对绝对于标高9.4m。本工程钢结构采用独立基础。基础持力层选用微风化岩(承载力特征值fak=600Kpa),基础垫层应进入基底持力层内≥500mm。基础底标高应保证不浅于-3m。根据现场开挖情况,若开挖至标高-3.000m未达到基础持力层应继续下挖,并应使基础垫层进入基底持力层内≥500mm,此时基础底用C40无收缩混凝土浇捣换填。1.2根据工程勘察报告,场地土共分3层,自上而下:(1)杂填土:0.50~0.70m;(2)中风化:3.20~5.00m,层顶标高153.62~155.52m;(3)微风化:2.50~5.80m,层顶标高148.67~150.43m;地下水位:10.80~12.50m之间,相应标高在141.92~143.18m。二.编制依据2.1机械工业第四设计研究院2009年12月提供的《力合家园岩土工程勘察报告书》(改)2.2机械工业第四设计研究院设计的力合·翰林苑12#楼相关图纸(改)2.3《建筑施工计算手册》江正荣编著2.4《实用土木工程手册》第三版杨文渊编著2.5《地基与基础》第三版。2.6《建筑地基基础工程质量验收规范》GB50202-20027 河南六建建设发展有限公司独立基础开挖施工方案1.1《建筑工程施工质量验收统一标准》GB50300-20011.2国家现行材料质量标准及检验方法;1.3《建筑机械使用安全技术规程》(JGJ33-2001)二.施工计划2.1进度计划1).本阶段施工工期为XX天,2011-3-28~2011-4-8(改)。2.2设备计划机械准备计划序号机械类别数量备注1反铲挖掘机(油动1.0m3)1台2炮锤(油动1.0m3)1部3装载机1台4自动装卸车(柴油型5t)2辆5激光经纬仪1台6水准仪、经纬仪各1台7水泵1台三.施工工艺技术3.1工艺流程施工放线→机具就位开挖→挖土方集中堆放→人工修整→验槽3.2施工方法1).施工准备(1).熟悉图纸和现场情况,了解高程控制点分布情况;(2).完成定位桩的复核、移桩和施工场地的“三通一平”工作;(3).根据施工图,撒好基坑开挖边线(石灰线),做好施测数据的整理,绘制施测草图。2).基坑开挖7 河南六建建设发展有限公司独立基础开挖施工方案(1).开挖方法:采用机械开挖,土方全部外运至指定地点存放,待回填使用。(2).在机械开挖中,按1:0.4的坡度,保持坑壁平整,并清理坑底松散土质。(3).开挖到距入微风化50cm内后,根据轴线及基础轮廓检验基槽尺寸,修整边坡和基底,如开挖超过设计标高用无收缩C40混凝土浇捣换填至设计标高。1.2检查验收项序项目允许偏差或允许值(mm)柱基基坑基槽挖方场地平整人工机械主控项目1标高-50±30±502长度、宽度(由设计中心线向两边量)+200-50+300-100+500-1503边坡设计要求一般项目1表面平整度2020502基底土性设计要求注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。二.施工安全保证措施2.1组织保障1).按项目法组织施工。项目经理部下设工程科、生产技术科、质量安全科、物资设备科、经理办公室等职能机构,挑选具有相当专业知识及现场施工经验的施工管理人员组成,使管理工作专业化、标准化,超前预控、超前服务,真正起到先导和规范化施工的作用。2).组织以技术工人为骨干辅以专业施工劳务队伍为基础组成的施工作业层。两层人员明确目标、岗位,以合同形式确定双方的责、权、利关系,对每一阶段施工进度、质量采取定时间、定标准、定奖罚的管理办法。7 河南六建建设发展有限公司独立基础开挖施工方案1).加强质量意识教育,提高全体施工人员的质量意识和自身素质,执行自检、互检和专检的“三检”制度,以全体施工人员的工作质量来保证工程的总体质量目标。2).严格执行施工技术验收规范、规程和施工方案,施工作业前必须由专业责任工程师及施工员进行技术交底,并做好施工记录,使全体施工人员对施工要求、设计要求、质量标准做到心中有数。3).专业责任工程师和质检人员在施工中严格对材料、机具和各项检测进行质量控制。工长旁站监督检查。1.2安全保证措施1).对现场施工人员上岗前必须进行安全教育,讲解现场安全常识和规章制度,并对班组作业层进行书面安全交底,促使其对安全生产的高度重视。2).现场施工人员必须戴好安全帽和个人防护用品。3).设电工、机修工跟班作业。4).距基坑边500mm设防护栏杆,高度1.2m,间距3.5m,设置两道水平横杆,第一道距地300mm,第二道距地1.0m高,栏杆必须搭设牢固,栏杆边不能集中堆放各种材料,栏杆应刷黄黑警戒色,挂“禁止翻越”的标志牌,基坑周围应有专职安全员巡视。1.3其他注意事项1).要注意地下水位变化,如发现异常应立即停止施工,进行降水措施。2).多台机械工作时,要注意机械间相互碰撞,要有专人负责看管。3).进出场车辆要清理泥污,对车辆进行清理。7 河南六建建设发展有限公司独立基础开挖施工方案1).本工程地点临近学校,进出场车辆要文明驾驶,禁止鸣笛。2).应尽量避免夜间有噪音施工和强光照明,照明灯具应尽量只照射施工区域,避免直照居民区和城市道路。1.2应急预案1).触电事故:本工程作业中,涉及塔吊的架空电缆区域,作业时应加强注意。如发生事故,应立即利用现场的绝缘物,迅速将触电者与电源脱离开,然后切断电源,抢救受伤者。并打120急救电话,向医院求救,得到及时抢救。2).机械设备事故:本工程重大机械要有专人操作,严禁违章作业。如发生事故,立即将受害人员从机械内转移至安全区域。并打120急救电话,向医院求救,得到及时抢救。3).根据勘探报告显示,开挖深度虽然不涉及地下水影响,但考虑河水对工程的影响,在开挖过程中,要严格监视地下水位变化。如发现异常,应立即停止作业,并进行降水措施。1.3检测监控施工过程中,派专职安全员为领导组长的现场管理小组进行现场管理,对不合理作业立即令其停止作业。对现场易发生危险的危险源要严格控制。二.劳动力计划特种作业人员所有特殊工种要求有专业作业人员操作,特种作业人员要持有特殊工种的上岗工作证。7 河南六建建设发展有限公司独立基础开挖施工方案一.计算书及相关图纸1.1计算书h=2×c×sinθ×cosφ/(γ×sin2((θ-φ)/2))其中θ--土方边坡角度(°)解得,sinθ=0.931则,θ=68.581°>φ=24.50°,为陡坡坡度:1/tanθ=0.4本工程的基坑壁最大土方坡度为1:0.4(垂直:水平)。1.2相关图纸(附后)1).基础开挖轮廓线7 河南六建建设发展有限公司独立基础开挖施工方案2).基坑截面图7'
