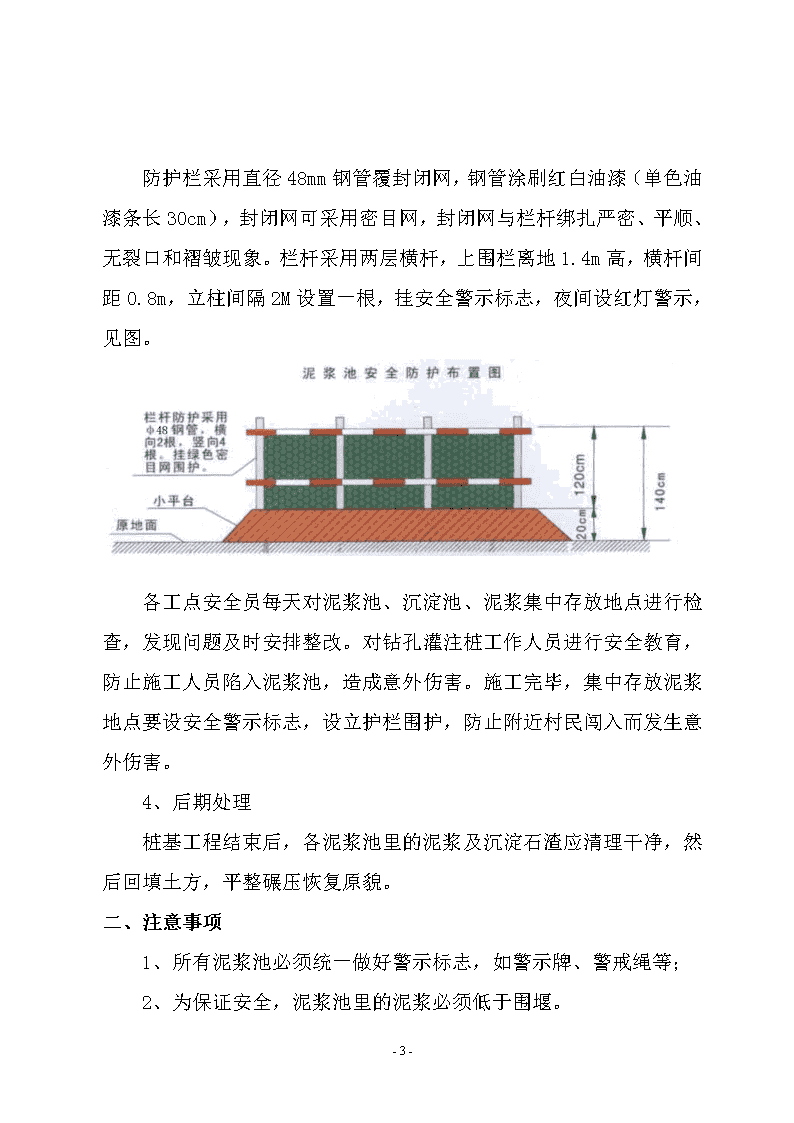

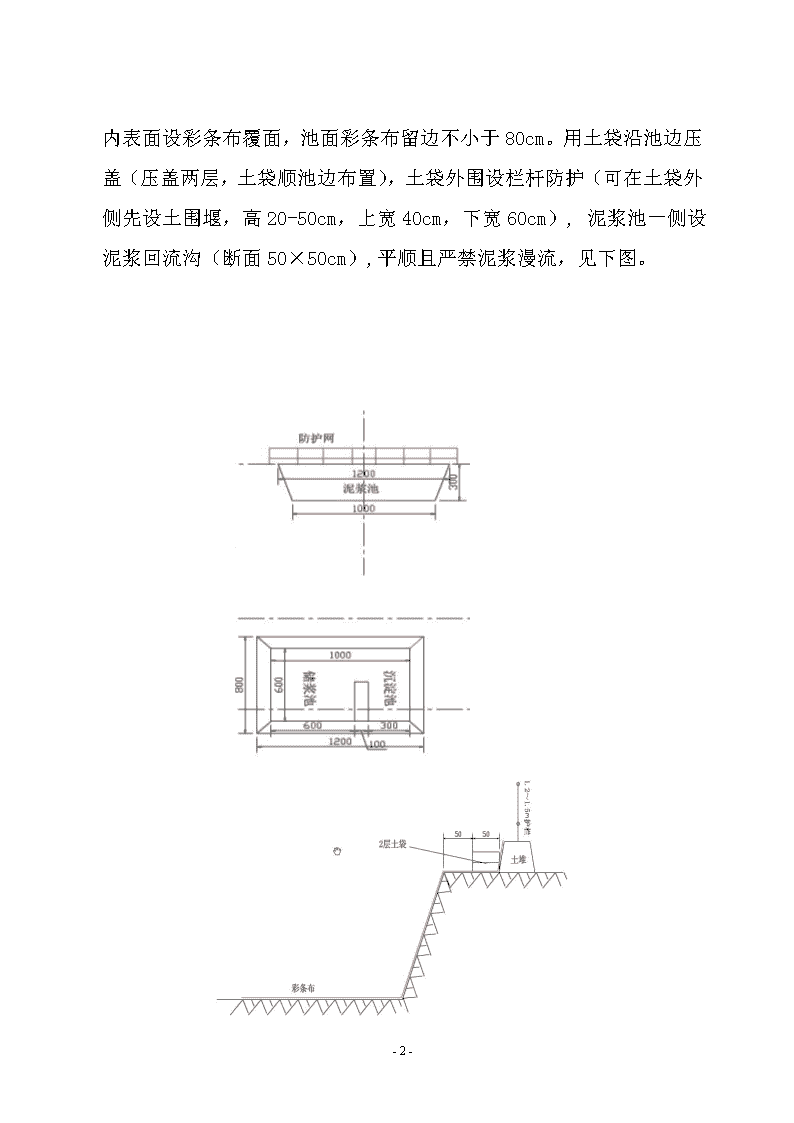

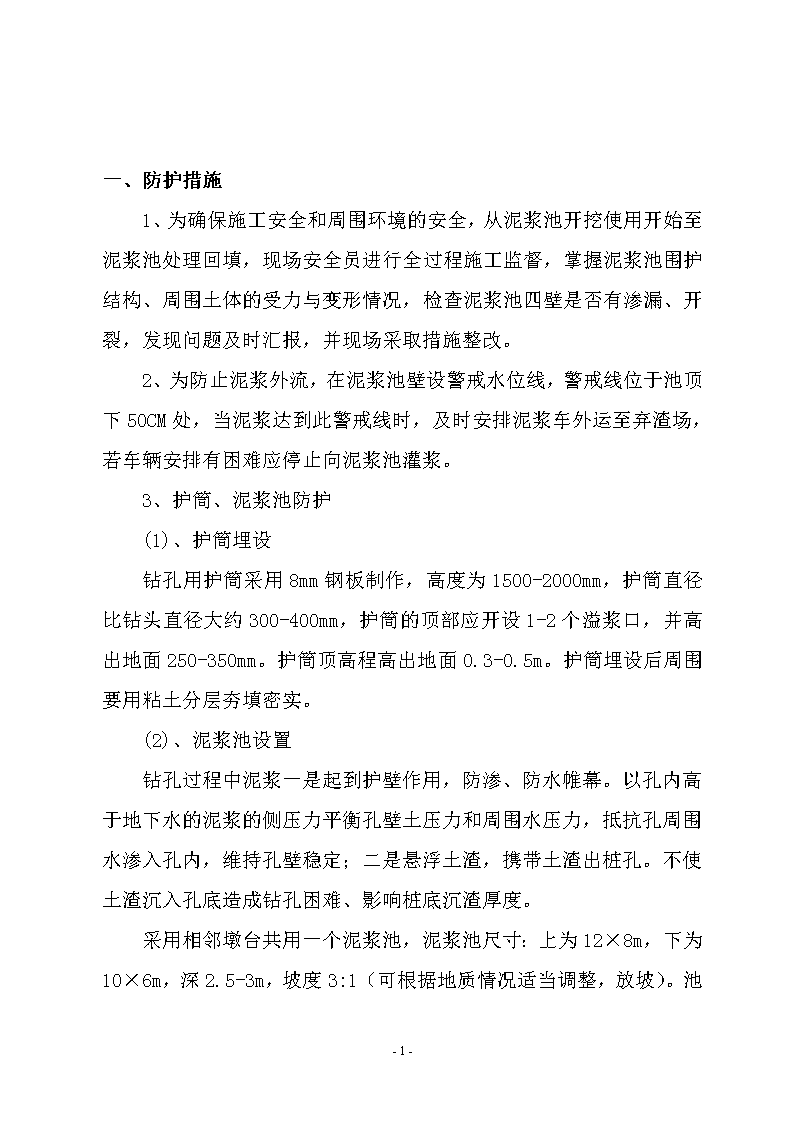

'一、防护措施1、为确保施工安全和周围环境的安全,从泥浆池开挖使用开始至泥浆池处理回填,现场安全员进行全过程施工监督,掌握泥浆池围护结构、周围土体的受力与变形情况,检查泥浆池四壁是否有渗漏、开裂,发现问题及时汇报,并现场采取措施整改。2、为防止泥浆外流,在泥浆池壁设警戒水位线,警戒线位于池顶下50CM处,当泥浆达到此警戒线时,及时安排泥浆车外运至弃渣场,若车辆安排有困难应停止向泥浆池灌浆。3、护筒、泥浆池防护(1)、护筒埋设钻孔用护筒采用8mm钢板制作,高度为1500-2000mm,护筒直径比钻头直径大约300-400mm,护筒的顶部应开设1-2个溢浆口,并高出地面250-350mm。护筒顶高程高出地面0.3-0.5m。护筒埋设后周围要用粘土分层夯填密实。(2)、泥浆池设置钻孔过程中泥浆一是起到护壁作用,防渗、防水帷幕。以孔内高于地下水的泥浆的侧压力平衡孔壁土压力和周围水压力,抵抗孔周围水渗入孔内,维持孔壁稳定;二是悬浮土渣,携带土渣出桩孔。不使土渣沉入孔底造成钻孔困难、影响桩底沉渣厚度。采用相邻墩台共用一个泥浆池,泥浆池尺寸:上为12×8m,下为10×-5- 6m,深2.5-3m,坡度3:1(可根据地质情况适当调整,放坡)。池内表面设彩条布覆面,池面彩条布留边不小于80cm。用土袋沿池边压盖(压盖两层,土袋顺池边布置),土袋外围设栏杆防护(可在土袋外侧先设土围堰,高20-50cm,上宽40cm,下宽60cm),泥浆池一侧设泥浆回流沟(断面50×50cm),平顺且严禁泥浆漫流,见下图。-5- 防护栏采用直径48mm钢管覆封闭网,钢管涂刷红白油漆(单色油漆条长30cm),封闭网可采用密目网,封闭网与栏杆绑扎严密、平顺、无裂口和褶皱现象。栏杆采用两层横杆,上围栏离地1.4m高,横杆间距0.8m,立柱间隔2M设置一根,挂安全警示标志,夜间设红灯警示,见图。各工点安全员每天对泥浆池、沉淀池、泥浆集中存放地点进行检查,发现问题及时安排整改。对钻孔灌注桩工作人员进行安全教育,防止施工人员陷入泥浆池,造成意外伤害。施工完毕,集中存放泥浆地点要设安全警示标志,设立护栏围护,防止附近村民闯入而发生意外伤害。4、后期处理桩基工程结束后,各泥浆池里的泥浆及沉淀石渣应清理干净,然后回填土方,平整碾压恢复原貌。二、注意事项1、所有泥浆池必须统一做好警示标志,如警示牌、警戒绳等;2、为保证安全,泥浆池里的泥浆必须低于围堰。-5- 3、现场各分区施工负责人对各分区内的泥浆池的安全管理负责。4、现场专职安全员应加强巡视并做好记录,发现警示标志损坏、丢失,应立刻更换、补齐。5、大雨、洪迅应加强泥浆池的围堰,并做好泥浆池的排水工作。6、现场施工负责人负责监督所有泥浆排放至指定的泥浆池中,不得私自排放到场地、河道、下水管道中。7、夜间施工应有足够的照明,在人员上下运输过道处,应设置固定的照明设施。8、安全员有权对违反本方案的作业班组处以罚款。三、应急措施在桩基施工过程中,泥浆池的池壁渗透、池壁坍塌是主要危险源,为确保泥浆池在使用过程中的安全,现场安全员需如实做好以下应急措施:1、池壁渗透应急措施当池壁出现开裂、溢出等情形,会造成池里的泥浆外流;严重者会造成成池壁破坏,而影响泥浆池的正常使用。出现如上情形时,应立刻停止向泥浆池里灌注泥浆,找出渗透的原因,采用堵塞,加固等措施。并及时监测,至恢复正常后才能使用。2、池壁坍塌应急措施-5- 当池壁出现坍塌的危险信号时,应及时疏散无关的作业人员,抢险组对池壁进行固,如打松木桩、壁外堆积砂袋等有效的措施。同时调动泥浆车及时抽调池内的泥浆。及至修复完毕,经验收合格后才能再次投入使用。3、配备的应急抢险物资在泥浆池使用时,应准备好以下的物资备用:一台挖土机、若干松木桩、编织袋、砂石。-5-'
