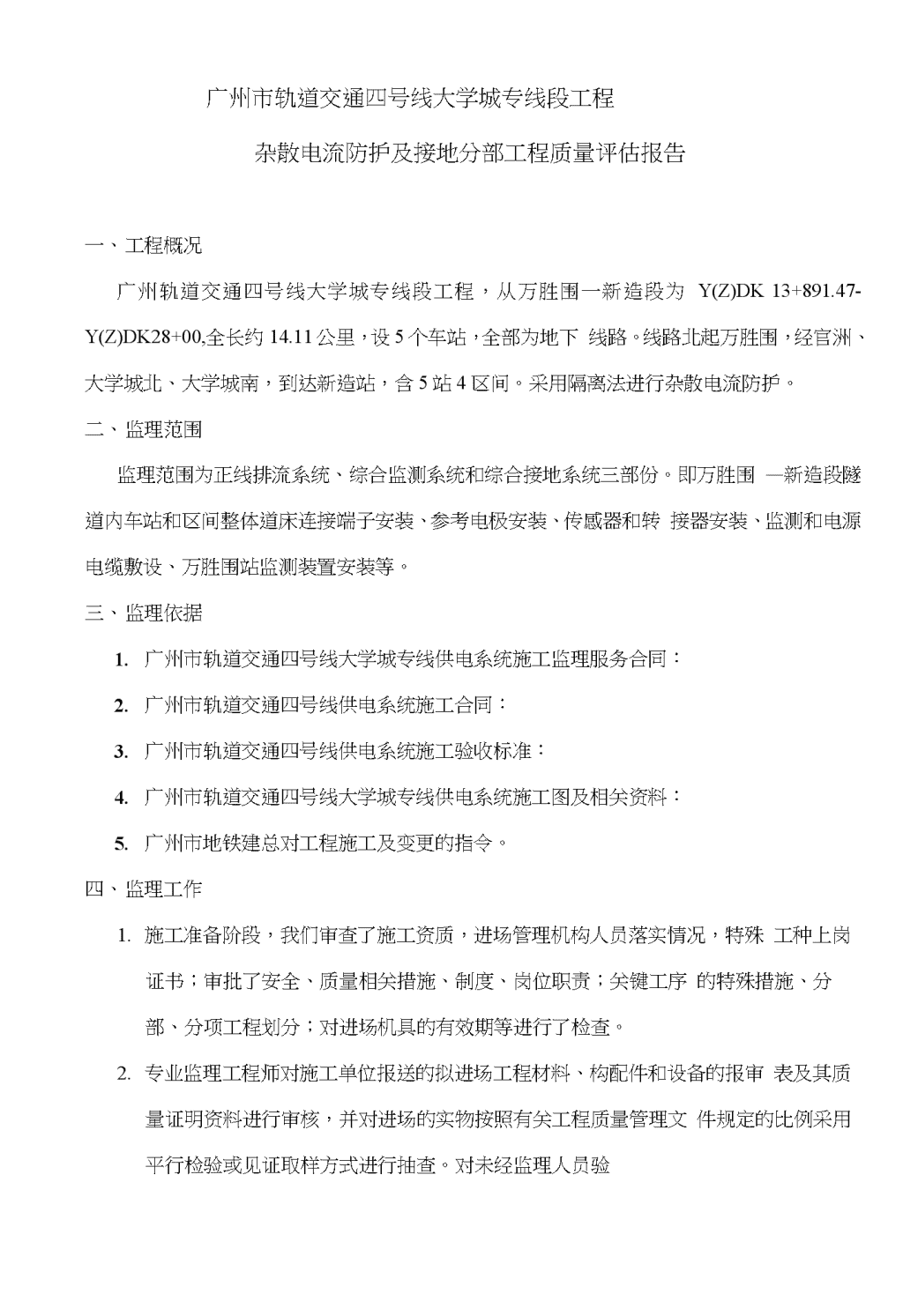

'广州市轨道交通四号线大学城专线段工程杂散电流防护及接地分部工程质量评估报告一、工程概况广州轨道交通四号线大学城专线段工程,从万胜围一新造段为Y(Z)DK13+891.47-Y(Z)DK28+00,全长约14.11公里,设5个车站,全部为地下线路。线路北起万胜围,经官洲、大学城北、大学城南,到达新造站,含5站4区间。采用隔离法进行杂散电流防护。二、监理范围监理范围为正线排流系统、综合监测系统和综合接地系统三部份。即万胜围—新造段隧道内车站和区间整体道床连接端子安装、参考电极安装、传感器和转接器安装、监测和电源电缆敷设、万胜围站监测装置安装等。三、监理依据1.广州市轨道交通四号线大学城专线供电系统施工监理服务合同:2.广州市轨道交通四号线供电系统施工合同:3.广州市轨道交通四号线供电系统施工验收标准:4.广州市轨道交通四号线大学城专线供电系统施工图及相关资料:5.广州市地铁建总对工程施工及变更的指令。四、监理工作1.施工准备阶段,我们审查了施工资质,进场管理机构人员落实情况,特殊工种上岗证书;审批了安全、质量相关措施、制度、岗位职责;关键工序的特殊措施、分部、分项工程划分;对进场机具的有效期等进行了检查。2.专业监理工程师对施工单位报送的拟进场工程材料、构配件和设备的报审表及其质量证明资料进行审核,并对进场的实物按照有关工程质量管理文件规定的比例采用平行检验或见证取样方式进行抽查。对未经监理人员验

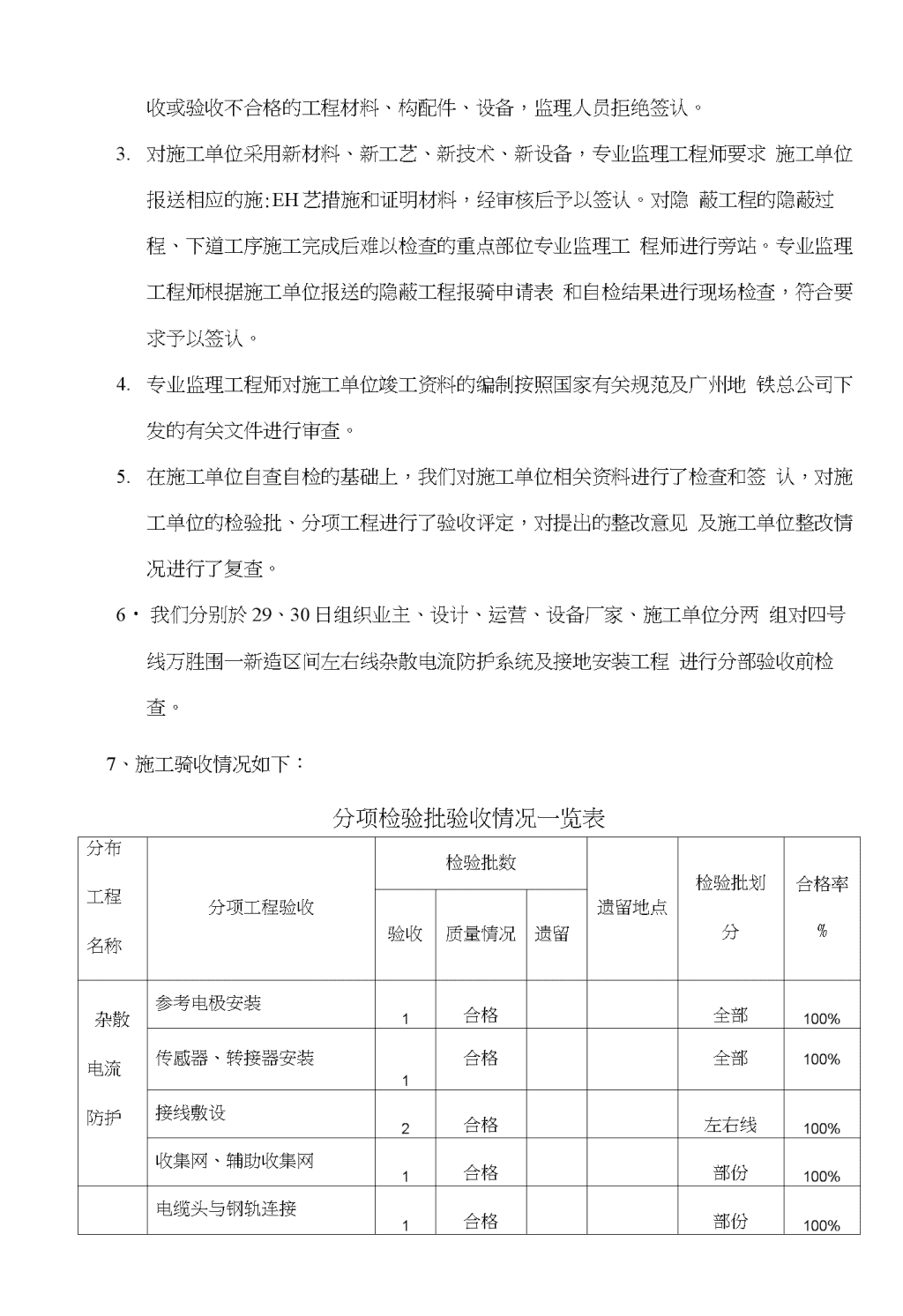

收或验收不合格的工程材料、构配件、设备,监理人员拒绝签认。1.对施工单位采用新材料、新工艺、新技术、新设备,专业监理工程师要求施工单位报送相应的施:EH艺措施和证明材料,经审核后予以签认。对隐蔽工程的隐蔽过程、下道工序施工完成后难以检查的重点部位专业监理工程师进行旁站。专业监理工程师根据施工单位报送的隐蔽工程报骑申请表和自检结果进行现场检查,符合要求予以签认。2.专业监理工程师对施工单位竣工资料的编制按照国家有关规范及广州地铁总公司下发的有关文件进行审查。3.在施工单位自查自检的基础上,我们对施工单位相关资料进行了检查和签认,对施工单位的检验批、分项工程进行了验收评定,对提出的整改意见及施工单位整改情况进行了复查。6・我们分别於29、30日组织业主、设计、运营、设备厂家、施工单位分两组对四号线万胜围一新造区间左右线杂散电流防护系统及接地安装工程进行分部验收前检查。7、施工骑收情况如下:分项检验批验收情况一览表分布工程名称分项工程验收检验批数遗留地点检验批划分合格率%验收质量情况遗留杂散电流防护参考电极安装1合格全部100%传感器、转接器安装1合格全部100%接线敷设2合格左右线100%收集网、辅助收集网1合格部份100%电缆头与钢轨连接1合格部份100%

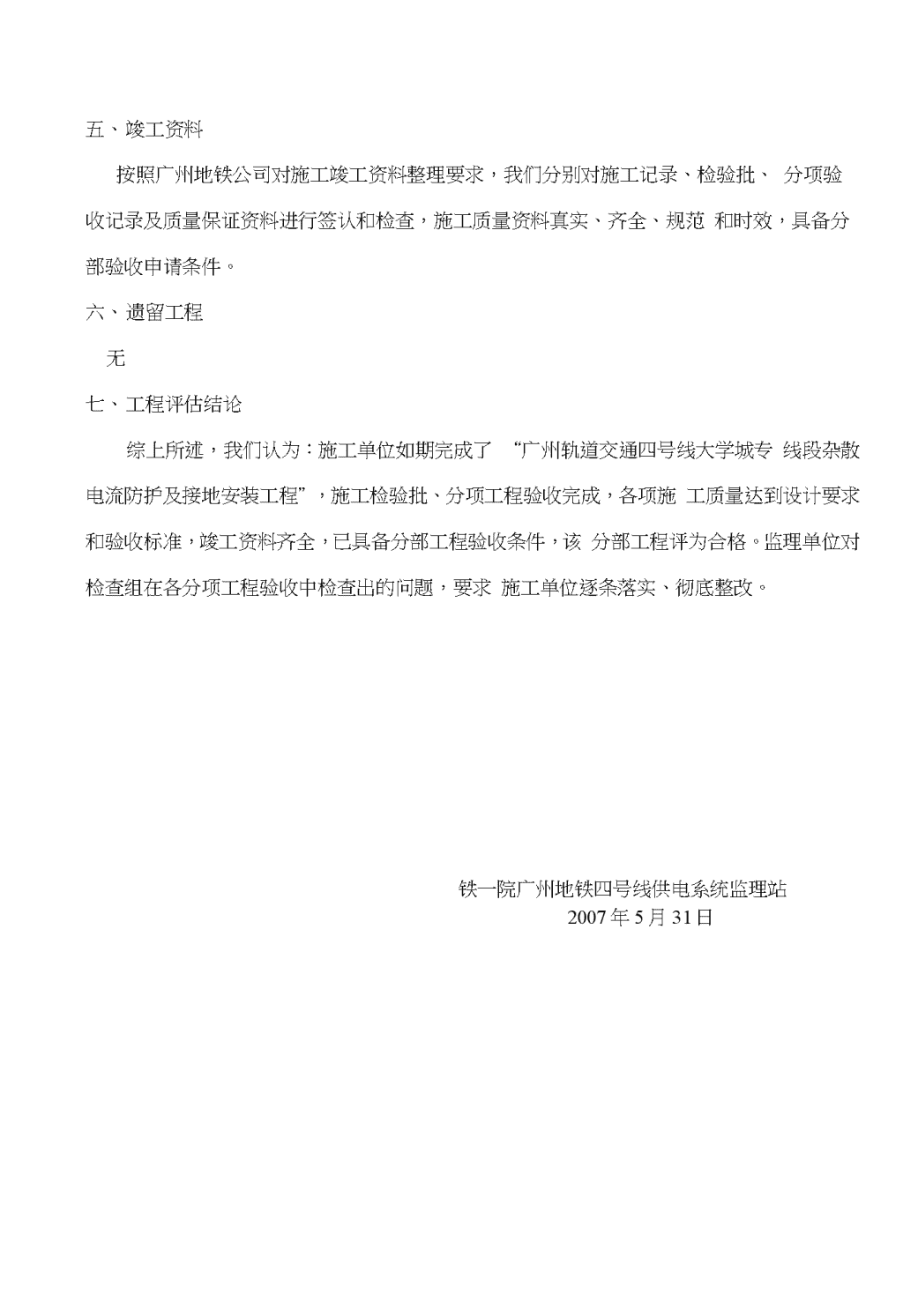

五、竣工资料按照广州地铁公司对施工竣工资料整理要求,我们分别对施工记录、检验批、分项验收记录及质量保证资料进行签认和检查,施工质量资料真实、齐全、规范和时效,具备分部验收申请条件。六、遗留工程无七、工程评估结论综上所述,我们认为:施工单位如期完成了“广州轨道交通四号线大学城专线段杂散电流防护及接地安装工程”,施工检验批、分项工程验收完成,各项施工质量达到设计要求和验收标准,竣工资料齐全,已具备分部工程验收条件,该分部工程评为合格。监理单位对检查组在各分项工程验收中检查出的问题,要求施工单位逐条落实、彻底整改。铁一院广州地铁四号线供电系统监理站2007年5月31日'
