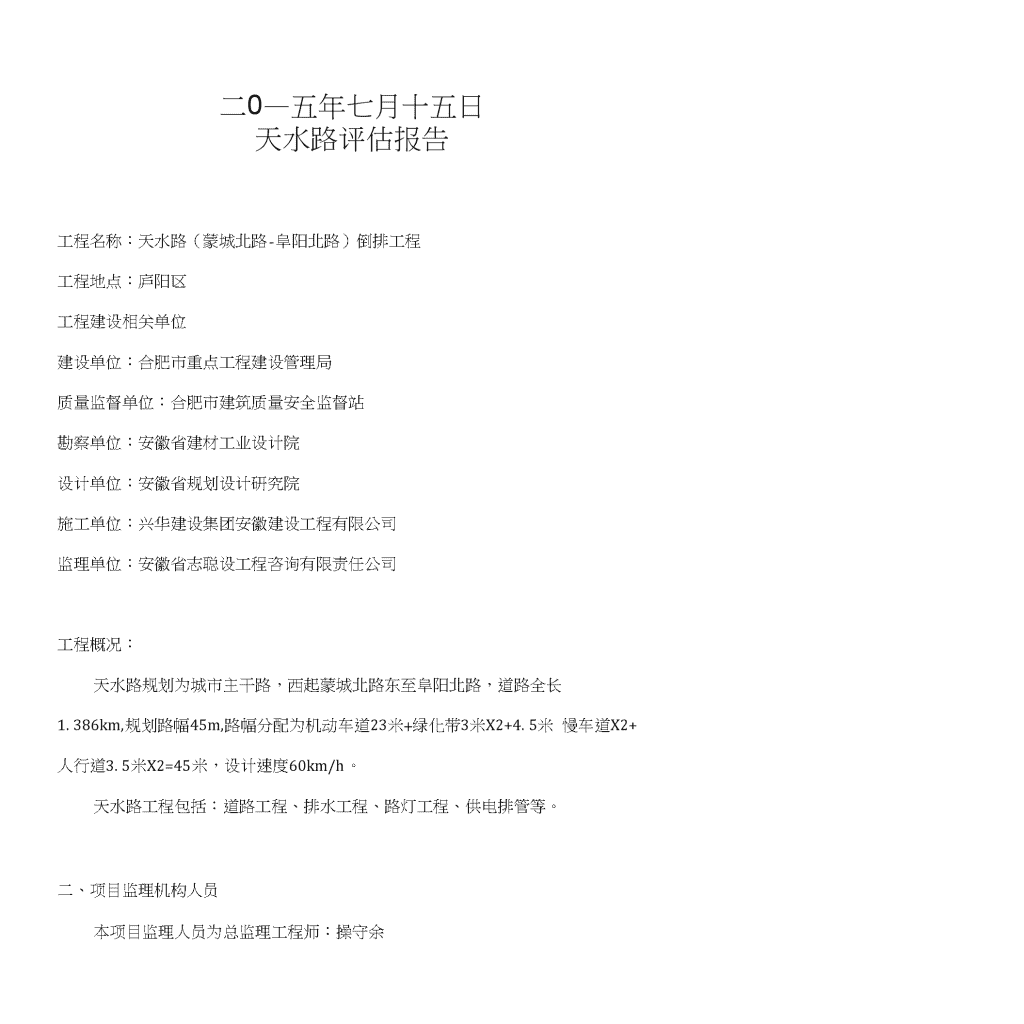

'合肥市(蜩貉wm)酬口呈工程质量评估报告
安徽志成建设工程咨询有限责任公司二0—五年七月十五日天水路评估报告工程名称:天水路(蒙城北路-阜阳北路)倒排工程工程地点:庐阳区工程建设相关单位建设单位:合肥市重点工程建设管理局质量监督单位:合肥市建筑质量安全监督站勘察单位:安徽省建材工业设计院设计单位:安徽省规划设计研究院施工单位:兴华建设集团安徽建设工程有限公司监理单位:安徽省志聪设工程咨询有限责任公司工程概况:天水路规划为城市主干路,西起蒙城北路东至阜阳北路,道路全长1.386km,规划路幅45m,路幅分配为机动车道23米+绿化带3米X2+4.5米慢车道X2+人行道3.5米X2=45米,设计速度60km/h。天水路工程包括:道路工程、排水工程、路灯工程、供电排管等。二、项目监理机构人员本项目监理人员为总监理工程师:操守余
总监代表:夏登洲
专业监理工程师:监理员:三、法律、法规和工程建设强制标准执行情况本工程在施工过程屮法律、法规和工程建设强制标准已得到执行,未发现违反法律、法规和工程建设强制标准和事件。四、主要工程控制情况(-)质量控制依据1.1建设工程监理规范(GB50319-2000)1.2《市政道路工程质量检验评定标准》(CJJ1-90)1.3《市政排水管渠工程质量检验评定标准》(CJJ3-90)1.4《公路工程施工规范》(JTJ077-95)1.5《公路软土地基路堤设计与施工技术规范》(JTJ017-96)1.6《给排水管道工程施工及验收规范》(GB50268-97)1.7《工程测量规范》(GB50026-93)1.8《路面基层施工技术规范》(JTJ034-2000)1.9《公路软土地基路堤设计与施工技术规范》(JTJ017-96)2.0《公路路面基层施工技术规范》(JTJ034-2000)2.1天水路设计图纸和设计变更及图纸会审纪要。2.2工程建设监理合同、工程建设施工合同等。
(二)质量控制方法
1、施工准备阶段①审查承包单位技术资质,以及根据其投标承诺,核实其项耳经理和主要管理人员与投标书所承诺是否一致,是否发生转包情况。②熟悉设计图纸、技术资料、了解设计意图。并根据工程情况编制习友路道路工程监理规划、监理实施细则,指导监理工作;③制定监理工作流程,用于规范施丁和监理丁作;④制定监理工作制度;⑤根据本次项冃特点及市政工序施工管理特殊性,制定监理交底资料并向施工方交底,制定监理用表,统一监理来往信函格式。⑥审查施工单位提交的施工组织设计和施工方案,复核施工现场测量标准,道路轴线和临吋水准点。⑦查验进场机械、设备是否满足工程需求。2、施工阶段①材料、构配件。对工程所需原材料、构配件的质量严格把关,对施工单位原材料、构配件进行控制并见证取样进行检测、复测,合格后方允许进场使用。②工序报验。事前制定工序质量控制流程,每道工序完成后,先由施工单位口检,合格后填报工程报验单,现场监理在收到“工程报验单”后,立即进行现场检查,合格后签字认可,反Z责令施工单位返工整改,监理平行检查、巡视检查和旁站检查,发现质量问题,口头或下达文字监理通知,令施工单位整改,并经现场监理再次复查验收,不留下质量隐患,严把工序验收关,杜绝不合格工序进入下一工序。③严把试验关。对于各类标准试验、配比试验、现场各类检测均进行见
证取样、旁站监督,确保试验数据真实、可信。①关键工序控制。工程施T过程中监理丁程师对影响T程质量的重点或关键部位以及薄弱环节,设置了工程质量控制点,针对可能造成质量隐患的原因,釆取措施加以控制,并在控制的同时重点加强旁站、巡视、试验、检测等手段对工程活动监控,做好事前、事中、事后的监理工作,在重点工序的监控中,如:土方工程,沟槽开挖、回填,路面基层,路面沥青碇,做好全天候、全环节、全方位、全过程的监理工作,杜绝质量死角,确保工程高质、高速完成。②事后质量控制:本工程经施工单位自检合格后达到交验条件后,监理公司会同建设单位等相关单位人员进行复查核验,按照设计图纸、规范、标准和施工承包合同所明确的要求,对发现影响竣工验收的问题,要求施工单位整改确保工程符合设计验收标准。四、监理合同履行情况1•在质量控制方面:在工程项目建设中没有质量就没有进度。我们始终将质量和安全作为监理工作的重屮之重,在具体操作屮做到严格事前控制,做好事中控制,避免事后处理。在进场开始,我公司在监理规划中就明确了监理机构的质量工作目标。制定了各事项的质量耍求,根据具体情况设置了各工序的检查点,为监理工作的顺利展开提供了理论依据和技术保证。为了做好本工程,我部要求承包单位在开工前应提交《施工组织设计》,我部及时对提交的《施工组织设计》进行审查,提出具体审核意见,尽可能耍求方案科学、合理、可靠、可操作性,要求承包单位根据审查意见进行补充、完善,并按照被批准的《施工组织设计》组织施工,所有工程材料均要求按规定批次进行材料报验,对材料进行现场检查及必耍的现场见证复试,通过现场的实际检验取得了良好的效果,有效的实施了事前控制。在施工过程中我办监理人员通过定期和不定期地利用检杳、测量、试验、旁站、巡视等手段,及时发现施丁过程中出现的问题,根据问题的
性质、影响程度、可能产生的后果等情况,利用工地会议、〈〈监・理通知〉〉等一系列手段对有关问题提出处理要求,以确保工程始终处于受控状态,有效地对工程实施了质量监控,通过实际检验本工程是能满足设计要求的,是合格的。2•在进度控制方面,针对本工程工期紧、任务重、影响施工因素多的情况,我部积极配合承包单位及时编制、调整和审核施T进度计划,承包单位每周五中报周计划,我部根据现场实际情况提出具体批复意见后组织实施,并在每周的工地例会中检查上周计划落实情况,在每周召开的周例会上,解决进度计划、质量安全等有关问题。积极做好计划审核、比较、纠偏、调整工作,对影响工程进度的“人、机、料、法、环”等因素及时进行协调处理,尽可能避免和减少不利因素对工程进度的影响,充分利用组织措施、技术措施、合同措施、经济措施、信息管理措施等一系列手段对工程的进度进行有效控制。1.投资控制方面:根据合同有关授权要求,投资控制主要由业主进行控制,我部主要是协调业主做好工程计量和工程签证工作。在工程计量上:承包商每月22日前申报工程计量报告,我部对照总体进度计划和本月进度计划认真复核,及吋发现计量报告中的错误,多报、漏报等情况,并在每月25日前上报业主审核,做好工程计量的依据。在经济签证:针对现场情况我部在积极做好质量控制和进度控制丁作的同时,对可能发&经济签证的情况及时向业主汇报,并对已经发生的工程签证,积极配合承包商和业主共同进行现场实地测量,做到随时发生随时进行工程签证的会签,有效地协助业主进行了本工程的投资控制。五、勘察、设计单位配合情况在本工程开工前设计单位积极主动地进行了设计交底,将工程设计思想、施工要点、技术要求、图纸中存在的问题等进行了交底;在施工过程中,地质和设计部门根据施工单位和业主的需要,随时到工地解决施工过程中出现的技术问题;设计单位工程变更手续能够及时办理。总之,勘察、
设计单位能够积极配合业主、施工、监理单位做好木丁程的技术服务T作。六、设计功能、指标实现情况本工程能够满足设计指标,慢车道沥青路面表面平整、坚实,无脱落、坑洼、裂缝、粗细料集屮等现象,施工接茬平整、稳定;管道进出口平顺,无阻水现象,水流通畅。七、质量评估(-)监理评佔依据5.1市政道路工程按《市政道路工程质量检测评定标准》(CJJ1-90)执行。5.2市政排水工程按《市政排水管渠工程质量检验评定标准》(CJJ3-90)执行。5.3《公路工程质量检验评定标准》(JTGF80/1-2004)执行。5.4PVC—U管按《埋地硬聚氯乙烯排水管道工程》(CECS122:2001),《硬聚氯乙烯(PVC-U)双壁波纹排水管道工程设计、施工及验收规程》执行。5.5《市政工程质量等级评定规定》。5.6《市政工程质量等级评定补充规定》。(―)质量评估本工程于2013年9月14日正式开工,年月竣工。现工程设计内容和各项合同约定已全部完成,拟进行竣工验收。我公司按照《安徽省建设工程监理规程》和《建设工程监理规范》的要求,依据《市政道路工程质量检验评定标准》、《市政排水管渠工程质量检验评定标准》、工程施工图及其它有关文件和资料,在对本工程进行了开工前预控和施工过程中的旁站、巡视检查、签认、报验、抽验、核查、测
试、隐检、分项验收工程质量等级核定的基础上,乂再次会同甲方等有关人员进行检查,综合评定,现将检验评估结果分述如下:①分部工程质量评定:本工程分为道路工程和排水工程两个部分,各分部工程分项检验评定均为合格。②质量保证资料:天水路路工程质量保证资料中水泥、管材、石灰、红砖等均有出厂合格证和现场抽样试验报告,砂浆、栓等强度试验报告单齐全,隐蔽工程有验收记录,经过监理人员核查,质量保证资料基本齐全,符合要求。③外观评定:本工程经我公司监理人员会同有关人员对道路和排水部分的外观检查进行评定。④实测实量评定:本工程在施工单位自检的基础上,经我公司监理人员会同有关人员对道路和排水部分进行了实测实量的抽捡。⑤综合评定单位工程的质量等级:本工程分部工程质量评定汇总具备了评定为合格的条件,质量保证资
料基木齐全,符合要求。综上三条,按照验评标准,木T程初验质量评估为合格等级。安徽省志成建设工程咨询有限责任公司200x年x月x日
检查单位(盖章)检查负责人:检查人:市政工程质量保证资料评分表(道路)
工程名称习友路慢车翼人行道完善主耍工作量(万元)536施工单位女警眷驚工程开竣工日期2008.5.8〜2008.12.25序号检杳内容检查重点核查情况标准分实得分1主休结构技术质量试验资料1、道路各层密度(压实)试验。2、回填土压实度。3、混凝土强度。4、预应力张拉。5、桩基质量要求齐全(含动载试验,无破损试验)。6、沥青混凝土含油量试验。符合要求22202原材料试验、各种预制件质量资料、合格证明1、水泥、钢材、砂、石、砖、石灰、石灰土中的土、沥青等原材料试验资料。2、计量设备校核资料。3、各种预制件合格证书及试验资料。4、主要外购件合格证。符合要求22193工程总体质量综合试验资料1、道路弯沉试验。2、桥梁静、动载试验等。3、热力管道压力试验。符合要求12124隐蔽工程验收单凡下道工序覆盖部分的重耍项口都需耍隐蔽手续。符合要求12105工程质量评定单分项、分部、单位(群体)工程质量评定资料符合要求12116质量事故处理报告、处理、结案及时,有市政质监站认可符合耍求・(0・6)07施工组织设计交底技术交底有质量目标、措施、落实情况、坏保,文明施工安全,节约及专项方案设计,审批完备,设计交流,施工记录。符合要求658洽商记录竣工图洽商、纪要、变更齐全,冇编号,手续完备,竣工图清晰完整,与实际相符。符合要求1099测量复核记录控制点、基准线、水准点、复核记录,有放必复。符合要求4410合计10090一、扣分原则:1、第一项主体结构资料:按质量检验评定标准要求的检验内容和频率。凡呈“△”项口不合格,或漏检点数达到全部应检点数的1%扣3分,直到扣完,此项得分率不足70%(15.4分)资料评分定为不合格。2、第二项原材料试验及合格证:每缺一项或一项不合格视严重度扣0.5・2分。合格证、质保单试验报告,原件可以复卬,必须红、兰卬章方为有效(图章复卬无效)。3、第3・9项依资料完整,内容充实,手续完备等情况酌情打分。二、凡发现质量保证资料自弄虚作假编造数据的情况,资料定为不合格。2008年12月25H
市政道路工程外观评分表(沥青路面)工程名称习友路慢车道和人行道完善工程工程地点高新区1gi1安徽大树建筑工程有限公司施工负贞人王传福检查项目外观要求存在问题应得分实得分加权系数评分沥青混凝土面层1、面层平整、坚实、无脱落、掉渣、裂缝、推挤、烂边、粗集料集中等现象局部粗集料集屮60520.5432、10T以上压路机碾压无明显轮迹无20183、接茬应紧密、平顺、烫缝不应枯焦无2016侧缘石1、侧石、缘石必须牢固,线直弯顺,无折角,顶血应平整错牙,侧石勾缝严密,缘石不得阻水部分侧石顶面有错牙70640.2182、侧石背后填土必须密实无3026检查井1、路面与井接顺,无跳车现象无25230.325.82、收水井内壁抹面平整,不得起壳,裂缝无25203、井内无垃圾杂物,井圈及支管冋填满足路面要求部分井内有杂物25204、框盖完整无损,安装平稳、位置正确无2523总评分86.8检查单位(盖章)检查负责人:检查人:2008年12月25日注:1、如冇护坡、扌当墙、倒虹、涵洞等可根据行标增加项II,人行道和检查井与收水井的加权系数可改为0.15,增加项目为0.1。2、根据存在问题多少和产生程度,在应得分中酌情扣分。
市政道路工程实测实量评定表工程名称习友路慢车道和人行道完善工程认证项目应检点合格点合格率认证单位工程地点合肥高新区面层压实度施工单位安徽大树建筑工程有限公司面层厚度55100%施工负责人王传福弯沉9696100%部位项n允许偏差(mm)实测点数合格点数合格率平均合格率评分备注车行道平整度5相邻板差3宽度-20中线高程+20横坡±10HW0・3%纵缝h顺度10横缝直顺度10井框与路面高差3附属工程慢车道平整度5322887.5权重0.325.24横坡±0.3%322681.3纵缝直顺度10横缝直顺度10井框与路面高差5侧石直顺度10645382.8相邻块高差3645484.4缝宽±3645585.9侧石顶高程±10645382.8收水井89
检查单位:(盖章)检测负责人:检测人:EI期:2008年12月25EI中线高程、横坡、侧石顶高程实测验评记录工程名称:习友路完善工程起止桩号:12+00〜15+0()检测口期:2008年12月25日第1页共2页施工单位:安徽人树建筑中线高程允许偏差:±20mm横坡允许偏差:±10mm口V±0・3%侧石允许偏差:±10mm序号桩号中线高程及横坡实测差值(mm)侧石顶高程慢横坡、高程快车道横坡、高程慢横坡、高程实测偏差(mm)横坡边中边横坡中横坡边中边横坡1234112+000.1417804178212+200332303323312+40・0.2・6-1718036・6-1718412+60-0.1696606966512+800.19618220.1961822613+00021214100.22120410713+200.1526505265813+40-0.2-146130.2・14613913+600.210495・0.1104951()13+800522793-0.222793实测分实测点数快中高程快悔屮线高程平均合格率.路甬了横匚均.率侧石顶高程合格点数横坡横Ki坡评A1£_合格率%%%■坡■%%合朴%%
检查单位(盖章)检查负责人:检查人:2008年12刀25口注:道路中线高程、横坡每20m量取2〜4点,侧石顶高程每20m量取1点。中线高程、横坡、侧石顶高程实测验评记录工程名称:习友路完善工程起止桩号:12+00〜15+00检测日期:2008年12月25日第1页共2页施工单位:安徽大树建筑中线高程允许偏差:±20mm横坡允许偏差:±10mm且<±0・3%侧石允许偏差:±10mm序号桩号屮线高程及横坡实测差值(mm)侧石顶高程慢横坡、高程快车道横坡、高程慢横坡、高程实测偏差(mm)横坡边中边横坡中横坡边中边横坡1234114+00-0.2-1562■0」-1562214+20・0.3・66■240」5・66-24314+40・0・5-1289・5-0354289■5414+60-0.26152-4-0.156152-4514+80・0.2817・35・0.2817・35615+00-0.45・59■21104-29-21178910实实测点数32快慢32出“亠64中线咼路而横96侧石64测合格点数快屮高稈28横横26程平均55坡平均84顶53分坡合格率合格率冋合格率87.5%"81.3%185.9%87.5%程82.8%
检查单位(盖章)检查负责人:检查人:2008年12刀25口注:道路中线高程、横坡每20m量取2〜4点,侧石顶高程每20m量取1点。平整度.厚度实测实量验评记录(沥青)工程名称:习友路完善工程起止桩号:18+00〜20+50检测日期:2008年12月25日第1页共2页施工单位:安徽大树建筑允许偏差:厚度+20mm〜・5mm平整度5mm序号桩号实测点最大偏差值(mm)快车道平整度沥青混凝土厚实测偏差值慢车道快车道慢车道快车道慢车道16应检点数合格点数133213合格率322421慢午道平整度532622应检点数合格点数743823合格率936应检点数1012平均评定合格率合格点数1123评定合格率
检查单位(盖章)检查负责人:检查人:2008年12月25FI注:厚度每2000m2检1点、快车道平整度每20m检3点、慢车道平整度每侧20m检1点。平整度、厚度实测实量验评记录(沥青)工程名称:习友路完善工程起止桩号:18+00〜20+50检测日期:2008年12刀25日第2页共2页施工单位:安徽大树建筑允许偏差:厚度+20mm〜平整度5mm序号桩号实测点最大偏差值(mm)快车道平整度沥青混凝土厚实测偏差值慢车道快车道慢车道快车道慢车道16应检点数合格点数8125264合格率334432慢车道平整度5116应检点数合格点数732288合格率987.5%应检点数510平均评定合格率合格点数5
1190.65%评定合格率100%2008年12月25日检查单位(盖章)检查负责人:检查人:注:厚度每2000m2检1点、快车道平整度每20m检3点、慢车道平整度每侧20m检1点。相邻板(井框)高差、宽度实测验评记录序号桩号和邻板高并实测高并(mm)路面宽度JI:框与路面高并检查频率慢车道快车道慢车道实测差值(mm)污水井雨水井慢快车道慢115+00・5-6431、路面宽度每40m量取一点。2、相祁板冋差板每20m量取一点。3、检测方法:必须用钢尺量取,不得用皮尺量取。4、井框与路面高差用尺量最大值。214+602045314+20-7-276413+80■3553513+404-334613+00-4-552712+60・6365812+20■3-44910相邻板高差实应检点数路面宽度应检点数24井框与路应检点数15工程名称:习友路完善工程起止桩号:12+00〜15+00检测H期:2008年12月25H第1页共1页施工单位:安徽大树建筑允许偏弟:路面宽度:-20mm井框与路面高岸5mm
测分合格点数实测分合格点数24面咼并合格点数12合格率合格率100%合格率80%检查单位(盖章)检查负责人:检查人:2008年12月25日侧缘石相邻块高差、缝宽、直顺度实测验评记录工程名称:习友路完善工程起止桩号:12+00〜15+00检测口期:2008年12月25日第1页共2页施工单位:安徽人树建筑允许偏差:相邻块:3mm缝宽:±3mm肓顺度:10mm序号桩号相邻块高差缝宽直顺度慢侧快侧快侧慢侧慢侧快侧快侧慢侧慢侧快侧快侧慢侧115+0022■1■222214+80112441314+60115033414+40421254514+20210221614+00141■2113713+80212121813+60132232913+40110■24131013+2021・11341113+002312231212+8034■214121312+6021■1235应检点数
合格点数合格率检查单位(盖章)检查负责人:检查人:2007年11月30日注:检测频率:相邻块高差每20米测一点,取最人值。缝宽每20米测一点,用尺量。直顺度拉20米小线量取最人值。侧缘石相邻块高差、缝宽、直顺度实测验评记录工程名称:习友路完善工程起止桩号:12+00〜15+00检测口期:2008年12月2513第2页共2页施工单位:安徽人树建筑允许偏差:相邻块:3mm缝宽:±3mm直顺度:10mm序号桩号相邻块高差缝宽直顺度慢侧快侧快侧慢侧慢侧快侧快侧慢侧慢侧快侧快侧慢侧112+4021511211212+2025-1・154312+00231212345678910111213
应检点数646464合格点数545553合格率84.4%85.9%82.8%检查单位(盖章)检查负责人:检查人:2007年11月30口注:检测频率:相邻块高差每20米测一点,取最大值。缝宽每20米测一点,用尺量。直顺度拉20米小线量取最大值。市政工程质量保证资料评分表(排水)工程名称刁友路片牡人仃唤魯霍)536施工单位安徽大树建筑工程有限公司开竣工日期2008.5.8〜2008.12.25序号检查内容检查重点核查情况标准分实得分1主体结构技术质量试验资料1、道路各层密度(压实)试验。2、冋填土压产度。3、混凝土强度。4、预应力张拉。5、桩基质量要求齐全(含动载试验,无破损试验)。6、沥青混凝土含油量试验。符合要求2217.52原材料试验、各种预制件质量资料、合格证明1、水泥钢材、砂、石、砖、石灰、石灰土中的土、沥青等原材料试验资料。2、计量设备校核资料。3、各种预制件合格证书及试验资料。4、主要外购件合格证。符合要求221&53工程总体质量综合试验资料1、道路弯沉试验。2、桥梁静、动载试验等。3、热力管道压力试验。符合要求12124隐蔽工程验收单凡下道工序覆盖部分的重要项目都需要隐蔽手续。符合要求12105工程质量评定单分项、分部、单位(群体)工程质量评定资料符合要求12116质量事故处理报告、处理、结案及时,有市政质监站认可符合要求・(0・6)07施工组织设计交底技术交底有质量口标、措施、落实情况、环保,文明施工安全,节约及专项方案设计,审批完备,设计交流,施工记录。符合要求64.58洽商记录竣工图洽商、纪要、变更齐全,有编号,手续完备,竣工图清晰完整,与实际相符。符合要求108.59测量复核记录控制点、基准线、水准点、复核记录,有放必复。符合要求4410合计10086
一、扣分原则:1、第一项主体结构资料:按质量检验评定标准要求的检验内容和频率。凡逞“△”项目不合格,或漏检点数达到全部应检点数的1%扣3分,直到扣完,此项得分率不足70%(15.4分)资料评分定为不合格。2、第二项原材料试验及合格证:每缺一项或一项不合格视严重度扣0.5・2分。合格证、质保单试验报告,原件可以复印,必须红、兰印章方为有效(图章复印无效)。3、第3・9项依资料完整,内容充实,手续完备等情况酌情打分。二、凡发现质量保证资料自弄虚作假编造数据的情况,资料定为不合格。检查单位(盖章)检查负责人:检查人:2008年12刀25口市政排水工程外观评分表工程名称习友路慢车道和人行道完善工程△聊甘新&施工工程地点口肥冋祈凶单位安徽大树建筑工程施工负工於沪有限公司责人王仁阳检查项目外观要求存在问题应得分实得分加权系数评分排管1、管道平稳,直顺,无倒流水,缝宽均匀60540.3530.452、接口平直,止水装置准确,抹带密实,饱满,无裂缝,空鼓,不漏水。20133、构件质量符合要求。2020顶管1、接口密实、平顺、不脱落。止水装置符合要求,内涨圈对中,不漏水。2、线形直顺,坡度正确。3、构件质量符合要求,无破损。砖石渠1、墙面平直,砂浆饱满,错缝砌筑,无通缝、裂缝。坡度正确。502、变形缝贯通、垂直,抹面无空鼓、裂缝,不漏水。50检查井1、井壁垂直,抹面压光无空鼓,裂缝。7061.50.3528.352、流槽平顺,无倒流水,踏步牢固,位置正确,无垃圾。1063、井框、井盖完整无损,配套严密,安装平稳,位置正确,高度符合要求。2013.5
回填土1、分层填土,井边压实到位,不带水回填。50440.3027.32、管道顶,井周围无下沉迹象。5047总评分86.1%检查单位(盖章)检查负责人:检查人:2008年12月25FI注:1、如无护坡扌当墙加权系数为排管0.35,检查井0.35,冋填032、某些项目是在施工过程中检查到的,应有足够数量;3、根据存在问题多少和严重程度,参照外观要求和应得分,酌情扣分。市政排水工程实测实量评分表工程名称习友路完善•工程工程地点合肥高新区丿施工单位安徽大树建筑施工负责人王传[福认证项目应测点合格点合格率认证单位认证项目应测点合格点合格率认证单位管内底高程3030100%_填土.顶管中线位移压实排管中线位移_度_序号实测项目允制扁差(mm)实测频率各实测点偏差值(mm)应检点数合格点数合格率%范围点数123456789101112131415161排管△管内底高程DW1000mm±10井内管口D>1000mm±15井内管口2排管wt口DW1000mm3两井间D>1000mni5两井"可3顶管管底内高程DW1000mm+30,-10井内管口D>1000mni+40,-50进管口4检长宽±20每座2231215131418161315121016121186.7
20土2aE08HFEEHE81A55高程盖路krdH+20□□□□□□□n□□□□□□□□80FO11±11SHH8llHc□c□□co1185±1一■亠BHnnnnnnnnnn□54分评合综检查单位(盖章)检查负责人:检查人:2008年12丿」25R注:D为管径,当D<700mm吋相邻管错口不检查,沟渠实测实量表可依据行标按此表替。市政排水工程实测实量评分表工程名称学三路道排工程工程地点I合肥科学示范区I施工单位I安徽兴利建设施工负责人张杰认证项目应测点合格点合格率认证单位认证项目应测点合格点合格率认证单位管内底高程3030100%安徽环通试验检测.填土_路槽0-800mm安徽环通试验检测顶管屮线位移压实路^800-1500mm安徽环通试验检测排管中线位移2626100%安徽环通试验检测丿艾路槽>1500mm安徽坏通试验检测序号实测项目允许偏差(mm)实测频率各实测点偏差值(mm)应检合格合格率%范围点数123456789101112131415161排管△管DW1000mm±10井内管112-64D>1000mm±15井内管22排管口DW1000mm3两井间3D>1000mm5两井间33顶管管底内高程DW1000mm+30,-10井内管口2D>1000mm+40,-50进内管口2
4检查井尺寸±20每座2直径±20每座221125高程井盖非路而±20每座井底1000mm±10每座1D>l()00mm±15每座1综介评分%检查单位(盖章)检查负责人:检查人:2007年11月3013注:D为管径,当D<700mm时相邻管错口不检查。沟渠实测实量表口J依据行标按此表替
雨、污水检查井实测验评记录工程名称:习友路完善工程起止井号:12+00〜15+00施工单位:安徽人树建筑检测日期:2008年12月25日序号检验项目井身尺寸井底高程井盖高程允许偏差±20(mm)DW1000±10(mm)D>1000±15(mm)±20(mm)(非路面)井号(桩号)长X宽(直径)实®UR寸(mm)阿直(mm)设计高(m)实鵬(m)緒直(mm)设计高(mm)实测高(mm)(mm)1雨5#
