• 70.50 KB
  • 6页

温州厂房竣工验收质量评估报告书

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

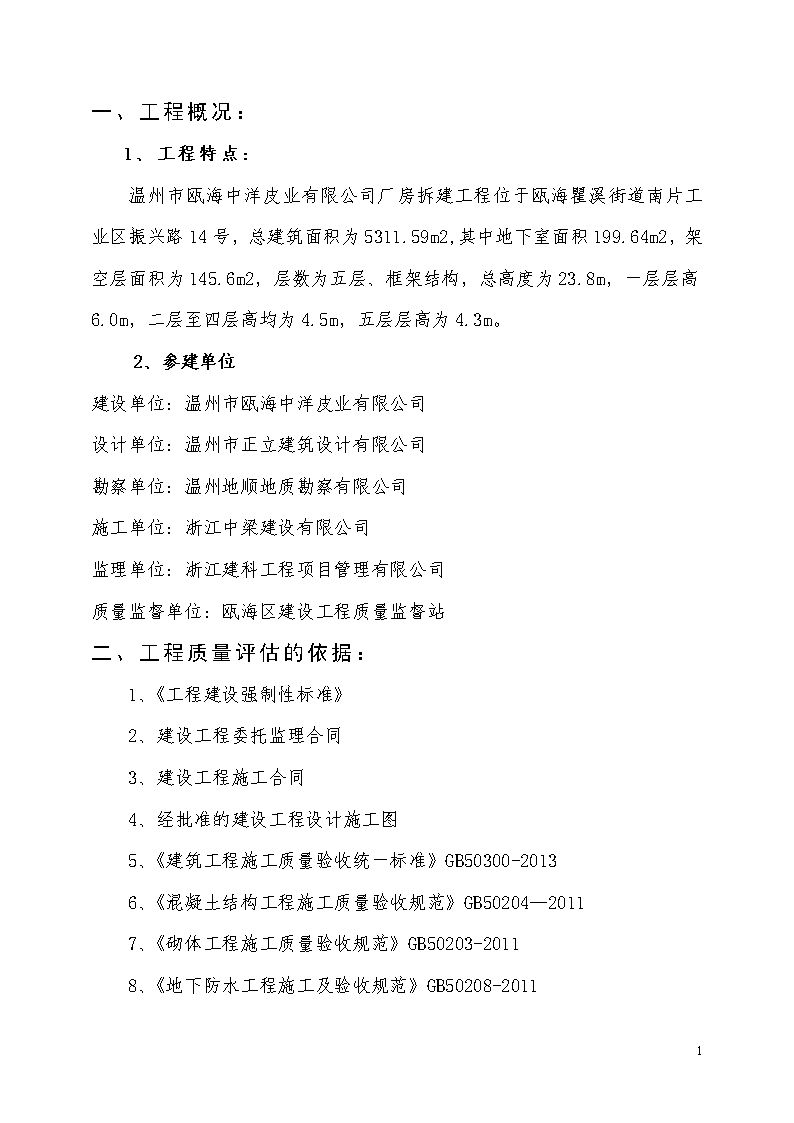

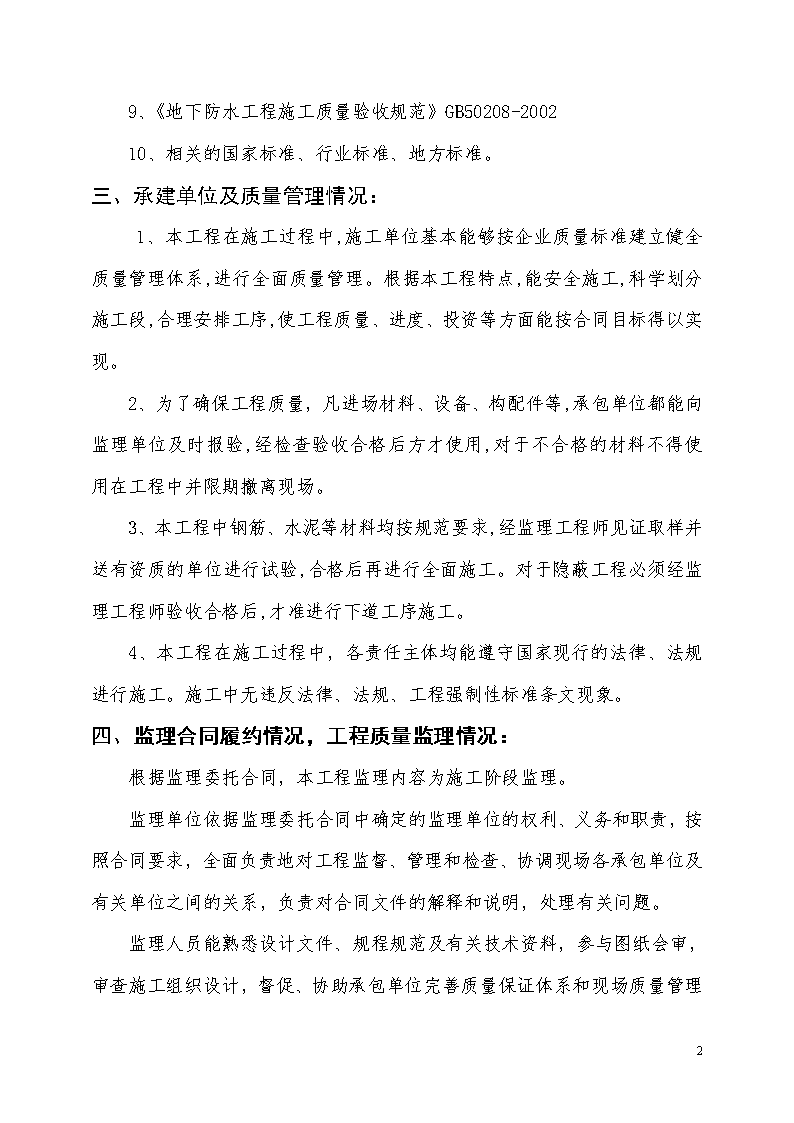

'温州市瓯海中洋皮业有限公司厂房拆建工程预验收质量评估报告编制人:审核人:浙江建科工程项目管理有限公司二0一八年二月六日5 一、工程概况:1、工程特点:温州市瓯海中洋皮业有限公司厂房拆建工程位于瓯海瞿溪街道南片工业区振兴路14号,总建筑面积为5311.59m2,其中地下室面积199.64m2,架空层面积为145.6m2,层数为五层、框架结构,总高度为23.8m,一层层高6.0m,二层至四层高均为4.5m,五层层高为4.3m。2、参建单位建设单位:温州市瓯海中洋皮业有限公司设计单位:温州市正立建筑设计有限公司勘察单位:温州地顺地质勘察有限公司施工单位:浙江中梁建设有限公司监理单位:浙江建科工程项目管理有限公司质量监督单位:瓯海区建设工程质量监督站二、工程质量评估的依据:1、《工程建设强制性标准》2、建设工程委托监理合同3、建设工程施工合同4、经批准的建设工程设计施工图5、《建筑工程施工质量验收统一标准》GB50300-20136、《混凝土结构工程施工质量验收规范》GB50204—20117、《砌体工程施工质量验收规范》GB50203-20118、《地下防水工程施工及验收规范》GB50208-20115 9、《地下防水工程施工质量验收规范》GB50208-200210、相关的国家标准、行业标准、地方标准。三、承建单位及质量管理情况:1、本工程在施工过程中,施工单位基本能够按企业质量标准建立健全质量管理体系,进行全面质量管理。根据本工程特点,能安全施工,科学划分施工段,合理安排工序,使工程质量、进度、投资等方面能按合同目标得以实现。2、为了确保工程质量,凡进场材料、设备、构配件等,承包单位都能向监理单位及时报验,经检查验收合格后方才使用,对于不合格的材料不得使用在工程中并限期撤离现场。3、本工程中钢筋、水泥等材料均按规范要求,经监理工程师见证取样并送有资质的单位进行试验,合格后再进行全面施工。对于隐蔽工程必须经监理工程师验收合格后,才准进行下道工序施工。4、本工程在施工过程中,各责任主体均能遵守国家现行的法律、法规进行施工。施工中无违反法律、法规、工程强制性标准条文现象。四、监理合同履约情况,工程质量监理情况:根据监理委托合同,本工程监理内容为施工阶段监理。监理单位依据监理委托合同中确定的监理单位的权利、义务和职责,按照合同要求,全面负责地对工程监督、管理和检查、协调现场各承包单位及有关单位之间的关系,负责对合同文件的解释和说明,处理有关问题。5 监理人员能熟悉设计文件、规程规范及有关技术资料,参与图纸会审,审查施工组织设计,督促、协助承包单位完善质量保证体系和现场质量管理制度。并根据本工程特点制定《监理实施细则》与《旁站监理方案》。为了保证工程质量,凡进场的材料、设备、构配件,承包单位都能向监理单位及时报验,经检查验收合格后方才使用。对进场的钢筋、水泥的品种、规格、级别及合格证、保温材料,按规定进行抽样送检,凡进场材料没有合格证和抽验不合格的严禁在本工程中使用。在施工过程中,安排专人对工程进行巡视、旁站及平行检查,对重要部位和关键工序监理人员严格按旁站方案进行旁站监理并形成记录。对所发现的质量问题要求施工单位及时整改,经监理工程师复查合格后方可进行下道工序施工。在开工前要求施工单位按合同工期编制切实可行总进度计划图,施工过程中编制月进度计划,并严格要求予以执行,如有滞后及时分析原因,通过召开周例会,协调解决工程中存在的问题,并及时调整计划,确保总工期的实现,目前基本按计划进度完成所有工程量。五、工程质量问题及处理情况:该工程在施工过程中,对存在的质量问题,如:门窗安装尺寸偏差,监理人员要求施工单位能及时进行检查整改,经各专业工程师复查符合设计及施工质量验收规范要求。本工程所用原材料合格证、试验资料等,经检查上述资料完整。各种资料的内容、数据及验收人员的签字满足企业标准及施工质量验收规范要求,资料已整理完毕。六、有关安全及功能的检验和抽样检测结果:根据现场检验,地基与基础、主体、装饰装修、给排水、电气等5 分部工程检验批主控项目及一般项目检验及检测结果均符合设计和施工规范要求。序号名称数量单位结果1钢筋出厂合格证、试验报告3份符合要求2水泥出厂合格证、试验报告1份符合要求3砖出厂合格证、试验报告5份符合要求4焊条出厂合格证2份符合要求5钻孔灌注桩原始记录78份符合要求6砂检测报告1份符合要求7屋面防水卷材出厂合格证及检测报告1份符合要求8挤塑保温板出厂合格证及检测报告1份符合要求9外墙涂料出厂合格证及检测报告1份符合要求10建筑门窗合格证及检测检测报告1份符合要求11商品混凝土技术资料90份符合要求12钢筋焊接检测报告13份符合要求13隐蔽工程验收记录15份符合要求14砼施工日记12份符合要求15砂浆试块抗压强度检测报告8份符合要求16建筑物沉降观测记录1份符合要求17砼试块抗压强度检测报告12份符合要求18技术复核记录15份符合要求19结构实体抽样检测1份符合要求20建筑物垂直度、全高测量记录1份符合要求21闭水试验记录6份符合要求22化学植筋检测报告1份符合要求七、安全管理:5 在施工的过程中,监理部通过巡视检查及周例会要求,督促施工单位认真做好对施工人员的安全交底,坚持特殊工种、操作人员持证上岗,严格按安全操作规程执行,杜绝违章作业,在整个工程施工中未发生工伤事故。八、工程质量控制资料:序号分部工程名称分项工程检验批其中合格检验批合格率(%)分部工程评定等级1地基与基础105105100%合格2主体结构121121100%合格3建筑装饰装修3131100%合格4建筑屋面1212100%合格5建筑给排水2525100%合格6建筑电气3333100%合格九、工程质量评估:综上所述,我监理部依据建筑工程质量验收统一标准GB50300-2013,该工程资料齐全,工程质量符合设计和规范要求,该工程评定为合格,同意进行竣工预验收。浙江建科工程项目管理有限公司2018年2月5日5'
