• 39.17 KB
  • 7页

某混合结构多层住宅施工组织设计.docx

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

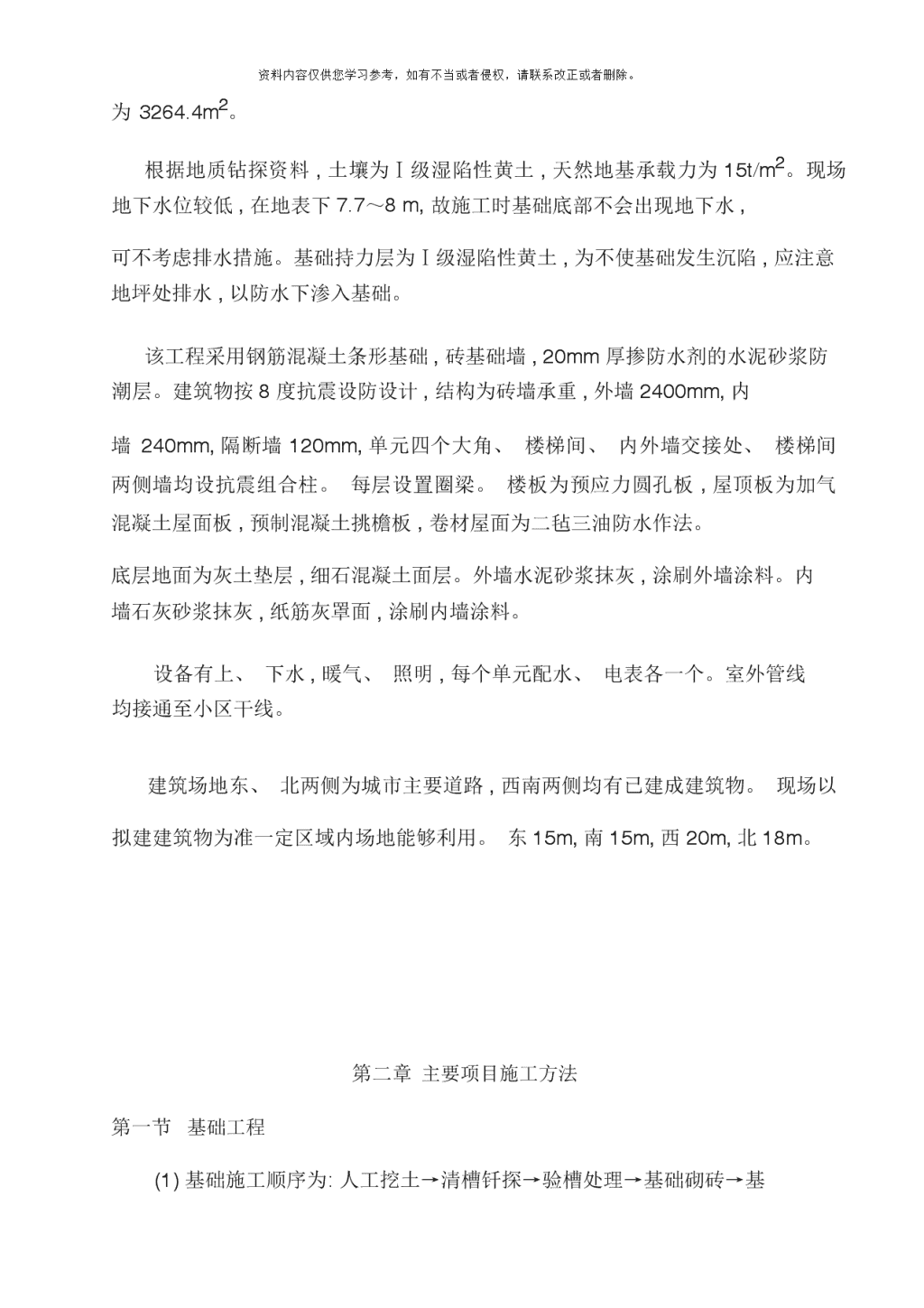

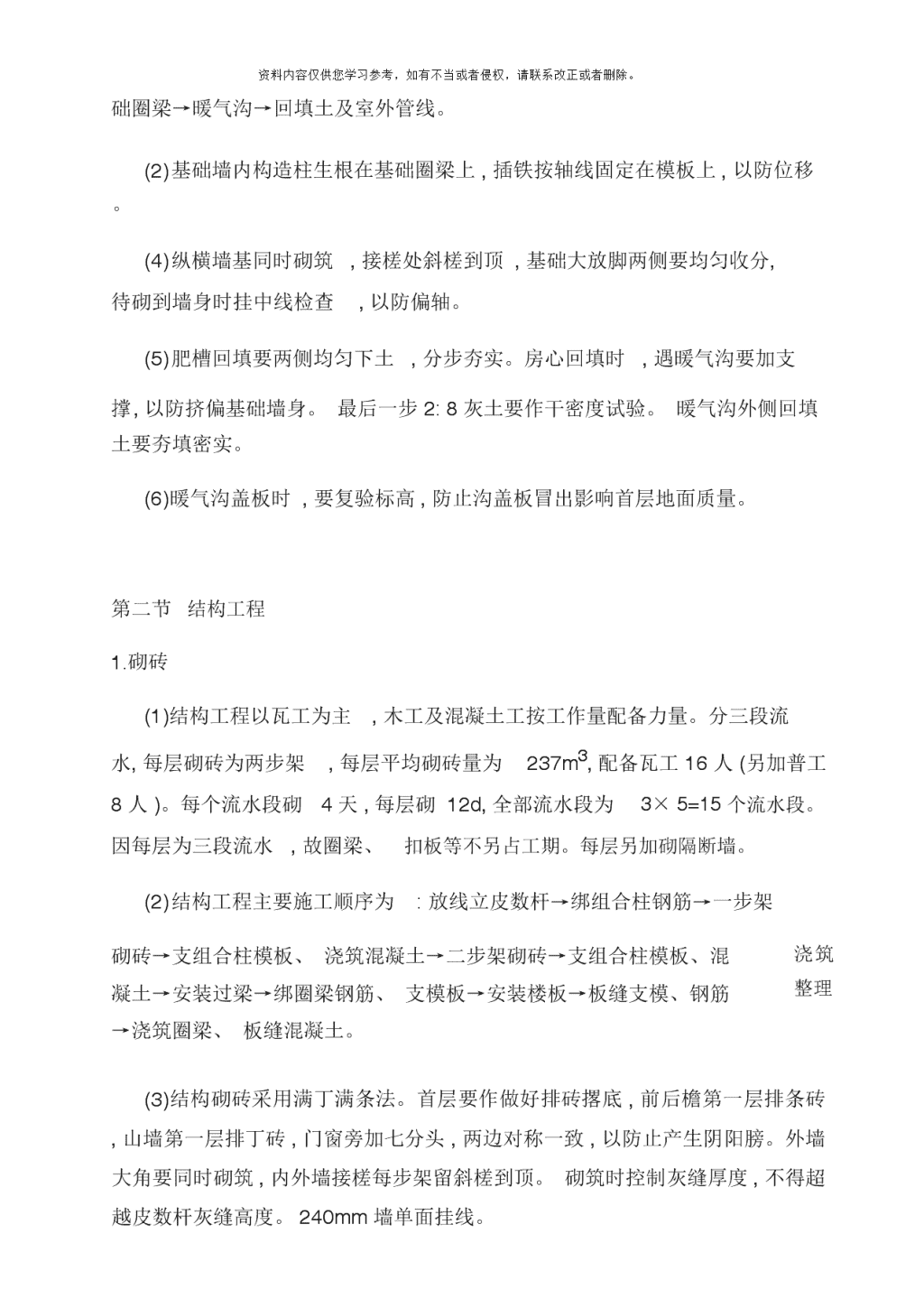

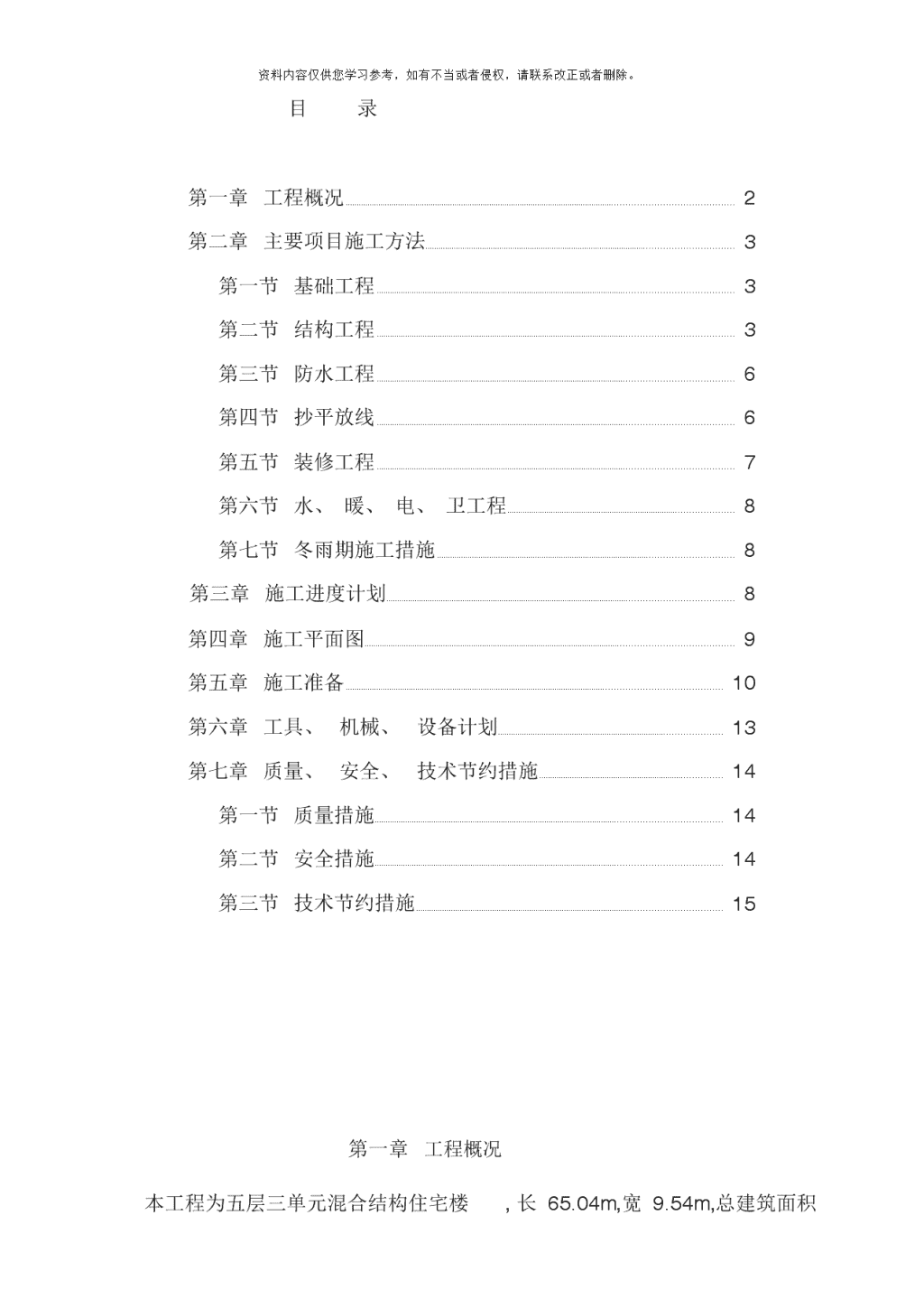

'资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。目录第一章工程概况2第二章主要项目施工方法3第一节基础工程3第二节结构工程3第三节防水工程6第四节抄平放线6第五节装修工程7第六节水、暖、电、卫工程8第七节冬雨期施工措施8第三章施工进度计划8第四章施工平面图9第五章施工准备10第六章工具、机械、设备计划13第七章质量、安全、技术节约措施14第一节质量措施14第二节安全措施14第三节技术节约措施15第一章工程概况本工程为五层三单元混合结构住宅楼,长65.04m,宽9.54m,总建筑面积 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。为3264.4m2。根据地质钻探资料,土壤为Ⅰ级湿陷性黄土,天然地基承载力为15t/m2。现场地下水位较低,在地表下7.7~8m,故施工时基础底部不会出现地下水,可不考虑排水措施。基础持力层为Ⅰ级湿陷性黄土,为不使基础发生沉陷,应注意地坪处排水,以防水下渗入基础。该工程采用钢筋混凝土条形基础,砖基础墙,20mm厚掺防水剂的水泥砂浆防潮层。建筑物按8度抗震设防设计,结构为砖墙承重,外墙2400mm,内墙240mm,隔断墙120mm,单元四个大角、楼梯间、内外墙交接处、楼梯间两侧墙均设抗震组合柱。每层设置圈梁。楼板为预应力圆孔板,屋顶板为加气混凝土屋面板,预制混凝土挑檐板,卷材屋面为二毡三油防水作法。底层地面为灰土垫层,细石混凝土面层。外墙水泥砂浆抹灰,涂刷外墙涂料。内墙石灰砂浆抹灰,纸筋灰罩面,涂刷内墙涂料。设备有上、下水,暖气、照明,每个单元配水、电表各一个。室外管线均接通至小区干线。建筑场地东、北两侧为城市主要道路,西南两侧均有已建成建筑物。现场以拟建建筑物为准一定区域内场地能够利用。东15m,南15m,西20m,北18m。第二章主要项目施工方法第一节基础工程(1)基础施工顺序为:人工挖土→清槽钎探→验槽处理→基础砌砖→基 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。础圈梁→暖气沟→回填土及室外管线。(2)基础墙内构造柱生根在基础圈梁上,插铁按轴线固定在模板上,以防位移。(4)纵横墙基同时砌筑,接槎处斜槎到顶,基础大放脚两侧要均匀收分,待砌到墙身时挂中线检查,以防偏轴。(5)肥槽回填要两侧均匀下土,分步夯实。房心回填时,遇暖气沟要加支撑,以防挤偏基础墙身。最后一步2:8灰土要作干密度试验。暖气沟外侧回填土要夯填密实。(6)暖气沟盖板时,要复验标高,防止沟盖板冒出影响首层地面质量。第二节结构工程1.砌砖(1)结构工程以瓦工为主,木工及混凝土工按工作量配备力量。分三段流水,每层砌砖为两步架,每层平均砌砖量为237m3,配备瓦工16人(另加普工8人)。每个流水段砌4天,每层砌12d,全部流水段为3×5=15个流水段。因每层为三段流水,故圈梁、扣板等不另占工期。每层另加砌隔断墙。(2)结构工程主要施工顺序为:放线立皮数杆→绑组合柱钢筋→一步架砌砖→支组合柱模板、浇筑混凝土→二步架砌砖→支组合柱模板、混凝土→安装过梁→绑圈梁钢筋、支模板→安装楼板→板缝支模、钢筋→浇筑圈梁、板缝混凝土。浇筑整理(3)结构砌砖采用满丁满条法。首层要作做好排砖撂底,前后檐第一层排条砖,山墙第一层排丁砖,门窗旁加七分头,两边对称一致,以防止产生阴阳膀。外墙大角要同时砌筑,内外墙接槎每步架留斜槎到顶。砌筑时控制灰缝厚度,不得超越皮数杆灰缝高度。240mm墙单面挂线。 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。(4)砌砖使用平台架子(里脚手),建筑物外设桥式脚手架,随楼层升高,作挂安全网、勾缝、外檐装修用。砖用砖笼吊运,灰浆使用吊斗直接投入桶内。(5)砖墙与构造柱交接处留三进三出直槎,进出要标准整齐,以保证构造柱断面尺寸。门窗洞口使用标准顶杆,控制墙面平整及洞口尺寸。圈梁下用硬架支模,螺栓位置留60mm×60mm孔,墙砌至圈梁底,每上一皮要砌条砖,以便圈梁模板贴墙面,减少跑浆现象。2.模板(1)圈梁支模除外墙外侧先砌120mm厚砖外,其它采用硬架支模,以保证楼板平整,并减少上板前抹找平层工序(见下图)。构造柱、板带采用定型模板,模板按一层用料配制,对号入座。硬架支模示意图(2)楼板缝均凹进15mm,构造柱外侧用脚手板贴100mm×50mm方木支护,用2φ16螺栓加固。3.钢筋(1)隔断墙接槎及施工洞处每8皮砖埋入2φ6钢筋,长度不小于lm,伸出 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。0.5m。(2)为保证8度抗震设防,组合柱钢筋生根在基础梁中,一直伸入屋顶圈梁,并保证锚固长度。(3)圈梁钢筋如是预制,在转角处应另加角筋,遇构造柱处另加箍筋固定,以保证组合柱钢筋位置准确。如系现场绑扎,钢筋接头要错开,箍筋尺寸要准确。(4)板带箍筋不得踩倒,板缝所加φ6锚筋应与楼板锚固筋绑扎。4.混凝土(1)混凝土采用机械搅拌和机械振捣,拌和料用灰斗吊运。构造柱和圈梁板缝可同时浇灌。外圈梁振捣时应防止挤动外侧砖墙。楼板接头处混凝土应振捣密实。(2)构造柱每层高一次浇灌和振捣,以防止外墙外鼓,浇筑前应将根部杂物清理干净。(3)4cm板缝用豆石混凝土浇筑,以保证密实。5.构件安装(1)楼板进场后要检查板端是否堵孔(进入板端4cm堵孔),做。楼板有横向通裂者不得使用,板端锚固筋应上弯45°。如未堵孔须补(2)楼板安装时要保证板两端搭墙均匀,板缝宽度不少于4cm。楼板翘楞应垫平,吊装就位后,每间跨中支一道断面100mm×100mm通长方木顶住,临时加固。(3)过梁、沟盖板、烟道等安装时必须坐浆。(4)阳台锚筋及楼梯段的焊接,应保证焊缝高度和长度。阳台安装后两角应加支柱顶撑,上下层支柱要对正。结构施工完后,锚固处混凝土强度达到 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。设计要求80%时,顶层阳台支柱方能拆除。第三节防水工程(1)作屋面油毡前,应先将加气混凝土板边棱、鼓包铲平,凹处用混合砂浆找平,雨水斗处应比屋面低10~20mm,以保证油毡铺贴后不存水。(2)沥青胶结材料到货后应及时进行试配,要求耐热度不小于70℃。铺卷材时遇风道、烟道根部和雨水口处阴阳角要抹成平缓半圆弧形,并附加玻璃布毡一层。(3)保护油毡的小豆石必须过筛、清洗、炒干(或晒干),以利粘结牢固。(4)雨期施工时加气板应遮盖,晴天铺油毡。(5)厕所管道穿楼板处应用玻璃丝布油毡封裹后再铺地面油毡。墙与地面阴角应抹小圆角,油毡裹到墙上200mm,并与墙粘结牢固。第四节抄平放线(1)建筑物四大角和楼梯间设轴线控制桩,并保护好,作为每层放线的依据。每层各条轴线均由控制轴线上引,并用钢尺实量其间距,校正后再开始该层的其它工序施工。(2)水平线由楼梯间向上引。每层楼板或墙身完成后,将由下层引上的标高点引至室内砖墙上,在砖墙上测设一条地面以上+0.5m的标高线,并弹出墨线,作为地面抹灰或室内装修的依据。(3)每层划线杆误差控制在0~-10mm以内,不允许超高。(4)圈梁模板上口标出板位和板号,楼板安装时对号入座。 资料内容仅供您学习参考,如有不当或者侵权,请联系改正或者删除。第五节装修工程(1)外装修顺序自上而下进行,内装修顺序自下而上进行。室内先作楼地面后作抹灰,接着刷内墙涂料,然后安钢窗,油漆,安玻璃;外墙先勾缝,后抹灰,最后刷外墙涂料,两道工序连续进行,以便落下桥式架。(2)装修阶段,垂直运输采用井字架,运输砂浆等装修材料,室内水平运输采用手推车。(3)内装修主要施工工序为:放线→立门窗口→楼地面→养护→贴饼子→冲筋→门窗口护角→门窗口塞缝→混凝土窗台板→水管设备管线安装→水泥墙裙→炉片后抹白灰→安装炉片→墙面抹灰→刷内墙涂料→安装门窗扇→安装玻璃→油漆→灯具安装。木门窗安装前,要先刷好底漆。(4)门窗口用水泥砂浆塞缝,楼面施工前要做好清理,并浇水湿润,以防地面空鼓。混凝土地面作好后要浇水养护,防止过早上人,以防起砂裂缝。为避免水泥踢脚板空鼓,踢脚板应在墙面抹灰前施工。(5)外挑檐和窗台下要做好滴水线,不得遗漏。第六节水、暖、电、卫工程(1)在基础回填土同时,作好上、下水和管沟内管线的铺设。(2)吊装楼板后,插入下层下水立管和回水干管安装。屋顶油毡铺设前,先安装污水透气管,使屋顶油毡一次成活。(3)室内抹灰前应将所有立管的穿楼板孔和横管的穿墙孔按设计位置剔出,并将上水、暖气的管卡及炉片钩安装好。(4)电气管线、立管随砌墙进度设置,不得事后剔凿。水平管应采用塑料'
