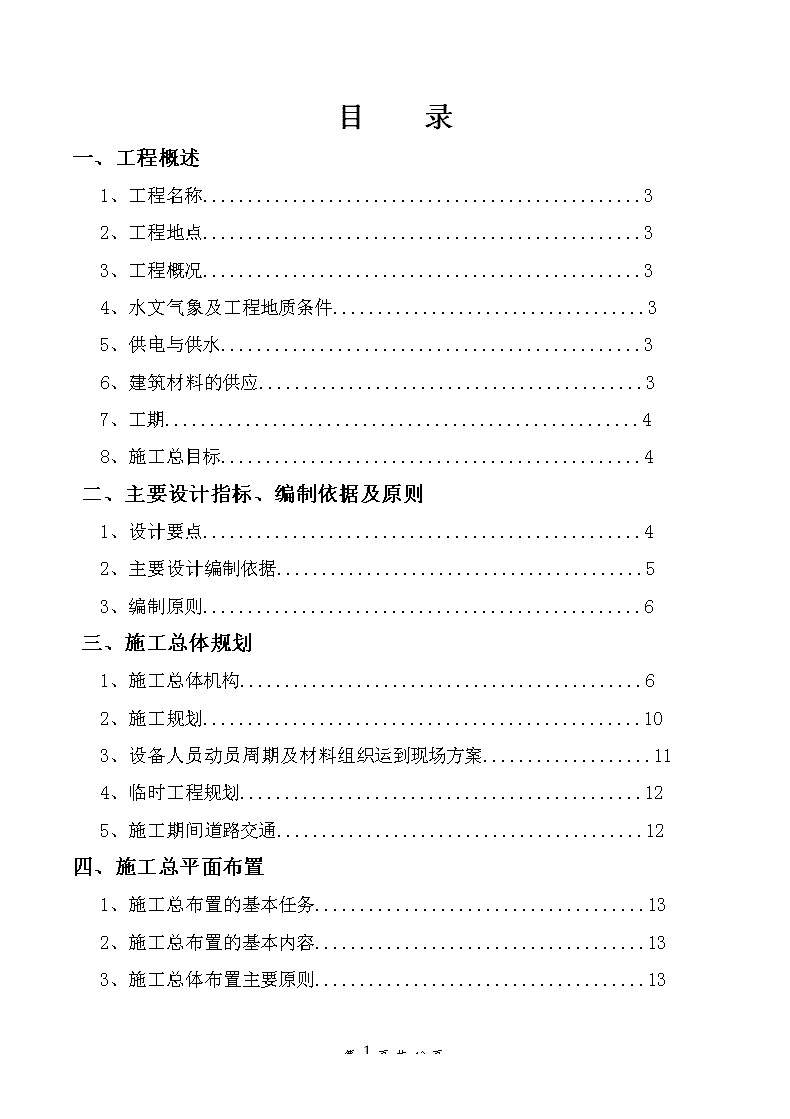

'目录一、工程概述1、工程名称.................................................32、工程地点.................................................33、工程概况.................................................34、水文气象及工程地质条件...................................35、供电与供水...............................................36、建筑材料的供应...........................................37、工期.....................................................48、施工总目标...............................................4二、主要设计指标、编制依据及原则1、设计要点.................................................42、主要设计编制依据.........................................53、编制原则.................................................6三、施工总体规划1、施工总体机构.............................................62、施工规划.................................................103、设备人员动员周期及材料组织运到现场方案...................114、临时工程规划.............................................125、施工期间道路交通.........................................12四、施工总平面布置1、施工总布置的基本任务.....................................132、施工总布置的基本内容.....................................133、施工总体布置主要原则.....................................13第42页共42页

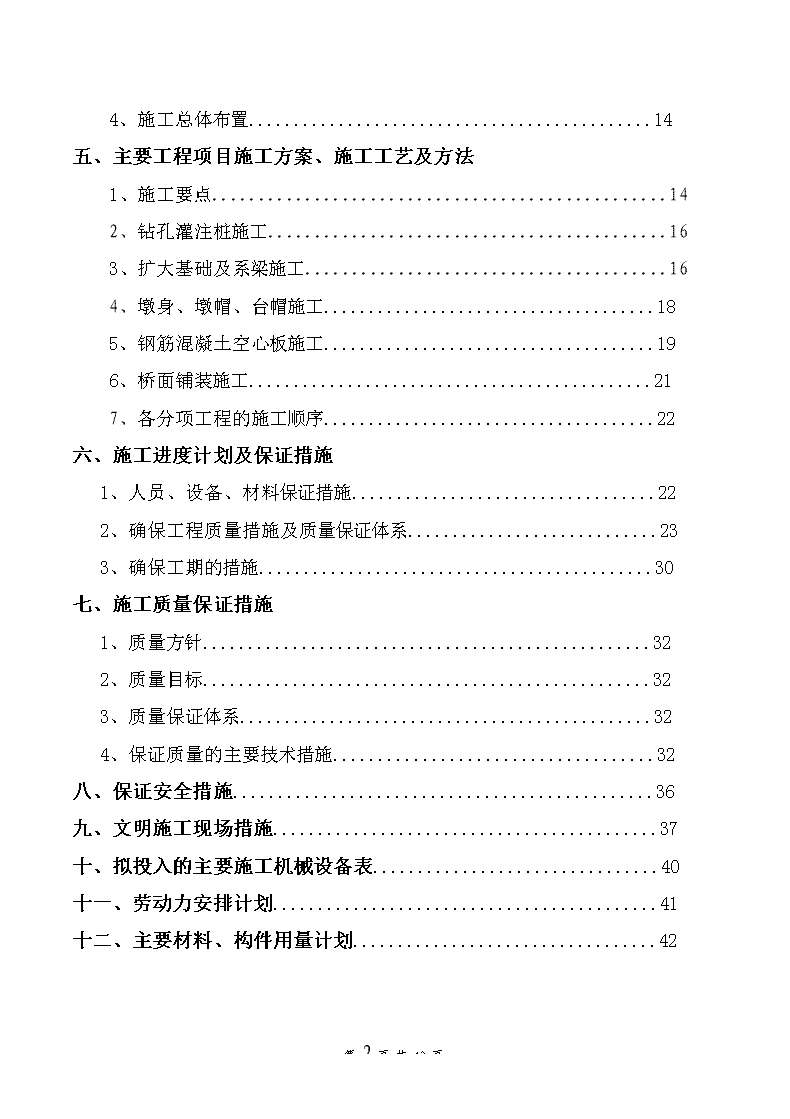

4、施工总体布置.............................................14五、主要工程项目施工方案、施工工艺及方法1、施工要点.................................................142、钻孔灌注桩施工...........................................163、扩大基础及系梁施工.......................................164、墩身、墩帽、台帽施工.....................................185、钢筋混凝土空心板施工.....................................196、桥面铺装施工.............................................217、各分项工程的施工顺序.....................................22六、施工进度计划及保证措施1、人员、设备、材料保证措施..................................222、确保工程质量措施及质量保证体系............................233、确保工期的措施............................................30七、施工质量保证措施1、质量方针..................................................322、质量目标..................................................323、质量保证体系..............................................324、保证质量的主要技术措施....................................32八、保证安全措施...............................................36九、文明施工现场措施...........................................37十、拟投入的主要施工机械设备表................................40十一、劳动力安排计划...........................................41十二、主要材料、构件用量计划..................................42第42页共42页

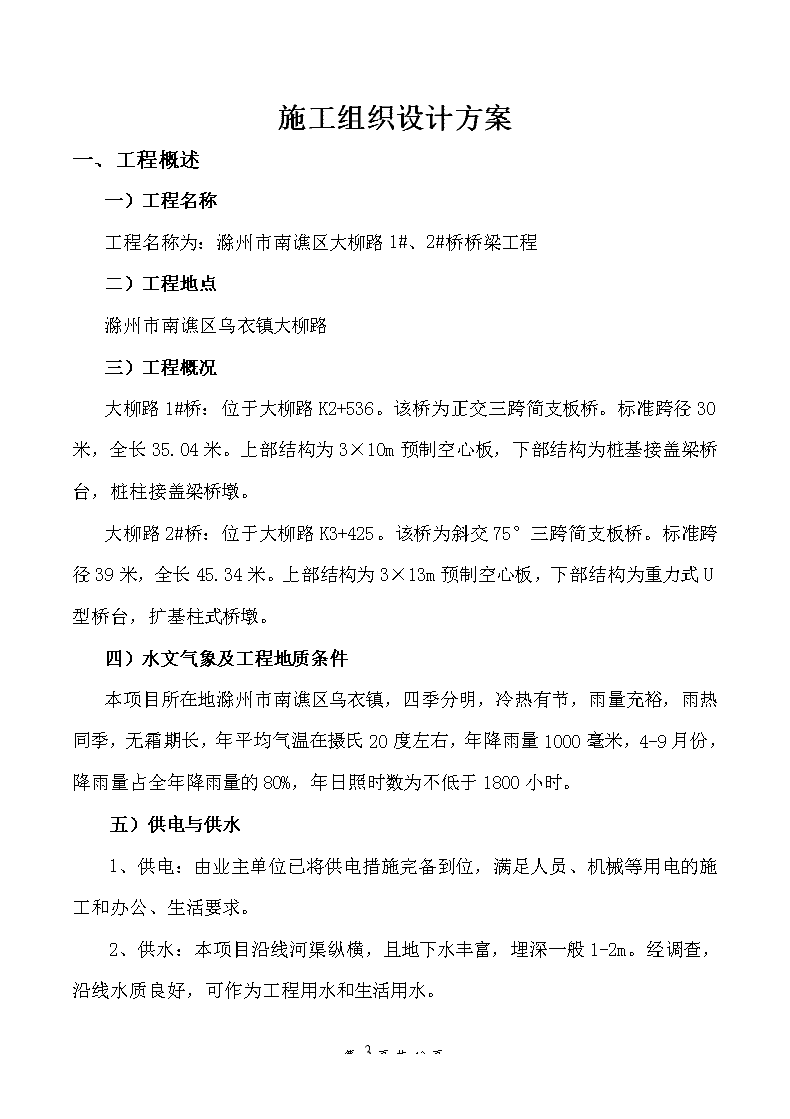

施工组织设计方案一、工程概述一)工程名称工程名称为:滁州市南谯区大柳路1#、2#桥桥梁工程二)工程地点滁州市南谯区乌衣镇大柳路三)工程概况大柳路1#桥:位于大柳路K2+536。该桥为正交三跨简支板桥。标准跨径30米,全长35.04米。上部结构为3×10m预制空心板,下部结构为桩基接盖梁桥台,桩柱接盖梁桥墩。大柳路2#桥:位于大柳路K3+425。该桥为斜交75°三跨简支板桥。标准跨径39米,全长45.34米。上部结构为3×13m预制空心板,下部结构为重力式U型桥台,扩基柱式桥墩。四)水文气象及工程地质条件本项目所在地滁州市南谯区乌衣镇,四季分明,冷热有节,雨量充裕,雨热同季,无霜期长,年平均气温在摄氏20度左右,年降雨量1000毫米,4-9月份,降雨量占全年降雨量的80%,年日照时数为不低于1800小时。五)供电与供水1、供电:由业主单位已将供电措施完备到位,满足人员、机械等用电的施工和办公、生活要求。2、供水:本项目沿线河渠纵横,且地下水丰富,埋深一般1-2m。经调查,沿线水质良好,可作为工程用水和生活用水。第42页共42页
六)建筑材料的供应施工用水泥可从当地水泥厂购买;钢材、木材、石料均在当地购买;路基土方一般考虑就近取土原则;所有材料均采用汽车运输至现场。水泥、钢材、木材从购货点运至工地后堆放在临时仓库内,设专人保管,注意防雨、防潮,以免材料腐蚀。七)工期招标文件规定本工程计划日历天183天。八)施工总目标1、质量目标:工程质量要求符合国家有关公路工程施工规范、验收标准,并达到合格工程标准。2、安全目标:无死亡重伤事故和重大机械事故。3、文明施工目标:施工环境优美,施工行为规范。二、主要设计指标、编制依据及原则一)设计要点1#桥:1.桥面横坡通过桩基及盖梁调节,板式橡胶支座要水平放置在垫石顶面,板底面及桥台顶面应平整清洁,不得沾有油污。2.桥台设置溜坡和锥坡与渠道衔接,顺桥向坡度1:2、横桥向坡度1:1.5。表面为35cm的M7.5浆砌片石,下铺10cm砂砾垫层。3.为减小桥头差异沉降,防止桥头跳车,改善行车条件,在桥头路基设置搭板,搭板长5.0m,厚30cm,C30钢筋混凝土现浇。第42页共42页
4.构造物两侧与道路连接处的路基施工要特别注意压实。若某些部分压路机碾压有困难,应每隔20cm一层填筑,并用蛙式打夯机夯实。最大限度减少构造物两头路基工后沉降。路基边缘处压路机碾压有困难时,采用与上述相同的方法处理。5.桥面铺装为4cmAC-13C细粒式沥青混凝土(SBS改性沥青)+6cmAC-16C中粒式沥青混凝土+10cmC40防水砼。2#桥:1.桥面横坡通过桥台、台帽、墩柱及盖梁调节,板式橡胶支座要水平放置在垫石顶面,板底面及桥台顶面应平整清洁,不得沾有油污。2.桥台设置护坡与渠道衔接,顺桥向坡度1:1.5。表面为40cm的M7.5浆砌片石,下铺10cm砂砾垫层。3.为减小桥头差异沉降,防止桥头跳车,改善行车条件,在桥头路基设置搭板,搭板长5.0m,厚30cm,C30钢筋混凝土现浇。4.构造物两侧与道路连接处的路基施工要特别注意压实。若某些部分压路机碾压有困难,应每隔20cm一层填筑,并用蛙式打夯机夯实。最大限度减少构造物两头路基工后沉降。路基边缘处压路机碾压有困难时,采用与上述相同的方法处理。5.桥面铺装为4cmAC-13C细粒式沥青混凝土(SBS改性沥青)+5cmAC-16C粗粒式沥青混凝土+10cmC40防水砼。6.桥台、墩基础下加铺20cm厚级配碎石。二)主要设计编制依据1.《公路工程技术标准》JTGB01-20032.《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62-20043.《公路桥涵地基与基础设计规范》JTGD63-20074.《公路圬工桥涵设计规范》JTGD61-2005第42页共42页
5.《公路桥涵设计通用规范》JTJD60-20046.《公路桥梁板式橡胶支座规格系列》JTT663-20067.《公路桥涵施工技术规范》JTG/TF50-2011三)编制原则1、遵循招标文件条款的原则,在编制施工组织设计过程中,根据招标文件的规定,做到统一标准、规范编制。2、统筹安排,综合平衡,妥善协调的各工程项目之间的关系,做到均衡施工。3、遵循与设计、规范和验收标准保持一致的原则。在编写施工工艺中严格按设计要求,认真执行现行施工技术规范和验收标准,确保工程质量优良。4、坚持实事求是的原则。在制定本施工组织设计时,根据我公司施工经验和管理水平,坚持科学组织,合理安排,均衡生产,确保优质、高效的完成该项改建工程建设项目。5、坚持施工全过程、全方位严格管理的原则。在每道工序施工过程中加大自检自查力度,严格执行监理工程师的指令,尊重监理工程师的意见,并严格执行。6、坚持推广应用“四新”成果的原则。积极推广新技术、新材料、新工艺、新设备,充分发挥科技的先导作用。7、坚持专业化作业与综合管理的原则。专业队为基本作业单元,同时采取综合管理手段合理调配,发挥专业人员和设备的优势,以达到整体优化的目的。三、施工总体规划一)施工总体机构第42页共42页
为优质、高效、安全的完成该工程的施工任务,根据项目与施工管理的要求,针对本工程的特点,本公司中标后将成立滁州市南谯区大柳路1#、2#桥桥梁工程项目经理部,该项目经理部由本公司一批具有较好管理水平、技术水平、施工经验丰富和责任心强的管理技术人员组成,在现场全权代表公司行使管理职能及履行合同的权利与义务,是一支极有战斗力的施工队伍。本项目经理部设项目经理、技术负责人、质检负责人各一名,下设六个分组,即行政组、材料组、机械组、路政安全组、质检组、施工技术组。负责施工现场全面指挥、协调、总技术、质量管理、物资供应、成本控制等工作。在整个施工过程中做到“六个统一”,即统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金收付、统一对外联络。施工中积极推广应用新工艺、新材料、新技术,开展合理化建议活动,充分发挥本公司的技术优势、人才优势、设备优势,实现创优质工程的施工目标。具体情况详见下表:第42页共42页
承包人拟为本合同工程设立的组织机构图行政组政组材料组机械组路政安全组质检组施工技术组质检负责人技术负责人项目负责人项目经理说明:项目经理为企业法人代表在该项目上的全权委托人,是施工项目全过程所有工作的总负责人。项目负责人及技术负责人对各项工序严格把关,其分管行政、材料、机械、路政安全、质检,施工技术的各小组人员,严格施工,加强技术管理。第42页共42页
项目部主要分工负责情况如下:1、项目经理部项目经理全权负责内容:根据批准的总进度计划,监督指导各专业施工队伍落实进度计划;负责各专业施工队伍、项目部与政府管理部门及地方政府间的协调;负责施工队伍的质量控制;检查监督、落实业主指令及有关会议决议;向业主提供工程进度及验收报告,对工程进度、工程质量、各专业队伍协调负全部责任。2、施工技术组落实主要分部工程施工方案设计,按施工规划制定工艺卡,落实工程测量放线及测量基本控制点的保护,对现场施工进行安排和管理,并根据设计和监理要求制定施工使用规范,做好技术档案资料工作,审查各专业施工技术措施,对工程技术管理负全责。3、行政组负责接待、协调、传达、后勤保障等勤务工作,为项目经理部的管理人员提供良好的办公环境。对工程造价、工程费用的开支进行控制,办理与业主之间的工程款收取、支付,编制工程成本、造价的旬计划、月计划指导。对工程预决算、造价控制和成本控制负全责。4、质检组由质检工程师负责,按照工程质量总目标制定质检管理网络;负责对全部材料进行检验,使之符合合同、设计及规范的要求;对工程施工进行监督、检查、评定,隐蔽工程的检查评定,对工程产品的最终质量负责。5、机械组第42页共42页
由专门的机械工程师负责,对机械设备的使用、维修、保养、调度负全责,对工程电力设备进行保养、维修,保证工程正常进行。1、路政安全组建立健全安全管理网络,监督检查各专业队伍施工安全制度职责的落实,检查安全措施的落实情况,保证施工现场的行车不受干扰,畅通无阻,并负责财产安全保卫工作。二)施工规划1、施工准备1)机械设备及仪器准备我们已按规范准备好了该工程的机械设备、试验、测量、质检仪器,并已归类机械部、试验室,已检查确保完好。若中标,待接到业主进场通知后,即可按要求进入工地。2)关于组织机构、专业技术力量、相关人员及劳务计划的准备我公司已按招标文件的要求专门组织成立了专项项目部。并按要求组织相关资历的管理人员、劳务人员等做好充分的准备,待接到业主通知后,按施工组织要求及投标书承诺进入现场。3)资金准备公司已为本工程作好资金支持,保证满足工程各项需要。4)施工现场准备我公司自购买招标文件后即组织人员对合同段现场进行了考察,已初步拟定施工现场,包括料场、拌和站等临时场地布置计划,以等待业主及监理工程师的批准。选定后场后,我们将以最快的速度建设工程各项临时工程,做好“第42页共42页
三通一平”工作,包括项目部营地建造、管理和维修,临时便道的修筑,以及施工队伍驻地工棚搭建。及时与当地政府部门取得联系,争取当地堤防部门的帮助、协调,解决施工、生活用水、用电及通信,同时我们也将自我准备发电设备。保证进入施工现场后工程能顺利及时开工。2、技术准备1)进场后,测量人员迅速从监理方接过测量基本控制点,基线和水准点基本数据,校核无误后,布设施工控制图。2)进场后,全面掌握保护好测量基本控制点,标架和水准点使之容易进入和通视。3)由项目技术责任人组织专业人员对施工设计图纸会审,详细理解图纸内容并进行技术交底。4)由项目技术负责人主持严密的切合实际工程实施细则。5)技术负责人会同质检负责人做好合同工程开工前各项必须的试验:a.拟用于合同工程各原材料的检测试验。b.根椐试验结果选择确定好工程所需的各种材料。c.根据招标文件提供的各结构设计配比及要求,达到强度标准做好试验并确定施工配合比。三)设备人员动员周期及材料组织运到现场方案1、动员周期及人员进场为了保证按期完成此项工程,我公司将调动能满足此项工程顺利进行和各种材料运输的机械设备。第42页共42页
1)若我公司接到中标通知书后七天内将按投标书承诺安排在工程施工方面有丰富经验和雄厚技术力量的人员开展工前培训,熟悉掌握招标文件及技术规范要求,组成精干高效的项目经理部,承担该项目的施工。2)施工需要的劳动人数,最少30人,高峰期40人,劳动力将选择长期从事工程的熟练队伍,调入以汽车为主。详见劳务计划表。2、设备进场方案1)小型施工设备、急需的周转材料、生活设施等用汽车直接运至施工现场;2)大型施工设备、非急需的机具、周转材料用汽车、拖车运至施工现场;3、材料进场方案1)主要材料:碎石由当地石料厂运至工地拌和料场。2)水泥我方将选择量好、价格优的厂家,同时考虑就近选择。3)沥青采用当地口碑好、价格合理的厂家,并组织人员考察。四)临时工程规划按照设计图范围指定的施工场地范围,布置项目经理部、施工营地、水泥仓库、油库、配电房、现场材料试验室、机械停放及保养场、供水、供电设施等,具体情况见施工总平面布置图。五)施工期间道路交通一、交通方案1、施工期间道路逐段实行单行道。2、积极主动与城市交管、交警部门联系,得到他们的支持和帮助,切实保证施工期间道路畅通。3、设立交通协管专班,定专人负责,确保施工期间交通的畅通。4、施工路段两头和标段两端设立醒目的导行及施工标志。第42页共42页
5、夜间在施工路段设立反光标志。6、在施工路段两头昼夜不间断安排专门执勤人员疏导交通,执勤人员着装整齐,标志醒目。四、施工总平面布置一)施工总布置的基本任务根据工程规模、特点和施工条件,研究解决主体工程施工期间所需的辅助企业、交通道路、仓库、临时房屋、施工机械、给排水管线及其它施工设施等的总体布置问题,即正确解决施工地区的空间组织问题,以期在规定期限内完成整个工程的建设任务。二)施工总体布置主要内容1、选择给水、供电、通讯等系统的位置,布置干管、干线。2、配合选择对外运输方案,选择场内运输方式以及各施工段之间交通联系的方式,布置线路,组织场内运输。3、选择合适的施工场地,确定场内区域划分原则,布置各施工辅助企业及其它生产辅助设施,布置仓库站场、施工管理设施。4、确定施工场地排水,规划布置排水沟等系统。5、研究环境保护措施。三)施工总体布置基本原则施工总体布置设计的基本原则,应在因地制宜、因时制宜和利于生产、方便生活、快速安全、经济可靠、易于管理的原则指导下进行,并注意兼顾以下各点:1、场地选择应综合考虑地形、地质条件、场内外交通布置,给水、供电、防洪排水等要求,尽量选择地形平坦宽阔、靠近水工枢纽、地质条件好的场地。第42页共42页
2、场地划分和布置应符合国家有关安全、防火、卫生、环境保护等规定。3、各种施工设施的布置,应能满足主体工程施工工艺的要求,避免干扰,避免和减少料场的重复、往返运输,并为均衡生产创造条件。4、分期布置应适应各施工期的特点,注意各施工期之间工艺布置的衔接和施工的连续性,避免迁建、改建和重建。5、排水系统的布置应能保证施工场地和施工设施的安全。四)施工总体布置根据对施工现场的实地勘察,我们准备在枣渡线宽宏纸业公司布置项目经理部、工地试验室等全面负责工程指挥,料场、拌合场、仓库等设立院内。五、主要工程项目施工方案、施工工艺及方法一)施工要点1#桥:1.桥梁施工前,应根据河道的中心位置、走向定出桩位,严格控制钻孔的中心位置,施工放样测量是保证桥位正确的关键,应确保桩位正确无误。2.钻孔灌注桩施工中采取可靠措施确保桩之质量、严防塌孔或断桩事故的发生。桥台宜采用先填土夯实后钻孔的施工方法。基桩灌注混凝土之前应仔细进行清孔,设计沉渣厚度按5cm控制。3.施工需要在桥台埋设的各种预埋件,可按施工需要进行埋设,但施工完毕后,桥台盖梁、立柱结构应保持完整无损。4.浇筑板间铰缝砼前,必须清除缝内杂物及结合面上的浮皮,并用水冲洗干净后方可浇筑铰缝砼及水泥砂浆,铰缝砼及水泥砂浆必须振捣密实。5.第42页共42页
设计考虑桥面混凝土与空心板共同工作,为使桥面铺装与预制空心板紧密地结合成整体,预制板顶面必须先刮毛,且用水冲洗干净后方可浇筑桥面混凝土。6.桥梁桩基施工时,若现场实际情况与地质钻探报告不符,应及时与设计人员联系,以便进行设计调整。7.施工应严格按《公路桥涵施工技术规范》执行。8.未尽事宜,参照部颁标准、规范。2#桥:1.预制空心板时,应采取相应的施工措施固定内模,防止内模上浮。2.空心板采用吊环吊装,不得利用锚栓孔吊装。3.为便于桥面铺装与预制空心板紧密地结合为整体,预制空心板顶面必须拉毛,且用水冲洗干净后方可浇筑桥面砼。4.浇筑铰缝砼前必须清除结合面上的浮皮,并用水冲洗干净后方可浇筑铰缝内砼,铰缝砼必须振捣密实。5.注意预埋边板上与护栏连接的预埋筋,在空心板预制、台帽施工时,注意各预埋件的埋设。6.必须在上部结构空心板梁架设完毕后方可进行台后填土,必须同时在两岸台后对称分层填筑、夯实,后台填土压实度不小于95%。7.台背回填应分层填筑、夯实,待稳定后方可浇筑桥头搭板。锥坡的砌筑要力求美观。8.桥上人行道与道路人行道相接处做成斜坡,坡度1/20。9.施工应严格按《公路桥涵施工技术规范》JTG/TF50-2011执行。10.未尽事宜参考各相关规范。第42页共42页
二)旋挖钻孔灌注桩施工灌注桩开钻前做应好前期准备工作,如施工场地平整,施工土方堆放、运输地点等,要做到不污染环境。1、埋设护筒:采用钢护筒,钻孔成败的关键是防止孔壁坍塌,当钻孔较深时,在地下水位以下的孔壁在静水压力下会向孔内坍塌,甚至发生流砂现象,钻孔内若能保持比地下水位高的水头,增加孔内静水压力,能稳定孔壁,防止坍孔。护筒除起到这个作用外,同时还有隔离地表水,保护孔口地面、固定桩孔位置和起到钻头导向作用。2、成孔方法:钻头选用齿式钻头,施工中保持减压钻进,以保证成孔的垂直度。利用钻具旋转切削土体钻进,泥浆输入钻孔内,然后在钻头的钻杆下口吸进,通过泥浆泵从钻杆中心排出至沉淀池内。钻孔过程中严格按照招标文件、技术规范、图纸要求和施工技术规范、钻孔操作规程进行、并经常进行检测和校正工作,特别在施工时必须严格控制钻孔进度,随时检查是否漏浆,保证内外水头>2.0m以上,保证成孔质量。3、孔径检查与清孔:钻孔的直径、深度和孔形直接关系到成桩质量,在钻孔达到设计要求深度后,采用略小于孔径、长6m探测器对孔深、孔径、孔形等认真检查,符合设计要求后填写“终孔检查证”,清孔采用换浆法,换孔内泥浆,清除钻渣尽量减少孔底沉淀厚度,防止桩底存留过厚沉淀土层而降低桩的承载力,清孔还为灌注水下混凝土创造良好条件,使测深正确,灌注顺利。4第42页共42页
、钢筋笼制作及安装:钢筋骨架的制作应符合设计要求和规范要求,且分段制作,确保不变形,接头错开。在骨架外侧设置控制保护层厚度的耳筋,其间距竖向为2m,横向四周不得少于4处,骨架顶端设置吊环。5、安装导管:水下混凝土采用钢导管灌注,导管内径为250mm,使用前进行水密承压和接头抗拉试验,试验合格方可安装。安装时,每个接头必须装上密封圈。6、灌注水下混凝土:首批灌注混凝土数量应大于首次埋置深度和填充导管底部的需要。混凝土拌合物运至灌注点时,应检查其均匀性和坍落度,其下落后,应连续灌注。灌注过程中,导管埋置深度应控制在2—6m且应经常测孔内混凝土面的位置,及时地调整导管埋深。为防止钢筋骨架上浮,当灌注混凝土顶面距钢筋骨架底部1m左右时,应降低混凝土的灌注速度,当混凝土拌和物上升到骨架底口4m以上时,提升导管,使其底口高于骨架底部2m以上,即可恢复正常灌注速度;灌注的桩顶标高比设计高出一定高度,一般为0.5~1.0m,以保证混凝土强度,多余部分接桩前必须凿除,残余桩头应无松散层。三)扩大基础及系梁施工基桩灌注后和基坑定位放线后应尽快按稳定坡比开挖基坑,凿除桩头,待砼达到设计强度后及时进行桩检,合格方可进行承台、系梁施工。对有水基坑,应设置排水沟和汇水坑排水。承台系梁钢筋应先制作成散料,待桩检结束,垫好基底垫层,经测量准确放样后即可开始现场绑扎焊接,钢筋安设时一并埋好立柱连接钢筋。承台、系梁模板采用定型平面钢模直接以螺栓连接,加固时可直接利用基坑壁对称支撑和对拉螺杆组合使用。模板加固结束先经测量检查平面位置和标高,合格方可浇砼。第42页共42页
承台、系梁砼直接利用拌和场拌合、输送泵输送或搅拌车运送,插入式振捣器振捣,承台、系梁顶应收浆平整。养生采用浇水自然养护。四)墩身、墩帽、台帽施工㈠墩身施工按图纸设计要求的结构形式,待系梁、承台砼浇筑完后达到一定强度,凿除立柱与承台接合部位表层砂浆,清洗干净,测量放样定出纵横轴线,搭设模板安装脚手架。墩身钢筋采取在制作场集中下料、统一制作、现场绑扎焊接,搭接长度:单面焊10d,并绑扎砼垫块以保证钢筋有足够的保护层。墩身模板采用厂家加工的定型模板,柱模板采用合成拼装组合,在使用前涂以脱模剂,拆除后重新使用时要清除所有污物、砂浆,再均匀涂脱模剂。模板联接处应夹橡皮以防漏浆。模板安装后应设置足够定位支撑和缆风对拉,确保砼浇筑过程中稳定。模板加固结束应经测量工程师检查平面尺寸、标高及垂直度;砼浇筑前应重新清洗柱底污物,再以水泥砂浆塞缝,砂浆达到一定强度后方可浇筑砼。砼采用输送泵运输或砼搅拌车配合汽车吊浇筑,插入式振动器振捣,每个墩身浇筑一次完成,砼终盘标高高出设计标高3~5cm。浇筑墩身时要预留好固定盖梁施工支架的螺栓孔。墩身浇筑后达到设计拆模强度即拆除模,以无污染水自然养护,必要情况下可采取麻袋覆盖养生。㈡墩帽、台帽施工第42页共42页
墩帽直接利用墩身上预留的螺栓孔固定型钢形成悬空支架,台帽直接开挖至浇筑面,凿除桩头,铺设底板及工作平台。底模安装时应根据计算支架变形值设置预抬高值。凿除墩身上高出砼并清洗干净,测量放样定出墩帽纵横轴线,设置钢筋底垫块。墩帽钢筋在室内下料制作成排架运到现场吊装绑扎,钢筋骨架外侧与模板间加砼垫块。墩帽模板采取在专业厂家加工成定型的大平面钢模,在钢筋绑扎结束后现场吊装组拼,对称两侧模板以对拉螺杆拉紧,顶口侧模间加设定位撑杆,待浇筑至顶时再拆出;模板每次安装前应先清理干净,均匀涂刷同样品种脱模剂。模板安装结束应加设对拉稳定缆风,由测量工程师检查平面尺寸及标高后方可浇筑。砼浇筑采取集中拌和,输送泵或搅拌车配合吊车运送,插入式振动器振捣,振捣过程中应随时检查模板情况,出现问题及时校正。每个墩帽采取水平分层浇筑,上一层应在下一层初凝前开始,每个墩帽施工浇筑一次完成。墩帽浇筑时要预埋好支座钢筋网及钢筋,顶面应严格按设计标高控制收浆平整。每个盖梁应留砼试件2组,砼达到一定强度方可拆除侧模。采取浇水自然养护,必要时可采取麻袋覆盖湿水养护。墩帽底板拆除须待其强度达到设计规定强度方可拆除。五)钢筋混凝土空心板施工钢筋混凝土空心板在梁场集中预制,养护期满后通过平板车运输,吊车吊装。1、底座施工底座施工前应先实地放样、平整场地、分层碾压密实。底板采用δ=4mm钢板与角钢铆焊后磨平,底座两侧粘贴止水橡胶皮。底座施工时应按设计设置反向预拱度,底座间应采取水泥砂浆罩面,并考虑汇水坡度,设置水泥砂浆排水沟,严禁施工期间受水浸泡。底座施工时应根据模板加劲脚留设对拉螺栓孔。2、模板第42页共42页
模板为专业厂家加工的大块钢模,采用钢板和型钢组合加工。模板到现场后应先在空底座上试拼装,检查各部位尺寸偏差,达到精度要求方可投入使用。模板安装加固时底面采用螺栓对拉,并在模板外脚上间隔拉缆风和打斜撑以控制整体垂直度。鉴于模板体积重量大,安装时考虑用场地龙门或自加工轻型龙门起吊配合安装。封头模板安装时应根据封锚段长度准确控制,严格控制锚垫板与钢束垂直。3、钢筋施工腹板结构钢筋在制作车间制作点焊成网片,运至现场绑扎,腹板渐变部分箍筋应根据计算先放实样按变化顺序编号再制作。预应力孔道定位筋应对应预应力筋座标,每0.5米一道焊成定位网片并编号,绑扎时对号入座。钢筋绑扎前应安好支座垫板。钢筋在底座上绑扎后应垫好底板砼垫块,绑扎好侧面砼垫块再安装模板,翼板钢筋待装模后现场绑扎,并垫好保护层垫块,边梁应注意预埋防撞墙连接钢筋等。4、砼施工混凝土采取级配站电子计量配料,装载机上料,强制拌和,每次砼浇筑前由质检员检查模板平面尺寸、接缝、钢筋质量以及各种预埋件(吊装孔、泄水孔、防撞墙、路缘石钢筋、伸缩缝预留槽)等,合格后请监理工程师检查签证方可浇筑。砼浇筑采取底板—腹板—顶板水平分层(30~50cm)由一端向另一端推进或由两端向中部推进,上一层必须在下一层初凝之前开始。振捣以外模上安装的附着式振动器为主,加配以φ50、φ30振动棒辅助插捣,并配以钢筋插扦辅助检查,对锚下钢筋密集处、隔板、腹板交界处等以振动棒重点插捣,顶面砼以搓板收平搓毛,冬、雨天气注意覆盖。5、空心板吊装第42页共42页
空心板安装采取场地吊车安装的方法。吊装应特别重视梁体稳定性,梁体在运梁平车上运输应采取撑拉稳定措施。六)桥面铺装施工桥面钢筋绑扎安装完毕后,经自检报监理工程师检查验收并签证认可后进行桥面浇筑施工。混凝土浇筑时应整捣密实,浇筑桥面砼应注意:所有砼材料必须合格,砂、石作筛分试验,符合级配要求,水泥需要做强度和安定性试验。砼配合比通过设计和试验配制确定,以保证配制的砼满足施工所需的和易性、流动性和可靠性。浇筑过程中要随时检查砼的坍落度和干硬性,严格控制水灰比,不得随意增加用水量,前后台密切配合,以保证砼质量。砼浇筑完毕后,用草袋覆盖砼表面,派专人定时定量洒水实行常规养护,保证砼质量,冬季湿度太低时应注意采取防冻措施,养护时可加盖薄膜实施保温养护。七)各分项工程的施工顺序1、桩基础施工顺序桩位放样→埋设钢护筒→布设泥浆池→桩基就位→钻孔→换浆清孔→安装钢筋笼和声测管→二次清孔→灌注水下砼2、扩基及系梁施工顺序施工准备→测量放线→基坑开挖→坑底处理→钢筋、模板安装→砼浇筑→拆模养生第42页共42页
3、墩柱、墩帽施工顺序拼装墩柱施工平台→测量放线→绑扎墩柱钢筋,并安装模板→灌注墩柱砼→拆模检查→墩柱顶部凿毛→拼装墩帽施工平台→立一侧模板→钢筋绑扎→立另一侧模板→浇筑砼→拆模养生4、空心板施工顺序施工准备→绑扎腹板钢筋→安装侧模及端模→绑扎顶板钢筋→安装梳形板→浇筑混凝土→洒水养护→封端→吊车上板→平板车运板→吊车吊板就位5、桥面铺装施工顺序施工准备→测量放线→钢筋、模板安装→砼浇筑→拆模养生六、施工进度计划及保证措施一)人员、设备、材料保证措施本工程施工工期紧、实施中机械化程序要求较高;施工季节性强,雨情影响较大。我们将积极组织人员进场提前进行工程筹备工作,组织联系机械设备的进场方案等一切准备工作,为工程的正式开工创造良好的条件,在开工报告审批之后,立即展开补强层施工。具体措施如下:1、迅速组织主要施工人员及设备进场,进行基准点校核及测量工作。安排妥水、电、道路使用及场地、临时建筑等事宜,为该分项工程开工作好一切准备。2、施工机械全部为我项目部现有设备,项目经理负责协调人员、设备进场。3、我项目部在和当地合作方面,已有较全面的经验,能造就通力合作的宽松的施工环境。在当地各种材料、物资、人员信息网较全,本工程所有材料、物资、民工都有可靠来源,施工时期完全能满足供应。二)确保工程质量措施及质量保证体系第42页共42页
项目经理对工程质量的承诺:质量目标:单位工程依次合格率100%,创合格工程。1、质量保证措施1)加强政治思想工作,强化全员“百年大计,质量第一”的质量意识。树立牢固树立“质量重于泰山,责任重于生命”的观念,教育全员树立高度的责任感,强烈的事业心,争创“全优工程、精品工程”。2)建立健全项目管理负责制以及总工程师为首的质量保证体系,尊重和服从业主、质检站、监理工程师的监督和指令,实行质量一票否决制度,严格执行自检、复检、终检三级检查制度和监理工程师签证制度。3)由项目经理主持编制本工程项目的质量计划,明确本工程质量的具体指标、职责、权限和资源的分配,实际操作程序、作业指导书、检验、试验大纲、质量目标评定方法。4)由技术负责人主持编制工程施工组织设计、制定质量保证措施,并明确到工序责任人,将工程项目的质量责任按施工环节、工序层层分解。5)对工程质量采用预防为主的策略,从思想和措施上控制质量和进度的对立,建立“进度必须服从质量”的意识,搞好施工组织管理,提高工效,保持质量和进度统一的关系。6)加强施工人员的质量、安全和文明施工的素质教育,搞好岗位培训,保持技能水平的稳定性,做好施工图纸、工艺要求、质量标准交底。7)工地实验室按规范试验,靠数据说话,为科学施工提供依据。认真做好原始记录,收集整理原始技术、质检资料,为施工检验和竣工做好前期准备工作。8)加强施工管理,做好文明施工,杜绝返工现象,加快工程进度。第42页共42页
2、全面质量管理全面质量管理是建立在科学理论和方法基础上的一种全面质量管理方法,主要体现在管理的方法是全面的,质量管理人人有责,全体参加进行全面的质量管理。它强调管理的全面性,要求实行“三全”管理,即:全企业管理、全过程管理和全员管理。强调“从系统出发”全面地对各项管理进行分析和制定对策。把提高人的质量意识、问题意识、改进意识做为改进质量的出发点。把“系统工程”、“数理统计”、“运筹学”等各种科学方法和专业技术运用于管理中,形成一套行之有效的管理工具。全面质量管理的基本方法,可以概括为:四个阶段,八个步骤和七种工具。1)四个阶段a.在质量管理过程中,无论是哪个环节或什么内容,都可以分解成四个阶段,即计划(Plan)、执行(Do)、检查(Check)和措施(Action),简称PDCA循环。这是前述管理职能循环在质量管理中的具体体现。PDCA循环的特点有三个。b.各级质量管理都有一个PDCA循环,形成一个大环套小环,一环扣一环,互相制约,互为补充的有机整体。在PDCA循环中,一般说,上一级的循环是下一级循环的依据,下一级的循环是上一级循环的落实和具体化。c.每个PDCA循环,都不是在原地周而复始转动,而是象爬楼梯那样,每一转都有新的目标和内容,这意味着质量管理经过一次循环,解决了一批问题,质量水平有了新的提高。d.在PDCA循环中,“A”第42页共42页
是一个循环的关键。这是因为在一个循环中,从质量目标计划的制定起,经过质量目标的实施和检查,到找出差距和原因,只有通过采取一定措施,使这些措施形成标准和制度,才能在下一个循环中贯彻落实,质量水平才能步步高升。2)八个步骤为了保证PDCA循环有效地运转,有必要把循环的工作进一步具体化,一般细分为以下八个步骤。a.分析现状,找出存在的质量问题。b.分析产生质量问题的原因或影响因素。c.找出影响质量的主要因素。d.影响质量的主要因素,制定措施,提出行动计划,并预计改进的效果。所提的措施和计划必须明确具体,且能回答下列问题:为什么要制订这一措施和计划?预期能达到什么质量目标?在什么范围内、由哪个部门、由谁去执行?什么时候开始?什么时候完成?如何去执行?以上四个步骤是“计划”阶段的具体化。a.质量目标措施或计划的实施,这是“执行”阶段。b.调查采取改进措施以后的效果,这是“检查”阶段。c.总结经验,把成功和失败的原因系统化、条例化,使之形成标准或制度,纳入到有关质量管理的规定中去。d.提出尚未解决的问题,转入下一个循环。3)七种工具在以上八个步骤中,需要调查、分析大量的数据和资料,才能做出科学的分析的判断。为此,要根据数理统计的原理,针对分析研究的目的,灵活运用七种统计分析图表为工具,使每个阶段各个步骤的工作都有科学的依据。第42页共42页
常用的七种工具是:排列图、直方图、因果分析图、分层法、控制图、散布图、统计分析表等。实际运用的当然不只七种,还可以根据质量管理工作的需要,依据数理统计或统筹学、系统分析的基本原理,制订一些简便易行的新方法新工具。3、保证质量的主要技术措施1)严格执行ISO9000(GB/19000)系统标准,并根据本标段工程的合同要求,补充完善质量保证体系,保证工程质量优良率90%以上。2)项目部设质检工程师,下设测量队,工地配试验员,各施工队配专业技术人员,把好技术标准关,测量放样关和原材料试验关。施工中认真执行“三检”制(即自检、互检和交接检制度),严格把好“五关”(即图纸复核关、测量复核关、技术交底关、工程试验关及隐蔽工程检查签证关)。发现问题以书面形式报监理、设计单位及甲方驻工地代表,以求尽快解决。3)运用全面质量管理原理,抓好施工全过程质量控制,开工前即组织技术人员及有关管理人员、生产骨干熟悉设计标准和相关施工规范,制定实施性施工组织设计的同时,一并制定施工细则和质量措施。施工中,首先把好技术标准关,做好技术交底;其次抓好测量复核和试验检验;第三,严格施工纪律和劳动纪律,严格各工序质量检验与控制,确保工程一次合格,一次成优。4)坚持技术交底制度。开工前进行总技术交底,单项工程开工前进行详细技术交底,所有技术交底都必须以书面方式进行,未经技术交底,不得施工。所有技术交底都必须换手复核,无误后再下发。开展对重点、难点工程的技术攻关和群众性的Q·C小组活动,通过工序控制和工艺控制,推行标准化作业,杜绝各类质量通病,清除操作中的薄弱环节。第42页共42页
5)全段的精密控制测量及加密水准点设置,由工程技术部的测量组统一用经纬仪及水准仪进行,以保证测量成果的准确及精义,各施工队技术人员负责施工放样及抄平,坚持测量复核制。施工测量人员应对所有观测记录手簿保持完整,不得任意撕页,记录中间也不得无故留下空页。6)派专人做好施工资料的搜集、编号、保存、签认、发放、回收等项工作,施工测量成果资料(包括观测记簿、放样单、放样记载手簿),图表(包括地形图、竣工断面图、控制网计算资料),检查和验收资料均应予统一编号,妥善保管,分类归档。以便工程竣工后,文件整理工作同步结束。4、质量保证体系针对本工程的特点,建立以项目经理为首的质量保证体系,并保持其有效地运行,以保证本工程质量优良等级的实现。1)质量保证体系的组织机构质量保证体系见图1)部门的主要职责各主要职能部门和关键岗位质量责任见图质量体系运行的主要程序及方法①由项目经理主持编制本工程项目的质量计划,主要明确:本工程质量的具体指标;职责、权限和资源的分配;实际运作各过程的步骤;作业指导书:检验、试验和审核大纲;质量目标的评定方法等,检验和试验程序见附图,检验和试验质量保证体系框图见附图,质量检验流程见附图。②由技术负责人主持编制工程施工组织设计,制定工序质量保证措施,并明确到工序责任人,将工程项目的质量责任,按施工环节、工序层层分解。③第42页共42页
对工程质量采用预防为主的策略,从思想和措施上控制质量和进度的对立,建立“进度必须服从质量”意识,做好施工组织管理,提高供销,均衡生产,保持质量和进度统一的关系。④加强施工人员的质量、安全和文明施工的素质教育;搞好岗位培训,保持技能水平的稳定性;做好施工图纸、工艺要求,质量标准交底及其它施工准备工作。⑤建立完善的质量检查制度,实行质量一票否决制,严格执行自检、复检、终检三级检查制度和监理工程师验收签证制度。⑥建立满足施工质量控制、自检和其他试验要求的工地试验室并报监理工程师审批,由经专业培训的检测工程师负责,保证设施齐全、仪器配套、精度可靠,试验制度完善、试验结果真实,接受监理工程师的监督。⑦建立完善的合同执行:全过程的质量记录,保证施工活动可追溯性;做到工程资料整理归档与工程进度同步进行。⑧严格实行对项目经理部全体人员的质量考核制度,实行对完成质量目标和发生质量事故的人员及部门的奖惩兑现。⑨注重对工程质量的动态管理,工程开工后,每周开展质量内部检查一次,及时处理质量事故,检查质量管理的薄弱环节,加以整改。⑩完善质量报表制度,定期向监理工程师提交质量报告,听从业主、监理工程师对工程质量的指导。5、对不合格的质量保证措施1)对施工材料、半成品、成品和施工工序中出现的不合格品进行严格控制,防止不合格品非预期使用或不合格工序转入下道工序。第42页共42页
2)对出现的不合格品,由项目技术负责人、现场质检员及时查明质量问题发生的原因(包括潜在原因),仔细分析技术规范以及相关的过程、操作、质量记录,找出根本原因。确定其对生产成本、质量成本的影响程序。3)对不合格部位,做出明显标志,并制定其处理与纠正的措施,由质检工程师负责纠正措施的协调、记录和监控。对已形成结构、功能的不可更改的事故,及时上报公司质检部,并与业主和监理工程师协商,提出解决的办法,并做好记录,以便备查。4)根据需要,相应修改有关规范操作,必要时只能分配调整,及时预防问题继续发生。5)严肃对待质量事故①发生不合格品质量事故,不论其性质如何,情节如何,必须及时、如实向主管上级汇报,不得隐瞒和随意修改。②对造成质量事故的有关责任领导和直接责任人按公司制定的惩罚办法进行处罚,决不姑息迁就。③对于在工程质量发面做出突出贡献的个人和集体,项目经理部将给予奖励。6、内部质量体系的审核和评审为验证质量体系实现质量目标的有效性,保证工程的施工质量,确保全面履行与业主签订的承包合同,公司制定内部质量体系审核程序进行内部质量评审。(如下框图)1)有公司经理参加、公司工程质检部主持定期(每月)举行评审会议。2)项目经理、项目技术负责人、项目质检工程师、现场质检员按计划接受内审。3)审核范围:第42页共42页
项目经理部组织结构;管理、操作和质量体系的程序;人员、设备和材料资源、工作区域操作和过程等。4)对内部质量审核报告(包括审核日程计划表、审核报告及附件、不合格复查评估报告、不合格被纠正的证据或背景材料,内审不合格纠正跟踪表)进行分析,以严整质量管理体系运行的效率和效能。5)质量领导小组就质量方针和目标对质量体系达到的现行质量目标的适应性做出评价,找出薄弱环节。6)项目经理部对评审结论以及评审中形成的纠正措施认真实施质量改进并及时反馈。三)确保工期的措施1)抓班子,保工期。我项经部承诺按计划时内完成施工任务,确保项目目标实现,达到业主监理满意,建立精干高效的项目经理部,建立高效的施工项目组织、计划、指挥、协调、控制系统,充分调动一切积极因素,发挥生产潜力,确保各项工程项目如期顺利实现。2)抓硬件,保工期。项目实行项目法管理,组成专业化施工队伍,采取机械化作业,保证设备、人员配置充分合理。3)抓前期,保工期。充分重视前期准备工作,尤其要抓紧抓好设备和人员进场、施工便道、料场规划、水电系统建立、配套工作,以满足实施施工计划的需要。4)抓重点,保工期。本工程应重点落实雨季施工,行车干扰的保证措施,采取特殊措施,合理安排雨季施工,合理排除行车干扰,合理组织交通管制,确保顺利施工,交通畅通两不误。第42页共42页
5)抓设备,保工期。加强设备的管理和维护,建立工地施工设备的定期保养制度,同时配备一定数量的备用零配件及专业的修理人员,加强施工操作人员的安全操作规程学习。6)抓奖惩,保工期。对分项工程实行任务、工期、质量承包奖惩制度。项目经理根据工期和任务量对各施工队,施工队到班下达生产定额,实行多劳多得,日日进行考核,对保证质量超额完成进度的,除发给进度承包费还给予提前完成任务奖。完不成任务的,除扣除承包费还予以罚款。2、工期控制目标:严格控制有效工作日,按投标文件要求的工期,确保工期及安全保证体系。3、工程质量工期1)工程质量:从施工准备到原材料,生产性试验到生产过程各工序进行严格的质量控制,单元工程、分部工程及单位工程过程检验及验收检验等环节均严格按业主招标文件要求,按GB/T9002-ISO9002:1994质量保证体系执行,建立以项目经理为核心的质量保证体系,对工程质量实行项目经理终身负责制,保证质量达到合格等级。2)工期:按招标文件要求,我公司保证在合同工期内完成工程任务。七、施工质量保证措施一)质量方针严格执行标准,追求行业一流,竭诚优质服务,全面信守合同。二)质量目标第42页共42页
全线单位工程一次验收合格率达到100%,综合工程质量确保达到部级优质工程标准,争创国家级优质工程。三)质量保证体系建立健全全面质量管理与质量保证体系,成立以项目经理为首的全面质量管理领导小组,积极开展全面质量管理活动,优化施工工艺,提高工程质量,争创优质工程。工程技术部门根据工程规模、特点,制定创优计划和详细的创优措施,成立相应的创优攻关小组,定期或不定期举行活动,对工期、安全、质量、成本问题分析原因、制定对策、及时解决,不断提高工程质量。质检部门负责进行质量评审。四)保证质量的主要技术措施质量控制主要是对砼的控制,影响桥涵混凝土质量的主要因素有:拌制混凝土原材料的质量、混凝土配合比、混凝土运输、模板、灌注工艺、施工环境、养护等。为保证混凝土的质量,在组织措施上、技术措施上、施工过程管理及原材料使用上配备足够的技术、管理人员及设备,保证混凝土的各项指标及成品质量满足设计要求。1、组织保证措施(1)质量管理小组,全面负责混凝土施工的有关技术管理,混凝土连续供应,施工工艺实施,全面保证混凝土质量。有中心试验室负责日常的砼的监控工作,在砼浇注过程中,相关的试验人员全过程值班,保证砼的质量,满足现场的施工需要。第42页共42页
(2)结构混凝土灌注前,首先由项目总工程师组织作业人员就混凝土灌注工艺、施工技术性能特点和施工注意事项等进行技术交底。现场生产负责人负责组织灌注施工机具、混凝土的运输及劳动力配置。项目的质检、技术部门及防水作业组专职负责相应部位灌注质量检验和监督。(3)灌注作业时,项目经理部相关的质检、技术、机电、物资、试验等部门组成现场值班小组,专职负责落实混凝土供应,按施工工艺组织施工,并监督关键部位的混凝土灌注质量。(4)混凝土试验人员到混凝土搅拌站,抽检搅拌站对配合比控制的情况,确保混凝土的质量。(5)混凝土灌注施工采取灌注质量责任承包,项目经理部和项目作业人员签定质量责任书,并制定相应的奖惩措施。2、原材料选用控制(1)商品砼骨料的选用:厂家应混凝土使用的砂、石技术指标要符合现行的规范的规定,严格控制原材料的进场质量,按照相应规定的检测频率进行原材料的抽检,满足要求后方可进行使用。(2)商品混凝土使用的拌制水,应采用不含有害物质的洁净自来水,经过试验部门的检测,合格后方可使用。3、结构混凝土的施工控制(1)做好混凝土浇筑前的施工准备工作A、混凝土浇筑前进行详细技术交底工作,对所有施工机械进行一次检查,备足、备齐各种施工用料。B、混凝土浇筑前,对模板、支架、钢筋和预埋件进行检查,清除模板内的杂物、泥土和钢筋上的油污等杂物,符合要求后进行浇筑。第42页共42页
(2)混凝土分层浇筑,分层振捣,需要保持平衡受力的部位,严格对称浇筑;相邻两层浇筑时间间隔尽量缩短,确保上、下层混凝土结合质量和整体强度,不形成施工缝,浇筑混凝土的自由落高不超过2.0m,超过时使用串筒、溜槽等工具进行。(3)混凝土采用机械振捣密实,振捣时间为10~30S,以混凝土表面泛浆和不冒气泡为准,避免漏振,欠振和超振。(4)混凝土结构内部设置的各种钢筋或绑扎铁丝不接触模板。固定模板用的螺栓穿过混凝土结构时,止水措施符合设计要求,无设计规定时所定措施报经监理同意。(5)混凝土终凝后立即进行养护,养护时间不少于7天,保证砼表面湿润。混凝土养护达到规定的拆模强度后拆模。拆模时混凝土表面温度与环境之差不超过15℃,以防止混凝土表面产生裂缝。4、隐蔽工程的质量保证措施(1)具备隐蔽条件的隐蔽工程检查,采取班组检查与专业检查相结合的方式,即施工班组在每道工序完工之后,首先进行自检,自检符合质量要求后再由专业质量检查人员进行检查。(2)隐蔽工程在完成自检、专检并确认合格后,以书面报请现场监理工程师检查验收,验收合格经监理工程师签证后进行施工。(3)各班组在进行工序交接时,有明确的质量合格交接意见,每个工班进行工序施工时,都严格执行“三工序”制度,即检查上工序,做好本工序,服务下工序。(4)隐蔽工程施工做严格的施工记录,将检查项目、施工技术要求及检查部位等项填写清楚,记录上有技术负责人、质量检查人员、监理工程师签字。关键工程对隐蔽工程进行照相,建立图片档案。第42页共42页
5、雨季施工质量保证措施雨季施工前,做好雨季防护措施,建立防洪组织,备足防洪物资,做好抗洪抢险的一切准备工作。雨季施工由项目部和各工程队的调度负责天气预报,及时传递雨情,根据天气趋势预报,合理安排工序,提前做好防护工作。基坑施工时做好排水措施,防止雨水流入基坑。雨天时停止混凝土的浇筑施工。雨后砂、石含水量增加,混凝土配合比在重新测定砂、石含水量后,做必要的调整,以保证混凝土的质量。水泥堆放在防雨棚内,底面铺垫木枕或方木并铺设防水雨布,以免受潮。所有的材料及机具置放在较高处,必要时支挡篷布防雨,并在地面上设挡水和排水设施。对施工便道要提高标准,防止进入雨季时,便道不通妨碍材料进场及施工机械的通行。八、保证安全措施本工程位于滁州市南谯区乌衣镇大柳路,既与交通干道交叉又与周边农庄交集,为了既保安全施工,又保交通畅通,在本合同段施工中,特制定下述安全保证措施:1、认真贯彻执行“安全第一、预防为主”的安全方针及国家颁布的各项有关安全的法律、法规和规范,做到安全文明施工。2、建立健全安全保证组织机构,由项目经理任安全第一责任人,配备经过培训的具有担任安全员资格的专职安全员,各施工班成立安全领导小组,由班长任安全第一责任人,配备班组兼职安全员,负责开展各项安全工作。第42页共42页
3、建立安全生产管理体系,坚持整个施工活动的全员、全过程、全方位、全天侯的动态管理。由专职安全员制定各项安全管理办法,并监督检查各单位严格执行。4、施工现场设置安全标志。在本工程现场周围配备、架立并维修必须的标志牌,确保安全与方便。设置的标志牌为以下几种:a警告与危险标志;b安全与控制标志;c指路与标准的道路标志。所有标志的尺寸、颜色、文字与架设地点,均应经监理工程师认可。5、制定完善的安全技术保护措施。各施工部位开工前,应仔细分析现场环境及生产过程中的各种不安全因素,采取有效的消除或控制方法,并做到措施得力,责任落实,层层交底。严格做到持证上岗,挂牌施工,对危险作业严格执行审批制度。6、搞好施工队伍的安全管理,加强对外聘劳务的安全教育。7、定期开展安全教育活动,加强全体员工的安全意识、提高安全操作技能和自我保护能力。8、做好劳动保护工作,按照有关规定和要求,配备各种劳动保护防护用品。9、加强施工现场的安全管理。保证施工道路的畅通,水、电布局敷设合理,照明充足完好,用电设备接地可靠,做到各种施工机械、物资、器材停放堆存有序稳妥,保持现场整洁并做到工完场清。10、开展经常性的安全检查,做到作业前、作业中、作业后均有检查,实行定期检查、动态检查、特殊检查各种形式相结合。第42页共42页
11、正确处理安全事故,严格实行奖惩兑现;同时认真分析事故发生的过程和原因,采取预防类似事故重复发生的措施,并检查安全管理的薄弱环节,加以整改。九、文明施工现场措施文明施工反映出一个企业的精神面貌的基本素质,场地整洁,布置合理,施工有序,文明用语是我公司的宗旨,在本标段施工中,我们将做到:1、文明施工是企业市场形象的重要部分,把文明施工目标具体化到各部门及施工队伍的经济责任制中。2、项目部定期对工地组织文明施工综合检查,杜绝野蛮施工行为。3、遵守当地政府的各项规定,尊重当地居民的习俗,加强全体人员的文明教育。与当地政府及居民友好相处,建立良好的社会关系。4、与当地各单位和居民保持良好的关系,如有矛盾,听从有关部门协调和处理。5、遵守“让业主满意是我们一切工作的出发点和归宿”宗旨,严格按设计要求规范化施工,对业主、监理作出的决定无条件立即执行;在文明施工方面接受业主、监理的指导。6、注重施工现场的整体现象,科学地组织施工。对现场的各生产要素进行及时的整理、清洁和保养,保证现场施工的规范化、程序化。工区内按要求竖立醒目的施工标识牌,现场人员持证挂牌进场、施工。7、爱护环境、美化环境,避免施工活动对环境的各种污染,江泽民同志曾指出:“破坏自然资源就是破坏生产力,保护自然资源就是保护生产力,改善自然资源就是改善生产力。”第42页共42页
在项目的整个施工期及缺陷责任期内,项目经理部将本着“拓宽质量视野,以人为本,在注意坚固性、耐久性的同时,使建设项目与生态环境相协调和自然和谐”的精神严格遵守国家的环保法规:《中华人民共和国环境保护法》,《建设项目环境保护条例》,《中华人民共和国水污染防治法》,《中华人民共和国固体废气物污染环境防治法》等。使整个施工活动满足合同文件提出的环保要求;并将采取以下措施,全方位控制对水质、土壤、大气等污染,把对当地的自然环境、邻近单位的生产和居民生活的影响减少到最低程度。1、定“环境保护实施计划”,使环保指标分解落实到各单位和个人的经济责任制中。2、爱惜当地的自然资源,严格听从业主和监理对施工的环保意见。3、防止水土流失,在施工期间保持工地良好的排水状态,修建足够的临时排水渠道,以不引起淤积、冲刷。4、对施工废料妥善处理,严格按规定或监理工程师的指示进行收集、疏导及弃置,力求少占土地、不影响排灌和农田水利设施。5、保护水质1)施工作业产生的灰尘,应进行洒水使灰尘公害减至最小程度;载重车辆途径城乡交通路线时,保持轮胎干净、不粘带泥土、不沿途遗撒。2)易于引起粉尘的细料或散料予以遮盖或适当洒水,运输时用帆布等遮盖。6、减少噪声、废气污染。1)加强对设备尾气的检测,对于超标排放废气的车辆要及时维修或禁止使用。2)施工设施如堆料场、加工厂尽量远离居民点以减少干扰。第42页共42页
3)机械设备生产操作时,采取有效的降噪、防护措施,在居民区夜间施工时,严格遵守当地有关部门对夜间施工的规定。6、完工清场措施工程完工、人员撤离之前,对施工现场、拌和场、施工营地等进行彻底清理,平整、恢复原貌。在工程范围内残留的材料等进行清理,对工程区的公路等永久建筑物按要求进行恢复。十、拟投入的主要施工机械设备表根据工程需要,我公司拟投入的机械设备均为自有,并在进场前做好机械的保养和检修。拟投入的主要施工机械设备表序号机械名称规格型号数量国别产地及年份额定功率(KW)生产能力备注1旋挖钻孔机12002南京2009良好2装载机ZL-302徐工2004.2150良好3挖掘机SK2303成工2004.11150良好4混凝土输送泵HB601西安20062003.860m3良好5汽车吊QD301洛阳2003.330t良好6钢筋切割机GQ40-112武汉2003120良好7自卸车华川8华川2003.670良好8自卸车20T10良好9发电机组GF-502山东2000.750kw良好10发电机组GF-242山东2000.1124kw良好11振动棒61.1km良好12混凝土切缝机1湖北2004良好1330Kva电焊机Bx3-5051天津200938km良好第42页共42页
十一、劳动力安排计划为优质、高效、安全的完成该工程的施工任务,根据项目与施工管理的要求,本公司中标后将针对本工程设立工程项目经理部,该项目经理部由本公司一批具有较好管理水平、技术水平、施工经验丰富和责任心强的管理技术人员组成,在现场全权代表公司行使管理职能及履行合同的权利与义务,是一支极有战斗力的施工队伍。1、劳务队伍选择:参加本工程施工的劳务队伍均为参加过类似工程的优秀专业施工队伍。2、对特殊技术工种的人员均持有有关劳动部门或建设主管部门统一考核颁发的操作作业证及技术等级证书。3、本工程主要劳动力配备见下表,普通力工按需配置。拟投入本工程的劳动力视现场工程进展情况随时增减;特殊工种人员持证上岗。劳动力安排计划表序号职务、工种人数1项目负责人12技术负责人13施工员14专职安全员15质量员16标准员17机械员1第42页共42页
8材料员19资料员110机管员1人11电工3人12抹灰工10人13砼工26人14机械工8人15普工15人合计72人注:本计划表是以每班八小时工作制为基础的。十二、主要材料、构件用量计划1、本工程工期紧,工程的物资准备工作要做得格外充分,要符合施工进度的要求,做到及时充足。2、施工所需物资,如:搭建临时设施的用料、临时办公桌、办公椅,各类施工工具,测量定位仪器、消防器材等,均提前进场,并合理分类堆放。3、施工用建筑材料将预先编制采购计划,并报请业主及监理工程师审核、确认,所有进场物资将预先定场地分类别堆放,并做好标识。拟暂投入的主要材料表序号项目名称计量单位计划用量第42页共42页
1钢筋笼kg58812盖梁钢筋kg51123盖梁钢筋kg32584系梁钢筋kg23075柱式墩台焊接钢筋kg30406耳背墙钢筋kg68677人行道构件光圆钢筋kg42188人行道构件钢筋kg36869支座垫石钢筋kg174710桥头搭板钢筋kg177511栏杆基础钢筋kg139612盖梁混凝土m314713耳背墙混凝土m344.414柱式墩台砼(砼)m326.6615系梁混凝土(水下砼、水泥、碎石)m316.216搭板混凝土(砼、水泥、碎石)m38017混凝土垫层(砼、水泥、碎石)m3316.818行车道铺防水砼面层(砼、水泥、碎石)m3138.619铰缝混凝土(砼、水泥、碎石)m372.8第42页共42页'
