• 371.00 KB

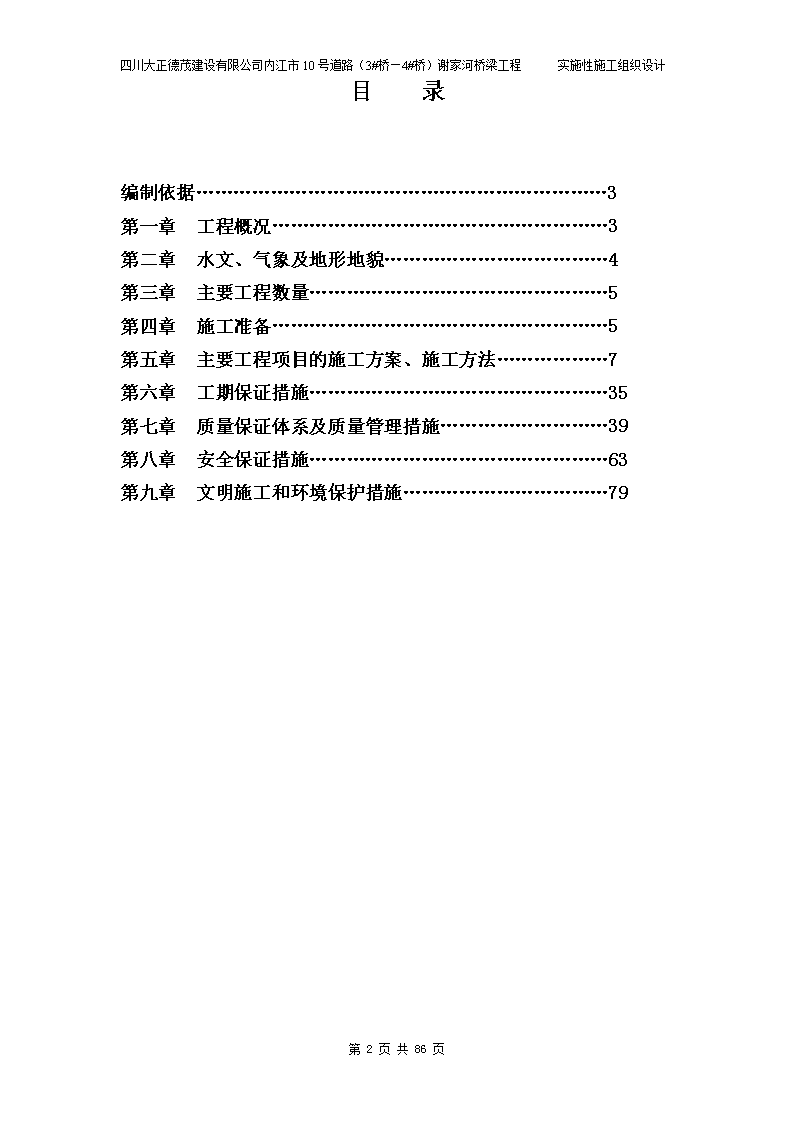

  • 86页

桥梁施工组织设计(总施

  • 86页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

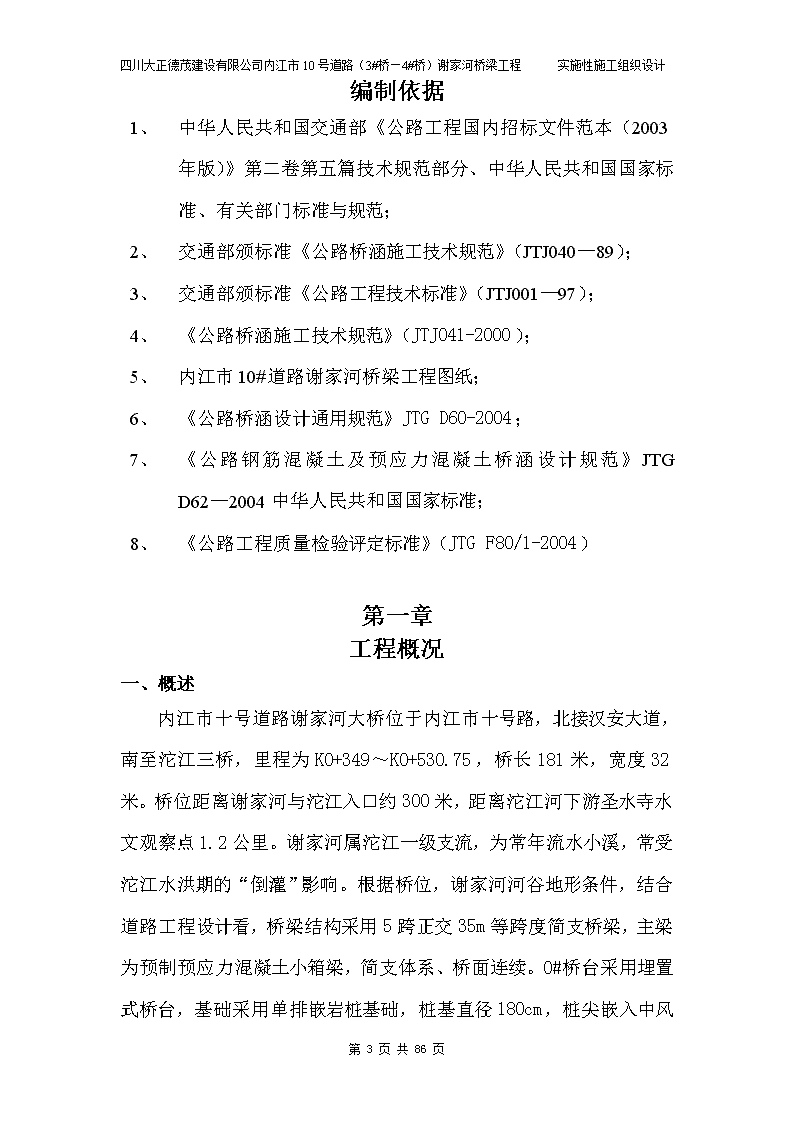

'四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计内江市东桐路北段土地整理项目10#道路谢家河桥梁工程实施性施工组织设计编制人:审核人:审批人:四川大正德茂建设有限公司内江项目部二○一○年五月二十日第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计目录编制依据…………………………………………………………3第一章工程概况………………………………………………3第二章水文、气象及地形地貌………………………………4第三章主要工程数量…………………………………………5第四章施工准备………………………………………………5第五章主要工程项目的施工方案、施工方法………………7第六章工期保证措施…………………………………………35第七章质量保证体系及质量管理措施………………………39第八章安全保证措施…………………………………………63第九章文明施工和环境保护措施……………………………79第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计编制依据1、中华人民共和国交通部《公路工程国内招标文件范本(2003年版)》第二卷第五篇技术规范部分、中华人民共和国国家标准、有关部门标准与规范;2、交通部颁标准《公路桥涵施工技术规范》(JTJ040—89);3、交通部颁标准《公路工程技术标准》(JTJ001—97);4、《公路桥涵施工技术规范》(JTJ041-2000);5、内江市10#道路谢家河桥梁工程图纸;6、《公路桥涵设计通用规范》JTGD60-2004;7、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62—2004中华人民共和国国家标准;8、《公路工程质量检验评定标准》(JTGF80/1-2004)第一章工程概况一、概述内江市十号道路谢家河大桥位于内江市十号路,北接汉安大道,南至沱江三桥,里程为KO+349~KO+530.75,桥长181米,宽度32米。桥位距离谢家河与沱江入口约300米,距离沱江河下游圣水寺水文观察点1.2公里。谢家河属沱江一级支流,为常年流水小溪,常受沱江水洪期的“倒灌”影响。根据桥位,谢家河河谷地形条件,结合道路工程设计看,桥梁结构采用5跨正交35m等跨度简支桥梁,主梁为预制预应力混凝土小箱梁,简支体系、桥面连续。0#桥台采用埋置式桥台,基础采用单排嵌岩桩基础,桩基直径180cm第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计,桩尖嵌入中风化泥岩(或砂岩)深度不小于14m。桥台台帽盖梁采用普通钢筋混凝土连续梁。桥台采用重力式U型桥台,基础采用双排嵌岩桩基础,桩基直径180cm,桩尖嵌入中风化泥岩(或砂岩)深度不小于10m。桥墩采用桩柱式桥墩,基础采用嵌岩桩基础,桩尖嵌入中风化泥岩(或砂岩)深度不小于14m。桥墩横向设4片墩柱,墩柱直径150cm,桩基直径180cm。墩柱之间设置地系梁,由于1#桥墩墩柱较高,在墩柱中间部位设置中系梁1道。桥墩盖梁采用现浇预应力混凝土结构,要求预应力分二批次进行张拉。第二章水文、气象及地形地貌一、气候特点内江市属准亚热带湿润气候型,气候温和,年平均气温17.8℃,年平均降雨量1000~1200mm,全年降雨量主要集中在6~9月,占全年降水量的75%以上,12~4月雨量偏少。二、水文K0+700~K2+302m段道路跨越沱江左岸岸坡地带,谢家河为沱江河一级支流,为常年流水,水深2~3米,冲刷深度约3米,冲刷线为河床现有基岩剥蚀面。勘察期间,沱江正处于枯水期,线路段水位在290.50米左右,最高洪水位约300.00米,洪水期常受沱江“倒灌”的影响。三、地形、地貌第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计拟建道路场地属构造剥蚀丘宽谷地貌,场地所处微地貌单元较复杂,地形变化较大,桥位区于谢家河河道及其两侧岸坡部位,谢家河在K0+412米里程段由东西转向南西方向最后汇入沱江,谢家河宽约2—3米。第三章主要工程数量一、主要工程数量表1、φ1.8米桩基共31根共计528米,混凝土标号C30。2、钢筋:1310303.9Kg3、钢绞线:138579.8Kg4、砼:7321.35立方5、M7.5#浆砌砖:56立方6、M7.5#浆砌MU3O片石:300立方7、级配砂粒:2203.9立方8、沥青混凝土:4080平方9、预制35米小箱梁:50片第四章施工准备一、施工组织机构1、施工组织及管理机构组建精干高效的“四川大正德茂建设有限公司内江项目经理部”第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计,在组织机构的建立上立足专业化,选取最有经验的管理人员和专业的技术人员组成强有力的施工组织机构,形成施工组织管理的核心层。对工程施工的全过程和规定的各项技术指标承担管理责任、管理风险。对外代表我公司与业主、设计单位、监理工程师及当地各级政府和有关部门密切联系工作,旨在创造一个良好的施工环境;对内指挥协调各施工队间的生产活动,负责本工程施工中的有关工程技术、工程进度,现场管理,质量检验,工程计量等工作。力争保证质量、提前完工。2、项目经理部下设机构本合同段工程实行项目法管理。经理部编制26人,项目经理及项目总工由具有相应资质和丰富施工管理经验的人担任,项目经理部设工程部、工地试验室、安全质量部、环境保护及地方协调部、财务会计部、计划统计部、机电物资部及综合办公室等六部二室,主要人员选派具有相应工程施工经验的人员组成。工程部负责整个工程的进度计划、测量、施工技术等工作,安全质量部负责工程质量检查、质量管理和施工安全生产管理工作;计划统计部负责合同管理、计划统计报表和计量支付等工作;工地试验室负责整个工地的材料检验和试验工作;财务部负责整个工程的财务工作;机电物资部负责整个工程的材料采购,施工机械调配以及施工机械的管理、维修工作;环境保护及地方协调部负责有关环境保护的法律、法规和规章制度的落实检查及地方协调工作。二、人员、设备准备1、人员、设备分批进场。首批人员在接到中标通知书后5天内进场进行筹备工作,如办理施工现场的交接手续、办理临时工程用地手续、修建临时生产生活房屋、组织部分材料设备等准备工作;根据需要,本合同段所需人员逐步全部进场。项目部建设及临时设施建设完成后,,桥梁施工设备按工程进度需要逐步进场。2、本项目施工的人员全部从本单位调入,施工设备全部从本单位在已完工工地转移,设备、机具和周转材料用汽车运抵工地。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3、在施工前召开开工动员会。首先由项目经理召集经理部各部门领导和各队队长进行管理层的施工动员,然后由各部门领导和各队队长对其管辖范围内管理人员、作业层班组长及专业施工人员进行施工动员,动员的主要内容是:介绍本工程项目的基本情况和建设意义;讲述本标段工程的施工特点、施工方法和注意事项;强化对工期、质量、安全、环保和成本意识的教育;明确本工程项目的整体创优规划及本标段的创优目标、体系和措施。经过动员,使全体施工人员了解工程基本情况,清楚施工特点及注意事项,明确施工方法及创优目标,安全、质量、工期要时时狠抓。第五章主要工程项目的施工方案、施工方法一、施工方案结合当地的气候特点,本桥施工方案的基本原则是:桥梁工程采用分段平行作业进行施工。狠抓难点、重点、关键工程和计划控制,科学合理连续均衡的组织施工。进场后在进行临时驻地建设的同时,首先要抓紧施工便道和地方道路的改建施工、电力线路的敷设、变压器的安装。二、施工进度计划方案1、根据本桥施工内容之间的合理搭接与相互关系,本桥内工程内容的分部与工程量大小等情况,本着保证质量、确保安全和进度、突出重点、合理调配、连续均衡、留有余地的原则,施工时采用进度计划横道图组织施工。1)进度计划图表中各分项工作持续时间为日历时间。2)分项工程施工持续时间均已考虑各工作之间的间歇时间和工艺时间。3)本方案在施工过程中,根据实际情况、气候等因素作动态调整。2、工期总体安排由于法定节假日、农忙季节、雨季等因素的影响,结合各分项工程的特点,我项目部计划9个月零10天(2010年6月10日~2011年3月25日)完成本合同段的全部工程,提前10天完工。三、下部结构施工及准备工作1、第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计施工准备工作包括场地平整、泥浆池的制作、测量定位、护筒埋设、钻机就位等工作。首先将钻孔桩施工范围内的场地进行整平、碾压、场地平整完毕后,挖出泥浆池。泥浆循环系统布置根据现场地形及周围环境统筹安排,两个独立的索塔桩基础可以共用一套泥浆循环系统。泥浆循环池设桥梁中心附近。泥浆池由制浆池和沉淀池组成。为避免泥浆对周围环境的污染,在钻孔施工过程中,对沉淀池中沉渣及灌注时溢出的废弃泥浆,采取随时清除,防止泥浆污染环境。场地平整完毕后,测量人员准确放出各钻孔桩的桩位及标高,并进行栓桩,以便进行校核。护筒采用6mm厚的钢板制作。护筒每节高2.0米,如护筒埋深超过2米时,采用接长焊接。另外,为了便于泥浆循环,在护筒顶端预留40×20cm的出浆口。钢护筒采用挖孔埋设,在护筒四周准确确定出护筒中线位置和垂直度,经检测符合要求后,分层对称夯实护筒四周粘土。护筒顶面比原地面高出30cm以上。并根据水文情况保证雨天钻孔不被淹没。各项工作准备结束后,将钻机就位。钻机采用拖拉就位,将拼装好的钻机就位后,钻尖对准钻孔桩位,测量人员复核检测钻杆的垂直度,各项检测合格后,进行钻孔。2、钻孔第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计根据设计图纸标的桩基直径及地质资料选择钻机,试验配制护壁泥浆,防止孔壁坍塌,按照设计说明要求施工、钻孔设计标高或设计要求的入岩层深度;根据钻探记录及提取的钻渣。判其是否符合设计要求,达到设计要求书面通知监理、业主,设计单位及地勘单位共同到场进行验收。护筒设置:护筒内经比桩经大于200—400mm,在安护筒时,中线应与桥桩基中线重合,而在水域可靠方向加定位。严格控制平面位置,竖向倾斜,护筒连接时均应满足要求。在施工时,严格按照要求:检查护壁直径、高度及埋置深度、泥浆的比重、粘度;含砂率,胶体率。钻孔过程作好记录,通常注意钻进情况是否正常,成孔后再检查基桩位的误差,钻孔倾斜度,孔深及入岩深度,在刚完钻孔时首先检查其安全距离。护筒高度应高出地面0.5m,当钻内有承压水时,采用稳定护筒内水头的措施。护筒连接时无突出物,而应挖、压不漏水。钻孔泥浆调制和使用要求,其性能指标按照《公路桥涵施工技术规范》要求见下表:钻孔方法地层情况泥浆性能指标相对密度粘度pa.s含砂率(%)胶体率(%)失水率mL/30min)泥皮厚mm/30min)静动力Pa酸碱度ph冲击坍塌地层1.20-1.4022-30≤4≥95≤20≤33-58-11钻孔灌注桩的注意事项:(1)、开孔的孔位必须准确,开钻时均应慢速钻进,待导向步位或钻头全部进入地层后方可加速钻头。(2)、在钻孔排渣提钻头或因故障停钻时,应保持孔内具有规定的水位和要求的泥浆相符,密度和粘度处理好,孔内事故或因故障停钻,应将钻头提出孔外。3、清孔编号项目充许偏差1孔的中心(mm)单排桩:502孔径(mm)不小于设计桩径第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3倾斜度(mm)小于1%4孔深(mm)不小于设计规定5沉淀厚度(mm)≤50mm(设计值)(1)、钻孔深度达到设计标高时,应对孔深进行检查,应符合成孔的质量标准,检查方法采用专用仪器测定。如在缺乏专用仪器时,采用外径为钻孔桩钢筋笼直径加100mm(最好大于钻头直径),长度为桩直径4-6倍的探孔器检查。成孔质量标准表:(2)、清孔方法:根据现场钻孔而定,可采用换浆、抽浆、掏渣、空压机喷射、砂浆置换等。清孔分两次进行,第一次在成孔后立即进行;第二次是在放钢筋笼和导管安装完毕后进行,清孔后应检查孔底标高,是否符合规范规定,清孔后应在规范规定的时间内灌混凝土,孔桩在灌注水下混凝土前,应射水冲洗孔底。导管在使用前应进行试拼,进行水密承压和接头抗拉试验后,导管应自下而上编号记好安排工作。在放入钢筋骨架后,灌注水下砼之前,应再次检查孔内泥浆性能指标和孔底沉淀厚度。如超过规定,应第二次清孔,直到符合要求后,方可灌注砼。4、灌注水下混凝土1)、混凝土搅拌机能力:应满足桩孔在规定的时间内灌注完毕,本工程水下桥墩砼,我司决议采用集中搅拌砼来满足时间。2)、水下混凝土采用钢导管灌注,导管内径为250—350mm,在导管使用前,进行水密承压和接头抗拉试验,在进行水密试验的水压不小于孔内水的1.3倍。3)、水下砼配制:采用普通硅酸盐水泥或硅酸盐水泥、在采取矿碴水水泥时,采取防离析措施,水泥的初凝时间不易早于2.5h,水泥的强度等级不低于42.5。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计4)、砼搅拌时,拌和物应控制良好的和易性,在灌注过程中,无显著离析,弥水现象,保持足够流动性,坍落度控制在18—22cm.5、灌注水下砼的技术措施要求1)、首批砼的数量应满足导管首次填充深度(≥1.0m)和填充导管底部的要求,如右图:所需的砼数量可按此计算。V≥[πD2(H1+H2)+πd2h1]÷4首批砼拌和物下落后,砼连续灌注,在灌注过程中如有承压力的地下水应注意保持孔内水头。HwH2H1h12)、在灌注砼过程中,经常测探孔内砼面的位置,及时调整导管深度,并应防止钢筋骨架的上浮,当灌注砼顶面距离钢筋骨架底部1m左右时,开始降低砼灌注速度,当砼拌和物上升到骨架底3—4米时,提升导管其底口距骨架底部2米以上,立即灰复正常灌注速度。在灌注砼将近结束时,应对砼灌注的数量进行计算,以确定所测砼的灌注高度是否正确,灌注的标高一般高于设计标高0.5—1米剥桩头来保证砼强度。灌注中如发生故障时,及时查明原因,合理确定处理方案进行处理。3)桩基砼施工完成后,待砼经过超声波检测后才能进行下道工序施工。5、重力式桥台(1)基础施工第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计桥台基础石方采取挖掘机辅以空压机配风钻人工开挖,必要时采取小型松动辅助爆破。在开挖至离基底0.5m时,采取人工配风钻开挖。挖至设计标高后将基岩表层须凿平或凿成台阶并清洗。在进行基坑开挖前,应先会同监理工程师测设原地貌,并根据地质水文资料结合现场具体情况编制合理的开挖方案和支护方案,并报送监理工程师,经批准后才能施工。施工前首先进行详细的放样测量工作,然后根据设计图纸要求的基础开挖位置、深度、基底尺寸进行开挖。基础开挖以挖掘机为主辅予人工开挖。对渗水基坑,应在沿基底四周范围以外挖集水沟和集水坑,使坑壁渗水经四周集水沟汇于集水坑,集水坑可用竹箩、编框围护,以防止泥砂堵塞吸水笼头。抽水时应有专人负责维护集中水沟和集水坑,使其不淤、不堵,能及时地将水排出。基坑开挖完成后,及时会同监理对基坑承载力进行检验,检验合格后马上进行隐蔽工程施工。桥台基础设计为C30混凝土,(2)台身C30混凝土施工。(3)台帽、系梁施工台帽、系梁采用大体积钢模板,螺栓连接和PVC内穿对拉杆对拉,槽钢固定。施工前根据设计图纸放样,并请监理复核,无误后安装模板,钢筋制安时要与垫石和挡块钢筋一起制作安装,混凝土在拌和站集中拌制,用混凝土运输车运输到现场,用吊车吊装入模。混凝土配合比严格按照施工配合比配制,施工过程中严格控制坍落度,混凝土浇筑时振捣密实,不出现漏振。施工时严格控制垫石高程,并用水平尺多方检查水平度。台帽背墙施工时应按照设计预留搭板锚固钢筋,混凝土表面应收光抹平。(4)搭板及枕梁施工台背按设计要求回填压实后,在基础上对枕梁进行放样,用人工开挖沟槽,施工时严格控制枕梁的平面位置和高程。开挖完成后立即进行钢筋帮扎,自检合格后报监理工程师复检,合格后立即浇筑混凝土。混凝土在拌和站集中拌制,用混凝土运输车运输到现场。混凝土配合比严格按照施工配合比配制,施工过程中严格控制坍落度,混凝土浇筑时振捣密实,不出现漏振。施工时严格控制枕梁高程。枕梁施工完成后立即对搭板基底进行封底,6、墩柱施工本合同桥梁墩柱为双圆柱墩柱,混凝土标号C30。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计拟定施工方案为:由于部分墩柱较低,除1墩分两次浇筑外其余桥梁墩身施工其它墩柱均一次性浇筑。为减少水平施工缝,每次墩身浇筑高度,两系梁间进行一次性立模浇筑,支架搭设也按墩身浇筑高度分段搭设。在墩身施工时,拟在墩身四周搭设施工支架,支架每5米四周加设剪刀撑外加支撑,对于高支架还必须采取四周设缆风绳稳定等措施,以确保支架自身稳定性。同时脚手架在施工断面铺设木板,确保施工人员的安全,脚手脚也作为施工人员上下梯道和操作平台。(1)、双圆柱墩柱施工1)、测量放样支模前准确放出纵、横轴线位置,并测施工出立模轮廓线,换人检查复测,确保测量的准确性,并请监理工程师现场监督。2)、钢筋加工、绑扎钢筋经原材料检查合格后,在钢筋房集中加工成形,然后运至结构物处人工绑扎成形,其各项加工及绑扎指标应严格根据相应的施工规范控制于允许偏差之内。钢筋保护层使用钢筋头垫块以保证保护层厚度。钢筋绑扎前,应对桩基顶砼进行凿毛并清洗干净,以保证墩身和桩基的整体性。墩身钢筋在安装时可临时固定在施工脚手架上,主筋应保证竖直,不倾斜。3)、模板制安模板制作:墩身模板采用工厂加工定型的大体积钢模(δ=5mm)立模现浇,每节段模板高度为2.0m,采用螺栓(φ=20)连接。模板的加工制作完全按照浇筑清水砼的要求进行,板面高差控制在1mm内,平整度控制在2mm内。墩身模板采用型钢作纵横背枋,模板在制作加工时设置0.3㎝公母楔,形成强大的环箍以固定、支撑模板,确保模板不致错位、变形。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计模板安装:模板支立前认真清洗干净,涂刷脱模剂,在拼装时采用双面胶止浆垫夹在模板接缝处以防漏浆。模板支立前精确放设结构外轮廓线并将基底用水泥浆找平,找平误差控制在2mm内,保证模板拼后的垂直度符合规范要求。模板拼装采用人工配合16T汽车吊,在模板设计时考虑吊点以防吊装变形。每吊装一节模板即检查一次模板的垂直度及几何形状,无误后方续拼上层。模板支立完成后紧固各加固螺栓。模板安装时用垂球校正。安装好后根据高度上设置1~2道四周缆风钢绳,用葫芦收紧,用以控制模板的垂直度。4)、砼浇筑钢筋绑扎和模板安装经自检合格,报监理工程师检验合格后,方可浇筑砼。墩身砼在相邻拌和站集中搅拌,用混凝土罐车云到施工现场后用吊车吊装入模。施工时,根据砼的运输距离、天气情况适当调整坍落度,其坍落度损失应在施工前充分考虑。砼入模前做外观鉴定和坍落度检测,符合要求才能使用。砼按层厚不大于30cm均匀对称下料,下料自落高度大于2m时,于模口设减速串筒以降低砼下落高度和速度,防止砼发生离析现象。浇筑砼时,避免单边积料,保证模内砼对四周侧模压力基本均匀、平衡,以避免单边积料引起该边砼侧压力偏大而导致模板变形、移位。砼采用插入式振捣器振捣,相邻层间交接振捣10~20cm,振捣方向由中向边循环,振捣均匀,最后一层采取二次振捣措施。在砼浇灌中,要保证浇灌的连续性,特别注意浇灌中模板的变形情况,派专人值班检查,做好砼浇灌记录。砼浇灌当中和浇灌完毕后,在高温情况下,须对模板表面进行湿润。如遇下雨情况,则用彩条布遮盖。待砼强度达到40%后可拆出模板,拆出模板时严禁伤及砼。模板拆出后采用塑料薄模全封闭润湿养护,以此提高强度并避免墩身首污染。达到设计强度后,应对其表面模板接缝痕迹进行打磨处理,使表面光滑顺畅。5)、钢筋制作安装施工工艺与双柱式墩柱钢筋施工工艺同。6)、模板安装模板支立前认真清洗干净,涂刷脱模剂,在拼装时采用双面胶止浆垫夹在模板接缝处以防漏浆。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计模板支立前精确放设结构外轮廓线并将基底用水泥浆找平,找平误差控制在2mm内,保证模板拼后墩柱轴线的垂直度符合规范要求。模板拼装采用人工配合塔吊吊装,在模板设计时考虑吊点以防吊装变形。每吊装一节模板即检查一次模板的垂直度及几何形状,无误后方续拼上层。模板支立完成后紧固各加固螺栓。模板安装时用垂球校正。安装好后根据高度上设置1~2道四周缆风钢绳,用葫芦收紧,用以控制模板的垂直度。由于桥墩较高,模板采用翻模施工工艺。每套翻模模板分三个节段组成,每一节段模高度2.25m,为工厂定制的大块钢模。墩身四周搭设钢管脚手架,作为施工平台。7)、翻模施工第一段混凝土浇注完成,并达到强度要求后,即进行翻模施工。每次浇注2个模板节段共4.5m。如此循环交替进行施工,直至墩柱施工完毕。8)、施工注意事项在施工过程中,严格控制脚手架稳定性、钢筋制作安装正确性、模板加工及安装精度,砼生产、浇筑、养生、墩身纵横垂直度、墩顶标高、外表光洁美观。施工时注意在墩柱顶预留支座孔洞。7、盖梁施工1)、施工准备场地平整压实,基底采用50t压路机振动碾压盖梁:50号混凝土钢筋:直径≥12mm的均采用II级热轧钢筋,直径<10mm的采用I级钢筋钢绞线:预应力钢束采用公称直径15.20mm,标准强度fpk=1860Mpa2)、钢筋及波纹管制作安装钢筋按施工设计图加工,按设计图安装钢筋、波纹管,然后安装模板。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计波纹管安装时,用坐标放样,各控制点用固定筋与骨架钢筋焊牢,波纹管用12号铁丝捆绑(必要时电焊点焊)定位于固定筋上。波纹管接头用直径大一号的波纹管套接,套接搭接长度不短于20cm,用胶带密封,以确保接头牢固密封。波纹管安装就位,经监理工程师检验合格后,方可安装模板。3)、模板与脚手架的安装支架采用扣件式钢管支架,主要由立杆(立柱)和横向水平杆(小横杆)、纵向水平杆(大横杆)、剪力撑和斜撑等组成,立杆、大横杆、小横杆主要是受力构件。扣件式钢管支架杆连接采用直角扣件、旋转扣件和对接扣件三种,供两根钢管直角连接,搭接连接或对接连接用,3种扣件的容许荷载分别为6KN,5KN和2.5KN。立杆间距一般顺桥向(纵向)为1.0~1.2m,横桥向0.5~1.1m,大横杆步距不超过1.5m。扣件式钢管支架必须搭设在经处理的坚实地基上,在立柱底部铺设垫层和安放底座。模板的安装与钢筋工作配合进行,基底压实后根据设计要求安装好脚手架,先将底模安装好为加工钢筋提供施工面。钢筋及波纹管安装完毕再立侧模板,每次模板安装完成后需要通过验收合格后,方可进入下道工序。为保护模板方便拆模,模板与混凝土接触面,在使用前要涂抹隔离剂或其它措施处理。4)、梁体砼浇筑第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计砼由拌和站严格按设计配合比集中拌和,砼由吊车输送入模。采用插入式振动器振捣。浇筑时先从一端开始对称浇筑模板下部砼,而后向两侧浇注。分层厚度不大于30cm,斜向坡度不陡于1:3,新旧砼浇筑的间隔时间确保不大于砼的初凝时间。二次赶压模平用木模子进行收面,定时浇水养护。浇筑混凝土还应注意以下事项:(1)强力振捣是提高施工质量的重要关键,应尽量采用底侧模联合振捣工艺;(2)应随时注意检查与校正支座钢板、端部锚固板及其他预埋件的位置;(3)后张梁孔道端头,预埋件、加固盘很多,应注意混凝土的密实性,必要时可使用小骨料混凝土浇筑;(4)混凝土拌和料自加水起,超过45min后不得使用,掺用缓凝型减水剂时,可延长至1h。5)、预应力筋张拉当盖梁砼强度达到图纸规定的强度后,按钢束顺序对称张拉。采用“双控”法(伸长量和张拉力)横向对称张拉,用标准底松弛钢绞线,张拉控制程序为0→初应力→σk(持荷5min)→σk锚固。其中σk为张拉时控制应力(包括预应力损失在内),两端同时张拉时,两端千斤顶升降压、画线、测伸长、插垫等工作一致。预应力筋张拉还应注意以下事项:(1)应尽量减小力筋与孔道摩擦,以免造成过大的应力损失或使构件出现裂缝、翘曲变形。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计(2)力筋的张拉顺序应按设计规定进行,若无规定时,应综合以下两方面核算确定:一、避免张拉时构件截面呈过大的偏心受力状态,应使已张拉的合力线处在收压区内,边缘不产生拉应力。二、应计算分批张拉的预应力损失值,分别加到先张拉的力筋控制应力值σk内,但σk不能超过有关规定,否则应在全部张拉后进行第二次张拉,补足预应力损失。张拉时,两端千斤顶升降速度应大致相等,测量伸长的原始孔隙、伸长值等工作应在两端同时进行,千斤顶就位后,应先将主油缸少许充油,使之蹬紧,让预应力筋绷直,在预应力筋拉至规定的预应力时,应停车测原始孔隙或画线作标记。(3)滑丝及处理。规定每束钢绞线段丝或滑丝不得超过1丝,每个断面滑丝之和不得超过1%,为防止滑丝要做好以下工作:1)、加强对设备、锚具、预应力筋的检查a、千斤顶和油表需按时进行校正,保持良好的工作状态,保证误差不超过规定,千斤顶的卡盘,楔块尺寸应正确,没有磨损沟槽和污物以免影响楔块和退楔。b、锚具尺寸应正确,保证加工精度,锚环、锚塞应逐个进行尺寸检查,有同符号误差的应配套使用,亦即锚环的大小两孔和锚塞的粗细两端,有只允许同时出现误差或同时出现负误差,以保证锥度正确。c、锚环应保证规定的硬度值,当锚塞硬度不足或不均,张拉后有可能产生内缩过大甚至滑丝。d、锚环有的有内部缺陷,应逐个进行检查,锚环太软或刚度不够均会引起锚塞内缩超量。e、预应力筋使用前应按规定检查:钢丝截面要圆,粗细、强度、硬度要均匀。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计f、锚具安装位置要准确:锚垫板承压面、锚环、对中套等的安装面必须与孔道中心线垂直,锚具中心线必须与孔道中心线重合。2)、严格执行张拉工艺防止滑丝断丝a、垫板承压面与孔道中心线不垂直时,应当在锚圈下垫薄钢板调整垂直度,将锚圈孔对正垫板并点焊,防止张拉时松动。b、锚具在使用前必须先清除杂物,刷去油污。c、楔紧钢束的楔块其打紧程度务求一致。d、千斤顶给油,回油一般应缓慢平稳进行,特别要避免大缸回油过猛,产生较大的冲击振动,易发生滑丝。e、张拉操作要按规定进行,防止钢筋受力超限发生拉断事故。f、在冬季施工时,特别是在负温度条件下钢丝性能发生了变化(钢丝伸长率减少,弹性模量提高,锚具变脆变硬等。)故冬季施工较易产生滑丝与断丝,故预应力张拉应在正温条件下进行。3)、滑丝及断丝的处理a、滑丝处理:张拉完成后应及时在钢绞线上作好醒目标记,如发现滑丝,解决措施一般是:采用千斤顶和卸荷座,将卸荷座支撑在锚具上,用千斤顶张拉滑丝钢绞线,直至将滑丝夹片取出,换上新夹片,张拉至设计应力即可。如遇严重滑丝或滑丝过程中钢绞线受到了严重伤害,则应将锚具上的所有钢绞线全部卸荷,找出原因并解决,再重新张拉。b、断丝的处理:常用的方法有,提高其它钢丝束的控制张拉力作为补偿,但任何情况下最大超张拉力不得超过标准强度8%;换束:卸荷、松锚、换束、重新张拉至设计应力值;凡反复张拉已经超过三次,或张拉力超过钢丝的抗拉极限强度值Ryb,则整束更换。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计4)、安全操作注意事项a、张拉现场应有明确标志,与该工作无关的人员严禁入内。b、张拉或退楔时,千斤顶后不得站人,以防止预应力筋拉断或锚具、楔块弹出伤人。c、油泵运转有不正常情况时,应立即停车检查,在有压情况下,不得随意拧动油泵或千斤顶各部位的螺丝。d、作业应有专人负责指挥,操作时严禁摸踩及碰撞力筋,在测量伸长及拧螺母时,应停止开动千斤顶或卷扬机。e、夹具应有足够的夹紧能力,防止锚具夹具不牢而滑出。f、千斤顶支架必须与梁端垫板接触良好,位置正直对称,严禁多加垫块,以防止支架不稳或受力不均倾倒伤人。g、在高压油管的接头应加防护套,以防喷油伤人。h、已张拉完而尚未压浆的梁,严禁剧烈振动,以防止预应力筋裂断而酿成重大事故。张拉时由专职质检员旁站监督。严格按设计张拉顺序对称逐级进行。认真记录压力表读数值及钢绞线伸长量,同时检查有无断丝、滑丝现象,检查记录盖梁的侧弯、起拱值是否满足设计及规范要求。张拉顺序为:T1→T2。5)、压浆及封锚第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计盖梁张拉完毕后,经监理工程师检查签认同意后立即进行孔道压浆。压浆前,先用电动手提砂轮割除多余钢绞线至距锚塞层部2~3cm处之后采用42.5普通硅酸盐水泥加粒径小于0.3cm的细砂,按1:1.5的配比适当加水拌匀,要耐心细致,以手工操作堵缝后,用高压风吹出孔道内的积水,压浆顺序从下层孔道到上层孔道,严格控制水灰比,水灰比宜为0.35~0.40,并掺入适量减水剂,水泥浆稠度控制在14~18,采用活塞式压浆,水泥浆从拌制到压入孔道的时间不超过40分钟,边搅拌边压入。压浆从甲端压入,乙端喷出饱满的浓浆后,封闭乙端,待压力升至0.6~0.7MPa时,关闭甲端压浆阀,关闭出浆口后,应保持不小于0.5MPa的一个稳压期,该稳压期不宜少于2mm。待所压浆液密实后,拆除压浆管阀门,对锚端钢筋,立模浇筑封锚端砼。6)、压浆前的准备工作a、切割锚外钢丝。露头锚具外部多余的预应力筋需切割,若采用烧割时应采取降温措施,以免预应力筋和锚具过热产生滑丝现象。预应力筋切割后的余留长度不得超过2cm。b、封锚。锚具外面的预应力筋间隙应用环氧树脂胶浆或棉花和水泥浆填塞,以免冒浆而损失灌浆压力,封锚时应留排气孔。c、冲洗孔道在压浆前应用压力水冲洗,以排除孔内杂物,保证畅通。冲洗后用空压机吹去孔内积水,但要保证孔道湿润,以使水泥浆与孔壁结合良好。在冲洗过程中如发现冒水、漏水现象,应及时堵塞漏洞。7)、水泥浆的拌制a、配合比有中心实验室经试验给出、并由试验员监控。b、水泥浆的主要条件:附合设计要求。c、水泥浆的拌和:先下水再下水泥,拌和时间不少于1min,灰浆过筛后存放与储浆桶内,此时仍要低速搅拌,并保证足够的量,保证每根孔道一次连续完成,水泥浆自调制到压入管道不要超过40min。8)、压浆工艺第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a、孔道压浆顺序时先下后上,要将集中在一处的孔一次压完,对曲线孔道应由最低点的压浆孔压入,有最高点排气孔排气和泌水。b、压浆管路长度不宜超过25m,当超过30m时,应提高压力100kpa-200kpa。每个压浆孔道两端的锚塞、进出浆口均应安装一节带阀门的短管,以备压注完毕时封闭,保持孔道中的水泥浆在有压状态下凝结。整个压注系统及胶管个阀门出内径不得小于10mm,以防堵塞。c、预应力筋张拉后,孔道应尽早注浆,一般不宜超过14d。d、压浆应使用活塞式压浆泵,不得使用压缩空气。e、冬季施工环境低于+5℃时,应采取措施。f、为检查孔道内水泥浆的实际密度,压浆后应从检查孔抽查压浆的密实情况,如不实,应及时处理纠正。要在拌制水泥浆的同时,制作标准试块,经与构件同等条件养护到20Mpa后方可撤消养护。g、孔道压浆时工人要戴防护眼镜,以免水泥浆喷伤眼睛。压浆完毕后应认真填写施工记录。9)、封端:孔道压浆后应立即将梁端水泥将冲洗干净,同时清除支撑垫板、锚具及端面混凝土的污垢,并将端面混凝土凿毛,以备浇筑封端混凝土。封端混凝土的浇筑程序如下:a、设置端部钢筋网。为固定钢筋网的位置,可将部分箍筋点焊在支撑板上。b、封端混凝土强度,应符合设计规定,若设计无规定时,不宜低于梁体混凝土强度标准值的80%。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计c、浇筑封端混凝土时,要仔细操作并认真捣实,务使锚具处的混凝土密实。d、封端混凝土浇筑后,静置1h-2h,带模浇水养护。脱模后在常温下一般养护时间不少于7昼夜。冬季气温低于+5℃时不得浇水,养护时间增长,同时还应采取保温措施,防止冻害。四、上部结构施工由于本合同跨线桥为预应力连续箱梁外,主线内所有梁为简支小箱梁。1、箱梁的预制台座(底模)由于预制场设置在路基上,因此、路基按照路基施工规范进行分层压实后,浇注15cm厚C20封闭混凝土硬化,并作好排水。在硬化后的场地上布置预制台座。台座采用C25钢筋砼进行浇筑,外用∠75×5角钢镶边,上面铺设1层3mm厚的冷轧钢板,并与台座砼预理件相联,保持梁底面光洁美观。并在每个台座的端底板处设置活动底板,以便脱膜吊运。根据现场实际需要,计划施工台座8个,方可满足施工需要。台座两端由于预应力张拉后受力较大,必须有足够的支承能力,所以,台座两端采用2m×2m×0.6m扩大基础进行加强;端模板应与侧模和台座底模紧密贴合,并与孔道垂直。2、钢筋的制作安装(1)钢筋在钢筋混凝土中起着相当重要的作用,必须按着设计图纸的要求及规范在钢筋房加工后运到现场安装。(2)底板横向钢筋及腹板受力筋的安装:可先用尺量测确定梁的跨中并做标记,然后用长尺依据设计给定的各筋号尺寸关系,把各钢筋位置标记在底板侧面,按标高使钢筋就位,竖向钢筋可用线锤校正。(3)底板的顺向钢筋:可先制钢筋定位板其板厚度2cm为易,宽度可5~6cm第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计,长度等于底宽,在底板上可5.5m~2m设置一个,在定位板预先画上钢筋号及位置线,定位板临时固定在底模上,按线就位安装钢筋,就达到设计要求的效果。(4)腹板水平钢筋安装:可先做一小木棒长度与腹板受力筋相等,上面用笔标出水平钢筋位置,然后以此为标尺在一定距离的竖向钢筋上用化石笔标出标高,按着标高安装钢筋就能达到设计及规范要求,在安装水平筋的同时要注意受力钢筋垂直度调整。(5)顶板钢筋的安装:先检查腹板竖向钢筋,是否就位并确定无误后在同一侧绑扎顶板横向钢筋,然后在两端定位顺向钢筋中间用拉线方法在中间做标记钢筋就位标高,而后按标记安装就位,钢筋顺向轴线就会同心。(6)波纹管的安装:先由跨中向两端在底模侧面用与标记钢筋不同颜色的笔标记钢束纵向坐标点。在根据设计给的钢束坚坐标计算出波纹管的底坐标,用尺量的方法,定出各纵向坐标点的坚向坐标位置用铅丝做出位置固定点然后用线绳把点做成连线,检此是否符合设计要求,经过调整确定后,再按着线和设计给定距离焊好钢束底面定位钢筋,钢筋焊好后安装波纹管,先用铅丝固定顺向直线平曲均符合要求后再焊其它固定波纹管位置的钢束固定钢筋,并对波纹管在焊筋处加以保护,不得烧伤波纹管。3、模板工程按照梁体制、存、架的进度要求,我项目部投入制梁钢模:35米箱梁钢模板2套半(内外模各2套,边模半套),模板均采用定型钢模板.侧模:面板采用3mm厚冷轧钢板,加劲肋板使用5mm厚普通钢板,模板间贴双面封条,螺栓连接,支撑使用钢管脚手架的可调底座和,侧模底部与底模接触处,贴双面胶条以保证密封。内模:由于箱梁内箱断面的限制,内模拆装只能人工进行,所以内模的分块重量控制在45kg以内。内模分顶板模板、异型上角模、墙模和异型下角模4部分,上角模为半铰连接、丝杆调角,为顺利拆模创造条件。模板沿梁纵向分块长度1m,内模拼装在梁外进行。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计4、混凝土浇筑箱梁混凝土浇注按照先底板、后侧腹、再顶板的顺序进行浇注。底板混凝土由上部垂直浇注,底板混凝土施工完毕后,进行腹板施工。两侧腹板对称浇注,按照纵向分段、水平分层的程序进行。根据箱梁混凝土量,每2m为1个工作段,水平分层厚度不大于30cm,纵向相接处重叠长度50~100cm,水平重叠厚度5~10cm。当腹板混凝土浇注到接近顶端异性角模时,安装顶模,进行顶板混凝土浇筑。5、张拉及封端当混凝土强度达到设计强度且养生4天时间以上时进行张拉。梁板钢束张拉,必须根据施工图给定的序号按照以下顺序进行双向对称张拉35米小箱梁张拉顺序:N4→N1→N2→N31)、张拉及封端工艺:(1)、钢铰线下料穿孔:钢铰线下料不能用氧焊切割,只能用砂轮切割机下料,穿孔时将一束钢铰线一端捆绑好,并有黑色橡胶布捆绑好并加一锥形套箍,采用人工进行穿孔。钢绞线穿孔前应进行梳束或编束,以防止钢绞线绞在一起。(2)、张拉机检测标定:张拉机在使用前,压力表和千斤顶应经有资质的检测机构进行检测标定,并出具检测合格证书后方可使用。张拉机操作人员应持证上岗,并派一人专行负责。(3)、张拉操作:预应力钢束使用的锚具,应有出厂证和质量检验合格证,T型梁张拉为两端张拉。张拉采用“双控”张拉控制,即张拉力和伸长量控制,伸长量和张拉力值关系应事先计算出并作出曲线关系,张拉时随时检查变化值。张拉顺序为:O(检查夹片和千斤顶的安装)初应力(0.15-0.25δK试拉伸)δK(锚固)。张拉完后,应检查锚具夹片,夹片和钢束的锚固情况,看是否有异常现象,对有异常现象应及时采取处理措施。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计(4)、在张拉过程中应做好张拉记录,每张拉完一束马上进行伸长值校核,若实际伸长值与理论值的差值超出6%,应查明原因。钢绞线的伸长量按照下式计算:L=(PP×L)÷(AP×EP)PP:为钢绞线拉力,:L钢绞线长度,:AP为钢绞线截面积,:EP钢绞线弹性模量。(5)、张拉时砼强度必须达到设计要求的强度。(6)、严格执行张拉工艺,防止滑丝、断丝现象。2)、张拉安全操作注意事项(1)、张拉现场应有明显标志,与该工作无关的人员严禁入内。(2)、张拉或退楔时,千斤顶后面不得站人,以防预应力筋拉断或锚具、楔块弹出伤人。(3)、油泵运转有不正常情况时,应立即停车检查。在有压情况下,不得随意拧动油泵或千斤顶各部位螺丝。(4)、作业应由专人负责指挥,操作时严禁摸踩及碰撞力筋,在测量伸长时,应停止开动千斤顶。(5)、千斤顶支架必须与梁端垫板接触良好,位置正直对称,严禁多加垫块,以防支架不稳或受力不均倾倒伤人。(6)、在高压油管的接头应加防护套,以防喷油伤人。(7)、已张拉完而尚未压浆的梁,严禁剧烈震动,以防预应力筋断裂而酿成重大事故。3)、孔道压浆和封端压浆之前,采用真空泵抽吸预应力孔道中空气,使孔道内的真空度达到80%以上,然后在孔道另一单端再用压浆机以大于0.7Mpa的正压力将水泥浆压入预应力孔道,提高了孔道压浆饱满度和密实度,再水泥浆中,减小了水灰比,减小了水泥浆的流动度,减小了水泥浆的收缩。(1)、压浆设备安装检查真空泵、压力表和控制盘;干净的加筋泌水管,能够承受较大的负压;气密阀门及气密锚帽。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计在水泥浆出口及入口接密封阀门。将真空泵连接在非压浆端上,压浆泵连接在压浆端上,以串联的方式将负压容器、三向阀门和锚具盖帽连接起来,其中帽具盖帽和阀门为一段透明的管连接。在压浆前关闭所有排气阀门(连接道真空泵的除外)并启动真空泵10min。显示出真空负压力的产生,应能达到负压力0.1Mpa。如未能满足此数据则表明波纹管未能完全封闭,须在继续压浆前进行检查及更正工作。(2)、压浆前的准备工作a、割切锚外钢丝:用砂轮切割机切除锚具外部多余的预应力筋,预留长度不小于30cm。b、封锚:锚具外面的预应力筋间隙应用棉花和水泥浆填塞,以免冒浆而损失灌浆压力。c、冲洗孔道:压浆前用压力水冲洗孔道,以排除孔内粉渣等杂物,保证孔道畅通。冲洗后用空压机吹去孔内积水,但要保持孔道润湿,而使水泥浆与孔壁的结合良好。(3)、水泥浆的拌制先下水再下水泥,灰浆过筛后存放于储浆桶内。桶内灰浆仍要低速搅拌,并经常保持足够的数量以保证每根管道的压浆能一次连续完成。水泥浆拌制应符合一下技术要求:水灰比控制在0.40—0.45;沁水率最大不超过3%,拌合后3小时沁水率控制在2%内,沁水在24小时内被浆吸收;水泥浆若加入膨胀剂,其膨胀率不大于10%;水泥浆的稠度控制在14—18s间。(4)、压浆工艺①、孔道压浆顺序是先下后上,要将集中在一起的孔一次压完。②、第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计压浆管长度不得超过35米。每个压浆孔道两端的锚塞进、出浆口均安装一节带阀门的短管,以备压注完毕时封闭,保持孔道中的水泥浆在有压状态下凝结。③、预应力筋张拉后,孔道应尽早压浆。压浆采用一次注浆的方法,压浆应缓慢、均匀地进行,不得中断。压浆最大压力控制在0.5-0.7Mpa间。不掺外加剂的水泥浆,可采用二次压浆,两次压浆的间隔时间以达到先压注的水泥浆充分泌水又未初凝为度。④、冬季施工环境最低温度低于+5℃时,应加盖暖棚,对管道及梁体混凝土预加温,然后方可压浆。气温到0℃时应停止压浆以防冻害。⑤、在拌制水泥浆同时,制作标准试块,待试块达到设计强度或规范规定要求后,方可进行移位和吊装。⑥、孔道压浆时,操作工人应戴防护眼镜,以免水泥浆喷伤眼睛。⑦、压浆过程中应认真填写施工记录。(5)、封端孔道压浆后应立即将梁端水泥浆冲洗干净,同时清除支承垫板、锚具及端面混凝土的污垢,并将端面混凝土凿毛,以便浇筑封端混凝土。封端混凝土的浇筑程序如下:①、设置端部钢筋网:为固定钢筋网的位置,将部分箍筋点焊在支承垫板上。②、妥善固定封端模板,以免在浇筑混凝土时模板走动而影响梁长。立模后校核梁体全长,其长度应符合允许偏差的规定。③、封端混凝土强度,应符合设计规定。④、浇筑封端混凝土时,要仔细操作并认真插捣,使锚具处的混凝土密实。⑤、封端混凝土浇筑后,静置1h-2h,带模浇水养护。脱模后在常温下一般养护时间不少于7昼夜。冬季气温低于5℃时不得浇水,养护时间增长,同时还应采取保温措施,以防冻害。五、模板计算第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计1、每侧模板一横隔板分为一个独立模扇,模扇基本长度为5米,横面板后5mm,横肋和竖肋均为75角钢。横肋7道(马蹄处2道,腹板处4道,翼缘处1道),竖肋设5道。(附图于后)2、面板选定由于钢结构对钢模的要求,其厚度为跨径的1/100,且不小于6-8mm。考虑钢模板为临时结构,故面板选有6mm厚的A3钢制作面板。3、荷载计算P1=2500×0.10×10-2=3.75P2=2500×0.46×10-2=11.5P3=2500×0.82×10-2=20.5P4=2500×1.18×10-2=29.5P5=2500×1.55×10-2=38.75P6=2500×1.85×10-2=46.254、面板强度和刚度验算面板厚度6mm,横肋最大间距480mm,竖肋间距960mm,面板按单向简支计算。由3荷载计算,在4-5区面板受力最大。面板按1米宽计算:q=(P5+P4)÷2×1=34.125KN其他荷载按照4KN/m计算,则q=34.125+4×1=38.125KNMmax=QL2÷10=38.125×0.362÷10=0.494KN.mW=bh2/6=100×0.62÷6=6Ómax=Mmax/W=0.494÷6×103=82Mpa<[Ó]=181Mpafmax=qL4/128EI=(34.125×364)÷[128×2.1×106(100×0.63)÷12]=0.12cm<[f]=0.15cm容许绕度。5、横肋计算(1)、荷载计算(按均布荷载进行计算)Q6=(30×0.3875)÷2+30×(0.475-0.3875)×2÷3÷2=6.69KN/mQ5=(30×0.3875)÷2+30×(0.475-0.3875)÷3÷2+(37×0.295)÷2+37×(.3875-0.295)×2÷3÷2=19.73KN/m第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计Q4=(37×0.295)÷2+37×(0.3875-0.295)÷3÷2+(36×0.205)÷2+36×(0.295-0.205)×2÷3÷2=10.8KN/mQ3=(36×0.205)÷2+36×(0.205-0.115)÷3÷2+(36×0.115)÷2+36×(0.205-0.115)×2÷3÷2=7.38KN/mQ2=(36×0.115)÷2+36×(0.115-0.0375)÷3÷2+(36×0.0375)÷2+36×(0.115-0.0375)×2÷3÷2=4.14KN/mQ1=(10×0.0375)÷2+10×(0.115-0.0375)÷3÷2+(10×0.0375)×2÷3÷2=0.33KN/m根据上式计算看,肋5受力最大,因此,取肋5进行强度和刚度验算考虑动荷载4.0KpaQ2=4×(0.3+0.37)÷2=1.34KN/m(2)、强度验算按照简支粱计算,Mmax=(19.73+1.34)×962×10-4÷8=2.43KN.m横肋采用100×63×8角钢,其截面惯矩I=127.37cm4,抵抗矩W=19.08cm3Ómax=Mmax/W=2.43÷19.08×1000=127<[Ó]=181Mpafmax=5qL4/384EI=5×19.73×964÷(384×2.1×106×127.37)=0.08cm<3mm6、竖肋验算(1)、作用于竖肋的载荷:P6=47.5×96×10-4=0.46KNP5=38.75×96×10-4=0.37KNP4=29.5×96×10-4=0.28KNP3=20.5×96×10-4=0.20KNP2=11.5×96×10-4=0.11KNP1=3.75×96×10-4=0.04KN动荷载第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计P06=4×0.3×0.96÷2=0.58KNP05=4×(0.3+0.37)×0.96÷2=1.28KNP04=P03=P02=4×(0.36+.36)×0.96÷2=1.38KNP01=4×(0.36+0.1)×0.96÷2=0.09KN(2)、强度验算竖肋反力RA、RBRA=P1+…..+P6+P01+…..+P06=7.55RB=[185×(P6+P06)+148×(P5+P05)+112×(P4+P04)+76×(P3+P03)+40×(P2+P02)+10×(P1+P01)]÷185=4.34KN通过受力分析,最大弯矩在P3、P4作用点。M3=82×RA-36×(P3+P2)-72×(P2+P1)=547.53KN.mM4=67×(RB–P6)-37P5=246.27KN.m角钢截面积:12.584cm2惯矩:127.37cm4重心距离y=3.28cm抵抗矩:W=607.45cm3Ix-x=2×[127.37+12.584×(60÷2-3.28)2]=1822cm4Ómax=Mmax/W=547.53×100÷607.45=90<[Ó]=181Mpa(3)、刚度验算:跨中绕度:f中=ΣpbL2÷24EI=(37×30+28×67+20×72+11×15.5+4×10)10-4×1.85÷(24×2.1×108×1.822×10-4)=0.0009m=0.09mm<3mm六、梁板运输由于我部所有箱梁在桥头就近设置预制场预制,梁板运输距离较短,采用炮车运输,箱梁采用在K0+349.750左侧预制场集中预制,箱梁采用炮车运输到桥头架设七、梁板架设1、概述根据我公司现有机械,桥梁梁板架设拟采用JSH50/160第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计架桥机。该架桥机主要承力构件是三角桁架,用于跨度不大于50m的简支梁架设。可架设直桥、斜桥、曲线桥、可携边梁整机横移一次到位,实现全断面机械化移、落梁片。该架桥机的主要技术参数如下:类别额定起重量(t)适应纵坡最大跨度(m)斜桥角度(°)整机纵移速度(m/min)整机功率(Kw)参数2×805%500-50≤580该架桥机主要由三角桁架、拼装式纵导梁、横导梁及走行台车、吊梁行车、支腿等组成,构件间采用轴副连接,易于拆装、运输;与同类产中相比,安装便捷③承重部分设在导梁中部,左、右两组各为独立体系,导梁顶面铺设轨道,供起重行车吊装行走。特别适用于本合同段多次转场施工。2、梁板架设第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计架桥机架设第一孔梁:将架桥机开到待架桥孔前,用托滚支撑在架桥机桁架前下端,悬臂过孔到桥墩上,先降下升降支脚将前横移轨道、前转向车落下,横移轨道要求找平、垫实。且外侧略比内侧高一点。前转向车落实后,落下配重块,将连接器摘掉,用两台100吨千斤顶将后转向车顶起,放置后横移轨道,前后横移轨道尽量平行放置,然后将转向车拨转,与横移轨道同向,然后准备进行梁的架设。运梁车到桁架尾部,对应桁架上前起重小车的下面,降下前起重小车的吊具,吊起预制梁前端与运梁车同步向前开;运梁车纵行至后起重小车的位置,将预制梁后端吊起。此时,前、后起重小车已将整个预制梁吊起(运梁车可返回运梁),纵行至待架桥孔的跨度内,根据落梁的位置左(或右)横行到位,即可落梁,个别梁体不到位时,由人工进行调整。落梁后,两起重小车退回到桁架尾部,架桥机横行到桥中对应运梁轨道的位置,即可开始下一片梁的架设工作。架完1孔后,准备架桥机过孔。在每孔梁体完成和架桥机过孔前,必须将桥梁横隔梁钢筋焊接完毕。架桥机过孔方法:将架桥机顶部天车开到桁架尾部,将两托滚支承于桁架前端下部轨道上;顶起桁架尾部,将转向车平面旋转至与纵行过孔方向一致,两转向车运行方向要保持一致;将两导向托滚安放在桥墩盖梁或桥墩支垫上,托住两桁架前端,调节托滚高度;将载运梁车与桁架尾架连接器连接好;收起升降支腿;当架桥机过孔已到对面桥墩后,将前端横移轨道落在桥墩上并垫好即可降下支腿将下横梁转向车落在前横移轨道上;架桥机后部顶升一些,将后横移轨道垫好置于其下,转向车平面旋转,落在后横移轨道上;检查两横移轨道是否平行(允差±10mm),空车在横移轨道上试车可行后,即可又开始喂梁、架梁。八、湿接缝施工为了确保桥梁的稳定,梁板架设完成后,及时进行湿接缝浇筑施工。1、钢筋安装湿接缝钢筋,在钢筋加工房加工后,运至施工现场安装。钢筋的制作安装必须满足设计和施工技术规范要求。2、模板湿接缝模板采用组合钢模板,确保接缝混凝土的浇筑质量。3、混凝土浇筑混凝土由拌和站集中拌和,砼输送车运输砼,人工倒入模内,插入式震动棒震捣。4、养生:混凝土达到强度拆模后,采用覆盖塑料薄膜,并洒水养护。养护时间不小于7d。九、桥面连续桥面连续钢筋,在钢筋加工房加工后,运至施工现场安装。钢筋的制作安装必须满足设计和施工技术规范要求。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计桥面连续模板及砼施工工艺同湿接缝施工工艺。十、桥面铺装1、施工准备测量放出铺装边线和标高线,凿除梁面混凝土残碴并用高压风和高压水吹洗,然后安装振动梁行走轨道和边模板。2、钢筋网按设计在桥面上绑扎钢筋网,加设混凝土垫块,控制好保护层,然后洒水湿润。3、混凝土摊铺和振捣混凝土用罐车运至桥头,人工进行摊铺,摊铺保证均匀、平整度高于设计标高3-5cm,先用平板捣固器对已铺好的混凝土进行振捣,重点把边角部位的混凝土捣固密实,平板捣固器纵横振捣时重叠10-20cm,然后开动振动梁对混凝土进行二次捣固。振动梁缓慢前行,前面设专人检查其摊铺厚度情况,若厚度不足则及时添加混凝土;若混凝土过厚、阻碍振动梁前进时,则及时移除多余的混凝土。施工时注意摊铺均匀,控制振动梁前行速度,保证振捣后的桥面平整密实。4、混凝土表面整修表面整修分两次进行。第一次抹面找平,振动梁前行时,安排专人跟随其后用3m铝合金直尺逐一检查平整度,若发现有低凹处,则及时增添混凝土并将其抹平。第二次在混凝土接近终凝、表面无泌水时将混凝土表面抹光,并沿桥横向拖出纹路。5、养护待混凝土终凝并具有一定强度后,及时用塑料薄膜覆盖、洒水养护,养护时间大于7d。十一、护栏施工模板采用定型钢模。施工前划出护栏座边线,对混凝土结合面进行凿毛,调整预埋钢筋和钢板,绑扎钢筋并与预埋钢筋进行连接、安装预埋件后立模,调整并固定位置。利用前倾车运输混凝土进行浇筑、插入式捣固器捣实、塑料薄膜养生。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计十二、桥头搭板钢筋混凝土搭板在桥头路基沉降稳定后用就地浇筑法施工,浇筑时预留伸缩缝的位置。十三、泄水管安装施工按图纸要求预埋泄水管,泄水管进水口标高略低于沥青混凝土铺装面。十四、伸缩缝施工清除缝内杂物,检查缝宽及预埋件位置,如有顶头现象或缝不符合要求时,画线凿剔平整,预埋件数量及位置符合设计。伸缩缝施工措施本方案不作叙述。十五、试件取样1、桩基砼:每根桩取样3组,其中7天强度1组。2、承台砼:按照工作班,每工作班或每单元取样3组3、墩身砼:按照工作班,每工作班取样3组4、盖梁、垫石:按照工作班,每工作班取样3组5、基础砼:按照工作班,每工作班取样3组6、砌筑砂浆:按照工作班,每工作班取样3组7、梁板砼:每片取样2组,其中7天强度5组。8、灌注砂浆:每片取样2组,其中7天强度3组。9、其它部位砼:按照工作班,每工作班取样2组10、钢绞线:每60T取样1组11、锚具:每批取样1组。第六章工期保证措施本工程的工期目标是:总工期10个月,提前20天完成全部工程;各分项工程的的施工进度满足业主的节点要求。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计1、组织保证措施1.1实行项目经理负责制,项目部内设置强有力的工程管理系统,实施工程的全面管理。1.2根据工程情况和工期要求,对进场施工的各工程队强化一线组织领导和指挥。项目部建立工期岗位责任制,确保实施性施工组织设计的实现;发扬光荣传统和作风,群策群力开展好目标管理;制定详细而又科学合理的施工作业计划,保持均衡生产,全面实现计划目标。1.3全局“一盘棋”,在人、财、物上确保本工程的施工需要。常备可机动的施工机械设备,可根据工程进展情况,适时组织进场施工。1.4加强工程调度指挥,做到一切行动听指挥,步调一致,齐抓共管。2、劳动管理措施2.1加强用工的计划性,根据工程量、工期、工作面实现定额用工。2.2加强劳动定额管理,确保定额水平的完成。2.3关键工程要特别加强组织指挥工作,做到各工序的连续施工。2.4领导跟班作业,及时发现并解决问题。2.5发扬艰苦奋斗的作风,节假日照常进行施工。实行三班制,夜间搞好照明设施,在不影响周边居民生活的前提下,争取保证夜间正常施工。3、技术保证措施第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3.1优化施工组织设计,做到科学施工;信息反馈及时,适时调整和优化施工计划,确保工序按时或提前完成。3.2组织好流水化,程序化的施工作业,保证一环紧扣一环的施工程序。3.3发挥技术管理的保障作用,细审核、严交底、勤检查、抓落实。当遇到难度较大或一时解决不了的技术问题,积极会同设计、监理部门共同研究解决方案。3.4专业技术工作者,要深入一线跟班作业,及时搞好技术交底,并做到发现问题及时解决。3.5加强项目总工程师技术岗位责任制,对技术负责并行使技术否决权。确保技术可靠、工艺先进、工序合理,从而保证施工的顺利进行。4、物资保障措施4.1加强物资采购人员的选配。4.2材料计划要超前提出,并按施工计划安排,确保按时到位。4.3把握建筑的旺淡季特点,超前调查和预测市场供应情况,特别是季节性施工要做好材料的适当准备。4.4严把材料质量关,严格杜绝劣质材料进场。5、设备保障措施5.1设备管理人员,要选配技术素质好、事业心和责任感强的员工担任。5.2加强设备的维修与保养,确保完好率和出勤率。5.3加强现场和工作面设备的调度调整工作。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计5.4工程进度需要购置新设备时,应超前考虑,超前定货,做到随用随上,不误时间。6、处理好各种外部关系,争取良好施工环境6.1与建设、设计、监理以及当地政府、群众密切联系,理顺关系,搞好团结和友谊,并依靠建设单位,加强密切协作配合,创造良好的外部环境,一条路一条心,确保施工顺利进行。6.2发扬团结合作的精神,与相邻标段的施工单位密切协作,共同努力,服从甲方协调,密切与本工程相关单位的合作与配合。7农忙季节、节假日和雨季的施工安排7.1农忙季节、节假日的施工安排7.1.1充分发挥企业人员稳定、组织纪律严明、职工思想觉悟高的优点,合理调整休息时间,保证施工不中断。7.1.2加强重大节假日,特别是春节前的备料工作,保证该段时间内施工需要。7.1.3加强全体职工的思想教育工作,增强职工的企业荣誉感和责任感,顾大局,识大体,积极地为国家重点工程建设做奉献,优质、安全、按期完成施工任务。7.2雨季施工的安排本工程所在地区降雨较多,对工程影响较大。对此,采取如下措施:7.2.1根据现场具体情况,编制雨天施工方案,提交监理工程师批准实施;7.2.2第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计随时与气象部门取得联系,掌握好天气情况,根据当地气象水文资料,有预见性的调整有关项目工作的顺序;7.2.3雨季施工时,尽量安排一些受雨水影响较小的工作,如砌体工程、预制构件安装等;7.2.4料场的防雨措施修建好施工便道,保持施工场地和道路排水设施通畅,保证车辆在雨天和雨后能正常行驶;完善拌和场的排水设施,保证场地内雨水的顺利排出,配备足够的防雨布,使砂石等原材料免受雨淋,以免降低拌和机的生产率;预制构件在雨天搭设简易雨棚,钢筋采用雨布覆盖或在简易棚内存放,以免生锈;机械、材料库等放至较高处,采取防雨、防水、防淹措施;水泥必须存放于高处,按照规范进行堆放,防潮防雨。7.2.5施工现场的防雨措施已开挖的水沟、集水井等,采取有效的防护措施,防止雨水进入;准备充足的机械数量,加强对天气情况的掌握及前后场的施工联系,将要下雨时,立即停止拌和;水泥混凝土施工时,准备足够数量的防雨棚,避免已施工但未形成强度的砼遭雨淋,表面破坏;7.2.6施工现场的排水措施锚碇基坑开挖完成后,在靠近东岸坑壁设置积水井,积水井内的积水采用潜水泵抽排至大渡河内;7.2.7利用雨季时间认真熟悉图纸和设计文件,搞好内业工作;第七章质量保证体系及质量管理措施第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计1质量目标和创优规划1.1质量方针、目标为了提高企业的质量管理水平,增强企业的市场竞争能力,我单位将在本工程中严格贯彻执行ISO9000族标准质量保证体系的工作。质量是企业的信誉,是企业的生命,切实保证工程质量是企业的根本宗旨,因此在本工程项目施工中,我们将严格按照招标文件中的质量保证要求,消除质量隐患,创全段优质工程。质量方针:诚实守信、质量第一、科学管理、持续改进、提供顾客满意产品和服务。质量目标:单位工程一次验收合格率100%,优良率满足顾客要求;合同履约率100%;无重大质量安全事故。1.2创优规划创优目标:杜绝质量事故,确保用于本标段所有材料均为合格材料。确保工程质量全部达到国家或交通部现行的工程质量验收标准,工程一次验收合格率达100%,优良率达95%以上,各单位工程质量优良,确保优质工程目标的实现,并满足全线创优的规划的要求。创优规划:杜绝质量事故,确保用于本标段所有材料均为合格材料。确保工程质量全部达到国家或交通部现行的工程质量验收标准,工程一次验收合格率达100%,优良率达95%以上,各单位工程质量优良,确保优质工程目标的实现,并满足全线创优的规划的要求。1.3创优的主要措施第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计1.3.1加强领导建立创优领导小组,由第一管理者任组长,各施工负责人参加,负责制定详细的规划,将各项工程的分项质量目标分解到各部门及各类人员,并进行实施、检查和评审。1.3.2制定管理制度制定一套系统完整质量管理制度,包括工作程序制度和检查、验收制度。项目部及施工队实行质量保证金制度,指定严格可行的奖惩制度,逐月兑现。1.3.3广泛开展QC小组活动针对施工过程中、路基填筑、砼外观等课题进行攻关。1.3.4广泛采用新技术、新工艺、新材料、新设备采用网络控制技术和应用计算机软件进行施工适时管理,提高办公自动化,提高劳动生产率。采用全站仪对全线进行测量控制。1.3.5坚持样板引路,以点带面,开工必优,确保本标段工程按照交通部优质标准一次成优。2质量管理组织机构及主要职责2.1质量管理组织机构建立以ISO9000质量体系为中心,以专业检查与群众性检查相结合,以全员全方位全过程管理为内容,以跟踪监测、跟踪检验、试验、加强工序、关键过程的控制和不合格控制为主要手段的质量保证体系,以实现企业的质量方针和质量目标。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计组织保证体系见图6-2-1。制度保证体系见图6-2-2。图6-2-1组织保证体系质量进行日常质量管理,负责组织协调检查和综合各级部门质量管理活动,并进行质量信息反馈。工程技术科施工组织编制实施性施工组织设计,图纸会审、技术交底、变更设计、“四新”应用、组织分项、分部、单位工程检验工程技术档案。测量搞好工程控制测量和定位复测、确保施工测量准确无误。质量检查科项目部质量管理领导小组试验做好进场材料、成品半成品检验,日常施工试验、计量工作各工区实施材料供应合格材料及构件并提供质量合格证,搞好材料的现场管理实行以管好、用好、维修好机械设备为中心的质量责任制,做好设备检验鉴定、填好运行记录设备机械设备科核算在施工技术科的配合下按网络计划技术下达月季年施工计划,搞好成本核算,做好预算分割,按优质优价的原则及时搞好验工计价计划工程师第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计工教以百年大计质量第一、预防为主、创全优精品工程为中心,开展宣传教育活动办公室图6-2-2制度保证体系各级质量责任制制定开展QC小组管理活动定期开展有针对性的质量教育活动每月组织工种质量大检查及月终奖励相结合的质量评比不定期进行质量分析会制度保证体系2.2各质量管理部门主要职责2.2.1项目经理职责项目经理是工程项目质量管理工作的领导者和组织者,对保证工程质量起决定性作用。其主要职责为:第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a.项目经理为施工质量的第一责任人,对所有工程的施工质量全权负责,对工程质量实施统一领导,对保证施工质量的重大问题进行决策。b.对职工进行“百年大计、质量第一、用户至上”的教育,广泛发动群众开展创优质工程活动。c.正确处理施工质量与施工进度以及监理的关系,合理安排施工程序,确保工程质量。对不合格工程和质量事故负直接责任。d.掌握工程项目的质量情况。严格执行质量奖罚制度,按“三不放过”的原则处理质量事故。e.每月组织一次工程项目的质量检查,针对主要问题,亲自组织攻关。对重大质量问题负责,并及时上报有关部门,以得到妥善解决。2.2.2总工程师主要职责a.贯彻执行国家和企业发布的各项技术规范、规程和质量管理措施,并在施工过程中严格检查落实情况,严防工程质量事故发生。b.协助项目经理召开工程质量事故分析会,提出质量事故的技术处理方案,对质量事故负责并有权追究技术责任,及时上报质量事故情况及质量事故报告。c.对技术问题和质量问题提出改进措施,指导开展创优质工程活动。对竣工工程的质量负有直接技术责任。d.主持工程项目的质量设计工作。主持重要项目和新技术、新工艺的技术质量交底工作,以及重点工程控制轴线测量的复查、审定和核准工作。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计e.及时掌握工程质量情况,对质量好的典型及时进行推广。对违反施工程序和操作规程的现象及时制止,严重的责令其停工。f.主持工程质量检查,督促质检部门进行分项、分部工程质量的评定,主持验收工作。2.2.3工程技术科的主要职责a.对项目工地的施工技术管理工作和计划管理工作向项目经理部负责,负责编制和实施月度施工计划;负责施工组织专业设计和作业指导书文件的审批;负责工程施工过程控制;负责工程施工文件和资料的管理;负责项目工地文件管理和竣工资料的管理工作。b.负责向各作业班组作技术要求质量标准交底,并在施工过程中认真检查落实情况,对违反操作规程的班组和个人有权纠正和制止。c.督促测量队对施工项目测量轴线定位,水准点及高程控制及时进行复核,并负直接技术责任。d.督促试验人员对砂石骨料、水泥、钢筋、砼、水泥砂浆等按要求及时进行现场取样和质量检验试验,并按时完成将有关检验报告上报有关部门和领导。e.督促物资部熟悉掌握原材料、成品、半成品的质量标准,严禁供应不合格的材料。2.2.4质量检查科主要职责a.认真贯彻执行国家、企业和监理发布的各荐技术规范、规程、质量管理措施和质量浆罚条例,负责工程质量的核定工作,并对其工作质量负责,保证其准确率。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计b.负责施工项目工程质量的定期检查和验收,检查施工班组自检、质检员复检和质检工程师终检“三检制”落实情况。对违反施工程序和规范的行为坚决制止,必要时下达临时停工令并及时报主管领导处理。c.负责隐蔽工程的检查验收,在监理工程师指定的时间内,质检工程师、质检员与监理工程师一起,对申请验收部位进行联检,联检认定全部符合技术质量要求后,监理工程师在验收合格证上签字后方可进行下道工序的施工作业。d.及时检查验收进场原材料、成品、半成品、零配件的质量情况,对不合格品应提出验收意见及处理意见,坚决制止使用不合格材料。e.负责做工程项目的质量总结和统计报表工作。建立分项、分部、单位工程质量台帐,隐患通知书和监理联络台帐,质量事故台帐及工作质量奖罚台帐等。f.及时上报年、季、月工程质量报表并附分析小结。2.2.5保障科主要职责a.负责工程施工材料和设备的采购,按照施工进度计划和质量的要求,按时、按质、按量保证主要材料和辅助材料的配套供应,确保经济合理地解决好供需衔接,并对所采购的施工材料和设备的质量负责。b.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计负责工程材料设备的入库验收、仓储维护、控制发料、利库盘点等物资的日常管理工作,建立和健全机械设备的管理制度,严格按计划供应材料,加强对机械设备的维修、保养工作,确保机械设备有效合理的利用。2.2.6试验室主要职责a.对项目工地的试验、检测和计量工作向项目经理部负责。b.负责建筑原材料的监督检验和建筑施工的过程实验,及时按施工技术规范要求对砂石骨料、水泥、钢筋、砼、砂浆等进行现场取样和质量检验试验,并将检验成果按时向工程技术科和总工程师汇报。c.负责项目工地计量管理工作,参加项目工地有关的质量分析和研究。3质量管理的措施3.1建立健全工程项目质量保证体系3.1.1工程正式开工前,针对本工程的特点,依据ISO9000标准,建立项目部质量保证体系,按照基础性控制、生产性控制和总体性控制三个层次造成适当的质量体系要素,编制《质量计划》,确定本项目工程的质量目标、要求、措施以及实施办法等,向业主提供质量保证承诺。3.1.2以ISO9000标准为指南,建立质量体系组织机构,明确项目部各级人员质量职责,正确合理地分配质量体系要素,质量体系组织机构及质量体系要素分配分别见质量体系组织机构图及质量体系要素分配表。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计建立以项目经理为首,由与工程质量管理直接相关的各职能部门负责人组成工程质量管理委员会,项目经理为施工质量的第一责任人,对所有工程的施工质量全权负责,并实行工程质量分级现任制,对工程质量实施统一领导,对保证施工质量的重大问题进行决策。本合同段设专职质检员2-4名,组成项目质量监督机构,质检员在现场进行质量跟踪检查,加强对各道工序特别是着急部位或技术复杂部位的专职检查,严格把关,发现问题及时督促有并人员纠正,对重大问题立即向项目技术负责人报告。3.1.3开工前,各施工作业队依据设计图纸、招标文件、施工规范和施工措施,编制“质量管理计划”,制订出各分部分项工程程度控制图及质量控制点,编制施工作业指导书、操作规程、管理细则和岗位责任制等,对施工质量进行全过程的管理控制,确保整个施工过程连续、稳定地处于受控状态。3.1.4依据ISO9000标准每月定期开展内部质量审核活动,发现问题及时进行纠正,以确保质量体系的有效运行。3.2施工过程主要质量环节控制措施3.2.1施工准备全面认真熟悉合同要求、招标文件、设计资料和当地行政部门有关文件、法规;确定施工总体部署,制定施工方案、工艺规程及质量控制计划;选定机械设备,对现场进行复核与控制测量,调迁和培训参建队伍,完成临时设施,作好“三通一平”。3.2.2材料设备采购第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计明确采购的材料、设备、器具的规格型号、卖方信誉及检测试验的资料,严格按质量标准订货、采购、包头和运输,按照程序文件中的有关程序进行检验和控制,选用合格的供货方,把好材料关,对工程上使用的所有材料进行质量检查,杜绝不合格材料和半成品进入工地。3.2.3过程控制a.施工过程的控制主要通过质量体系的正常运行,按照程序文件中的有关过程控制程序进行质量控制,根据设计及规范与招标文件《技术规范》要求、工艺标准和验收标准,对各分项、分部工程进行延续性检验与评价。b.加强技术管理的基础工作,施工中对隐蔽工程和每道工序严格执行施工质量“三检制”和“联检制”,坚持施工班组自检、作业队质检员复检、项目经理部质检工程师终检制度,在三检合格的情况下由项目经理部质检工程师将检验合格证呈交监理工程师并在监理工程师指定的时间里,质检工程师、质检员与监理工程师一起,对申请验收的部位进行联检,在联检合格后,监理工程师在验收合格证上签字后方可进行下道工序的施工作业。c.建立设备全、人员配备强的现场试验室,试验室将按照国家的有关规定和规范要求或设计文件要求对工程上使用的砂石骨料、水泥、钢筋、砼、水泥砂浆等进行现场取样和质量检测及分析,并及时将有关的检验成果上报有关部门和领导。d.为了达到过程的有效控制,必须做到质量、成本、工期三位一体,施工过程中,明确各职能部门的控制任务,进行密切协作,建立着急工序的管理点和控制点,作好对设计变更、工艺更改和所有施工文件的控制和不合格的控制工作。e.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计在施工质量验收中,严格按照规范要求,对各工序的单元工程进行验收评定,若施工图的标准高于上述评定标准时,将按施工图的要求进行评定,评定所用的表格将按指定要求进行设计填写。3.2.4试验与检验按照我单位质量体系程序文件中的有关检验和试验控制程序进行进货检、工序检、分项分部检和单位工程质量评定、阶段检、设备安装检、预检、隐检、功能检和终检等,并采用工序检验记录、质量评定记录、工序交接记录、工程摄影、竣工验收文件、现场标记等方式进行标识,作到及时、准确、完整、可靠。3.3施工质量管理措施3.3.1开展质量教育,增强职工质量服务意识和服务水平开工前和施工过程中,对职工进行质量现任教育和质量管理意识教育,牢固树立“百年大计、质量第一”的观念,然后针对本工程的实际,加强对各级人员的培训工作,对主要工种进行技术业务培训和再培训,使职工具有保证作业质量的技术业务知识和能力,并要求质量检验人员和特殊工种作业人员持证上岗。牢固建立服务意识,各分项工程开工前,应进行技术及应知应会教育,严格执行规范,严格操作规程;分项工程开工前必须按照合同要求进行试验,执行先试验再铺开的程序,且必须按技术规范规定向监理工程师报送试验报告、施工方案、施工方法、施工准备、质保措施等,经监理工程师审批后方可施工。3.3.2实行工程质量岗位责任制第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计经理部、工区(工段)设专职质量员,班组设兼职质量员,明确各级责任。开工前报监理工程师审批备案。分项施工的现场实行标示牌管理,写明作业内容和质量要求,认真执行自检、互检、工序交接检验的“三检制度”,并根据合同的规定切实作好隐蔽工程的检查工作。整个施工过程中,按科学化、标准化、程序化作业,实行定人、定点、定岗施工。实行工程质量岗位责任制。各分项、分部及单位工程完成后,填写《质量责任卡》,详细叙述该工程完成状况、施工过程、参与人员等,确保施工全过程的可追溯性。3.3.3严格执行质量奖惩制度建立严格的质量奖惩制度,坚决杜绝质量事故,避免出现质量问题,坚持三不放过。施工做到奖优罚劣,确保一次达标。对不按施工程序和设计标准施工的班组和个人追究责任,并予以罚款、离岗、降职等处罚。3.3.4采用标准工法,实行规范化和标准化作业项目经理部编制各分项工程的《施工手册》、《作业指导书》,下发到各施工工班,指导施工人员施工。本工程整个施工作业过程,贯穿工前交底、工中检查、工后验收的“一条龙”操作管理方法,推进施工工序作业程序化、标准化、规范化,把新技术、新工艺、新材料运用到各项施工生产中去,切实保证标准化作业质量。3.3.5开展全面质量管理活动按照要求,认真做好工程的施工记录、资料收集整理,每月写出质量报表,对施工质量进行质量统计分析,找出质量缺陷原因,及时提出改正措施,从而确保质量目标的实现。3.4关键工序质量控制措施本工程的关键工序为混凝土浇筑。砼浇筑施工质量控制措施为:3.4.1管理措施第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a.砼施工前确立基础上副经理和管理人员名单,负责混凝土拌制、运输、模板安装以及实施混凝土浇筑有关的组织管理工作,保证混凝土料的连续供应和按施工工艺组织施工,从而保证混凝土的浇筑质量。b.灌注混凝土前,首先组织施工人员按施工组织设计制定的混凝土施工工艺、施工技术性能等特点和施工条件,实行班组技术交底。项目副经理负责组织相应施工机具,为混凝土施工的实施作提前布置。项目部的质量检查科、施工技术科指定专人负责相应部位的混凝土浇筑质量和混凝土的质量检验及监督。c.项目经理部相关的质量、技术和物资部等,组织现场小组专职负责落实混凝土的供应和施工工艺组织,特别是拌和部配料的施工质量。d.混凝土浇筑施工实行质量承包责任制,个人利益与工程施工的经济效益直接挂钩,项目部制定相应的奖励措施,以调动相关人员群众性质量攻关和合理化建议活动。3.4.2技术措施混凝土的质量形成过程分为:原材料的选定、配合比设计、拌合及运输、灌注四个阶段,其中原材料的选定和混凝土配合比设计是混凝土本身质量形成的重要阶段,要采取科学的、严格的试验手段和管理措施,使混凝土本身质量得到效的控制;而混凝土的拌合和运输,以及灌注阶段影响混凝土质量的因素较多,为确保本工程混凝土质量,采取如下措施保证混凝土的运输及灌注质量。a.砼施工前,现场试验室根据各部位砼浇筑的施工方法及性能要求,对外购砼进行试验,确保砼质量达到设计要求。b.拌合站每次搅拌前,应检查拌合计量控制设备的技术状态,以保证按施工配合比计量配合,还应根据材料的状况及时调整施工配合比,准确调整各种材料的使用量,接受监理及业主的监督。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计c.从拌合站运至施工现场的混凝土应先检查随车提供的配合比通知单是否符合现场当前所需的混凝土配合比要求,再检查混凝土的坍落度等是否满足入模要求,否则不得在本工程中使用,重新处理合格后方可使用。3.4.3检验措施每次浇筑混凝土前由专人进行以下项目的检查,并做好记录。a.检查砼配合比、配料单,检查原材料(如水泥、外加剂、粗细骨料及含水量、水等)是否符合规定要求,如有变化应及时调整配合比或禁止拌制;b.检查各原材料掺量与外加剂掺量,每班抽查不少于5次并做好记录;c.检查混凝土塌落度是否符合要求,此项工作应随机抽样。但每班不得少于3次;e.测定并记录混凝土生产时温度和混凝土运输到工地的时间及温度;f.检查并监督试件制作的全过程;g.检查试件的养护条件及试验设备是否符合要求。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计4工程质量通病的预防措施现象原因分析预防措施麻面:砼表面局部缺浆粗糙,或有许多小凹坑,但无钢筋和石子外露。1.模板表面粗糙或清理不干净,粘有干硬水泥砂浆等杂物,拆模时砼表面被粘损,出现麻面。1.模板清理干净,不得粘有干硬水泥砂浆等杂物。2.模板浇筑砼前,应清洗干净,使模板缝隙拼接严密,如有缝隙,应填严,防止漏浆。3.钢模板脱模剂要涂刷均匀,不得漏刷。4.砼必须按操作规程分层均匀振捣密实,严防漏浆,每层砼均匀振捣至气泡排除为止。2.模板在浇筑砼前湿润不够,浇筑砼时,砼水分散失,致使砼表面失水过多,出现麻面。3.钢模板脱模剂涂刷不均匀,拆模时砼表面粘结模板,引起麻面。4.模板接缝拼装不严密,浇筑时缝隙漏浆,砼表面沿模板缝位置出现麻面。5.砼振捣不密实,砼中的气泡未排出,一部分气泡停留在模板表面,形成麻点。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计现象原因分析预防措施蜂窝:砼局部疏松,砂浆少石子多,石子之间出现空隙,形成蜂窝状的孔洞。1.砼配合比不准确,石、水泥材料计量错误,或加水量不准,造成砂浆少石子多。1.砼配料时严格控制配合比,经常检查,保证材料计量准确。采用电子自动计量。2.砼应拌合均匀,颜色一致,其延续搅拌最短时间应符合规定。3.砼自由倾落高度一般不得超过2m。如超过,要采取串筒、溜槽等措施下料。4.砼的振捣应分层捣固。浇筑层的厚度不得超过振动器作用部分长度的1.25倍。5.捣实砼拌合物时,插入式振捣器移动间距不应大于其作用半径的1.5倍;对轻骨料砼拌合物,则不应大于其作用半径的1倍。振捣器至模板的距离不应保证上下层砼结合良好,振捣棒应插入下层砼5cm。6.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计砼浇捣时,必须掌握好每层每点的振捣时间。合适的振捣现象为:砼不再显著下沉,不再出现气泡。7.浇筑砼时,应经常观察模板、支架、堵缝等情况。发现有模板走动,应立即停止浇筑,并应在砼初凝前修整完好。2.砼搅拌时间短,没有拌合均匀,砼和易性差,振捣不密实。3.未按操作规程浇筑砼,下料不当,使石子集中,振不出水泥浆,造成砼离析。4.砼一次下料过多,没有分段、分层浇筑,振捣不实或下料与振捣配合不好,未振捣又下料,因漏振造成蜂窝。5.模板孔隙未堵好,或模板支设不牢固,振捣砼时模板移位等等,造成严重漏浆,形成蜂窝。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计现象原因分析预防措施孔洞:砼结构内有空隙,局部没有砼,或蜂窝特别大。1.在钢筋密集处或预埋件处,砼浇筑不畅通,不能充满模板而形成孔洞。2.未按顺序振捣砼,产生漏振。3.砼离析,砂浆分离,石子成堆,或严重跑浆,形成特大蜂窝。4.砼工程的施工组织不好,未按施工顺序和施工工艺认真操作而造成孔洞。5.砼中有硬块和杂物掺入,或木块等大件料具掉入砼中。6.1.在钢筋密集处,可采用豆石砼浇筑,使砼充满模板,并认真振捣密实。机械振捣有困难时,可采用人工捣固配合。2.预留孔洞处应在两侧同时下料。下部往往浇筑不满,振捣不实,应采取在侧面开口浇筑的措施,振捣密实后再封好模板,然后往上浇筑,防止出现孔洞。3.采用正确的振捣方法,严防漏振:a.插入式振捣器应采用垂直振捣方法,即振捣棒与砼表面垂直或斜向振捣,即振捣棒与砼表面成一定角度,约40°~45°。b.振捣器插点应均匀排列,可采用行列式或交错式顺序移动,不应混用,以免漏振。每次移动距离不应大于振捣棒作用半径(R)的1.5倍。振捣器操作时应快插慢拔。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计不按规定下料,吊斗直接将砼卸入模板内,一次下料过多,下部因振捣器振动作用半径达不到,形成松散状态,以致出现特大蜂窝和孔洞。4.控制好下料。要保证砼浇筑时不产生离析,砼自由倾落高度应不超过2m,大于2m时要用溜槽、串筒等下料。5.防止砂、石中混有粘土块等杂物;基础承台施工时,要注意防止土块掉入砼中;发现砼中有杂物,应及时清除干净。6.加强施工技术管理和质量检查工作。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计现象原因分析预防措施露筋:钢筋砼结构内的主筋、副筋或箍筋等露在砼表面。1.砼浇筑振捣时,钢筋垫块移位或垫块太少甚至露放,钢筋紧贴模板,致使拆模后露筋。1.浇筑砼前,应检查钢筋位置和保护层厚度是否准确。2.为保证砼保护层的厚度,要注意固定好垫块。一般每隔1m左右在钢筋上绑一个水泥砂浆垫块。3.钢筋较密集时,应选配适当的石子。石子最大颗粒尺寸不得超过结构截面最小尺寸的1/4,同时不得大于钢筋净距的3/4.结构截面较小,钢筋较密时,可用豆石砼浇筑。4.为防止钢筋移位,严禁振捣棒撞击钢筋。在钢筋密集处,可采用带刀片的振捣棒进行振捣。保护层砼要振捣密实。5.浇筑砼前应认真堵好模板缝隙。6.砼自由顺落高度超过第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计2m时,要用串筒或溜槽等进行下料。7.拆模时间要根据试块试验结果确定,防止过早拆模。8.操作时不得踩踏钢筋,如钢筋有踩弯或脱扣者,应及时调直,补扣绑好。2.钢筋砼结构断面较小,钢筋过密,如遇大石子卡在钢筋上,砼水泥浆不能充满钢筋周围,使钢筋密集处产生露筋。3.因配合比不当砼产生离析,浇捣部位缺浆或模板严重漏浆,造成露筋。4.砼振捣时,振捣棒撞击钢筋,使钢筋移位,造成露筋。5.砼保护层振捣不密实,或木模板湿润不够,砼表面失水过多,或拆模过早等,拆模时砼缺棱掉角,造成露筋。现象原因分析预防措施缺棱掉角:砼局部掉落,棱角有缺陷。1.常温施工时,过早拆除承重模板。1.放松衬砌台车模板时,砼应具有足够的强度(1.2Mpa以上),表面及棱角才不会受到损坏。2.拆模时不能用力过猛过急,注意保护棱角,吊运时,严禁模板撞击棱角。3.加强成品保护,对于处在人多、运料等通道处的砼阳角,拆模后要用角钢等将阳角保护好,以免碰损。2.拆模时受外力作用或重物撞击,或保护不好,棱角被碰掉,造成缺棱掉角。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计施工缝夹层:施工缝处砼结合不好,有缝隙或夹有杂物,造成结构整体性不良。1.在浇筑砼前没有认真处理施工缝表面;浇筑前,捣实不够。1.在施工缝处继续浇筑砼时,如间歇时间超过规定,则按施工缝处理,应在砼抗压强度不小于12Mpa时,才允许继续浇筑。2.在已硬化的砼表面上继续浇筑砼前,应除掉表面水泥薄膜和松动石子或软弱砼层,并充分湿润和冲洗干净,残留在砼表面的水应予清除。3.在浇筑前,施工缝宜先铺抹水泥浆或与砼相同的减石子砂浆一层。4.在模板上沿施工缝位置通条开口,以便清理杂物和冲洗。可采用高压风吹。全部清理干净后,再将通条开口封闭,并抹水泥砂浆或减石子砼砂浆,再浇筑砼。2.浇筑大体积砼结构时,往往分层分段施工。在施工停歇期间常有杂物积存在砼表面,未认真检查清理,再次浇筑砼时混入砼内,在施工缝处造成杂物夹层。5竣工阶段质量控制措施5.1工程项目验交控制5.1.1工程收尾必须进行下列工作:a、工程临近收尾,至少有一项目负责人专门负责收尾工作。b第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计、制定收尾工程的施工计划,对零星、分散、工程量少的清除杂物及材料、机具需要量作出具体安排。c、竣工前,由主管生产的项目经理组织总工程师、质检人员、工程技术人员、作业班组等,按照国家《关于基本建设竣工验收暂行规定》和《工程施工及验收规定》,对已完工程进行预检,对照图纸逐一进行全面检查,找出存在的弊病或需完善的部位采取措施,及时落实处理。5.1.2竣工文件资料准备a、文件资料是工程项目进行交接验收的主要依据,是项目施工过程重要的真实的记录。应按招标文件和业主的规定要求做细做好。按要求设专人对其积累、收集、整理成册,相关人员和部门要积极配合,并由总工程师亲自抓此项工作。b、文件资料的整理、打印、签章、装订要符合招标文件和业主的规定和要求。5.1.3工程移交a、工程移交前,所有工程项目包括完善部位,需全部完成并符合由项目负责人组织的自检要求标准。b、所有的文件资料完整、齐全符合规定要求。c、按照业主验收程序申请移交。5.1.4质量回访及保修移交工程时,项目部要制定质量回访计划,按计划进行质量回访,及时了解掌握用户对该工程的意见和质量要求,对回访中反映的质量问题,按《质量回访及服务程序》执行,确保用户100%满意。6质量管理及检验的标准第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计除监理另有规定外,本工程所用的材料、设备、施工工艺和工程质量检验应符合招标文件技术条款所采用的国家和行业颁布的技术标准和规程规范的规定和技术要求。若国家或部颁标准和规范作出修改时,则以修订以后的新标准和规范为准。第八章安全保证措施本工程的安全目标为:本工程的安全管理目标为“四无一杜绝”和“一创建”。“四无”即:无重伤事故、无交通事故、无火灾洪灾事故、无行车事故;“一杜绝”即:杜绝死亡事故。施工安全工作贯彻“安全第一,预防为主”的方针,并创建安全标准工地。安全工作是项目施工管理的重要内容,确保施工安全及运营和行车安全,避免事故发生,是参加施工的全体职工的重要任务,正确贯彻“安全为了生产,生产必须安全”及“安全第一,预防为主”的方针,建立健全安全保证体系,建立安全责任制,开展安全教育,强化安全意识,加强安全监督检查,在督促安全的前提下,全面完成项目施工任务。1建立安全保证体系1.1第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计建立安全保证体系。建立项目部和施工队两级安全保证体系。项目部设专职安全长和安全检查科,队和班组设专职安全员,主抓安全工作。项目部成立以项目经理为组长的安全管理领导小组;各施工队成立以队长为组长的安全管理小组,设专职安全长,班组设兼职安全员。安全长具体负责安全工作,组织实施对项目的安全管理,保证安全工作贯穿于施工全过程。充分发挥各专职安全人员的监督作用。1.2安全保证体系和施工安全管理机构详见图7-1-1。1.3项目部主要人员安全职责1.3.1项目经理安全职责a.对本项目工程的安全生产负全面责任,要认真贯彻“安全第一,预防为主”的方针,严格执行国家、地方政府、行业主管部门的安全生产法令、法规、标准、规范以及所在企业的安全规章制度。b.工程开工前,负责组织编制施工组织设计和施工方案,经批准后组织实施,并且做好安全技术交底工作。c.提供和保证安全生产和职工键康所需的资金和物资,创造安全文明的施工生产和生活条件,向全体从业人员提供所需的个人安全护用品。d.组织制定施工现场各项安全管理规章制度,安全技术操作规程,并监督实施。保证安全机构、人员和保证体系键全。e.采用新设备、新材料新工艺时必须向组织向作业人员进行性能、特点、安全技术要求及作业防护条件的交底。f.亲自组织安全教育培训工作,拒绝安排不合格(未经安全资格审查、教育、培训和患有禁忌症的)作业队或人员上岗作业。必须安排有特作业操作证的人员在其准操类别工种进行特种作业。g.亲自组织安全检查,及时纠正章,消除隐患,定期研究和分析施工产中存在安全问题,并加以落实解决。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计h.合理这排施工程序和施工技术保障,保证从业人员劳逸结合,有充分的休息时间。i.采纳作业人员提出的改善作业和生活条件的合理建议,遇到危及作业人员生键康的紧急情况时,要以保护人员生命健康安全为首要任务。j.建立事故应急救援体系。发生事故后,要保护好现场,及时上报企业和当地政府的有关部门。并要本着“四不放过”即:事故原因未查清不放过、事故责任者和员工未受到处理不放过、防治措施未受到教育不放过、事故责任未受到处理不放过。1.3.2项目总工程师安全职责a.贯彻执行有关安全生产和安全技术规程、规定,对本单位安全问题负技术责任。b.参与编制安全管理规定和安全技术操作规程。c.组织编制单位工程的施工组织设计、施工方案时,编制安全技术措施方案和安全技术交底书,并负责组织向作业人员讲解安全技术要求,检查施工组织设计和施工方案的安全技术措施的执行情况。d.参与关键岗位人员操作技能的考核和安全设施和设备的验收,对发现的问题从技术角度提出意见和改进建议。e.参加安全生产检查,以施工中存在的事故隐患,从技术上提出责任认定和整改意见,并予以解决。f.参与对一般事故的调查处理,从技术角度提出责任认定和整改意见,并组织有关工作的落实。1.3.3项目部专职安全人员安全职责第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a.协助领导组织推动协调本单位、本项目的安全生产工作,宣传惯彻有关安全生产的方针、政策、法律、法规、规章,并受主要负责人委托,负责监督检查执行情况。b.定期起草和协助制定安全工作的方针目标和工作计划,并负责具体组织和协调计划和实施。c.协助领导定期组织安全生产检查,经常进行自检或抽检,制止违章指挥、违章作业,发现有可能造成重大事故危险时有权停止作业,指挥职工撤离危险现场,并报告现场负责人。d.组织有关部门和单位制定或修改安全技术操作规程和有关规章制度,并对这些规程,制度的贯彻执行情况进行督促检查。e.参加项目临时建筑,临时设施设备工程和开工审查和竣工验收以及试转工作,保证生活设施安全可靠和满足从业人员健康需求。f.参加对新从业人员进场、复工换岗人员的三级安全教育和从业人员的安全技术培训,开展安全生产宣传,会同有关部门搞好特种作业人员的安全教育培训和考核工作,并对本企业特种作业人员持证上岗情况进行监督、检查。g.督促有关部门和单位,按照规定及时以给个人防护用品和防暑降温、防寒防冻等用品。并对防护用品等的质量和从业人员使用情况进行监督。h.督促有关部门和单位搞好劳逸结合,做好女工的特殊职业健康工作。i.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计参加文明施工现场建设工作。参加伤亡事故的调查处理,进行伤亡事故报告、登记、统计、分析、预防工作。督促有关部门和单位,提出预防事故措施。1.4工段、施工队主要负责人安全职责1.4.1工段负责人安全职责a.对在本项目中所从事工程的安全生产负直接领导责任,做到“管生产同时管安全”。在计划。布置、检查、总结、评比生产工作的同时,把安全工作贯穿到每个环节中去,定期召开安全例会,定期参加安全检查,对因施工组织、安排不合理造成的事故负责。b.支持安全员工作,主动听取他们的汇报,及时解决实际问题。c.组织制定各工种的安全技术操作规程,并负责贯彻实施。d.协助项目经理做好作业队伍和从业人员以及进场设备的审查和把关工作。e.负责保证施工现场各种临时建筑和临时设施符合安全技术标准和文明施工要求。f.组织做好事故应急预案的编制和落实工作。对发生的事故或常见违章和隐患,要及时组织分析,弄清原因、找出规律、采取防范措施。1.4.2各施工队负责人安全职责a.认真执行安全生产规章制度及安全技术操作规程,合理安排本队人员工作,对本队人员在生产中的安全和健康负责。有权拒绝违章和冒险作业的指令。b.经常组织本队人员学习岗位安全职责和安全技术操作规程,对作业过程进行安全性分析,提高作业人员自保互保能力,督促操作人员正确使用个人防护用品。c.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计严格按照安全技术操作规程和安全技术措施方案以及安全技术交底书的要求,安排施工作业,决不违章指挥和冒险蛮干。d.认真组织本队人员,接受项目工程技术人员的安全技术交底。带头接受安全管理人员的监督检查,对提出的问题及时改正。e.认真做好新工人和复工、转岗人员的岗位安全教育,执行班前安全喊话和班后安全讲评制度,积极开展班组安全活动。f.发现工伤事故和未遂事故,保护好现场并立即上报现场领导,积极配合事故调查工作。1.5施工作业人员安全职责a.认真学习、严格遵守本企业的安全规章制度和安全技术操作规程,接受现场管理和技术人员的指挥和指令。b.积极参加安全活动,认真了解掌握和执行安全技术交底的内容,自觉遵章守纪。c.班前班后认真检查所使用的工具、设备,保证其安全可靠。d.正确使用并保管好个人防护用品。e.有权了解现场安全状况和危险部位情况,有权拒绝违章和冒险作业指令。f.发生工伤事故和未遂事故,要保护好现场,立即报告现场领导,积极配合事故调查工作。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计第一管理者项目经理安全生产领导小组安保组群众活动职工安全教育安全生产管理手段安全生产检查手段新职工上岗安全教育班前安全讲话每周安全活动日安全生产“三检查”新操作项目重点工程的安全教育安全日累计挂牌五同时安全技术措施特殊工种的安全合格证各项安全管理制度安全生产群管网各级人员安全生产岗位责任制安全奖惩兑现制度总目标:杜绝重大安全事故发生安全生产检查制度事故易发点控制法“四不放过”的分级事故调查、处理单位工程安全负责人制第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计图7-1-1安全保证体系图项目部安全领导小组副组长:廖辉项目部安全第一管理者项目经理(范家良)项目部安全领导小组成员下部工程安全责任人罗得润上部工程安全责任人扬继龙日常工作由黄江负责机械化施工1队综合施工1队机械化施工2队桥梁施工1队桥梁预制1队桥梁施工1队综合施工2队桥梁施工2队桥梁预制1队桥梁预制2队1号拌和站机械化施工1队综合施工1队机械化施工2队2号拌和站桩基础施工队箱梁施工队2安全施工管理措施2.1建立安全施工责任制度。建立各级安全施工责任制,各级人员必须认真国家有关安全方面的政策、法令和规章制度。建立安全岗位责任制,逐级签订安全生产责任状,明确分工,责任到人。2.2第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计在编制施工组织设计和施工计划时,必须同时编制安全技术措施;主管施工生产的领导和施工负责人员在布置施工任务时,必须同时布置安全工作;根据工程和施工特点编制安全交底。班组在班组长的领导下和专职安全人员的指导下,负责本班组的安全施工,督促工人遵守操作规程和各项安全施工制度,并组织班前班后的安全监查;参加施工的人员应遵守安全施工规章制度,不得违章作业。2.3加强安全生产教育,提高全员安全意识。重点进行四个方面的教育,强化被交道公路行车安全和施工安全意识;安全基本知识和技能的教育;遵守规章制度和岗位标准化作业的教育;文明施工的教育。同时开展创安全标准工地活动,进行安全检查评比,激发全员安全生产的自觉性。2.4严格安全监督,建立和完善定期安全监查制度。各级安全领导小组要定期组织检查,各级安全监督人员要经常检查,真正把事故消灭在萌芽状态,同时严格事故报告和奖罚制度。2.5加强安全防护,设置安全防护标志。桥梁施工作业设立安全栏杆、安全网。脚手架要搭设牢固。作业人员严禁酒后上岗,严格遵守操作规程,创造一个安全、文明的施工环境。2.6抓好现场管理,坚持文明施工,在被交道附近开挖基坑及施工危险地段要设置安全警示牌,以防意外事故发生。2.7加强爆炸物品的管理,严格执行公安、消防有关法规,建立采购、运输、贮存、领取、使用、回库等一系列管理制度。2.8定期或根据施工需要发放和检查施工所用的各种安全机具设备和劳动保护用品。2.9一旦发生安全事故,立即报告上级主管部门和当地劳动部门、检查机关并通知业主代表和监理工程师,按有关规定进行处理。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计2.10制订安全奖罚办法2.10.1明确责任,严格对各单位的考核。把安全工作的各项要求细化为指标,分项目、分阶段对各施工单位进行考核,奖(罚)金额在各单位当月验工计价中兑现。2.10.2各单位同专职安全员签订安全责任目标合同,与其工资、奖金挂钩,奖罚金额在其当月收入中兑现。2.10.3实行全员安全风险抵押金制度。项目部、队各级领导、普通职工分别按一定的比例交纳,最低限额不少于5000元。凡出现安全问题时,将抵押金全部扣除。2.10.4落实各级安全行政责任制,对安全事故的责任人,将按责任大小分别给予相应的行政处罚。3安全管理各项制度3.1安全教育制度3.1.1安全教育是安全生产工作中最基础的工作.其目的是提高员工安全素质,使员工接受岗前基本的教育.3.1.2安全教育是搞好安全生产的重要环节,要经常化,制度化,要定期或不定期的举办安全技术培训:;有计划,有步骤的组织项目部员工学习国家安全生产的法律,法规,方针,政策,技术知识,断提高安全管理水平.3.1.3安全教育的主要内容:国家安全生产,劳动保护政策,法律,法规,指示及公司各项规章制度,岗位安全先进经验,学习事故安全及经验教训.3.1.4各施工队每日班前,班后的安全交底会要形成制度.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3.1.5特种作业人员必须熟悉并严格按本工种的操作,并且有义务随时受安全管理的查证,除因复审,换证外,不得以任何理由不出其特种作业操作证.3.1.6各项目作业场所不得按排未经培训或未取得操纵证的人员从事特种作业.项目部安全部门要严格督促特种作业资格及证书的有效性.3.2安全检查制度3.2.1项目部和各工段安全检查采取自查,互查,专项检查常规检查,上级抽查的安全检查制度。3.2.2项目部的安全检查每周一次,各工段的安全检查每天一次,各工段还应根据自身的生产情况,对重点项目、重要阶段、重要部位、重要环节进行不定期的专项检查。项目除常规的日常检查外,还应组织安全、工程、设备、行政等部门对工段进行半月不少于一次的综合性安全检查。3.2.3安全检查心须注意实效,有目的、有要求地进行检查,及时发现生产作业进程中人的不安全行为、物的不安全状态和环境的不安全因素,对检查中发现的问题,必须立即处理,立即处理有因难的,要采取临时的安全措施,按照程序报告其它相关人员和部门,得到有效的治理,对重大问题或隐患应由项目经理负责组织相关有关人员研究制定整改方案和安全措施限期整改,防止事故的发生。3.2.4为了及时发现和揭露生产过程中的不安全因素,防范于未然,心须进行安全检查。3.2.5检查的主要内容:第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a.领导是否重视;b.组织机构是否健全,安全管理制度能否落实;c.指导思想是否正确;d.安全教育、措施、责任制在各单位的落实情况;安全、技术操作是否健全及执行情况;e.安全经费是否专款合理的使用;f.机械设备、压力容器等安全装置是否可靠;g.劳动保护用品的发放使用是否符合有关规定;h.民用爆炸物品是否按照公安机关的要求储存、运输、使用;i.防火、防汛工作。3.2.6安全检查的指导思想和方法a.安全检查应贯彻领导与群众,专业与群众检查相结合的原则,边查边改,整改同时进行。b.及时总结推广先进经验,很抓整改落实工作,对重大整改项目一时不能解决的,要采取相应的临时防范措施,并及时上报,做好检查记录。3.3安全防护制度3.3.1建设工程的劳动安全卫生设施,必须与主题工程同时设计,同时施工,同时投入使用。3.3.2劳动者必须正确使用,佩带防护用品并遵照下列规定:3.3.3进入生产现场应按规定穿防护服,戴防护帽.3.3.4从事有可能被转动机械绞辗伤害的作业,不准穿戴裙戴手套,围巾,长发或其他佩饰物不得悬露。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3.3.5从事对双目有伤害的作业必须戴护目镜或防护面罩。3.3.6进入有可能发生物体打击的场所必须戴安全帽,在高处作业必须系安全带。3.3.7从事电气作业应戴绝缘防护用品,从事高压带电作业穿屏蔽服装。3.3.8进入易燃,易爆物品的作业场所,应穿防止产生静电花的服装。3.3.9其他有关劳动保护规定。3.3.10检查、参观,学习人员进入生产现场也应遵守上述规定。3.4爆炸危险物品安全管理制度3.4.1为爆危险物品的安会管理和使用,保险人民的生命财产的安会和社会稳定,必需严格执行《中华人民共和国民用爆炸物品管理条例》、〈中华人民共和国国家标准爆炸安全规定程〉、〈中华人民共和国安全生产法〉、〈国华人民共和国消防法〉、等有关规定,建立防为防爆炸制度,配备符合规定的消防设施。3.4.2易燃易物品的储存,使用单位必须建立健全严格的安全管理制度,有易燃易爆物品的区域必须的可能的消防措施,并按国家标准设施置目的区分类别的安全色标和敬示标志,在上述区域用火,必须采取的效的安全措施,确保易燃易爆物品的安全。3.4.3易燃易爆物品的包装、运输、储存应有符合规定的醒目标志,包装必须严格封实,轻装轻卸。化学性质相抵触或灭火方法不同的物品,禁止混装混存。雷管和炸药须按规定分开储存,不准装在同一车船容器内运输。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计3.4.4凡有爆破作业的单位,必须制定爆破施工方案,严格执行爆破作业程序,并建立健安全爆破器材的保管、领取、使用制度。3.4.5使用、储存和运输易物品的设备,容器,管道必须保持完好,并采取防电措施,严防泄露、燃烧,爆炸3.4.6使用含有毒的害物质的产品,必须设置和配备防装置和救护用具,防止毒害物质跑、冒、滴、漏、并采取消除泄露毒物质的安全措施。使用、储存、运输剧毒物品,必须采取严格的安全和防毒救护措施。3.5工程现场安全环境管理制度3.5.1作业现场的建筑物,构筑物必须坚固安全,如果损坏等危险征兆,应当立即采取措施消除危险。3.5.2工作环境必须符合安全规定,便于安全操作,作业场所应按规定挂设安全标志,劳动场所内可能引起人身伤害的坑、沟、池、井必须有盖板或围栏。原材料,成品器材,废米应当合理堆放,不得妨碍操作和装卸。废料必须及时清除。3.5.3作业场所的人道和车行道应当合理布局,畅通无阻,道路与轨道交叉处必须设置明显的警示标志,信号装置或落杆。各种便桥必须牢固安全,并有防滑措施,危险处应设扶手。3.5.3因大风,大雨,大雾等自然因素影响劳动安全,必须停止作业,确因特殊情况需作业的,必须采取保证安全的专门措施。3.5.4劳动场所必须符合防火要求,并配备符合规定的消防设施和器材。3.5.5可燃构件,第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计易燃物品与明火发散地点距生产,储存爆炸物品的工厂,车间,仓库,建筑物,构筑物相互之间的距离,均必须符合防火防爆的安全规程。现有建筑设施如因条件限制,不符合防火,防爆的安全距离,应采取其他的安全措施。3.5.6建筑安全施工应执行国家的建筑安装施工安全规程,现场必须采取有效的防范措施,确保施工安全。安全网必须符合安全标准,脚手架。各种吊装机械等设备不得超负荷使用。。上下交叉施工作业,必须设置有效的隔离设施确保安全。3.5.7高层建筑物,构筑物、安放重要设备,仪器装置的建筑物,易燃易爆物品储存场所和其他露天堆放高大设备的场所,必须安装避雷装置。3.5.8施工队项目制定施工方案和施工组织计时,要充分重视森林资源,土地资源,水资源等的保护,采取切实可行的措施防水土流失。3.5.9饮用水源保护不得堆放或倾倒任何含有害物质的材料或废弃物:不得在饮用水源地保护区内取土,弃施工中应对产生强噪声辐射机械的作业时间,场地布置作业合理的组织安排或采取消噪减振等措施,使其噪声符合{建筑场界噪声标准}中的有关规定,以防止噪声忧民。3.6生产设备安全管理制度3.6.1机械设备的安全和检修,必须符合要求。机械设备必须建立健全使用、检查、保养制度,不准超压,超负荷和故障运行。3.6.2特殊设备的安装和使用,必须按国家规定实行安全许可或认证,并进行经性维护、保养、定期检验。3.6.3第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计各种起重机械的安全、使用、拆卸和检验,必须符合国家用关规定,并严格按规程操作。3.6.4各种压力机械的施工部位,切削部位和其他机械、人体有伤害危险的部位,应设置符合规定的安全防护装卸。3.6.5电器设备和电线,电缆,必须符有在的全要求。安装,检修电器设备,架设和拆除电线,电缆,必须按有关安全规定进行,电器设备的金属外壳,必须按照标准安全保护措施。可能造成人身触电事故的电器设备就按国家规定采取安全电压或装设漏电防护装置。有易燃易爆气体和粉尘的场所,就按技术要求使用防爆型电器设备或采取有效的防爆技术措施。3.6.6手持电动工具的使用,检修凡符合国家有关规定。3.6.7机动运输工具,其转向器,制度器,喇叭及灯必须完整,灵活,有效,不得超速,超载行驶或人货混乱。4主要施工项目的安全保证措施4.1基础施工首先从计划安排上避开汛期施工。如因特殊情况部分基础需要在汛期施工时,生产指挥中心必须与当地水利部门保持联系,做好及时撤离的准备。4.2墩台施工高度超过2m时,四周设作业平台和护身拦杆,悬挂安全网,作业人员上下墩台设置专门扶梯,禁止沿脚手架攀爬。4.3梁体架设时,禁止人员在附近行走,钢丝绳在使用前要检查计算,架设梁体时,架设过程中,不得在待架的孔跨处放行行人和车辆。4.4桥梁上部结构施工时,桥梁两端设警告标志和围栏,防止非施工车辆和人员进入。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计4.5砼构件预制场安全措施a.设备安装必须严格按照施工平面图和设备使用说明书进行。安装工作要有组织、有计划,安装完毕必须进行综合试运转并办理验收手续,方准正式投入使用。b.每个操作区应悬挂安全操作规程,操作人员必须严格按程序操作。道路出入口、重要安全装置等处要悬挂安全警告标志。c.张拉梁板时,端头设防护措施,作业人员必须站在侧面操作和监护仪表。d.配电箱开关分开设置,必须坚持一机一闸用电,并采用两级漏电保护装置;配电箱、开关箱必须安装牢固,电具齐全完好,注意防尘。第九章文明施工和环境保护措施1文明施工保证措施1.1管理目标坚持文明施工,促进现场管理和施工作业标准化、规范化的落实,使职工养成良好的作风和职业道德,杜绝野蛮施工现象。做到施工平面布置合理,施工组织有条不紊,施工操作标准、规范,施工环境、施工作业安全可靠,现场材料管理标准有序,内业资料齐全。1.2主要技术组织措施1.2.1施工总平面管理第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计合理使用场地,保证现场道路、水、电和排水系统畅通。运输道路的布置,尽量利用既有道路和永久路基,与现场的加工点、仓库、水泥、砂石、钢筋等堆放位置结合布置,并与场外道路连接;临时设施的布置,避免二次搭建,现场办公室要靠近施工地点,作到“三通一平”,电线不漏电,管线不侵限。1.2.2施工组织有项目概况标牌,并注明工程名称、施工单位、项目负责人、技术负责人、安全员、质检员、工程数量、工期要求、配合比、质量要求等;人机料物合理组合;有详细的施工方案,做好技术、安全、质量交底;做到工完料净。1.2.3施工操作工地有施工负责人,技术人员现场指导;各工班负责人必须现场搞好交接;有冬雨季施工措施;砼施工必须有配合比通知单;有合格的计量工具,并按规定正确使用;严格按技术交底、施工图纸和施工规范施工。施工时避免损坏地上和地下管线。1.2.4安全危险处所设置醒目标志、围栏;施工不穿凉鞋、拖鞋施工;现场有安全员,并佩带袖标;现场有安全警示牌,工地要有看护人员。1.2.5现场材料存料场的库房要规划布置合理,场地夯实,有防污染、防潮湿措施;材料堆放整齐;收料认真,精打细算,定额发料,不浪费;水泥分批号堆放,坚持先进先用,防湿、防潮;钢、木、模板堆放一头齐,一条线。1.2.6机械设备第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计停放场地平整坚实,不积水;机械设备性能良好,无跑、冒、滴、漏现象;灭火器材、避雷装置齐全;机械设备有专人管理、操作。1.2.7资料各种技术资料、统计报表等齐全、完备、准确;按时呈报完成实物工作量及进度,并且数字准确;能够提供工程质量、材料消耗、经济效益的台帐。1.2.8宣传教育施工现场有适当的宣传语牌;有竞赛评比栏;有双增双节活动,并有记录;有宣传教育记录。1.2.9处理好与地方的关系在施工过程中,搞好路地共建,处理好与当地政府和群众的关系,严肃群众纪律。做到施工不影响居民的生活和生产,并为当地提供力所能及的服务。同时要尊重当地和少数民族的风俗习惯,严格遵守民族政策。2环境保护的主要保证措施2.1环境保护目标本工程的环境保护目标是:“两不破坏”—不破坏景观、不破坏生态;“三不污染”—不造成水质污染、不造成空气污染、不造成噪音污染。保护生态环境,防止水土流失,环境保护工作在施工时应做到全面规划,合理布局,化害为利,创造清洁适宜的生活和劳动环境。2.2环境保护的管理措施2.2.1设立环保机构,切实贯彻环保法规第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计严格执行国家及地方政府颁布的有关环境保护,水土保持的法规、方针、政策和法令,结合设计文件和工程实际,及时提出有关环保的组织实施。2.2.2对废弃物的处理不适宜填筑的材料及时分别堆放整齐并运至业主指定的位置进行填埋处理。2.2.3采用有效措施,消除施工污染施工废水、生活废水采用沉淀池、化粪池等方式处理,清洗集料或含有油污的废水采用集油池的方式处理,不得污染水源及耕地。施工地点要防治噪音污染。施工便道经常洒水,防止车辆通过时尘土飞扬。2.2.4强化环保管理,健全环保管理机制,定期进行环保检查,及时处理违章事宜,并与当地的环保部门建立工作联系,接受社会及有关部门的监督。2.2.5加强环保教育,宣传有关环保政策,强化职工的环保意识,使保护环境成为参建职工的自觉行为。2.2.6以醒目的标志封闭施工区域,并在区界挂以醒目整洁的环保语言和企业精神等标牌。2.2.7保护生态。施工中注意保护自然和生态,不得随意拆堵水利设施,保护好河渠,不污染水源。2.3环境保护的具体措施2.3.1施工期环保规划范围施工期环保规划共分六个部分。即自然景观保护、生态环境保护、水土保持、施工和生活废水处理、废气粉尘处理、噪音控制。2.3.2自然景观保护第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计为保护施工区域当地的自然景观,施工期间应严格做好以下几点:严格按照施工总平面布置图布置临时设施,不得修建超出规划范围以外的建筑。所有临时设施的修建必须严格按照既定的标准和要求进行,不得低于规定的标准。保证临时设施整齐统一,外表美观。场地平整,各种水电、排水管线或沟槽布置及搭设符合相关的要求。施工人员驻地每100米间距配置垃圾箱一个,各施工队及项目部均搭设简易垃圾站,避免生活垃圾污染周边环境。做好场地和临时设施非交通部位的绿化,种植花草树木,维持并保护原有地表植被。2.3.3生态环境保护a.对原有生态环境进行调查,结合施工中可能产生的影响,合理进行施工组织,尽量使用可不破坏原有生态的施工措施。b.严格落实其它环保措施,保护溪流水质和空气环境。c.不得因施工需要,在未经业主和相关部门容许的情况下,砍伐林木,毁坏地表植被,挖掘土石,埋设管线。对合同规定的施工界限内外、的植物、树木,必须尽力维持原状。砍除树林或其它经济植物时,应事先征得所有者和业主的指示同意。做好树林防火措施,配置灭火器材。d.除征地范围内的耕地占用,不得侵占现有耕地,并积极开展路地共建活动,施工完毕后,能复耕的复耕,能造地的造地,尽量保护耕地。e.第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计对有害物质(如燃料、油料、废炸药、旧材料、垃圾等)要通过焚烧或其它措施处理后运至业主和监理工程师认可的地点进行掩埋,以防泄露,造成对动物、植物的损害。f.修渠筑坝,通渠道,防止土壤冲蚀,地表冲刷,对弃土严格按甲方指定的弃碴场堆放,并浆砌挡墙和护坡,坡内、墙后设过滤层,对弃碴中的污水进行自然过滤。弃碴顶面用合格土覆盖并设置自然流水坡和浆砌水沟,严防水土流失,污然环境。g.开挖作业严格控制开挖尺寸,少扰动土体,维护好自然地形地貌,防止引发地质性灾害。h.施工沿线的弃碴和剩余失效的灰砂、砼等,选择合适低洼地堆放、填埋,避免流失污染环境。i.竣工恢复。对现场做复土还耕或还林处理,具体内容包括:清除临时设施,(清除杂物、临时工棚),沿线开挖所破坏的植被,施工完成后按水土保持计划设计要求种草绿化,恢复自然景观,防止造成新的水土流失。各工地居住区的污水沟、粪便及垃圾做好消毒灭菌清除工作,并用净土填埋、压实,种植植被。弃碴场顶平整后中间设置浆砌片石排水沟,挡碴坝坡覆土挂网喷草。工作面绿化,开口坡面绿化,生活区种草植树等。2.3.4水土保持a.防排水:施工期间始终保持工地的良好排水状态,修建有足够泄水断面的临时排水泄道,并与永久性排水设施相连接,不形成淤积和冲刷。b.施工平面布置尽量利用永久征地,减少对耕地或林木的损坏,避免水土流失。第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计c.施工道路顶面表面筑成2%的横坡,以利于排水。d.基坑边坡严格按照设计要求进行支护,分段留设排水沟。2.3.5防大气污染a.进入工区的机动车辆消音排烟净化系统一定要完好。b.施工工区600m范围内和工地上的道路每天要不定时打扫,适时进行洒水,特殊范围内的工作人员要戴防尘面罩,控制烟尘与粉尘污染。c.开槽施工段,用编织布围好,减少扬尘,降低施工现场对景观的破坏。d.运输车辆配备两边和尾部挡板,对易飞扬的物料用篷布履盖严,且装料适中,不得超限;车辆轮胎及车外表用水冲洗干净,不得污染市区道路。e.工地生活垃圾弃置在半密封的池中,定期焚烧掩埋处理;工地设置能冲洗的厕所若干处,派专门的人员清理打扫,并定期对周围喷药消毒,以防蚊蝇滋生,病毒传播。f.防止开挖出的泥土被雨水冲散或流溢,冲散的泥浆因扩散面广不易清除,遇上干燥天气容易产生二次扬尘。g.施工人员生活中采用液化石油气,减少燃煤,如用锅炉燃煤尽量采购使用低硫煤,减少二氧化硫的排放量。h.工地配置洒水车,根据气候情况适时洒水,保证施工场地和施工道路湿润不扬尘。2.3.6防噪音污染施工期间要制定防止噪音扰民的具体措施,主要抓好几点:第86页共86页 四川大正德茂建设有限公司内江市10号道路(3#桥—4#桥)谢家河桥梁工程实施性施工组织设计a.机械运输车辆途经居住场所时应减速慢行,不鸣汽喇叭;b.适当控制机械动力布置密度,条件允许拉开一定空间、减少噪音叠加;c.合理安排施工作业时间,尽量避开夜间车辆出入频率;d.机械设备振动声音较大的,要加设消音罩或消声管,最大可能减少噪声的影响;以液压工具代替气压冲击工具;e.采取综合治理措施,合理安排施工计划,规定噪声大、冲击性强并伴有强烈振动的活动安排在白天进行;把噪声控制在合理范围之内,白天最大不超过75分贝,夜间控制在45-55分贝之间;禁止在夜间(22:00至次日6:00)施工;f.接近居民区及类似的环境敏感点部位施工时减少爆破开挖作业,基坑开挖尽量采用机械破碎。g.做好现场施工人员的卫生防护工作,如配戴耳塞等。第十章主要分项工程的施工工艺框图一、桥梁工程施工工艺框图1.1桥梁钻孔桩施工工艺框图(附后)1.2桥墩台身施工工艺框图(附后)1.3箱梁梁施工工艺框图(附后)1.4桥梁安装施工工艺框图(附后)1.5系梁施工工艺图(附后)第86页共86页'
