• 106.50 KB
  • 15页

浙江工商大学工程管理专业建筑施工技术期末复习资料

  • 15页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

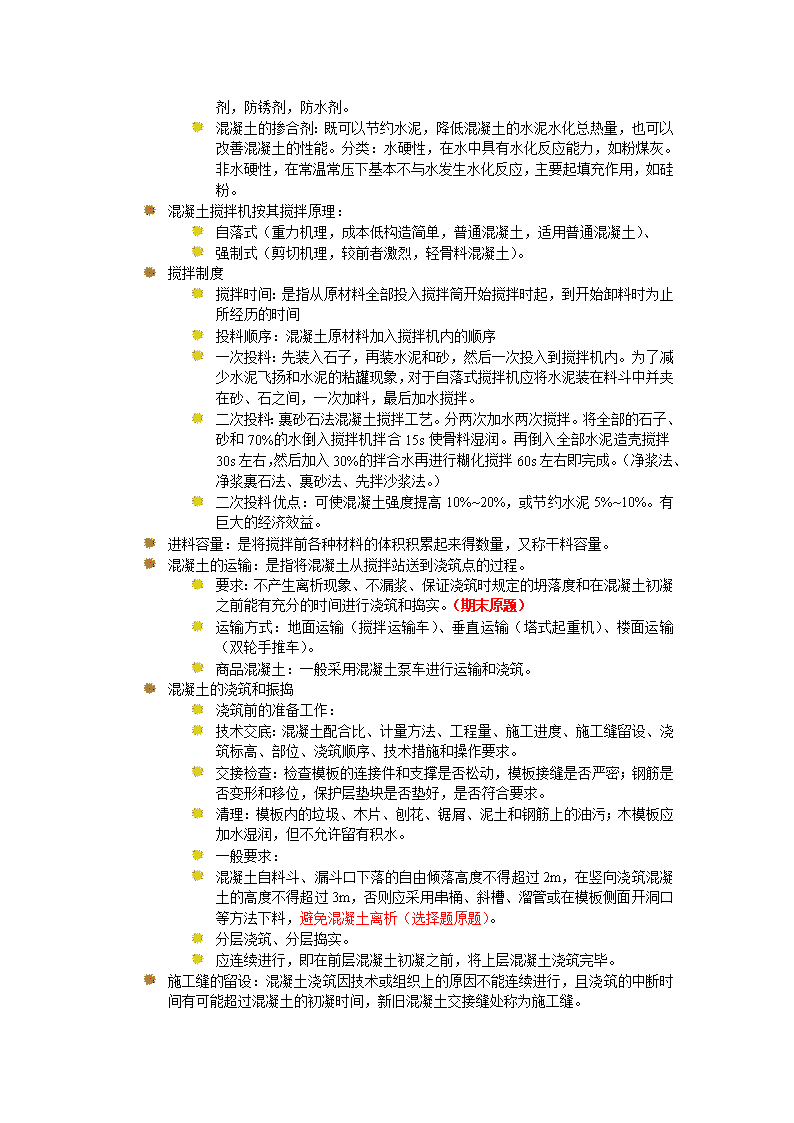

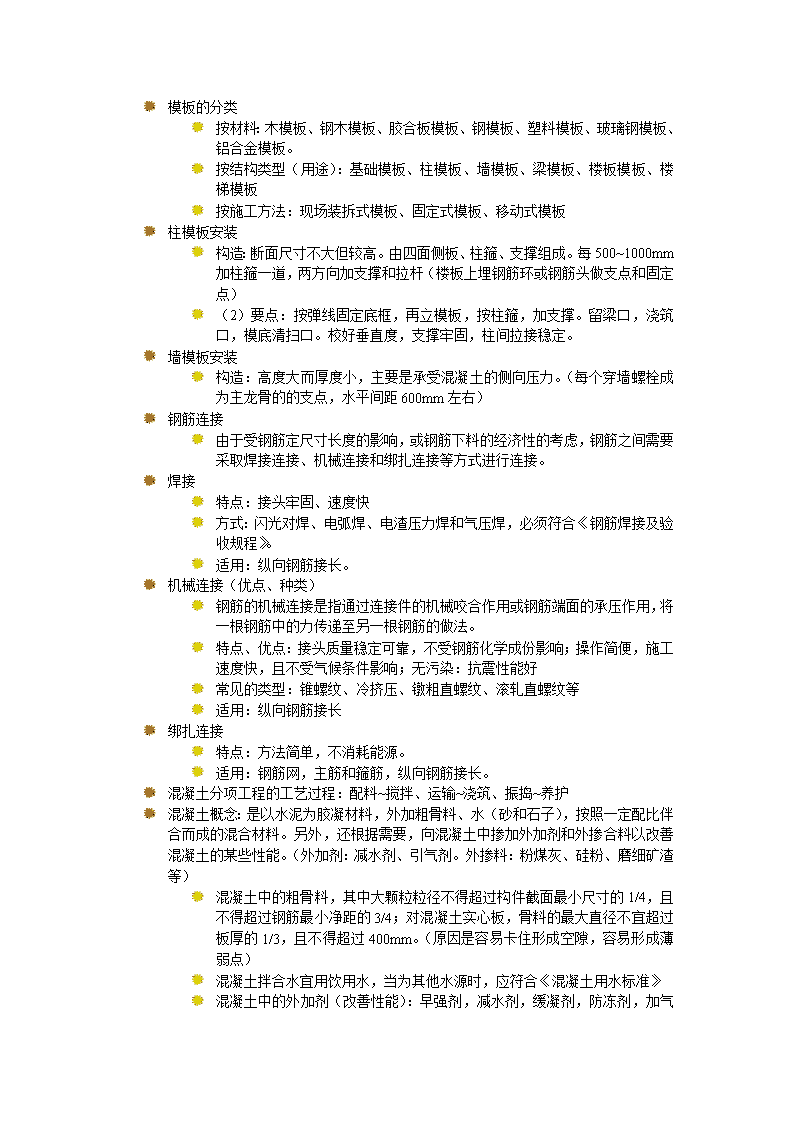

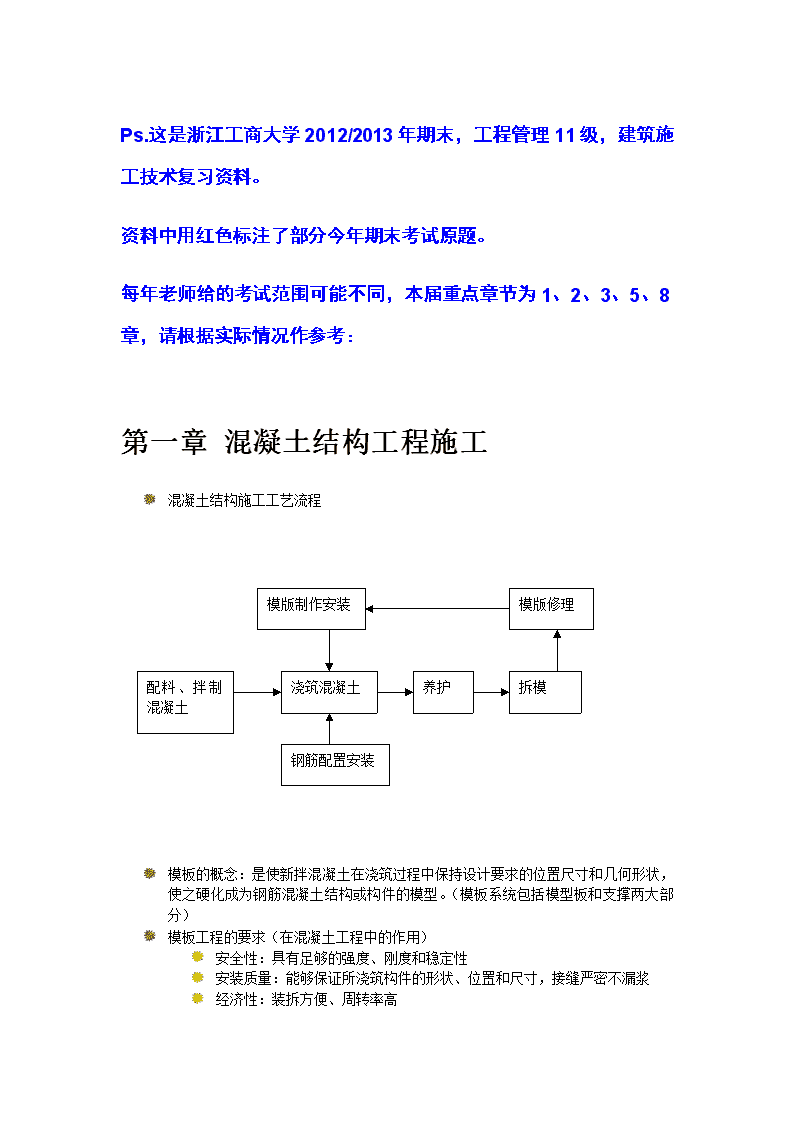

'Ps.这是浙江工商大学2012/2013年期末,工程管理11级,建筑施工技术复习资料。资料中用红色标注了部分今年期末考试原题。每年老师给的考试范围可能不同,本届重点章节为1、2、3、5、8章,请根据实际情况作参考:第一章混凝土结构工程施工·混凝土结构施工工艺流程配料、拌制混凝土浇筑混凝土钢筋配置安装养护拆模模版修理模版制作安装·模板的概念:是使新拌混凝土在浇筑过程中保持设计要求的位置尺寸和几何形状,使之硬化成为钢筋混凝土结构或构件的模型。(模板系统包括模型板和支撑两大部分)·模板工程的要求(在混凝土工程中的作用)·安全性:具有足够的强度、刚度和稳定性·安装质量:能够保证所浇筑构件的形状、位置和尺寸,接缝严密不漏浆·经济性:装拆方便、周转率高 ·模板的分类·按材料:木模板、钢木模板、胶合板模板、钢模板、塑料模板、玻璃钢模板、铝合金模板。·按结构类型(用途):基础模板、柱模板、墙模板、梁模板、楼板模板、楼梯模板·按施工方法:现场装拆式模板、固定式模板、移动式模板·柱模板安装·构造:断面尺寸不大但较高。由四面侧板、柱箍、支撑组成。每500~1000mm加柱箍一道,两方向加支撑和拉杆(楼板上埋钢筋环或钢筋头做支点和固定点)·(2)要点:按弹线固定底框,再立模板,按柱箍,加支撑。留梁口,浇筑口,模底清扫口。校好垂直度,支撑牢固,柱间拉接稳定。·墙模板安装·构造:高度大而厚度小,主要是承受混凝土的侧向压力。(每个穿墙螺栓成为主龙骨的的支点,水平间距600mm左右)·钢筋连接·由于受钢筋定尺寸长度的影响,或钢筋下料的经济性的考虑,钢筋之间需要采取焊接连接、机械连接和绑扎连接等方式进行连接。·焊接·特点:接头牢固、速度快·方式:闪光对焊、电弧焊、电渣压力焊和气压焊,必须符合《钢筋焊接及验收规程》。·适用:纵向钢筋接长。·机械连接(优点、种类)·钢筋的机械连接是指通过连接件的机械咬合作用或钢筋端面的承压作用,将一根钢筋中的力传递至另一根钢筋的做法。·特点、优点:接头质量稳定可靠,不受钢筋化学成份影响;操作简便,施工速度快,且不受气候条件影响;无污染:抗震性能好·常见的类型:锥螺纹、冷挤压、镦粗直螺纹、滚轧直螺纹等·适用:纵向钢筋接长·绑扎连接·特点:方法简单,不消耗能源。·适用:钢筋网,主筋和箍筋,纵向钢筋接长。·混凝土分项工程的工艺过程:配料~搅拌、运输~浇筑、振捣~养护·混凝土概念:是以水泥为胶凝材料,外加粗骨料、水(砂和石子),按照一定配比伴合而成的混合材料。另外,还根据需要,向混凝土中掺加外加剂和外掺合料以改善混凝土的某些性能。(外加剂:减水剂、引气剂。外掺料:粉煤灰、硅粉、磨细矿渣等)·混凝土中的粗骨料,其中大颗粒粒径不得超过构件截面最小尺寸的1/4,且不得超过钢筋最小净距的3/4;对混凝土实心板,骨料的最大直径不宜超过板厚的1/3,且不得超过400mm。(原因是容易卡住形成空隙,容易形成薄弱点)·混凝土拌合水宜用饮用水,当为其他水源时,应符合《混凝土用水标准》· 混凝土中的外加剂(改善性能):早强剂,减水剂,缓凝剂,防冻剂,加气剂,防锈剂,防水剂。·混凝土的掺合剂:既可以节约水泥,降低混凝土的水泥水化总热量,也可以改善混凝土的性能。分类:水硬性,在水中具有水化反应能力,如粉煤灰。非水硬性,在常温常压下基本不与水发生水化反应,主要起填充作用,如硅粉。·混凝土搅拌机按其搅拌原理:·自落式(重力机理,成本低构造简单,普通混凝土,适用普通混凝土)、·强制式(剪切机理,较前者激烈,轻骨料混凝土)。·搅拌制度·搅拌时间:是指从原材料全部投入搅拌筒开始搅拌时起,到开始卸料时为止所经历的时间·投料顺序:混凝土原材料加入搅拌机内的顺序·一次投料:先装入石子,再装水泥和砂,然后一次投入到搅拌机内。为了减少水泥飞扬和水泥的粘罐现象,对于自落式搅拌机应将水泥装在料斗中并夹在砂、石之间,一次加料,最后加水搅拌。·二次投料:裹砂石法混凝土搅拌工艺。分两次加水两次搅拌。将全部的石子、砂和70%的水倒入搅拌机拌合15s使骨料湿润。再倒入全部水泥造壳搅拌30s左右,然后加入30%的拌合水再进行糊化搅拌60s左右即完成。(净浆法、净浆裹石法、裹砂法、先拌沙浆法。)·二次投料优点:可使混凝土强度提高10%~20%,或节约水泥5%~10%。有巨大的经济效益。·进料容量:是将搅拌前各种材料的体积积累起来得数量,又称干料容量。·混凝土的运输:是指将混凝土从搅拌站送到浇筑点的过程。·要求:不产生离析现象、不漏浆、保证浇筑时规定的坍落度和在混凝土初凝之前能有充分的时间进行浇筑和捣实。(期末原题)·运输方式:地面运输(搅拌运输车)、垂直运输(塔式起重机)、楼面运输(双轮手推车)。·商品混凝土:一般采用混凝土泵车进行运输和浇筑。·混凝土的浇筑和振捣·浇筑前的准备工作:·技术交底:混凝土配合比、计量方法、工程量、施工进度、施工缝留设、浇筑标高、部位、浇筑顺序、技术措施和操作要求。·交接检查:检查模板的连接件和支撑是否松动,模板接缝是否严密;钢筋是否变形和移位,保护层垫块是否垫好,是否符合要求。·清理:模板内的垃圾、木片、刨花、锯屑、泥土和钢筋上的油污;木模板应加水湿润,但不允许留有积水。·一般要求:·混凝土自料斗、漏斗口下落的自由倾落高度不得超过2m,在竖向浇筑混凝土的高度不得超过3m,否则应采用串桶、斜槽、溜管或在模板侧面开洞口等方法下料,避免混凝土离析(选择题原题)。·分层浇筑、分层捣实。·应连续进行,即在前层混凝土初凝之前,将上层混凝土浇筑完毕。·施工缝的留设:混凝土浇筑因技术或组织上的原因不能连续进行,且浇筑的中断时间有可能超过混凝土的初凝时间,新旧混凝土交接缝处称为施工缝。 ·规定:留置在受剪力较小且便于施工的部位。A.柱、留设水平缝,留置在基础的顶面和框架梁的底面或顶面,无梁楼板柱帽的下面。B.梁、梁板宜同时浇筑。C.单向板、留置在平行板的短边的任何位置。详见p56。·后浇带的设置·概念:后浇带是为了在现浇钢筋混凝土结构施工过程中,克服由于温度、收缩而可能产生有害裂缝而设置的临时施工缝。(图在p57)·大体积混凝土:混凝土结构物实体最小尺寸等于或大于1m或预计会因水泥水化热引起混凝土的内外温差过大而导致裂缝的混凝土。(原题,名词解释)·大体积混凝土裂缝产生的原因和防治措施。·厚大钢筋混凝土结构由于体积大,水泥水化热积聚在内部不易散发,内部温度显著升高,外表散热快,形成较大内外温差(25ºC以上),内部产生压应力,外表产生拉应力,则混凝土产生裂缝。·当混凝土内部逐渐散热冷却,产生收缩,由于受到基底中已硬混凝土的约束,不能自由收缩,而产生拉应力。温差越大,约束程度越高,结构长度越大,则拉应力越大。当拉应力超过混凝土的抗拉强度时即产生裂缝,裂缝由基底向上发展,甚至贯穿整个基础。这种裂缝比表面裂缝危害大。·预防方法:要防止混凝土早期产生温度裂缝,就要控制混凝土的内外温差,以防止表面开裂;控制混凝土冷却过程中的总温差和降温速度,以防止基底开裂。(原题,多选,防治措施)·优先采用水化热低的水泥;减少水泥用量;掺入适量的粉煤灰或在浇筑时投入适量毛石;放慢浇筑速度或减少浇筑厚度,采用人工降温。;浇筑后及时覆盖;取得设计单位同意可采用分块浇筑,块和块间留1m宽后浇带,待各分块混凝土干缩后,再浇后浇带。(原题,多选,防治措施)·混凝土捣振·混凝土振动密实原理:在振动力作用下,混凝土内部的粘着力和内摩擦力显著减少,骨料在其自重作用下紧密排列,水泥砂浆均匀分布填充空隙,气泡逸出,混凝土填满了模板并形成密实体积。·混凝土养护(概念和作用)(原题,什么是养护,养护的作用)·混凝土浇筑捣实后,逐渐凝固硬化,这个过程主要由水泥的水化作用来实现,而水化作用必须在适当的温度和湿度条件下才能完成。因此,为了混凝土有适宜的硬化条件,使其强度不断增长,必须对混凝土进行养护。混凝土的养护就是创造一个具有一定湿度和温度的环境,使混凝土凝结硬化,达到设计要求的强度。因而养护对于保证混凝土的质量是至关重要的,方法有:标准养护,自然养护,和人工养护。 第二章土方与坑基工程施工·土方工程:是建筑工程施工的第一步。场地平整、浅基础与管沟开挖、路基开挖、深基坑开挖、地坪填土、路基填筑以及基坑回填,以及排水、降水、基坑支护等准备工作和辅助工程。·土的工程分类:·按施工时开挖的难易程度可分为8类。·前四种:土(一类土(松软土)、二类土(普通土)、三类土(坚土)、四类土(砂砾坚土))-----不需爆破·后四种:岩石(五类土(软石)、六类土(次坚石)、七类土(坚石)、八类土(特坚石)。-----需要爆破·土的可松性,公式P71·土的性质·密度:单位体积土的质量,又称质量密度(环刀法)·干密度:土的单位体积内固体颗粒的质量。·含水量:指土中水的质量和颗粒质量之比,是反映土湿度的一个重要物理指标·干密度和含水量的的关系式P72:·密实度:表示土的相对紧密程度,压实系数表示·渗透性:表示单位时间内水穿透图层距离的能力,用渗透系数来表示(m/d)·场地平整:指将需进行建筑范围内的天然地面,通过人工或机械挖填平整改造成要求的设计平面所进行的土石方施工全过程,是重要的施工准备工作。·“三通一平”:通水通电通路、平整。·场地平整基本程序包括·现场勘查、清除地面障碍物、标定整平范围、设置水准基点、设置方格网、测量标高、计算土方挖填工程量、平整土方、场地碾压、验收。·方格网法(期末原题,单选,土方量计算)·划分方格网、测定脚点标高、计算场地设计标高、计算脚点施工高度、计算零点、绘制零线、计算挖填方量。公式:P74·几种支护结构:(1)深层搅拌水泥土桩墙·流程:定位、预搅下沉、提升喷浆搅拌、重复下沉搅拌、重复提升搅拌、成桩结束。·用水泥作为固化剂,通过特制的深层搅拌机械,使得水泥和软土之间所产生的一系列物理-化学变化,使软土硬化成整体性的并有一定强度的挡土、防渗墙。·钢板桩:槽钢钢板桩、热轧锁口钢板桩、型钢横挡板等·钢筋混凝土灌注桩排桩挡墙·地下连续墙(原题,特点和优点)优点:施工时对周围环境影响小,能紧邻建筑物等进行施工;刚度大,整体性好,变形小,能用于深基坑;处理好接头能较好的抗渗止水;如用逆作法施工,可实现两墙合一,降低成本。 ·加筋水泥土桩墙:SMW工法·土钉墙(主动嵌固,增加边坡稳定性),构成:土钉,面层、防水系统。·明排水法:·集水井排水:用水泵从集水井中排水。常用水泵有潜水泵,离心式水泵和泥浆泵。·井点降水:预先埋设一定数量的滤水管。轻型井点和管井。·土方施工准备工作:·工程地质情况及现场环境调查、编制施工方案、清除现场障碍物,平整施工场地、设置测量控制网。·土方开挖工程中应注意的质量问题·基底超挖:开挖基坑或管沟均不得超过基底标高。·软土地区桩基挖土应防止桩基位移。·基底未保护:减少对基土的扰动·施工顺序不合理:先从低处开始·开挖尺寸不足·基坑或管沟边坡不直不平,基底不平。·深基坑开挖:·放坡挖土:最经济,无支护结构。当基坑开挖深度不大、周围环境又允许时,均可采用。·中心岛式挖土:宜用于大型基坑,支护结构的支撑形式为角撑、环梁式或边桁式架式,中间具有较大空间的情况下。·盆式挖土:先开挖基坑中间部分的土,周围四边留土坡,土坡最后挖除。优点,周边的土坡对维护墙有支撑作用,有利于维护墙的变形。缺点,大量土方不能直接外运。·逆作法(后三种需要支护)·压实的一般要求·含水量控制:含水量过小,夯压不实;含水量过大,则宜成橡皮土。·铺土厚度和压实遍数·13.推土机·土方工程施工的主要机械之一,是在履带式拖拉机上安装土铲刀等工作装置而成的机械。常用的是液压式推土机,铲刀强制切入土中,切入深度较大。可以调整角度,具有更大的灵活性。多用于挖土深度不大的场地平整,开挖深度不大于1.5m的基坑,回填基坑和沟槽等施工。·作业方法:铲土、运土、卸土。·提高生产率的方法:下坡推土法、槽型推土法、并列推土法、分队集中,一次推送法、铲刀附加侧板法。· 第三章地基处理与基础工程1、地基:建筑物基础以下的土体。主要作用是承托建筑物基础。建筑物对地基要求:1、可靠的整体稳定性2、足够的地基承载力3、在建筑物的荷载作用下,其沉降值,水平位移及不均匀沉降需要满足一定值的要求。2、地基加固的原理:将土质由松变实,将土的含水量由高变低。(期末原题,简答)3、常用的人工地基处理方法:换填法、重锤夯实法、机械碾压法、挤密桩法、深层搅拌法、化学加固法等。(期末原题,简答)4、换填法:对浅层软弱土的处理。将一定范围内的软弱土层挖去,然后回填以强度较大的砂、碎石灰土等,并夯填至密实。常见的换填法:砂和砂石地基垫层法、灰土垫层法。5、灰土垫层法:将基础底面以下一定范围内的软弱土挖去,用按一定体积配合比的灰土在最优含水量的情况下分层回填夯实(或压实),从而提高地基承载力的一种方法。灰土垫层法的材料为石灰和土,石灰和土的体积比一般为3:7或2:8。6、灰土挤密桩:利用锤击将钢管打入土中侧向挤密成孔,将管拔出后,在桩孔中分层回填2:8或3:7灰土夯实而成,与桩间土共同组成复合地基承受上部荷载。(期末原题,名词解释)7、浅基础:由于埋深浅,结构形式简单,施工方法简便,造价也较低,成为建筑物最常用的基础类型。浅基础常见的形式:柱下独立基础、条形基础、筏形基础和箱型基础(期末原题,箱形基础概念及特点、适用范围)独立基础:台阶形、锥台形等条形基础:墙下钢筋混凝土条形基础、柱下钢筋混凝土条形基础(柱下又分为单向条形基础和十字交叉条形基础)筏型基础:平板式、梁板式筏型基础优点:相比十字交叉条形基础具有更大的整体刚度,有利于调整地基的不均匀沉降,能适应上部结构荷载分布的变化。在多层建筑和高层建筑中都可使用。其他的优缺点未找到!!!8、桩基础:由桩和桩顶的承台组成,是一种深基础的形式。按桩的受力情况:摩擦型桩和端承型桩(期末原题,多选)端承型桩:由桩的下端阻力承担全部或主要荷载,桩尖进入岩层或硬土层;摩擦型桩:桩顶荷载全部由桩侧摩擦力或主要由桩侧摩擦力和桩端阻力共同承担。按桩的施工方法:预制桩和灌注桩预制桩:在预制工厂或施工现场制作桩身,利用沉桩设备将其沉入(打、压)土中;灌注桩:在施工现场的桩位上用机械或人工成孔,吊放钢筋笼,然后在孔内灌注混凝土而成。预制桩按沉桩方法分为:锤击沉桩和静压力沉桩。(期末原题,单选)9、混凝土灌注桩按成孔工艺不同分为:人工挖孔灌注桩、泥浆护壁钻孔灌注桩、沉管灌注桩和爆扩成孔灌注桩等。(期末原题,多选) 人工挖孔灌注桩的特点:单桩承载力高,结构传力明确,沉降量小,可一柱一桩,不需承台,不需凿桩头,可作支撑,抗滑,锚拉,挡土等用,可直接检查桩直径、垂直度和持力土层情况,桩质量可靠;施工机具设备简单,施工工艺操作简便,占场地小;施工无振动、无噪声、无环境污染,对周围建筑物无影响;多桩同时进行,施工速度快,节省设备费用,降低工程造价。但劳动强度大,单桩施工速度慢,安全性差。10、人工挖孔灌注桩适用于桩直径800mm以上,无地下水或地下水较少的黏土、粉质黏土,含少量的砂、砂卵石的黏土层采用,特别适于黄土层使用。11、泥浆护壁灌注桩(期末原题,名词解释)特点:可用于各种地质条件,各种孔径大小(300~2000mm)和深度(40~100m),护壁效果好,成孔质量可靠;施工无噪声、无振动、无挤压;机具设备简单,操作方便,费用较低。但成孔速度慢,效率低,用水量大,泥浆排放量大,污染环境,扩孔率较难控制。12、施工工艺流程:放样定位→埋设护筒→钻机就位→钻孔→第一次清孔→调放钢筋笼→下导管→第二次清孔→灌注混凝土13、桩基础的检测方法:静载实验,钻芯法、动测法和声波透射法。(P161) 第四章砌筑工程施工·砌体结构:·概念:指由块体和砂浆组砌而成的墙、柱作为建筑物主要受力构件的结构。是砖砌体、砌块砌体和石砌结构的统称。·优点:取材方便、施工工艺简单、造价低廉·缺点:生产效率低、劳动强度高,烧砖占用农田、不利于环保·砌筑材料主要分为块体和砂浆·块体·是砌体的主要组成部分,块体包括砖、砌块、石三大类。·砖:强度等级分为MU30、MU25、MU20、MU15和MU10五级(抗压强度值(单位为MPa))·砂浆·定义:是由胶结料、细骨料、掺加料(为改善砂浆和易性而加入的无机材料,例如:石灰膏、电石膏、粉煤灰、粘土膏等)和水配制而成的建筑工程材料。·作用:在建筑工程中起粘结、衬垫和传递应力的作用。·种类:主要包括水泥砂浆和水泥混合砂浆(另有石灰、石膏、粘土砂浆)·质量要求:强度等级分为M2.5、M5、M7.5、M10、M15、M20六个等级(抗压强度值(单位为MPa));为便于操作,砌筑砂浆应有较好的和易性,即良好的流动性(稠度)和保水性(分层度)。·水泥砂浆可用于潮湿环境中的砌体;混合砂浆宜用于干燥环境中的砌体。·一般砌砖砌体工艺流程:·抄平、放线→排砖撂底→立皮数杆→盘角、挂线→砌砖→勾缝→安装楼板·圈梁·通过对汶川地震灾区未倒建筑物的仔细考察,发现地震中砖混结构建筑物结构破坏主要发生在圈梁、构造柱与墙体交界处,所以圈梁、构造柱的设计和施工十分重要。·定义:砌体结构房屋中,在砌体内沿水平方向设置封闭的钢筋砼梁,以提高房屋空间刚度、增加建筑物的整体性、提高砖石砌体的抗剪、抗拉强度,防止由于地基不均匀沉降、地震或其他较大振动荷载对房屋的破坏。(百度)·圈梁施工:(1)钢筋安装(P174,太细了,要看翻书)(2)模板安装 第五章预应力混凝土工程·预应力混凝土的概念:在构件承受荷载之前,对受拉混凝土施加预压应力,可提高构件的抗裂度和刚度,推迟裂缝出现的时间,减轻自重,节约材料,增加构件的耐久性,降低造价。·施加预应力的方法·先张法:先张拉钢筋,后浇筑混凝土·后张法:先浇筑混凝土,后张拉钢筋·先张法·施工工艺:在浇筑混凝土构件前,张拉预应力筋,将其临时锚固在台座或刚模上,然后浇筑混凝土构件,待混凝土达到一定强度(约75%),使预应力筋与混凝土之间有足够粘结力时,放松预应力筋,预应力筋弹性缩回,借助混凝土与预应力筋之间的粘结,对混凝土产生预压应力。·适用于预制构件生产厂家进行批量生产小型预制构件·台座——先张法施工张拉和临时固定预应力筋的支撑结构,它承受预应力筋的全部张拉力,因此要求台座具有足够的强度、刚度、稳定性。按构造分为墩式台座、槽式台座。·后张法·施工工艺:先制作构件或结构,待混凝土达到一定强度后,在构件或结构上张拉预应力筋的方法。不需要台座设备,灵活性大,广泛用于施工现场生产大型预制预应力混凝土构件和就地浇筑预应力混凝土结构。·有粘结的施工过程:混凝土构件或结构制作时,在预应力筋部位预先留设孔道,然后浇筑混凝土并进行养护;制作预应力筋并将其穿入孔道;待混凝土达到设计要求的强度后,张拉预应力筋并用锚具锚固;最后进行孔道灌浆与封锚。这种施工方法通过孔道灌浆,使预应力筋与混凝土相互黏结,减轻了锚具传递预应力作用,提高了锚固可靠性与耐久性,广泛用于主要承重构件或结构。·无粘结的施工过程:混凝土构件或结构制作时,预先铺设无粘结预应力筋,然后浇筑混凝土并进行养护;待混凝土达到设计要求的强度后,张拉预应力筋并用锚具锚固;最后进行封锚。这种施工方法不需要留孔灌浆,施工方便,但预应力只能永久地靠锚具传递给混凝土,宜用于分散配置预应力筋的楼板与墙板、次梁及低预应力度的主梁等。·有粘结预应力施工要点:·金属螺旋管安装·预留孔道:(在预应力筋孔道两端,应设置灌浆孔和排气孔。灌浆孔可设置在锚垫板上或利用灌浆管引至构件外,孔径应保证浆液畅通,一般不宜小于20mm;曲线预应力孔道的每个波峰处应设置排气管,排气管伸出梁面的高度不宜小于0.5m,排气管可兼作灌浆孔用;灌浆孔的做法可采用木赛留孔。)·预应力筋制作与穿束:(制作:宜用砂轮切割机切割,用20号铁丝绑扎,间距2~3m ,采用夹片锚具,以穿心式千斤顶张拉;穿束:根据穿束与浇筑混凝土之间的先后顺序,分为先穿束法和后穿束法。)·无粘结预应力施工要点:·无粘结预应力筋制作:无黏结预应力筋主要由预应力钢材(消除应力钢丝和刚绞线,不得有死弯,必须通长无接点,宜用砂轮锯或切断机切断)、涂料层(使预应力筋与混凝土隔离,如防腐沥青、防腐油脂)、外包层(塑料带或高压聚乙烯塑料管)组成·无黏结预应力施工中的主要问题包括:(1)预应力筋的铺设(铺设前检查外包层是否完好,轻微破损者用塑料带包好,破损严重则作废。双向铺设时,应先铺设下面的预应力筋,再铺设上面的预应力筋相互穿插);(2)预应力筋的张拉(张拉时应符合设计要求,设计无要求则应达到设计强度75%方可张拉。张拉顺序应按先铺设先张拉、后铺设后张拉。当预应力筋长度<25m:一端张拉,>25:两端张拉,>50:分段张拉);(3)预应力筋端部处理(张拉端部处理和固定端处理) 第六章结构安装工程一、索具设备结构安装工程常用的索具设备主要包括:钢丝绳、吊具、滑轮组和卷扬机等。二、起重机械建筑结构安装施工常用的起重机械有:桅杆式起重机、自行杆式起重机和塔式起重机。(重点记住这几个种类)1、桅杆式起重机桅杆式起重机是用木材或金属材料制作的起重设备优点:具有制作简单、装拆方便、起重量大(可达200T以上)、受地形限制小等特点,宜在大型起重设备不能进入时使用。缺点:起重半径小、移动较困难,需要设置较多的缆风绳。一般适用于安装工程量集中、结构重量大、安装高度大以及施工现场狭窄的构建安装。常见分类:独脚拔杆、人字拔杆、悬臂拔杆和牵缆桅杆起重机等。三、构件吊装工艺1、柱的吊装柱的校正和最后固定柱的校正:平面校正和垂直度的校正平面位置在临时固定时多已校正好垂直度的校正(主要校正内容)方法:用两台经纬仪从柱的相邻两面来测定柱的安装中心线是否垂直。(具体方法包括:有敲打楔块法、千斤顶校正法、钢管撑杆斜顶法及缆风绳校正法等。影响:直接影响吊车梁、屋顶等吊装的准确性。要求垂直度偏差的允许值:柱高小于等于5m时为5mm;柱高大于5m时为10mm。柱高大于等于10m时为1/1000柱高,但不得大于20mm。柱子校正后应立即进行最后固定。方法是在柱脚与杯口的空隙中浇筑比柱混凝土强度等级高一级的细石混凝土,浇筑分两次:第一次浇筑至原固定柱的楔块底面,待混凝土强度达到25%时拔去楔块,再将混凝土灌满杯口。待第二次浇筑的混凝土强度达到75%后,方可安装其上部构件。三、单层工业厂房结构吊装方案单层工业厂房结构吊装方案内容:结构吊装方法(分件安装法和综合安装法)、起重机的选择、起重机的开行路线及构件的平面布置等。 第七章钢结构过程1钢材选择原则1)较高的抗拉强度和屈服点;2)较好的塑性和韧性;3)良好的工艺性能;4)对环境有良好的适应性。(参照屈服点、抗拉强度、伸长率、冷弯性能、冲韧性等指标)2.钢结构连接方法焊接和非焊接(焊接-会产生焊接应力、焊接变形和焊接缺陷,导致构件产生裂纹和裂缝,甚至发生脆性断裂。因此焊接结构对钢材的化学成分、力学性能和可焊性有较高要求,钢材的碳、硫、磷含量要低,塑形、韧性要好)第八章防水工程1.房屋防水工程原则:以排为主,防排结合按防水材料不同,分为:卷材防水屋面、涂膜防水屋面、刚性防水屋面2.地下防水工程施工特点;质量要求高,施工条件差,材料品种多,成品保护难,薄弱部分多原则:防排结合,刚柔并用,多道防水,综合治理防水方案:采用防水混凝土结构、排水方案(利用盲沟、渗排水层等排水设施)、地下结构表面设附加防水层(抹水泥砂浆防水层、贴卷材防水层、涂膜防水层)3.防水混凝土定义:在普通混凝土的基础上,通过调整配合比、摻外加剂或掺混合料等方法配制而成,具有一定防水能力的特殊混凝土(原题,名词解释)分类:普通防水混凝土(降低水灰比,提高密实性和抗渗性)外加剂或掺合料混凝土(添加少量改善混凝土抗渗性的有机或者无机物)膨胀水泥防水混凝土(利用膨胀水泥在水化硬化过程中形成大量体积增大的结晶(如钙矾石),改善混凝土的孔结构,提高抗渗性,同时使得混凝土处于受压状态,提高抗裂性)配制:普通混凝土按所需强度配比,防水混凝土按设计所需抗渗等级要求进行配比。水泥砂浆除填充和粘接石子骨料作用外,还在粗骨料周围形成良好的砂浆包裹曾,从而提高抗渗性。 1.施工缝尽量不留或少留。墙体不得留垂直施工缝。水平施工缝留在建立与弯矩最大处或底板与墙体交接处,距底板面不少于200mm,距穿墙孔边缘不少于300mm形式:平口缝、凸缝、高低缝、金属止水缝2.穿墙管结构变形或管道伸缩量较小时----固定式穿墙管结构变形或管道伸缩量较大或有更换要求------套管式防水法3.变形缝变形缝处混凝土结构厚度不应小于300mm,变形缝宽度宜为20~30mm全埋式地下防水工程变形缝----环形变形缝半地下防水工程----U字形变形缝4.后浇带后浇带一般留设平直缝和阶梯缝。平直缝也可在底板缝处贴宽度为300mm的外贴止水带5.埋设件埋设件端部或预留孔(槽)底部厚度不得小于250mm。当厚度小于250mm,应采用局部加厚或焊止水钢板的防水措施6.卫生间防水工程—(为什么使用涂膜防水材料?)卫生间施工面积小,穿墙管道多,设备多,阴阳转角复杂,房间长期处于潮湿受水状态等不利条件。用涂膜防水材料(如高弹性的聚氨脂涂膜防水材料和弹塑性的氯丁胶乳沥青涂料防水等材料)代替各种卷材防水,可以使得卫生间的地面和墙面形成一个没有接缝、封闭严密的整体防水层,从而提高其防水质量7.聚氨脂涂膜防水材料聚氨脂涂膜防水材料是双组分化学反应固化型的高弹性防水涂料,多以甲、乙双组分形式使用。质量要求:1.聚氨脂的甲、乙料必须密封存放,2.涂膜厚度应均匀一致,总厚度不应小于1.5mm3.涂膜防水层必须均匀固化,不应有明显的凹坑、气泡和渗漏水现象第九章脚手架工程及垂直运输设备·目前建筑工程采用的垂直运输设施有井架、龙门架、塔式起重机和施工电梯等。·井架·特点:稳定性好、运输量大,可以搭设较高的高度。·分为:单孔(常用)、两孔、多孔。井架内设吊盘。 第十章建筑装饰装修工程·作用:·保护建筑物主体结构免受有害介质的侵蚀;·延长建筑物的使用寿命;保证建筑物的使用功能;·美化环境,增强建筑物的艺术效果;·还有隔热、隔声、防潮等作用。·施工特点:工程项目多,工艺复杂,同一部位多工种,躲到工序顺序操作,用工量大,工期长;装饰材料较贵,造价高;装饰材料和施工技术更新快,施工管理复杂。·分类:抹灰工程可分为一般抹灰和装饰抹灰。·抹灰的组成:抹灰层一般由底层、中层和面层组成。底层主要起与基层粘结的作用,其使用材料根据基层不同而异;中层主要起找平层作用,使用材料同底层。面层起装饰美化作用。·P323-324看下饰面吊顶安装是怎样的'
