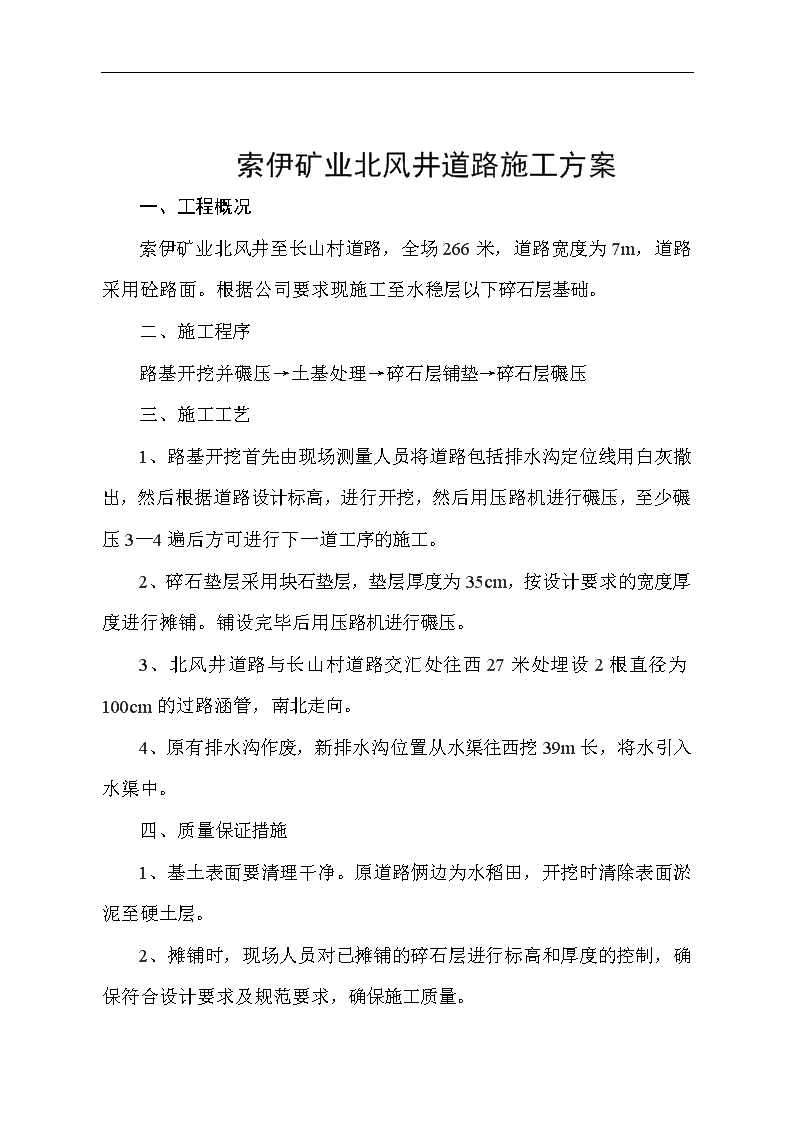

'索伊矿业北风井道路施工方案一、工程概况索伊矿业北风井至长山村道路,全场266米,道路宽度为7m,道路采用砼路面。根据公司要求现施工至水稳层以下碎石层基础。二、施工程序路基开挖并碾压→土基处理→碎石层铺垫→碎石层碾压三、施工工艺1、路基开挖首先由现场测量人员将道路包括排水沟定位线用白灰撒出,然后根据道路设计标高,进行开挖,然后用压路机进行碾压,至少碾压3—4遍后方可进行下一道工序的施工。2、碎石垫层采用块石垫层,垫层厚度为35cm,按设计要求的宽度厚度进行摊铺。铺设完毕后用压路机进行碾压。3、北风井道路与长山村道路交汇处往西27米处埋设2根直径为100cm的过路涵管,南北走向。4、原有排水沟作废,新排水沟位置从水渠往西挖39m长,将水引入水渠中。四、质量保证措施1、基土表面要清理干净。原道路俩边为水稻田,开挖时清除表面淤泥至硬土层。2、摊铺时,现场人员对已摊铺的碎石层进行标高和厚度的控制,确保符合设计要求及规范要求,确保施工质量。1

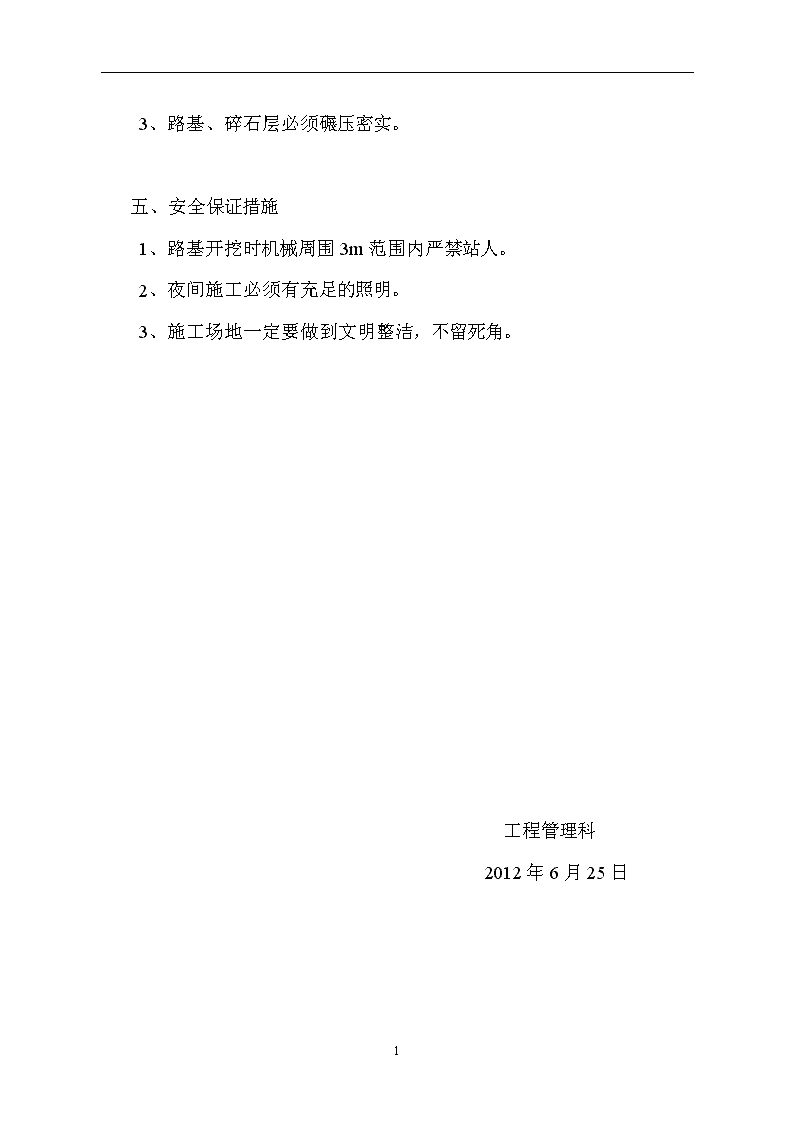

3、路基、碎石层必须碾压密实。五、安全保证措施1、路基开挖时机械周围3m范围内严禁站人。2、夜间施工必须有充足的照明。3、施工场地一定要做到文明整洁,不留死角。工程管理科2012年6月25日1'
