- 2.42 MB
- 6页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

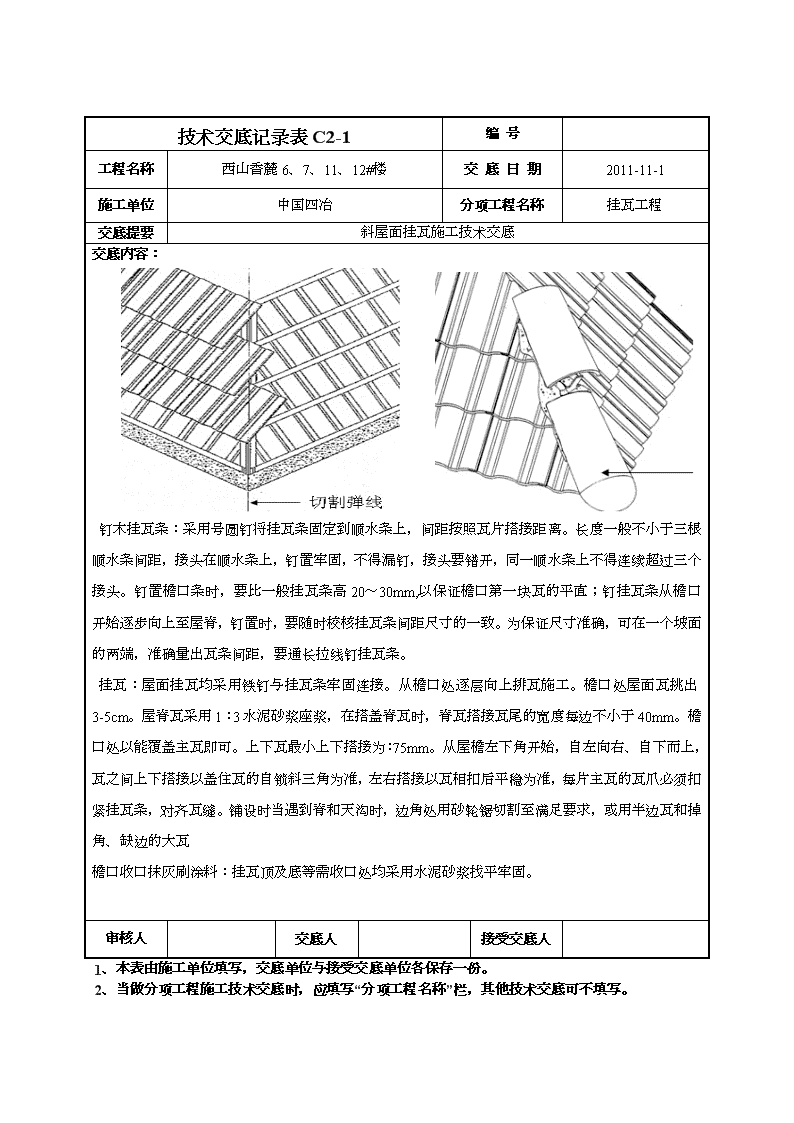

技术交底记录表C2-1编号工程名称西山香麓6、7、11、12#楼交底日期2011-11-1施工单位中国四冶分项工程名称挂瓦工程交底提要斜屋面挂瓦施工技术交底交底内容:一、材料要求1、普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥。中砂。圆钉或钢钉直径为:-×76mm,8号镀锌铁丝。沥青油。彩色涂料。(施工队自购)2、顺水条:采用30*25木条,挂瓦条:采用30*25木条。现场进行防腐加工。要求顺水条、挂瓦条四面见方、无弧形面、无弯曲变形、无腐朽。木条全身要均匀刷,至少刷三遍。并备零用沥青油,及时刷补锯断木条接头。顺水条及挂瓦条接头均采用圆钉固定。3、屋面瓦方正,质地坚固。不得有缺楞、掉角、暗痕和裂纹等缺陷。二、主要机具主要机具:铁锹、靠尺、水桶、铁抹子、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、角磨机。三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。根据设计要求的标高、坡度,找好规矩并弹线;4、人员准备:施工队各专业人员已进场;技术人员将屋面构造图纸发放给有关人员。使施工人员明确天沟、屋脊(平屋脊、斜屋脊)的位置。5、避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工。6、斜屋面防水找平层已施工完毕,防水层已通过验收。7、斜屋面周圈防护架已搭设完毕,通过验收。二、施工工艺:本工程斜屋面挂瓦施工采用木挂瓦条干挂。1、斜屋面做法:施工流程:绑木顺水条→钉木挂瓦条→屋面挂瓦→阴角处用铁皮翻包审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

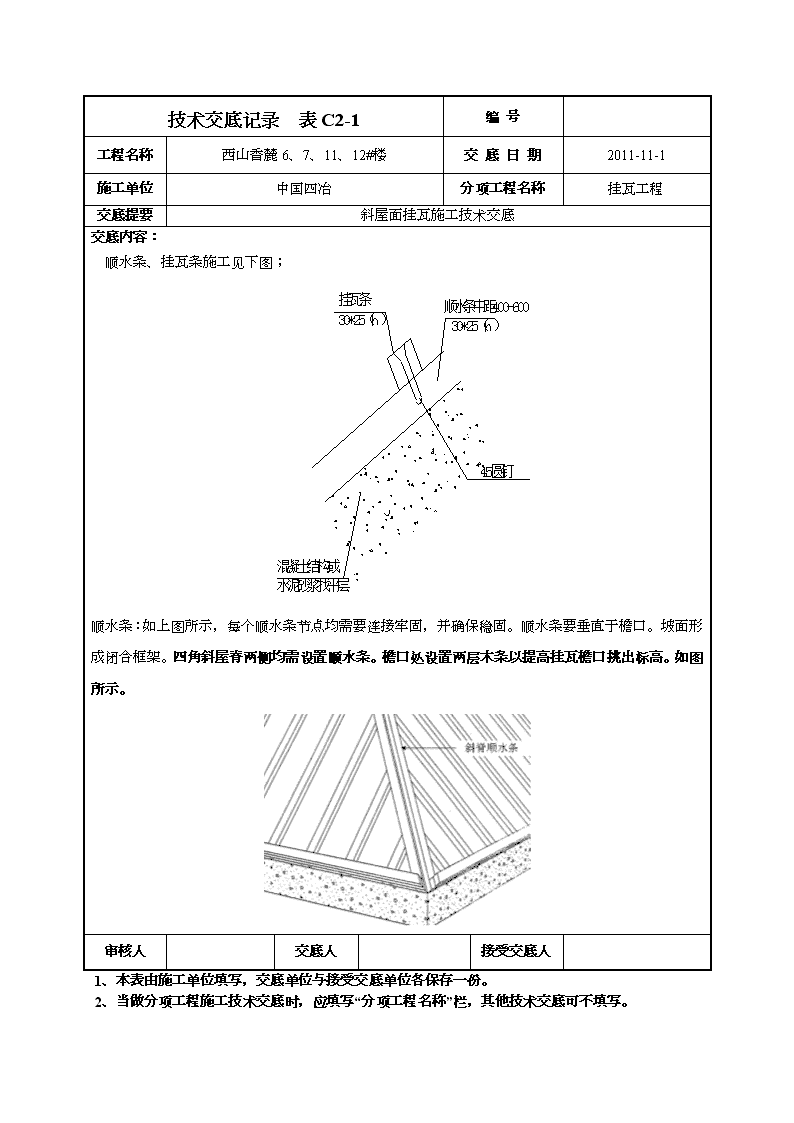

技术交底记录表C2-1编号工程名称西山香麓6、7、11、12#楼交底日期2011-11-1施工单位中国四冶分项工程名称挂瓦工程交底提要斜屋面挂瓦施工技术交底交底内容:顺水条、挂瓦条施工见下图;顺水条:如上图所示,每个顺水条节点均需要连接牢固,并确保稳固。顺水条要垂直于檐口。坡面形成闭合框架。四角斜屋脊两侧均需设置顺水条。檐口处设置两层木条以提高挂瓦檐口挑出标高。如图所示。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1编号工程名称西山香麓6、7、11、12#楼交底日期2011-11-1施工单位中国四冶分项工程名称挂瓦工程交底提要斜屋面挂瓦施工技术交底交底内容:钉木挂瓦条:采用号圆钉将挂瓦条固定到顺水条上,间距按照瓦片搭接距离。长度一般不小于三根顺水条间距,接头在顺水条上,钉置牢固,不得漏钉,接头要错开,同一顺水条上不得连续超过三个接头。钉置檐口条时,要比一般挂瓦条高20~30mm,以保证檐口第一块瓦的平直;钉挂瓦条从檐口开始逐步向上至屋脊,钉置时,要随时校核挂瓦条间距尺寸的一致。为保证尺寸准确,可在一个坡面的两端,准确量出瓦条间距,要通长拉线钉挂瓦条。挂瓦:屋面挂瓦均采用铁钉与挂瓦条牢固连接。从檐口处逐层向上排瓦施工。檐口处屋面瓦挑出3-5cm。屋脊瓦采用1:3水泥砂浆座浆,在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40mm。檐口处以能覆盖主瓦即可。上下瓦最小上下搭接为:75mm。从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦的自锁斜三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦的瓦爪必须扣紧挂瓦条,对齐瓦缝。铺设时当遇到脊和天沟时,边角处用砂轮锯切割至满足要求,或用半边瓦和掉角、缺边的大瓦檐口收口抹灰刷涂料:挂瓦顶及底等需收口处均采用水泥砂浆找平牢固。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1编号工程名称西山香麓6、7、11、12#楼交底日期2011-11-1施工单位中国四冶分项工程名称挂瓦工程交底提要斜屋面挂瓦施工技术交底交底内容:施工流程:钉顺水条条面挂瓦→檐口收口抹灰挂瓦条、铺瓦:挂瓦条应分档均匀,铺钉平整、牢固;瓦面平整,行列整齐,搭接紧密,檐口平直。;脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。;泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏。五、质量要求1、主控项目:平瓦及脊瓦的质量必须符合设计和规范要求。检验方法:观察检查和检查出厂合格证或质量检验报告。砂眼、裂缝、掉角,缺边、少爪等不符合质量要求规定的不宜使用,但半边瓦和掉角、缺边的平瓦可用于山檐边、斜沟或斜脊处,其使用部分的表面不得缺损或裂缝。平瓦必须铺置牢固。屋面瓦保证瓦线横平竖直,确保屋面平整,立面效果美观。不得有明显凹陷或突出出现.检验方法:观察和手扳检查。挂瓦条应分档均匀,钉铺平整、牢固;瓦面平整,行列整齐,搭接紧密,檐口平直。检验方法:观察检查。脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。检验方法:观察或手扳检查。脊瓦、沟瓦与平瓦砂浆粘接处用与平瓦颜色相接近的颜色涂刷。瓦屋面搭盖尺寸要求如下:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表C2-1编号工程名称西山香麓6、7、11、12#楼交底日期2011-11-1施工单位中国四冶分项工程名称挂瓦工程交底提要斜屋面挂瓦施工技术交底交底内容:项次项目长度mm检验方法1脊瓦搭盖坡瓦的长度40尺量检查2天沟、斜沟、檐沟铁皮伸入瓦片下的长度不小于1503瓦头挑出檐口的长度50~704突出屋面的墙或烟囱的侧面瓦探入泛水长度不小于50六、成品保护措施1、及时清理残留在瓦面的砂浆;瓦面挂瓦产生垃圾,必须人工搬运到楼外指定地点。3、上瓦行走要落脚在瓦片中部,轻走轻踩,严禁踩踏瓦角、瓦边这些部位,以防碎瓦。4、拆架子时,注意不要碰撞瓦面。脊瓦、沟瓦和三通瓦处的水泥砂浆要定时洒水养护。七、安全要求:1、施工时戴好安全帽,穿防滑鞋,挂好安全带,不允许穿湿滑的鞋上屋面作业。不得在施工现场追逐、玩耍。酒后不得进入施工作业面。2、砂浆放在专用的器具内,不得直接堆放在屋面板上。砂浆随伴随用,拌好的砂浆要在2小时内用完,严禁使用隔夜砂浆。3、施工时需将材料和工具收好,不允许高空坠物。如需交叉作业时必须错开作业面。4、风力超过5级以上天气禁止作业。雷雨天气禁止作业。八、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。3、砂浆搅拌机械进入现场前,对进入现场的砂浆搅拌机械进行全面检查和维护保养,以保证机况良好,无漏电、漏水现象。机械修理工应经常检查砂浆搅拌机械的运行情况,发现问题及时进行维护、保养,以保证施工机械处于良好运行状态。搅拌现场应经常洒水湿润,在搬运水泥时,轻拿轻放。审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
