- 17.00 KB
- 1页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

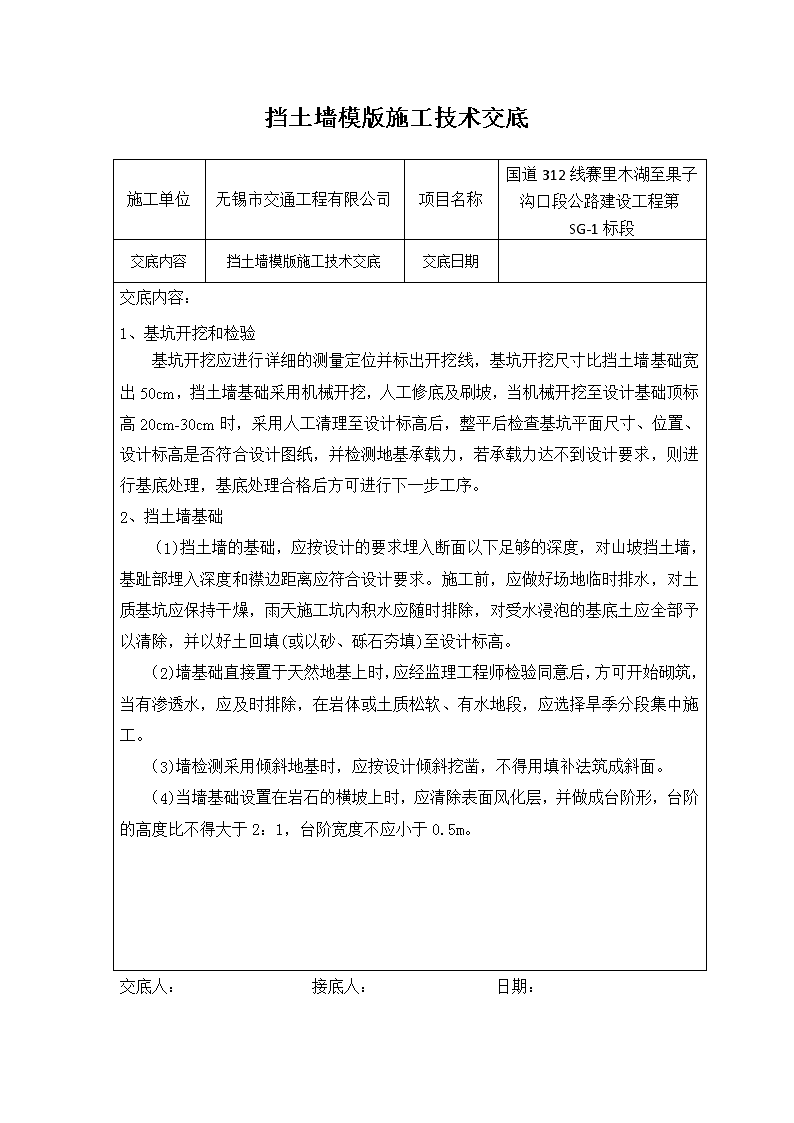

挡土墙模版施工技术交底施工单位无锡市交通工程有限公司项目名称国道312线赛里木湖至果子沟口段公路建设工程第SG-1标段交底内容挡土墙模版施工技术交底交底日期交底内容:1、基坑开挖和检验基坑开挖应进行详细的测量定位并标出开挖线,基坑开挖尺寸比挡土墙基础宽出50cm,挡土墙基础采用机械开挖,人工修底及刷坡,当机械开挖至设计基础顶标高20cm-30cm时,采用人工清理至设计标高后,整平后检查基坑平面尺寸、位置、设计标高是否符合设计图纸,并检测地基承载力,若承载力达不到设计要求,则进行基底处理,基底处理合格后方可进行下一步工序。2、挡土墙基础(1)挡土墙的基础,应按设计的要求埋入断面以下足够的深度,对山坡挡土墙,基趾部埋入深度和襟边距离应符合设计要求。施工前,应做好场地临时排水,对土质基坑应保持干燥,雨天施工坑内积水应随时排除,对受水浸泡的基底土应全部予以清除,并以好土回填(或以砂、砾石夯填)至设计标高。(2)墙基础直接置于天然地基上时,应经监理工程师检验同意后,方可开始砌筑,当有渗透水,应及时排除,在岩体或土质松软、有水地段,应选择旱季分段集中施工。(3)墙检测采用倾斜地基时,应按设计倾斜挖凿,不得用填补法筑成斜面。(4)当墙基础设置在岩石的横坡上时,应清除表面风化层,并做成台阶形,台阶的高度比不得大于2:1,台阶宽度不应小于0.5m。交底人:接底人:日期:
