• 21.00 KB
  • 2页

弃碴场施工技术交底.doc

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

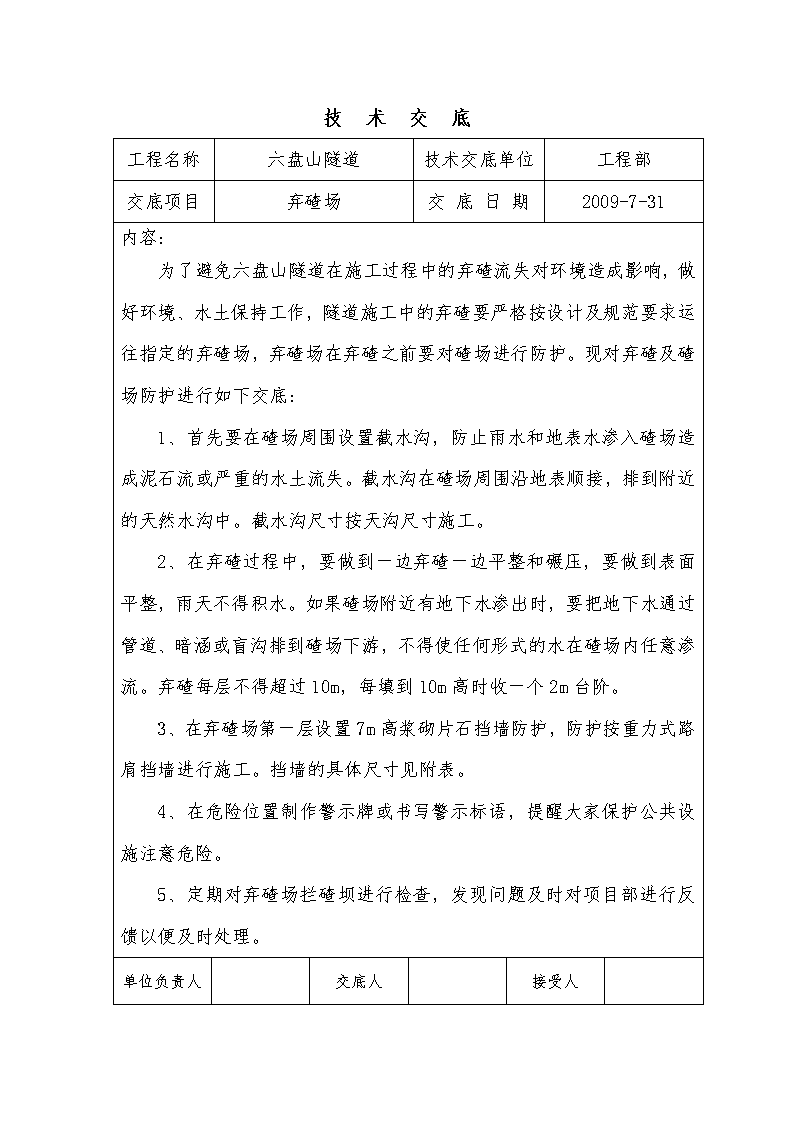

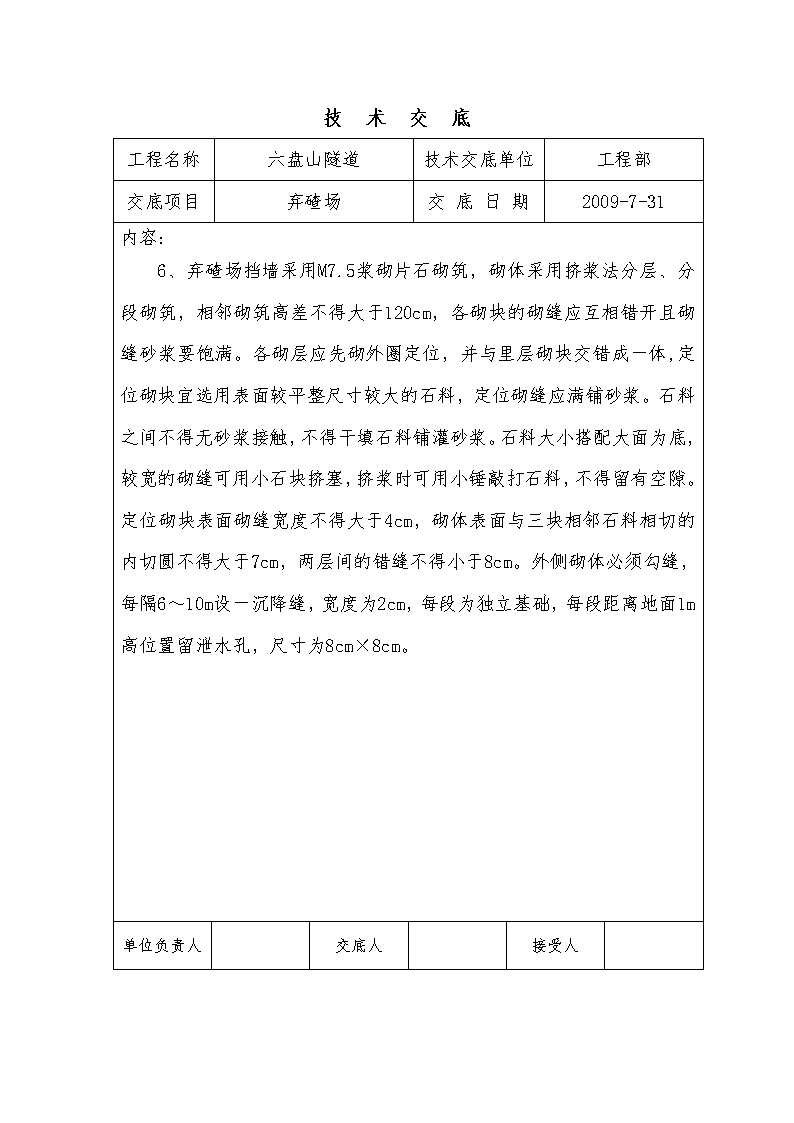

技术交底工程名称六盘山隧道技术交底单位工程部交底项目弃碴场交底日期2009-7-31内容:为了避免六盘山隧道在施工过程中的弃碴流失对环境造成影响,做好环境、水土保持工作,隧道施工中的弃碴要严格按设计及规范要求运往指定的弃碴场,弃碴场在弃碴之前要对碴场进行防护。现对弃碴及碴场防护进行如下交底:1、首先要在碴场周围设置截水沟,防止雨水和地表水渗入碴场造成泥石流或严重的水土流失。截水沟在碴场周围沿地表顺接,排到附近的天然水沟中。截水沟尺寸按天沟尺寸施工。2、在弃碴过程中,要做到一边弃碴一边平整和碾压,要做到表面平整,雨天不得积水。如果碴场附近有地下水渗出时,要把地下水通过管道、暗涵或盲沟排到碴场下游,不得使任何形式的水在碴场内任意渗流。弃碴每层不得超过10m,每填到10m高时收一个2m台阶。3、在弃碴场第一层设置7m高浆砌片石挡墙防护,防护按重力式路肩挡墙进行施工。挡墙的具体尺寸见附表。4、在危险位置制作警示牌或书写警示标语,提醒大家保护公共设施注意危险。5、定期对弃碴场拦碴坝进行检查,发现问题及时对项目部进行反馈以便及时处理。单位负责人交底人接受人 技术交底工程名称六盘山隧道技术交底单位工程部交底项目弃碴场交底日期2009-7-31内容:6、弃碴场挡墙采用M7.5浆砌片石砌筑,砌体采用挤浆法分层、分段砌筑,相邻砌筑高差不得大于120cm,各砌块的砌缝应互相错开且砌缝砂浆要饱满。各砌层应先砌外圈定位,并与里层砌块交错成一体,定位砌块宜选用表面较平整尺寸较大的石料,定位砌缝应满铺砂浆。石料之间不得无砂浆接触,不得干填石料铺灌砂浆。石料大小搭配大面为底,较宽的砌缝可用小石块挤塞,挤浆时可用小锤敲打石料,不得留有空隙。定位砌块表面砌缝宽度不得大于4cm,砌体表面与三块相邻石料相切的内切圆不得大于7cm,两层间的错缝不得小于8cm。外侧砌体必须勾缝,每隔6~10m设一沉降缝,宽度为2cm,每段为独立基础,每段距离地面1m高位置留泄水孔,尺寸为8cm×8cm。单位负责人交底人接受人
