- 32.00 KB
- 2页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

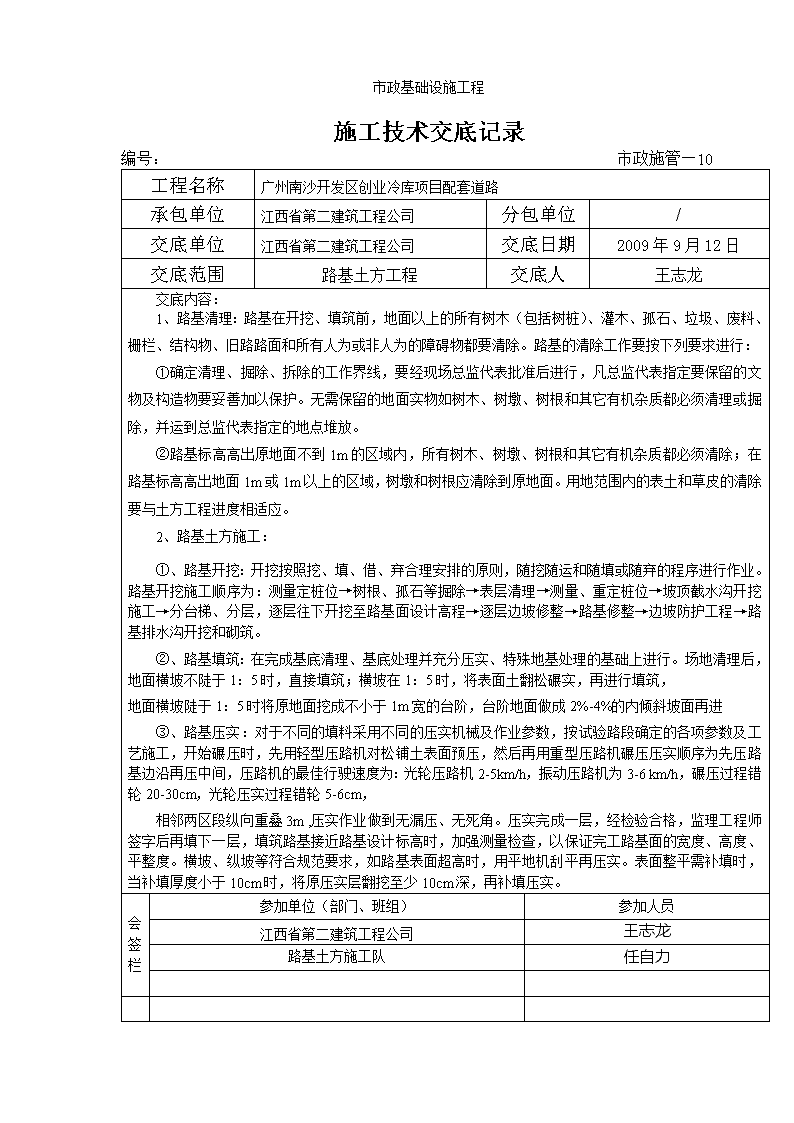

市政基础设施工程施工技术交底记录编号:市政施管—10工程名称广州南沙开发区创业冷库项目配套道路承包单位江西省第二建筑工程公司分包单位/交底单位江西省第二建筑工程公司交底日期2009年9月12日交底范围路基土方工程交底人王志龙交底内容:1、路基清理:路基在开挖、填筑前,地面以上的所有树木(包括树桩)、灌木、孤石、垃圾、废料、栅栏、结构物、旧路路面和所有人为或非人为的障碍物都要清除。路基的清除工作要按下列要求进行:①确定清理、掘除、拆除的工作界线,要经现场总监代表批准后进行,凡总监代表指定要保留的文物及构造物要妥善加以保护。无需保留的地面实物如树木、树墩、树根和其它有机杂质都必须清理或掘除,并运到总监代表指定的地点堆放。②路基标高高出原地面不到1m的区域内,所有树木、树墩、树根和其它有机杂质都必须清除;在路基标高高出地面1m或1m以上的区域,树墩和树根应清除到原地面。用地范围内的表土和草皮的清除要与土方工程进度相适应。2、路基土方施工:①、路基开挖:开挖按照挖、填、借、弃合理安排的原则,随挖随运和随填或随弃的程序进行作业。路基开挖施工顺序为:测量定桩位→树根、孤石等掘除→表层清理→测量、重定桩位→坡顶截水沟开挖施工→分台梯、分层,逐层往下开挖至路基面设计高程→逐层边坡修整→路基修整→边坡防护工程→路基排水沟开挖和砌筑。②、路基填筑:在完成基底清理、基底处理并充分压实、特殊地基处理的基础上进行。场地清理后,地面横坡不陡于1:5时,直接填筑;横坡在1:5时,将表面土翻松碾实,再进行填筑,地面横坡陡于1:5时将原地面挖成不小于1m宽的台阶,台阶地面做成2%-4%的内倾斜坡面再进③、路基压实:对于不同的填料采用不同的压实机械及作业参数,按试验路段确定的各项参数及工艺施工,开始碾压时,先用轻型压路机对松铺土表面预压,然后再用重型压路机碾压压实顺序为先压路基边沿再压中间,压路机的最佳行驶速度为:光轮压路机2-5km/h,振动压路机为3-6km/h,碾压过程错轮20-30cm,光轮压实过程错轮5-6cm,相邻两区段纵向重叠3m,压实作业做到无漏压、无死角。压实完成一层,经检验合格,监理工程师签字后再填下一层,填筑路基接近路基设计标高时,加强测量检查,以保证完工路基面的宽度、高度、平整度。横坡、纵坡等符合规范要求,如路基表面超高时,用平地机刮平再压实。表面整平需补填时,当补填厚度小于10cm时,将原压实层翻挖至少10cm深,再补填压实。会签栏参加单位(部门、班组)参加人员江西省第二建筑工程公司王志龙路基土方施工队任自力

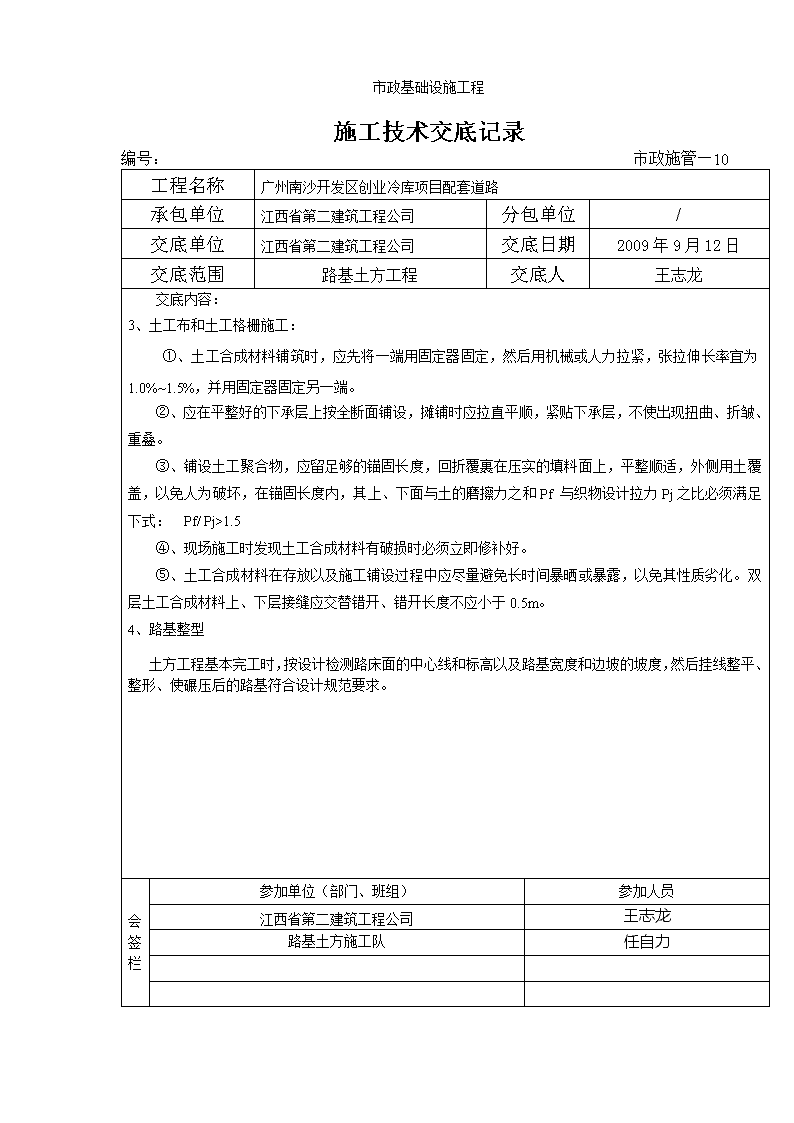

市政基础设施工程施工技术交底记录编号:市政施管—10工程名称广州南沙开发区创业冷库项目配套道路承包单位江西省第二建筑工程公司分包单位/交底单位江西省第二建筑工程公司交底日期2009年9月12日交底范围路基土方工程交底人王志龙交底内容:3、土工布和土工格栅施工:①、土工合成材料铺筑时,应先将一端用固定器固定,然后用机械或人力拉紧,张拉伸长率宜为1.0%~1.5%,并用固定器固定另一端。②、应在平整好的下承层上按全断面铺设,摊铺时应拉直平顺,紧贴下承层,不使出现扭曲、折皱、重叠。③、铺设土工聚合物,应留足够的锚固长度,回折覆裹在压实的填料面上,平整顺适,外侧用土覆盖,以免人为破坏,在锚固长度内,其上、下面与土的磨擦力之和Pf与织物设计拉力Pj之比必须满足下式:Pf/Pj>1.5④、现场施工时发现土工合成材料有破损时必须立即修补好。⑤、土工合成材料在存放以及施工铺设过程中应尽量避免长时间暴晒或暴露,以免其性质劣化。双层土工合成材料上、下层接缝应交替错开、错开长度不应小于0.5m。4、路基整型土方工程基本完工时,按设计检测路床面的中心线和标高以及路基宽度和边坡的坡度,然后挂线整平、整形、使碾压后的路基符合设计规范要求。会签栏参加单位(部门、班组)参加人员江西省第二建筑工程公司王志龙路基土方施工队任自力
