- 35.00 KB
- 2页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

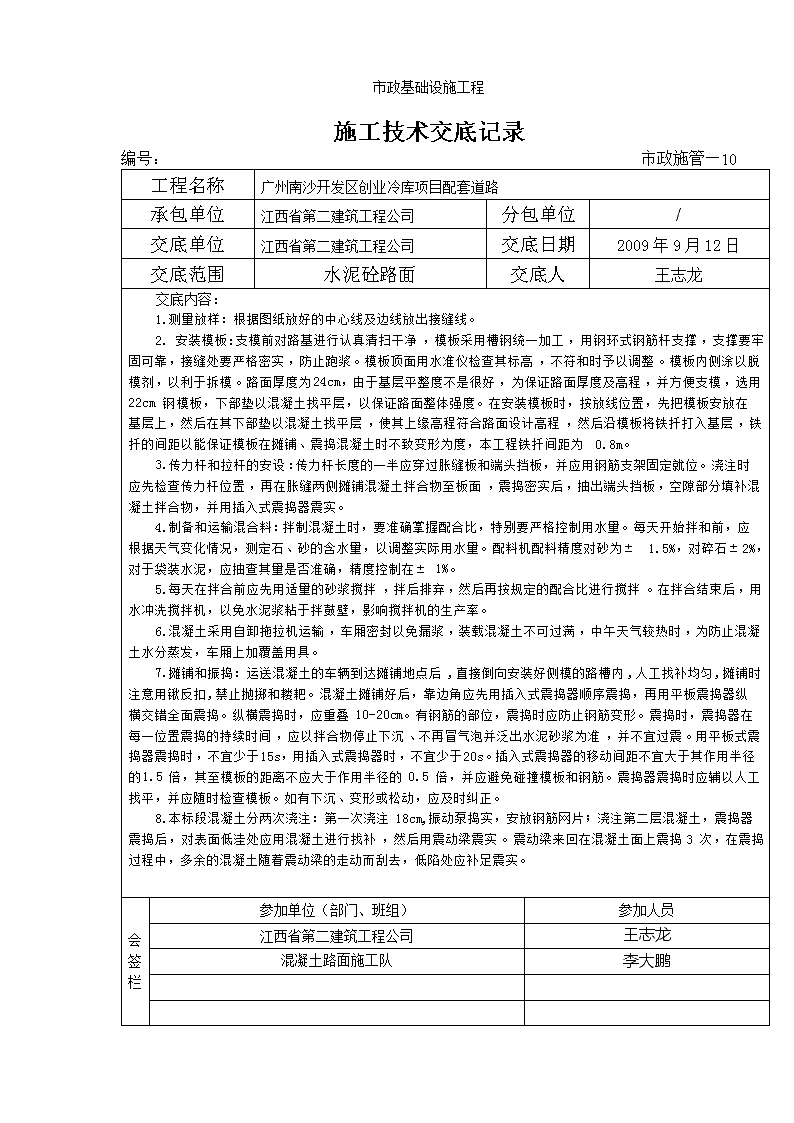

市政基础设施工程施工技术交底记录编号:市政施管—10工程名称广州南沙开发区创业冷库项目配套道路承包单位江西省第二建筑工程公司分包单位/交底单位江西省第二建筑工程公司交底日期2009年9月12日交底范围水泥砼路面交底人王志龙交底内容:1.测量放样:根据图纸放好的中心线及边线放出接缝线。2.安装模板:支模前对路基进行认真清扫干净,模板采用槽钢统一加工,用钢环式钢筋杆支撑,支撑要牢固可靠,接缝处要严格密实,防止跑浆。模板顶面用水准仪检查其标高,不符和时予以调整。模板内侧涂以脱模剂,以利于拆模。路面厚度为24cm,由于基层平整度不是很好,为保证路面厚度及高程,并方便支模,选用22cm钢模板,下部垫以混凝土找平层,以保证路面整体强度。在安装模板时,按放线位置,先把模板安放在基层上,然后在其下部垫以混凝土找平层,使其上缘高程符合路面设计高程,然后沿模板将铁扦打入基层,铁扦的间距以能保证模板在摊铺、震捣混凝土时不致变形为度,本工程铁扦间距为0.8m。3.传力杆和拉杆的安设:传力杆长度的一半应穿过胀缝板和端头挡板,并应用钢筋支架固定就位。浇注时应先检查传力杆位置,再在胀缝两侧摊铺混凝土拌合物至板面,震捣密实后,抽出端头挡板,空隙部分填补混凝土拌合物,并用插入式震捣器震实。4.制备和运输混合料:拌制混凝土时,要准确掌握配合比,特别要严格控制用水量。每天开始拌和前,应根据天气变化情况,测定石、砂的含水量,以调整实际用水量。配料机配料精度对砂为±1.5%,对碎石±2%,对于袋装水泥,应抽查其量是否准确,精度控制在±1%。5.每天在拌合前应先用适量的砂浆搅拌,拌后排弃,然后再按规定的配合比进行搅拌。在拌合结束后,用水冲洗搅拌机,以免水泥浆粘于拌鼓壁,影响搅拌机的生产率。6.混凝土采用自卸拖拉机运输,车厢密封以免漏浆,装载混凝土不可过满,中午天气较热时,为防止混凝土水分蒸发,车厢上加覆盖用具。7.摊铺和振捣:运送混凝土的车辆到达摊铺地点后,直接倒向安装好侧模的路槽内,人工找补均匀,摊铺时注意用锹反扣,禁止抛掷和耧耙。混凝土摊铺好后,靠边角应先用插入式震捣器顺序震捣,再用平板震捣器纵横交错全面震捣。纵横震捣时,应重叠10-20cm。有钢筋的部位,震捣时应防止钢筋变形。震捣时,震捣器在每一位置震捣的持续时间,应以拌合物停止下沉、不再冒气泡并泛出水泥砂浆为准,并不宜过震。用平板式震捣器震捣时,不宜少于15s,用插入式震捣器时,不宜少于20s。插入式震捣器的移动间距不宜大于其作用半径的1.5倍,其至模板的距离不应大于作用半径的0.5倍,并应避免碰撞模板和钢筋。震捣器震捣时应辅以人工找平,并应随时检查模板。如有下沉、变形或松动,应及时纠正。8.本标段混凝土分两次浇注:第一次浇注18cm,振动泵捣实,安放钢筋网片;浇注第二层混凝土,震捣器震捣后,对表面低洼处应用混凝土进行找补,然后用震动梁震实。震动梁来回在混凝土面上震捣3次,在震捣过程中,多余的混凝土随着震动梁的走动而刮去,低陷处应补足震实。会签栏参加单位(部门、班组)参加人员江西省第二建筑工程公司王志龙混凝土路面施工队李大鹏

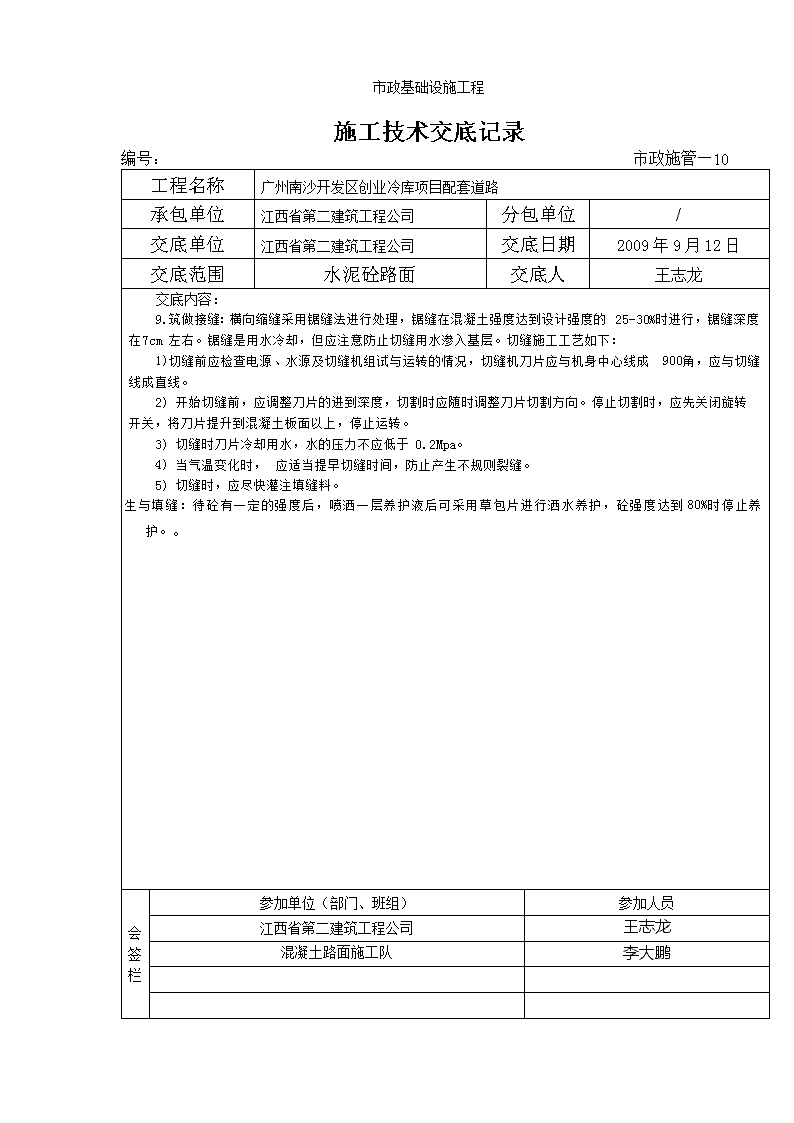

市政基础设施工程施工技术交底记录编号:市政施管—10工程名称广州南沙开发区创业冷库项目配套道路承包单位江西省第二建筑工程公司分包单位/交底单位江西省第二建筑工程公司交底日期2009年9月12日交底范围水泥砼路面交底人王志龙交底内容:9.筑做接缝:横向缩缝采用锯缝法进行处理,锯缝在混凝土强度达到设计强度的25-30%时进行,锯缝深度在7cm左右。锯缝是用水冷却,但应注意防止切缝用水渗入基层。切缝施工工艺如下:1)切缝前应检查电源、水源及切缝机组试与运转的情况,切缝机刀片应与机身中心线成900角,应与切缝线成直线。2)开始切缝前,应调整刀片的进到深度,切割时应随时调整刀片切割方向。停止切割时,应先关闭旋转开关,将刀片提升到混凝土板面以上,停止运转。3)切缝时刀片冷却用水,水的压力不应低于0.2Mpa。4)当气温变化时,应适当提早切缝时间,防止产生不规则裂缝。5)切缝时,应尽快灌注填缝料。10.养生与填缝:待砼有一定的强度后,喷洒一层养护液后可采用草包片进行洒水养护,砼强度达到80%时停止养护。。会签栏参加单位(部门、班组)参加人员江西省第二建筑工程公司王志龙混凝土路面施工队李大鹏
