• 21.50 KB
  • 2页

砖砌挡土墙施工技术交底.doc

  • 2页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

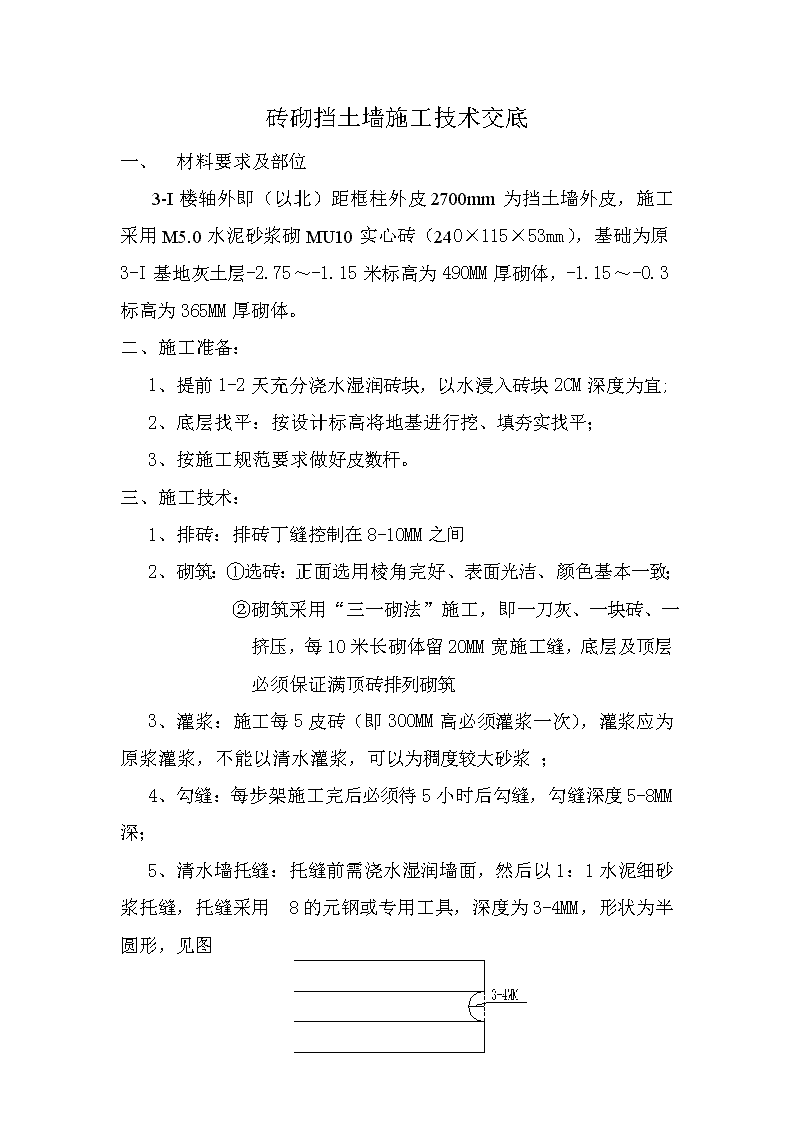

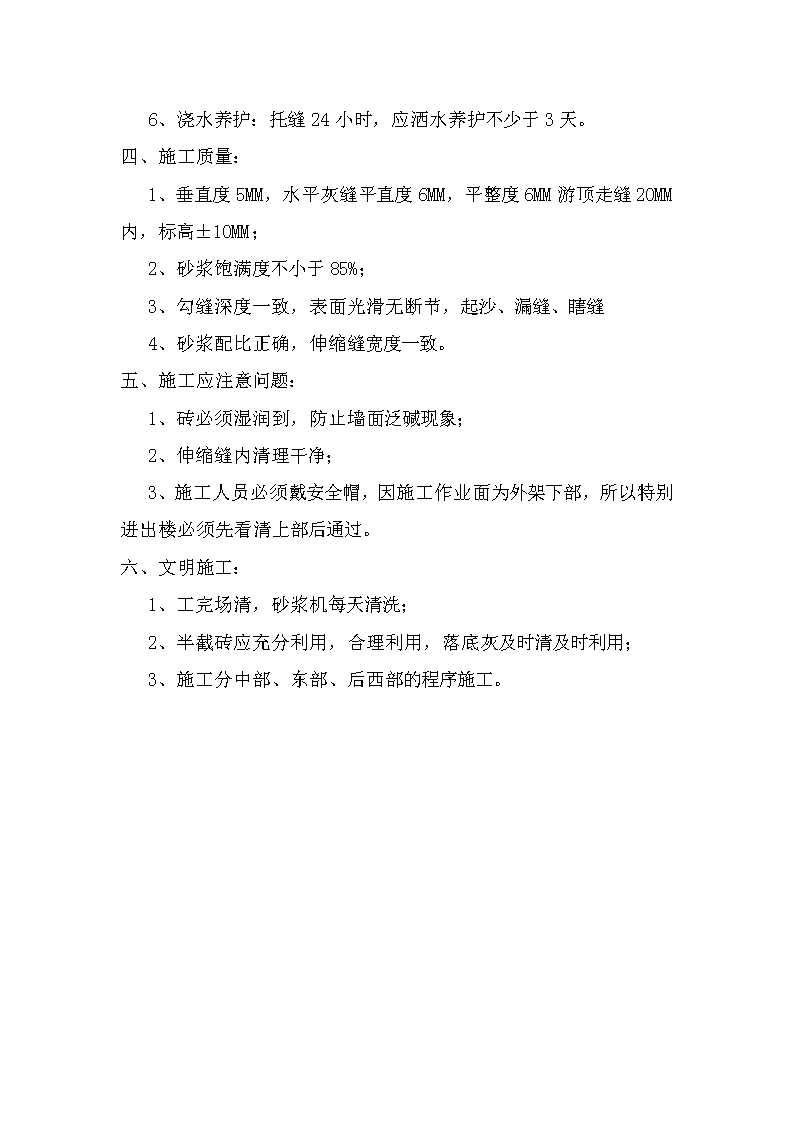

砖砌挡土墙施工技术交底一、材料要求及部位3-I楼轴外即(以北)距框柱外皮2700mm为挡土墙外皮,施工采用M5.0水泥砂浆砌MU10实心砖(240×115×53mm),基础为原3-I基地灰土层-2.75~-1.15米标高为490MM厚砌体,-1.15~-0.3标高为365MM厚砌体。二、施工准备:1、提前1-2天充分浇水湿润砖块,以水浸入砖块2CM深度为宜;2、底层找平:按设计标高将地基进行挖、填夯实找平;3、按施工规范要求做好皮数杆。三、施工技术:1、排砖:排砖丁缝控制在8-10MM之间2、砌筑:①选砖:正面选用棱角完好、表面光洁、颜色基本一致;②砌筑采用“三一砌法”施工,即一刀灰、一块砖、一挤压,每10米长砌体留20MM宽施工缝,底层及顶层必须保证满顶砖排列砌筑3、灌浆:施工每5皮砖(即300MM高必须灌浆一次),灌浆应为原浆灌浆,不能以清水灌浆,可以为稠度较大砂浆;4、勾缝:每步架施工完后必须待5小时后勾缝,勾缝深度5-8MM深;5、清水墙托缝:托缝前需浇水湿润墙面,然后以1:1水泥细砂浆托缝,托缝采用8的元钢或专用工具,深度为3-4MM,形状为半圆形,见图 6、浇水养护:托缝24小时,应洒水养护不少于3天。四、施工质量:1、垂直度5MM,水平灰缝平直度6MM,平整度6MM游顶走缝20MM内,标高±10MM;2、砂浆饱满度不小于85%;3、勾缝深度一致,表面光滑无断节,起沙、漏缝、瞎缝4、砂浆配比正确,伸缩缝宽度一致。五、施工应注意问题:1、砖必须湿润到,防止墙面泛碱现象;2、伸缩缝内清理干净;3、施工人员必须戴安全帽,因施工作业面为外架下部,所以特别进出楼必须先看清上部后通过。六、文明施工:1、工完场清,砂浆机每天清洗;2、半截砖应充分利用,合理利用,落底灰及时清及时利用;3、施工分中部、东部、后西部的程序施工。
