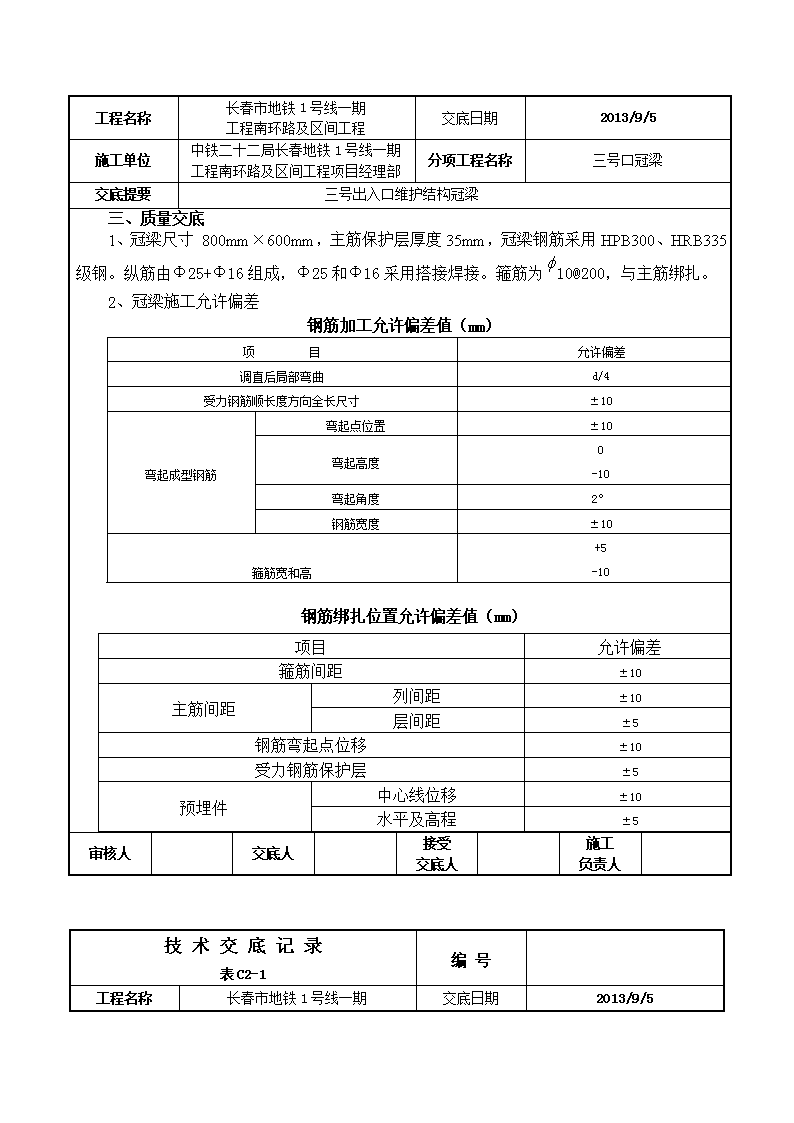

附表C技术交底记录表C2-1编号工程名称长春市地铁1号线一期工程南环路及区间工程交底日期2013/9/5施工单位中铁二十二局长春地铁1号线一期工程南环路及区间工程项目经理部分项工程名称三号口冠梁交底提要三号出入口维护结构冠梁一、计划交底1、计划工期;201年8月5日-2012年9月31日,完成现场所有冠梁施工。2、使用机具:挖掘机、装载机、空气压缩机、钢筋调直机、钢筋切断机、钢筋弯曲机、钉锤、钢尺(50米)、钢卷尺(5米)、大锤、插入式振捣器、砂轮切割机及电焊设备等。3、使用工具:钢丝刷、钢筋扳子、各种切断器具、钢筋钩、手推车等。4、物资准备:混凝土为商品砼供应商为冀东混凝土股份有限公司。二、施工交底1、施工准备1.1施工前应对现场所有机械及其他用具进行检查,确保一切正常。1.2施工前应做好“三通一平”工作。1.3对所有的测量器具进行检查、校正。2、施工顺序施工顺序为:围护桩→测量放线→主体围护开挖→凿桩头→清理基础→垫层施工→钢筋绑扎→预埋件安装→安装模板→冠梁混凝土浇注→构造柱钢筋绑扎→拆除模板→砖砌体施工→构造柱混凝土浇注施工。3、具体施工方法3.1钢筋制作前调直:原材料应平直、无局部曲折。清除钢筋表面油渍、水泥浆、浮皮、铁锈。加工后的钢筋,表面不应有削弱钢筋截面的伤痕。利用冷拉方法矫直钢筋时,Ⅱ级钢筋矫直伸长率不得超过1%。3.2钢筋弯制:钢筋弯制和末端的弯钩应符合以下要求:受拉热轧带肋钢筋的末端,应采用直角形弯钩,弯钩的直线段长度不应小于3d,直勾的弯曲直径不得小于5d。钢筋宜在常温下加工。弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次弯成。3.2钢筋连接主筋钢筋采用搭接焊,搭接长度单面焊不小于10d,双面焊不小于5d。电弧焊接接头的审核人交底人接受交底人施工负责人 技术交底记录表C2-1编号工程名称长春市地铁1号线一期工程南环路及区间工程交底日期2013/9/5施工单位中铁二十二局长春地铁1号线一期工程南环路及区间工程项目经理部分项工程名称三号口冠梁交底提要三号出入口维护结构冠梁焊缝表面应平顺,无缺口、裂纹和焊渣、焊缝厚度不得小于0.3d。3.3绑扎绑扎前根据测量放出的边线,在垫层上画出底筋的排距线及柱筋的位置线,用红油漆作出记号,然后按先下层后上层的顺序进行绑扎,绑扎时在四周钢筋外绑扎水泥垫块控制保护层厚,下层钢筋水泥垫块控制保护层。钢筋网的绑扎:钢筋交叉点应全部绑扎牢固。绑扎时注意将相邻绑扎点的铁丝口绑扎成八字形。钢筋焊接接头在绑扎时错开。3.4冠梁配筋图如下:其中,纵向箍筋规格为高730mm,宽117mm,弯钩长260mm;横向箍筋规格为高260mm,宽530mm,弯钩长260mm。3.5冠梁钢筋安装时,注意预埋件的预留,预埋件仅在钢支撑处放置。钢筋均匀布置与钢板连接必须可靠,焊缝饱满。施工时必须保证预埋件的位置,是否与钢支撑相对。3.6混凝土灌注混凝土到场,先做塌落度试验,确认符合要求后方可进行浇注。审核人交底人接受交底人施工负责人技术交底记录表C2-1编号 工程名称长春市地铁1号线一期工程南环路及区间工程交底日期2013/9/5施工单位中铁二十二局长春地铁1号线一期工程南环路及区间工程项目经理部分项工程名称三号口冠梁交底提要三号出入口维护结构冠梁三、质量交底1、冠梁尺寸800mm×600mm,主筋保护层厚度35mm,冠梁钢筋采用HPB300、HRB335级钢。纵筋由Φ25+Φ16组成,Φ25和Φ16采用搭接焊接。箍筋为10@200,与主筋绑扎。2、冠梁施工允许偏差钢筋加工允许偏差值(mm)项目允许偏差调直后局部弯曲d/4受力钢筋顺长度方向全长尺寸±10弯起成型钢筋弯起点位置±10弯起高度0-10弯起角度2°钢筋宽度±10箍筋宽和高+5-10钢筋绑扎位置允许偏差值(mm)项目允许偏差箍筋间距±10主筋间距列间距±10层间距±5钢筋弯起点位移±10受力钢筋保护层±5预埋件中心线位移±10水平及高程±5审核人交底人接受交底人施工负责人技术交底记录表C2-1编号工程名称长春市地铁1号线一期交底日期2013/9/5 工程南环路及区间工程施工单位中铁二十二局长春地铁1号线一期工程南环路及区间工程项目经理部分项工程名称三号口冠梁交底提要三号出入口维护结构冠梁四、安全交底1、新工人上岗前必须先进行安全知识培训,经考试合格后方准上岗。2、所有参加施工人员均持证上岗,尤其是电焊工,严禁无证作业。凡进入现场人员必须戴安全帽,不得穿拖鞋或赤脚进入现场。3、机械所用电缆均要采取安全措施,避免车辆碾压,防止人员触电;4、钢筋加工厂周边易燃物要清理干净,在大风天气,在钢格栅加工场地周围设置遮挡物,防止火星吹走,引起火灾。焊缝和热影响区应缓慢冷却,未冷却的接头应避免碰到冰雪。当风力超过四级时,应采取挡风措施,当环境温度低于-20℃时,应停止施焊。5、施工现场应全面规划,并有施工现场平面布置图;其现场道路应平坦、坚实、畅通,交叉点及危险地区,应设明显标志及围护措施。施工时应按照施工方案的要求作业;6、凡患有高血压及视力不佳的人员不得进行机械操作业,各工种应持证上岗。7、机械设备应由专人持证操作,操作者应严格遵守安全操作规程。在机械作业范围内不得站人或有作业面。8、施工中所有机操人员和配合工种,必须听从指挥讯号,不得随意离开岗位,并经常注意机械运转是否正常,发现异常应立即检查处理。9、人工配合挖土时应由上而下,逐层挖掘,严禁偷岩或在弧石下挖土,夜间应有充足的照明;10、在深基坑操作时,应随时注意土壁的变动情况,如发现有大面积形象裂缝现象,必须暂停施工,报告项目经理进行处理;11、在水下作业,必须严格检查电器的接地或接零和漏电保护开关,电缆应完好,并穿戴防护用品;12、修坡时,要按照要求进行,人员不能过于集中,如土质比较差时,应指定专人看管;13、验收合格方可进行作业,未经验收或验收不合格不准作下一道工序作业。14、施工时尚应遵守施工现场的常规建筑安装工程安全操作规程和国家有关安全法规、规则、条例等。审核人交底人接受交底人施工负责人
