- 200.02 KB
- 36页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'江西交建工程集团有限责任公司东乡至昌傅高速公路建设项目C4合同段边坡绿化防护施工方案编制:梁功德审核:梁志清江西交建工程集团有限公司东昌高速C4标项目部二○一五年十月八日
目录一、工程概况……………………………………………………1二、工程施工管理目标…………………………………………2三、施工组织……………………………………………………2四、进场人员、设备……………………………………………3五、施工准备……………………………………………………4六、施工方案……………………………………………………5七、确保工程工期、质量与安全的主要措施…………………20八、环境保护、水土保持保证体系及保证措施………………31九、文明施工、文物保护体系及保证措施……………………31十、冬季、夏季和雨季的施工安排……………………………3334

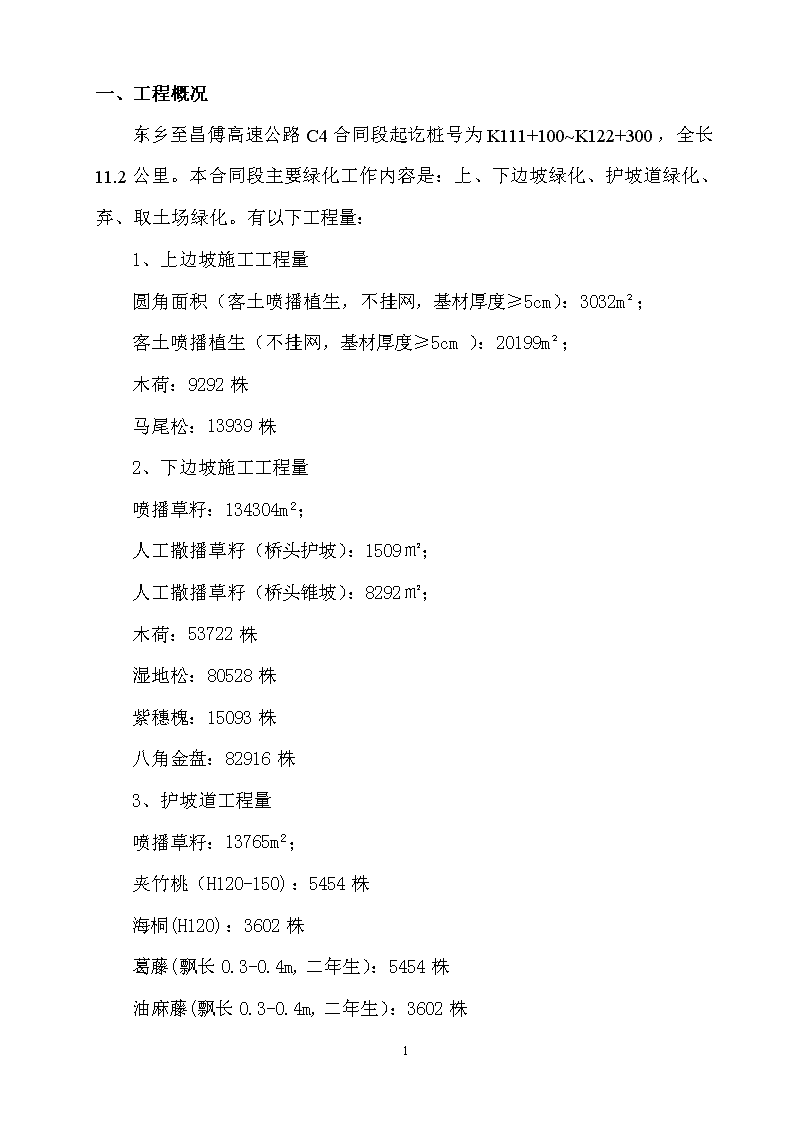

一、工程概况东乡至昌傅高速公路C4合同段起讫桩号为K111+100~K122+300,全长11.2公里。本合同段主要绿化工作内容是:上、下边坡绿化、护坡道绿化、弃、取土场绿化。有以下工程量:1、上边坡施工工程量圆角面积(客土喷播植生,不挂网,基材厚度≥5cm):3032m²;客土喷播植生(不挂网,基材厚度≥5cm):20199m²;木荷:9292株马尾松:13939株2、下边坡施工工程量喷播草籽:134304m2;人工撒播草籽(桥头护坡):1509㎡;人工撒播草籽(桥头锥坡):8292㎡;木荷:53722株湿地松:80528株紫穗槐:15093株八角金盘:82916株3、护坡道工程量喷播草籽:13765m2;夹竹桃(H120-150):5454株海桐(H120):3602株葛藤(飘长0.3-0.4m,二年生):5454株油麻藤(飘长0.3-0.4m,二年生):3602株34
1、弃土场工程量马尾松(一年生):200010株;木荷(一年生):133340株;喷播草籽:333350m²。二、工程施工管理目标1、工期控制管理目标按业主对工期的要求,保证本项目工程在2016年5月31日之前完工,其中上、下边坡绿化计划于2016年3月底全部完成。2、质量控制管理目标为保质保量、按期完成本工程,我部组织强有力的技术力量、先进优良的机械设备、经验丰富的施工管理人员和技术人员投入本建设项目,严格按照国家或行业颁布的有关技术标准和本合同技术规范要求精心施工,确保本项目工程达到优良工程。3、安全生产文明施工控制管理目标严格执行国家、江西省现行安全防护文明施工验收评定标准,争创安全生产文明施工样板工地。三、施工组织施工组织机构设置项目经理项目副经理、总工安全部长合约计划部长工程部长试验室主任34
材料员测量技术员试验技术员质检员绿化施工队技术员施工队技术员施工人员绿化施工人员为加强管理,方便施工,保证工程质量和工期,我部对本工程实行项目经理负责制,按精简、高效的原则成立“东昌高速公路C4合同段项目经理部”。项目经理部是整个标段的生产指挥机构,负责与业主联系,接受业主监督、协调对外关系,负责整个标段的总体生产计划安排、生产调度、材料供应、工程款结算和分配、协调施工中出现的问题等。经理部由项目经理、项目总工程师、项目副经理领导,下设工程技术部、合同计划部、劳动与安全部、财务部、物资设备部、试验室、测量队、综合办公室等职能部门。四、进场人员、设备(一)进场人员1、项目部管理人员:由项目经理、项目总工、合同、计划工程师、质检工程师、安全工程师,以及其他后勤保障人员。2、现场施工人员:绿化施工队60人;(二)进场设备序号名称规格型号数量1搅拌机JZC350混凝土搅拌机12空压机WHS-076013洒水车东风多利卡EQ1108KJ容量为8m3配有高压水枪14喷播机力威ZKP15铲车ZL06134
6发电机TQN-100-217农用车东风小霸王18皮卡江铃宝典1五、施工准备施工准备是工程实施的第一步,也是安全、高效、经济地实施公路绿化工程的重要作业。(一)技术准备项目经理及技术负责及时组织全体技术人员认真阅读有关文件和技术资料,并会同设计、监理人员进行技术交底,了解设计意图和设计要求,与业主保持及时联系,根据业主、设计、监理的要求,制定工作计划和进度安排。(二)物资准备公路绿化工程物资准备工作内容包括绿化材料准备、构(配)件和制品加工准备、公路绿化工程施工机具准备等。材料制品机具和设备是保证施工顺序进行的物资基础。(三)劳动组织准备1、配备有实际工作经验的专业人员担任项目管理人员。2、配备有丰富公路绿化工程施工经验的专业技术人员。3、组织熟练的各工种技术工人,并在进场前进行有关的入场教育。4、对特殊工种人员进行上岗前培训和安全技术交底。(四)施工现场准备1、施工现场控制网测量根据给定永久性坐标和高程,按照总平面图要求,进行施工场地控制网测量,设置场区永久性控制测量标桩。34
2、做好“四通一清”,认真设置消火栓3、临时设施准备按照施工平面图和施工设施需要量计划,建造各项施工设施,为正式开工准备好用房。4、施工机械准备根据施工机具需要量计划,按施工平面图要求,组织施工机械、设备和工具进场,按规定地点和方式存放,并应进行相应的保养和试运转等各项工作。5、施工材料准备根据各项材料需要量计划,组织其进场,按规定地点和方式储存或堆放;植物材料随到随栽,不需提前进场,若进场后不能立即栽植的,要选择好假植地点和养护方式。(五)施工场外协调材料选购、加工和订货:根据各项材料需要量计划,同建材生产加工、设备设施制造、苗木生产单位取得联系,签订供货意向合同,保证按时供应;植物材料因为没有工业产品的整齐划一,所以要在去多家苗圃仔细选苗的基础上,选择符合设计要求的质优苗木。六、施工方案(一)主要工程项目的施工方案1、清理、平整边坡清除坡面淤积物、浮石,打掉突出的岩石,使坡面尽可能平整,对坡面转角处及坡顶的棱角进行修整,使之呈弧形,尽可能将作业面平整,以利于基材和坡面的完全结合34
,便于客土喷播施工,同时增加作业面绿化效果。保证施工前作业面的凹凸度平均为±10cm,最大不超过±15cm;对低洼处适当覆土夯实回填或以植生袋装土回填,以填至使反坡段消失为准,若条件允许也可在作业面上每隔一定高度开一横向槽,以增加作业面的粗糙度,使客土对作业面的附着力加大。在清理过程中一定要注意周边是否有人作业,注意安全。作业时必须戴好安全帽、穿好防滑鞋,在陡坡作业时必须系好安全绳及安全带。注意要点:必须对不稳定的杂物和浮石清理干净、防止喷射基材时及喷播后滑落。检验办法:边坡上的杂物、浮石和松散落石块清理必须达到95%以上,有危及人身安全及质量的杂物、浮石和松散落石块清理必须达到100%。经检验合格后才能进行客土喷射等施工。2、备绿化基材种植土经过人工破碎、筛分保证最大粒径小于8㎜,并根据设计文件的基材配方进行配比,通过搅拌机充分搅拌均匀后使用,在坡面每100m²用一钢筋设一喷土厚度指示标识。3、喷射基材和种子(1)喷射基材:要求喷枪口距离坡面1m,加水量应保持基材不离不散。在喷射过程中应注意找平。 将种植土、泥炭土、谷糠壳、复合肥、硅酸盐类强力拌合剂、磷肥、有机肥、粘合剂、保水剂等混合材料经过专用机械的搅拌后喷播在坡面上,厚度为≥5cm。(2)喷射种子:将按配合比配好的草灌种子、肥料、保水剂、粘合剂、PH缓解剂、无杂质清水等用喷射机械喷到基材上。34
基材客土材料配方表混 配项 目原料来源每立方米基材用量(kg)配合比备 注土壤耕植土0.7m3100配合比以土壤100为基数有机肥0.3m3有机质谷糠壳10Kg5有机肥0.3m3粘合剂固土剂0.2kg硅酸盐水泥30kg6肥料复合肥3kg0.01磷肥30kg保水剂国产0.5kg0.006PH缓解剂碱性中和因子适量基材的PH值6.5左右水无杂质清水300~50030~50边坡绿化草籽配比表种子名称配比(克/m2)狗牙根0.6美丽胡枝子3多花木兰3马棘3马尾松、木荷、红叶石楠、矮生紫薇(一年生)5:2:2:1(保证每平方米有一棵苗木成活)白三叶4大花金鸡菊2枫香2野花组合(美丽棘豆、白屈菜、天人菊、虞美人、紫松果菊、二月兰、多变小冠花)2下边坡草籽配比表种子名称配比(克/m2)狗牙根0.5白三叶5百喜草434
美丽胡枝子56、护坡道绿化护坡道以当地适生乔木为主,地被喷播草籽,喷播草籽配方:狗牙根6-7g/平方米、大叶金鸡菊0.5-1.5g/平方米,根据排水沟类型不同采用不同绿化形式。A型适用于分隔墙(挡土墙)外排水沟,无需绿化。B、C型排水沟靠近边坡的一侧栽种灌木,在靠近隔离栅一侧则栽种爬藤植物,地被喷播草籽。D型可用于非冲刷段填方坡脚或对绿化景观要求较高的公路路段,只在靠近边坡的一侧栽种灌木,地被喷播草籽7、取弃土场取弃土场有条件复耕的优先复耕,只在表面喷播草籽,草籽配方:狗牙根:0.5-1.5g/平方米、白三叶:3-4g/平方米、决明2-3g/平方米;马尾松、木荷采用一年生营养袋装小苗,以人工自然点栽方式进行种植,保证马尾松每百平方米60棵、木荷每百平方米40棵。8、覆盖无纺布在面层喷射层完成后,覆盖无纺布(每平方米无纺布为14g)进行保墒,营造种子快速发芽环境。 9、喷水养护在养护初期应当保持基材呈湿润状态。喷水设备采用洒水车运水喷洒,杜绝高压水头直接喷灌。一般养护期为植物全覆盖坡面成坪后为限,之后根据实际情况进行洒水补水。(二)关键施工工艺技术34
1、基材客土喷播植生基材客土喷播植生技术是随着人们绿色环保意识的日益提高,以及边坡防护新材料、新工艺的不断发展研发,在近几年推广的一项岩质边坡强制绿化施工新技术。该技术是采用专用的喷射机械,将拌合均匀的“基层材料”和配比好的种子(一定量的混合草灌种子、肥料、保水剂、粘合剂、PH缓解剂、水等)喷射到欲建岩质坡面上,依靠“基层材料”使植物生长发育,形成坡面植物防护。基材客土植生工作工序流程:边坡检验→边坡修整→粉碎种植土→搅拌混合→机械喷射→覆盖无纺布→养护成坪。基材客土植生的施工工序及施工工艺参照执行。2、喷播植草喷播植生防护技术是利用液态播种原理,将生命力强、且能满足各种绿化功能的植物种子经科学处理后与肥料、防土壤侵蚀剂、内覆纤维材料、保水剂、色素及水等按一定比例放入混料罐内,通过搅拌器将混合液搅拌至全悬浮状后,利用离心泵把混合液导入消防软管,经喷枪喷播在欲建边坡裸地,形成均匀覆盖层保护下的植物种子层,再铺设无纺布防护,对坡面进行强制绿化的一种施工技术。喷播植生防护技术即可单独用于土质坡面、强制绿化边坡形成植物防护。喷播植生防护工程的作业工序流程:边波检验→边坡修整→喷播草灌种子→覆盖无纺布→养护管理→绿化成坪。喷播植生的施工工序流程如图所示。34
设计喷播材料配比现场调查坡面处理均匀喷播铺设无纺布养护管理绿化成坪混料箱种子、肥料、纤维等混合剂注入一定水量土壤侵蚀剂均匀搅拌图23、绿化种植(1)开工前的准备在进场之后,正式开工之前,我部将首先联系种植土来源,确定有充足的种植土供应,以确保本工程按时、顺利进行。土质的好坏直接影响绿化苗木的成活率,因此我部在联系土方来源时,将对其土质进行严格把关,确保土质的优良。表土应为疏松、透气、排水良好并含有一定有机物质的肥土,PH值应在5-7之间,且无有害物质以及大于10mm的石块、垃圾等;采集时,表土上生长有茂盛农作物、草或其他植物时,则证明该土质是良好的。同时在苗木种植前,对土壤的酸碱度进行测试和调整,并对其进行消毒,以提高绿化苗木的成活率。(2)绿化种植工程①树木起掘起掘方式根据不同树木以及树龄、移植季节、运输远近、土质等情况,分以下三种掘苗方式:裸根掘苗、带宿土掘苗、带泥球掘苗。②挖掘种植穴34
种植穴(坑)挖掘的质量,对植株以后的生长有很大的影响。除按设计确定位置外,应根据根系或泥球大小、土质情况来确定种植穴直径大小。采用人工挖掘种植穴(坑)。③树木装运装车前应检查树种、规格、质量,凡不符合要求的,应及时更换。装运时,乔木和灌木宜搭配上车,根部朝行进方向倾斜放置,并须盖篷布以防晒。树木运到现场指定的地点后,需将根部用稻草帘盖好,以防失水。④树木的栽植种植前应按设计图纸要求核对苗木品种、规格及种植位置。种植的树木应保持直立,不得倾斜,应注意观赏面的合理朝向。种植带土球苗木时,不易腐烂的包装袋必须拆除。种植时,根系必须舒展,填土应分层捣实,种植深度比原种植深1-2cm。树木置入种植穴前,应先检查种植穴大小及深度,不符合根系要求时,应修整种植穴。种植裸根树木时,应将种植穴填土呈半圆土堆,置入树木填土至1/3时,应轻提树干以便根系舒展,并充分接触土壤,随填土分层踏实。带土球苗木必须踏实底土层,而后置入种植穴,填土踏实。(3)施工技术流程本项目施工严格按照设计文件和有关技术规范要求进行合理地种植苗木:苗木栽种施工的工序流程:施工准备→平整地面→定点放线→挖坑换土→起掘苗木→苗木运输→苗木假植→种植前苗木修剪→苗木栽植→种植后的修剪→管理养护→现场清理→竣工验收。(4)绿化种植具体的施工工艺1)施工准备①34
施工前先对照设计文件、图纸、资料进行反复核对,搞好配合工作,发现问题应先解决相关施工与技术问题。②仔细落实苗木,落实劳力、材料、机具以及运输工具等。③认真勘察现场,掌握气候、土质、水源、交通状况等条件。1)绿化地平整、清理①将种植地表按设计要求平整绿化地面,同时清除砾石、杂草杂物等。②平整要顺地形和周围环境,整成龟背形、斜坡形等,未设计的种植地形,坡度定在2.5%—3.0%之间以利排水。③所有靠路边或路牙沿线50—100CM宽内的绿地地面低于路边或路牙沿线30CM,并在地面处理时将地面水引至市政排水管井。④绿地地形处理除满足景观要求外,还考虑将地面水最终汇集至市政工程管网排走。3)定点放线①在苗木栽种前应严格按照设计图纸和图纸会审纪要进行定点放线。采用网格法定点放线:根据植物配置的疏密度先按一定的比例在设计图及现场分别打好方格(5m×5m);在图上用比例尺量出树木在某方格的纵横坐标尺寸,再按此位置用皮尺确定在现场相应的方格位置。②乔木的定点以用皮尺、测绳等,按设计的位置钉木桩作为定植和栽植的依据,定点时如遇沙井、管道、管线等障碍物应躲开,不应拘泥设计的尺寸,而应灵活地进行调整,并且在每株株位的中心用油漆或白石灰等标记物做上醒目标记,作定位标记。4)挖穴①穴位准确,长、宽、深符合要求,在栽苗木之前应以所定的灰点为中心沿四周向下挖穴,种植穴的大小依土球规格及根系情况而定。34
种植穴大小与土球大小关系表土球直径(cm)种植穴长×宽×深(cm)3050×50×404060×60×505080×80×6060100×100×7070110×110×8080120×120×9090130×130×110100以上按实际需要②种植穴挖好后,可在穴中填些表土,再垫一层经充分腐熟的基肥,基肥上还应当铺一层厚度5cm以上的壤土。③挖穴时要注意地下管线走向,遇地下异物时做到“一探、二试、三挖”,保证不挖坏地下管线和构筑物。5)回填种植土和下基肥①种植土的土质要求为PH值为5—7的壤土,疏松、不含建筑垃圾和生活垃圾。②种植土厚度要求为:草地大于30CM;花灌木要求大于50CM;乔木则要求在种植土球周围有大于90CM的合格土层。③种植层需与地下层连接,无水泥板、沥青、石层等隔断层,以保持土壤毛细管输送液体、气体的上下贯通。④34
基肥宜选用堆沤蘑菇肥(为蘑菇生产厂生产蘑菇后的种植基质废料掺入3—5%的过磷酸钙堆沤、充分沤熟后的基肥),用量为:草地每平方米10KG;花木花坛每平方米20KG。6)苗木的选用①选用符合设计图纸要求的苗木或按照监理工程师的要求选用苗木。②选择发育正常、苗干粗且直、组织充实、根系发达、有较多的须根、根幅大、主根短而直、无病虫害、无机械损伤、树型端正的优良苗木。7)起苗掘苗起苗时间和栽植时间紧密配合,做到当天起运,当天栽植。为了挖掘方便,起苗前1-3天可适当浇水使泥土松软。起苗时,常绿苗应当带有完整的根团土球,土球散落的苗木成活率会降低。土球的大小一般可按树木胸径的10倍左右确定,对于特别难成活的树种要考虑加大土球。土球高度一般可比宽度少10CM。起苗后,将土球用草绳按“米”字形包好,以免土球破碎。为保湿并坚固,在打包之前应将草绳用水浸泡潮湿,以增强包装材料的韧性,减少捆扎时引起碎裂和拉断。8)运输苗木和种植材料①装车过程中,仔细检查并核实苗木的种类、规格、质量以及数量。车后箱板,应铺垫草袋、蒲包等物,以防碰伤树根、树干皮层等。装完后用篷布盖严、捆好,以防树体失水。土球上不准站人或放置重物。②苗木采用即起、即包、即运。袋苗、盆苗采用堆积式运输,大苗采用微倾式运输。③苗木运输过程保持一定的水分,在长途运输的过程中必须及时淋水,注意轻拿轻放,以防止土球松散。34
④运输种植材料如有机肥等采用有关部门规定的散体物料运输进行。⑤苗木、种植材料经验收合格并凭供货方提供的植物检疫证方可入场,然后进行下一道工序。⑥苗木运输过程中,派专人跟车。要求按照不同种类、不同大小分级分批排放。保持树苗土球完整,树干树皮不受损伤。⑦苗木在运抵施工现场后应即到即种,避免枝叶失水萎蔫。9)苗木假植苗木运到种植现场,若不能及时种植,应进行假植。裸根苗木可平放地面,覆土或盖湿草或用篷布、遮荫网等盖严;也可事先挖好宽2—3m、深0.4m的假植沟,将苗木排放整齐,逐层覆土,带土球苗木应尽量集中,将其直立,将土球垫稳、拍严,周围用土培好,树冠之间用草绳围拢,如假植时间较长,土球间隙也应填土,并适量浇水,保持土壤湿润,同时注意防治病虫害。10)种植前的苗木修剪种植前,应对苗木进行适度修剪。修剪时应遵循各种树木自然形态的特点和生物学特性,在保持基本形态下剪去阴枝、病弱枝、徒长枝、重叠或过密的枝条,并适当剪摘部分叶片。对于断根、劈裂根、病虫根和过长的根,也应进行适当的修剪。剪口均应平而光滑,并及时涂抹防腐剂以防过分蒸发水分导致根部腐烂及防止病虫害的入侵。落叶乔木疏枝时应与树干平齐,不留残桩,灌木疏剪应与视具体情况确定。使用枝剪时,必须注意上、下剪口垂直用力,切忌左右扭动剪刀,以免损伤剪口。粗大枝条最好用手锯或使用大力剪锯(切)断,然后再修平锯(切)口。组团色块、横纹、绿篱等小灌木可于定植后修剪。34
11)种植①定植的施工方法是:定植前要将基肥与碎土充分拌匀,成列的乔木应在同一直线,并按种植苗木的自然高依次排列种植。②如有需要,在定植后加以支撑,定植后24小时内浇第一遍水,尽量不要隔夜浇水,水要浇透,使泥土充分吸收水分,确保根系与土紧密结合,以利于根系发育。③除路树外种植高大乔木需用竹扶护,每株乔木使用3根竹,长3-5米,尾径大于4CM。④种植时注意疏密一致,所有的树木种植按照由内向外,由大到小,先乔木、后灌木、再地被草坪的顺序进行种植。12)种植后的修剪①苗木种植时,因种植前修剪主要是为运输和减少水分损失等而进行的;种植后应充分考虑植物造景以及植物基本形态重新进行修剪整型,去掉阴枝、病残枝等,并对剪口进行处理。②抹不定芽保主枝:苗木成活后萌芽可能不规则,这时应该将在设计枝下高以下的不定芽将全部抹掉,在枝下高以上选三至五个生长健壮、长势良好、有利于形成均匀冠幅的新芽保留,将其余的芽抹掉。(5)养护工程根据本标段工程的面积、招标文件和图纸要求。我单位对本工程的养护安排30人。具体如下:1)养护管理质量标准:①养护管理质量标准达到绿化养护一级标准。②乔木及灌木的养护质量标准:34
生长势好:生长量超过该树种的平均年生长量叶片健壮:落叶树叶大而肥厚,针叶树针叶生长健壮,在正常条件下不黄叶、不焦叶、不卷叶,叶上无虫粪、虫网等。枝干健壮:无明显枯死枝,无蛀干害虫的活卵、活虫,无明显人为损坏,树冠完整美观。缺株率在2%以下③草坪养护质量标准:覆盖率达95%以上。生长势好,草健壮。修剪整齐,草色一致,无各种原因(地势、病虫害、施肥等)造成的不均匀。基本无杂草。2)养护技术措施①乔木、灌木及草坪种植后浇水应符合下列规定:种植后应在略大于种植穴直径的周围,筑成高10~15cm的灌水土堰,堰应筑实不得漏水。新植树木应在当日浇透第一遍水,以后应根据当地情况及时补水。粘性土壤,宜适量浇水,根系不发达树种,浇水量宜较多;肉质根系树种,浇水量宜少。干旱天气时,应增加浇水次数。干热风季节,应对新发枝叶的树冠喷雾,宜在上午l0时前和下午15时后进行。浇水时应防止因水流过急冲刷裸露根系或冲毁围堰,造成跑漏水。浇水后出现土壤沉陷,致使树木倾斜时,应及时扶正、培土。浇水渗下后,应及时用围堰土封树穴。再筑堰时,不得损伤根系。34
草坪播种后应及时喷水,水点宜细密均匀,浸透土层8~10cm,除降雨天气,喷水不得间断。亦可用草帘覆盖保持湿度,至发芽时撒除。草坪3叶期以后可适当减少浇水次数,但每次浇水深度应达20cm左右。②乔木类修剪应符合下列规定:具有明显主干的高大落叶乔木应保持原有树形,适当疏枝,对保留的主侧枝应在健壮芽上短截,可剪去枝条1/5~1/3。无明显主干、枝条茂密的落叶乔木,对干径10cm以上树木,可疏枝保待原树形;对干径为5~10cm的苗木,可选留主干上的几个侧枝,保持原有树形进行短截。枝条茂密具圆头型树冠的常绿乔木可适量疏枝。枝叶集生树干顶部的苗木可不修剪。具轮生侧枝的常绿乔木用作行道树时,可剪除基部2~3层轮生侧枝。常绿针叶树,不宜修剪,只剪除病虫枝、枯死枝、生长衰弱枝、过密的轮生枝和下垂枝。③灌木类修剪应符合下列规定:带土球或湿润地区带宿土裸根苗木及上年花芽分化的开花灌木不宜作修剪,当有枯枝、病虫枝时应予剪除。枝条茂密的大灌木,可适量疏枝。对嫁接灌木,应将接口以下砧木萌生枝条剪除。分枝明显、新枝着生花芽的小灌木,应顺其树势适当强剪,促生新枝,更新老枝。用作绿篱的灌木,可在种植后按设计要求整形修剪。苗圃培育成型的绿篱,种植后应加以整修。34
④苗木修剪质量应符合下列规定:剪口应平滑,不得劈裂。枝条短截时应留外芽,剪口应距留芽位置以上1cm修剪直径2cm以上大枝及粗根时,截口必须削平并涂防腐剂。⑤施肥乔木、灌木施肥。栽植时施有机肥做基肥,正常生长季节视生长情况追施1-2次有机肥。草坪施肥。草坪施肥一般在春、秋两季进行,春季以施氮肥为主,促进生长;秋季则以施磷、钾肥为主,以发达根系,增强抗性,为安全越冬做准备。施肥量每次20g/㎡。⑥中耕除草保持现场整洁,及时除治杂草,掌握“除早除小除了”原则,防止与苗木争夺水份、养份,使树木正常生长。⑦病虫害防治病虫害防治总原则“预防为主,综合防治”。加强病虫监测,设立虫情预报员,随时掌握病虫规律,及时除治,掌握“治早治小治了”原则,达到枝叶生长发育正常。防虫防病药品严格按照国家有关规范使用无公害环保品种。施工总进度计划施工时间主要工程项目2015.10.20——2016.5.31准备工作2015.10.20开始至2015.11.1结束上边坡绿化2015.11.10开始至2016.5.31结束34
下边坡绿化2015.11.15开始至2016.5.31结束碎落台绿化2015.11.20开始至2016.5.31结束护坡道绿化2015.12.15开始至2016.5.31结束弃土场绿化2016.1.2开始至2016.5.31结束收尾工作2016.5.15开始至2016.5.31结束七、确保工程工期、质量与安全的主要措施(一)确保工程工期的主要措施一)工程保证体系本工程计划工期为2015年10月20日—2016年5月31日,具体以监理工程师发出的开工令之日起。我部予本工程建设以全力支持,在人力、物力、财力上给予充分保证,制定详尽的组织技术措施,在工程施工过程中严格地加以贯彻和执行,确保工程按期完成。二)工期保证措施我部已完全理解业主对本工程工期的要求。对该工程的工期规定,本公司已组织有关工程技术人员反复研讨、平衡利弊,制订有效措施后经领导决定,全力以赴,确保工期,制订以下工期保证措施:1、我部在劳动力和机械设备的配备方面,已有足够的保证。成立一个施工队5个班组,共60名工人,每班组分别配备劳力和设备施工。所配备的机械设备型号与数量全部符合施工要求。2、明确阶段目标,保证节点计划和总体计划的完成根据网络计划总进度的总工期剖析,整个工程工期分阶段控制,实施中明确每个阶段的目标、任务、突出重点,全方位抓落实。作业班以工序保证日计划,施工队以日计划保证总计划的完成。项目经理部除掌握总体计划外,还要以旬计划下达施工任务,层层包任务落实。34
3、加强物资的供应、运输组织、试验和管理我部施工人员已熟知本工程所需的材料品种多、数量多、运量大的特点,针对这种情况,我部拟定了专项供料计划。我们的措施是:1)利用我部的优势多备早备地方材料;2)落实设计要求后,即派出专职人员与有关厂家落实订单和供货日期、运输方式等事宜,签订供货合同,明确供货事项,抓准抓早抓落实。3)成立材料运输供应小组和试验小组,项目部做好材料的管理,实行分类堆码和负责材质试验工作。4)对任务分配、劳力安排、施工机械和设备实行动态管理。我部除投入足够的机具设备以保证施工进度外,并实行动态管理。所需技术工种和施工机械,当某一部位受阻影响进度时,直接由我部领导调配增援。并采取相应的任务调整和实施加班加点的措施,以保证工期的完成。4、加强对该工程的领导和管理,健全施工协调制度1)选派有丰富施工经验、良好组织才能、高度责任心的公路绿化工程师担任项目经理。集中专业技术骨干,组织精干过硬的施工队上路施工。项目经理部及领导班子和各专业管理人员,全部由我部委派组建。2)在施工项目管理体制上,采取项目经理负责制。充分发挥项目经理的工作能力,并向项目经理授权,使其有权处理施工中出现的问题。制订方针目标,层层分解下达执行。(二)、确保工程质量主要措施一)工程质量保证体系同时从质量策划、合同审批、材料供应采购等方面把关,施工过程中严格控制检验、试验设备,做到质量记录有控制,技术培训有保障,文件和资料的收集整理等要素每一环节都进行严格的控制和监督,使整个施工过程形成一个有效的质量保证体系。34
建立健全质量管理体系:为保证施工质量,在施工现场实行以总工程师为核心的质量管理网络,进行工程质量目标的控制管理,明确各部门的工作岗位职责,落实质量责任制,由质检员具体负责,各分项工程配备具有相应资历的专职质检员,实行全过程监督,并强化质量监控和检测手段。各级施工质量质量保证体系(框图)项目经理材料检验员专职质检员项目技术负责材料员施工员参与监督各工序质量班组长兼各分部、分项质检员基材客土喷射班绿化养护管理班基材客土检查液压喷播班绿化植树班对本工程质量负责二)确保工程质量主要措施我们将严格依照业主的要求,通过精心的施工与养护管理,保证工程质量等级达到业主的要求。为此,我部将采取下列主要措施:1、进行全面的质量管理第一,根据全面质量管理的基本要求,并结合项目施工的实际情况,制订质量管理的推进计划,同时提出分阶段的全面质量管理目标。第二,工程项目部建立综合性的质量管理机构。选拔热心于全面质量管理、有组织能力、精通业务的人员组建质量管理小组,负责推行本工程全面质量管理工作。34
第三,建立工序管理点。在工序作业中的薄弱环节或关键部位设立管理点,保证公路绿化项目的技术质量。第四,建立质量体系。以本施工项目作为一个系数,建立完整的质量体系。第五,开展全过程的质量管理。即施工准备工作、施工过程、养护过程、竣工交付和竣工后养护的质量管理。2、施工准备阶段的质量控制本绿化工程准备是为保证绿化施工正常进行而必须事先做好的工作。施工准备不仅在工程开工前做好,而且贯穿于整个施工过程。施工准备的基本任务就是为本工程建立一切必要的施工条件,确保施工生产顺利进行,确保工程质量符合要求。(1)研究和会审图纸及技术交底通过研究和会审图纸,可以广泛听取使用人员、施工人员的正确意见,弥补设计上的不足,提高设计质量;可以使我方施工人员了解设计意图、技术要求、施工难点和关键点等。技术交底是施工前的一项重要准备工作,以使参与施工的技术人员与工人了解承建工程的特点、技术要求、施工工艺及施工操作要求等。(2)施工组织设计绿化施工组织设计是指导施工准备和组织施工的全面性技术经济文件。对施工组织设计,要求进行两个方面的控制:一是选定施工方案后、制定施工进度时,必须考虑施工顺序、施工流向,主要分部、分项工程的施工方法,特殊地段的施工方法和技术措施能否保证工程质量;二是制定施工方案时,必须进行技术经济比较,使公路绿化工程满足符合设计要求以及保证质量,求得施工工期短、成本低、安全生产、效益好的施工过程。34
(3)现场勘察“三通一平”和临时设施的搭建,掌握现场地质、气候、水文勘察资料,检查“三通一平”、临时设施搭建能否满足施工需要,保证工程顺利进行。(4)物资准备检查原材料、构配件是否符合质量要求;施工机具是否可以进入正常运行状态。(5)劳动力准备施工力量的集结,能否进入正常的作业状态;特殊工种及缺门工种的培训,是否具备应有的操作技术和资格;劳动力的调配,工种间的搭接,能否为后续工程造创合理的、足够的工作面。3、施工阶段的质量控制按照施工组织设计总进度计划,编制具体的月度和分项工程施工作业计划和相应的质量计划。对材料、机具设备、施工工序、操作人员、生产环境等影响质量的因素进行控制,以保持公路绿化工程总体质量处于稳定状态。(1)施工工艺的质量控制本绿化工程项目施工应编制“施工工艺技术标准”,规定各项作业活动和各道工序的操作规程、作业规范要点、工作路线、质量要求。上述内容应预先向操作者进行交底,并要求认真贯彻执行。对关键环节的质量、工序、材料和环境应进行验证。使各项施工工艺的质量控制符合标准化、规范化、制度化的要求。(2)施工工序的质量控制34
本绿化施工工序质量控制,它包括影响施工质量的五个因素(人、材料、机具、方法、环境),使工序质量的数据波动处于允许的范围内;通过工序检验等方式,准确判断施工工序质量是否符合规定的标准,以及是否处于稳定状态;在出现偏离标准的情况下,分析产生的原因,并及时采取纠偏措施,使之处于允许的范围内。对直接影响质量的关键工序,对下道工序有较大影响的上道工序,对质量不稳定、容易出现差错的工序,对业主反馈和过去有过返工的不良工序设立工序质量控制(管理)点,使工序按规定的质量和均匀的操作而能正常运转,从而获得满足质量要求的最大的经济效益。对工序质量管理点要确定合理的质量标准、技术标准和工艺标准;还要确定控制水平及控制方法。对绿化施工质量有重大影响的工序,对其操作人员、机具设备、材料、施工工序、测试手段、环境条件等因素进行分析与验证,并进行必要的控制。同时作好验证记录,以便向建设单位证实工序处于受控状态。工序记录的主要内容为质量特性的实测记录和验证签证。4、交工验收阶段的质量控制(1)工序间的交工验收工作的质量控制工程施工中往往上道工序的质量成果被下道工序所覆盖。因此,要对施工全过程的各施工工序进行质量控制。要求班组实行保证本工序、监督前工序、服务后工序的自检、互检、交接检和专业性的“中间”质量检查,保证不合格工序不转入下道工序。出现不合格工序时,做到“三不放过”(原因未查清不放过、责任未明确不放过、措施未落实不放过),并采取必要的措施,防止再发生。(三)安全生产管理体系及保证措施1、施工安全管理目标34
重大伤亡事故为零;死亡事故为零;重伤事故为零;争创无事故发生工程。1)不发生人身重伤及以上的工伤事故2)不发生1人重伤及以上的交通安全事故3)不发生火灾(造成直接经济损失1万元人民币以上)4)不发生集体食物中毒事件(同时5人及以上的食物中毒)5)不发生传染病事件(无甲型传染病、其他常见传染病未形成多人同时患病)6)不发生环境污染事件(生活、工业垃圾及其他污染物造成环境污染)7)不发生治安保卫事件(构成刑事拘留及以上的事件、盗窃直接损失超过1万元人民币的事件)8)不发生因人为失误造成的重大设施、设备等财产损失(直接损失一次5万元人民币)2、建立安全管理体系(1)项目经理是该项目施工过程中安全生产第一责任人,对安全生产负全部责任。(2)项目经理部成立以项目经理为领导的安全生产的委员会,定期召开会议,研究解决施工过程中有关安全生产的重大问题。(3)项目经理部下设专职安全员,负责施工中的安全生产管理、监督检查工作和上级各项安全规章制度在本工程中的落实。针对本工程实际情况,制定安全生产的规章制度,并负责贯彻落实。各施工队长是各施工队安全生产责任人。安全保证体系组织保证34
经济保证技术保证思想保证安全领导小组按操作规程施工安全抵押合同安全教育预防为主血的教训安全机构安全第一配齐安全器材实行奖惩制度安全交底掌握操作规程分工负责全员活动提高安全意识经济兑现把事故消灭在萌芽状态确保工程施工中无伤亡事故3、安全保证措施(1)建立安全责任制度,项目经理对整个工程施工安全负责,各分管生产的负责人对其下属的工序施工安全负责,班组长对其施工作业安全负责。层层落实,从基层确保无安全事故。(2)施工前对施工人员进行安全教育和技术安全交底,施工过程中强调安全意识,并定期进行安全意识教育。在施工过程中使用安全帽和安全标志,以增加施工场地的安全系数。(3)定期和不定期进行安全检查,工地每月进行一次安全检查,工段每旬进行一次安全定期检查,每个作业班结合上岗安全交底,每天安全上岗检查,落实安全制度和安全措施,并且通过检查活动本身可以发现和解决安全事故隐患。(4)做好施工现场防火措施,在食堂、机修间、仓库等每50m²设一只干粉灭火器。(5)安全教育、安全检查常抓不懈。提高每个施工人员的安全意识。34
(6)自觉接受、积极配合甲方和工程监理工程师对施工安全的监督检查。(7)高边坡安全施工措施a.禁止未经培训直接参加高空悬挂作业。b.警戒区下线按工作面高程:水平距离=3:1设置,上线按坡沿外2米处设置。c.禁止非工作人员进入警戒区域。d.禁止未戴相应保护工具(如戴安全帽、系安全绳等)参加高空作业。e.禁止在空高抛落物件、工具。f.禁止未经警示水平移动安全绳。g.禁止清坡范围超出警戒区或未覆盖警戒区。h.禁止不经检查安全绳、安全帽、安全带的合格性就穿戴使用。i.禁止不按照规范系戴安全绳、安全帽、安全带。j.禁止上下坡人员相隔间距小于3m施工。k.禁止将安全绳系在胸径10cm以下树上,禁止一棵树同时系两根安全绳。l.禁止隐瞒工伤事故情况及程度,必要时公示,以起到以点教育面的作用。m.禁止两人或两人以上人同时用同一根安全绳。n.禁止将安全绳阴雨天或水雾气重的天气露天放置。o.禁止雨天、大风等恶劣天气条件下进行高空悬挂作业。p.禁止不听从相应技术人员,安全人员指挥而擅自蛮干。(8)安全用电技术措施a.34
工地配电必须按TN-S系统设置保护接零系统,实行三相五线制,杜绝疏漏。所有接零接地处必须保证可靠的电气连接。保护线PE必须采用绿/黄双色线。严格与相线、工作零线相区别,严禁混用。b.设置总配电箱,门向外开,配锁,并应符合下列要求:配电箱、开关箱应有防雨措施,安装位置周围不得有杂物,便于操作。由总配电箱引至工地各分配电箱电源回路,采用BV铜芯导线架空或套PVC管埋地敷设。 c.用电设备与开关箱间距不大于3M,与配电箱间距不大于30M,开关箱漏电保护器的额定漏电动作电流应选用30mA,额定漏电动作时间应小于0.1秒,水泵及特别潮湿场所,漏电动作电流应选用15mA。d.配电箱、开关箱应统一编号。e.作防雷接地的电气设备,必须同时作保护接地,同一台电气设备的保护接地与防雷接地可使用并联于基础防雷接地网,所有接地电阻值≤1Ω。f.保护零线不得装设开关或熔断器。g.保护零线的截面应不小于工作零线的截面。同时必须满足机械强度要求。h.正常情况时,下列电气设备不带电的金属外露导电部分应作保护接零:室内、外配电装置的金属框架及靠近带电部分的金属围栏和金属门。电气设备的传动装置的金属部件。配电箱(屏)与控制屏的金属框架。电力线路的金属保护管、物料提升机,均设接地装置。i.保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处再做重复接地。j.所有配电箱门应配锁、配电箱和开关箱应由现场电工专人管理。k.所有配电箱、开关箱应每天检查一次,维修人员必须是专业电工,检查维修时必须按规定穿戴绝缘鞋、手套,必须使用电工绝缘工具。34
l.手持式电动工具的外壳、手柄、负荷线,插头开关等,必须完好无损,使用前必须作空载检查,运转正常方可使用。m.潜水泵的负荷线必须采用YHS型防水橡皮护套电缆,不得承受任何外力。n.在潮湿和易触及带电体场所的照明电压不得大于24伏,在特别潮湿的场所,导电良好的地面工作的电源电压不得大于12伏。o.使用行灯的电源电压不超过36伏,灯体与手柄应坚固,灯头无开关,灯泡外部有保护网。八、环境保护、水土保持保证体系及保证措施我们在施工中将严格执行《环境保护法》及《水土保持法》的有关要求,严格遵守国家和地方所有控制环境污染的法律和法规,采取行之有效的措施来保护施工区域环境。1、设立环保、水土保持小组,规定有一定专业水平的项目部办公室主任管理,对施工区域周围环境,临近的设施及居民作合理保护,并积极主动与当地环保和水土保持部门联系,定期汇报,取得他们对我们工作的支持。2、加强对全体职工、民工的环保、水土保持思想教育,重视环保和文明施工。3、施工和生活区的废物及垃圾集中放置、集中处理。4、施工中采取有效措施,确保当地的道路不受污染,松散性材料在运输途中采取措施防止材料沿途撒漏,并遮盖防止扬尘。施工碾压、堆放拌和或筛分的细粒材料,适当洒水,减少粉尘污染。5、通过采取措施或改进施工方法,使施工噪音降至符合环境标准。6、施工过程中产生的泥土,树根、石头等运往指定的废弃场。34
7、加强对施工机械的维修保养,遇到漏油、漏水的情况,机械必须修好后方可参与施工,废油回收后集中存放,统一处理。8、当施工过程中发现有文物时,施工管理人员应马上保护好施工现场,停止施工,及时向上级部门和项目经理汇报情况,后由上级部门或项目经理及时向业主报告。九、文明施工、文物保护保证体系及保证措施环保保证体系项目经理工程技术人员施工员工程技术人员施工员安质部层层监督积极汇报,确保环境保护工作正常进行(一)、确保文明施工技术措施1、本工程现场文明施工管理将严格执行国家有关施工现场的场容管理的规定,并力争达到“文明标化工地”要求。2、施工现场场布图根据场地实际合理布局,设施设备、材料按场布图规定设置堆放,并随着不同阶段进行调整。3、施工道路畅通、平坦、整洁、不乱堆乱放,无散落物,建筑物周围应浇捣散水坡,四周保持清净,场地平整不积水,无散落的“五头”、“五底”及散物,场地排水成系统,并畅通无堵。建筑垃圾必须集中堆放,及时处理。工地四周护墙体不低于2米。34
4、生活区实行统一管理,搭设卫生设施。5、现场和生活区落实消灭蚊蝇孽生地承包措施,签订卫生责任制,保证措施落实。6、生活垃圾集中堆放,定期处理,保持整洁,落实卫生专(兼)职管理人员和保洁器具,落实门前责任制。7、加强现场文明施工,坚持贯彻“安全第一、预防为主”的方针,严格执行安全生产六大纪律等有关安全规章制度。8、对现场的临边防护设施,预留洞口均有安全防护,并统一用黄色、黑色油漆间隔。9、现场临时供电的电线全部用瓷瓶架空设置,并使用统一的电箱和分电箱,电器装置均须有漏电保护装置。10、落实防火责任制,对易燃品、易爆品严格放在防火区,并派专人监护,严格执行三级防火证制度。11、班组必须做好落手清,在施工作业时,应有防止尘土飞扬,泥浆洒漏,污水外流、车辆沾土,泥土运行等措施,有考核制度,定期检查评分考核,上榜公布。12、管理用房、宿舍沿走廊设置绿化,保持场容美化。部分道路及临时用房,搅拌站地面采用素砼浇筑。13、生活垃圾派专人管理,及时清除保持场容整洁。施工弃碴应集中堆放,及时清除。14、现场环境管理制度切实可行,凡规定中的检查项目分解到人定期检查考评,场容管理活动应有专用记录簿,记载议事考核问题,措施、计划等,并由专人负责管理。15、搞好“场前三包”(环境整洁、绿化爱护、景观秩序)做到经常清扫垃圾污物,爱护花草树木,保持环境整齐。34
16、施工过程中,严格执行各项卫生管理制度,设置必须的生活卫生设施,有专职人员进行检查等,保持工地环境的清洁,落实实施防疫消毒,生活、施工区垃圾堆放在规定的地点,清理及时。(二)、地下文物保护措施在施工过程中,发现地下文物时,如古墓、钱币、化石等有考古、地质研究价值的物品,或其它有价值的地下构造物时应立刻采取有效保护措施,并通知业主、报有关文物部门。十、冬季、夏季和雨季的施工安排(一)、冬季施工一般要求做好冬季施工的各项准备工作,准备好冬期施工所需要的材料。做好冬季施工的人员培训与交底。分别对管理人员、操作人员进行冬期施工技术交底,使每一个人都清楚冬期施工的技术要求及做法,避免盲目施工。对苗木加强防冻保温措施。如培土、盖地膜、搭风障、建保温棚、树干冬季涂白等。根颈培土、盖地膜。对常绿苗木,灌完冻水后在树木根颈培20至30厘米的土堆,然后整个坑覆盖地膜,并用细土将四周培实。这样既能防止冻伤植株根系,同时可以减少水分的蒸发。覆土、封垄。对花篱、绿篱,灌足冻水后全部用细土封垄、培实。搭风障。风障用木棍固定,比苗木稍高,距苗木30至40厘米。为苗木营造一个背风向阳的环境,保证其安全越冬。 建保温棚。可根据其面积大小,用竹皮和塑料布,搭成保温拱棚,即可使苗木能安全越冬。注意保温棚要适当设置气孔,以免棚内温度过高,苗木过度蒸腾干旱而死。树干涂白防冻。(二)、雨季施工一般要求34
雨季施工时,项目部要时刻掌握气象信息,必须根据天气变化情况,结合现场具体情况确定雨季施工方案,提交监理工程师批准后实施。1、雨季来临前,加强材料和机械设备的保护,特别是电缆、电线、煤气管以及配电箱等材料的管理和防护,避免因雨水渗湿而产生不良后果。2、做好防雨渗透的各项准备,保证喷播施工中种植土的干燥,确保喷混施工进度。3、做好施工场地的临时排水工作,避免雨后出现大面积积水状况。4、水泥库房室内地面标高要比室外地面高出30cm以上,并用防潮木板架空,再堆放水泥。5、现场机械设备按规定加防雨罩或搭设防雨棚。6、安排专人管理临时苗圃,保证苗圃排水畅通,确保苗木质量。7、在室外工地堆放施工材料时,若遇到暴雨,要用篷布将施工处加以覆盖。(三)、夏季施工措施盛夏气温较高,而植物生长处于旺盛时期,开花、花芽分化、结幼果都消耗大量的水分和养分,但应结合本地的降水量,决定是否进行浇水,时间应选在清晨(5点左右)或傍晚时进行,此时水温与地温相近,对植物根系影响较小。夏季浇灌宜早、晚进行,冬季浇灌宜在中午进行。浇灌要一次浇透。若处高温久旱(气温高于35摄氏度,10天未下雨),应及时进行浇灌,一般应在清晨或傍晚进行浇灌。34'
