- 38.76 KB
- 6页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

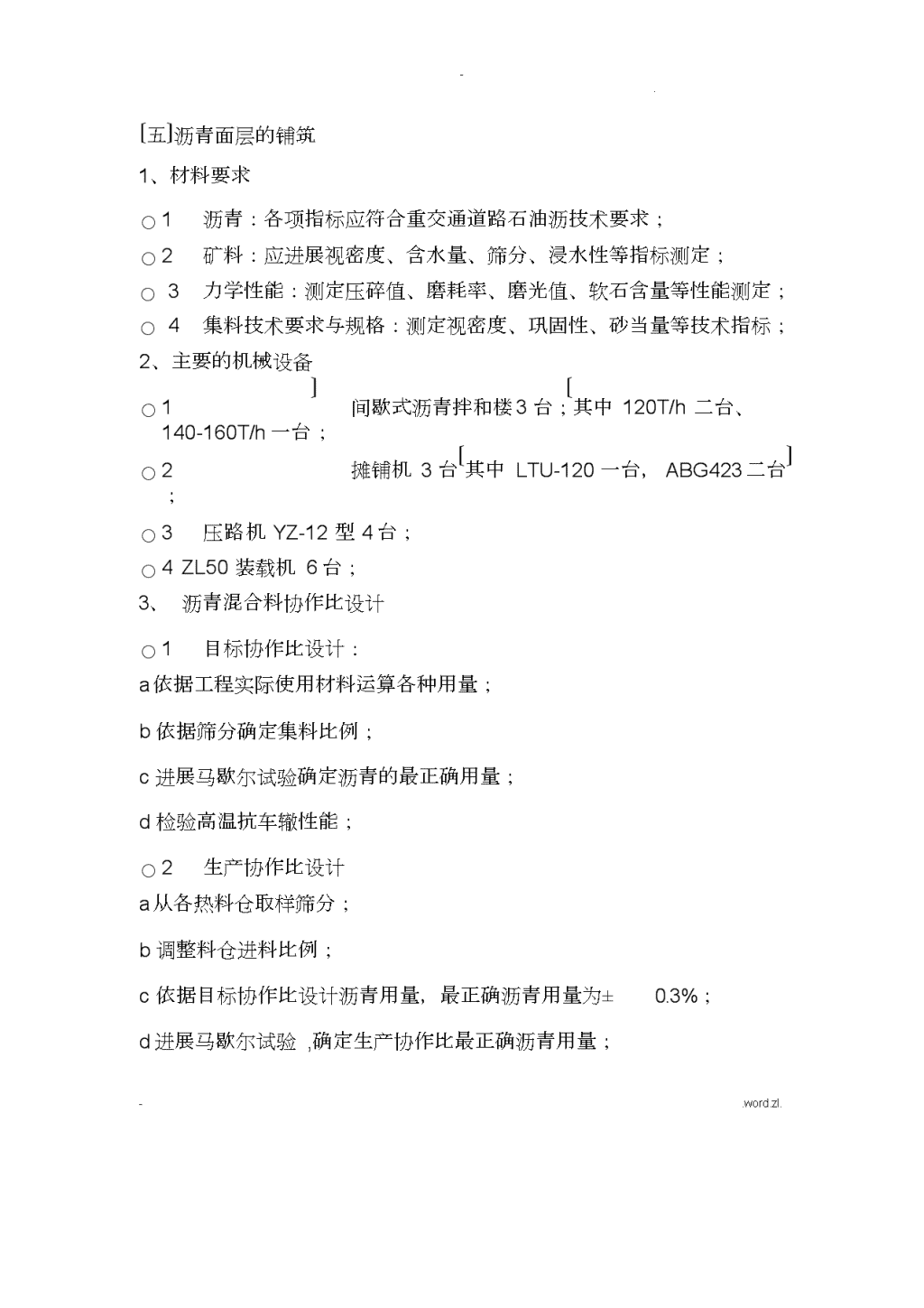

'-.〔五〕沥青面层的铺筑1、材料要求○1沥青:各项指标应符合重交通道路石油沥技术要求;○2矿料:应进展视密度、含水量、筛分、浸水性等指标测定;○3力学性能:测定压碎值、磨耗率、磨光值、软石含量等性能测定;○4集料技术要求与规格:测定视密度、巩固性、砂当量等技术指标;2、主要的机械设备○1间歇式沥青拌和楼3台;〔其中120T/h二台、140-160T/h一台〕;○2摊铺机3台〔其中LTU-120一台,ABG423二台〕;○3压路机YZ-12型4台;○4ZL50装载机6台;3、沥青混合料协作比设计○1目标协作比设计:a依据工程实际使用材料运算各种用量;b依据筛分确定集料比例;c进展马歇尔试验确定沥青的最正确用量;d检验高温抗车辙性能;○2生产协作比设计a从各热料仓取样筛分;b调整料仓进料比例;c依据目标协作比设计沥青用量,最正确沥青用量为±0.3%;d进展马歇尔试验,确定生产协作比最正确沥青用量;-.word.zl.

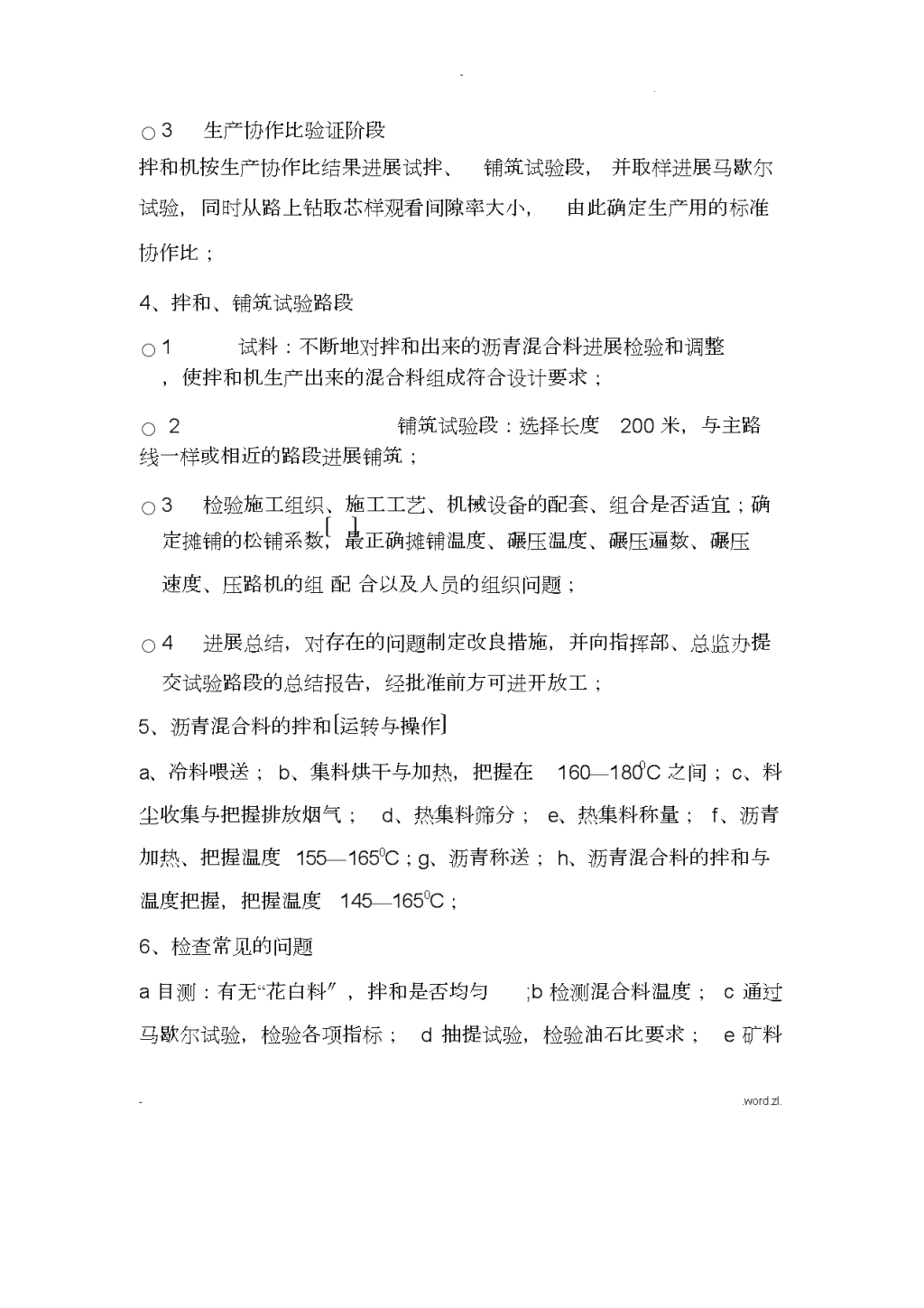

-.○3生产协作比验证阶段拌和机按生产协作比结果进展试拌、铺筑试验段,并取样进展马歇尔试验,同时从路上钻取芯样观看间隙率大小,由此确定生产用的标准协作比;4、拌和、铺筑试验路段○1试料:不断地对拌和出来的沥青混合料进展检验和调整,使拌和机生产出来的混合料组成符合设计要求;○2铺筑试验段:选择长度200米,与主路线一样或相近的路段进展铺筑;○3检验施工组织、施工工艺、机械设备的配套、组合是否适宜;确定摊铺的松铺系数,最正确摊铺温度、碾压温度、碾压遍数、碾压速度、压路机的组〔配〕合以及人员的组织问题;○4进展总结,对存在的问题制定改良措施,并向指挥部、总监办提交试验路段的总结报告,经批准前方可进开放工;5、沥青混合料的拌和〔运转与操作〕a、冷料喂送;b、集料烘干与加热,把握在160—1800C之间;c、料尘收集与把握排放烟气;d、热集料筛分;e、热集料称量;f、沥青加热、把握温度155—1650C;g、沥青称送;h、沥青混合料的拌和与温度把握,把握温度145—1650C;6、检查常见的问题a目测:有无“花白料〞,拌和是否均匀;b检测混合料温度;c通过马歇尔试验,检验各项指标;d抽提试验,检验油石比要求;e矿料-.word.zl.
-.筛分检验矿料级配;7、运输a车况良好,车厢清洁,用篷布掩盖;b依据产量、运输距离和保通路况确定运输车辆数量;8、沥青砼的摊铺○1摊铺预备:a、验收清扫下承层;b、保证机械处于完好状态,摊铺机开工前0.5-1h预热熨平板,使其温度不低于100℃;○2摊铺过程:a沥青混合料摊铺接受LTU120和ABG423各一台进展前后交叉10-20米,呈梯队方式同步摊铺,两幅之间搭接30mm左右,上、下层搭接位置应错开200mm以上;b摊铺机必需缓慢、均匀、连续不断地摊铺,不得任凭变换速度或中途停段,以提高平整度,削减混合料的离析;c粗粒式沥青砼接受非接触式平稳梁把握标高和厚度;d中粒式、细粒式沥青砼接受非接触式平稳梁自动找平把握厚度和平整度;e沥青砼的松铺系数依据混合料类型由试铺试压确定;f摊铺机的螺旋布料器应相应于摊铺速度调整到保持一个稳固的速度-.word.zl.
-.均衡地转动,两侧应保持有不少于送料器2/3高度的混合料,以削减在摊铺过程中混合料的离析;9、沥青砼的碾压○1检测碾压各工序温度〔初压温度、复压温度、终压温度〕;○2碾压遍数依据试验路的确压实遍数为准〔确定方法与级配碎石底基层一样〕;○3碾压程序:碾压时应重叠1/3-1/2轮宽,后轮必需超过两段接缝处,压路机速度初压为1.5-1.7km/h,稳压接受2.0-3.0km/h,终压用3-5km/h,直线和不设超高段由两侧向路中心碾压,设超高处从超高内侧向外侧碾压;压路机禁止在碾压成形或温度大于70℃的地方停留和掉头,急转弯;10、接缝处理接缝接受平接缝,每天工作缝完毕时用三米直尺进展找平,不平整局部用切割机切除,接缝时先用压路机横压,如有不顺准时用三米尺测量,再进展人工铲除或找补;11、开放交通当沥清砼外表温度小于50℃时方可开放交通,如有不能封闭交通地段用水车洒水冷却;12、沥青砼平整度的把握措施○1接受非接触式平稳梁进展找平把握;-.word.zl.
-.○2运算摊铺速度,中间尽量少停顿;○3摊铺方向尽量把握成下坡方向;○4处理好每次横接逢;○5碾压均匀,平稳,有序;○6车辆倒料平缓,不撞击摊铺机;○7削减人工摊铺、找补,禁止人为破坏,例如:行走;○8保通措施得当,禁止行车碾压;13、热拌沥青混合料冬季和雨季施工支配○1沥青混合料的摊铺应防止在雨季进展,当路面雨滞水或潮湿时应暂停施工;○2施工气温低于10℃时,应停顿摊铺,如必需摊铺时应实行措施,并经监理工程师同意方可连续摊铺;14、沥青混凝土路面施工工艺流程:平整场地、建立沥青混凝土拌合场协作比试验协作比试验实验备料不合格调整协作比-.word.zl.
-.拌和调试厂拌设备预备下承层运输、留意把握温度施工放样填补摊铺机摊铺整平整型离析、结壳、雨水淋铲除、用新混合料碾压接缝和调头处处理低于50℃开放交通-.word.zl.'
