'沥青面层施工

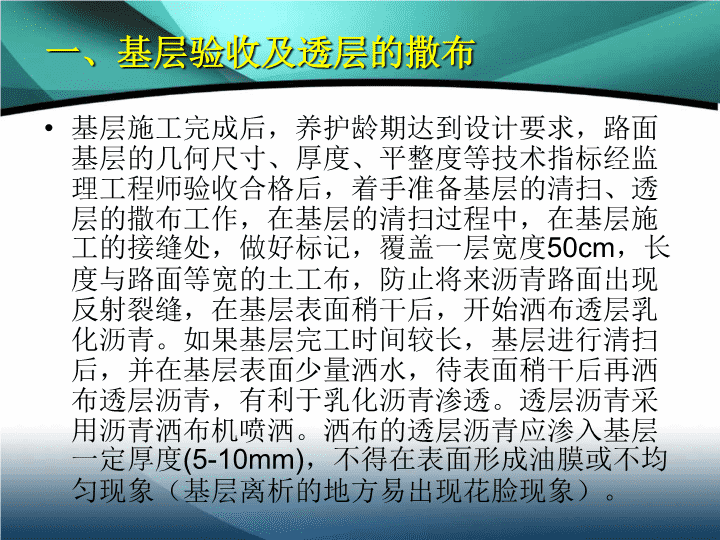

一、基层验收及透层的撒布基层施工完成后,养护龄期达到设计要求,路面基层的几何尺寸、厚度、平整度等技术指标经监理工程师验收合格后,着手准备基层的清扫、透层的撒布工作,在基层的清扫过程中,在基层施工的接缝处,做好标记,覆盖一层宽度50cm,长度与路面等宽的土工布,防止将来沥青路面出现反射裂缝,在基层表面稍干后,开始洒布透层乳化沥青。如果基层完工时间较长,基层进行清扫后,并在基层表面少量洒水,待表面稍干后再洒布透层沥青,有利于乳化沥青渗透。透层沥青采用沥青洒布机喷洒。洒布的透层沥青应渗入基层一定厚度(5-10mm),不得在表面形成油膜或不均匀现象(基层离析的地方易出现花脸现象)。

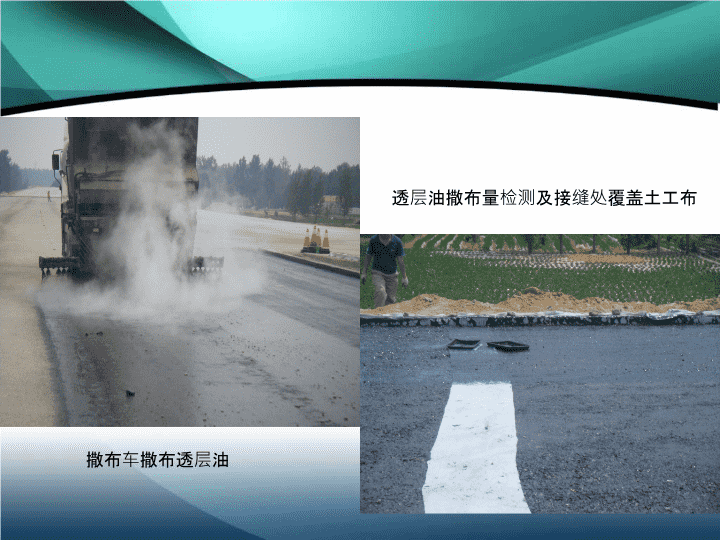

撒布车撒布透层油透层油撒布量检测及接缝处覆盖土工布
二、下封层的撒布在下封层施工前,对已局部污染的透层,人工用扫帚清扫,个别污染严重的地方再用钢丝刷重点清理,然后用背携式吹风机吹一遍,最终确保路面清洁,经监理验收合格后方可进行下封层的撒布。1、下封层油施工应在气温大于10℃时进行。2、下封层喷洒前人工检查路面,确保路面干燥、清洁。3、沥青撒布量按1.1-1.3Kg/m2控制。(根据各个工程设计的具体要求)4、下封层油洒布时派2人跟踪洒布车,发现遗漏人工补洒,喷洒过量处予以刮除。5、均匀撒布预拌碎石(沥青含量0.4%),要求撒布预拌碎石无堆积和遗漏,发现有不合格处用人工及时处理。预拌碎石撒布量一般按7-9Kg/m2要求进行
撒布,预拌碎石洒布后用胶轮压路机静压一遍,压路机应当行使平稳并不得急刹车或任意调头。(有的设计要求用双光轮碾压,预拌碎石压碎现象,效果不是很好)6、下封层油洒布时应与沥青面层的摊铺密切配合,使衔接时间尽可能的短,确保已撒布的下封层不受污染。7、洒布时试验人员现场检测洒布量,试验数据及时反馈给操作人员和施工负责人,及时调整洒布量。下封层试验检查频率一般为每台班两次。下封层喷洒后封闭交通,并设置明显禁行标志,尽早摊铺沥青下面层,以减少对下封层的污染。
智能撒布车撒布封层
封层指的是为封闭表面空隙,防止水分侵入面层或基层而铺筑的沥青混合料薄层。铺筑在面层表面的称为上封层;铺筑在面层下面的称为下封层。封层的作用:一是封闭某一层起着保水防水作用;二是起基层与沥青表面层之间的过渡和有效连接作用;三是路的某一层表面破坏离析松散处的加固补强;四是基层在沥青面层铺筑前,要临时开放交通,防止基层因天气或车辆作用出现水毁。
封层种类沥青路面表面封层:沥青路面表面封层是一层用连续方式敷设在整个路表面上的养护层。封层材料可以是单独的沥青或其他封层剂,也可以是沥青与集料组成的混合料。表面封层用于解决的养护问题主要有:复原或延缓表层沥青材料的氧化(老化);重新建立路面抗滑阻力:密封表面的微小裂缝,防止水从表面渗入路面结构层;防止集料从表面脱落、崩散。目前常用的表面封层技术有雾状封层、还原剂封层、石屑封层、稀浆封层(微表封层)等。
雾状封层和还原剂封层:此类封层是将雾状的乳化沥青或专门的再生剂喷洒在老化的沥青路面上(专用的再生剂要求渗入路面6cm左右),其目的是更新和还原路表面已氧化的沥青膏体。雾状封层和还原剂封层有一些共同的特点:施工后需要较长的时间才能开放交通,必须严格掌握单位面积的喷洒量.喷洒量过多会在路表面形成一层薄膜而使路面丧失磨擦阻力,必要时需用铺砂的方法来改善其抗滑阻力。由于上述原因.雾状封层和还原剂封层通常主要用于低交通流量、低速的道路和停车场上。
石屑封层:石屑封层是最早出现的预防性养护技术,其施工方法是在路面上喷洒一层沥青材料(热沥青、轻质沥青、乳化沥青等),紧接着散布砂子、石屑或适当级配的集料,并紧跟着进行碾压。石屑封层是一种敷设简单易行、价格低廉的养护方法。它的缺点是要有较长的初期养护时间,汽车高速行驶时噪音过大,路面上的松散集料还会被高速行驶的车轮带出而撞击、粘附在车身和挡风玻璃上,集料的丧失还会导致抗滑能力的衰减,所以一般很少用在大交通流量和高速行驶的道路上。
稀浆封层(微表封层):稀浆封层是一种由乳化沥青、破碎的集料、矿粉、水和添加剂组成的稀浆状的混合料。它在搅拌均匀后被摊铺到原有的沥青路面上形成一层与原路面接合牢固、具有抗磨表面结构的均匀养护层。微表封层是在乳化沥青稀浆封层基础上发展起来的,它是由慢裂快凝的高分子聚合物改性乳化沥青、100%破碎的集料、矿粉、水和添加剂组成的稀浆混合料。微表封层的厚度可达10mm~15mm.抗滑阻力和抗磨耐久性也比普通的稀浆封层更好,并可具有某些修复性的功能.例如用于修补车辙、轻度松散、泛油等病害的校正。稀浆封层尤其是微表封层。由于其良好的抗滑性能以及快速凝固成型、早期开放交通的特性,省去了喷洒和碾压工序,一台机械即可连续作业。由于其简单的施工过程和很高的生产效率,因而更加适用于大交通流量和高速行驶的道路上。
三、沥青混合料的拌和混合料严格按批复的生产配合比进行拌和,混合料各材料的计量误差严格控制在要求的范围之内,沥青混合料采用沥青拌合站进行拌和。混合料的拌和时间初步确定为45s(干拌为5s)。集料的加热温度控制在160℃-180℃之间,沥青加热温度控制在150℃-160℃之间,控制好集料和沥青的加热温度,确保沥青混合料出料温度在155℃-165℃之间。高于180℃的沥青混合料作为废料处理。在拌和机下料口设专人对每车沥青混合料采用插入式数显温度计检测温度,记录好成品料温度、车号,并在每车送料单上写明混合料的温度,
以方便施工现场掌握每车料的出厂温度。现场人员采用插入式温度计进行跟踪检测,检测每车运至施工现场的温度,每隔五车检测沥青混合料从摊铺到初压、复压、终压完毕,全过程的温度检测。拌和的沥青混合料应均匀一致、无花白料、无结团成块或离析现象。若出现成品料异常,立即通知操作室人员和试验室负责人,及时的查找原因并排除。混合料拌和过程中严格控制油石比和矿料级配,试验人员每天分两次在沥青拌合站和施工现场取样进行马歇尔试验(最佳油石比的试验)和沥青含量测试,每次取样不少于8Kg,检测沥青含量,矿料级配及其它技术指标。试验人员在拌合场加强对成品混合料的温度检测,以防止不合格的混合料出厂。
‘拌和站计算机设备计量装置冷料仓冷料烘干加热系统除尘装置振动筛热料仓搅拌缸集料成品料仓拌合楼控制系统沥青混合料拌合站
四、沥青混合料运输混合料运输根据拌合站与施工现场的距离,合理安排载重不低于20吨运输车,运输车车况良好,运输自卸车均配备防雨、保温蓬布,用以保温、防雨、防扬尘污染。运料前先对自卸车车厢进行彻底清扫,并喷洒一层柴油与水的混合液(1:3),防止混合料粘贴在厢板上,但不得有余液积聚在车厢底部。为避免混合料离析,自卸车在出料口处接料过程中,应注意前后挪动汽车位置,分三次装载,
第一次靠近汽车的前部,第二次靠近汽车的尾部,第三次在汽车的中部,装载的沥青混合料在运输车车厢内成“山“字形,尽量减少沥青混合料因装载造成的离析。沥青混合料运输车在运输过程中,应匀速行驶,不得紧急停车或急剧加速,减少沥青混合料在车厢内的蠕动而造成混合料离析,运输车倒车时,应在摊铺机前30cm处停住,换成空档,迅速升起料斗,靠摊铺机的推力前进。
热拌沥青混合料的施工温度(℃)施工工序石油沥青的标号50号70号90号110号沥青加热温度160~170155~165150~160145~155矿料加热温度间隙式拌和机集料加热温度比沥青温度高10~30连续式拌和机矿料加热温度比沥青温度高5~10沥青混合料出料温度150~170145~165140~160135~155混合料贮料仓贮存温度贮料过程中温度降低不超过10混合料废弃温度高于200195190185运输到现场温度不低于150145140135混合料摊铺温度不低于正常施工140135130125低温施工160150140135开始碾压的混合料内部温度,不低于正常施工135130125120低温施工150145135130碾压终了的表面温度不低于钢轮压路机80706560轮胎压路机85807570振动压路机75706055开放交通的路表温度不高于50505045
改性沥青混合料的正常施工温度范围(℃)工序聚合物改性沥青品种SBS类SBR胶乳类EVA、PE类沥青加热温度160~165改性沥青现场制作温度165~170-165~170成品改性沥青加热温度,不大于175-175集料加热温度190~220200~210185~195改性沥青SMA混合料出厂温度170~185160~180165~180混合料最高温度(废弃温度)195混合料贮存温度拌和出料后降低不超过10摊铺温度不低于160初压开始温度不低于150碾压终了的表面温度不低于90开放交通时的路表温度不高于50
施工温度的确定通常改性沥青较普通沥青混合料的施工温度提高10℃~20℃。SMA混合料的施工温度应视纤维品种和数量、矿粉用量的不同,在改性沥青混合料的基础上作适当提高。
五、沥青混合料摊铺沥青混合料运输车到达施工现场后,设专人检测每车沥青混合料的温度,检测合格后,方可进行沥青混合料的摊铺,摊铺温度不低于145℃。混合料采用两台摊铺机进行梯队作业,一台沥青摊铺机靠近中桩在前,另一台沥青摊铺机靠近边桩在后。两台摊铺机搭接宽度5-10cm,摊铺机前后距离控制在10-20m。混合料摊铺前30min左右对摊铺机熨平板进行加热,加热温度不低于100℃。在摊铺机受料斗中喷洒洗衣粉混合液,以防止沥青混合料的粘结。
待摊铺机前有五台以上待卸料车时,摊铺机开始摊铺,摊铺机工作时夯锤转速1000转/min,熨平板开启振动,振幅为7级。摊铺时先摊铺第二或第三车沥青混合料,然后再摊铺第一车沥青混合料。摊铺机行走速度控制在1.5m/min。摊铺过程做到缓慢、均匀、不间断的摊铺。在铺筑过程中,摊铺机螺旋送料器不停顿的匀速转动,同时转速不宜太快,布料器中的混合料应充满螺旋布料器高度2/3为度,保证摊铺断面上不发生离析。摊铺机料斗应在刮板尚未露出约有10cm的热料时收拢,基本上是在运输车刚退出时进行,料斗两翼刚复位时下一辆料车开始卸料,做到连续的供料。摊铺机后设专人采用插入式改锥检测沥青混合料的松铺厚度,如实做好记录,做好记号,压实完毕后,在同一点用高程法检测压实厚度,计算松铺系数。
’现场技术人员检测混合料摊铺温度现场技术人员复核挂线高度
沥青混合料的摊铺沥青混合料的碾压
注意事项:1、施工现场备有涂抹乳化沥青的毛刷和散装的乳化沥青,对透层、粘层受到破坏的地方进行涂刷找补。2、施工人员不随意在铺筑层内走动,防止将泥土、杂物带入已铺筑的沥青路面上,减少对铺筑路面的污染。
六、沥青路面碾压压实是保证沥青路面质量的重要环节,为掌握合理的碾压遍数,沥青面层一般采取以下两种碾压组合方案进行比较后,确定一种经济、合理碾压组合方式:第一种碾压组合1、初压:采用12T-14T双钢轮压路机前静后振动碾压1遍,碾压速度2-3km/h,相邻碾压带轮迹重叠20cm。初压温度控制在143℃—145℃之间。2、复压:采用12T-14T双钢轮振动压路机振压1遍,10T-12T双钢轮振动压路机振压2遍,相邻碾压带重叠宽度均为20cm,压实速度均控制在3-4km/h,双钢轮压路机振压完成后,采用胶轮压路机碾压2遍,相邻碾压带重叠20cm。3、终压:紧跟在复压后进行,终压采用10T-12T胶轮或双钢轮压路机静压,碾压至无轮迹为止。
第二种碾压组合1、初压:采用12T-14T双钢轮振动压路机前静后振动碾压1遍,碾压速度2-3km/h,相邻碾压带轮迹重叠20cm。初压温度控制在143℃—145℃之间。2、复压:采用12T-14T双钢轮振动压路机振压2遍,10T-12T双钢轮振动压路机振压2遍,相邻碾压带重叠宽度均为20cm,压实速度均控制在3-4km/h,振压完成后,采用胶轮压路机碾压2遍,相邻碾压带重叠宽度为20cm。3、终压:紧跟在复压后进行,终压采用10T-12T胶轮或双钢轮振动压路机静压,碾压至无轮迹为止。
七、碾压注意事项1、前面一台摊铺机摊铺的混合料留下20~30cm宽暂不碾压,作为后摊铺部分的基准高程,最后碾压时做跨缝碾压以消除轮迹。2、压路机及时跟进摊铺机,在压实过程中不得急转弯,振动压路机应尽可能少洒水,只要保证不粘轮即可,保持合理的压实速度。3、施工过程中,操作人员须根据横断面变化,保证压路机由低处向高处碾压。4、碾压过程中派专人采用插入式温度计量测初压温度、复压温度、终压温度,并做好记录。严格控制碾压温度、碾压遍数,掌握有效碾压时间。
5、碾压时,每段碾压长度呈阶梯形逐渐向前推进,使折回处不在同一横断面上,压路机以紧跟摊铺机为宜。整个碾压过程连续进行。6、对初压、复压、终压段落设置明显标志,做到不漏压、不超压。碾压遵循“高频、低幅、紧跟、慢压、少水、高温”的原则。7、复压过程中,由专人用3m直尺对路面进行平整度检测,平整度较差的部分作出标记指挥压路机进行处理。8、接缝:横向施工接缝采用平接缝。施工横接缝使人工用搞头凿出一个斜面的毛茬,切缝位置通过3m直尺量测平整度确定。铺筑前,先在已压实的接缝处垫木板至虚铺厚度,然后进行熨平板加热,使已压实部分的混合料预热软化,以加强新旧混合料的粘结。
横向接缝采用双光轮压路机进行碾压。横接缝附近碾压过程中注意在旧的施工路段上铺设一定距离的帆布,减小压路机碾压新路段时折返到冷的旧路段上造成对旧路段的重复碾压造成的破坏作用。碾压时压路机位于已压实的混合料层上,伸入新铺层15cm。然后每碾压一遍向新铺混合料移动15~20cm,直至全部在新铺层上为止,再改为纵向碾压。摊铺结束时,摊铺机在接近端部前约1m处将熨平板稍稍抬起驶离现场,用人工将端部混合料铲齐找平后再进行碾压。
八、施工过程中质量控制要点:1、加强原材料料堆卸料和装料的管理,减少沥青混合料的随机离析,粗集料如果在料堆底部发生了离析,用装载机将原材料重新拌和后在上料。2、运输车在出料口处接料过程中,应注意前后挪动汽车位置,分三次装载,第一次靠近汽车的前部,第二次靠近汽车的尾部,第三次在汽车的中部,使沥青混合料在运输车车厢内成“山”字形,以尽量避免因装载造成混合料的离析。3、摊铺过程中,应注意加强施工现场与拌和场的联系,若出现异常情况,应立即通知对方并采取相应措施。4、碾压时,压路机不得在新铺的沥青路面上转向、调头、停留,不得在未碾压成型的沥青路面上停车加水。
九、沥青路面的检测在沥青混合料摊铺、压实24小时后,按规范要求进行压实度、厚度、渗水系数、路面平整度、横坡度、设计高程等各项技术指标进行自检,经监理工程师抽检合格后,着手准备下一道工序的施工。
‘沥青路面钻芯取样检测沥青路面平整度
谢谢!'
您可能关注的文档
- 公路沥青路面施工技术规范04版.doc
- rd15_03_002沥青路面施工质量过程控制技术设计研究
- 关于发布国家标准沥青路面施工与验收规范的通知
- 沥青路面施工质量控制要点
- 沥青路面施工质量控制要点
- 沥青路面施工质量控制要点
- 沥青路面施工工艺标准[详]
- 《GB50092-1996-沥青路面施工及验收规范》.pdf
- 《GBJ92-1986-沥青路面施工及验收》.pdf
- 公路沥青路面施工规范2004版
- GB50092-1996沥青路面施工及验收规范
- JTGF40-2004-公路沥青路面施工技术.pdf
- JTJ036-1998-公路改性沥青路面施工技术.pdf
- JTJ032-94-公路沥青路面施工技术.pdf
- 彩色沥青路面施工工艺分析
- 沥青路面施工中离析的控制
- 沥青路面施工质量过程控制
- 沥青路面施工实用工艺流程
