• 50.50 KB
  • 4页

路基石方破碎开挖施工方案.doc

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

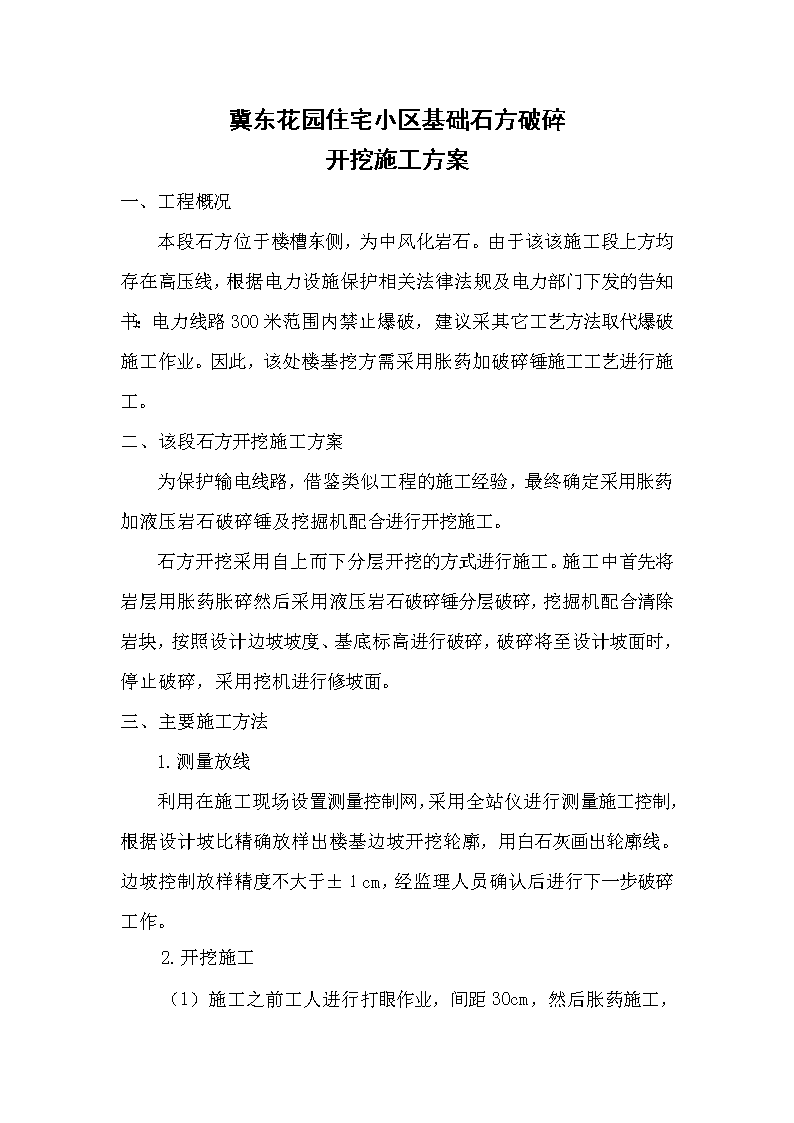

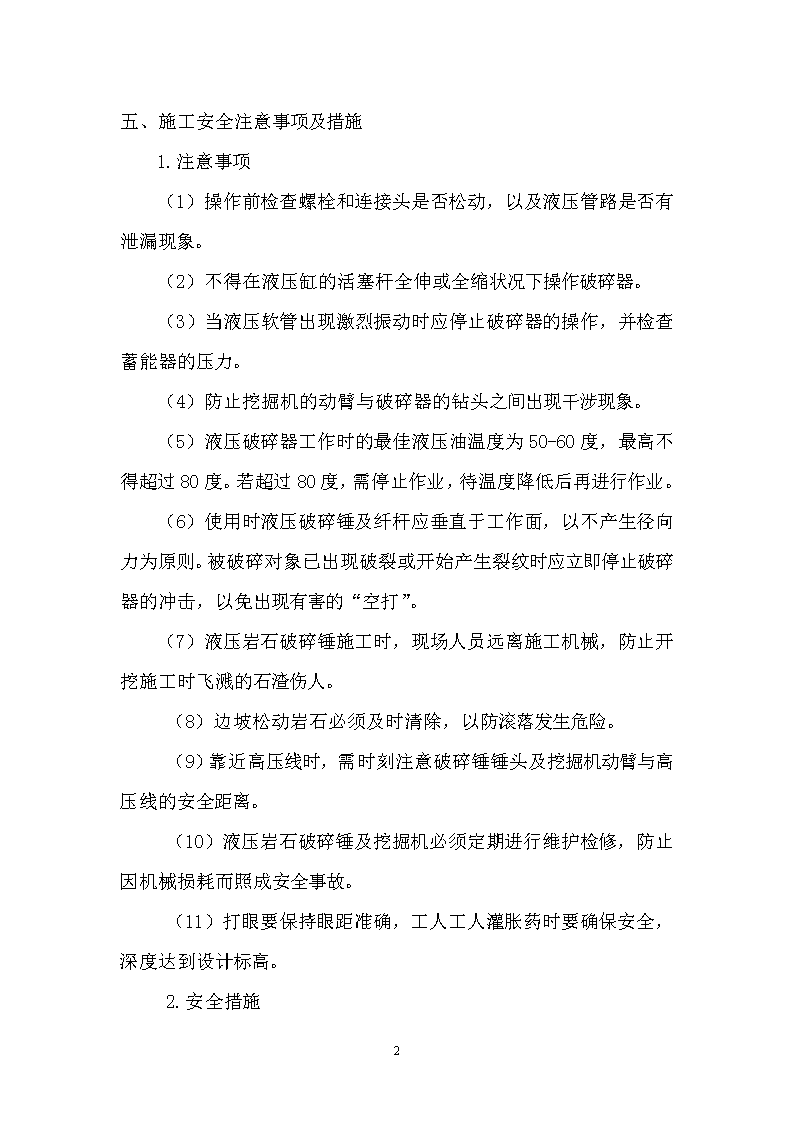

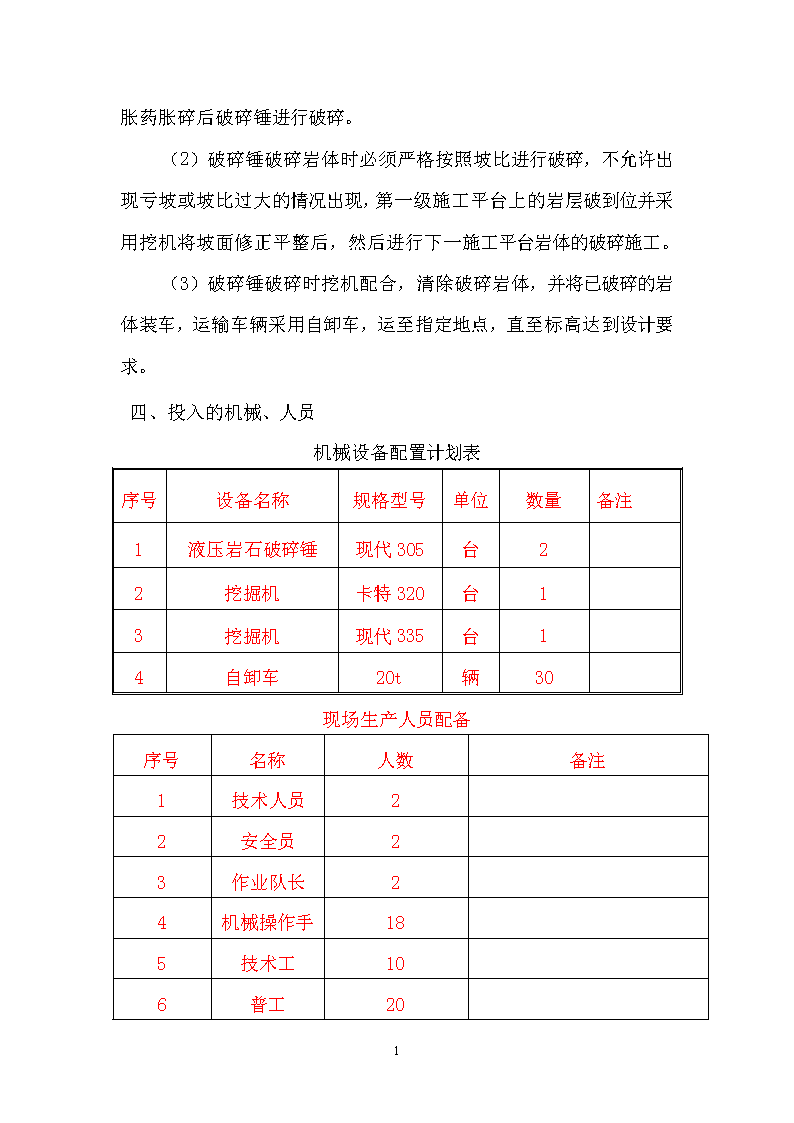

'冀东花园住宅小区基础石方破碎开挖施工方案一、工程概况本段石方位于楼槽东侧,为中风化岩石。由于该该施工段上方均存在高压线,根据电力设施保护相关法律法规及电力部门下发的告知书:电力线路300米范围内禁止爆破,建议采其它工艺方法取代爆破施工作业。因此,该处楼基挖方需采用胀药加破碎锤施工工艺进行施工。二、该段石方开挖施工方案为保护输电线路,借鉴类似工程的施工经验,最终确定采用胀药加液压岩石破碎锤及挖掘机配合进行开挖施工。石方开挖采用自上而下分层开挖的方式进行施工。施工中首先将岩层用胀药胀碎然后采用液压岩石破碎锤分层破碎,挖掘机配合清除岩块,按照设计边坡坡度、基底标高进行破碎,破碎将至设计坡面时,停止破碎,采用挖机进行修坡面。三、主要施工方法1.测量放线利用在施工现场设置测量控制网,采用全站仪进行测量施工控制,根据设计坡比精确放样出楼基边坡开挖轮廓,用白石灰画出轮廓线。边坡控制放样精度不大于±1cm,经监理人员确认后进行下一步破碎工作。2.开挖施工(1)3 施工之前工人进行打眼作业,间距30cm,然后胀药施工,胀药胀碎后破碎锤进行破碎。(2)破碎锤破碎岩体时必须严格按照坡比进行破碎,不允许出现亏坡或坡比过大的情况出现,第一级施工平台上的岩层破到位并采用挖机将坡面修正平整后,然后进行下一施工平台岩体的破碎施工。(3)破碎锤破碎时挖机配合,清除破碎岩体,并将已破碎的岩体装车,运输车辆采用自卸车,运至指定地点,直至标高达到设计要求。四、投入的机械、人员机械设备配置计划表序号设备名称规格型号单位数量备注1液压岩石破碎锤现代305台22挖掘机卡特320台13挖掘机现代335台14自卸车20t辆30现场生产人员配备序号名称人数备注1技术人员22安全员23作业队长24机械操作手185技术工106普工203 五、施工安全注意事项及措施1.注意事项(1)操作前检查螺栓和连接头是否松动,以及液压管路是否有泄漏现象。 (2)不得在液压缸的活塞杆全伸或全缩状况下操作破碎器。 (3)当液压软管出现激烈振动时应停止破碎器的操作,并检查蓄能器的压力。(4)防止挖掘机的动臂与破碎器的钻头之间出现干涉现象。(5)液压破碎器工作时的最佳液压油温度为50-60度,最高不得超过80度。若超过80度,需停止作业,待温度降低后再进行作业。(6)使用时液压破碎锤及纤杆应垂直于工作面,以不产生径向力为原则。被破碎对象已出现破裂或开始产生裂纹时应立即停止破碎器的冲击,以免出现有害的“空打”。  (7)液压岩石破碎锤施工时,现场人员远离施工机械,防止开挖施工时飞溅的石渣伤人。(8)边坡松动岩石必须及时清除,以防滚落发生危险。(9)靠近高压线时,需时刻注意破碎锤锤头及挖掘机动臂与高压线的安全距离。(10)液压岩石破碎锤及挖掘机必须定期进行维护检修,防止因机械损耗而照成安全事故。(11)打眼要保持眼距准确,工人工人灌胀药时要确保安全,深度达到设计标高。2.安全措施3 (1)施工人员进入施工区域必须戴安全帽,严禁穿高跟鞋、拖鞋等进入施工现场。(3)施工机械设备使用时明确管理机构并由专业人员负责运行及维护。(4)进行安全宣传教育,对危险的施工环节,配设醒目的安全标志和防护设施。(5)在施工过程中,安全生产措施不落实不准动工,安全员必须挂牌上岗,实行安全生产一票否决制,并实行严格的安全奖惩制度。(6)随时与电力相关部门保持联系,请相关部门相关人员经常到施工现场指导施工,遇突发情况及时与电力部门沟通处理,确保输电线路的安全。承德市诚信工程机械有限公司3'
