'基坑开挖施工方案一、工程概况1、施工场地和施工范围工程场地平整已经完成,场平标高为-0.6m,A1栋基槽开挖范围(包括放坡)南北约18m,东西约32;B1栋基槽开挖范围(包括放坡)南北约22m,东南约42m。2、土方量和卸土场地根据基槽开挖的几何尺寸,计算基槽开挖土方量为(包括坡道)A1约2570m3,B1约3889.50m3;卸土场地暂定以下几处:一区:卸土3875.7m3,运距6.5km。二区:卸土2583.8m3,现场周边及东南侧存土场,存土2583.8m3,运距0.3km。3、土质和水位情况在挖深范围内,土质和水位分布情况如下:①自然地面挖深1.2m以内为2工杂填土,大部分由亚粘土组成,夹砖头、石块等,分布不均匀。②挖深1.2~2.8以内的亚粘土,18—26%呈湿饱和状态。③挖深2.8~4.2以内中细砂,地下静止水位在3.5~4.2m之间,对施工有影响。4、工程特点7
本工程具有基坑土方量大,地下有坚硬石头,工期紧以及土质情况复杂等特点,组织施工时,针对这些特点,合理选择施工机械,精心安排工作面,采用多机组、多层段、多班次、立体交叉流水作业,做到充分利用空间和时间,同时制定施工的防陷措施,做好各工种,各工序的配合,保持多机组连续作业,确保20天全部完成基槽土方6459.5m3。二、施工准备1、地上、地下障碍清除土方工程开工前应对施工现场地上、地下障碍物进行全面调查,并制定排障计划和处理方案。2、测量放级及测量桩、点的保护土方工程开工前,红线桩及建筑物的定位桩需经市规划部门检验核准后方可动工,根据施工图纸及轴线桩测放基槽开挖上下口白灰线,基槽开挖范围内所有轴线桩和水准点都要引出机械施工活动区域以外,并设置涂红白漆的钢筋架以保护。3、施工用水、用电及夜间施工照明一般情况下,土建施工组织设计选定的水源、电源及水电线路均可满足土方工程机械化施工的要求,但机械施工单位应提出需用量计划,有条件时由土建负责安装,机械施工用电,主要是夜间照明和机械现场小修用电,可在现场临时用电线路接引,但拦线位置必须征得土建电工的同意或由土建电工做好杆下接线闸箱,夜间照明采用活动灯架,每个灯架安装碘钨灯500~1000w。7

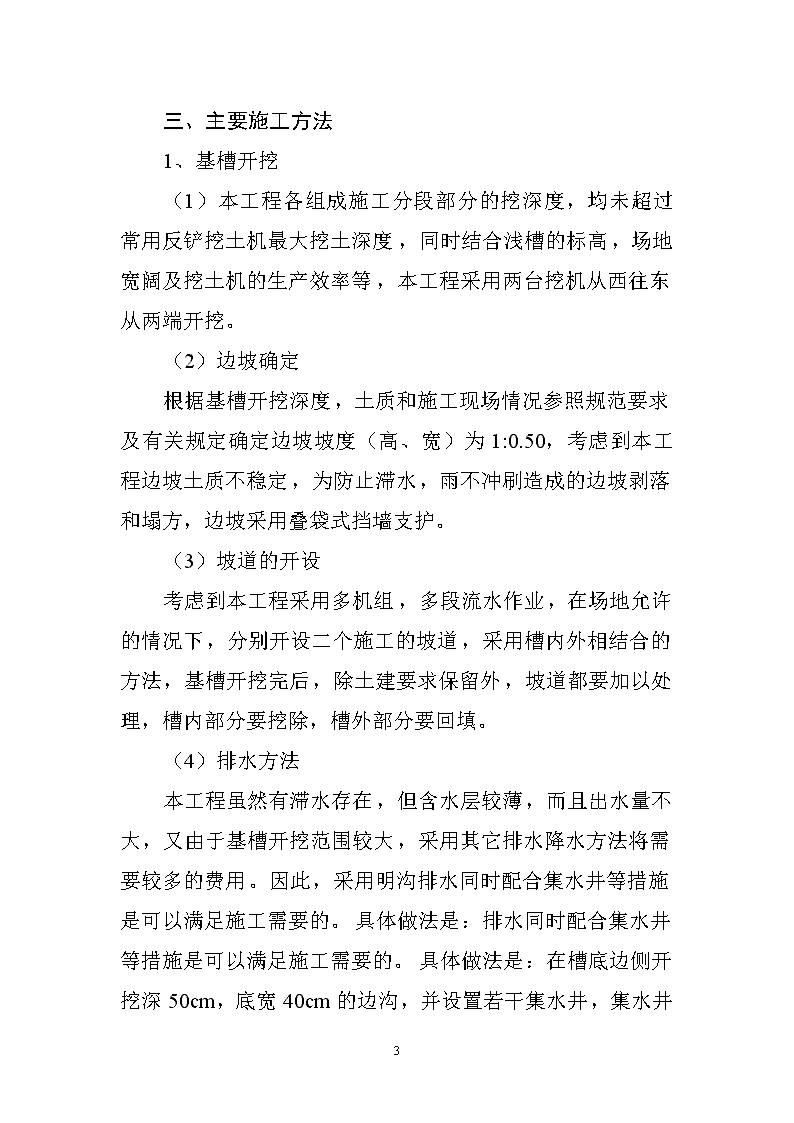

三、主要施工方法1、基槽开挖(1)本工程各组成施工分段部分的挖深度,均未超过常用反铲挖土机最大挖土深度,同时结合浅槽的标高,场地宽阔及挖土机的生产效率等,本工程采用两台挖机从西往东从两端开挖。(2)边坡确定根据基槽开挖深度,土质和施工现场情况参照规范要求及有关规定确定边坡坡度(高、宽)为1:0.50,考虑到本工程边坡土质不稳定,为防止滞水,雨不冲刷造成的边坡剥落和塌方,边坡采用叠袋式挡墙支护。(3)坡道的开设考虑到本工程采用多机组,多段流水作业,在场地允许的情况下,分别开设二个施工的坡道,采用槽内外相结合的方法,基槽开挖完后,除土建要求保留外,坡道都要加以处理,槽内部分要挖除,槽外部分要回填。(4)排水方法7
本工程虽然有滞水存在,但含水层较薄,而且出水量不大,又由于基槽开挖范围较大,采用其它排水降水方法将需要较多的费用。因此,采用明沟排水同时配合集水井等措施是可以满足施工需要的。具体做法是:排水同时配合集水井等措施是可以满足施工需要的。具体做法是:在槽底边侧开挖深50cm,底宽40cm的边沟,并设置若干集水井,集水井直径不小于80cm,深度不小于1m,井壁用钢筋笼加固。每个集水井安装50mm潜水泵或离心水泵1台。2、机械选择和配备为了合理配备施工机械,划分施工工作面,保持多机组连续作业,本工程以各建筑组成部分的平面尺寸、开挖深度、土方量以及地下岩石多为依据,划分为南北两个施工段,两个施工段的土方量大致相等,可以施工段为单位选择配备机械,组织流水施工。本工程选择反铲挖土机,配备自卸汽车挖运施工;南北段均选择1台KV—1206型反铲挖土机,并配有凿岩石的钻头,每台反铲挖土机,每台班配备6.5T东风汽车2辆。3、施工开挖顺序首先开挖B1栋的基坑,待B1栋完成后再开挖A1栋,土方开挖由专人指挥,采取分段对称开挖,严格遵循“严禁超挖”及“大基坑小开挖”的原则。当挖至标高,接近基础底板标高时,连抄平边配合人工清槽,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌。四、施工进度计划综合本工程各段的机械配备,施工顺序和土建施工的部位进度要求,编制了施工进度计划表。7
施工进度计划表施工部位土方量(m3)主要施工机械工作日工作日进度机号班产量(m3)班制自产量(m3)246810121420B13889.501号反铲2号反铲16016011160160A125701号反铲2号反铲16016011160160挖土机的班产量和日常产量均为平均产量计划,本工程采用单班作业,根据现场的条件也可安排双班作业。五、劳动组织本工程工地人员配备情况见下表机上人员定员及配备表机械及工种机械台数定员人数班制配备人员备注挖土机司机2214定员为学机学班人员包括油工1人运土汽车司机3216油罐车司机1112合计12其它人员或工种配备表工种每班定员班制配备人数备注工长111测工213白班3人记数工212记录汽车运土车数机修工3大型、汽车修班各1人,电焊1人安全工111站路口,指挥车辆电工111普工515其它2合计187
工地总人数:12+18=30人六、质量要求和措施1、质量要求(1)开挖标高:A1、B1栋允许偏差+30cm(2)边坡和边线:允许偏差±25cm,但边坡不能挖陡。2、质量措施(1)施工中配备专职测工进行质量控制,要及时复撒灰线,将基槽开挖下口线测放到槽底。及时控制开挖标高。(2)认真执行开挖样板制,即凡重新开挖边坡槽底时,由操作技术较好的工人开挖一段后,经测工或质检人员,检查合格后作为样板,继续开挖。操作者换班时,要交接挖深,边坡操作方法,以确保开挖质量。(3)开挖边坡时,尽量采用沟端开行,挖土机的开行中心线要对准边坡下口线,要坚持先修坡后挖土的操作方法。(4)机械挖土过程中,土建要配备足够的人工。一般每台挖土机要每班配备4~5人,随时配合清槽修坡,将土送至挖土机挖半径内。这种方法,既可一次交成品,确保工程质量,又可节省劳动力,降低工程成本。(5)认真执行技术,质量管理制度。施工中注意积累技术资料,如施工日记、验桩、验线记录等。七、安全要求和措施(1)开工前做好各级安全交底工作。制订安全措施,组织职工贯彻落实,并定期开展安全活动。7
(2)各工种要遵守安全操作规程,注意相互间的安全距离,机械挖土与人工清槽修坡要采用轮换工作而作业,确保配合施工的安全。(3)挖、卸土场出入口要设安全岗,配备专人指挥车辆,汽车司机要遵守交通法规和有关规定,要按指定路线行驶,按指定地点卸土。(4)机械开挖边坡严禁挖陡,并及时进行坡面加固,要密切观察,边坡段情况,发现问题及时采取防护措施。距基槽边线5m以内,不准机械行驶和停放,也不准堆放其它物品,以防边坡超载失稳。7'
您可能关注的文档
- 基坑排桩支护及开挖施工方案.pdf
- 小区土方开挖施工方案.doc
- 土方开挖施工方案仓库.doc
- 石方破碎开挖施工方案2.doc
- 土方开挖施工方案 .doc
- 土方开挖施工方案90.doc
- 基坑支护及土方开挖施工方案.doc
- 基坑开挖施工方案1.doc
- 土方开挖施工方案46558.doc
- 基础土方开挖施工方案.doc
- 路基石方破碎开挖施工方案.doc
- 沟槽开挖施工方案#.doc
- 土石方首件开挖施工方案(最终版).doc
- 工程方案_公司住宅楼基坑开挖施工方案(定稿).doc
- 石方破碎开挖施工方案(最终).doc
- 基坑开挖施工方案设计.doc
- 污水管道深沟槽大开挖施工方案.doc
- 基坑土方开挖施工方案-超深3米-过河管廊.doc
