'(一)硬质阻燃塑料管(PVC)明敷设施工工艺标准(HFWX·QB/1-6-001-2004)l、范围本工艺标准适用于室内或有酸、碱等腐蚀介质的场所照明配线敷设安装(不得在40℃以上易受机械冲击、碰撞摩擦等场所敷设)。2、施工准备2.1材料要求2.1.1凡所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于27%的阻燃指标,并应有检定检验报告单和产品出厂合格证。2.1.2阻燃型塑料管、其外壁应有间距不大于lm的连续阻燃标记和制造厂厂标.管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致。2.1.3所用阻燃型塑料管附件及明配阻燃型塑料制品,如各种灯头盒、开关盒接线盒、插座盒、管箍等,必须使用配套的阻燃型塑料制品。2.1.4粘合剂必须使用与阻燃型塑料管配套的产品。粘合剂必须在使用限期内使用。2.2主要机具2.2.1铅笔、皮尺、水平尺、卷尺、尺杆、角尺、线坠、小线、粉钱袋等。2.2.2手锤、錾子、钢锯、锯条,刀锯、半圆锉、活扳子、灰桶、水桶等。2.2.3弯管弹簧(简称弯簧)、剪管器,手电钻、钻头.压力案子、台钻等。2.2.4电锤.热风机、电炉子、开孔器、绝缘手套.工具袋工具箱、煨管器,高凳等。2.3作业条件2.3.1配合混凝土结构施工时,根据设计图在梁、板、柱中预下过管及各种埋件。2.3.2在配合砖结构施工时,预埋大型埋件、角钢支架及过管。2.3.3在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线浇注埋件及稳装角钢支架。2.3.4喷浆完成后,才能进行管路及各种盒、箱安装,并应防止管道污染。

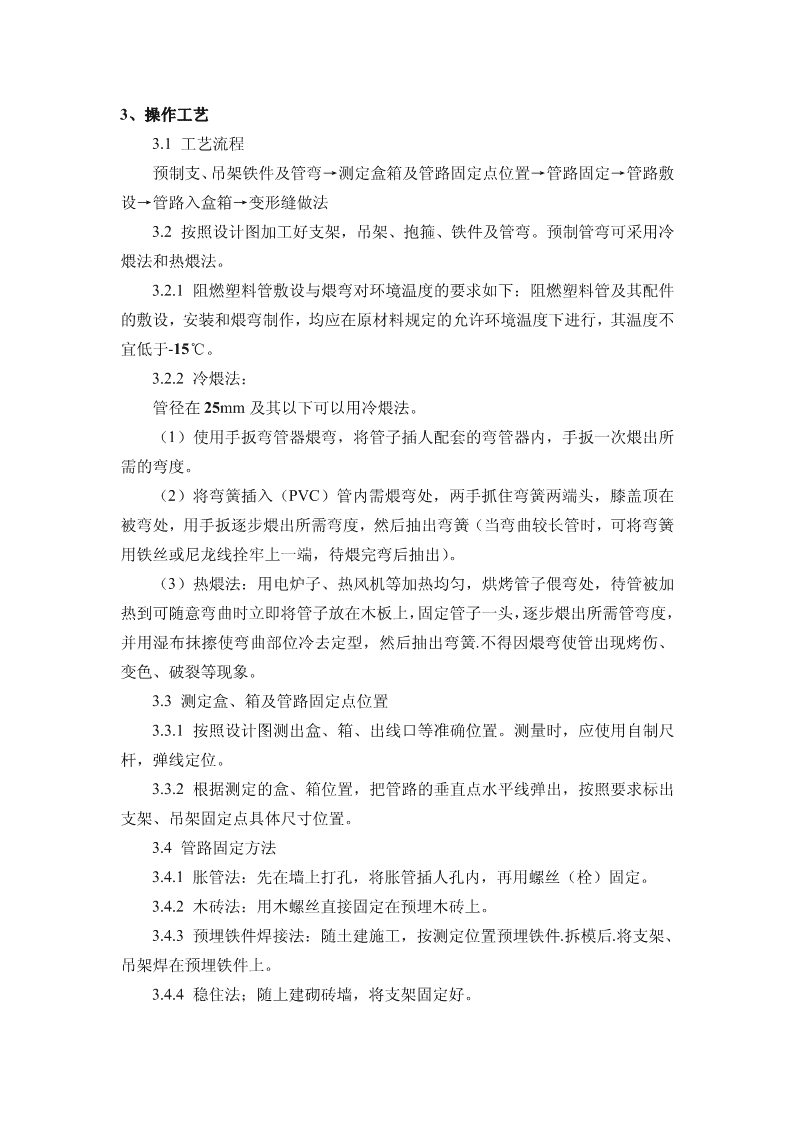

3、操作工艺3.1工艺流程预制支、吊架铁件及管弯→测定盒箱及管路固定点位置→管路固定→管路敷设→管路入盒箱→变形缝做法3.2按照设计图加工好支架,吊架、抱箍、铁件及管弯。预制管弯可采用冷煨法和热煨法。3.2.1阻燃塑料管敷设与煨弯对环境温度的要求如下:阻燃塑料管及其配件的敷设,安装和煨弯制作,均应在原材料规定的允许环境温度下进行,其温度不宜低于-15℃。3.2.2冷煨法:管径在25mm及其以下可以用冷煨法。(1)使用手扳弯管器煨弯,将管子插人配套的弯管器内,手扳一次煨出所需的弯度。(2)将弯簧插入(PVC)管内需煨弯处,两手抓住弯簧两端头,膝盖顶在被弯处,用手扳逐步煨出所需弯度,然后抽出弯簧(当弯曲较长管时,可将弯簧用铁丝或尼龙线拴牢上一端,待煨完弯后抽出)。(3)热煨法:用电炉子、热风机等加热均匀,烘烤管子偎弯处,待管被加热到可随意弯曲时立即将管子放在木板上,固定管子一头,逐步煨出所需管弯度,并用湿布抹擦使弯曲部位冷去定型,然后抽出弯簧.不得因煨弯使管出现烤伤、变色、破裂等现象。3.3测定盒、箱及管路固定点位置3.3.1按照设计图测出盒、箱、出线口等准确位置。测量时,应使用自制尺杆,弹线定位。3.3.2根据测定的盒、箱位置,把管路的垂直点水平线弹出,按照要求标出支架、吊架固定点具体尺寸位置。3.4管路固定方法3.4.1胀管法:先在墙上打孔,将胀管插人孔内,再用螺丝(栓)固定。3.4.2木砖法:用木螺丝直接固定在预埋木砖上。3.4.3预埋铁件焊接法:随土建施工,按测定位置预埋铁件.拆模后.将支架、吊架焊在预埋铁件上。3.4.4稳住法;随上建砌砖墙,将支架固定好。

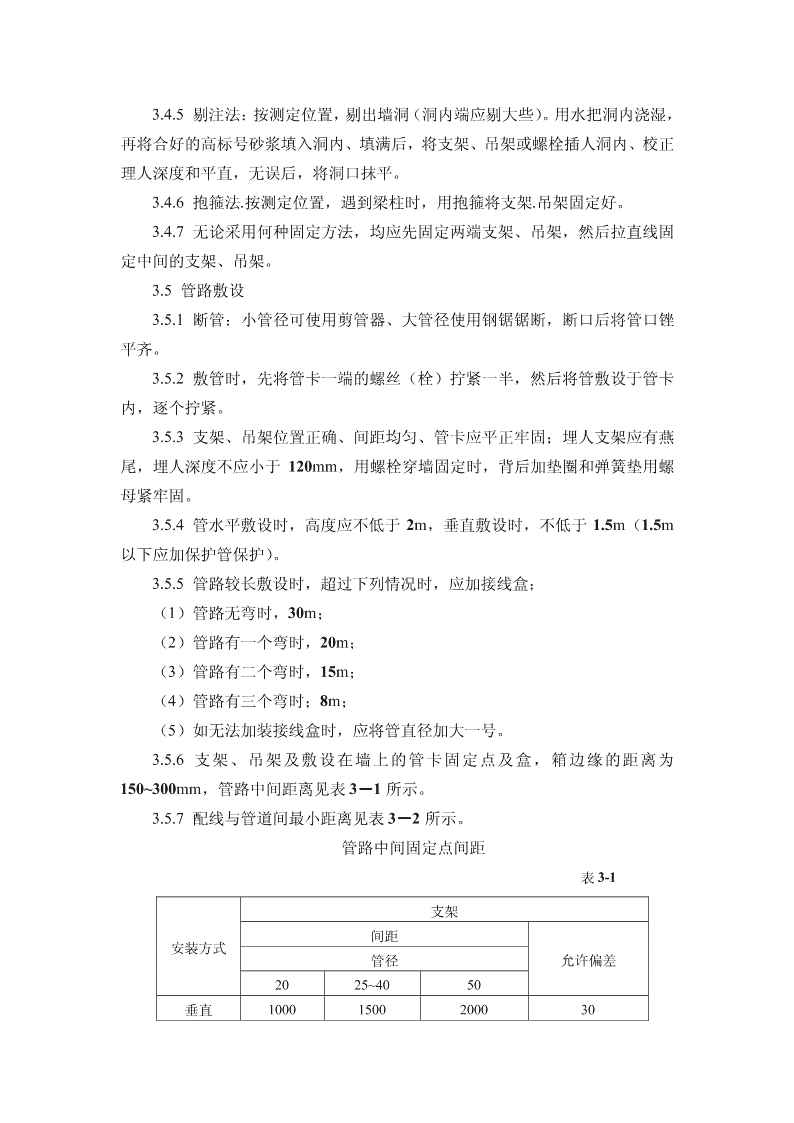

3.4.5剔注法:按测定位置,剔出墙洞(洞内端应剔大些)。用水把洞内浇湿,再将合好的高标号砂浆填入洞内、填满后,将支架、吊架或螺栓插人洞内、校正理人深度和平直,无误后,将洞口抹平。3.4.6抱箍法.按测定位置,遇到梁柱时,用抱箍将支架.吊架固定好。3.4.7无论采用何种固定方法,均应先固定两端支架、吊架,然后拉直线固定中间的支架、吊架。3.5管路敷设3.5.1断管:小管径可使用剪管器、大管径使用钢锯锯断,断口后将管口锉平齐。3.5.2敷管时,先将管卡一端的螺丝(栓)拧紧一半,然后将管敷设于管卡内,逐个拧紧。3.5.3支架、吊架位置正确、间距均匀、管卡应平正牢固;埋人支架应有燕尾,埋人深度不应小于120mm,用螺栓穿墙固定时,背后加垫圈和弹簧垫用螺母紧牢固。3.5.4管水平敷设时,高度应不低于2m,垂直敷设时,不低于1.5m(1.5m以下应加保护管保护)。3.5.5管路较长敷设时,超过下列情况时,应加接线盒;(1)管路无弯时,30m;(2)管路有一个弯时,20m;(3)管路有二个弯时,15m;(4)管路有三个弯时;8m;(5)如无法加装接线盒时,应将管直径加大一号。3.5.6支架、吊架及敷设在墙上的管卡固定点及盒,箱边缘的距离为150~300mm,管路中间距离见表3-1所示。3.5.7配线与管道间最小距离见表3-2所示。管路中间固定点间距表3-1支架间距安装方式管径允许偏差2025~4050垂直10001500200030
水平8001200150030配线与管道单间最小距离表3-2配线方式管道名称穿管配线绝缘导线明配线最小距离(mm)平行1000(500)1000(500)蒸汽管交叉300300平行300(200)300(200)暖、热水管交叉100100通风、上下水平行100200压缩空气管交叉50100注:1)表内有括号者为管道下边的数据。2)达不到表中距离时,应采取下列措施:(1)蒸汽管——在管外包隔热层后,上下平行净距可减至200mm。交叉距离须考虑便于维修,但管线周围温度应经常在35℃以下。(2)暖、热水管——包隔热层。3.5.8管路连接:(1)管口应平整光滑;管与管、管与盒(箱)等器件应采用插人法连接,连接处结合面应涂专用胶合剂,接口应牢固密封。(2)管与管之间采用套管连接时。套管长度宜为管外径的1.5~3倍,管与管的对口应位于套管中处对平齐。(3)管与器件连接时,插入深度宜为管外径的1.1~1.8倍。3.5.9管路敷设:(1)配管及支架、吊架应安装平直、牢固、排列整齐、管子弯曲处、无明显折皱、凹扁现象。(2)弯曲半径和弯扁度应符合规范规定。3.5.10直管每隔30m应加装补偿装置,补偿装置接头的大头与直管套入并粘牢,另一端(PVC)管套上一节小头并粘牢。然后将此小头一端插入卡环中,小头可在卡环内滑动。补偿装置安装示意图。3.5.11(PVC)管引出地面一段,可以。使用一节钢管引出,需制做合适的过渡专用接箍,并把钢管接箍埋在混凝土中,钢管外壳做接地或接零保护。(PVC)
管与钢管连接。3.6管路入盒、箱一律采用端接头与内锁母连接,要求平整、牢固。向卜方管管口采用端帽护口,防止异物堵塞管路。3.7变形缝做法。变形缝穿墙过管即保护管,保护管应能承受管外冲击,保护管口径宜大于管外径的二级。4、质量标准4.1主控项目阻燃型塑料管及其附件材质应符合规定;阻燃型塑料管不得在室外高温和易受机械损伤声场所明敷设。检查方法:检查测试资料,观察检查。4.2一般项目4.2.1管路连接时,使用胶粘剂连接紧密、牢固;配管及其支架、吊架应平直、牢固、排列整齐;管子弯曲处,无明显折皱、凹扁现象。4.2.2盒、箱设置正确,固定可靠,管子插人盒,箱时,应用粘结剂,粘接严密、牢固。采用端接《与内锁母时,应拧紧盒壁不松动。检查方法:观察和尺量检查。4.2.3管路保护应符合以下规定:穿过变形缝处有补偿装置,补偿装置能活动自如;穿过建筑物和设备基础处,应加保护管;补偿装置平正,管口光滑、内锁母与管子连接可靠;加套保护管在隐蔽工程纪录中标示正确。检查方法:观察检查和检查隐蔽工程记录。4.3允许偏差项目硬质(PVC)塑料管弯曲半径安装的允许偏差和检验方法应符合表3-3规定。硬质塑料管(PVC)安装保护管弯曲半径允许偏差和检验方法表3-3项弯曲半径或项目检验方法次允许偏差管子暗配管≥6D最小管子只有一个弯≥4D尺量检查及检1弯曲明配管管步有二个弯子以查安装记录≥6D半径上2管子弯曲处的弯曲度≤0.1D尺量检查3明配管子直156~2030mm尺量检查管固径(mm)25~3040mm定点40~5050mm
间距65~10060mm明配管水平、垂平直度3mm接线、尺量检查4直敷设任意2m垂直度3mm吊线、尺量检查段内注:D为管子外径。5、成品保护5.1敷设管路时,保持墙面、顶棚、地面的清洁完整。修补铁件油漆时,不得污染建筑物;5.1.1施工用高凳时,不得碰撞墙、角、门、窗;更不得靠墙面立高凳;高凳脚应有包扎物。既防划伤地板,又防滑倒。5.1.2搬运物件及设备时不得砸伤管路及盒、箱。6、应注意的质量问题6.1套箍偏中,有松动,插不到位,胶粘剂抹得不均匀,应用小刷均匀涂抹配套供应的胶粘剂。插入时用力转动插入到位。6.2大管煨弯时,有凹扁、裂痕及烤伤、烤变色现象。因烤烘面积小,加热不均匀,应灌砂用电炉间接烤或用水烤。面积要大,热要均匀,并有型具一次煨成。6.3管路敷设出现垂直与水平超偏、管卡间距不均匀、固定管卡前未拉线、造成水平误差;甲用卷尺测量有误,应使用水平仪复核,让始终点水平,然后弹线再固定管卡,先固定起终二点中间加档管卡,选择规格产品,并要用尺杆测量使管卡固定高度一致。7、质量记录7.1阻燃型(PVC)塑料管及其附件检定测试报告单和产品出厂合格证。7.2硬质阻燃型塑料管明敷设预检、自检、互检记录。7.3设计变更洽商记录、竣工图。7.4分项工程质量检验评定记录。'
您可能关注的文档
- 锅炉及附属设备安装施工工艺标准
- 贴砖制作工艺标准
- 1.11 钢筋冷挤压连接施工工艺标准
- 圆柱模版施工工艺标准
- 最新施工缝遇水膨胀止水条施工工艺标准(2015)-永盛橡塑
- 现浇框架结构钢筋绑扎施工工艺标准
- 直埋电缆线路工艺标准
- 直埋电缆线路敷设工艺标准
- 外墙外保温工艺标准
- 建筑分项施工工艺标准-组合钢框木(竹)胶合板模板的安装与拆除工艺标准gy403-1996
- 10-18(9) 砂、石垫层施工施工工艺标准
- 楼梯间模板施工工艺标准
- 9地下连续墙施工工艺标准
- 电气配管安装工艺标准
- 基土地面灰土垫层施工工艺标准 - 装饰装修
- 天然条石和料石地面铺设施工工艺标准 - 装饰装修
- 室内地面与楼面地毯铺设施工工艺标准 - 装饰装修
- 建筑水泥钢(铁)屑面层施工工艺标准 - 装饰装修
