• 72.50 KB
  • 10页

锦绣福源3#楼土方开挖施工方案

  • 10页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

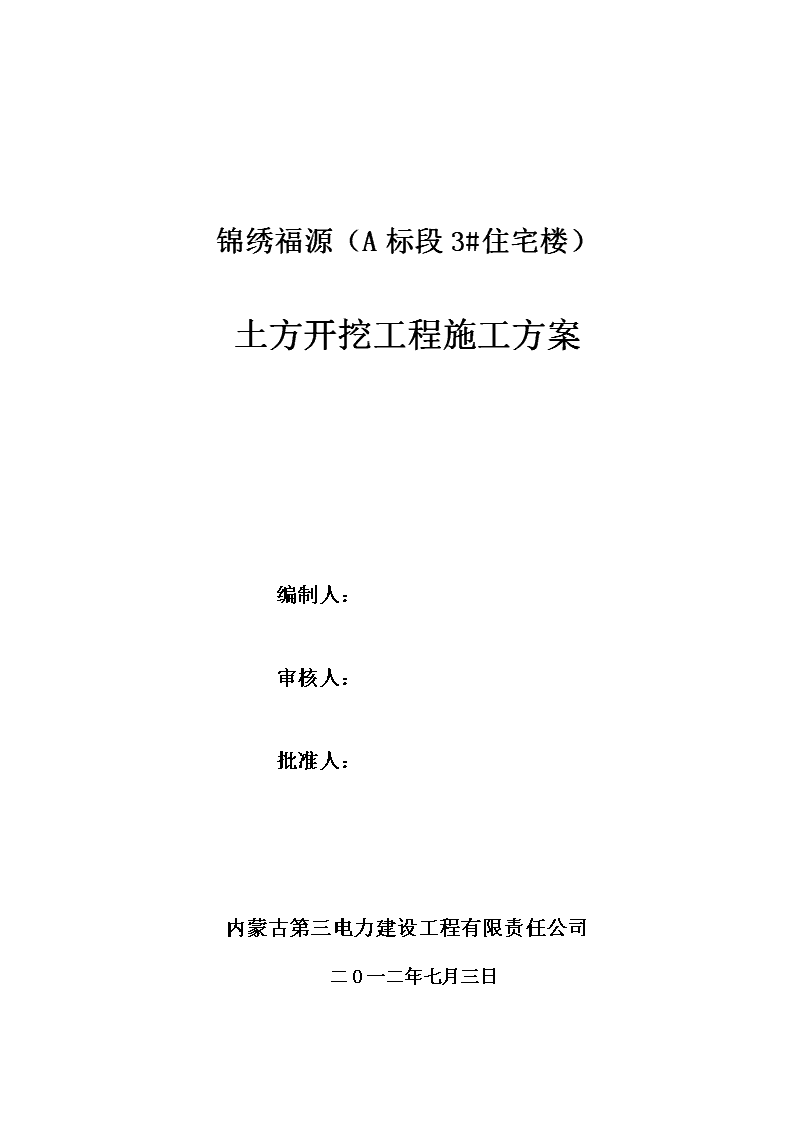

'锦绣福源(A标段3#住宅楼)土方开挖工程施工方案编制人:审核人:批准人:内蒙古第三电力建设工程有限责任公司二O一二年七月三日11199 目录一、工程概况二、编制依据三、施工准备四、主要施工机械及器具五、劳动力组织六、施工工序和施工技术措施1、施工工序2、施工顺序3、施工方法七、钎探八、工期保证措施九、质量保证措施十、成品保护及环境保护十一、安全措施十二、施工安全保证措施99 A标段3#住宅楼土方开挖工程施工方案一、工程概况本工程位于内蒙古呼和浩特市东侧,腾飞路南侧。周围环境情况较为良好,基地尚无主要障碍物,拟建场地北侧为鄂尔多斯东街,南侧为腾飞南路,西侧东二环,东侧为准格尔路。本工程为地上十八层,地下二层,总建筑面积13705.26㎡。地上建筑面积12340㎡.结构形式为剪力墙结构高层住宅,基础为筏板基础,抗震设防烈度为8度,建筑物抗震等级,剪力墙二级,框架二级,建筑物使用年限为50年.二、编制依据1、施工图纸2、地质勘探报告3、《建筑施工手册》4、建筑地基基础施工质量验收规范(GB50202-2002)5、工程测量规范(GB50026-2007)三.施工准备该项工程土方开挖计划于2012年7月5日开工。按该项工程计划安排,要确保在规定时间内完成下列各项准备工作,以便及时开工。1、项目组织机构,选择技术骨干,组织人员及机械及时进场。2、建筑物位置的定位控制桩、标准水平桩及基坑的开挖边线尺寸,必须经过检验,并办完预检手续。99 3、技术人员组织施工技术人员、施工人员进行技术交底,并进行质量、技术、安全文明施工教育。4、夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。5、与总包方履行正规的测量基准点和控制点的验收手续,设置测量控制点,保证控制点不受施工影响。四、主要施工机械及工器具挖掘机:1台;B、50型装载机:1台;C、自卸汽车:3辆。根据不同的土质、季节因素调整、工程量大小及工期要求等具体情况适当施工机械、工器具及其数量。五、劳动力组织:机械工:5人;B、电工:1人;C、力工:5人。根据实际情况组织工种人员及其数量。六、施工工序和施工技术措施:1、施工工序:定位放线→土方开挖→人工清槽→人工修整边坡→验槽2、施工顺序按照图纸进行放线,并进行验收,复合轴线、开挖边界线3、施工方法1)土方开挖土方工程采用PC-200反铲式挖掘机进行大面积开挖,自卸汽车运土,50型装载机配合平整道路、堆土。99 2)土方开挖工艺流程:确定开挖的施工顺序和坡度--沿灰线切出槽边轮廓线--开挖--修整边坡--清底--验槽3)土方开挖技术措施土方开挖前,必须熟悉本工程地下管线情况,地上的障碍物及时清除和处理完毕。对临时运输道路的路基进行处理,保证运输车辆畅通。开挖基坑不得超过基底标高,如个别地方超挖时,其处理方法应取得设计单位同意。土方开挖完毕后及时组织钎探、验槽和换填等工作。为防止边坡塌方,根据土质情况考虑放坡坡度,开挖时,现场施工人员时刻注意检查边坡稳定情况。在施工现场或附近的非施工区域留够以后回填的土方后,尽量将土方运输到其它需回填的建筑物周围,以减少土方运输次数,降低费用。在夜间施工时,应有足够的照明设施,在危险地段应设置明显标志,并且合理安排开挖顺序,防止错挖或超挖。施工员应该熟悉图纸和施工方案,做好技术交底,开挖过程中随时检查开挖标高是否正确。4)土方开挖注意事项A、开挖过程中,严格控制开挖尺寸,基坑底部的开挖尺寸必须符合设计图纸及规范规定,避免尺寸不符进行二次开挖。B、施工时尽力避免基底超挖,99 个别超挖的地方经设计单位给出方案后进行处理。C、尽量减少对基土的扰动,若基础不能及时施工时,可预留200~300mm土层不挖,待作基础时再挖。D、开挖基坑时,有场地条件的,一次留足回填需要的好土,多余土方运到弃土处,避免二次搬运。E、土方开挖时,要注意保护标准定位桩、轴线桩、标准高程桩。5)坡度的确定及开挖方法A、根据本工程地基岩土勘测报告书,基础土方开挖坡度为1:1,在开挖时,现场施工人员应加强检查,如坡度不能满足土方开挖要求,根据现场实际情况,适当放缓坡度。B、本次开挖土方采用1台反铲式挖掘机,从一端开始进行土方开挖。C、土方开挖方法:挖土机从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖土机的两侧装运土。七、钎探1)、施工准备机具:穿心锤重量10Kg,钎探杆Ø25,长度2.1m/根。基土已挖至设计基坑底标高:尺寸符合设计要求。根据图纸绘制探孔位布置图。间距1.5m,梅花形布置。并按顺序编号。2)、施工工艺、工艺流程确定探孔顺序→就位钎探→记录锤击数→整理记录→拔探杆盖孔→移位→检查孔探→灌砂99 、操作工艺(1)就位钎探将钎探杆锤尖对准孔位,再把穿心锤套在触探杆上,扶正触探杆,拉起穿心锤,使其自由下落,锤落距为50㎜,将触探杆竖直打入土层中。(2)记录锤击数钎杆每打入土层300㎜时记录一次锤击数。钎探深度1.5m。(3)拔探杆用麻绳或铅丝将探杆绑好,流出活套,套内插入撬棍或铁管,利用麻绳或铅丝将探杆绑好,流出活套,套内插入撬棍或铁管,利用机械杠杆原理将探杆拔出。每拔出一段将绳套往下移一段,直至完全拔出为止。宜用砖盖孔。(4)位移将探杆搬到下一个孔位,以便继续触钎探。(5)灌砂回填打完的钎探孔,经过质量检查人员检查孔深与记录无误后,既进行灌砂。(6)整理记录按顺序编号,将锤击数填入统一表格内,字迹要清楚,经过钎探人员签字后归档。钎探记录表要保留原始件,如果污染严重,或为了存档文件清洁,可以从新抄写,但原始记录仍要原样保留。重新抄写的记录资料,应与原始一致,并且一定要注明原件的保存处及抄件人签字。八、工期保证措施该项工程工期短,为确保按期顺利完成,应采取如下工期保证措施:1、配备组织协调能力强、技术好、业务精99 、能吃苦的项目管理人员,选择优秀施工队伍。2、配备状况好、足够数量的施工机械、加强维修保养,提高设备完好率,确保施工需要。3、加强工程质量和安全管理,杜绝工程返工,确保安全生产,做到一次交验成功。4、搞好夜间照明,提高夜间施工效率。5、协调挖方与边坡支护施工的工序关系,做好交接验收确保工程顺利施工。九、质量保证措施1、该项工程为确保安全施工,必须严格按施工规范和验收规范组织施工。2、认真贯彻质量管理责任制,建立健全质量保证体系,责任到人,各尽其责。3、测量定位必须准确无误,技术人员及时复核基坑开挖边线及标高。4、实行工序的质量跟踪管理,在开挖过程中质检专责必须全过程实行跟踪管理,逐道工序都要把住质量关,前道工序质量达不到质量要求,后道工序不准施工,同时质量的跟踪管理要实行质量自检、互检和检验的管理办法。十、成品保护及环境保护1、对定位标准桩(轴)、轴线引桩、标准水准点等,挖运土时不得撞碰,并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。定位桩和标准水准点也应定期复测和检查是否正确。2、机械作业时不可碰触已支护好的边坡,边坡修整要人工作业,严禁机械修坡。99 3、对土方外运路线经常适当洒水,防止灰尘飞扬。4、外运土方不可装车太满,以防路上溢撒,运土车要有遮盖措施。5、如场内道路泥泞,出场前要用水将车轮冲洗干净。6、车辆禁止随意鸣笛十一、安全措施1、土方开挖时,夜间应有充足的照明;在挖土机工作范围内,不许进行其它作业。挖土应由上而下,逐层进行,严禁先挖坡脚或逆坡挖土。2、基坑开挖严格按照要求放坡,操作时应随时注意土壁的变化情况,若发现有裂痕或小面积坍塌现象,应及时进行支撑和放坡,并报告主管部门。3、基坑开挖后,边坡周围不准堆放大型材料及大型工具,进入基坑的材料不准从边坡面下放,要统一从出入口进入。4、施工现场必须戴安全帽,严防上面土块及其他物体下落砸伤头部,5、挖土方时,如发现有不能辩认的物品或事先没有预见到的地下电览、管道等,应及时停止操作,报告上级处理,严禁敲击或玩弄;6、验收合格方可进行作业,未经验收或验收不合格不准做下一道工序作业;7、施工时必须遵守安全施工措施及安全交底。8、严禁酒后上岗。工作时不得赤脚和穿拖鞋上班,司机必须持证上岗。9、土方开挖过程中坑边1m范围内禁止堆土。十二、施工安全保证措施1、落实安全岗位责任制,做到各负其职,各负其责,以预防为主,及时发现并处理施工中存在的安全问题。99 2、认真执行职工入场安全的“三级”教育制度,加强职工自我保护意识。3、强化安全技术交底,并且每次交底必须对所用施工人员进行仔细讲解清楚后,本人签字后,才可进行施工。4、在土方施工过程中,重点注意:人工随挖掘机修坡时,应安排专人监护,严禁在挖掘机回转半径内站人,造成机械伤人。外运土方时现场的交通安全,现场应有专人指挥、调度。教育职工不要在边坡下闲坐,基坑周围1.5m范围内不得堆放材料。开挖过程中,安排专人监护,以防边坡塌方造成人员伤害。99'
