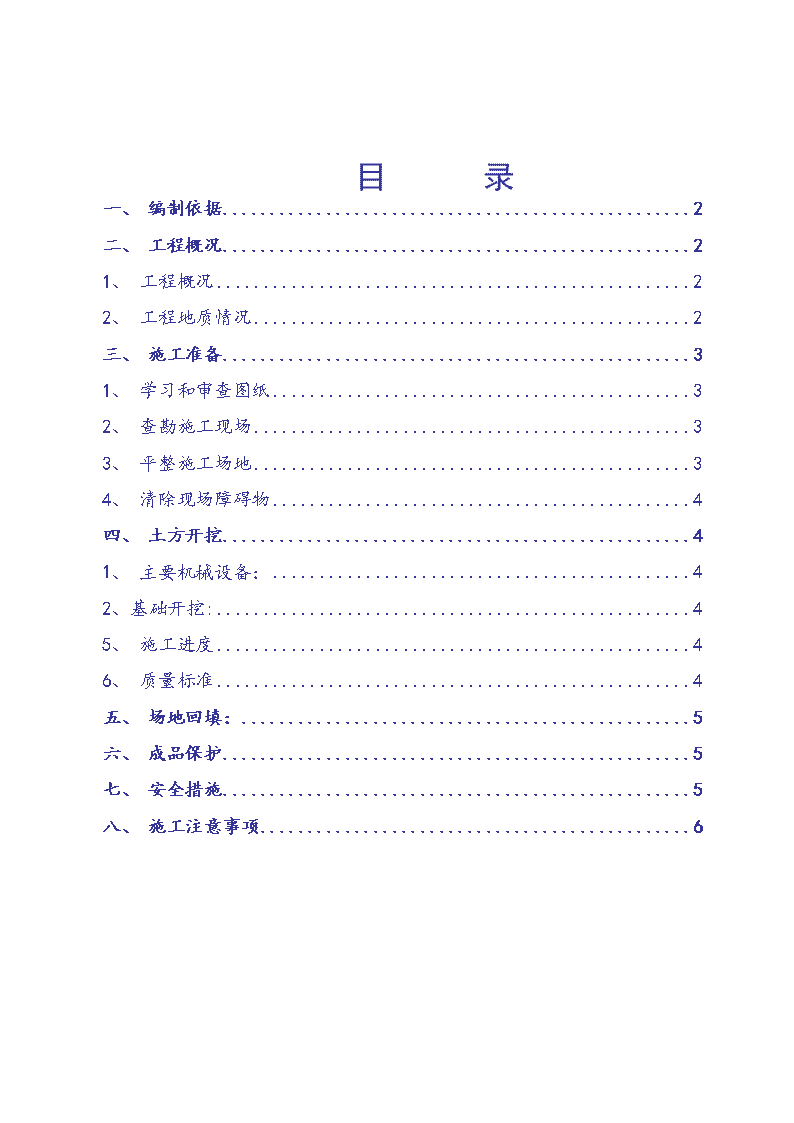

'目录一、编制依据2二、工程概况21、工程概况22、工程地质情况2三、施工准备31、学习和审查图纸32、查勘施工现场33、平整施工场地34、清除现场障碍物4四、土方开挖41、主要机械设备:42、基础开挖:45、施工进度46、质量标准4五、场地回填:5六、成品保护5七、安全措施5八、施工注意事项6

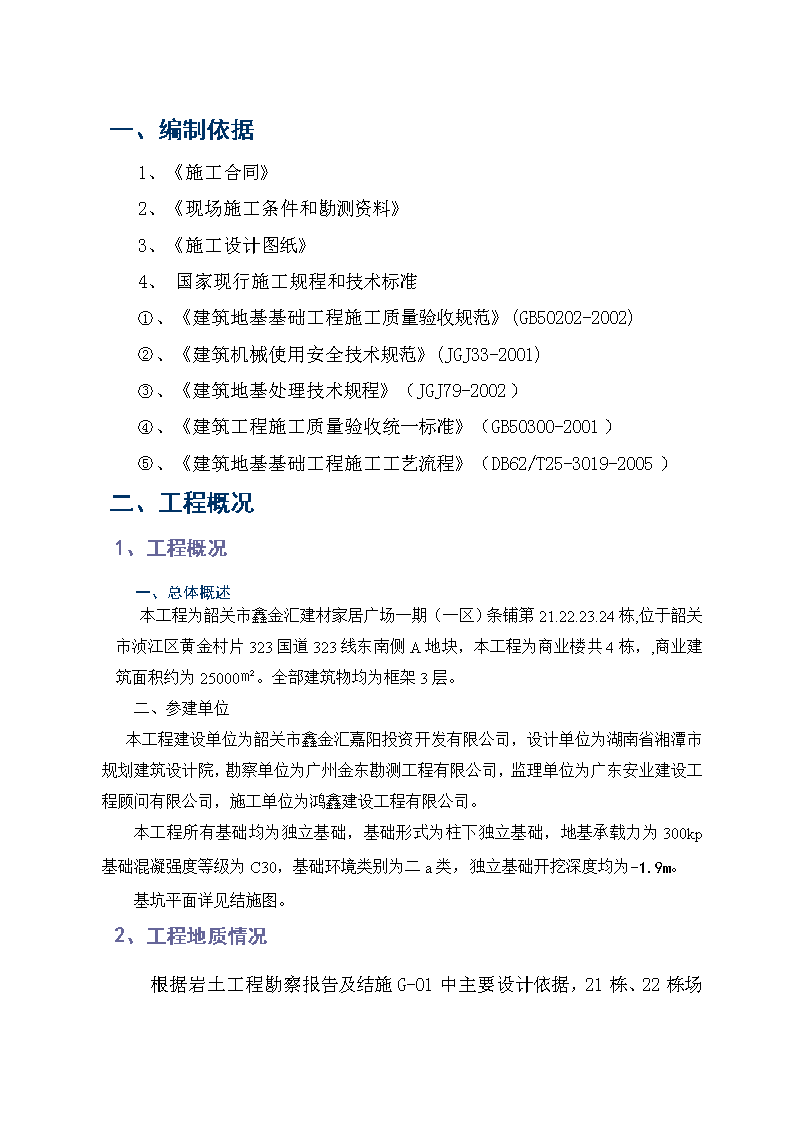

一、编制依据1、《施工合同》2、《现场施工条件和勘测资料》3、《施工设计图纸》4、国家现行施工规程和技术标准、《建筑地基基础工程施工质量验收规范》(GB50202-2002)、《建筑机械使用安全技术规范》(JGJ33-2001)、《建筑地基处理技术规程》(JGJ79-2002)、《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑地基基础工程施工工艺流程》(DB62/T25-3019-2005)二、工程概况1、工程概况一、总体概述本工程为韶关市鑫金汇建材家居广场一期(一区)条铺第21.22.23.24栋,位于韶关市浈江区黄金村片323国道323线东南侧A地块,本工程为商业楼共4栋,,商业建筑面积约为25000㎡。全部建筑物均为框架3层。二、参建单位本工程建设单位为韶关市鑫金汇嘉阳投资开发有限公司,设计单位为湖南省湘潭市规划建筑设计院,勘察单位为广州金东勘测工程有限公司,监理单位为广东安业建设工程顾问有限公司,施工单位为鸿鑫建设工程有限公司。本工程所有基础均为独立基础,基础形式为柱下独立基础,地基承载力为300kp基础混凝强度等级为C30,基础环境类别为二a类,独立基础开挖深度均为-1.9m。基坑平面详见结施图。2、工程地质情况根据岩土工程勘察报告及结施G-01中主要设计依据,

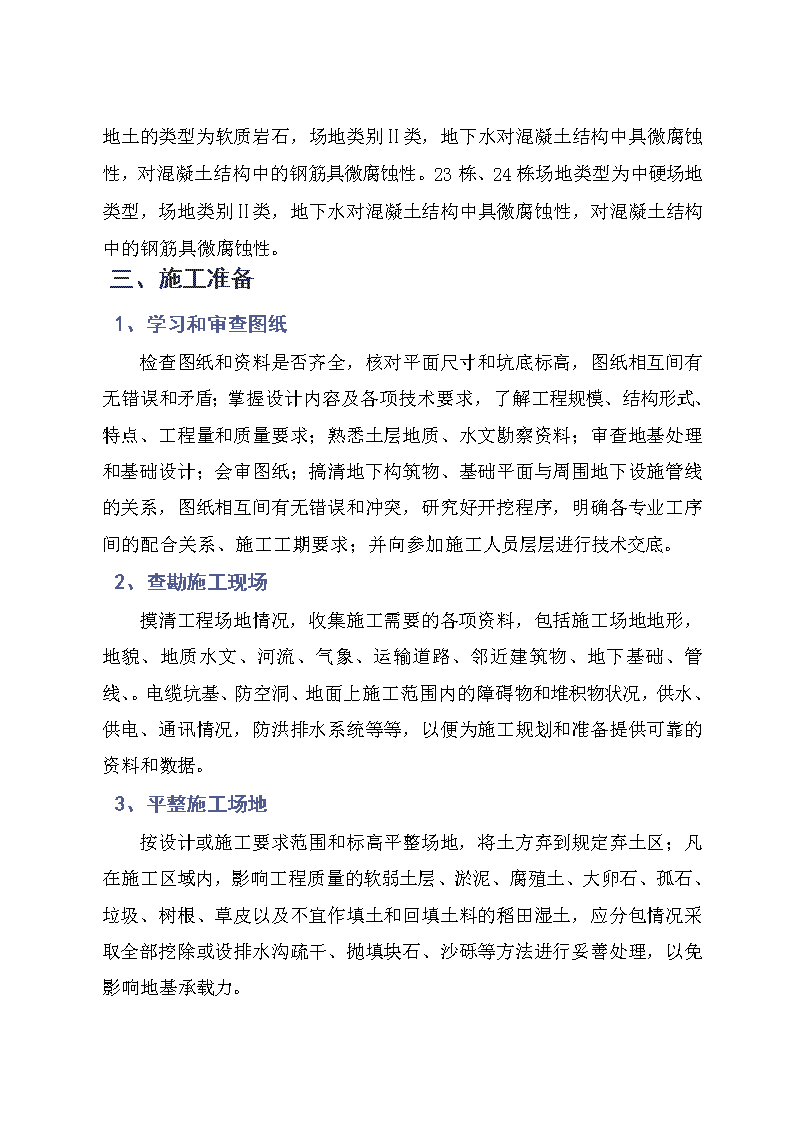

21栋、22栋场地土的类型为软质岩石,场地类别Ⅱ类,地下水对混凝土结构中具微腐蚀性,对混凝土结构中的钢筋具微腐蚀性。23栋、24栋场地类型为中硬场地类型,场地类别Ⅱ类,地下水对混凝土结构中具微腐蚀性,对混凝土结构中的钢筋具微腐蚀性。一、施工准备1、学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及各项技术要求,了解工程规模、结构形式、特点、工程量和质量要求;熟悉土层地质、水文勘察资料;审查地基处理和基础设计;会审图纸;搞清地下构筑物、基础平面与周围地下设施管线的关系,图纸相互间有无错误和冲突,研究好开挖程序,明确各专业工序间的配合关系、施工工期要求;并向参加施工人员层层进行技术交底。2、查勘施工现场摸清工程场地情况,收集施工需要的各项资料,包括施工场地地形,地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、。电缆坑基、防空洞、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,防洪排水系统等等,以便为施工规划和准备提供可靠的资料和数据。3、平整施工场地按设计或施工要求范围和标高平整场地,将土方弃到规定弃土区;凡在施工区域内,影响工程质量的软弱土层、淤泥、腐殖土、大卵石、孤石、垃圾、树根、草皮以及不宜作填土和回填土料的稻田湿土,应分包情况采取全部挖除或设排水沟疏干、抛填块石、沙砾等方法进行妥善处理,以免影响地基承载力。
1、清除现场障碍物将施工现场内所有障碍物,清除出施工场地。二、土方开挖1、主要机械设备:设备名称规格型号数量生产能力进场时间挖掘机PC200PC6012台斗容1m³2014-6-24炮机PC200PC6012台2014-6-24自卸汽车欧曼2608台18m³2014-6-24抽水机0.75千瓦16台7.8m³每小时2014-6-242、浅基础开挖:21栋、23栋、24栋开挖1-16轴与A-E轴间,开挖至标高为-1.9米。22栋开挖1-16轴与A-G轴间,开挖至标高为-1.9米。3、施工进度1、土方工程量约6000m3。2、基础部分25天内挖完。总工期100天。4、质量标准1、保证项目基坑(槽)和管沟基底的土质必须符合设计要求,并严禁扰动。2、允许偏差项目机械挖土方工程外形尺寸的允许偏差和检验方法项次项目允许偏差(mm)检验方法基坑、管沟挖方场地平整1标高+0–50+100用水准仪检查或拉线尺量检查2长度宽度-0-0用经纬仪、拉线和尺量检查3边坡坡度-0-0观察或用坡度尺检查
一、场地回填:根据现场设计标高及现场实际标高计算,尚有不少地区须进行土方回填。建筑物外回填至室外标高-0.2米,建筑物内按不同桩顶标高进行回填(参见湖南省湘潭市规划建筑设计院提供的基础平面)。此部分回填土均需分层碾压。生活垃圾和建筑垃圾运至建设单位指定地点。二、成品保护1、开挖时应注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土和运土机械设备碰撞、行驶破坏。2、基坑四周应设排水沟、集水井,场地应有一定坡度,以防饱和土内渗出的水浸泡基坑,排水沟向集水井2%做坡,集水井距不大于30m。3、夜间施工应设足够的照明,防止地基、边坡超挖。4、基坑开挖的支护结构,在开挖全过程中要做好保护,不得随意拆除或损坏。基底土挖完后,立即用保温材料封闭,防止冻胀。5、插入钎探,钎探按平面图进行,做好记录,报验后,由己方进行验槽。验槽后及时进行垫层砼施工。三、安全措施1、开挖边坡土方,严禁切割坡脚,以防边坡失稳;当边坡坡度陡于五分之一,不得在挖方上侧堆土。2、机械行驶道路应平整、坚实;必要时,底部应铺设枕木、钢板或路基垫道,防止作业时下陷;在饱和软土地段开挖土方,应先降低地下水位,防止设备下陷或基土产生侧移。
3、机械挖土应分层进行,合理放坡,防止塌方、溜坡等造成机械倾翻、淹埋等事故。用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土需设专人指挥,严禁在陡坡上转向。车上坡和倒车下坡的上下坡度不得超过350,横坡不得超100。推土机陷车时,应用钢丝绳缓缓拖出,不得用另一台推土机直接推出。4、挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,防止撞车。5、挖掘机行走和自卸汽车卸土时,必须注意上空电线,不得在架空输电线路下工作;如在架空输电线一侧工作时,垂直与水平距离分别不得小于2.5m与4~6m。6、夜间作业,机上及工作地点必须有充足的照明设施,在危险地段应设置明显的警示标志和护栏。7、基坑周边保护措施:采Φ48钢管连接做护栏,立杆打入土层深600以上,基脚用素砼浇实,间距2000mm高1500mm,上下用涂有黄、黑色漆的钢管连接,并用密目网封闭。一、施工注意事项1、绘制详细的土方开挖图,规定开挖路线、顺序、范围、底部各层标高,边坡坡度,排水沟、集水井位置及流向,弃土堆放位置等,避免混乱,造成超挖、乱挖,应尽可能的使机械多挖,减少机械超挖和人工挖方。2、在斜坡地段挖方时,应遵循由上而下、分层开挖的顺序,以避免破坏坡脚,引起滑坡。3、做好地面排水措施,以拦阻附近地面的地表水,防止流入场地和基坑内,扰动地基。4、基坑(槽)开挖完成后,应尽快进行下道工序施工,如不能及时进行施工,应预留一层200~300mm以上土层,在进行下道工序前挖去,以避免基底土遭受扰动,降低承载力。
支护及降水设计详见专项方案。'
