• 276.10 KB
  • 41页

莆炎高速公路路基开挖施工方案

  • 41页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

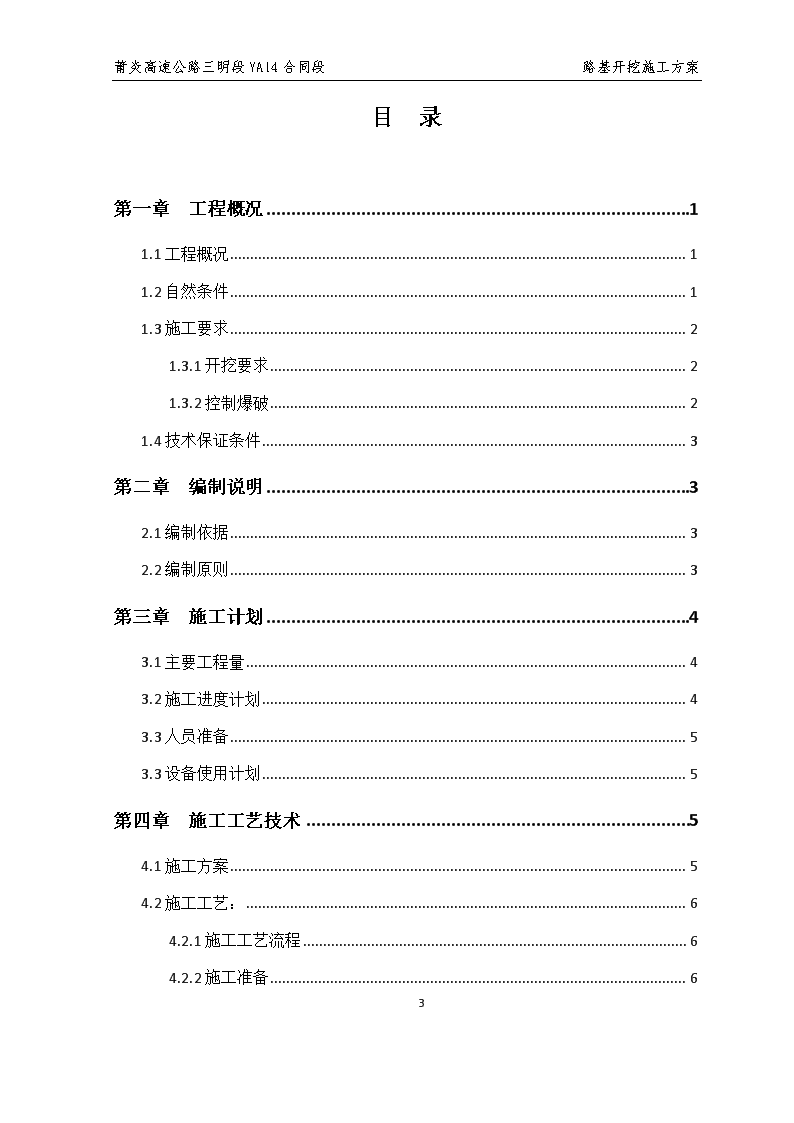

'莆炎高速公路三明段YA14合同段路基开挖施工方案莆炎高速公路三明境尤溪中仙至建宁里心段YA14合同段路基开挖施工方案编制:审核:审批:35 莆炎高速公路三明段YA14合同段路基开挖施工方案中铁十八局集团第二工程有限公司二〇一七年十二月35 莆炎高速公路三明段YA14合同段路基开挖施工方案目录第一章工程概况11.1工程概况11.2自然条件11.3施工要求21.3.1开挖要求21.3.2控制爆破21.4技术保证条件3第二章编制说明32.1编制依据32.2编制原则3第三章施工计划43.1主要工程量43.2施工进度计划43.3人员准备53.3设备使用计划5第四章施工工艺技术54.1施工方案54.2施工工艺:64.2.1施工工艺流程64.2.2施工准备635 莆炎高速公路三明段YA14合同段路基开挖施工方案4.2.3测量放样64.2.4路基清表74.2.5土石方挖、装、运74.2.6弃方处理84.2.7边坡整修8第五章质量保证措施85.1成立质量保证组织机构85.2技术保证95.3加强全过程的质量监控,严把操作质量关95.4作业指导95.5严格质量检查制度9第六章路基土石方开挖质量检测96.1土方路基96.2石方开挖10第七章安全保证措施1071安全总目标107.2建立安全生产领导小组107.3危险因素的评价117.4安全防范措施117.4.1危险源的综合预防、控制措施117.4.2危险因素的具体预防措施12第八章应急救援预案1435 莆炎高速公路三明段YA14合同段路基开挖施工方案8.1编制目的148.2适用范围148.3预案原则148.4组织机构158.5职责分工158.6响应流程168.7就近医院通讯联系及行车路线188.8报警与报告188.8.1报告程序188.8.2报告内容188.9应急救援措施与操作步骤188.9.1火灾、爆炸事故应急预案188.9.2坍塌事故应急预案198.9.3触电事故应急预案208.9.4高处坠落事故应急预案208.10应急救援装备及应急救援药品21第九章雨季施工措施219.1雨季施工措施21第十章工期保障措施2110.1施保证工期的组织管理2110.1.1成立工期保证管理领导小组2110.1.2明确工期管理责任2210.2保证工期的施工准备措施2335 莆炎高速公路三明段YA14合同段路基开挖施工方案10.3保证工期的技术保证措施2310.4保证工期的质量保证措施2410.5保证工期资源配置保证措施2410.5.1机械设备保证措施2410.5.2资源保证其它措施2410.6保证工期的计划安排措施25第十一章文明施工及环境保护措施2511.1文明施工2511.1.1安全文明施工目标2511.1.2文明施工措施2511.2环境保护2611.2.1环保目标:2611.2.2环境保护体系2611..2.3林木、植被、土地及地下水资源保护措施2611..2.4水环境保护措施2711.2.5大气环境保护措施2711.2.6生态环境保护措施2735 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案路基开挖施工方案第一章工程概况1.1工程概况(1)莆炎高速公路三明境尤溪中仙至建宁里心段YA14合同段起点位于大田县文江乡桥下村、桥下隧道前,设计桩号为K198+450(Z3K198+457.320);终点位于大田县广平镇苏桥村、岩峰隧道出口,设计桩号K204+478.5(Z3K204+473);路线长6.029公里。主要工程内容:包含路基工程(土方、防护、排水、取弃土场防护、排水)、桥涵工程和隧道工程,不含交安、绿化、隧道机电及路面工程。(2)本标段桥隧相接与桥路相接均采用路基衔接,沿线挖方路基较多。公路等级为双向六车道高速公路,路基宽度整体式为33.5m,分离式为16.75m;设计时速为100km/h。互通式立交匝道路基宽度:单向单车道9m,单向双车道10.5m,互通收费区对向双车道16.5m;设计时速为40km/h。1.2自然条件(1)地形、地貌本项目位于福建省中西部的三明市境内,路线跨越了戴云山脉、玳瑁山脉的外延、武夷山脉,沿线山岭绵延,地形起伏较大,海拔高度350~900m,相对高差200~500m。路线穿越的地貌单元有中低山地、丘陵坡地、山(丘)间谷地、河流阶地及河漫滩等。(2)气象三明属亚热带季风气候区,西部、西北部以及中部高海拔地区呈中亚热带气候,而南部、东部具有南亚热带的特征。受季风影响,温和潮湿、雨量充沛、四季较分明,春季阴寒,细雨绵绵,夏季炎热多大雨,秋季晴朗多雷阵雨,冬季寒冷有霜冻,山区多见积雪,风向春末至初秋多东南风,其余时间多为西北风。由于境域内地形差异很大又可造成局部性小气候,特别是垂直分布的小区域气候差异更大,常表现出“一山有四季,十里不同天”的立体气候特征。年平均降雨量:1825mm,降雨量主要集中月份:5~6月,降雨量主要集中月份的降雨占年降雨量百分比为34.5%,最大日降雨量345mm。年平均气温18.5℃35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案,7月份平均气温27.9℃,8月份平均气温27.1℃,极端最高气温:37.6℃,极端最低气温:-4.4℃。全年无霜期:290天。冬、夏风向及风速(多年平均风速):夏季(7~9月)风向SE,风速1.43m/s;冬季(12~2月)风向NW,风速1.1m/s。大田县属中亚热带季风湿润区,冬无严寒,夏无酷暑,日照充足,雨量充沛,年平均气温15.3~19.6℃,年平均降雨量1491.7~1809.6毫米,年平均日照时数1723.8小时,无霜期297天。(3)水文三明境内河流多数属于闽江水系,部分属九龙江、汀江和江西的琴江水系,其干流大致顺畅,构造发育,与各大小山脉平行,但支流大多与构造线斜交。各溪流流量主要受大气降水影响,以大气降水补给为主,地下水补给为辅,流程短比降大,暴雨季节,河流水位暴涨暴跌,水流湍急,切割深、河床裂点峡谷险滩多,含砂量少,航行不便,易发电。主要溪河有尤溪、沙溪、金溪,溪长约在100公里以上。三明水利资源丰富,年均地表水资源总量达25.83亿立方米,人均9855立方米,为全国人均水量的3.55倍,为全省人均水量的2.1倍大田县境地处福建中部,戴云山西侧,县西、南部系闽江、九龙江、晋江三水系支流的源头地段,山地多,河谷深,落差大,源短流急,溪沟发育,多呈树枝状或羽状分布,河网密度较大,汇水面积30平方公里以上的溪流24条。境内主要河流均溪、文江溪,均为闽江支流尤溪水系,桃源溪、广汤溪、上京溪、仕福溪属九龙江新桥河水系,碧山小溪属晋江西溪水系。1.3施工要求1.3.1开挖要求路堑高边坡土石方开挖施工应严格按照具体有关设计要求进行。边坡开挖应顺直圆滑、大面平整,边坡上不得有松石、危石。对于石质边坡凸出于设计边坡的石块,其凸出尺寸不应大于20cm,超爆凹进部分尺寸也不应大于20cm;对于软质岩石,凸出及凹进尺寸均不应大于10cm,否则应进行坡面处理。对超挖坑槽应采用浆砌片石嵌补超挖。对于土方边坡开挖,不得采用爆破施工,特殊情况下经过设计审批后采用爆破施工时,靠边坡一定范围内禁止采用炸药爆破;35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案对于石方边坡开挖,接近路堑边坡工程部位严禁采用大爆破,并且要求设计坡面至少不小于2m范围内一律采用光面控制爆破;对于硬质岩石石方应采用光面、预裂爆破,要求配备可锁定炮眼倾角的潜孔钻,以尽量减少或避免爆破施工对岩体结构的破坏作用和影响,同时控制坡面平整度以满足施工规范要求。对于设有锚固工程的高边坡工程开挖,要求严格按照从上至下的开挖施工顺序逐级开挖,待上级边坡锚固工程全部实施并产生加固作用后(根据实际情况可采用有效可行的临时加固或预加固工程措施)方可进行下级边坡的土石方开挖作业,逐级开挖,逐级加固,直至全部防护工程结束,确保坡体稳定和结构安全。同一级边坡坡率变化处应设置20~40m的圆顺过渡段。对于开挖实际揭露地层情况与设计不符时,应及时通知设计代表确认是否调整或变更防护加固工程措施。1.3.2控制爆破预裂爆破是在开挖限界处按适当间隔排列炮孔,在没有侧向临空面和最小抵抗线的情况下,用控制药量的方法,预先炸出一条裂缝,使拟爆体和山体分开,作为隔震减震带,起保护和减弱开挖限界以外山体的地震破坏作用。光面爆破是在开挖界限的周边,适当排列一定问隔的炮孔,在有侧向临空面的情况下用控制抵抗线和药量的方法进行爆破,使之形成一个光滑平整的边坡。在施工过程中注重地质环境,避免工程施工引发的地质灾害。在切坡、开挖、爆破等工序实施前应查明作业面附近山体情况,必要时,做好预加固、防排水等辅助施工措施和施工过程监测预警等工作。1.4技术保证条件(1)做好现场实地勘测,避免因现场实际情况与图纸不符等问题为施工带来不便。(2)做好测量放样工作,避免因放样误差导致多挖、超挖。(3)做好路基防护工作,避免作业时出现危险因素。(4)做好文明环保工作,创造优质工程。第二章编制说明35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案2.1编制依据(1)莆炎高速公路A14合同段两阶段施工设计图;(2)现场考察和勘察所取得的资料;(3)《福建省高速公路施工标准化管理指南》;(4)《推进高速公路建设标准化管理再提升方案》;(5)《福建省高速公路建设项目项目党建标准化管理的指导意见》;(6)《建设工程质量管理条例》;(7)《公路工程技术标准》(JTGB01-2013);(8)《土方与爆破工程施工及验收规范》(GB50201-2012);(9)莆炎高速公路三明境尤溪中仙至建宁里心段YA14合同段实施性施工组织设计。2.2编制原则(1)制订方案首先必须从实际出发,切实可行,符合现场的实际情况,有实施的可能性。制订方案在资源、技术上提出的要求应该与当时已有的条件或在一定时间能争取到的条件相吻合,否则是不能实现的,因此只有在切实可行的范围内尽量求其先进和快速。(2)满足合同要求的工期,就是按工期要求投入生产,交付使用,发挥投资效益,这对国民经济的发展具有重大的意义。所以在制订施工方案时,必须保证在竣工时间上符合合同的要求,并能争取提前完成。为此,在施工组织上要统筹安排,均衡施工,在技术上尽可能地采用先进的施工技术、施工工艺、新材料,在管理上采用现代化的管理方法进行动态管理和控制。(3)确保工程质量和施工安全。工程建设是百年大计,要求质量第一,保证施工安全是社会的要求。因此,在制订方案时应充分考虑工程质量和施工安全,并提出保证工程质量和施工安全的技术组织措施,使方案完全符合技术规范、操作规范和安全规程的要求。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(4)在合同价控制下,尽量降低施工成本,使方案更加经济合理,增加施工生产的盈利。从施工成本的直接费(人工、材料、机具、设备、周转性材料等)和间接费中找出节约的途径,采取措施控制直接消耗,减少非生产人员。第三章施工计划3.1主要工程量本标段路基挖方约166.7万m³,其中路基填方约17.4万m³,填方均为利用方。具体工程数量见表3.1:工程名称左线路基长度(m)右线路基长度(m)左右线路基总长(m)挖土余方(m³)挖石余方(m³)备注桥下隧道进口路基41.683778.682513.510064.8桥下隧道出口路基409.549.5355.21776.5南山顶大桥路基40—402211.411297.5南山顶大桥大里程路基51.52576.51051.54535.3南山顶隧道出口路基5.510.5163011276.8大安山1号桥大里程路基45.5140.518625616.776740.7大安山2号桥大里程路基20.55979.511233.16277.4大安山3号桥大里程路基80.575.515635458.219092.7文江溪1号桥大里程路基12812625440210.7.1桃舟大桥大里程路基12388.5211.538666.8.7文江溪2号桥大里程路基365.541.5285.31141.2岩峰隧道出口路基133.516.557.9235.7A匝道路基——1144.483B匝道路基——194.87210181403535 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案C匝道路基——75.481140679390D匝道路基——170.32198334表3.1路基挖方主要工程数量表3.2施工进度计划路基开挖计划于2018年5月10日开工,于2019年12月30日整体完工。3.3人员准备为了更好地落实施工标准化;更有效的把控质量关,施工前项目部管理人员和工人要求全部到位;施工前特种作业人员要到位并持证上岗;各施工班组配备充足的生产作业人员,管理人员责任分明,计划劳动力投入量见表3.2.1;序号工种名称工班人数(人)持证情况备注1生产经理22施工队长13测量员44安全员25普工206技术员17司机16持证上岗8爆破员6持证上岗9合计51表3.2.1路基开挖劳动力计划投入表3.3设备使用计划35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案根据该便道工程总工程量及结构特点并结合现场实际情况,在保证工程质量的前提下,为使该项工程顺利按期完成,本着合理高效优化选择的原则,本工程计划配置的主要施工机械设备见下表3.3-1。序号设备名称规格型号数量拟投入部位1挖掘机CAT32022推土机T14023压路机YZ-2024自卸汽车105空压机4立方开山牌6风钻28型表3.3-1拟投入本工程的劳动力配置计划表第四章施工工艺技术4.1施工方案路基挖土方的施工,计划采用挖掘机进行挖土、装土,自卸车运料至填方路段的办法进行。施工时,采用装载机配合装土及便道清理。对非适用材料,应整齐堆放在弃土场。     开挖至岩石层时,应及时报告监理工程师,并根据地质情况调整施工方案。4.2施工工艺: 4.2.1施工工艺流程 35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案表4.2.1路基土石方开挖工艺流程图4.2.2施工准备 (1)技术准备:收到施工设计图纸后,首先组织主要技术人员进行施工前的图纸会审工作;同时项目部组织由驻地办监理工程师、项目总工、质检工程师、相关的现场工程师、专职安全员、施工作业队队长和施工机械操作手参加的技术交底会,完成对施工作业队的主要施工技术人员、操作手及安全员的关于工程施工质量、施工进度、施工过程中安全问题的技术交底工作,提供详细的施工规范要求和设计技术指标以及相关的机械操作手册,将工程质量和施工安全责任落实到每个人,确保工程质量和施工安全。 (2)测量准备:按业主的要求和根据工程施工的实际需要,我标段完成了导线、水准复测工作和原地面复测工作,并根据复测结果绘制路基横断面图。施工前先根据控制导线点施放出路基中线、边线,为路基开挖的施工做好准备。 4.2.3测量放样 35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案采用全站仪极坐标法放样直接放出中桩及边桩,每20米放一排桩,以确保路基线形平顺。根据实测原地面标高计算出中线至坡口宽度,并施放出坡口线。4.2.4路基清表 用装载机和自卸车配合推土机将路基范围内所有植被和杂物清除,并挖除地表种植土、腐植土和树根等杂物。对于半填半挖路段或纵向填挖交界处,地面横坡陡于1:5时,原地面应挖成宽度不小于2m、向内坡度不小于4%的台阶,为填方施工做准备。 清表结束后,恢复路基中线、两侧坡口线,为路基开挖做准备。4.2.5土石方挖、装、运 计划采用挖掘机进行挖土、装土,自卸车运料至填方路段或弃土场的办法进行土方开挖,施工过程中,装载机配合装土。 开挖顺序:施工时,先沿路线中心线开挖一条宽5-6m的纵向临时通道,作为施工过程中运土和通行的便道,通道两侧边坡应根据土质情况设臵,一般为1:0.5—1:1.0,以保证边坡稳定安全;然后沿路线纵向分层开挖土方。对于路堑深度小于3m的路段,施工时采取全断面一次开挖成型的办法进行施工;对于路堑深度大于3M的路段,采取分层分块的办法进行施工,每层厚度宜控制在2-3m,以利于挖掘机的作业施工。开挖至路基边坡处时,预留0.3m厚土方,待路基成型后,采用人工开挖的办法进行施工。施工过程中,应在临时通道较低洼的一侧设臵纵向临时排水沟,用于积水排除,避免因降雨造成路基浸泡,影响施工。并在路基顶面设臵2%-4%的横坡,以便于排水,同时注意,施工至路床顶前应按设计标高严格控制路基横坡,防止超挖。 开挖至路床部分时,路床施工前,应在路床底面以上预留不小于30cm的保护层,以防止路槽受损。4.2.6控制爆破根据边坡高度确定钻孔深度。一次钻好竖、斜向孔,分两次引爆,即路堑爆破和光面爆破。路堑爆破后不必清渣,马上就进行光面爆破,这样,就可以用推土机配合装载机和自卸卡车进行石方施工;或者用挖掘机配合自卸车进行清渣。②恢复路基中线,放出边线,钉牢边桩。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案②根据地形、地质及边坡高度选择适宜的开挖爆破方法,制订爆破方案,作出爆破施工组织设计,报有关部门审批。③用推土机整修施工便道,清理表层覆盖土及危石。在地面上准确放出炮眼(井)位置,竖立标牌,标明孔井号,深度,装药量。用推土机配合爆破,创造临空面,使最小抵抗线方向面向回填方向④炮眼按其深度,采用手风钻或潜孔钻钻孔,炮眼布置在整体爆破时采用“梅花型”或“方格型”。⑤爆破施工要严格控制飞石距离,采取切实可行的措施,确保人员和建筑物的安全。为确保边坡爆破质量,采用预裂爆破技术,光面爆破技术和排眼毫秒爆破技术,同时配合选择合理的爆破参数,减少冲击波影响,降低石料大块率,以减少二次破碎,利于装运和填方。⑥装药前要布好警戒,选择好通行道路,认真检查炮孔,吹净残渣,排除积水,做好爆破器材的防水保护工作,雨季或有地下水时,可考虑采用乳化防水炸药⑦装药分单层、分层装药。光眼装药后用木杆捣实,填塞粘土,填塞时要注意保护起爆线路。⑧认真设计,严密布设起爆网络,防止发生短路及二响重叠现象。⑨顺利起爆,并清除边坡危石后,用推土机清出道路,用推土机纵向出土填方,运距较远时,用挖掘机械装土,自卸汽车运输。⑩随时注意控制开挖断面,切勿超爆,适时清理整修边坡和暴露的孤石。4.2.6弃方处理土方废弃时,应用自卸车集中运输至弃土场堆放。堆放时,应分层填筑、分层堆放;施工时,可以采用装载机配合推土机平整,然后用压路机适当碾压,以保证弃土边坡稳定,防止坍塌。 4.2.7边坡整修     路基成型后,采取人工整修的办法进行边坡整修。先放样出路基路基底部边线和顶部设计线,然后按照设计坡度人工清理预留土方,施工时严禁超挖,并保证边坡平顺度。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案第五章质量保证措施5.1成立质量保证组织机构成立以项目经理为组长,总工程师为副组长的质量保证组织机构,明确各级管理职责,管生产必须管质量,建立严格的考核制度,将经济效益与质量挂钩。除在队部设质检工程师外,在桥梁施工工班设专职质检员,由队部质检工程师领导,负责桥梁施工中的质量检验。(1)建立质量专职机构,项目部设安质环保部、工地试验室,工程队设质检工程师,工班设质检员,逐级把好质量关。(2)加强质检、试验工作项目部设专职试验员2名,工程队配1名试验员。保证试验成果的准确性。(3)测量班组配备测量小组配备计算机、全站仪、经纬仪、水准仪等仪器,严格遵守操作规程,坚持换手测量,杜绝测量错误。(4)人员配备、本桥梁施工配备质检工程师1人,试验员1人,测量工程师1人。(5)人员培训、考核开工前,对本工程所需的各工种人员进行上岗培训考核,培训学习本工程质量标准,经考核合格后方可上岗工作。5.2技术保证精心编制施工组织设计分项分部工程施工方案和作业设计,使其具有先进性合理性和实用性。从技术上保证工程顺利进行。向监理工程师提供表明时间和工程进度的详细方案说明和足够的数据和记录,以表明工程的确切位置和进度。5.3加强全过程的质量监控,严把操作质量关(1)做好施工机械的选型配套,使用的机械设备性能满足施工及设计要求。(2)选择最佳工艺参数,重要施工项目的工艺参数通过试验确定。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(3)坚持严格的质量评定和验收制度。5.4作业指导坚持对各道工序进行书面技术交底和作业指导,质检人员要严格按照技术交底检查验收,确保工程质量达到技术交底及验标要求。5.5严格质量检查制度工程队每月进行一次质量检查评比,对发现的质量问题,按“四不放过”(即:查不出事故原因不放过,找不出责任者不放过,拿不出解决办法不放过,落实不到人不放过)原则审批处理办法。杜绝同一类质量问题再次出现,确保质量目标的实现。主动接受业主和监理工程师对工程质量的监督和检查。教育全体职工重视质量,服从监理,对违反监理程序的干部和职工要严肃处理直至下岗。每道工序完工后,由分管该工序的技术人员、质检人员、工班长,按规范和验收要求进行验收,对不符合质量验收标准的,返工重做,直至再次验收合格。第六章路基土石方开挖质量检测6.1土方路基土方开挖检测项目见表6.1-1项次检查项目规定值或允许偏差检查方法和频率高速公路一级公路1△压实度(%)零填及挖方(m)0~0.30—密度法:每200m每压实层测4处0~0.80≥962△弯沉(0.01mm)不大于设计要求按两个独立测点计3纵断高程(mm)+10,-15水准仪:每200m测4断面4中线偏差(mm)5035 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案经纬仪:每200m测4点,弯道加HY、YH两点5宽度(mm)符合设计要求米尺:每200m测4点6平整度(mm)153m直尺:每200m测2处×10尺7横坡(%)±0.3水准仪:每200目测4个断面8边坡符合设计要求尺量:每200m测4处表6.1-1土方路基实测项目6.2石方开挖石方开挖检测项目见表6.2-1项次检查项目规定值或允许偏差检查方法和频率高速公路一级公路1压实层侯和碾压遍数符合要求查施工记录2纵断面高程(mm)+10,-20水准仪:每200m测4断面3中线偏差(mm)50经纬仪:每200m测4点,弯道加HY、YH两点宽度(mm)符合设计要求米尺:每200m测4处平整度(mm)203m直尺:每200m测2处×10尺横坡(%)±0.3水准仪:每200目测4个断面6边坡坡度符合设计要求每200m抽查4处7平顺度符合设计要求第七章安全保证措施35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案71安全总目标杜绝重大伤害事故的发生,减少一般事故;无重大责任事故;无重大安全隐患;事故频率小于3‰,事故费率小于1.5‰;人员因施工负伤率小于3‰,重伤率小于0.5‰(全员)。7.2建立安全生产领导小组为确保本工程的安全目标顺利实现,保证参加施工的全体人员的安全和健康,项目经理部设立安全生产领导小组,安全管理组织网络,应急响应组织机构。(1)安全生产领导小组:主要负责制定项目经理部安全生产方针、目标,指挥协调各部门的安全文明生产,定期组织安全活动,及时研究解决施工过程中存在的安全问题等。建立安全生产领导小组详见表7.2-1:表7.2-1安全生产管理人员信息表序号姓名项目部职务组内分工联系电话1刘宗武项目经理全面负责生产中出现的各种问题2罗毅常务副经理负责现场技术支持,指挥现场施工3侯立友项目书记负责对外联络和后勤保障工作4程序总工负责安全技术方案的编制及落实5蔡海军现场副经理负责安排现场生产人员的生产工作6胡瑞安质部部长组织安全生产检查、学习会议工作7赵凯物设部长组织调动机械设备、器材及时到位8王新凯办公室主任负责所有人员的生活保障9姚栋安全员参加现场安全技术工作(2)安全管理组织网络:负责工程项目安全施工的全面监察,保持安全管理体系的有效运行。确保安全、文明施工,防止工伤事故、职业病的发生。(3)应急响应组织机构:主要负责应急响应措施的制定,负责突发事件的处理、调查等。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(4)安全管理控制:实施三级安全管理控制,即项目经理部设立工程管理部,施工班组设置专职安全员,班组设置兼职安全员,数量按员工的比例配备。7.3危险因素的评价(1)落石:路堑开挖时,边坡危石清理不及时或是爆破振动都极易造成边坡碎石滑落造成人员和机械损害。(2)坍塌和滑坡:路堑开挖时因施工方法不当,机械使用不当,造成坍塌和滑坡,对人身或机械造成伤害或损害。(3)泥石流:福建省雨季持续时间长、雨量大,极易造成泥石流等自然灾害。(4)爆破伤害:爆破施工时,因违规操作而引起的人员和财产损害。(5)机械伤害:机械运转工作时,因机械意外故障或违规操作可能造成人身伤害或机械损害。7.4安全防范措施7.4.1危险源的综合预防、控制措施(1)对重大危险要采取“两个控制”,即前期控制,施工过程控制。前期控制:工程开工前在编制施工组织设计或专项施工方案时,针对工程的各种危险源,制定出防控措施。施工过程控制:在工程施工过程中,严格按照各项操作规程和专项安全施工方案施工和监督检查,认真落实整改。(2)加强安全生产的综合管理。认真落实各级安全生产责任制,建立健全各项管理制度,杜绝一切人为事故的发生。加强对员工队伍人员的安全教育,提高作业人员素质和安全生产自我保护意识。增强各级管理人员安全责任意识,加强安全专业知识培训。严格加强各种危险源预防管理工作,结合工程特点,针对确认的危险源实施相应的预防控制措施。(3)切实加强安全交底制度的落实35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案交底必须在施工作业前进行,任何项目在没有交底前不准施工作业。交底工作一般在施工现场项目部实施。被交底者在执行过程中,必须接受项目部的管理、检查、监督、指导,交底人也必须深入现场,检查交底后的执行落实情况,发现有不安全因素,应马上采取有效措施,杜绝事故隐患。7.4.2危险因素的具体预防措施(1)预防落石事故的措施对于边坡易风化破碎或不稳定的岩体,应先做好施工安全防护,边开挖边支护。在有断层和裂隙发育等地质缺陷的部位,应在支护作业完成后才能进行下一层的开挖。在开挖面靠近马道或平台设计高程时,各级马道及平台预留1.5~2m的保护层,保护层开挖严格按照保护层开挖技术要求进行,并在马道或平台外侧,分别设置马道护栏及其它挡渣措施,以免石渣滑落。石质边坡开挖时,不得采用对坡面产生破坏的爆破方法,可在坡面3-5米以内预留保护层;可先进行坡面预裂爆破再进行主体石方开挖爆破,一般采用梯段加预裂爆破一次开挖。严格控制一次最大单药量,质点振动速度必须满足设计要求。(2)预防坍塌和滑坡事故的防护措施为防止路基开挖出现坍塌和滑坡事故,制定防护措施,施工的过程中,对施工开挖的地质情况,施工情况等信息进行动态监测,对地质有出入的应联系设计部门进行相应设计修改。高边坡监测:用于稳定性监测的位移边桩设置一般纵向每隔50~100米左右设置一个观测断面,对于一些特殊可酌情增设观测断面。路堑高边坡监控量测具体见第4章《施工监测与观测》。(3)爆破施工的安全防护措施施工管理建立以项目部为指导的爆破作业指挥部,爆破总负责杨海东、各工区负责人为现场负责人、工区专职安全员和专业爆破员。建立爆破作业器材集中收发制度,按工作量发料。多余的爆破材料在当班施工完成后,应及时上交给发放人员回收,做到集中发料,统一制作、统一回收、集中保管,严格登记手续,避免爆破器材流入社会。安排好作业时间,爆破时间并将爆破时间告示于周围居民。爆破总负责人负责施工组织、人员调配、生产安排,并对安全、生产负全责。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案专职安全员负责现场安全检查,布置检查爆破警戒。施工组织本项目采用专业作业法施工。即专业班组专职从事爆破作业工作,负责钻眼、清孔、装药、连线、爆破、处理瞎炮和哑炮。安全技术措施严格按照技术交底中的爆破技术要求施工,针对不同的地区、地质情况、岩层倾向、列席和周围情况不同的爆破方案。爆破药量根据实际爆破效果逐步进行调整。在离工或周围房屋比较近的爆破区域必须采取切实有效的放飞石措施。爆破在装药时,应特别注意防漏电,在装药前孔桩内所有的电器设备应提升至地面。在装药时,雷管的脚线应短接,连接爆破母线时应保证接头良好的绝缘性,严禁拖地接触泥水,雷雨天气应停止爆破作业。瞎炮的处理:在爆破作业完成后,检查人员应下到工作面检查瞎炮情况,并及时按爆破作业规程进行处理。另外在清查时发现瞎炮,应及时报告项目部安排专业人员处理,禁止非专业人员私下处理。爆破器材的安全管理措施:爆破器材属于危险物品,应进行严格管理。严格爆破器材的领用、发放、使用及回收制度。现场爆破器材应该分门别类,分别用木箱盛装,专人上锁保管,严禁混装。使用、运输时应轻拿轻放,严禁碰撞;雷管在连母线前应短接,避免接触带电体。(4)泥石流防护措施做到施工便道排水设施得当,确保晴雨畅通。项目部成立防洪防汛工作领导小组,积极配合做好当地的防洪防汛工作。雨季期间安排计划,应根据施工现场情况,对因雨易翻浆地段优先安排施工。对地下水丰富及地形低洼处等不良地段,优先施工的同时,还应集中人力、机具采取分段突击的方法,完成一段再开工一段,切忌全线大挖大填。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案施工坚持“两及时”,即遇雨要及时检查,发现路基积水尽快排除;雨后及时检查,发现翻浆要彻底处理,大片翻浆地段尽量利用推土机等机械铲除,小片翻浆相距较近时,应一次挖完处理,填透水性材料如砂石料回填并压实。施工遇大雨时,不得继续进行施工,下一工序开工前,应清除积雪检查冰冻深度,处理合格后,方能施工。(5)预防机械伤害事故的防护措施为保证作业人员的安全,防止机械对人体的伤害事故,制定防护措施。对所有各种机械设备进场后,必须由设备部负责人会同安全员和使用机械的人员共同对该机械设备进行进场验收工作,经验收发现安全防护装置不齐全的或有其它故障的应退回设备保障部门进行维修和安装。使用前要对设备使用人员进行必要的安全技术交底和教育工作,使用人员必须严格执行交底内容及最近操作规程操作。使用中眼经常对设备进行维修保养,停止使用后切断电源并锁好电闸箱。各种机械设备必须专人专机,凡属特种设备,其操作负责人要按规定每周对施工现场的所有机械设备进行检查,发现问题及隐患及时解决处理,确保机械设备的完好,防止机械伤害事故的发生。第八章应急救援预案8.1编制目的为了对高边坡施工范围内可能出现的突发性事故,采取预防和控制措施,及时使各级人员在一旦发生突发性事故时,能作出应急快速反应,实施抢救措施,忙而不乱,发挥整体救灾效能,迅速控制局面。最大限度地减少事故对人员造成的伤害、对财产造成的损失、对环境造成的污染和对企业与社会造成的影响,尽快恢复正常生产,结合施工现场实际情况,特制订本预案。8.2适用范围本预案适用于路基开挖施工范围内,由于人为过失或自然灾害造成的伤亡或经济损失事故。主要有以下几种情况:(1)爆破作业时炸伤或飞滚石砸伤引起的人员伤亡事故。(2)边坡坍塌引起的各类事故。(3)机械设备操作不当引起的机械伤害事故。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(4)施工现场未遵守《临时用电方案》,导致触电伤害事故。(5)由于自然灾害引起的各类事故。8.3预案原则(1)根本原则:安全第一,预防为主,综合治理。消除一切事故隐患,确保人员设备安全。(2)启动原则:在高边坡施工发生事故及灾害时,本预案由应急救援指挥部立即启动。(3)响应原则:应急救援指挥部成员、各应急救援小组成员在接到事故及灾害报告后,无论何时,只要在本地区,必须马上以最快的方式赶赴事故现场,按相应的事故处理预案正确有效地开展事故应急处理和救援工作,尽可能避免或减少人员伤亡,尽最大努力减少事故损失和缩小事故影响范围。(4)指挥原则:在应急救援指挥部成员未到达现场前,事故处理由工区负责人负责指挥;在应急救援指挥长未到达之前,事故处理由应急救援指挥部成员指挥;应急救援指挥长到达现场后,事故处理由指挥长统一指挥。(5)处理原则:事故应急处理坚持局部利益服从全局利益,一般工作服从应急工作的基本原则。8.4组织机构成立应急抢救领导小组,明确责任分工。序号姓名小组职务联系方式备注1刘宗武组长2侯立友副组长3罗毅副组长4程序组员5蔡海军组员35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案6胡瑞组员7姚栋组员8.5职责分工(1)应急救援领导小组组长:在遇到重大突发危害事件发生时,接到报警报告后,根据制定的应急救援预案,组织、指挥各方面的资源开展应急救援抢险工作。通知各应急救援组立即赶往现场,向其下达各种应急处理指令,进行排险抢险、应急救援,并根据险情程度与应急救援领导小组的应急能力决定是否需要外部资源的援助。(2)应急救援领导小组副组长:协助组长负责应急抢险的具体指挥工作,指挥各应急救援落实排险抢险、应急救援的具体措施,并及时向组长报告应急救援领导小组的工作情况。当组长不在现场时,自动承担组长的一切职责。(3)通讯联络组:接到组长的通知后,立即与事发现场保持畅通的联系,根据险情程度和需要与地方政府、医院、消防、公安等相关部门进行联系。如组长决定需要外部资源援助,接到指令后迅速与相关部门进行联系,报告有关情况并派人到指定地点接车、接人、接物,引导抢险救援人员、物资到事发现场。(4)救护行动组:接到组长的通知后,应立即赶到现场组织人员抢救受伤者脱离事故危险区域,同时根据具体情况通知医疗机构前来救护,在专业医疗人员没有到达之前对受伤人员进行简单救助。或者根据伤者人数及伤情将受伤人员迅速送往医院,通知医院做好救护准备,务必使人身伤害降至最低程度。(5)抢险救灾组:接到组长的通知后,立即赶到现场抓好事故现场的警戒和保卫工作,进行人员搜救、疏散受灾人员、现场侦察和组织救灾抢险工作。在确保人员安全的情况下,尽最大可能排险抢险、抢救物质财产,使国家和企业的财产损失减少到最低程度,把事故控制在一定的范围内。(6)后勤保障组:接到组长的通知后,应立即组织必须的物资材料、工器具、设备等,以确保抢救现场的需要。8.6响应流程(1)应急响应流程见图8.6-1:35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案图7.3-1应急响应流程框图(2)响应分级根据事故的危害程度、损失情况、影响范围等,将安全事故划分为:危险性事件(V)、一般事故(Ⅳ)、较大事故(Ⅲ)、重大事故(Ⅱ)、特别重大事故(Ⅰ)五级。发生一般事故后,应急领导小组在接到事故信息后在1小时以内上报项目经理部。应急领导小组根据事故等级,启动应急预案,采取相应的应急行动,安排物资部门准备相应的物资与设备供给,组织相适合的人力投入抢险。必要时请求上级部门扩大应急响应等措施。V级响应:发生险性事件,现场人员立即通知项目经理部,采取预防预警措施,及时反馈险性事件发展形势,由项目部安委会根据事件处置进展情况决定是否启动应急预案。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案Ⅳ级响应:发生一般事故,立即启动本预案并上报项目经理部,抢险队伍立即到场,后勤保障立即到位,听从应急指挥调配,应急领导小组随时掌握事故处置进展情况,将有关情况及时上报。Ⅲ级及以上级别响应:发生较大事故或重大及特大事故,立即启动本预案并上报项目经理部,并报请地方政府应急办、地方安监局。抢险队伍立即到场,后勤保障立即到位,听从应急指挥调配。应急领导小组赶赴现场进行先期处置,并协助有关部门的专家和人员到场采取应急措施,根据应急指挥部的安排,采取措施防止事故进一步扩大,避免次生灾害可能造成抢险救援人员伤亡事故。超过本项目部应急预案范围时,报请公司主管部门启动相应的应急预案。主要报告以下内容:①发生事故的工区及事故发生的时间、地点。②事故的简要经过、伤亡人数、直接经济损失的初步估计。③事故原因、性质的初步判断。④事故抢救处理的情况和采取的措施。⑤需要有关部门和单位协助事故救援和处理的有关事宜。⑥事故的报告单位、签发人和报告时间。(3)救援抢险响应①应调动项目部内能够参加救援抢险的人员、机械投入抢险救援活动;当事态广大,需要外界支援时,应当及时向外界请求支援;需要疏散、撤离人员和群众时,应当及时派专人组织撤离工作。②当事故发生,项目经理部必须首先开展应急救援行动,并且立即派人向总监办、业主报告;项目部在达到事发现场后应当立即了解情况,进行救援分工,在事态扩大时调集项目内部人员、机械、车辆投入抢险,确保应急行动有效进行;当事态发展至项目内部能力已不能完成救援时,应当立即向总监办、业主请求援助;③派人维持救援秩序,疏通救援通道,设立警戒范围、防止无关人员进入事故范围;阻断危险源,切断电源(关闭易燃易爆管路、转移易燃易爆物品)避免危险扩大,同时转移贵重器材、物资和机械设备;35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案④抢救出的伤员转移至安全地带,在做止血和简单包扎后,及时送往医院抢救;项目部必须派人与公安、交警、医院等部门取得联系,为救护伤员提供最便捷的通道;对危重伤员的救护,必须在保证不会造成伤员二次伤害的条件下进行救护;⑤事故被控制,不可能出现扩散时,应当对事故现场进行清理检查,查找有无遗留人员和危险源,避免疏漏造成损失加大;因事故救援,可能造成影响环境的,在事故被控制后,及时控制环境影响,避免造成环境污染事故;应急行动结束,必须清点人数,防止发生人员失踪事故的疏漏8.7就近医院通讯联系及行车路线(1)就近医院通讯录表8.7-1受伤类型救治医院医院地址医院电话脑颈外伤、胸腔受伤、骨折、其他伤害三明市第一医院三明市梅列区列东街东新一路29号0598-0598-轻微擦伤大田县奇韬镇卫生院奇韬中学西北方向78米左右0598-(2)就近医院行车路线图8.7-2三明市第一医院线路图大田县奇韬镇卫生院线路图8.8报警与报告8.8.1报告程序35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案施工过程中施工现场发生无法预料的需要紧急抢险处理的危险时,应迅速逐级上报,顺序为抢险领导小组、上级主管部门。由安全环保部负责收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。8.8.2报告内容(1)发生事故的具体地点。(2)事故类型:①爆破作业时炸伤或飞滚石砸伤事故。②爆破地震波、冲击波等危害效应引起的各类事故。③边坡坍塌引起的各类事故。④机械设备操作不当引起的机械伤害事故。⑤由于自然灾害引起的各类事故等。(3)有无人员伤亡。(4)事故严重程度。(5)现场抢险救援情况。8.9应急救援措施与操作步骤8.9.1火灾、爆炸事故应急预案(1)发现火灾、爆炸事故后,要及时向项目部应急救援领导小组报告,并说明发生火灾或爆炸的地点、燃烧(爆炸)物质的种类和数量、火势情况,报告人姓名、电话等详细情况。(2)项目部应急救援领导小组接到电话报告后,立即通知义务消防队员赶扑火场,拨打“119、120”报警电话报警,通报以下信息:名称、地址、火灾情况、着火物资及火势大小、联系电话。并指派专人到路口引导消防队,同时通知有关部门立即切断危险电源,通知当地附近医院派医生一起赶赴火场,并做好准备抢救受伤人员工作。义务消防队员接报后应立即戴好安全帽及其他防护用具、消防器材等赶赴火场。(3)火灾较大时立即启动应急救援预案,各应急救援组迅速行动起来。①灭火作战人员负责扑救火灾。②抢救疏散人员负责抢救被困人员及贵重物资,在人员集中的场所,要有计划、有组织地疏散人员,抢险救灾按照“先人员后物资,先重点,后一般”的原则进行,抢救人员要戴齐防护用具,注意自身安全,防止发生意外事故。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案③安全保卫人员负责火灾现场及周围的安全保卫,对危险区域的警戒,对现场抢救出的人、财、物进行管理和疏散,预防破坏、哄抢、盗窃等事件的发生,扑救过程中及扑救工作结束后对火灾现场加以保护。④后勤保障人员负责火场上器材装备、供水排水、供电照明、运输工具、食品衣物等灭火工作所需的各种物资供应保障工作。(4)当爆炸物品着火或火场上有爆炸物品时,要及时疏散并冷却爆炸物品,疏散时防止对爆炸物品进行摔、抛、拖、拉。对于爆炸物品的燃烧,可用水扑救,但应注意避免强大水流的冲击。(5)火场存在有毒气体时,要迅速查明火场上毒气的类别性质、扩散范围、来源和数量,以此为依据来决定能否在佩戴防毒用具的情况下,安全地出入火场进行各种扑救工作。(6)火灾扑灭后由应急救援领导小组组织对火灾原因进行调查并提出处理意见。(7)注意事项:重要的档案资料一旦着火不可用水扑救。比重轻于水的易燃液体着火后不宜用水扑救。高处电器设备不能用水扑救。硫酸、硝酸盐酸遇火不能用水扑救。8.9.2坍塌事故应急预案(1)发生坍塌事故后,应立即报告应急救援领导小组,由项目经理负责现场总指挥。发现事故人员首先高声呼喊,通知现场安全员,并由安全员组织施工人员紧急撤离至安全区域。(2)如有人员受伤,立即拨打“120”急救中心电话取得联系,详细说明事故地点、严重程度,并派人到路口接应。(3)在向有关部门电话求救的同时,对受伤人员在现场安全地带采取可行的应急措施,如现场包扎止血等措施。防止受伤人员流血过多造成死亡事故发生。对呼吸、心跳停止的伤员予以心脏复苏。(4)若事故严重,要立即上报公司及有关部门,并启动公司应急救援预案。(5)如有人员被掩埋,要采取有效安全防护措施后,组织人员按部位进行人员抢救,尽快解除重物压迫,减少伤员挤压综合症的发生,并将其转移至安全地方,防止事故发展扩大。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(6)注意事项:立即停止施工,注意、观察基坑周边建筑物或设备。胸外心脏挤压、人工呼吸不能轻易放弃,必须坚持到底。8.9.3触电事故应急预案(1)发生触电事故,现场人员要迅速拉闸断电,尽可能地立即切断总电源(关闭电路),也可用现场得到的干燥木棒或绳子等非导电体使触电人员脱离带电体。(2)将伤员立即脱离危险地方,组织人员进行抢救。(3)若发现触电者呼吸或呼吸心跳均停止,则将伤员仰卧在平地上或平板上立即进行人员呼吸或同时进行体外心脏按压。(4)立即拨打120向当地急救中心取得联系,应详细说明事故地点、受伤程度、联系电话,并派人到路口接应。(5)通知有关现场负责人。维护现场秩序,严密保护事故现场。(6)注意事项:在未脱离电源时,切不可用手去拉触电者。事故发生后要组织人员进行全力抢救,视情况拨打120急救电话和通知有关负责人。心肺复苏抢救措施要坚持不断的进行,不能随便放弃。注意保护好事故现场,便于调查分析事故原因。8.9.4高处坠落事故应急预案(1)迅速将伤员脱离危险地方,移至安全地带。(2)保持呼吸道畅通,若发现窒息者,应及时解除其呼吸机能障碍,应立即解开伤员衣领,消除伤员口鼻、咽、喉部的异物、血块、分泌物、呕吐物等。(3)有效止血,包扎伤口。视伤情采取报警或简单处理后去医院检查。(4)伤员有骨折、关节伤、肢体挤压伤、大块软组织伤要进行简易固定。若伤员有断肢情况发生,应尽量用干布包裹,转送医院。记录伤情,现场救护人员应边抢救边记录伤员的受伤部位、受伤程度等第一手资料。立即拨打120向当地急救中心取得联系,应详细说明事故地点、受伤程度、联系电话,并派人到路口接应。(5)通知有关现场负责人。维护现场秩序,严密保护事故现场。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(6)注意事项:事故发生后要组织人员进行全力抢救,视情况拨打120急救电话和通知有关负责人。重伤员运送应用担架,胸部伤者一般取半卧位,脑损伤者一般取仰卧偏头或侧卧位,以免呕吐误吸。注意保护好事故现场,便于调查分析事故原因。8.10应急救援装备及应急救援药品(1)为保证发生突发性事故时,救援工作能顺利展开,在施工现场应准备好常用的应急救援装备及药品等。(2)应急救援药品包括:外用药品:双氧水、雷佛奴尔水、红药水、碘酒、消毒的棉签、药棉、凉油或驱风油、三角巾、急救包。口服药:人丹、十滴水、保济丸或藿香正气丸、一般退烧药品。(3)应急救援装备见下表。序号器材设备名称用途数量单位备注1安全帽个人防护51顶2安全带个人防护10条3监测仪器应急监测1台4交通车辆应急运输1辆5灭火器应急救火20个6急救药箱应急救护2个7担架转运伤员2个8木方、脚手板临时支护适量第九章雨季施工措施9.1雨季施工措施由于福建省雨季降水量大,降水时间持续长,且路基开挖施工属于露天作业,所以做好雨季施工措施准备,是保证桩基施工工期的重要措施。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(1)与当地气象水文部门取得联系,随时掌握气象预报和汛情,以便更为合理的安排和指导施工,并组建防汛领导小组,全面领导并组织汛情预报和抗洪抢险工作。(2)生产设施存放地都设在最高洪水位以上地方,并与泥石流沟槽冲积堆保持一定的安全距离。(3)雨季要做好施工防范措施及各种临时设施的防、排水工作并确保排水沟渠的畅通,保证雨季作业的场地不被洪水淹没并能及时排除地面水;雨季来临前备足所需材料,保证施工顺利进行。第十章工期保障措施10.1施保证工期的组织管理10.1.1成立工期保证管理领导小组组建强有力,高效运转的指挥系统,委派具有多年工作经验、综合管理能力强的领导全面负责本项目工程工期,成立管理型、知识型、协调型的工程项目经理部领导班子,并要求调集精兵强将进行工程实施。为确保工程按期完成,项目经理部成立以项目经理为组长、项目副经理、项目总工程师为副组长的工期管理领导小组。10.1.2明确工期管理责任(1)项目部的责任负责对业主全面履约,确保合同工期;从项目开始和在项目实施过程中,分别编制总进度纲要,总进度规划,总进度计划,各子单位和各子项目进度计划并实施;对下达的工期计划目标进行监督检查,及时纠偏;保证各种资源配置到位,保证资金充足,保证人员、机械设备、材料的供应;实行目标管理,进行阶段考核兑现;及时与业主、监理单位沟通,进行工期宏观控制;在合同工期之内,实现项目工期计划目标;动态配置各种生产要素;制订并落实各施工阶段的工期计划。跟踪控制生产过程,落实有关措施。(2)各施工队责任执行各施工阶段的工期计划;按计划安排进行工序施工;缩短工序作业间隔时间,提高综合效率;加强机械操作培训,充分发挥机械效能;开展劳动竞赛,比优争先。10.1.3强化进度计划管理35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案从工程开始,就按照项目法施工的要求精心组织,精心施工,编制优化施工总体进度,分阶段工期和各分项工程施工周期、施工工期,布置施工计划。在施工过程中,根据工程进度实际情况,比较进度实际值与计划值及时采取有效的纠偏措施,加大人力、物力和机械设备投入,确保全面履约,实现工期计划目标。(1)加强对全体施工人员的思想教育树立一个“干”字,确保一个“好”字,好中求省,好中求快。树立“时间就是效益,进度就是信誉”的思想,以战斗姿态投入工程施工。(2)制订切实可行的工期计划依据工程施工总体计划表的安排,进行各种资源的配置,并有重点的加大机械设备和前期货币资金的投入,制订切实可行的工期计划目标,并把它做为重要的考核内容纳入施工合同管理之中。在定期召开的计划管理会议或不定期召开的该工程专题会议中进行对照性审查,若发现有进度滞后现象,要调查情况,分析原因,并立即调整计划,采取得力措施,以完成阶段性工期计划来确保工期目标的实现。(3)定期召开计划工作会议项目经理部每月召开工作会议,总结上一个月的生产计划完成情况及原因,兑现奖罚;安排部署下一个月的作业任务和时间要求。每周召开一次各作业队负责人会议,协调解决生产过程中出现的重复性问题,明确任务完成人和完成日期。(4)加强作业队的计划管理工作各队当天完成任务情况及需要解决的问题由现场调度汇总,报项目经理和总工程师及时安排各部门及有关人员进行落实,并将结果反馈调度,没有解决的问题立即请示分管领导,查找原因,落实责任人,限期解决。各施工队坚持每天一次的生产布置会,对当天的生产情况加以总结,同时安排下一天的生产计划,并认真研究和布置下一天所需机械设备,物资材料和劳动力人数,让每一个施工人员明白各自的本职工作,做到分工明确,任务清楚。(5)做好外部协调工作积极配合业主和地方政府做好征地拆迁等相关工作,多渠道融洽地方关系,努力把施工外部的不利影响因素降到最小。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(6)建立严格的《工程施工日志》制度每日均详细记录作业内容、工程进度、施工质量,出现异常情况及处理方法,同时将劳动力使用人数,机械运转、材料供应等有关情况均记录在内。(7)建立奖罚严明的经济责任制每季度进行一次总结,对提前完成任务的相关责任人进行奖励;未能按时完成任务的按拖延的天数进行罚款,谁拖延谁受罚。多次完成任务不力者调离岗位,同时广泛开展“劳动竞赛”、“流动红旗评比”等活动,激发广大职工的工作热情和创造性,提高劳动效率,确保工期的实现。10.2保证工期的施工准备措施由于本项目线路长、工程内容多、工程量大、技术含量高、工期紧、前期准备工作繁重,为确保本桩基工程施工工期,将作好以下充分的施工准备。(1)取得地方各部门的理解、支持、配合,在协调中要有超前意识;(2)对施工方案、安全监测等重大问题提前考虑,解决技术难题,确保施工顺利实施;(3)及早进场,做好开工前的各项准备工作;(4)高标准修建临时工程设施,重点抓住通路、通电、通水及生产和生活房屋建设,同时做好征地拆迁的协助工作,缩短施工准备时间,迅速掀起施工生产高潮。10.3保证工期的技术保证措施(1)由项目总工程师全面负责该项目的施工技术管理,工程部负责制定施工方案,编制施工工艺,及时解决施工中出现的问题,以方案指导施工,防止出现返工现象而影响工期。(2)实行图纸会审制度,在工程开工前由各级总工程师组织有关技术人员进行设计图纸会审,及时向业主和监理工程师澄清施工图纸和其它技术文件中的错误和可疑之处,使工程顺利进行。(3)编制土石方开挖专项施工方案,运用网络计划技术,实行动态管理,及时调整各项工程的进度计划,确保总工期目标实现。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(4)实行技术交底制度。施工技术人员在施工之前及时向班组做好详尽的技术交底,对各个施工过程做好技术跟踪监控,发现问题及时解决,防止工序检验不合格而进行返工,延误工期。(5)加强调度工作,采用网络化计算机技术,实现工程进度信息化管理。在过程控制中,加强调度管理,实行施工进度报告(日报、周报)制度,掌控工程进展情况,及时比对重点工程的实际进度和计划进度的偏差,分析成因,采取相应的对策措施。(6)推广新技术和新工艺,以加快工程进度的措施依靠科技进步,在全线施工中大力推广新技术、新装备、新工艺、新材料应用,实时跟踪工程科研攻关项目的进展,做好消化吸收、转化应用。开展首段首件示范,快速形成成果,积极推广,保证科技生产力效益、效率最大化。及时总结经验,不断优化施工方案。向技术要效率,向科学要工期,以“四新”技术为工期保驾护航。10.4保证工期的质量保证措施抓进度的过程就是抓质量、抓安全的过程,因为过程控制的每一步都是按照正确方法进行的,只要不偏离、不犯错误,就能达到正确的“目的地”。加强原材料质量管理。杜绝由于原材料不合格造成窝工、返工现象发生。强化施工工艺的标准化,编制质量控制方案,实施预测预防,进行超前控制,防患于未然,以保证每一分项工程和每个关键工序控制点的施工质量。从而保证工程顺利开展。通过质量目标的严格控制,做好预控监控工作,可以做到不因为质量影响进度,从而使工程进度目标得以实现。以人为本,落实好质量与进度目标的概念,在固有的条件下,提高参见施工队伍、人员的质量与进度意识,协调好质量与进度的关系,摆正对质量与进度的态度,积极主动协调工作,将进度安排的连续、均衡,保证工期的有效性和质量的可靠性。10.5保证工期资源配置保证措施10.5.1机械设备保证措施35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案“工欲善其事,必先利其器”。施工机械做到统筹安排、统一调配、合理使用。组织机械化流水作业,做到施工机械的使用高效化,并做好施工机械的维修保养工作,施工现场设置修理场,保证施工机械的正常运转。对重要的、常用的机械和机具应留有富余备用设备,以防万一。10.5.2资源保证其它措施成立一个施工经验丰富、组织管理能力强,结构形式合理的项目领导班子,配备一批优秀的技术骨干,生产骨干和性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍。10.6保证工期的计划安排措施(1)在工程开工前,严格按照《工程施工承包合同》的总工期要求,提出工程施工总进度计划,并对其科学性和合理性,以及能否满足合同工期的要求并有所提前等问题,进行认真审查。(2)在工程施工总进度计划的控制下,编制重点控制工程施工计划横道图和网络图,并依次为主线逐月(周)编制出具体的工程施工计划和工作安排。(3)制定周密详细的施工进度计划,抓住重点难点工程及其关键工序,对影响到总工期的各施工工序和作业给予人力和物力充分保证,确保总进度计划的顺利完成。(4)对生产要素认真进行优化组合、动态管理。灵活机动地对人员、设备、物资进行调度安排,及时组织施工所需的人员、物资进场,保障后勤供应,满足施工需要,保证连续施工作业。(5)缩短进场后的筹备时间,边筹备,边施工。全线施工,多头并进。(6)工程计划执行过程中,如发现未能按期完成计划的情况时,必须及时检查分析原因,立即采取有效措施,调整下周的工作计划,使上周延误的工期在下周赶回来。在整个工程的实施过程中,坚持“以日保周,以周保月”的进度保证方针,确保总工程进度计划的实现。第十一章文明施工及环境保护措施11.1文明施工11.1.1安全文明施工目标35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案做到“一通、二无、三整齐、四清洁、五不漏”的标准。现场布局合理,环境整洁,物流有序,标识醒目,标牌规范。杜绝重伤以上事故,死亡事故为0;事故率控制在2‰。11.1.2文明施工措施(1)施工驻地和施工现场严格按文明施工标准布设,在施工现场建立“五牌一图”施工标志,即:工程概况牌、文明施工管理牌、组织网络牌、安全纪律牌、防火须知牌和总平面施工布置图。对施工现场采用开放式施工,生产和生活办公区采用半封闭围墙隔离。(2)加强施工管理,注重文明施工。在施工过程中坚持科学化、规范化施工作业,讲究工艺质量,规范工序操作,坚持文明施工,安全生产,杜绝野蛮操作的不良行为。(3)保持施工现场整洁,施工材料及机具堆置停放整齐,大型施工设备、水、电线路安装规范,确保达到施工作业场地井然有序和文明工地的标准。(4)加强施工驻地建设管理,工地宿舍、食堂、浴室、厕所等公共设施,应符合卫生防疫规定。改善职工生活、生产条件,搞好施工场地的环境卫生,减少疾病,使施工及管理人员保持良好的精神状态,以适应持续紧张的工程施工。(5)安排好职工文化娱乐活动,大力宣传高速公路建设的重要意义,鞭策激励全体施工人员的积极性和创造性,努力为工程建设作出贡献。(6)遵纪守法,尊重业主和监理工程师,尊重地方政府,密切搞好与当地群众的关系,遵守村规民约,尊重当地群众生活习惯及民簇宗教信仰,对施工场地、便道定期进行维护并洒水防尘,有效控制居民生活区的施工噪音,千方百计减少施工扰民,营造现代化施工环境。11.2环境保护11.2.1环保目标:做到少破坏、多保护、少扰动、多防护、少污染、多防治。使环境保护监测控制与控制结果达到设计文件及有关规定要求。11.2.2环境保护体系35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案(1)环境保护组织机构建立以工区长为首的,安全环保部为主责部门,各作业工区为主体的生态环境保障体系。制定详细的环境保护措施(包括保护自然保护区、水土流失、水污染、野生动植物、维护生态平衡系统、维护土壤生物即避免土壤沙化,避免人为恶化环境等)。(2)环境保护组织机构的主要职责贯彻执行有关环境保护、水土保持、野生动物保护的法规和标准;落实设计和施工组织设计中的环境保护措施;制定并组织实施施工环境保护预报监控系统;宣教生态环境保护法。11..2.3林木、植被、土地及地下水资源保护措施(1)对施工人员加强保护自然资源教育,严禁随意砍伐树木。(2)保护原有植被。对合同规定的施工界限外的植物、树木等维持原状;砍除树木和其它经济植物时,事先征得所有者和业主的同意,严禁超范围砍伐。(3)及时清运桥涵施工中开挖的土石方,不填塞河、沟等。(4)充分做好弃土场地的植被恢复与绿化、临时施工场地的复耕还田工作。(5)对路基弃方在堆弃过程中需先修好土坝并作好地表水的引排疏导,不得向河流和设计范围外的场地弃土。(6)营造良好环境。在施工现场和生活区设置足够的临时卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境。11..2.4水环境保护措施(1)靠近生活水源的施工,用沟壕或堤坝同生活水源隔开,避免污染生活水源。(2)施工机械的废油废水,采用隔油池等有效措施加以处理,不超标排放。(3)生活污水采取二级生化或化粪池等措施进行净化处理,经检查符合标准后排放。35 莆炎高速公路三明段YA14合同段奇韬互通入口便道施工方案11.2.5大气环境保护措施(1)在设备选型时选择低污染设备,并安装空气污染控制系统。(2)在运输水泥、石灰等易飞扬物料时用篷布覆盖严密,并装量适中,不超限运输。(3)配备专用洒水车,对施工现场和运输道路经常进行洒水湿润,减少扬尘。(4)对汽油等易挥发品密闭存放,并尽量缩短开启时间。(5)在有粉尘的作业环境中作业,除洒水外,作业人员配备劳保防护用品。11.2.6生态环境保护措施营造良好环境。在施工现场和生活区设置足够的临时卫生设施,经常进行卫生清理,同时在生活区周围种植花草、树木,美化生活环境。对有害物质(如燃料、废料、垃圾等)要通过焚烧或其它措施处理后运至指定地点进行掩埋,防止对动、植物造成损害。35'
