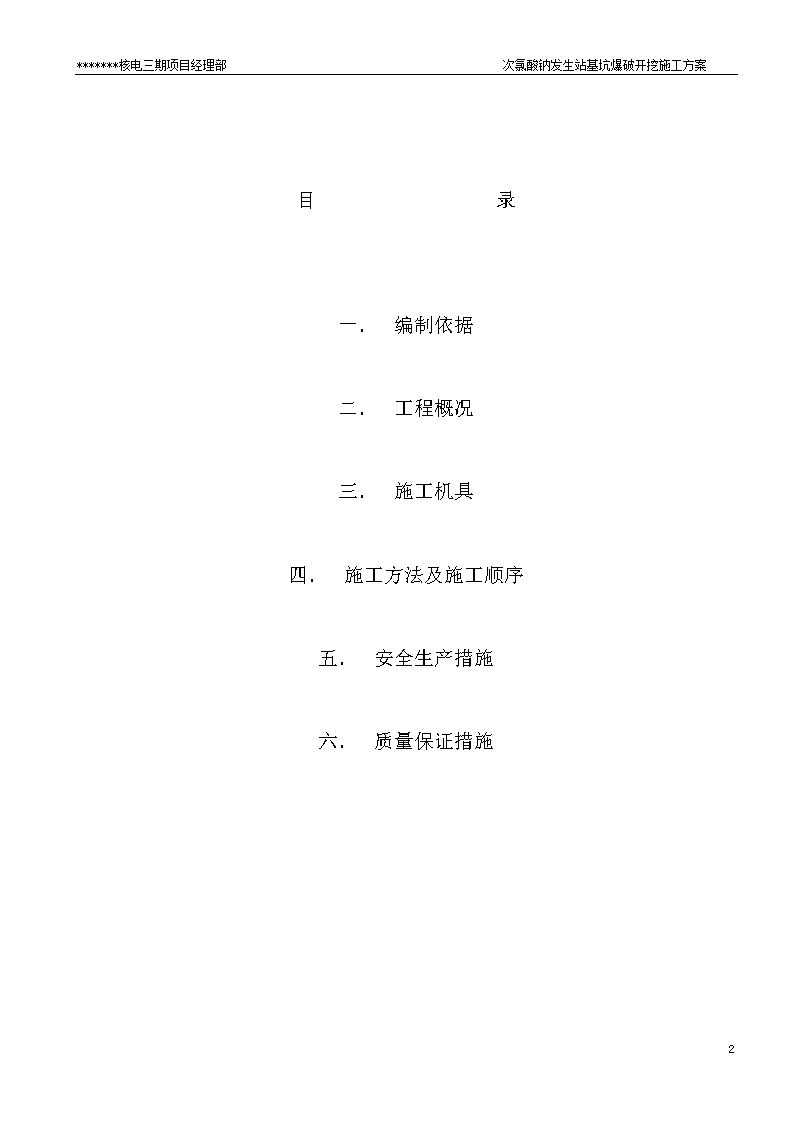

'*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案目录一.编制依据二.工程概况三.施工机具四.施工方法及施工顺序五.安全生产措施六.质量保证措施20

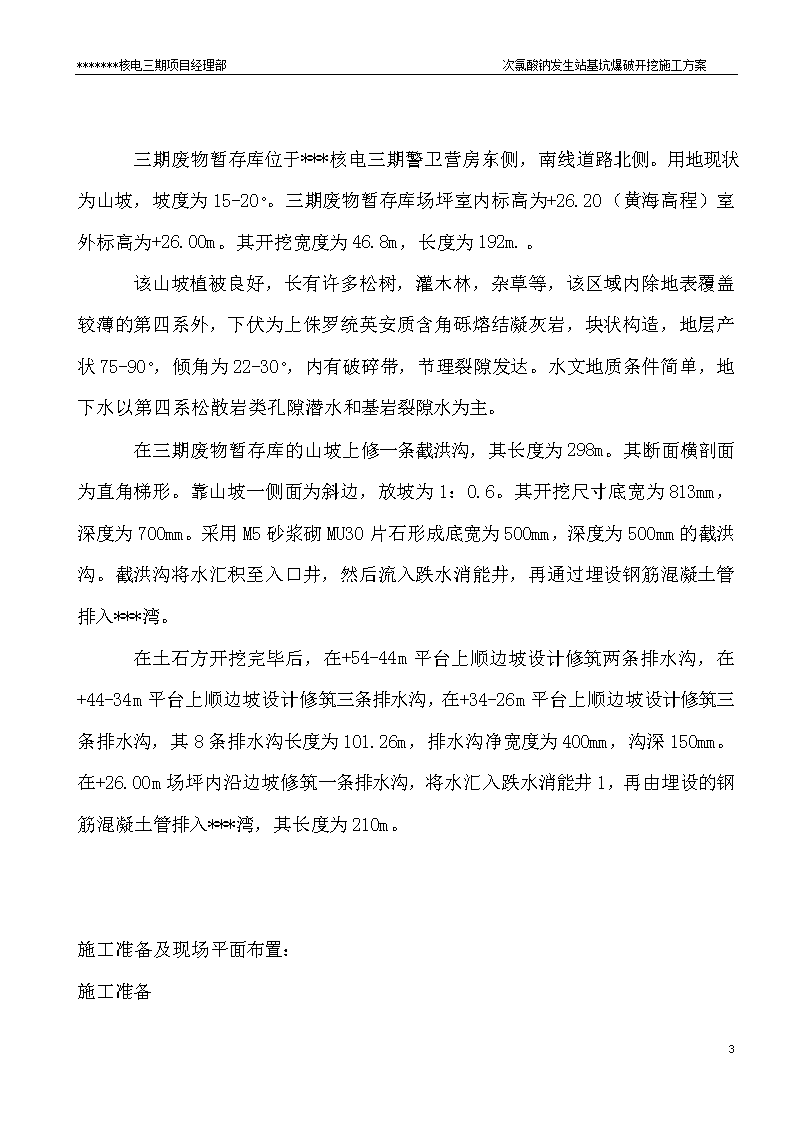

*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案三期废物暂存库位于***核电三期警卫营房东侧,南线道路北侧。用地现状为山坡,坡度为15-20。。三期废物暂存库场坪室内标高为+26.20(黄海高程)室外标高为+26.00m。其开挖宽度为46.8m,长度为192m.。该山坡植被良好,长有许多松树,灌木林,杂草等,该区域内除地表覆盖较薄的第四系外,下伏为上侏罗统英安质含角砾熔结凝灰岩,块状构造,地层产状75-90。,倾角为22-30。,内有破碎带,节理裂隙发达。水文地质条件简单,地下水以第四系松散岩类孔隙潜水和基岩裂隙水为主。在三期废物暂存库的山坡上修一条截洪沟,其长度为298m。其断面横剖面为直角梯形。靠山坡一侧面为斜边,放坡为1:0.6。其开挖尺寸底宽为813mm,深度为700mm。采用M5砂浆砌MU30片石形成底宽为500mm,深度为500mm的截洪沟。截洪沟将水汇积至入口井,然后流入跌水消能井,再通过埋设钢筋混凝土管排入***湾。在土石方开挖完毕后,在+54-44m平台上顺边坡设计修筑两条排水沟,在+44-34m平台上顺边坡设计修筑三条排水沟,在+34-26m平台上顺边坡设计修筑三条排水沟,其8条排水沟长度为101.26m,排水沟净宽度为400mm,沟深150mm。在+26.00m场坪内沿边坡修筑一条排水沟,将水汇入跌水消能井1,再由埋设的钢筋混凝土管排入***湾,其长度为210m。施工准备及现场平面布置:施工准备20

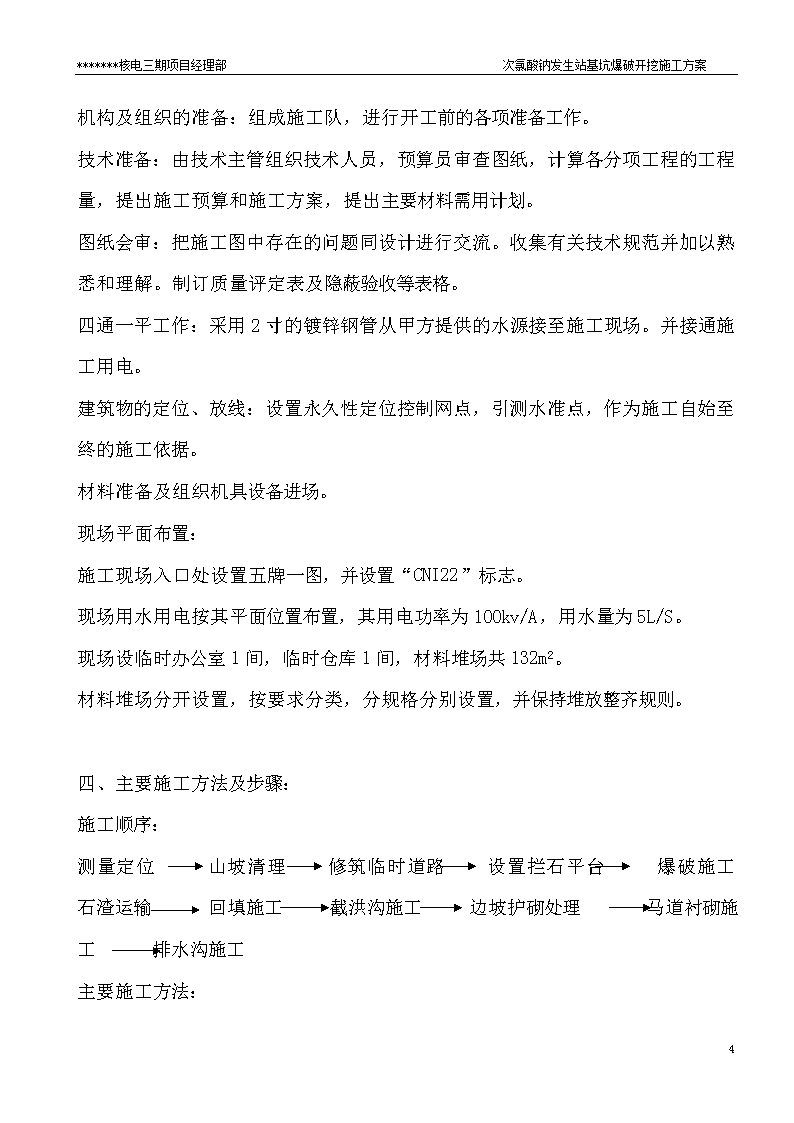

*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案机构及组织的准备:组成施工队,进行开工前的各项准备工作。技术准备:由技术主管组织技术人员,预算员审查图纸,计算各分项工程的工程量,提出施工预算和施工方案,提出主要材料需用计划。图纸会审:把施工图中存在的问题同设计进行交流。收集有关技术规范并加以熟悉和理解。制订质量评定表及隐蔽验收等表格。四通一平工作:采用2寸的镀锌钢管从甲方提供的水源接至施工现场。并接通施工用电。建筑物的定位、放线:设置永久性定位控制网点,引测水准点,作为施工自始至终的施工依据。材料准备及组织机具设备进场。现场平面布置:施工现场入口处设置五牌一图,并设置“CNI22”标志。现场用水用电按其平面位置布置,其用电功率为100kv/A,用水量为5L/S。现场设临时办公室1间,临时仓库1间,材料堆场共132m2。材料堆场分开设置,按要求分类,分规格分别设置,并保持堆放整齐规则。四、主要施工方法及步骤:施工顺序:测量定位山坡清理修筑临时道路设置拦石平台爆破施工石渣运输回填施工截洪沟施工边坡护砌处理马道衬砌施工排水沟施工主要施工方法:20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案山坡清理测量定位后,采用人工砍伐该工程范围内的树木,杂草,使山体表面植被清理干净,符合爆破施工的要求。修筑一临时上山道路根据该山坡地形特点,修筑一条上山道路,其路面宽8m,转弯处宽为10m,道路纵坡度为8-10%。在道路修筑时,采用YT-28凿岩机钻爆破孔,然后装入φ32mm乳化炸药进行爆破,爆破后的石渣用反铲装入自卸式汽车运出,然后用推土机推平,使临时道路平整。设置一拦石平台为确保南线道路畅通,在该地段土石方爆破前,应先修筑一拦石平台。拦石平台宽为2.5m,标高为+26.00m。在拦石平台外侧沿南线道路每隔1m用YT-28凿岩机钻孔,孔深为1.1m,然后插入φ25mm的锚杆,锚杆外露1m,埋深1m,然后套一根脚手架钢管,再用钢管和扣件连接,使之成为一整体,再绑两层竹笆进行围护。在施工过程中应定期清理拦石平台的石渣。4.爆破施工根据此工程地形、地质情况以及本工程的设计要求和工程特点,为了保证施工工期,采用台阶深孔微差爆破的方法进形岩体剥离,剥离顺序自上而下进行。在施工中采用多工作面,进行爆破挖运交替作业。为了确保开挖后的边坡稳定,减弱爆破对最终开挖边坡的影响,因此在该工程进行常规爆破前,应对边坡进行预裂爆破。其预裂孔孔径为76mm,孔距为80cm,钻孔深度为10m,钻孔倾角角度为73.3。,线装药密度为0.4kg/m。起爆采用导爆管并联连接的方式起爆。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案然后采用ROC724或CHA660钻机进行常规爆破。由于该工程的最大开挖标高为+62.00m,场坪标高为+26.00m,为确保开挖后山体边坡的稳定,设计形成台阶式边坡。故深孔爆破的台阶与边坡设计的高度一致,按四层开挖从上而下进行。第一层高度为8m(+62-54m),第二层高度为10m(+54-44m),第三层为10m(+44-34m),第四层为8m(+34-26m)。钻孔的孔径为76mm,钻孔孔距为3m,排距为2m,钻孔倾角角度为85-90。,钻孔深度为10m。爆破孔钻好后,装填炸药。采用耦合连续装药结构,即底部放置乳化炸药做起爆药包,其余装散状膨化硝铵炸药,反向起爆,当遇水孔或雨天作业时,孔内采用φ63mm乳化炸药。装药长度为7.5m,填塞长度为2.5m。爆破采用排间微差爆破,微差间隔时间为50ms-100ms。为克服台阶底盘岩石的夹制作用,使爆破后不残留根底,形成平整的底部平台,有利于挖运,根据公式:h=(0.15-0.35)w式中w—底盘抵抗线,故取h=0.6m,在施工过程中,根据岩石的性质,地质条件等对超深进行调整。一次爆破规模取决于爆破安全,工期要求。为确保工期的顺利实现,并保证爆破施工的安全,在创造多个工作面后,高峰期日产量3000m3,每天爆破两次,一次爆破量1500m3,炸药量750kg。爆破过程中,应采用小抵抗线,穿孔距的破排间微差爆破,分段装药等技术措施,降低大块率,对不符合要求的大块岩石,采用YT-28小风钻进行二次解体破碎。根据公式计算,爆破冲击波安全距离:RK=25Q1/3=25×2001/3=146.2m,飞石安全距离:RF=(15-16)×7.6=121.6m,爆破振动的安全距离:R=(k/v)1/aQm=(200/5)1/1.8×2001/3=45.39m。根据核电一期控制室最大允许粒子速度不大于2mm/s,计算其安全距离:R=(k/v)1/aQm=(200/0.2)1/1.8×2001/3=271.44m。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案经上述计算可知,爆破地点距三期警卫营房最近距离为64.5m,爆破地点距一期控制室远大于271.44m,因此核电一期是安全的,警卫营房是安全的,不会对***核电一期的相关设备产生影响,也不会对工程周围的建筑物产生影响,能确保核电一期工程的正常运行。为了减弱爆破对场坪基岩的影响,在+34-26m平台进行深孔爆破时,预留1m的保护层,待开挖完毕后,采用YT-28凿岩机进行钻孔,孔距为0.8m,排距为0.6m,钻孔深度为设计底板标高。当挖掘机挖至最终底板场坪时,若基础表面岩石松动或风化时,采用人工清理。爆破后,采用反铲挖掘机装渣,自卸式汽车沿上山道路经核电三期北线道路,一期海堤公路将石渣运出。爆破挖运在空间上同时展开,沿山破自上而下逐层进行,逐步推进。在上一层施工时,在不影响的情况下,开始下一层的施工。5.回填施工爆破施工完毕后进行回填施工。碎石类土、砂土和爆破石渣用作表层以下的填料,含水量符合压实要求的粘性土可用作各层填料;碎块草皮和有机质含量大于8%的土,仅用于绿地填方;淤泥和淤泥质土一般不能用作填料,仅用于填筑绿地表层;碎石类土或爆破石渣用作填料时,其最大粒径不得超过每层铺填厚度的2/3,当使用振动碾时,不得超过每层铺填厚度的3/4,铺填时大块料不应集中,且不得填在分段接头处或填方与山坡连接处;填方内有打桩或其它特殊工程时,块石填料的最大粒径不应超过设计要求;有压实要求的地段其填料中不得含有植物和农作物;如填方基土为软土时应根据软土实际情况作现场处理。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案在回填前,应对回填区内的积水、淤泥和杂物进行清理,清理干净后根据土质、压实系数和机具性能分层回填分层压实,分层厚度为0.5-1.0m,压实系数要求为建筑和管线地段不得小于0.95,道路路面以下0.4-1.2m范围内不得小于0.98;路面以下大于1.2m范围内不得小于0.95,低填方和零填以及挖方0-0.3m范围内不得小于0.98,其它地段不得小于0.85。压实采用15T滚轮式压路机和振动荡压路机进行压实。6.截洪沟的施工为了进行截洪沟的施工,首先应修筑一条2m宽的便道至64.5m标高部位。采用人工进行开挖,若局部地段为基岩,则采用YT-28凿岩机钻眼爆破进行找平。便道修筑好后,从截洪沟坐标为x=68300.925,y=91682.237处,顺山坡向入口井1和入口井2进行沟槽开挖。开挖采用YT-28凿岩机进行钻眼爆破。其开挖宽度为813mm,开挖深度为700mm,靠山坡一侧的放坡系数为1:0.6。爆破后的石渣采用人工清理。当截洪沟开挖30m以后,截洪沟开始护砌。护砌采用M5砂浆砌MU30片石,砌筑厚度为200mm,砌筑时应上下错缝,缝内砂浆饱满。砌筑完毕后,采用1:3的砂浆抹面。每隔60m应设一道拦污栅,具体位置可根据现场实际情况适当调整,但在入口井1和入口井2前必须设一道拦污栅。拦污栅底宽为608mm,上口宽为908mm,高度为500mm,拦污格栅采用L60×40×6角钢和-40×10钢板制作而成。在安设的部位浆砌片石的同时预埋4个铁件,然后采用焊接将拦污栅与铁件固定,焊接采用三面围焊。截洪沟施工好后,进行入口井和消能井的施工。测量定位后,采用YT-28凿岩机钻眼爆破。入口井1、2的开挖尺寸为1.7×1.7m,设计底板标高为28.50m。跌水消能井1、2的开挖尺寸为2.85×1.7m,设20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案计底标高为21.95m。爆破后的石渣采用人工清理。开挖完毕后,按图纸要求绑扎钢筋,钢筋保护层为25mm,然后支设模板,预埋铁爬梯。模板采用钢模板,模板的连接采用U形卡及L形插销。在模板支设好后,经隐蔽验收合格后浇筑混凝土。先浇筑垫层,强度为C10,厚度为100mm。然后浇筑侧墙混凝土,强度等级为C25。混凝土采用分层浇筑分层振捣。振捣采用插入式振捣器进行振捣,振捣应密实,不得欠振漏振。在混凝土凝固后,开始洒水养护,经常保持混凝土表面湿润,其养护时间不得少于14天。当混凝土达到设计强度的70%时拆除模板,拆除时不能损坏混凝土的边及棱角。入口井和跌水消能井之间铺设钢管,钢管采用D426×10的钢管沿边坡铺设,先在边坡钻孔埋设固定钢管的钢箍,然后采用吊车配合进行人工安装铺设。跌水消能井另一端的22.40m标高部位需埋设D800mm的钢筋混凝土管,通向***湾。安设完毕后,将入口井和跌水消能井盖上钢筋混凝土盖板。7.边坡处理首先用φ48mm脚手架钢管及木跳板搭设操作平台,其钢管之间的连接采用扣件连接,并设置斜撑及剪刀撑加以稳固。木跳板之间应用铁丝与钢管绑扎牢固,严禁出现铺设探头板的现象。脚手架搭设好后,清理坡面的危石,用高压水枪清洗坡面,以清除碎石及裂隙内的泥土草根等杂物,要求冲洗干净。然后按要求由测量人员定出锚杆孔的平面位置,并用红油漆作出标记。然后利用20m3移20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案动式压风机送风,YT-28凿岩机垂直坡面钻锚杆孔,孔径为φ42mm,孔深符合设计要求。锚杆孔打设完毕后,用高压风将锚杆孔冲洗干净。经检查合格后,可注入M20水泥砂浆,水泥砂浆的配合比为1:2,在现场由人工拌合,随拌随用。然后插入合符设计要求的螺纹钢筋或圆钢。要求锚杆安设稳固。每间距3m,排距为2m的位置埋设一泄水孔,泄水孔采用φ50mmPVC管。泄水孔周围500×500mm的范围内应设反虑层,以防淤塞,PVC管的外端用塑料布包扎严密,以防喷射混凝土时堵塞。若局部地方存在裂隙水沿坡面流出,采用YT-28凿岩机钻孔后,埋设PVC管作泄水孔。采用PH30-74型混凝土喷射机进行喷射混凝土的施工,混凝土喷射顺序由上而下进行。混凝土强度等级为C20,在现场用搅拌机搅拌,搅拌好后应加入适量的速凝剂。喷射前应先清洗喷头,以免堵管。开始喷射时,喷头与受喷面应尽量保持垂直,且距受喷面的距离为1m左右。混凝土喷射的厚度为150mm,分三层喷射,每层喷射的厚度为50mm,下一层的喷射应在前一层混凝土达到终凝后进行。混凝土初凝后开使洒水养护,应经常保持混凝土表面湿润,养护时间不少于14天,在混凝土喷射的过程中,应严格抓好材料、配合比、喷层厚度等主要环节,并且岩石缝隙应喷满以增强其整体性,喷射完毕后,及时清理回弹物。护坡平面每隔10m设一伸缩缝,缝内填塞沥青木板或沥青麻筋。若局部边坡为微风化节理发达的岩石边坡,在锚杆安插好后,应挂钢筋网片,网片在现场加工成型,其直径为φ4mm的A3钢,每块网片周边钢筋直径为φ8mm,编网间距为200mm,编网尺寸为2×2m。钢筋网用12号铁丝与锚杆绑扎牢固。钢筋网与岩石面应留30mm的间距。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案若位于强风化带的边坡,坡度放缓为1:1,清理岩石后,支设模板,模板采用钢模板,要求模板支设稳固,然后浇筑混凝土使之形成混凝土骨架,混凝土处凝后洒水养护,待强度达设计要求的70%后拆除模板,检查混凝土质量,发现问题及时进行修补。然后用M5砂浆砌MU30片石。浆砌片石应由下而上进行。砌好后,采用1:3水泥砂浆将护坡勾缝。在上层边坡护砌完成后,为便于检查养护及维修,护坡顶部平台每隔5m设一钢筋拴绳环,并于坡面适当位置设一道钢爬梯。护坡施工完毕后,拆除脚手架。脚手架拆除应自上而下进行,不能违章作业,在脚手架拆除后,组织人员进行场地清理。8.马道衬砌施工在脚手架拆除和场地清理后,采用高压水冲洗马道基岩面,然后按要求支设模板。马道宽度为3m,厚度为150mm,靠马道外侧设一宽度为200mm,高度为200mm的拦水坎,马道横坡度为0.20%。模板支设好后经隐蔽验收合格后,采用泵送混凝土进行浇筑,混凝土的强度等级为C20,采用插入式振捣器振捣,振捣时应快插慢拔,振捣应密实,不得欠振漏振。待混凝土初凝后洒水养护,其养护时间不少于14天,待混凝土强度等级达设计要求的70%后拆除模板。9.排水沟的施工测量定位,然后采用YT-28凿岩机钻眼进行爆破开挖。排水沟的宽度为574mm,沟深0.6-0.8m。爆破时应先沿边线钻间距为0.6m的炮眼,然后在爆破区内钻间距为0.4m,排距为0.8m的梅花形布置的爆破孔。然后装入φ32mm的乳化炸药进行爆破,爆破后的石渣采用人工清理,集中堆放,然后采用装载机挖掘机装渣,自卸式汽车运输至弃渣场。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案排水沟开挖后,进行清理冲洗,然后支设模板,模板支设好后先浇筑底板混凝土,强度等级为C15,厚度为100mm,采用插入式振捣器进行振捣,振实后,初凝前用平抹子抹平压光。当底板混凝土强度达设计强度的70%时,可拆除模板,支设侧墙模板。模板采用钢模板,模板之间的连接采用U形卡及L形插销,并用短方木对称加固,然后浇筑C15混凝土,在浇筑过程中,采用插入式振捣器进行机械振实,表面采用铁抹子抹平压光。混凝土初凝后,洒水养护,养护时间不少于14天,当混凝土强度等级达设计要求的70%时拆除模板,检查有无蜂窝麻面等,若有应凿除原蜂窝麻面等缺陷的混凝土,然后采用细石混凝土或水泥砂浆抹平并压光。在接跌水消能井1的转弯处应设一圆形检查井。此检查井采用M7.5水泥砂浆砌MU7.5砖砌筑而成。其内径为1.25m,砖砌厚度为240mm,井底标高为+22.26m。首先对检查井进行开挖,开挖好后浇筑C15混凝土垫层,然后用M7.5砂浆砌筑MU7.5砖,同时预埋铁爬梯。砌筑好后,用1:2水泥砂浆进行抹面及勾缝。排水沟做好后,清理排水沟中的杂物和建筑垃圾。施工措施:冬季施工措施连续平均5天气温低于5。C时称为冬季施工,这时混凝土及其相关作业应采取相应措施,如混凝土施工时,可掺加防冻剂,水管必须采取保温防冻措施,即采用草袋包扎水管以防冻裂。汽车、钻机、反铲应加防冻液。雨季施工措施20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案在施工时,一般的零星小雨对该工程无大碍,中到大雨时刚施工完的混凝土及砂浆应采取薄膜覆盖防止雨淋。雨天铺砌块石,高度不应过高,以防土层受雨水影响而发生滑移现象。夜间施工措施由于该工期较紧,所以有夜间施工。夜间施工应加强照明,根据施工作业来确定,现场应设探照灯2盏,受夜间施工的特殊限制,夜间施工不宜安排交叉及高空作业。在晚上挖运石渣时,车辆应慢行。施工质量措施:加强对原材料的质量控制。所有材料进场必须提供质保书或产品合格证,不合格材料,构件禁止使用。混凝土配合比委托试验室试配,施工现场混凝土的搅拌严格按配合比进行,并按规定进行试块制作和试验,并提供试验报告。爆破时应严格控制超深,若炮眼超深应用细砂土回填至合格,装入炸药后,应堵塞炮孔。施工时应照设计的坡度和厚度挂线放样,以保证施工质量和外观整齐。加强测量定位工作,测量定位时应精心组织,确保测量精度。在+34-26m平台的开挖时,应严格控制钻机的钻孔深度,在装药前,应对每个炮孔进行检查,若超深20cm则用细砂土回填至合格。在预裂爆破孔的施工中,应采用角度测量措施及时调整施工偏差,确保最终边坡在爆破后平整光滑。在台阶爆破中,为了保证爆破效果和爆破质量,使块度均匀,减少大块,采用微差爆破技术。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案施工安全措施:进入施工现场的人员应配带好安全帽。风钻工在钻眼过程中应使风水管线连接牢固,严禁打干钻,爆破作业时应严格按操作规程进行,严禁违章作业。爆破前必须填写申请单,经有关部门批准后方可进行爆破。为有效控制爆破振动强度,在施工现场采用测震仪监控记录爆破振动冲击强度,以控制每次起爆药量或排间微差爆破中每排的起爆药量。在邻近爆破区域有要保护的建筑物和构筑物以及设备时,应对爆破区域做好覆盖工作,才能进行爆破。搭设脚手架时,应设剪刀撑及斜撑使脚手架搭设稳固,严禁出现铺设探头板现象。自卸式汽车运输石渣时不应装得太满,行驶时不应开得太快,以免石渣掉落伤人。为了确保边坡稳定,采用预裂爆破。由于三期警卫营房距爆破地点较近,爆破产生的空气冲击波可能破坏三期警卫营房的玻璃,因此在每次爆破前,应及时通知其打开窗户。20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案八、主要施工设备序机械或型号规格单数国别制造制造额定备注号设备名称位量产地产地年份功率1液压钻机CHA660台2瑞典瑞典95.1132打放炮眼2液压钻机CHA600或ROC742台1中国宣化94.6157打放炮眼3凿岩机YT-28台8中国沈阳98.2148打锚杆孔4空压机HP700台2英国伦敦96.3164现场供风5空压机HP600台1中国上海96.4123现场供风6反铲挖掘机PC-200台3日本日本95.7154挖土7反铲挖掘机EX200-5台2日本日本98.1168挖土8自卸汽车三菱台12日本日本97.12124运土9自卸汽车雷诺台6法国法国98.5124运土10自卸汽车55111卡玛斯台12苏联苏联98.578运土11推土机TY220台1中国宣化97.1279推土12推土机DX175台1日本日本98.1298推土13振动压路机W1803D/PD台1日本日本99.1268平整路基14砼喷射机PH30-74台2日本日本99.956喷锚15砂浆搅拌机UT2325台2日本日本97.678抹灰及砌筑16全站仪TC2002台1日本日本94.1测量定们17水准仪C32台2英国英国97.5测量标高120
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案18水泥灌车10T台2日本日本98.698砂浆及喷锚19装载机L541台2德国德国97.5132运土20装载机三菱重工台2日本日本96.3147运土21机动翻斗车JS-1T台4中国陕西96.156现场运材料九、***核电三期废物暂存库场平工程施工进度计划序号工程名称分项工程名称时间施工进度计划11121234①山坡清理山坡树木砍伐及清理00.11.13~00.12.5②上山道路修筑上山道路修筑工程00.11.20~00.12.5③土石方工程+62~+54m平台00.12.5~00.12.20+54~+44m平台00.12.21~01.1.10+44~+34m平台00.12.30~00.1.25+34~+26m平台01.1.11~01.2.5④截洪沟工+64.5~+63.5m段00.11.22~00.11.30120
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案1程23456789+64.5~+60.6m段00.11.30~00.12.12+63.5~+54.6m段00.12.13~00.12.24+60.6~+48.2m段00.12.25~01.1.10+48.2~入口井2段01.1.10~01.2.5+54.6~入口井1段00.12.24~01.1.30入口井2~跌水消能井2段01.2.5~01.2.21入口井1~跌水消能井1段01.2.1~01.2.27⑤修整边坡+62~+54m边坡修整00.12.21~00.12.30+54~+44m边坡修整01.1.12~01.1.30+44~+34m边坡修整01.2.1~01.2.22+34~+26m边坡修整01.2.24~01.3.15⑥喷射砼+62~+54m边坡喷射砼01.1.5~01.1.30+54~+44m边坡喷射砼01.2.3~01.2.28+44~+34m边坡喷射砼01.2.24~01.3.30+34~+26m边坡喷射砼01.3.16~01.4.201020
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案⑦马道施工+54m平台马道施工01.2.1~01.2.15+44m平台马道施工01.3.1~01.3.18+34m平台观道施工01.4.2~01.4.20⑧排水沟+62~+54m边坡排水沟施工01.1.10~01.1.30+54~+44m边坡排水沟施工01.2.8~01.2.28+44~+34m边坡排水沟施工01.3.5~01.3.30+34~+26m边坡排水沟施工01.3.20~01.4.20+26m平台排水沟施工01.2.5~01.4.30十、劳动力和管理人员需求计划序号姓名职称拟本工程担任职务1张德建高级工程师项目经理2王绍卿工程师项目付经理3邵东升高级工程师生产队长4刘建木工程师技术主管5张崇源工程师机械维修负责人6申立志工程师测量负责人7张鹏助理工程师质检员8宋丽萍助理工程师质检员120
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案9曾萍技术员技术员10肖勇技术员技术员11谢元文技术员机械维修技术员12韩合理工长工长13倪武明工长工长14周义群安全员安全员15黄建钢安全员安全员注:劳动力需求风钻工:8人爆破员:7人钻机操作员:12人反铲操作员:6人汽车司机:24人混凝土工:4人木工:10人瓦工:8人电工:4人其他:20人123核电三期警卫营房20
*******核电三期项目经理部次氯酸钠发生站基坑爆破开挖施工方案南线道路临时办公室临时仓库材料堆场十一、现场平面布置图20'
您可能关注的文档
- 江苏旅游渡假区组团式土方开挖施工方案
- 浙江工业园区新建厂房土方开挖施工方案
- 福建隧道工程洞身开挖施工方案
- 经济适用房工程地下室深基坑土方开挖施工方案(37页)
- 路基高边坡工程开挖施工方案(光面爆破)
- 隧道工程洞口开挖施工方案
- 高速公路高边坡路堑开挖施工方案
- 高速公路隧道洞口开挖施工方案
- 中国农村调研干部培训站基坑土方开挖施工方案(不可编辑)
- 泵房土方开挖施工方案(全)
- 渣浆处理土建工程30米深人工挖孔灌注桩及基础开挖施工方案
- (地铁)小谷围站土方开挖施工方案new
- 广州市轨道交通四号线土建工程土方开挖施工方案
- 湖北某小区高层住宅楼框剪结构地下室工程土方开挖施工方案
- 青海某工业项目厂区土方开挖施工方案
- 喷洒水泵房基坑开挖施工方案
- 人民医院深基坑土方开挖施工方案
- 室外化粪池基坑支护及开挖施工方案
