- 24.50 KB
- 4页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。
'沥青砼路面施工技术-结构理论沥青砼路面施工技术(1)基层施工A、根据施工中规定的线向、标高、断面,作好准确的定位测量并清除路床上的浮土杂物,整平、压实到规定密实度。B、石粉渣要求颗粒坚硬,不含土块等杂物,松干容重控制在1500—1600kg/m3,2.5mm以上颗粒与2.5mm以下颗粒各占一半,颗粒最大径不超40mm,小于0.074mm的粉末不得超过10%。C、水泥石粉渣配合比采用重量比,混合料的含水量一般为7—9%,外观检查手捏成团不冒浆,落地能散,水泥选择终凝时间较长的标号325号。D、水泥石粉渣根据设计要求一律采用机械拌合。E、施工采用分段流水作业,根据施工时气温,水泥终凝时间,确定施工数量及范围,根据压实比值确定石粉渣铺设厚度,在拌合前一天要闷水使其湿透,含水量合适,按水泥含量计算每平方米水泥用量,画线分块后撒水泥,机械就地拌合,压路机碾压,为防止碾压推移,应先用轻型压路机进行稳压,自两侧向路中压实,碾压过程中注意铲高补低,埴补处要翻松,重新压实不得出现薄层,最后碾压至表面平整无明显轮迹,密实度面层为95%,底基层为93%,施工接头处理应按施工缝要求认真处理,接茬平整、稳定。

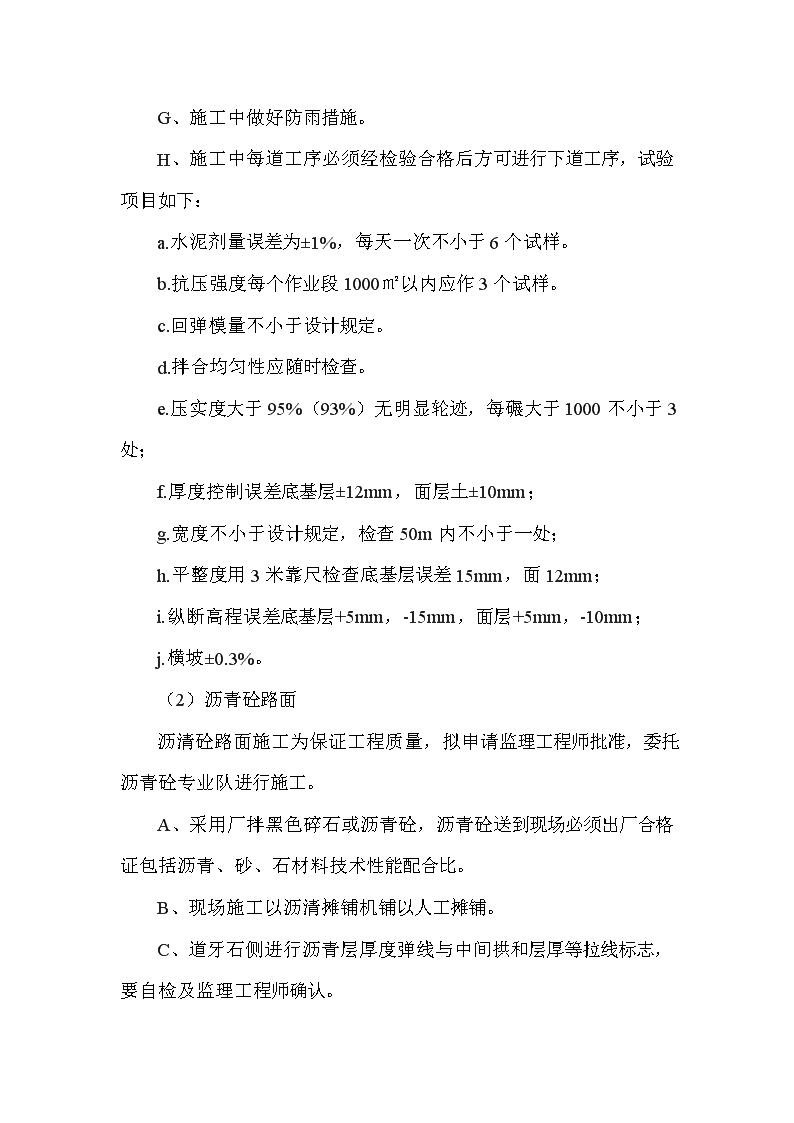

F、水泥石粉渣混合烊从加水泥到完成时间不超过3小时,成型后洒水养护(禁止用水冲刷)养护七天(并禁止一切车辆通行)。G、施工中做好防雨措施。H、施工中每道工序必须经检验合格后方可进行下道工序,试验项目如下:a.水泥剂量误差为±1%,每天一次不小于6个试样。b.抗压强度每个作业段1000㎡以内应作3个试样。c.回弹模量不小于设计规定。d.拌合均匀性应随时检查。e.压实度大于95%(93%)无明显轮迹,每碾大于1000不小于3处;f.厚度控制误差底基层±12mm,面层土±10mm;g.宽度不小于设计规定,检查50m内不小于一处;h.平整度用3米靠尺检查底基层误差15mm,面12mm;i.纵断高程误差底基层+5mm,-15mm,面层+5mm,-10mm;j.横坡±0.3%。(2)沥青砼路面沥清砼路面施工为保证工程质量,拟申请监理工程师批准,委托沥青砼专业队进行施工。A、采用厂拌黑色碎石或沥青砼,沥青砼送到现场必须出厂合格证包括沥青、砂、石材料技术性能配合比。B、现场施工以沥清摊铺机铺以人工摊铺。

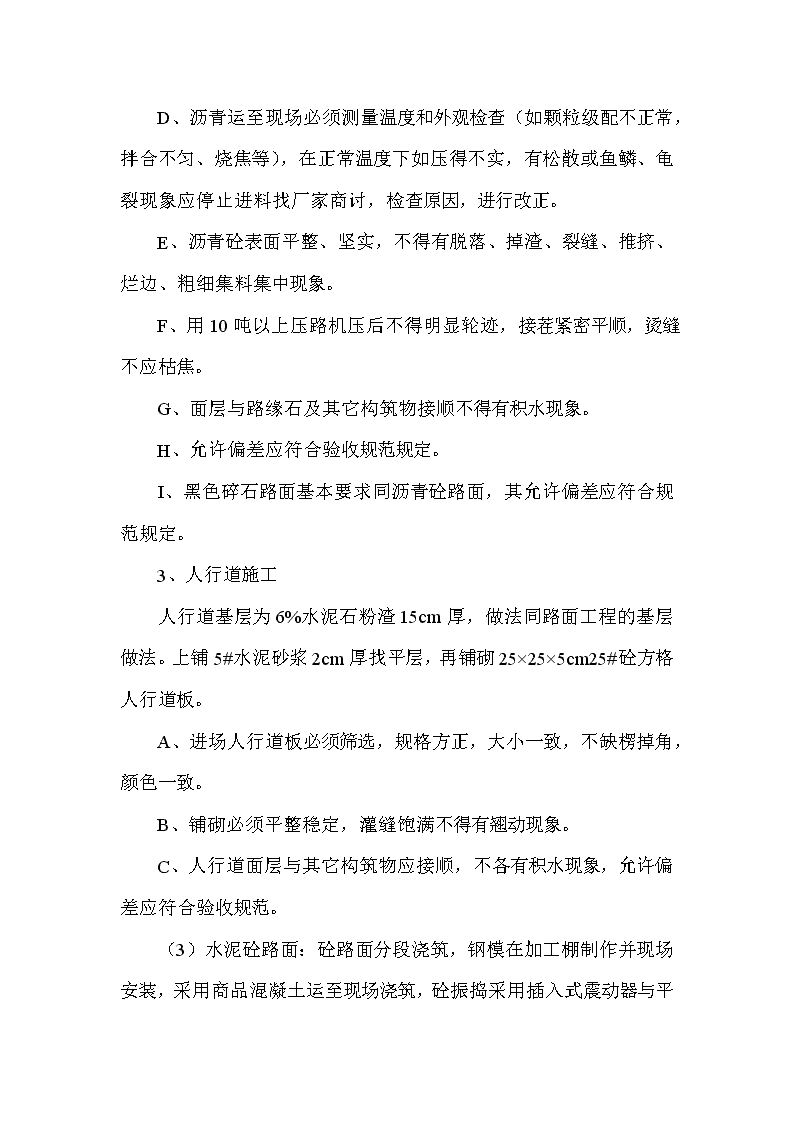

C、道牙石侧进行沥青层厚度弹线与中间拱和层厚等拉线标志,要自检及监理工程师确认。D、沥青运至现场必须测量温度和外观检查(如颗粒级配不正常,拌合不匀、烧焦等),在正常温度下如压得不实,有松散或鱼鳞、龟裂现象应停止进料找厂家商讨,检查原因,进行改正。E、沥青砼表面平整、坚实,不得有脱落、掉渣、裂缝、推挤、烂边、粗细集料集中现象。F、用10吨以上压路机压后不得明显轮迹,接茬紧密平顺,烫缝不应枯焦。G、面层与路缘石及其它构筑物接顺不得有积水现象。H、允许偏差应符合验收规范规定。I、黑色碎石路面基本要求同沥青砼路面,其允许偏差应符合规范规定。3、人行道施工人行道基层为6%水泥石粉渣15cm厚,做法同路面工程的基层做法。上铺5#水泥砂浆2cm厚找平层,再铺砌25×25×5cm25#砼方格人行道板。A、进场人行道板必须筛选,规格方正,大小一致,不缺楞掉角,颜色一致。B、铺砌必须平整稳定,灌缝饱满不得有翘动现象。C、人行道面层与其它构筑物应接顺,不各有积水现象,允许偏差应符合验收规范。
(3)水泥砼路面:砼路面分段浇筑,钢模在加工棚制作并现场安装,采用商品混凝土运至现场浇筑,砼振捣采用插入式震动器与平板式振捣器配合采用,并辅以人工找平,后用铁滚筒进一步整平。并采用真空吸水工艺吸除多余水份,提高表面强度。计划投入插入振捣器10台,平板震动器12台,振动梁4台、圆盘磨平机3台,真空吸水机组4组,砼切缝机3台。'
